索赔的计算方法【共6页】
索赔金额的计算方法

索赔金额的计算方法
以下是 6 条关于索赔金额计算方法的内容:
1. 嘿,你知道吗,最简单的计算方法就是看实际损失呀!就好比你买了个超贵的手机,不小心摔坏了,那索赔金额不就得把修手机的钱算上嘛!比如换个屏幕要 500 块,那这 500 块就是你可以索赔的啦,这不是很容易理
解嘛!
2. 哇塞,还有一种方法是根据合同约定来算哦!就像你跟朋友约定好如果他弄坏你的宝贝玩具就赔你多少多少钱一样。
比如说合同里写了要是东西坏了要按原价的两倍赔,而那个东西原价 1000 块,那索赔金额不就是2000 块嘛,这不是很清楚嘛!
3. 哎呀呀,还有一种呢,就是考虑间接损失哦!比如说你开的小店因为别人的原因不能营业几天,那这几天损失的营业额也得算进去呀!好比你平时一天能挣 1000 块,关店 3 天,那索赔金额就得加上 3000 块啦,能懂不?
4. 嘿呀,还有看责任比例来算的哟!如果是两个人都有责任,那就不能全让一个人赔啦!比如你和朋友一起不小心打碎了花瓶,你俩各有一半责任,那花瓶值 200 块,每个人赔 100 块就好啦,很简单吧!
5. 哇哦,有时候还得加上精神损失费呢!这就好比你被人欺负了,心里很难受很委屈,那这个精神上的损失也得考虑到索赔金额里呀!你想想是不是这个理儿呀!
6. 哈哈,还有一种呢,就是看预期收益哦!比如说你投资了一笔钱准备大赚一笔,结果因为别人的原因黄了,那原本能赚的钱不也得让对方赔嘛!要是预计能赚 1 万,那这 1 万就应该是索赔金额呀,挺有意思吧!
反正啊,索赔金额的计算方法有很多种,具体得根据实际情况来选择合适的咯!。

工程索赔的计算

工程索赔的计算
比例
计算
法
只有承包人不应承担任何责任的延误, 才是可原谅的延期,
才可以进行索赔
共同延误的处理原则首先判断造成拖期的哪一种原因是最先发生的, 即确定"初始延误"者, 它应对工程拖期负责。
在初始延误发生作用期
间, 其他并发的延误者不承担拖期责任。
《标准施工招标文件》中合同条款规定的可以合理补偿承包人索赔的条款
序号条款号主要内容
可补偿内容
工期费用
利
润1 1.10.1 施工过程发现[size=+0]文√ √
四、索赔的计算
fidic合同条件下部分可以合理补偿承包商索赔的条款。

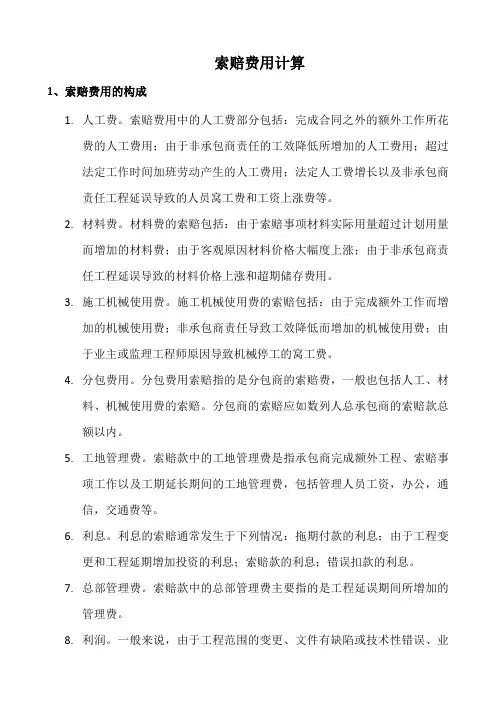

索赔计算

索赔费用计算1、索赔费用的构成1.人工费。
索赔费用中的人工费部分包括:完成合同之外的额外工作所花费的人工费用;由于非承包商责任的工效降低所增加的人工费用;超过法定工作时间加班劳动产生的人工费用;法定人工费增长以及非承包商责任工程延误导致的人员窝工费和工资上涨费等。
2.材料费。
材料费的索赔包括:由于索赔事项材料实际用量超过计划用量而增加的材料费;由于客观原因材料价格大幅度上涨;由于非承包商责任工程延误导致的材料价格上涨和超期储存费用。
3.施工机械使用费。
施工机械使用费的索赔包括:由于完成额外工作而增加的机械使用费;非承包商责任导致工效降低而增加的机械使用费;由于业主或监理工程师原因导致机械停工的窝工费。
4.分包费用。
分包费用索赔指的是分包商的索赔费,一般也包括人工、材料、机械使用费的索赔。
分包商的索赔应如数列人总承包商的索赔款总额以内。
5.工地管理费。
索赔款中的工地管理费是指承包商完成额外工程、索赔事项工作以及工期延长期间的工地管理费,包括管理人员工资,办公,通信,交通费等。
6.利息。
利息的索赔通常发生于下列情况:拖期付款的利息;由于工程变更和工程延期增加投资的利息;索赔款的利息;错误扣款的利息。
7.总部管理费。
索赔款中的总部管理费主要指的是工程延误期间所增加的管理费。
8.利润。
一般来说,由于工程范围的变更、文件有缺陷或技术性错误、业主未能提供现场等引起的索赔,承包商可以将其列入利润。
但对于工程暂停的索赔,一般监理工程师很难同意在此项索赔中加进利润损失。
2、索赔费用的计算1.实际费用法。
这种方法的计算原则是,以承包商为某项索赔工作所支付的实际开支为根据,向业主要求费用补偿。
用实际费用法计算时,在直接费的额外费用部分的基础上,再加上应得的间接费和利润,即是承包商应得的索赔金额。
实际费用法所依据的是实际发生的成本记录或单据。
2.总费用法。
总费用法即总成本法,就是当发生多次索赔事件以后,重新计算该工程的实际总费用,实际总费用减去投标报价时的估算总费用,即为索赔金额。
索赔费用的计算公式

索赔费用的计算公式
索赔费用是指受害者或受损方向保险公司提出的赔偿请求所需
要支付的费用。
索赔费用的计算公式根据不同的保险类型和赔偿项目而有所不同,下面是一些常见的索赔费用计算公式:
1. 车辆保险索赔费用计算公式:
车辆保险索赔费用 = (车辆实际价值 - 车辆残值)×赔偿比
例
其中,车辆实际价值为车辆购买价格减去已经折旧的价值,车辆残值为车辆在事故后剩余的价值,赔偿比例则是保险公司根据保险合同约定的赔偿标准来确定的。
2. 医疗保险索赔费用计算公式:
医疗保险索赔费用 = 医疗费用总额 - 自付金额
医疗费用总额为医疗治疗所产生的全部费用,自付金额则是保险合同中约定的,由受保险人承担的一部分费用。
3. 财产保险索赔费用计算公式:
财产保险索赔费用 = 受损财产的实际价值 - 投保时保险金额
受损财产的实际价值为受损财产的市场价值或修复费用,投保时保险金额则是投保人在购买保险时所确定的保险金额。
总之,索赔费用的计算公式需要根据具体情况进行确定,保险公司在处理索赔时会根据保险合同和实际情况来确定赔偿金额。
受保险人在购买保险时应仔细阅读保险合同,了解各项赔偿标准和计算方法,以便在需要时能够顺利进行索赔。
工程施工费用索赔计算方法

工程施工费用索赔计算方法一、索赔范围在工程施工中,由于各种原因可能会发生工程施工费用索赔的情况。
工程施工费用索赔的范围包括但不限于以下几种情况:1. 违约索赔:施工方由于不履行施工合同中的责任而导致损失的,业主有权要求施工方进行索赔。
2. 变更索赔:施工过程中,由于设计变更或其他原因导致施工费用增加的,施工方可向业主提出索赔。
3. 延期索赔:由于不可抗力等原因导致施工延期,使施工方增加了成本的,施工方有权提出索赔。
4. 差错索赔:由于设计方面的缺陷或施工方面的错误导致了额外费用的发生,施工方有权提出索赔。
5. 其他索赔:其他未列明的情况,但合理且必要的情况下,施工方亦可提出索赔。
二、索赔计算方法1. 违约索赔计算方法施工方的违约索赔费用可分为直接损失和间接损失两类。
直接损失主要包括因施工方不履行合同义务而导致的工程材料的浪费、人工的增加、设备的租赁费用等直接成本的增加。
间接损失主要指施工方不履行合同义务而导致的其他损失,如业主因延期付款而导致的财务成本增加、业主因施工延误而导致的项目进度延误等。
违约索赔费用的计算方法一般遵循以下步骤:(1)确定违约责任:首先要明确违约责任的归属,确定是业主方违约还是施工方违约。
(2)评估损失:对于直接损失,可以通过对实际发生的费用进行核算来确定损失的具体金额;对于间接损失,可以通过衡量其对项目的影响来确定损失的具体金额。
(3)协商解决:在确定违约责任和损失金额后,双方可协商解决,商定索赔金额。
(4)如双方无法协商,可请专业律师介入,进行法律诉讼。
2. 变更索赔计算方法变更索赔费用的计算方法主要包括以下几个步骤:(1)确定变更内容:首先要确定变更的具体内容,包括变更的图纸、设计要求、工艺要求等。
(2)评估费用:对变更内容进行分析,核算变更造成的额外费用,包括材料费用、人工费用、设备费用等。
(3)编制索赔报告:根据评估结果,编制变更索赔报告,明确变更内容和额外费用。
索赔的计算方法

索赔的计算方法1.财产损失财产损失是指在事故或其他事件中,个人或企业所遭受到的财产上的损失。
计算财产损失的方法包括以下几个方面:-直接损失:直接损失是指直接与事故或事件相关的损失。
例如,汽车事故中车辆的修理费用、财产的损坏或丢失等。
-间接损失:间接损失是指与事故或事件相关的其他经济损失。
例如,因事故造成的工作中断、生产停止等带来的收入损失。
2.人身伤害人身伤害是指在事故或其他事件中,个人所遭受到的身体上的伤害。
计算人身伤害的赔偿金额需要考虑以下几个方面:-医疗费用:包括手术费、治疗费、康复费等。
-误工费用:因伤势严重而导致的工作中断所带来的收入损失。
-残疾赔偿金:如果事故导致了永久性残疾,需要根据残疾程度和年龄来确定赔偿金额。
-精神损害赔偿金:如果事故导致了严重的精神创伤,可以向法院申请精神损害赔偿。
3.商业损失商业损失是指企业在事故或其他事件中所遭受到的经济损失。
计算商业损失的方法包括以下几个方面:-营业额损失:事故或事件导致企业无法正常运营,造成的销售额下降所带来的损失。
-停工期间损失:如果事故导致企业停工一段时间,需要计算停工期间的损失。
-品牌形象损失:如果事故导致企业的品牌形象受损,可以向法院申请品牌形象损失赔偿。
4.附带损失附带损失是指在事故或其他事件中,个人或企业所遭受到的其他损失。
计算附带损失的方法包括以下几个方面:-交通费用:如果事故导致交通工具的损坏,需要计算修理费用或替代交通工具的费用。
-住宿费用:如果事故导致个人或企业需要临时搬离住所或办公地点,需要计算临时住宿的费用。
总之,索赔的计算方法是根据索赔的具体情况来确定的,需要综合考虑财产损失、人身伤害、商业损失和附带损失等方面的损失来确定赔偿金额。
同时,索赔的计算方法也需要根据当地的法律法规和相关标准进行确定。
可以索赔的费用及索赔的计算

可以索赔的费用及索赔的计算索赔费用是指在产生损失或遭受损害后向责任方请求赔偿的金额。
索赔的费用计算方法取决于具体的损失或损害类型以及所处的法律体系。
一般情况下,索赔费用包括以下几个方面:1.直接损失:指因对方的违约行为或过失而产生的直接损失。
例如,在一次车祸中,如果你的车辆需要维修,修车费用就属于直接损失。
2.间接损失:指因直接损失而导致的其他损失。
例如,因车辆维修而导致的租车费用、工作中断导致的收入减少等。
3.未来损失:指因对方的行为导致的未来损失。
例如,一次事故导致你受伤,可能需要长期治疗和康复,这些费用也可以作为索赔费用的一部分。
4.精神抚慰费:指因对方的过失或违约行为而导致的精神痛苦和心理创伤所需支付的费用。
这个费用在一些国家和地区可能是合法的索赔内容。
具体的索赔费用计算方法因地域和法律体系而有所不同。
下面是一些常见的计算方法:1.实际损失计算法:根据实际损失的大小来计算索赔费。
例如,车辆维修费用、医疗费用等。
2.市场价值计算法:如果损失的物品可以在市场上购买,则根据该物品在市场上的价格来计算索赔费用。
例如,一部被盗的手机,可以根据相同型号的手机市场价值来计算索赔金额。
3.替代费用计算法:当损失的物品无法在市场上购买时,可以根据所需替代物品的价格来计算索赔费用。
例如,一幅艺术品被毁,可以根据同类型或同类别的艺术品价格来计算索赔金额。
4.未来损失计算法:对于可能导致未来损失的索赔,可以根据相关的专业评估来计算索赔费用。
例如,长期医疗治疗的费用可以根据医疗专家的评估来确定。
需要强调的是,在具体计算索赔费用时,还需要考虑一些因素,如责任比例、可能的赔偿限制、过错程度等。
此外,不同的法律体系对索赔费用的计算也可能有不同的规定。
可以索赔的费用及索赔的计算

可以索赔的费用及索赔的计算索赔费用是指在发生损失或遭受伤害后,受损方向负责方要求赔偿的相关费用。
这些费用包括直接经济损失、间接经济损失、精神或身体损失等。
索赔的计算方法在不同情况下也会有所不同。
本文将介绍一些常见的索赔费用及其计算方法。
1.直接经济损失:直接经济损失是指直接与事故或损失相关的具体损失项。
例如,车辆碰撞造成车辆损坏,索赔费用可以包括维修费用、车辆折旧费用等。
计算方法一般是根据物品的实际价值和损失程度来确定。
2.医疗费用:如果发生意外事故导致身体受伤,可以向负责方要求赔偿医疗费用,包括住院费用、手术费用、药品费用等。
医疗费用的计算方法是根据实际花费来确定。
3.误工费用:如果因为事故导致受害人无法正常工作一段时间,可以向负责方要求赔偿误工费用。
误工费用的计算一般根据受害人的平均日工资或月工资来确定,并根据伤势严重程度和休假时间来进行调整。
4.抚养费用:如果事故导致家庭成员死亡或残疾,受害方可以向负责方要求赔偿抚养费用。
抚养费用的计算一般根据受害人死亡或残疾前收入水平、抚养费用支出等因素来确定。
5.精神损失赔偿:在一些情况下,受害方可能遭受到精神上的伤害,例如由于事故导致的心理创伤。
精神损失赔偿一般是在相关的心理评估和法律规定下进行计算。
6.罚款和利息:如果负责方没有按时履行赔偿责任,受害方通常可以要求索赔加上罚款和利息。
罚款和利息的计算一般根据法律规定和受害方的实际损失来确定。
在进行索赔费用的计算时,受害方通常需要提供相关的证据和文件,如医疗费用收据、工资单、保险单等。
同时需要遵守法律程序,如向保险公司或法院递交索赔申请。
需要注意的是,索赔费用的计算方法可能因国家、地区和法律体系的不同而有所不同。
因此,在进行索赔前,受害方应该了解当地的法律规定和索赔程序,以确保自己的权益得到保护和维护。
总之,索赔费用是根据受害方因事故或损失而产生的实际损失来确定的。
不同类型的损失和不同的情况会有不同的计算方法。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
索赔的计算方法
----------专业最好文档,专业为你服务,急你所急,供你所需------------- 文档下载最佳的地方整理索赔的计算方法
一、工期索赔计算工期索赔的计算主要有网络图分析和比例计算法两种。
网络分析法是利用进度计划的网络图,分析其关键线路。
如果延误的工作为关键工作,则延误的时间为索赔的工期;如果延误的工作为非关键工作,当该工作由于延误超过时限制而成为关键时,可以索赔延误时间与时差的差值;若该工作延误后仍为非关键工作,则不存在工期索赔问题。
可以看出,网络分析要求承包商切实使用网络技术进行进度控制,才能依据网络计划提出工期索赔。
按照网络分析得出的工期索赔值是科学合理的,容易得到认可。
比例计算法的公式为:对于已知部分工程的延期的时间:比例计算法简单方便,但有时不符合实际情况,比例计算法不适用于变更施工顺序、加速施工、删减工程量等事件的索赔。
二、经济索赔计算
1、总费用法和修正的总费用法总费用法又称总成本法,就是计算出该项工程的总费用,再从这个已实际开支的总费用中减去投标报价时的成本费用,即为要求补偿的索赔费用额。
总费用法并不十分科学,但仍被经常采用,原因是对于某些索赔事件,难于精确地确定它们导致的各项费用增加额。
一般认为在具备以下条件时采用总费用法是合理的:⑴ 已开支的实际总费用经过审核,认为是比较合理的;⑵ 承包商的原始报价是比较合理的;⑶ 费用的增加是由于对方原因造成的,其中没有承包商管理不善的责任;⑷ 由于该项索赔事件的性质以及现场记录的不足,难于采用更精确的计算方法。
修正总费用法是指对难于用实际总费用进行审核的,可以考虑是否能计算出与索赔事件有关的单项工程的实际总费用和该单项工程的投标报价。
若可行,可按其单项工程的实际费用与报价的差值来计算其索赔的金额。
2、分项法分项法是将索赔的损失的费用分项进行计算,其内容如下:⑴ 人工费索赔人工费索赔包括额外雇佣劳务人员、加班工作、工资上涨、人员闲置和劳动生产率降低的费用。
对于额外雇佣劳务人员和加班工作,用投标时的人工单价乘以工时数即可,对于人员闲置费用,一般折算为人工单价的0、75;工资上涨是指由于工程变更,使承包商的大量人力资源的使用从前期推到后期,而后期工资水平上调,因此应得到相应的补偿。
有时工程师指令进行计日工,则人工费按计日工表中的人工单价计算。
对于劳动生产率降低导致的人工费索赔,一般可用如下方法计算:①实际成本和预算成本比较法。
这种方法是对受干扰影响工作的实际成本与合同中的预算成本进行比较,索赔其差额。
这种方法需要有正确合理的估价体系和详细的施工记录。
如某工程的现场混凝土模板制作,原计划20000m2,估计人工工时为20000,直接人工成本为32000美元。
因业主未及时提供现场施工的场地占有权,使承包商被迫在雨季进行该项工作,实际人工工时24000,人工成本为38400美元,使承包商造成生产率降低的损失为6400美元。
这种索赔,只要预算成本和实际成本计算合理,成本的增加确属业主的原因,其索赔成功的把握是很大的。
②正常施工期与受影响期比较法。
这种方法是在承包商的正常施工受到干扰,生产率下降,通过比较正常条件下的生产率和干扰状态下的生产率,得出生产率降低值,以此为基础进行索赔。
如某工程吊装浇注混凝土,前5天工作正常,第6天起业主架设临时电线,共有6天时间使吊车不能在正常角度下工作,导致吊运混凝土的方量减少。
承包商有未受干扰时正常施工记录和受干扰时施工记录,如表1和表2所示。
材料费索赔需要提供准确的数据和充分的证据。
⑶ 施工机械费索赔机械费索赔包括增加台班数量、机械闲置或工作效率降低、台班费率上涨等费用。
台班费率按照有关定额和标准手册取值。
对于工作效率降低,应参考劳动生产率降低的人工索赔的计算方法。
台班量的计算数据来自机械使用记录。
对于租赁的机械,取费标准按租赁合同计算。
对于机械闲置费,有两种计算方法。
一是按公布的行业标准租赁费率进行折减计算,二是按定额标准的计算方法,一般建议将其中的不变费用和可变费用分别扣除一定的百分比进行计算。
对于工程师指令进行计日工作的,按计日工作表中的费率计算。
⑷ 现场管理费索赔计算现场管理费包括工地的临时设施费、通讯费、办公费、现场管理人员和服务人员的工资等。
现场管理费索赔计算的方法一般为:现场管理费索赔值=索赔的直接成本费用×现场管理费率现场管理费率的确定选用下面的方法:①合同百分比法。
即管理费比率在合同中规定。
②行业平均水平法。
即采用公开认可的行业标准费率。
③原始估价法。
即采用投标报价时确定的费率。
④历史数据法。
即采用以往相似工程的管理费率。
⑸ 总部管理费索赔计算总部管理费是承包商的上级部门提取的管理费,如公司总部办公楼折旧、总部职员工资、交通差旅费、通讯、广告费等。
总部管理费与现场管理费相比,数额较为固定,一般仅在工程延期和工程范围变更时才允许索赔总部管理费。
目前国际上应用得最多的总部管理费索赔的计算方法是Eichealy 公式。
该公式是在获得工程延期索赔后进一步获得总部管理费索赔的计算方法。
对于获得工程成本索赔后,也可参照本公式的计算方法进一步获得总部管理费索赔。
①对于已获延期索赔的Eichealy 公式是根据日费率分摊的办法,其计算步骤如下:a、延期的合同应分摊的管理费(A)=(被延期合同原价/同期公司所有合同价之和)×同期公司计划总部管理费;b、单位时间(日或周)总部管理费率(B)=(A)/计划合同工期(日或周);c、总部管理费索赔值(C)=(B)×工程延期索赔(日或周)。
E ichealy公式在工程拖期后的总部管理索赔的前提条件是:若工程延期,就相当于该工程占用了应调往其他工程合同的施工力量,这样就损失了在该工程合同中应得的总部管理费。
也就是说,由于该工程拖期,影响了总部在这一时期内其他合同的收入,总部管理费应该在延期项目中索补。
②对于已获得工程直接成本索赔的总部管理费的计算也可用Eichealy型公式计算: a、被索赔合同应分摊总部管理费(A1)=被索赔合同原计划直接成本/同期所有合同直接成本总和×同期公司计划总部管理费; b、每元直接成本包含的总部管理费用(B1)=(A1)/被索赔合同计划直接成本; c、应索赔总部管理费(C1)=(B1)×工程直接成本索赔值。
⑹ 融资成本、利润与机会利润损失的索赔融资成本又称资金成本,即取得和使用资金所付出的代价,其中最主要的是支出资金供应者的利息。
由于承包商只有在索赔事件处理完结后一段时间内才能得到其索赔的金额,所以承包商往往需从银行贷款或以自有资金垫付,这就产生了融资成本问题,主要表现在额外贷款利息的支付和自有资金的机会利润损失,在以下情况中,可以索赔利息:①业主推迟支付工程款的保留金,这种金额的利息通常以合同约定的利率计算。
②承包商借款或动用自有资金弥补合法索赔事项所引起的现金流量缺口,在这种情况下,可以参照有关金融机构的利率标准,或者拟定把这些资金用于其他工程承包项目可得到的收益来计算索赔金额,后者实际上是机会利润损失的计算。
利润是完成一定工程量的报酬,因此在工程量的增加时可索赔利润。
不同的国家和地区对利润的理解和规定有所不同,有的将利润归入总部管理费中,则不能单独索赔利润。
机会利润损失是由于工程延期工合同终止而使承包商失去承揽其他工程的机会而造成的损失,在某些国家和地区,是可以索赔机会利润损失的。
