费用索赔的计算
建设工程费用索赔计算的基本原则和方法

费用索赔计算的基本原则和方法一、计算原则费用索赔是整个合同索赔的重点和最终目标。
工期索赔在很大程度上也是为了费用索赔。
在承包工程中,干扰事件对成本和费用的影响的定量分析和计算是极为困难和复杂的。
目前,还没有大家统一认可的,通用的计算方法。
而选用不同的计算方法,对索赔值影响很大。
计算方法必须符合大家所公认的基本原则,能够为业主、工程师、调解人或仲裁人接受。
如果计算方法不合理,使费用索赔值计算明显过高,会使整个索赔报告和索赔要求被否定。
费用索赔有如下几个计算原则:(一)实际损失原则费用索赔都以赔(补)偿实际损失为原则(见承包合同条例第13条)。
在费用索赔计算中,它体现在如下几个方面:1.实际损失,即为干扰事件对承包商工程成本和费用的实际影响。
这个实际影响即可作为费用索赔值。
按照索赔原则,承包商不能因为索赔事件而受到额外的收益或损失,索赔对业主不具有任何惩罚性质。
实际损失包括两个方面:(1)直接损失,即承包商财产的直接减少。
在实际工程中,常常表现为成本的增加和实际费用的超支。
(2)间接损失,即可能获得的利益的减少。
例如由于业主拖欠工程款,使承包商失去这笔款的存款利息收入。
2.所有干扰事件引起的实际损失,以及这些损失的计算,都应有详细的具体的证明。
在索赔报告中必须出具这些证据。
没有证据,索赔要求是不能成立的。
实际损失以及这些损失的计算证据通常有:各种费用支出的帐单,工资表(工资单),现场用工、用料、用机的证明、财务报表,工程成本核算资料,甚至还包括承包商同期企业经营和成本核算资料等。
监理工程师或业主代表在审核承包商索赔要求时,常常要求承包商提供这些证据,并全面审查这些证据。
3.当干扰事件属于对方的违约行为时,如果合同中有违约金条款,按照合同法原则,先用违约金抵充实际损失,不足的部分再赔偿。
(二)合同原则费用索赔计算方法符合合同符合合同的规定。
赔偿实际损失原则,并不能理解为必须赔偿承包商的全部实际费用超支和成本的增加。
索赔费用的组成和计算方法

索赔费用的组成和计算方法
索赔费用的组成主要包括以下几个方面:
1. 分部分项工程量清单费用:这是索赔中最基本的费用,主要包括施工过程中的各种人工、材料、设备等费用。
2. 措施项目费用:这部分费用主要用于处理施工过程中采取的特殊措施,例如安全、环保等方面的措施费用。
3. 规费与税金:规费是指按照国家规定需要支付的相关费用,如社会保险费、住房公积金等;税金则是指按照国家税收法规需要缴纳的税款。
索赔费用的计算方法主要有以下几种:
1. 实际费用法:这种方法以承包商实际支付的费用为依据,计算出索赔金额。
这种方法适用于由于索赔事件引起的、超过原计划的费用。
2. 总费用法:这种方法将索赔金额计算为实际总费用与投标报价估算费用的差额。
这种方法适用于难以采用实际费用法的情况。
3. 修正总费用法:这种方法是在总费用计算的原则上,去掉一些不合理的因素,使其更合理。
修正的内容包括将计算索赔款的时段局限于受到外界影响的时间,只计算受影响时段内的某项工作所受影响的损失,以及对投标报价费用进行重新核算。
需要注意的是,具体采用哪种计算方法,需要根据索赔事件的性质、合同条款、法律法规等因素综合考虑。
同时,在进行索赔费用计算时,还需要注意以下几点:
1. 及时收集和整理相关证据材料,确保索赔证据的真实性、完整性和合法性。
2. 准确计算索赔金额,避免出现计算错误或遗漏的情况。
3. 严格按照合同条款和法律法规进行索赔操作,避免出现违规行为或法律风险。
4. 在索赔过程中保持与发包人或业主的沟通,避免出现不必要的纠纷或误解。
工程施工索赔费用

工程施工索赔费用是指在工程施工过程中,由于各种原因导致承包商遭受经济损失,需要向业主或者相关方索赔的费用。
工程施工索赔费用的计算和索赔过程是一个复杂的问题,需要根据合同条款、工程实际情况和相关法律法规进行合理计算和有力论证。
本文将从工程施工索赔费用的构成、计算方法和注意事项三个方面进行阐述。
一、工程施工索赔费用的构成1.直接费用:直接费用包括人工费、材料费、设备费、施工机具使用费等。
这些费用是直接用于工程施工的,可以根据实际消耗的数量和单价进行计算。
2.间接费用:间接费用包括项目管理费、公司管理费、临时设施费等。
这些费用是工程施工过程中不可避免的间接成本,通常按照一定的比例或者依据实际发生情况进行计算。
3.利润:利润是指承包商在工程施工中应得的正常利润。
利润的计算通常按照合同约定的利润率进行计算。
4.违约金:违约金是指由于业主或者相关方违约导致的损失,根据合同约定进行计算。
5.其他费用:其他费用包括由于工程变更、工程延期、安全事故等原因导致的额外费用。
二、工程施工索赔费用的计算方法1.实际费用法:实际费用法是根据实际发生的费用进行计算,包括直接费用、间接费用和利润。
计算公式为:索赔金额 = 直接费用 + 间接费用 + 利润。
2.预算费用法:预算费用法是根据工程施工预算进行计算,包括直接费用、间接费用和利润。
计算公式为:索赔金额 = 预算直接费用 + 预算间接费用 + 利润。
3.类比法:类比法是根据类似工程的施工经验和费用进行估算,包括直接费用、间接费用和利润。
计算公式为:索赔金额 = 类比直接费用 + 类比间接费用 + 利润。
三、工程施工索赔费用的注意事项1.充分准备证据:在进行工程施工索赔费用时,承包商需要充分准备相关证据,包括合同条款、工程图纸、施工记录、费用凭证等,以证明索赔费用的合理性和合法性。
2.合理计算费用:承包商在进行工程施工索赔费用计算时,应确保费用的合理性,避免过高或者过低。
如有必要,可以聘请专业造价师进行计算和论证。
总费用法计算索赔公式

总费用法计算索赔公式

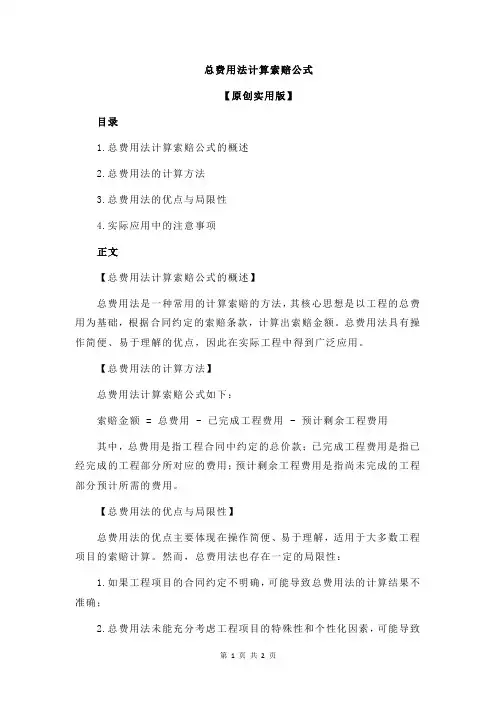

【原创实用版】
目录
1.总费用法计算索赔公式的概述
2.总费用法的计算方法
3.总费用法的优点与局限性
4.实际应用中的注意事项
正文
【总费用法计算索赔公式的概述】
总费用法是一种常用的计算索赔的方法,其核心思想是以工程的总费用为基础,根据合同约定的索赔条款,计算出索赔金额。
总费用法具有操作简便、易于理解的优点,因此在实际工程中得到广泛应用。
【总费用法的计算方法】
总费用法计算索赔公式如下:
索赔金额 = 总费用 - 已完成工程费用 - 预计剩余工程费用
其中,总费用是指工程合同中约定的总价款;已完成工程费用是指已经完成的工程部分所对应的费用;预计剩余工程费用是指尚未完成的工程部分预计所需的费用。
【总费用法的优点与局限性】
总费用法的优点主要体现在操作简便、易于理解,适用于大多数工程项目的索赔计算。
然而,总费用法也存在一定的局限性:
1.如果工程项目的合同约定不明确,可能导致总费用法的计算结果不准确;
2.总费用法未能充分考虑工程项目的特殊性和个性化因素,可能导致
索赔计算结果与实际情况存在偏差;
3.在工程项目发生变化时,总费用法难以灵活调整。
【实际应用中的注意事项】
在实际应用中,使用总费用法计算索赔时,应注意以下几点:
1.仔细阅读合同条款,确保对工程项目的约定有充分了解;
2.准确计算已完成工程费用和预计剩余工程费用,以免影响索赔金额的准确性;
3.在工程项目发生变化时,及时调整索赔计算,以确保索赔金额的合理性。
总之,总费用法是一种常用的计算索赔的方法,具有操作简便、易于理解的优点。
总费用法计算索赔公式

总费用法计算索赔公式
摘要:
1.索赔总费用法的概念与意义
2.索赔总费用法的计算公式
3.索赔总费用法的实际应用案例
4.索赔总费用法的优缺点分析
正文:
【1.索赔总费用法的概念与意义】
索赔总费用法是一种计算工程索赔的方法,主要通过统计工程项目中因为各种原因导致的额外费用,以此作为索赔的依据。
这种计算方法被广泛应用于建筑工程、基础设施建设等领域。
【2.索赔总费用法的计算公式】
索赔总费用法的计算公式为:索赔金额= 额外费用总和+ 预期利润损失+ 间接损失。
其中,额外费用总和是指因为工程变更、设计缺陷、施工问题等原因导致的费用增加;预期利润损失是指因为工程拖延等原因导致的预期利润减少;间接损失是指因为工程问题导致的其他间接损失,如工程延期、工程质量下降等。
【3.索赔总费用法的实际应用案例】
以某基础设施建设项目为例,因为设计缺陷导致工程需要重新施工,产生了额外费用100 万元。
同时,因为工程延期,导致预期利润损失50 万元。
在这种情况下,可以通过索赔总费用法来计算索赔金额。
【4.索赔总费用法的优缺点分析】
索赔总费用法的优点在于可以全面考虑工程索赔的各种因素,包括直接费用、预期利润和间接损失,更能反映工程索赔的实际损失。
索赔费用的计算公式

索赔费用的计算公式
索赔费用是指受害者或受损方向保险公司提出的赔偿请求所需
要支付的费用。
索赔费用的计算公式根据不同的保险类型和赔偿项目而有所不同,下面是一些常见的索赔费用计算公式:
1. 车辆保险索赔费用计算公式:
车辆保险索赔费用 = (车辆实际价值 - 车辆残值)×赔偿比
例
其中,车辆实际价值为车辆购买价格减去已经折旧的价值,车辆残值为车辆在事故后剩余的价值,赔偿比例则是保险公司根据保险合同约定的赔偿标准来确定的。
2. 医疗保险索赔费用计算公式:
医疗保险索赔费用 = 医疗费用总额 - 自付金额
医疗费用总额为医疗治疗所产生的全部费用,自付金额则是保险合同中约定的,由受保险人承担的一部分费用。
3. 财产保险索赔费用计算公式:
财产保险索赔费用 = 受损财产的实际价值 - 投保时保险金额
受损财产的实际价值为受损财产的市场价值或修复费用,投保时保险金额则是投保人在购买保险时所确定的保险金额。
总之,索赔费用的计算公式需要根据具体情况进行确定,保险公司在处理索赔时会根据保险合同和实际情况来确定赔偿金额。
受保险人在购买保险时应仔细阅读保险合同,了解各项赔偿标准和计算方法,以便在需要时能够顺利进行索赔。
工程施工费用索赔计算方法

工程施工费用索赔计算方法一、索赔范围在工程施工中,由于各种原因可能会发生工程施工费用索赔的情况。
工程施工费用索赔的范围包括但不限于以下几种情况:1. 违约索赔:施工方由于不履行施工合同中的责任而导致损失的,业主有权要求施工方进行索赔。
2. 变更索赔:施工过程中,由于设计变更或其他原因导致施工费用增加的,施工方可向业主提出索赔。
3. 延期索赔:由于不可抗力等原因导致施工延期,使施工方增加了成本的,施工方有权提出索赔。
4. 差错索赔:由于设计方面的缺陷或施工方面的错误导致了额外费用的发生,施工方有权提出索赔。
5. 其他索赔:其他未列明的情况,但合理且必要的情况下,施工方亦可提出索赔。
二、索赔计算方法1. 违约索赔计算方法施工方的违约索赔费用可分为直接损失和间接损失两类。
直接损失主要包括因施工方不履行合同义务而导致的工程材料的浪费、人工的增加、设备的租赁费用等直接成本的增加。
间接损失主要指施工方不履行合同义务而导致的其他损失,如业主因延期付款而导致的财务成本增加、业主因施工延误而导致的项目进度延误等。
违约索赔费用的计算方法一般遵循以下步骤:(1)确定违约责任:首先要明确违约责任的归属,确定是业主方违约还是施工方违约。
(2)评估损失:对于直接损失,可以通过对实际发生的费用进行核算来确定损失的具体金额;对于间接损失,可以通过衡量其对项目的影响来确定损失的具体金额。
(3)协商解决:在确定违约责任和损失金额后,双方可协商解决,商定索赔金额。
(4)如双方无法协商,可请专业律师介入,进行法律诉讼。
2. 变更索赔计算方法变更索赔费用的计算方法主要包括以下几个步骤:(1)确定变更内容:首先要确定变更的具体内容,包括变更的图纸、设计要求、工艺要求等。
(2)评估费用:对变更内容进行分析,核算变更造成的额外费用,包括材料费用、人工费用、设备费用等。
(3)编制索赔报告:根据评估结果,编制变更索赔报告,明确变更内容和额外费用。
可以索赔的费用及索赔的计算

可以索赔的费用及索赔的计算索赔费用是指在产生损失或遭受损害后向责任方请求赔偿的金额。
索赔的费用计算方法取决于具体的损失或损害类型以及所处的法律体系。
一般情况下,索赔费用包括以下几个方面:1.直接损失:指因对方的违约行为或过失而产生的直接损失。
例如,在一次车祸中,如果你的车辆需要维修,修车费用就属于直接损失。
2.间接损失:指因直接损失而导致的其他损失。
例如,因车辆维修而导致的租车费用、工作中断导致的收入减少等。
3.未来损失:指因对方的行为导致的未来损失。
例如,一次事故导致你受伤,可能需要长期治疗和康复,这些费用也可以作为索赔费用的一部分。
4.精神抚慰费:指因对方的过失或违约行为而导致的精神痛苦和心理创伤所需支付的费用。
这个费用在一些国家和地区可能是合法的索赔内容。
具体的索赔费用计算方法因地域和法律体系而有所不同。
下面是一些常见的计算方法:1.实际损失计算法:根据实际损失的大小来计算索赔费。
例如,车辆维修费用、医疗费用等。
2.市场价值计算法:如果损失的物品可以在市场上购买,则根据该物品在市场上的价格来计算索赔费用。
例如,一部被盗的手机,可以根据相同型号的手机市场价值来计算索赔金额。
3.替代费用计算法:当损失的物品无法在市场上购买时,可以根据所需替代物品的价格来计算索赔费用。
例如,一幅艺术品被毁,可以根据同类型或同类别的艺术品价格来计算索赔金额。
4.未来损失计算法:对于可能导致未来损失的索赔,可以根据相关的专业评估来计算索赔费用。
例如,长期医疗治疗的费用可以根据医疗专家的评估来确定。
需要强调的是,在具体计算索赔费用时,还需要考虑一些因素,如责任比例、可能的赔偿限制、过错程度等。
此外,不同的法律体系对索赔费用的计算也可能有不同的规定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
费用索赔的计算(2012-07-02 14:36)分享到:51
标签:费用索赔的计算分类:工程索赔
(二)费用索赔的计算
计算方法有实际费用法、修正总费用法等。
1、实际费用法。
该方法是按照每索赔事件所引起损失的费用项目分别分析计算索赔值,然后将各费用项目的索赔值汇总,即可得到总索赔费用值。
这种方法以承包商为某项索赔工作所支付的实际开支为依据,但仅限于由于索赔事项引起的、超过原计划的费用,故也称额外成本法。
在这种计算方法中,需要注意的是不要遗漏费用项目。
a)人工费。
人工费是工程建造成本直接费项目之一,是索赔中重要的索赔项目,包括支付给施工过程中直接从事建筑安装人员的工资,施工现场运料、配料等辅助工人以及跟班作业的班长等工资支出、与人工有关的税收、保险和福利支出等。
计算公式如下:
C l=C l1+C l2+C l3
式中C l–索赔的人工费;
C l1–人工单价上涨引起的费用
C l2–人工工时增加引起的费用
C l3–劳动生产率降低引起的人工损失费用
b)材料费。
材料费是工程建造成本直接费项目,也是索赔中重要的索赔项目之一,它是施工过程中所耗用的构成工程实体或有助于工程形成的主要
材料、构件以及所用周转材料的摊销成本额。
材料费索赔包括材料耗用量增加和材料单价成本上涨两方面,计算公式如下:
C m=C m1+C m2
式中C m -索赔的材料费;
C m1-材料用量增加费;
C m2-材料单价上涨费;
c)施工机械费。
施工机械费是工程建造成本直接费项目之一,包括承包商在施工过程中使用施工机械所发生的机械使用费,使用外单位施工机械的租赁费,按规定支付的施工机械进出场费用等。
索赔机械费应主要考虑机械工作时间的增加,其计算公式如下:
C c=C c1+C c2+C c3+C c4
式中C c-索赔的机械费;
C c1-承包商机械工作时间增加费;
C c2-机械台班费上涨费;
C c3-外来机械的租赁费(含必要的进出场费用);
C c4-机械设备闲置损失费;
d)分包费。
工程实施过程中,承包商在经业主同意后,可将工程的某个部分分包给专业承包商。
有时业主会直接指定一个分包商,即所谓业主指定分包商。
由于业主的原因或指定分包商原因造成分包费用增加时,包括工程量增加和分包单价增加,分包商可就分包工程增加费用提出索赔。
一般来说分包商在进行索赔时,应先向总承包商提出其索赔的要求和方案,总承包商
在和分包商协商后,对索赔方案进行审查和修改。
由总承包商和分包商一起,以总承包商名义向业主提出分包工程增加费及相应管理费用索赔,有时可视情况计算相应利润。
计算式如下:
C s=C s1+C s2
式中C s-索赔的分包费;
C s1-分包工程增加费;
C s2-分包工程增加费相应管理费,有时包含相应的利润;
e)融资成本。
融资成本又称资金成本,是企业取得和使用资金所付出的代价,其主要是支付给银行的利息。
利息的索赔额通常是根据额外贷款的本金、利率和利息发生时间的周期数,利用复利法计算确定的,计算式如下:
C r=A×(1+i)t
式中C r -索赔的利息额;
A-本金;
i-利率,按正常情况下的银行贷款利率计算;
t-利息发生时间的周期数;
f)利润
合同变更部分的计价是以合同价格为基础的,其中就必然含有利润因素。
对于合同变更,按国内惯例,只要合同中有可以适用的价格,应该套用。
即使合同价格不完全使用合同变更情况,也应是在套用的合同价格基础上附加成本差额,即含在原报价的相应项目价格中。
对承包商来说,合同变更工作
的利润率完全取决于其在投标报价中所采取的将自己置于何种有利或不利境地的原则。
根据上述分析,承包商有理由得到变更工作或额外成本支出的利润索赔。
其计算公式如下:
C P =( C d + C o)×R P
式中C P—利润索赔额;
C d—索赔的直接费;
C o—索赔的管理费;
R P—承包商在投标报价时所采用的利润率。
有时,R P也可按当地主管部门公布的建筑承包公司各类型工程的平均利润率计算,或根据合同中规定的利润率进行计算。
[例2、1]用分项法进行索赔计算。
某大型商业中心大楼的建设工程,按照FIDIC合同条件进行招标和施工管理。
中标合同价为18329500元人民币,工期18个月。
工程内容包括场地平整、大楼土建施工、停车场、餐饮厅等。
在施工过程中,由于地基条件较预计的要差,施工条件受交通的干扰大,以及设计多次修改,导致工期拖期、施工费用增加。
根据业主的要求,承包商采取了加速施工的措施。
承包商多次提出索赔要求,并经协商,业主和监理工程师批准工期延长176天。
承包商的费用索赔为1282441元。
其组成为:
1)加速施工期间的生产效率降低费。
承包商根据自己的施工记录,
证明在业主正式通知采取加速措施以前,工人们的劳动生产率可以达到投标文件所列的生产效率。
采取加速措施后,由于进行两班作业,夜班工作效率降低;由于改变了某些部位的施工顺序,工效也降低。
这样导致技工多用工日9417个,普工多用工日16863个。
技工的每工日平均工资为31、5元/工,普工的每工日平均工资为21、5元/工。
因此,共计增加工资支出:9417×31、5﹢16863×21、5=659191(元)。
2)延期施工管理费增支。
在中标的合同价18329500元中,包含施工现场管理费及总部管理费1270134元。
原定工期18个月,547个日历天数,每日平均管理费为2322元。
延长工期176天,承包商应当获得管理费款额为2322×176=408672(元)。
但承包商已经完成的变更工程费中包含管理费287322元,故承包商应当获得的管理费为:408672-287322=121350(元)。
3)人工费调价增支。
根据统计,后半年施工期间工人工资增长3、2%,按规定进行人工费调整,故应调增人工费。
施工的第二年是加速施工期,对其后半年的人工费进行调整,故应对加速施工期的50%人工费进行调增。
技工调增:(20237×31、5)÷2×3.2%=10199(元):普工调增:(38623×21、5)÷2×3、2%=13286(元),共计调增23485元。
4)材料费调价增支。
根据材料价格上调的幅度,对施工期第二年内采购的钢材、水泥、木材及其他建筑材料进行调价,上调5、5%。
第二年度内使用的材料总价为1088182元故应增调材料费:1088182×5、5%=59850(元)。
5)增加的机械租赁费:65780元。
6)分包商装修工作增支:187550元。
7)履约保函延期开支。
按照银行担保协议书规定的利率及延期天数计算,为52830元。
8)利润。
承包商增加的直接费,间接费等各项开支的总值(上述八项之和)合同原定的利润率8、5%计算,为:1322416×8、5%=112405(元)。
以上8项,总计索赔额为1282441元。
2、修正的总费用法。
这种方法是对总费用法的改进,即在总费用计算的原则上,去掉一些不确定的可能因素,对总费用法进行相应的修改和调整,使其更加合理。
修正和调整的内容一般包括:(一)将计算索赔款的时间段仅局限于受到外界影响的时间(如雨季),而不是整个施工期;(二)只计算受影响时间段内的某项工作(如土坝碾压)所受影响的损失,而不是计算该时间段内所有施工所受的损失;(三)在受影响时间段内受影响的某项工程施工中,使用的人工,设备,材料等资源均有可靠的记录资料,如工程师的施工日志,现场施工记录等;(四)与该项工作无关的费用,不列入总费用中;(五)对投标报价时的估算费用重新进行核算。
修正后的总费用法,同未经修正的总费用法比较有了实质性的改进,使它的准确程度接近于实际费用法,容易被业主和工程师接受。
