工程索赔与索赔费用的处理29页
建设工程施工索赔的计算

建设工程施工索赔的计算建设工程施工索赔的计算是一个比较复杂的过程,需要考虑到很多因素和情况。
在进行索赔计算时,需要根据合同约定、相关法律法规和工程实际情况进行综合分析和测算。
下面将就建设工程施工索赔的计算进行详细的介绍。
一、建设工程施工索赔的类型1. 工期索赔:工期索赔是指因为业主或其他原因导致工程进度延误而造成的索赔。
工期索赔一般是按照合同约定的工期计算,计算方式可以是按天计算或按进度计算。
2. 价格索赔:价格索赔是指因为工程变更、材料价格上涨或其他原因导致工程造价增加而造成的索赔。
价格索赔的计算比较复杂,需要考虑到很多因素,如材料价格、人工费用、设备费用等。
3. 质量索赔:质量索赔是指因为施工方施工质量不达标或其他原因导致工程质量问题而造成的索赔。
质量索赔一般是要求施工方承担修复费用或其他费用。
二、建设工程施工索赔的计算方法1. 工期索赔的计算方法工期索赔一般是按合同约定的工期计算的。
如果工期索赔是按天计算,那么可以根据实际工期与合同约定工期的差异来计算索赔金额,计算公式为:工期索赔金额=实际工期-合同约定的工期×日租金。
如果工期索赔是按进度计算,那么可以根据施工进度计算索赔金额。
一般是按照施工进度完成的百分比来计算索赔金额,计算公式为:工期索赔金额=合同价×进度完成百分比。
2. 价格索赔的计算方法价格索赔的计算比较复杂,需要考虑到很多因素。
价格索赔一般是根据实际发生的费用和合同约定的费用之间的差异来计算的。
计算方法可以根据具体情况来确定,一般是按照材料价格、人工费用、设备费用等来计算。
3. 质量索赔的计算方法质量索赔一般是根据修复费用或其他损失费用来计算的。
如果因为施工方施工质量不达标而导致工程质量问题,一般要求施工方承担修复费用或其他费用。
计算方法可以根据实际情况来确定,一般是按照修复费用或其他费用的实际情况来计算。
三、建设工程施工索赔的注意事项1. 在建设工程中,双方签订合同时需要明确索赔的相关规定,包括工期索赔、价格索赔和质量索赔等。
工程合同索赔条款

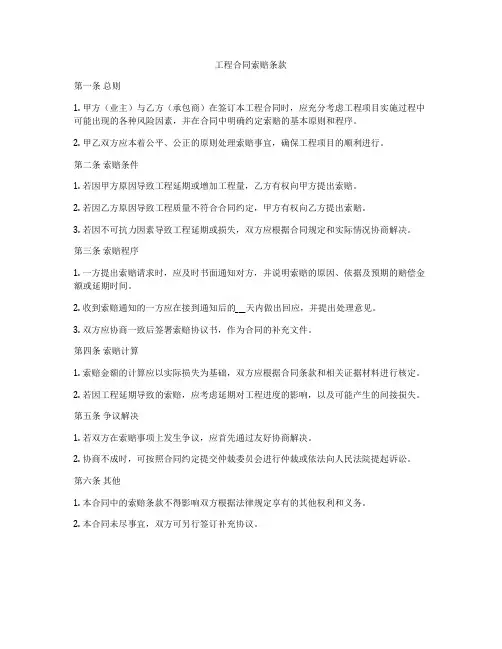

工程合同索赔条款
第一条总则
1. 甲方(业主)与乙方(承包商)在签订本工程合同时,应充分考虑工程项目实施过程中可能出现的各种风险因素,并在合同中明确约定索赔的基本原则和程序。
2. 甲乙双方应本着公平、公正的原则处理索赔事宜,确保工程项目的顺利进行。
第二条索赔条件
1. 若因甲方原因导致工程延期或增加工程量,乙方有权向甲方提出索赔。
2. 若因乙方原因导致工程质量不符合合同约定,甲方有权向乙方提出索赔。
3. 若因不可抗力因素导致工程延期或损失,双方应根据合同规定和实际情况协商解决。
第三条索赔程序
1. 一方提出索赔请求时,应及时书面通知对方,并说明索赔的原因、依据及预期的赔偿金额或延期时间。
2. 收到索赔通知的一方应在接到通知后的___天内做出回应,并提出处理意见。
3. 双方应协商一致后签署索赔协议书,作为合同的补充文件。
第四条索赔计算
1. 索赔金额的计算应以实际损失为基础,双方应根据合同条款和相关证据材料进行核定。
2. 若因工程延期导致的索赔,应考虑延期对工程进度的影响,以及可能产生的间接损失。
第五条争议解决
1. 若双方在索赔事项上发生争议,应首先通过友好协商解决。
2. 协商不成时,可按照合同约定提交仲裁委员会进行仲裁或依法向人民法院提起诉讼。
第六条其他
1. 本合同中的索赔条款不得影响双方根据法律规定享有的其他权利和义务。
2. 本合同未尽事宜,双方可另行签订补充协议。
工程费用索赔的处理方法

工程费用索赔的处理方法【原创版3篇】《工程费用索赔的处理方法》篇1工程费用索赔是指施工单位在工程合同履行过程中,由于非自身原因导致成本增加或收益减少,向建设单位提出补偿要求的行为。
以下是处理工程费用索赔的一般方法:1. 确定索赔事件和程序是否在合同中存在相应约定。
被索赔人需要仔细审查索赔要求,确认索赔事件和程序是否在合同中存在相应约定,以此来确认索赔提出的要求是否合理、合法。
2. 收集、整理有关工程费用的原始资料。
项目监理机构应及时收集、整理有关工程费用的原始资料,为处理费用索赔提供证据。
3. 审查费用索赔报审表。
需要施工单位进一步提交详细资料时,应在施工合同约定的期限内发出通知。
4. 与建设单位和施工单位协商一致后,在施工合同约定的期限内签发费用索赔报审表,并报建设单位。
5. 当施工单位的费用索赔要求与工程延期相关联时,项目监理机构可提出费用索赔和工程延期的综合处理意见,并应与建设单位和施工单位协商。
《工程费用索赔的处理方法》篇2工程费用索赔是指施工单位在工程合同履行过程中,由于非自身原因导致成本增加或收益减少,而向建设单位提出的补偿要求。
以下是处理工程费用索赔的一般方法:1. 确认索赔事件和程序是否在合同中存在相应约定,以此来确认索赔提出的要求是否合理、合法。
2. 审查费用索赔报审表,需要施工单位进一步提交详细资料时,应在施工合同约定的期限内发出通知。
3. 项目监理机构应及时收集、整理有关工程费用的原始资料,为处理费用索赔提供证据。
4. 与建设单位和施工单位协商一致后,在施工合同约定的期限内签发费用索赔报审表,并报建设单位。
5. 当施工单位的费用索赔要求与工程延期相关联时,项目监理机构可提出费用索赔和工程延期的综合处理意见,并应与建设单位和施工单位协商。
《工程费用索赔的处理方法》篇3工程费用索赔是指施工单位在工程合同履行过程中,由于非自身原因导致成本增加或收益减少,而向建设单位提出的补偿要求。
简述建设工程施工索赔程序

简述建设工程施工索赔程序一、索赔的概念建设工程施工索赔是指施工单位在承建工程过程中,由于发生设计变更、工程延期、工料价格波动或其他合同约定之外的原因,导致施工方损失或产生额外费用的一种请求补偿或赔偿的诉求。
索赔是在事实、合同、法律基础上提出,旨在维护施工方的合法权益。
二、索赔的种类1. 设计变更索赔:施工方按照原设计要求施工,但后期设计方或监理单位要求进行设计变更,导致额外工作或费用增加,施工方可以提出设计变更索赔。
2. 工程延期索赔:由于不可抗力、合同变更等原因导致工程延期,施工方因此遭受损失或产生额外费用,可提出工程延期索赔。
3. 工料价格波动索赔:由于市场波动或其他经济原因,工程中使用的材料价格发生变化,致使施工方成本增加,可提出工料价格波动索赔。
4. 其他索赔:包括施工方为应对不可预见的情况、补偿额外工作量等额外费用的索赔。
三、索赔程序1. 提出索赔申请:施工方应当书面向业主或监理单位提出索赔申请,明确索赔的事实、理由、数额及证据等,并在指定时间内提交索赔资料。
2. 确认索赔事实:业主或监理单位应认真审查并核实索赔申请,有必要进行现场核查或相关证据的调查,确认索赔事实的真实性。
3. 协商解决:双方应当在充分交换意见的基础上,进行协商并寻求解决方案。
如双方无法达成一致,可由双方各自委派代表组成的调解小组进行调解。
4. 确认索赔数额:经调解或协商后,双方对于索赔数额达成一致后,应签订索赔确认协议,并进行书面确认。
5. 履行索赔协议:业主应按照索赔确认协议的约定,及时支付索赔款项,并确保施工方按协议履行相关义务。
四、应注意事项1. 提前准备相关证据:施工方在提出索赔申请时,应搜集相关证据,确保索赔事实清晰可靠。
2. 遵守合同规定:索赔程序应当遵守双方在合同中约定的程序和规定,确保索赔的合法性和有效性。
3. 保持沟通与协商:在索赔过程中,双方应保持良好的沟通,倡导协商解决争议,以达成双赢的结果。
工程建设合同费用索赔及反索赔的措施

工程建设合同费用索赔及反索赔的措施1、合同索赔的准则根据合同受理或驳回承包人向业主的索赔,其主要工作内容有:在承包人提出索赔申请后,监理工程师根据合同对索赔申请的理由及各项记录进行认真客观的审核与证实。
对索赔理由成立的按规定程序报告业主。
对业主向施工单位提出索赔时,项目监理机构必须公正、忠实地维护业主的利益。
2、合同索赔的处理程序无论是承包商向业主索赔,还是业主向在承包商索赔,监理人在收到索赔报告后,将在对索赔的事实依据进行行审查、复核、分析和评价的基础上,起草索赔评价报告,由总监理人审查后主持召开会议,就索赔报告的评价与业主协商,并根据业主的意见对索赔评价报告进行修改并通知承包商。
在通知双方后,总监理人将主持会议,就索赔事项与承包商和业主进行谈判或协商,如果在业主与承包商之间达成一致,监理人将拟订报告,通知业主和承包商,并在随后的中期支付中将承包商应得到的补偿费用支付给承包商,或将业主应得到的费用从给承包商的付款中扣除;如果协商未能达成一致,监理人将根据双方的申述和索赔评价报告,作出监理人决定,并连同索赔评价报告一起分别送达业主和承包商。
如果业主或承包商任何一方对监理人的决定存在质疑,他应书面通知监理人,在这种情况下,索赔事项将成为争议,并按争议的解决办法进行处理。
3、合同索赔评价监理人将本着实事求是的原则,以合同为准绳,以事实为依据,站在公正的立场上进行索赔的评价。
在索赔评价工作初步完成后,首先将与业主协商,征求业主的意见,以形成能为业主所能接受的监理人决定。
然后,监理人应就索赔事件的任何疑问在业主和承包商之间友好协商,力求达成一致,使合同索赔得到公正、合理并使双方都能满意或接受的解决,以利于合同工程顺利实施。
对于任何索赔报告,将按下列要求进行审查并作出评价:1)索赔报告是否在合同规定的时间内提出,否则监理人将确定合同索赔超过了时效而予以拒绝;2)造成损失或延期的事实是否真实可靠,符合工程的实际状况;3)合同索赔要求是否与合同条款的规定一致,确定索赔要求中按照合同文件的规定可以索赔的项目;4)对索赔的支持文件逐一进行调查、核实、取证、分析和论证,分析所提供的证据是否真实、合法、有效,从而确定能够支持索赔的有效证据,对其它证据的无效性提出充分的理由和证据进行论证;5)分析索赔事件产生的原因以及对责任或风险的分析是否正确合理,确定能够进行索赔的事实以及责任或风险的分配;6)对工期延长计算书中的工时工效、工期计划、关键路线分析和工期计算成果合理性进行分析和评价,提出应延长的中间或最终完工日期的初步意见;7)对索赔的费用计算依据、计算方法、取费标准及计算过程及其合理性逐项进行审查,提出合理赔偿费用的初步意见。
工程费用索赔管理方案

工程费用索赔管理方案1、项目监理部处理费用索赔的依据:①国家有关的法律、法规和工程所在地的地方法律、法规。
②本工程的施工承包合同文件(除合同的明示条款外,还应考虑合同的暗示条款)。
③国家、部门和地方有关的标准、规范和定额。
④施工承包合同履行中与索赔事件有关的凭证材料。
2、当承包单位提供费用索赔的理由同时满足以下条件时,项目监理部应予以受理:①索赔事件造成了承包单位直接经济损失。
②索赔事件是由于非承包单位的责任发生的。
③承包单位已按照施工承包合同规定的期限和程序提出索赔要求。
3、承包单位向建设单位提出费用索赔,项目监理部应按下列程序处理:①承包单位在施工合同规定的期限内向项目监理机构提交对建设单位的费用索赔意向通知书。
②总监理工程师指定专业监理工程师收集与索赔有关的资料。
③承包单位在承包合同规定的期限内向项目监理机构提交对建设单位的费用索赔申请表。
④总监理工程师初步审查费用索赔申请表,符合规范规定的条件时予以受理。
⑤总监理工程师进行费用索赔审查,并在初步确定一个额度后,与承包单位和建设单位进行协商。
⑥总监理工程师应在施工合同规定的期限内签署费用索赔审批表,或在施工合同规定的期限内发出要求承包单位提交有关索赔报告的进一步详细资料的通知、待收到承包单位提交的详细资料后,按本条的上述第④、⑤、⑥款的程序进行。
4、当承包单位的费用索赔要求与工程延期要求相关联时,总监理工程师在做出费用索赔的批准决定时,应与工程延期的批准联系起来,综合做出费用索赔和工程延期的批准决定。
5)、由于承包单位的原因造成建设单位的额外损失,建设单位向承包单位提出费用索赔时,总监理工程师在索赔报告后,应公正地与建设单位进行协商,并及时公正地做出批准决定。
如何处理总包工程中的索赔事项

如何处理总包工程中的索赔事项在总包工程中,索赔事项是不可避免的一部分。
索赔的成功与否,不仅关系到项目的经济效益,还可能影响到项目的进度和各方的合作关系。
因此,如何妥善处理总包工程中的索赔事项,是项目管理者必须掌握的重要技能。
一、索赔事项产生的原因要处理好索赔事项,首先需要了解其产生的原因。
常见的原因包括以下几个方面:1、合同变更在项目执行过程中,由于业主的需求变化、设计变更等原因,导致合同内容发生变更。
如果这些变更没有得到及时、合理的补偿,就可能引发索赔。
2、工期延误工期延误可能由多种因素造成,如业主提供的施工条件不满足、不可抗力事件、承包商自身的管理不善等。
当工期延误给一方带来损失时,就可能产生索赔。
3、业主违约业主未按照合同约定履行义务,如未按时支付工程款、未提供必要的施工许可等,承包商有权提出索赔。
4、物价波动在项目周期较长的情况下,原材料价格、人工成本等可能发生较大波动。
如果合同中没有相应的价格调整条款,或者调整不充分,承包商可能会因为成本增加而提出索赔。
5、法律法规变化国家或地方出台新的法律法规,可能导致项目的费用增加或工期延长,从而引发索赔。
二、索赔的依据和证据在处理索赔事项时,必须有充分的依据和证据支持。
索赔的依据主要包括合同文件、法律法规、工程惯例等。
证据则包括各种书面文件、照片、录像、证人证言等。
1、合同文件合同是索赔的最主要依据。
合同中的条款,如工程范围、工期、质量标准、价格调整、违约责任等,都可能成为索赔的依据。
因此,在签订合同时,双方应仔细审查合同条款,确保其明确、合理、公平。
2、法律法规国家和地方的法律法规对工程项目也有一定的约束和规范作用。
如果法律法规的变化导致项目成本增加或工期延长,承包商可以依据相关法律法规提出索赔。
3、工程惯例在工程建设领域,存在一些被广泛认可的惯例和做法。
如果合同中没有明确规定,而这些惯例和做法对索赔事项有参考价值,也可以作为索赔的依据。
4、证据收集为了支持索赔主张,必须收集充分的证据。
工程造价纠纷与索赔问题及解决对策

工程造价纠纷与索赔问题及解决对策摘要:承包单位与甲方业主之间的工程造价纠纷是在工程实施过程中,因工程造价而产生的一系列争议。
此类争议往往与工程价款支付,设计变更,施工进度等有关。
关键词:工程造价;纠纷;索赔问题;解决对策在建设工程中,建设工程造价的争议及索赔是建设工程建设过程中经常遇到的问题。
这种争端会造成工程进度的延迟,费用的增加,以及伙伴关系的破坏。
本文旨在对工程造价争议和索赔进行分析,并给出一些解决方案。
本论文采用了资料搜集与个案研究相结合的方法。
1.工程造价纠纷的具体体现在工程项目的准备阶段、设计阶段、施工阶段以及施工费用结算阶段等各个阶段,因为业主方与施工方签订的合同中存在非法条款、不严密条款等漏洞,导致施工方停工、完工期限延后,从而引发了双方的经济争议。
工程造价争议主要集中在工程招投标、合同签订和工程资金支付三个环节。
工程造价争议的形式有:在工程建设过程中,双方在合同中约定了低价,致使工程建设单位收益降低,工程建设单位被迫停止[1-2]。
由于对乙方的建设有意见,甲方不愿向其支付相关款项,并要求其承担责任。
由于对工地监督不力,施工单位对施工单位的数量过多,导致了甲方承包价格的大幅度提高,从而引发了争议。
建设单位根据有关规定,对建设单位所提交的合同中的不合法条款进行了修正。
因乙方不合理的要求而导致施工单位出现了窝工现象,乙方应承担相应的工程款赔偿责任。
在工程项目中,合同是法律保护合同签订双方权利和义务的主要根据,合同中所包含的所有条款都与合同签订双方的自身利益密切相关。
合约的合理性对工程的成功实施有很大的影响。
所以,在签署合约时,应该仔细地对合约中的每个条款进行剖析和学习,使其条条有理,条条有法可依。
然而,随着建设进程的不断推进,将会产生许多难以预料的问题。
单独的一个合约并不能解决所有的问题,从而导致了工程造价的争议(图1)。
图1工程造价纠纷调解制度2.工程造价纠纷起因从施工前期到竣工验收,在施工全过程都存在着施工造价方面的争议。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
问题:
1、承包商提出的工期索赔是否正确?应予批准的 工期索赔为多少天?
2、假定经双方协商一致,窝工机械设备费索赔按 台班单价的60%;考虑对窝工人工应合理安排工人
从事其他作业后的降效损失,窝工人工费索赔按每 工日35.00元计;保函费计算方式合理;管理费、 利润损失不予补偿。试确定费用索赔额。
为此,承包商于10月20日向工程师提交了一份索 赔意向书,并于10月25日送交了一份工期、费用
索赔计算书和索赔依据的详细材料。其计算书的主 要内容如下:
1.工期索赔:
a.框架柱扎筋:10月3日至10月16日停工 计14 天
b.砌砖:10月7日至10月9日停工,
计3天
c.抹灰: 10月14日至10月17日迟开工, 计4天
3、计算部分。该部分是以具体的计算方法和计算 过程,说明自己应得经济补偿的款额或延长时间。
4、证据部分。证据部分包括该索赔事件所涉及的
一切证据资料,以及对这些证据的说明,证据是索 赔报告的重要组成文件,没有详实可靠的证据,索 赔是不能成功的。
案例1背景:
某建设工程系外资贷款项目,业主与承包商按照FIDIC 《土木工程施工合同条件》签订了施工合同。施工合同 《专用条件》规定:钢材、木材、水泥由业主供货到现 场仓库,其他材料由承包商自行采购。
1.索赔必须以合同为依据 2、及时、合理地处理索赔 3、加强主动控制,减少工程索赔
(1)真实性。 (2)全面性。 (3)关联性。 (4)及时性。 (5)具有法律证明效力。
(1)招标文件、施工合同、施工组织设计、图纸、规 范等;
(2)设计交底、会议纪要、图纸变更、签证等等;
一般来说,完整的索赔报告包括四个部分:总论部 分、根据部分、计算部分、证据部分。
35×60×4=8400(元)
c.保函费延期补偿:15000000×10%×6%/365)×21=5178.08(元)
d.管理费增加: (17640+4320+5178.08)×15%=9902.71(元)
e.利润损失:(17640+4320+5178.08+9902.71)×5%=3796.04( 元)
答案:
问题1: 答:承包商提出的工期索赔不正确。
(1)框架柱绑扎钢筋停工14天,应予工期补偿。这是 由于业主的原因造成的,且该项作业位于关键线路上。
(2)砌砖停工,工期不予补偿。因为该项停工虽属于 业主原因造成的,但该项作业不在关键线路上,且未超 过工作总时差,对工期没有影响。
(3)抹灰停工,不予工期补偿,因为该项停工属于承 包商自身原因造成的。源自价上涨异常恶劣天气影响工期
地震延误工期
(1)当事人违约,甲供材料不及时或质量不合格,地质 条件变化,图纸晚到、错误,工程复检时质量合格,一 周内非承包商责任造成停水、停电累计超过8小时等。
(2)不可抗力:包括不可抗力期间和清理现场两个阶段 ,可分段讨论。不可抗力期间的工期可顺延,费用各自 承担。工程实体的损坏、运进现场主体材料的损失、业 主方或第三方人员的伤亡属于业主承担。窝工费、施工 方机械的损坏、周转性材料的损失、施工方人员的伤亡 、施工方临建设施等属施工方承担。清理现场的工期和 费用由业主承担。
当工程施工至第五层框架柱钢筋绑扎时,因业主提供的 钢筋未到,使该项作业从10月3日至10月16日停工( 该项作业的总时差为零)。
10月7日至10月9日因停电、停水使第三层的砌砖停工 (该项作业的总时差为4天)。
10月14日至10月17日因砂浆搅拌机发生故障使第一层 抹灰迟开工(该项作业的总时差为4天)。
总计请求顺延工期:21天
2.费用索赔:
a.窝工机械设备费:
一台塔吊
14×860=12040(元)
一台混凝土搅拌机
14×340=4760(元)
一台砂浆搅拌机
7×120=840(元)
小计:17640元
b.窝工人工费:
扎筋
35×60×14=29400(元)
砌砖
30×60×3=5400(元)
抹灰
同意工期补偿:14+0+0=14(天)
(2)费用:一般是业主的责任,合理的费用可索赔。 特别说明:
1)人工费的工作状态与窝工状态的区别; 2)机械费先区分自有机械还是租赁机械,再分别计算
机械费的工作状态与闲置状态。
注意:取费基数的选取。如果属于窝工或闲置状态只
考虑合理的人、材、机、规费、税金,不计取管理费、利 润;而工作状态则应计取管理费、利润、规费、税金。
(3)共同延误情况下的工期与费用损失由责任事件发生 在先者承担。
(1)承包人应在知道或应当知道索赔事件发生后28天内向 发包人提交索赔意向通知书,说明发生索赔事件的理由。 承包人逾期未发出索赔意向通知书的,丧失索赔的权利。
(2)承包人应在发出索赔意向通知书后28天内,向发包人 正式提出索赔通知书。索赔通知书应详细说明索赔理由和 要求,并应附必要的记录和证明材料。
索赔是指由合同的双方,在履行合同的过程中有损
失发生,无过错、无责任、不应承担风险的一方要 求另一方补偿的一种经济行为。
(1)与合同相比,已造成实际的额外费用或工期损失;
(2)造成费用增加或工期损失不是由于承包商的过失引起 的;
(3)造成费用增加或工期损失不是应由承包商应承担的风 险;
(4)承包商在事件发生后的规定时间内提交了索赔意向通 知书和索赔报告。
1、总论部分。应概要地论述索赔事件发生的日期
与过程;施工单位为该索赔事件所付出的努力和附 加开支;施工单位的具体索赔要求。
2、根据部分。主要是说明自己具有的索赔权利,
这是索赔能否成立的关键。一般地说,根据部分应 包括以下内容:索赔事件的发生情况;已递交索赔 意向书的情况;索赔事件的处理过程;索赔要求的 合同根据;所附的证据资料。
(3)索赔事件具有连续影响的,承包人应继续提交延续索 赔通知,说明连续影响的实际情况和记录。
(4)在索赔事件影响结束后的28天内,承包人应向发包人 提交最终索赔通知书,说明最终索赔要求,并应附必要的 记录和证明材料。
包括工期与费用。
(1)工期:业主的责任且延误的时间超出其工作的总时 差,超出部分可索赔;
