铁路工程框架桥施工方案
框架桥顶进主要施工工艺及施工方法

框架桥顶进主要施工工艺及施工方法本框架桥拟采取预制框架、加固线路、顶进的方法施工。
1、基坑开挖及排水根据设计要求定出基坑中心线及开挖边线,工作坑采用机械开挖为主,机械开挖至基坑顶设计标高0.2m时,为避免扰动基底,采用人工清底修整。
工作坑靠既有线侧按1:1坡率放坡开挖,前端靠近铁路路基边坡坡脚,为了保证边坡稳定,对其采取C20细石混凝土护面并采取土袋码砌防护措施。
工作坑设置排水沟与集水井,及时将地下水及地表水排走。
2、滑板垫层施工滑板基坑至顶入端框架就位前基坑处基坑地基采用分层夯填60cm厚片石,上铺20cm 中砂处理。
滑板采用200号混凝土,滑板与原地基接触部分每隔2.0米设置一道锚梁,以防滑在框架启动时滑动。
滑板面要求平顺,以减少框架顶进启动阻力,并在滑板的两侧设置导向墩,以防止框架顶进入土前方向发生偏离。
滑板混凝土浇注完毕,在其上均匀涂刷石蜡滑石粉等润滑层,要求表面光洁、平滑。
框架底板浇注前再铺一层塑料薄膜(或彩条布)作隔离层。
为防止顶进中出现扎头现象,采取在框架前端底板设置船头坡,另外滑板施工时,滑板面沿顶进方向设置前高后低的0.3%的仰坡。
3、后背施工框架顶进后背由后背P50钢轨桩、挡土枕木、分配梁、后背填土四部分组成。
后背土利用原状土及工作坑开挖土方,后背填土要求分层夯实。
4、框架主体框架桥上行线为2-17.0m,;下行线为1-13.0m+1-17.0m共4孔C40号钢筋混凝土结构,框架桥轴向长度9.6m,每节框架分三阶段进行施工,先施工框架底板及边墙梗肋,然后施工框架边(中)墙,再搭设支架、铺设顶板底模施工框架顶板,其工艺流程为:测量放线→绑扎底板钢筋→立模→浇筑底板混凝土→绑扎墙身钢筋→立墙模→浇筑墙身混凝土→支架搭设→立顶板底模→绑扎顶板钢筋→立顶板端侧模→浇筑顶板混凝土→防水层保护层施工。
(1)测量放线在滑板(垫层)上用全站仪精确定出框架中线、边线及端线,确保框架制作位置准确。
铁路框架桥顶进施工方案

铁路框架桥顶进施工方案一、工程概况本项目为铁路框架桥顶进施工,桥梁全长100米,桥面宽度12米,共需顶进框架桥10座。
施工地点位于繁华市区,交通繁忙,地下管线复杂。
为确保施工质量和安全,特制定本施工方案。
二、施工目标1.确保施工过程中铁路运营安全,减少对周边环境的影响。
2.按期完成施工任务,确保桥梁质量达到设计要求。
3.施工过程中,严格遵守国家法律法规,确保施工安全。
三、施工准备1.技术准备:组织技术人员学习相关施工规范,熟悉施工图纸,制定详细的施工方案。
2.物资准备:提前采购施工所需材料、设备,确保施工顺利进行。
3.人员准备:选拔经验丰富的施工队伍,进行技术培训,提高施工水平。
4.施工现场准备:平整场地,搭建临时设施,布置施工用水、电、通讯等。
四、施工方法及工艺1.顶进施工方法:采用液压顶进施工方法,利用液压千斤顶将框架桥顶进预定位置。
2.施工工艺:(1)测量定位:根据设计图纸,准确测量桥梁位置,确定顶进起始点。
(2)土方开挖:采用人工配合机械开挖,分层开挖,确保基坑稳定。
(3)地下管线保护:在施工过程中,对地下管线进行保护,防止损坏。
(4)框架桥制作:在施工现场制作框架桥,确保质量。
(5)顶进施工:利用液压千斤顶,将框架桥顶进预定位置。
(6)桥梁附属结构施工:完成顶进施工后,进行桥梁附属结构施工。
五、施工进度安排1.施工前期:进行施工准备工作,包括技术培训、材料设备采购等。
2.施工中期:完成土方开挖、框架桥制作、顶进施工等。
3.施工后期:完成桥梁附属结构施工,验收合格。
六、施工安全措施1.建立健全安全生产责任制,明确各级管理人员和施工人员的安全职责。
2.加强施工现场安全管理,定期进行安全检查,发现问题及时整改。
3.对施工现场进行封闭管理,设置安全警示标志,确保施工现场安全。
4.对施工人员进行安全培训,提高安全意识。
5.配备完善的应急救援设备,制定应急预案,确保突发事件得到及时处理。
七、施工质量控制1.严格执行施工方案,确保施工质量。
框架桥顶进施工方案

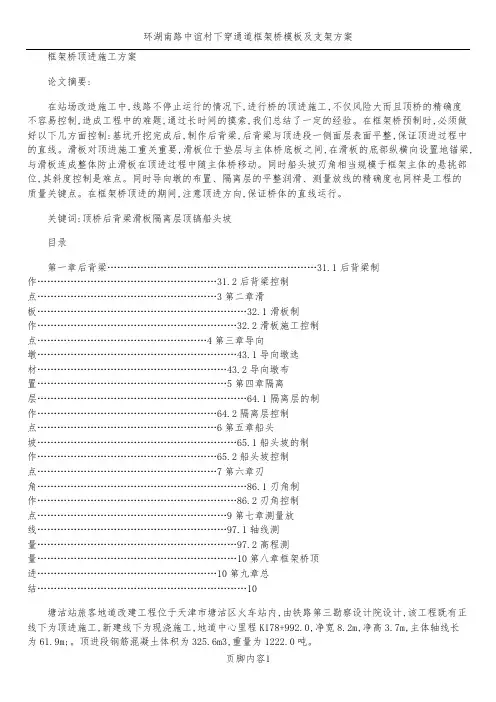

框架桥顶进施工方案论文摘要:在站场改造施工中,线路不停止运行的情况下,进行桥的顶进施工,不仅风险大而且顶桥的精确度不容易控制,造成工程中的难题,通过长时间的摸索,我们总结了一定的经验。
在框架桥预制时,必须做好以下几方面控制:基坑开挖完成后,制作后背梁,后背梁与顶进段一侧面层表面平整,保证顶进过程中的直线。
滑板对顶进施工重关重要,滑板位于垫层与主体桥底板之间,在滑板的底部纵横向设置地锚梁,与滑板连成整体防止滑板在顶进过程中随主体桥移动。
同时船头坡刃角相当规模于框架主体的悬挑部位,其斜度控制是难点。
同时导向墩的布置、隔离层的平整润滑、测量放线的精确度也同样是工程的质量关键点。
在框架桥顶进的期间,注意顶进方向,保证桥体的直线运行。
关键词:顶桥后背梁滑板隔离层顶镐船头坡目录第一章后背梁...............................................................31.1后背梁制作......................................................31.2后背梁控制点......................................................3第二章滑板...............................................................32.1滑板制作............................................................32.2滑板施工控制点...................................................4第三章导向墩............................................................43.1导向墩选材.........................................................43.2导向墩布置.........................................................5第四章隔离层...............................................................64.1隔离层的制作......................................................64.2隔离层控制点......................................................6第五章船头坡............................................................65.1船头坡的制作......................................................65.2船头坡控制点......................................................7第六章刃角...............................................................86.1刃角制作............................................................86.2刃角控制点.........................................................9第七章测量放线.........................................................97.1轴线测量............................................................97.2高程测量............................................................10第八章框架桥顶进......................................................10第九章总结 (10)塘沽站旅客地道改建工程位于天津市塘沽区火车站内,由铁路第三勘察设计院设计,该工程既有正线下为顶进施工,新建线下为现浇施工,地道中心里程K178+992.0,净宽8.2m,净高3.7m,主体轴线长为61.9m;。
K48+560 1-20m框架桥施工方案

改建铁路孟平线孟庙至平顶山西段增建第二线工程DK48+560 1-20m框架桥施工方案编制:审核:审批:中铁七局集团孟平铁路二线工程项目部二分部二○一四年三月1目录1.编制依据及编制范围 ...................................................................................................................... - 1 -1.1编制依据.. (1)1.2编制范围 (1)2.工程概况及主要工程数量............................................................................................................... - 2 -2.1工程概况.. (2)2.2工程数量 (3)3.水文地质情况.................................................................................................................................. - 1 -4.施工总体安排.................................................................................................................................. - 1 -4.1施工组织机构 (2)4.2施工任务划分 (3)5.临时工程和过渡工程 ...................................................................................................................... - 4 -5.1施工便道.. (4)5.2施工改路 (4)5.3施工用水 (5)5.4施工用电 (5)5.5混凝土拌合站 (5)6施工工艺及方法.............................................................................................................................. - 5 -6.1施工工艺流程 (5)6.2施工方法 (5)6.2.1施工准备 ............................................................................................................................ - 6 -6.2.2测量放样 ............................................................................................................................ - 7 -6.3基础施工.. (7)6.3.1基坑开挖 ............................................................................................................................ - 7 -6.3.2基底检验 ............................................................................................................................ - 8 -6.3.3地基处理 ............................................................................................................................ - 9 -6.3.4混凝土垫层浇注................................................................................................................. - 9 -6.4框架身主体施工 (10)6.4.2框架身底板施工............................................................................................................... - 11 -6.4.3框架身边墙及顶板模板施工 ............................................................................................ - 12 -6.4.4框架身混凝土施工 ........................................................................................................... - 15 -6.4.5沉降缝及施工缝施工 ....................................................................................................... - 17 -6.4.6混凝土养生 ...................................................................................................................... - 18 -6.4.7混凝土拆模 ...................................................................................................................... - 19 -6.5防水层施工.. (19)6.5.1防水层的组成................................................................................................................... - 19 -6.5.2防水层施工工艺............................................................................................................... - 20 -6.6保护层施工.. (22)6.7出入口及附属工程 (24)6.8基坑回填施工 (25)6.8.1施工总体方案................................................................................................................... - 25 -6.8.2施工方法 .......................................................................................................................... - 25 -6.9沉降观测 (26)6.9.1沉降观测点设置............................................................................................................... - 26 -6.9.2沉降观测频次................................................................................................................... - 27 -6.9.3沉降变形观测中的注意事项 ............................................................................................ - 27 -6.10夏季和雨季的施工. (28)6.10.1夏季混凝土施工 ............................................................................................................. - 28 -6.10.2雨季施工 ........................................................................................................................ - 29 -7资源配置 ....................................................................................................................................... - 30 -7.1主要工程设备 . (30)7.2主要材料供应计划 (30)7.3人员配置 (31)7.4模板配置 (32)8.安全质量保证措施 ........................................................................................................................ - 34 -8.1工程质量保证措施 (34)8.1.1材料、机械设备保证 ....................................................................................................... - 34 -8.1.2测量、试验检测保证 ....................................................................................................... - 34 -8.1.4砼结构耐久性控制技术措施 ............................................................................................ - 36 -8.1.5隐蔽工程质量保证措施.................................................................................................... - 38 -8.2安全保证措施 . (39)8.2.1安全组织保证措施 ........................................................................................................... - 39 -8.2.2安全管理保证措施 ........................................................................................................... - 39 -8.2.3安全制度保证措施 ........................................................................................................... - 39 -8.2.4安全技术保证措施 ........................................................................................................... - 40 -9.施工环保及水土保持 .................................................................................................................... - 44 -9.1环保及水土保持措施 (44)9.1.1水污染的防治措施 ......................................................................................................... - 44 -9.1.2固体废弃物污染的防治措施 .......................................................................................... - 45 -9.1.3防治施工噪声污染的措施 .............................................................................................. - 45 -9.2土地资源保护措施 (46)10文明施工 ..................................................................................................................................... - 46 -钢筋混凝土框构桥施工方案1.编制依据及编制范围1.1编制依据(1)改建铁路孟平线《孟庙至平顶山西段增建第二线施工图》DK48+560 1-20m框架桥框架桥设计图纸及设计说明。
框架桥施工方案

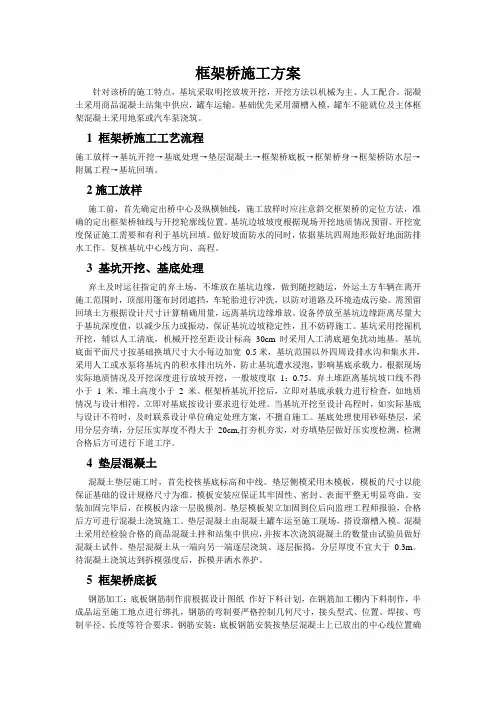

框架桥施工方案针对该桥的施工特点,基坑采取明挖放坡开挖,开挖方法以机械为主、人工配合。
混凝土采用商品混凝土站集中供应,罐车运输。
基础优先采用溜槽入模,罐车不能就位及主体框架混凝土采用地泵或汽车泵浇筑。
1 框架桥施工工艺流程施工放样→基坑开挖→基底处理→垫层混凝土→框架桥底板→框架桥身→框架桥防水层→附属工程→基坑回填。
2施工放样施工前,首先确定出桥中心及纵横轴线,施工放样时应注意斜交框架桥的定位方法,准确的定出框架桥轴线与开挖轮廓线位置。
基坑边坡坡度根据现场开挖地质情况预留。
开挖宽度保证施工需要和有利于基坑回填。
做好坡面防水的同时,依据基坑四周地形做好地面防排水工作。
复核基坑中心线方向、高程。
3 基坑开挖、基底处理弃土及时运往指定的弃土场,不堆放在基坑边缘,做到随挖随运,外运土方车辆在离开施工范围时,顶部用篷布封闭遮挡,车轮胎进行冲洗,以防对道路及环境造成污染。
需预留回填土方根据设计尺寸计算精确用量,远离基坑边缘堆放。
设备停放至基坑边缘距离尽量大于基坑深度值,以减少压力或振动,保证基坑边坡稳定性,且不妨碍施工。
基坑采用挖掘机开挖,辅以人工清底,机械开挖至距设计标高30cm 时采用人工清底避免扰动地基。
基坑底面平面尺寸按基础换填尺寸大小每边加宽0.5米,基坑范围以外四周设排水沟和集水井,采用人工或水泵将基坑内的积水排出坑外,防止基坑遭水浸泡,影响基底承载力。
根据现场实际地质情况及开挖深度进行放坡开挖,一般坡度取1:0.75。
弃土堆距离基坑坡口线不得小于1 米,堆土高度小于2 米。
框架桥基坑开挖后,立即对基底承载力进行检查,如地质情况与设计相符,立即对基底按设计要求进行处理。
当基坑开挖至设计高程时,如实际基底与设计不符时,及时联系设计单位确定处理方案,不擅自施工。
基底处理使用砂砾垫层,采用分层夯填,分层压实厚度不得大于20cm,打夯机夯实,对夯填垫层做好压实度检测,检测合格后方可进行下道工序。
4 垫层混凝土混凝土垫层施工时,首先校核基底标高和中线。
框架小桥专项施工方案

框架小桥专项施工方案连盐铁路站前工程LYZQ-Ⅴ标DK195+222框架小桥专项施工方案工程名称:DK195+222框架小桥专项施工方案编写单位:中铁十局集团连盐铁路Ⅴ标工程指挥部编写人:日期:年月日审核人:日期:年月日批准人:日期:年月日中铁十局集团连盐铁路Ⅴ标工程目录一、编制依据及编制原则 01、编制依据 02、编制原则 03、编制范畴 (1)二、工程概况 (1)1、框架小桥概况 (1)2、工程地质概况 (1)三、施工进度打算 (2)1、施工工期 (2)⑴总体进度打算安排 (2)⑵施工工期分解 (2)2、施工目标 (2)⑴质量治理目标 (2)⑵安全生产目标 (2)⑶文明施工目标 (2)四、人员、机械安排 (3)1、人员安排 (3)⑴项目部要紧治理人员 (3)⑵劳动力配备打算表 (4)2、施工机械安排 (4)五、施工预备 (5)1、现场调查 (5)2、技术预备 (5)六、框架小桥要紧施工工艺 (5)1、地基处理双向水泥搅拌桩 (6)2、基坑开挖 (7)3、基础施工 (8)4、框架主体施工 (8)⑴内模支承体系施工 (8)⑵内模支承体系受力运算 (9)⑶钢筋加工、绑扎及安装 (11)⑷模板安装及拆除 (16)⑸混凝土浇筑 (17)5、框架桥附属工程施工 (18)⑴帽石、八字翼墙 (19)⑵浆砌片石 (19)⑶挡砟墙及电缆槽 (19)⑷防水层 (19)6、养生 (19)七、框架小桥工程施工技术措施 (20)1、模板工程 (20)2、混凝土工程 (20)3、钢筋工程 (21)4、养护与成品爱护 (21)5、工艺标准及要求 (21)八、质量保证措施 (22)1、质量目标 (22)2、保证工程质量的措施 (22)3、防止质量通病的措施 (23)⑴混凝土麻面 (23)⑵露筋 (23)⑶蜂窝、孔洞 (24)⑷混凝土表面裂纹 (24)九、工期保证措施 (25)十、雨季施工措施 (26)十一、安全保证措施 (26)1、安全目标 (26)2、保证安全的措施 (26)⑴交通行车安全 (26)⑵用电安全 (27)⑶机械设备使用安全 (27)⑷其它安全措施 (28)十二、环境爱护措施 (28)1、施工生活场地环境爱护措施 (28)2、环境爱护措施 (29)3、水土保持措施 (29)框架小桥专项施工方案一、编制依据及编制原则1、编制依据⑴新建连云港至盐城铁路框架小桥施工图及其他相关设计文件;⑵《新建时速200公里客货共线铁路工程施工质量验收标准》(铁建设[2004]08号);⑶《客货共线铁路桥涵施工技术指南》(TZ 203-2008);⑷《铁路桥涵工程施工质量验收标准》(TB 10415-2003);⑸《铁路混凝土与砌体工程质量验收标准》(TB10424-2003);⑹施工现场实地勘察及周围地理环境情形;⑺本标段总体工期目标;⑻我单位的综合施工能力,目前可投入的机械设备、技术实力以及近年来参加各等级铁路工程施工积存的体会。
框架桥顶进线路加固施工方案及措施

目录一、编制依据。
3二、工程概况。
3三、施工准备。
4四、线路加固方案4.1 线路准备。
54.2挖孔桩施工。
54.3 便梁安装。
64.4横抬梁安装。
74.5钢枕安装。
74.6 线路控制。
7五、顶进施工方案5.1 顶力计算。
85.2圬工后背检算。
105.3顶进设备。
135.4传力设备。
135.5安装泵站、油顶、试顶。
135.6顶进作业。
145.7出土便道。
145.8箱身挖土、顶进作业。
14六、施工防护。
166.1移动停车信号的防护示意图。
176.2移动减速信号的防护示意图。
17七、框构桥顶进过程中方向及标高控制。
17八、线路恢复。
19九、安全保证措施9.1 成立顶进施工安全组织机构。
199.2基本安全措施。
209.3 施工安全防护保障措施。
219.4 封锁及慢行施工安全措施。
239.5 行车设备安全措施。
269.6 轨道电路防联电措施。
279.7人工挖孔桩施工措施。
289.8 顶进安全措施。
309.9线路加固安全措施。
319.10 劳动安全措施。
32十、应急处理预案10.1 防滑坡塌方预案。
3410.2 防止框构桥顶进过程中发生抬头、扎头的应急预案。
34十一、附表、附件附表1:顶进施工主要机具设备材料表。
36附表2:顶进作业组织。
37附件1:挖孔桩平面布置图。
38 附件2:施工要点计划。
39附件3:线路架空平面布置图。
41 附件4:线路架空横剖面图及顶进作业程序说明。
42 附件5:线路架空纵剖面图1。
46 附件6:线路架空纵剖面图2。
47附件7:线路架空节点图1。
48 附件8:线路架空节点图2。
49 附件9:线路加固设备与限界关系图。
50附件10:施工便梁吊装示意图。
51 附件11:关键问题卡控表。
52附件12:类似工程施工业绩及施工图片。
53 附件13:施工检算资料。
59一、编制依据1.1中铁太原勘察设计咨询院有限公司提供的施工图纸及相关资料;1.2现行部颁〈铁路桥涵施工规范〉、〈铁路桥涵设计规范〉、〈铁路桥涵工程质量检验评定标准〉、〈铁路桥涵施工手册〉;1.3〈铁路施工技术安全规则〉和〈铁路工务安全规则〉;1.4施工队伍的技术水平和装备情况;1.5从现场搜集的第一手资料和其它相关资料。
下穿铁路顶进框架桥施工组织方案

1 概述1.1 编制依据⑴锡林浩特车辆段联络线下穿锡多铁路立交桥工程施工图及相关设计文件。
⑵《铁路工程施工安全技术规程》、《铁路工务安全规则》、《铁路营业线施工及安全管理办法》(铁办〔2008〕190号)、《集通公司营业线施工安全管理及天窗修实施细则(试行)》(内集铁师〔2008〕642号)。
1.2 工程概况本工程是为锡林浩特车辆段联络线下穿锡多铁路而设。
锡林浩特车辆段联络线是锡林浩特车辆段与外界的连接道路,按城市次干道标准设计,路面宽度8米,两侧人行道宽度2米,线路起自国道207,终至拟建车辆段大门,线路长度0.7km,联络线在k0+404处设1-12米框架桥下穿锡多铁路,桥址对应锡多铁路里程为K152+371.305。
桥址处现有正线两条、牵出线一条,箱桥主体顶进时横穿新建锡多复线、既有正线、新建牵出Ⅰ线三条线路,采用双向顶进方式施工,加固方式采用D型钢便梁,共采用D24、D17两种,便梁基础采用密打高压旋喷桩,桩顶设置3.5m×6m×3.5m的D 梁支墩。
1.2.1施工项目及负责人施工项目:线路加固、箱身主体预制、箱身顶进、恢复线路。
施工负责人:徐海蛟1.2.2作业内容、地点及时间作业内容:路基防护桩→基坑开挖→滑板制作及后背梁施工→箱身主体预制、搭枕木垛、17mD梁安装→24mD梁支撑桩、支撑墩→24mD梁安装(方枕、架便梁、穿横梁)→箱身顶进→便梁拆除→恢复线路→附属施工。
作业地点:锡多线K152+371.305处。
作业时间:2011年4月10日~2011年6月30日。
1.2.3影响及限速范围方枕、穿横梁、框构顶进及恢复线路时,锡多正复线列车慢行45km/h,吊装纵梁时,申请封锁线路施工。
施工范围:锡多正、复线K152+320m~420m共100米范围内。
1.2.4设备变化施工结束后,锡多正复线K152+371.305处增加1-12m地道桥一座。
1.2.5工期安排⑴2011年4月10日前,外调土方、回填基坑、修建吊车作业平台;外调碎石、回填股道洼垄,平整装载机作业场地。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
DIK232+232.3-11.31m框架桥施工方案一、概述本桥位于二道河子公路小里程方向,为保证既有道路畅通与哈佳铁路线立交。
桥内净跨为11.31米,桥内净高7m,全桥长度55.17m,主要是为了当地居民的交通方便而设。
稳定地下水位约1.5米深。
本桥施工交通比较方便,场地相对宽阔。
具体工程数量见下表:1工程数量表二、编制依据1、《新建时速200公里客货共线铁路设计暂行规定》(铁建设函【2010】5号)2、《铁路混凝土桥面防水层技术条件》(TBT 2965-2011)3、《铁路桥涵设计基本规范》(TB 10002.1-2005)及局部修订条文(铁建设【2010】5号)4、《铁路桥涵钢筋混凝土和预应力混凝土结构设计规规范(TB 10002.3-2005)及铁建设【2009】22号文“关于发布《铁路桥涵钢筋混凝土和预应力混凝土结构设计规范》等三项标准局部修订条文的通知”5、《铁路桥涵混凝土和砌体结构设计规范》(TB 10002.4-2005)6、《铁路桥涵地基和基础设计规范》(TB 10002.5-2005)7、关于发布《铁路工程地质勘察规范》等44项铁路工程建设标准局部修订条文的通知(铁建设【2009】62号)8、《铁路工程抗抗震设计规范》GB 50111-2006(2009年版)9、《铁路无缝线路设计规范》(TB 10015-2012)10、《铁路混凝土结构耐久性设计规范》(TB 10005-2010)11、《铁路工程设计防火规范》(TB 10063-2007)12、《铁路工程水文勘测设计规范》(TB 10017-99)13、《铁路边坡排水工程设计补充规定》(铁建设【2009】172号)14、《铁路桥涵工程施工安全技术规程》(TB10303-2009)15、《客货共线铁路桥涵施工技术指南》(TZ 203-2008)16、《铁路混凝土工程施工技术指南》(铁建设【2010】241号)17、《铁路桥涵工程施工质量验收标准》(TB 10415-2003)18、《铁路混凝土工程施工质量验收标准》(TB 10424-2010)三、人员、机械配置情况资源使用计划1人员:架子队构成框图架子队人员情况:队长技术负责人技术员试验员工班长材料员安全员领工员质量员各作业班组劳动力使用明细表:二,框构桥机械数量使用明细表:四、施工准备1.开工前,施工准备工作包括:办理征地拆迁、修建临时生产、生活房屋、进行管线调查;进行施工及生活水、电安装、组建材料厂,调查料源,洽谈和签订供料合同;组建试验室,配齐所需仪器设备;签订施工安全协议、建立建全安全、质量管理体系、组织图纸会审、进行技术交底。
2.施工测量按照设计提供的图纸,平面采用施工任意坐标系,高程采用1985黄海高程,利用测量布置的导线控制点CPⅠ5610、和CPⅠ5609,对该桥进行控制测量放样,测量放样全部采用坐标放样的方式3、施工场地布置图五、施工工艺和施工方法1.地基处理本框架桥地基处理采用CFG桩方式,全桥共计CFG桩346根,总长度2768米,桩帽346个,共计混凝土657.68m³,桩基础完成后上部采用级配碎石掺3%水泥回填,厚度为50cm。
2.明挖基础⑴土质基坑采用挖掘机开挖,人工配合修整坑壁和坑底,坑壁坡度视地质情况确定,基坑底设计标高以上50cm采用人工开挖。
⑵基坑底较基础底部平面尺寸每侧放宽1.0m,四周设排水沟汇入集水井,用潜水泵排出坑外。
⑶基坑开挖到标高,按照设计要求检测基底地基承载力基础施工的允许偏差和检验方法见下表施工工艺流程2.钢筋加工与绑扎钢筋加工在施工现场附近的钢筋加工场集中加工,成型筋人工运至施工现场。
绑扎钢筋前,先在工作坑底板上将箱身中心线、框架轮廓线用墨线弹出。
在轮廓线内放出主筋位置,按图纸所示位置,准确绑扎钢筋。
为保证钢筋位置准确和施工人员的安全,边墙钢筋须搭脚手架进行固定,防止其倾倒伤人。
边墙内侧和顶板钢筋保护层垫块统一使用塑料垫块。
箱身底板和顶板上部主筋要增设部分马凳筋支撑,确保底板浇注混凝土时钢筋不变形。
钢筋加工前,应对本单项工程所用各种型号钢筋进行检测。
实验员应将第一批次钢筋出厂合格证,现场抽样检验结果报监理工程师及总工,认定后方可使用。
施工队队长及钢筋工应熟悉图纸,不明之处请教领工员及有关技术人员。
严格按下料单下料制作钢筋,下料应分规格、用料地点、分类编号,每10-20根一小捆绑好,挂上夹板书写牌。
底板钢筋实行梅花点绑扎,拐角及支撑筋要求用点焊连接,以保持钢筋整体性行车道及两侧刚性挡墙一次绑扎,人行道及外墙第二次绑扎(墙主筋插入砼,其它筋可第二次绑扎调整)。
挡墙钢筋绑扎需按块测定标高,按水平分层绑扎。
伸缩缝防水处,绑扎钢筋应与传力杆及支架通盘考虑,与钢筋有冲突时,调整底板钢筋。
钢筋绑扎完后,领工员及项目部检验后,请监理工程师检验后方可转砼施工。
3.模板(1).模板(钢模板)及支架应具有足够的强度,刚度和稳定性;能承载所浇筑混凝土侧压力及施工荷载,保证结构尺寸的正确。
(2).模板及支架必须安置于符合设计的可靠基础上,并有足够的支承面积和防排水措施。
(3).模板安装必须牢固可靠,接缝严密。
必须做到不跑模,不胀模。
4.混凝土灌注箱身混凝土采用集中搅拌站拌和,罐车运至现场,1台25T汽车吊机送入模,插入式振动棒震捣,底板和顶板混凝土表面用平板振动器辅助振动。
箱身混凝土分两阶段施工,先浇筑底板(含下倒角),注意按规范错开两侧边墙混凝土接缝的标高位置。
当混凝土强度达到设计强度70%后,对混凝土接缝面进行凿毛、清洗,绑扎上部结构钢筋,经监理工程师检查同意后,灌筑框架边墙及顶板混凝土。
箱身底板混凝土浇注时,可由一端向另一端顺序浇注,边墙施工接缝必须凿毛,清洗干净,拆模须在混凝土强度达到70%后进行。
施工缝中,加埋连接短筋,以利承受剪力。
同时两边墙施工缝不在同一平面上。
边墙和顶板浇注混凝土时,须对称进行。
边墙分层浇注时,每层都应从一个方向往另一个方向进行,严格控制间隔时间,要求各墙浇注速度基本一致。
顶板浇注顺序是由边墙向箱身纵向中心线顺序进行,顶板混凝土面应收水压光。
振捣:插入式振动器移动距离按30cm左右控制,插入下层砼深5-10cm为宜。
插入式振动器工作时,不得将其依靠在钢筋上不得碰撞钢筋及预埋件,不得漏捣,振动器提起时应缓慢,以防产生气泡。
工作完应加强振动器保养。
砼间歇处理:如因停电、暴雨无法继续施工,进行间歇处理时,应按照施工缝处理,在混凝土初凝前插入连接筋,在混凝土终凝后表面进行凿毛处理,才允许继续浇筑混凝土。
砼终凝后,应覆盖草袋、麻片等物进行养护,头三天浇水4-6次/天,三天后每天浇水2-3次,专人负责。
或涂刷养护剂。
每次浇注砼必须做好试件,同等条件下养护或送试验室养护。
5.防水层与保护层边墙外侧拆模后,表面作适当修整,然后即可按设计要求铺设防水层和保护层。
板顶保护层要按设计厚度严格控制,待其有足够的强度后,方准在其上部进行下道工序。
6.沉降缝施工本桥沉降缝为3cm,采用沥青木板材料。
7.质量标准模板与支架主控项目1)模板与支架的材料质量及结构必须符合施工工艺设计要求。
2)模板安装必须稳固牢靠,接缝严密,不得漏浆。
模板与砼的接触面必须清理干净并涂刷隔离剂。
浇筑砼前,模板内的积水和杂物应清理干净。
3)拆除承重模板及支架时的砼强度应符合设计要求,当设计无要求时,板式结构跨度1-11.31米时,砼强度必须达到设计强度的100%。
一般项目1)模板安装允许偏差和检查方法2)拆除非承重模板时,砼强度应保证其表面及棱角不受损伤。
钢筋主控项目1)钢筋进场时必须按批抽取试件做力学性能(屈服强度、抗拉强度和伸长率)和工艺性能(冷弯)试验,其质量必须符合(GB13013)和(GB1499)等现行国家标准的规定和要求。
2)钢筋加工必须符合设计要求和(TB10424—2010)5.3.1条规定。
3)纵向受力钢筋的连接方式必须符合设计要求。
本工程钢筋接头采用绑扎和搭接焊形式。
4)钢筋绑扎接头技术要求:受拉区内的光圆钢筋末端应作成相对的180°弯钩,带肋钢筋应作成彼此相对的90°弯钩。
绑扎接头的搭接长度为:受压区光圆钢筋的末端,可不做弯钩,但钢筋搭接长度不得小于30d。
5)钢筋电弧焊接头的技术要求:(1)搭接长度双面焊缝搭接焊:(Ⅰ—Ⅱ级钢筋,φ10—φ40㎜)不小于5d。
单面焊缝搭接焊:(Ⅰ—Ⅱ级钢筋,φ10—φ40㎜)不小于10d。
(2)搭接接头的搭接部位应预弯,搭接钢筋的轴线应位于同一直线上。
(3)焊缝高度应大于等于0.3d,并不得小于4㎜,宽度应大于等于0.8d,并不得小于8㎜。
(4)钢筋电弧焊接头允许偏差:6)安装的钢筋品种、级别、规格和数量必须符合设计要求。
一般项目1)钢筋应平直,无损伤,表面无裂纹、油污、颗粒状或片状老锈。
2)钢筋加工允许偏差:3)钢筋接头应设置在承受应力较小处,并应分散布置。
配置在“同一截面”的受力钢筋接头面积占受力钢筋总截面的百分率应符合设计要求。
如设计无具体要求,应符合下列要求:(1)钢筋接头在受弯构件的受拉区不得大于50%,轴心受拉构件不得大于25%。
(2)绑扎接头在构件的受拉区,不得大于25%,在受压区不得大于50%。
(3)钢筋接头应避开钢筋弯曲处,距弯曲点的距离不得小于10d。
(4)同一根钢筋应少设接头,“同一连接区段”内同一根钢筋上不得超过一个接头。
(5)钢筋安装及钢筋保护层厚度允许偏差和检查方法砼主控项目1)砼原材料、配合比设计和施工的检验必须符合现行《铁路混凝土与砌体工程施工质量验收标准》(TB10424—2003)第6.2.1-6.2.6条,6.3.1条,6.3.2条,6.4.1-6.4.3条的规定。
2)砼涵身必须先浇筑底板,当底板混凝土强度达到设计强度50%后,再施工中、边墙及顶板的砼。
分次浇筑时,边墙的施工缝不应设在同一水平面上。
一般项目1)砼拌制前,应测定砂、石含水率,并根据结果和理论配合比调整材料用量,提出施工配合比。
2)砼拌和物的坍落度应符合设计配合比的要求。
3)原材料每盘称量允许偏差:4)砼结构表面应密实平整、颜色均匀、不得有漏筋、蜂窝、孔洞、疏松、麻面、和缺棱掉角等缺陷。
防水层主控项目1)防水层和保护层所用原材料的品种、规格、性能等必须符合设计要求。
2)防水层施工部位、构造形式、厚度、坡度和细部做法必须符合设计要求。
3)保护层施工部位、构造形式、厚度、坡度和断缝处理必须符合设计要求。
桥面保护层裂缝宽度不得大于0.2㎜。
4)防水层不得渗水。
一般项目1)防水层的基层应平整,清洁、干燥,不得有空鼓、松动、蜂窝麻面、浮渣、浮土和油污。
2)防水层的表面质量应达到涂层厚度一致,卷材粘贴牢固,搭接封口正确。
不得有滑移、翘边、起泡、损伤等现象。
