主体结构质量通病防治方案和施工措施

合集下载

主体结构工程常见质量通病及防治

主体结构工程常见质量通病及防治
墙模板下口缝隙,用木枋 塞进背枋下口,压于1:2水泥砂浆 面
并与柱墙模板紧贴,再用 铁钉将竖向背枋与后塞木枋钉牢
18
套模, 柱墙加固完成后应敲紧 贴模,有效防止漏浆。
根部套模防止烂根
不烂根、不漏浆
柱墙根部拆模后效果
不烂根、不漏浆
柱墙根部拆模后效果
主体工程----模板
梁、板底不平、下挠;梁侧模板不平直;梁上下口涨模
3.原因分析:箍筋边长成型尺寸与图纸要求误差过大,没有厂严格控制弯曲角 度,一次弯曲多个箍筋时没有逐根对齐。
4.预防措施:注意操作,使成型尺寸准确(如何准确见二、(三)预防措施部 分),当一次弯曲多个箍筋时,应在弯折处逐根对齐。
5.治理方法:当箍筋外形误差超过质量标准允差值时,对于Ⅰ级钢筋,可以重 新将弯折处直开,再行弯曲调整(只可返工一次)。对于其他品种钢筋,不得重 新弯曲。
电渣压力焊 观感较好
现场实例
电渣压力焊 错位
电渣压力
焊观感较 好
主体工程----钢筋
电渣压力 焊错位
电渣压力 焊焊包不
均匀
67
主体工程----钢筋
单面焊焊缝不 合格
68
主体工程----钢筋
气压焊焊接钢筋 偏心
闪光焊焊接钢筋 偏心
69
主体工程----钢筋
套 筒 挤 压 接 头
主体工程----钢筋
4
主体工程----模板
现场问题:框架柱脚模板安装施工存在漏浆隐患。
主体工程----模板
主 体 结 构 工 程
现场问题:结构柱根部漏浆蜂窝现象。
改进措施:上下层柱交接处柱模底部缝隙用小模板封 闭,确保柱砼交接处不产生漏浆蜂窝现象。
主体工程----模板

10种主体结构施工常见质量通病及防治措施

10种主体结构施工常见质量通病及防治措施

10种主体结构施工常见质量通病及防治措施钢筋工程表现形式:楼板小直径钢筋间距、位置难以保证;负弯矩钢筋位置位移;梁、柱角部主筋保护层厚度偏小;模板拆除后箍筋外漏。

楼板钢筋防治措施:设计阶段,在满足结构安全和造价经济的前提下,应优先选用小直径三级钢筋。

因为三级钢筋强度大于一级钢筋,在施工中不易踩踏。

施工阶段,浇筑砼时应采取措施,在模板上垫上马凳,铺上架木板,施工人员在板上操作,不要直接踩踏钢筋。

楼板负弯矩钢筋负弯矩钢筋防治措施施工阶段:钢筋绑扎时,应在负弯矩钢筋下面增设足够强度的马凳支撑,在混凝土浇筑完毕,抹面时用专用工具随时将钢筋上提至准确位置,混凝土终凝前,严禁上人踩踏;梁、柱主筋保护层防治措施制作梁、柱箍筋时,应严格按照设计的截面尺寸加工制作。

尤其在箍筋的弯折部位,有效折弯半径在规范允许的条件下,应通过现场试验确定弯折半径,防止弯折过小,导致主筋绑扎时不能紧靠箍筋,而使保护层过大(减小构件截面尺寸)。

主筋保护层厚度指的是最小厚度,但并不是越大越好。

防止柱墙主筋移位的措施见下图:模板通病及防治表现形式:拼缝不严,造成砼振捣时出现漏浆,砼表面不平整,出现蜂窝麻面等缺陷。

治理措施:模板在拼装完成后,由于现在大部分工程均采用木模板,在接缝处粘贴一道透明胶带是解决漏浆的较好方法,但往往在钢筋绑扎时,由于钢筋的拖动,将粘贴的胶带破坏,反而对混凝土造成不利。

而有效解决此类漏浆问题的最好材料还是在模板拼缝之间采用双面胶棉,粘贴在板边,这样基本会杜绝混凝土浇筑漏浆的通病。

模板拼缝不严现象严重前提是在混凝土施工前对施工单位提出此类要求,而且严格执行,最好是在合同条款中约定,否则很难得到贯彻。

混凝土通病表现形式:混凝土振捣不密实或漏振,模板拆除后出现孔洞、漏筋、表面疏松、裂缝等治理措施:加强管理人员的旁站意识,混凝土浇筑时,监理、甲方必须现场全程监管,尤其是一些关键部位,象高层建筑的基础、转换层等部位。

这些部位一旦出现问题,将会给结构安全或使用功能造成巨大危害!某工程漏筋照片某工程图片(梯板底部漏筋)某工程混凝土质量非承重墙裂缝表现形式:填充墙与混凝土结构的柱、墙、梁之间出现裂缝;砌块墙体抹灰本身的裂缝。

主体结构质量通病防治方案和施工措施

主体结构质量通病防治方案和施工措施

主体结构质量通病防治方案和施工措施主体结构质量问题是指建筑物主体结构在设计、施工、使用及维护过程中出现的质量问题。

主体结构质量问题直接关系到建筑物的安全性和使用寿命,因此需要采取相应的防治方案和施工措施来确保主体结构质量。

下面是关于主体结构质量通病防治方案和施工措施的详细论述。

一、主体结构质量通病防治方案1.设计阶段的防治方案在设计阶段,需要做好以下几方面的防治工作:(1)结构设计要合理可行:对于不同类型的建筑物,要根据其功能和使用条件合理选择结构形式,确保结构的强度和刚度符合要求。

(2)材料的选择和试验:材料的选择要符合相关标准和规范,同时还要进行材料的性能试验,确保材料的质量达到要求。

(3)结构计算和验算:要对结构进行科学的计算和验算工作,确保结构的安全性和稳定性。

(4)做好可靠性分析:对建筑物的主体结构进行可靠性分析,找出潜在的问题,并提出相应的改进措施。

2.施工阶段的防治方案在施工阶段,需要做好以下几方面的防治工作:(1)质量控制:对施工过程中的各项工作进行严格的质量控制,确保施工质量符合设计要求。

(2)工艺和方法的选择:根据实际情况选择适当的施工工艺和方法,确保施工质量和进度。

(3)施工人员培训:对施工人员进行必要的培训,提高其技术水平和质量意识。

(4)现场管理:严格管理施工现场,保证施工各项工作的有序进行,防止质量问题的发生。

3.使用及维护阶段的防治方案在使用及维护阶段,需要做好以下几方面的防治工作:(1)定期检查:定期对建筑物的主体结构进行检查,发现问题及时处理,避免问题扩大。

(2)维护管理:定期对建筑物的主体结构进行维护和保养,保证其正常运行和使用寿命。

(3)加强管理:加强使用及维护人员的管理工作,提高其安全意识和责任意识,避免不当行为导致质量问题。

二、主体结构施工措施1.施工前的准备工作(1)组织人员:根据工程规模和要求,合理组织工人和技术人员,确保施工队伍的素质和数量。

(2)准备材料和设备:根据设计要求和施工进度,提前准备好所需要的材料和设备,避免因材料和设备不足而延误施工。

主体结构质量通病防治与处理方案

主体结构质量通病防治与处理方案

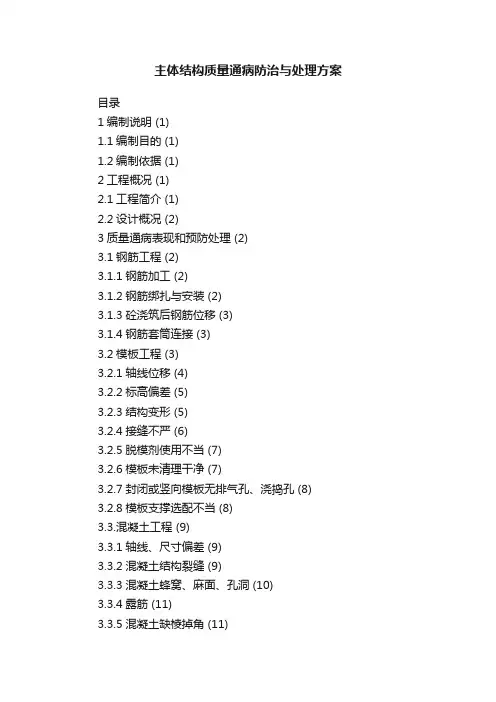

主体结构质量通病防治与处理方案目录1编制说明 (1)1.1编制目的 (1)1.2编制依据 (1)2工程概况 (1)2.1工程简介 (1)2.2设计概况 (2)3质量通病表现和预防处理 (2)3.1钢筋工程 (2)3.1.1钢筋加工 (2)3.1.2钢筋绑扎与安装 (2)3.1.3砼浇筑后钢筋位移 (3)3.1.4钢筋套筒连接 (3)3.2模板工程 (3)3.2.1轴线位移 (4)3.2.2标高偏差 (5)3.2.3结构变形 (5)3.2.4接缝不严 (6)3.2.5脱模剂使用不当 (7)3.2.6模板未清理干净 (7)3.2.7封闭或竖向模板无排气孔、浇捣孔 (8)3.2.8模板支撑选配不当 (8)3.3.混凝土工程 (9)3.3.1轴线、尺寸偏差 (9)3.3.2混凝土结构裂缝 (9)3.3.3混凝土蜂窝、麻面、孔洞 (10)3.3.4露筋 (11)3.3.5混凝土缺棱掉角 (11)3.3.6混凝土板面不平整 (12)3.3.7混凝土缝隙及夹渣 (12)3.3.8墙柱底部缺陷(烂脚) (13)3.3.9混凝土强度偏高或偏低 (13)3.3.10混凝土外观质量控制措施 (13)1编制说明1.1编制目的消除建筑施工中的质量缺陷与质量通病,确立对质量终身负责的观念,完善质保体系严格过程控制,精益求精,确保优质工程。

1.2编制依据(1)《城市轨道交通工程项目建设标准》(建标104-2008);(2)《地下铁道工程施工及验收规范》GB50299-1999(2003年版);(3)《混凝土结构设计规范》GB50010-2010;(4)《混凝土结构耐久性设计规范》GB/T50476-2008;(5)《混凝土结构工程施工规范》GB 50666-2011;(6)《混凝土外加剂应用技术规范》GB50119-2013;(7)《混凝土结构工程施工质量验收规范》GB500204-2015;(8)《钢筋焊接及验收规程》(JGJ18-2012/J253-2012);(9)《钢筋机械连接技术规程》(JGJ107-2010);(10)《地下工程防水技术规范》(GB 50108-2008);(11)《地下防水工程质量验收规范》(GB50208—2011);(12)《建筑工程施工质量验收统一标准》(GB50300-2013);2工程概况2.1工程简介南宁市轨道交通3号线一期工程(科园大道-平乐大道)施工总承包02标土建15工区,共2段明挖区间+1段盾构区间。

主体工程质量通病及防治措施

主体工程质量通病及防治措施

主体工程质量通病及防治措施模板工程一、梁模板缺陷:1、现象梁身不平直,梁底不平,下挠;梁侧模炸模;拆模后发现梁身侧面鼓出有水平裂缝、掉角、上口尺寸加大、表面毛糙;局部模板嵌入柱梁间,拆除困难。

2、防治措施(1)梁底支撑间距应能保证在混凝土自重和施工荷载作用下不产生变形。

(2)梁侧模应根据梁的高度进行配制,若超过于60cm,应加钢管围檩,上口则用圆钢插入模板上端小孔内,若梁高超过700mm,应在梁中加对穿螺栓,与钢管围檩配合,加强梁侧模刚度及强度。

(3)支梁木模时应遵守边模包底模的原则。

梁模与柱模连接处,应考虑梁模板吸湿后长向膨胀的影响,下料尺寸一般应略为缩短,使木模在混凝土浇筑后不致嵌入柱内(4)木模板梁侧模下口必须有夹条木,钉紧在支柱上,以保证混凝土浇筑过程中,侧模下口不致炸模.(5)梁侧模上口模横档,应用斜撑双面支撑在支柱顶部。

如有楼板,则上口横档应放在板模龙骨下。

(6)梁模用木模时尽量不采用黄花松或其他易变形的木材制作,并应在混凝土浇筑前充分用水浇透。

(7)模板支立前,应认真涂刷隔离剂两度.(8)当梁底距地面高度过高时(一般为5cm以上),宜采用脚手钢管扣件支模或桁架支模.二、柱模板缺陷:1、现象(1)炸模,造成截面尺寸不准,鼓出、漏浆,混凝土不密实或蜂窝麻面。

(2)偏斜,一排柱子不在同一轴线上.(3)柱身扭曲,梁柱接头处偏差大.2、防治措施(1)成排柱子支模前,应先在底部弹出通线,将柱子位置兜方找中.(2)柱子支模前必须先校正钢筋位置。

(3)柱子底部应做小方盘模板,或以钢筋角钢焊成柱断面外包框,保证底部位置准确. (4)成排柱模支撑时,应先立两端柱模,校直与复核位置无误后,顶部拉通长线,再立中间各根柱模。

柱距不大时,相互间应用剪力撑及水平撑搭牢。

柱距较大时,各柱单独拉四面斜撑,保证柱子位置准确。

(5)根据柱子断面大小及高度,柱模外面每隔500~800mm应加设牢固的柱箍,必要时增加对拉螺栓,防止炸模。

主体工程质量通病整改方案

主体工程质量通病整改方案

主体工程质量通病整改方案一、前言随着我国经济不断发展,建筑业也得到了快速发展,建筑工程质量已逐渐成为一个社会关注的焦点。

但是,在建筑工程中,存在着许多质量问题,直接影响到工程的安全和质量。

主体工程质量是整个建筑工程的基础,因此必须高度重视,通过对主体工程质量通病进行整改,进一步提高建筑工程的质量。

二、主体工程质量通病分析在建筑工程中,主体工程质量通病主要表现在以下几个方面:1. 施工工艺不规范在施工过程中,一些施工单位存在施工工艺不规范的情况,例如混凝土浇筑和梁柱墙体砌筑时未按规范进行操作,可能导致结构强度不足或是出现裂缝等问题。

2. 材料使用不合格一些施工单位为了降低成本或是追求快速施工,使用了不合格的建材,这些建材在使用过程中可能会因为质量问题导致结构不稳定或是安全隐患。

3. 监理工作不到位有些监理单位监理工作不到位,对施工现场的质量把关不严,或是未能对施工单位的违规行为进行及时纠正,导致工程质量出现问题。

4. 施工单位管理不善部分施工单位管理不善,存在管理混乱、施工人员技术不过硬等问题,导致施工过程中存在许多质量问题。

以上这些主体工程质量通病是影响工程质量的重要原因,为此,需要我们针对这些问题,提出相应的整改方案。

三、主体工程质量整改方案1. 加强监理工作对于监理单位,必须提高他们的监理水平和意识,加强对施工现场的监督,确保工程按照规范和设计要求进行施工。

同时,配备专业技术人员进行监理工作,对施工现场的施工过程进行全面监督,及时发现问题并进行整改。

2. 严格质量验收标准加强对建材的管理,对使用的建材进行检测和验收,只有合格的建材才可以使用在施工中。

同时,严格按照建筑工程的验收标准进行验收工作,确保工程质量达到规范要求。

3. 完善施工工艺对施工工艺进行完善,提高施工单位和施工人员的技术水平,确保施工工艺规范和操作规范。

特别是对于混凝土浇筑、梁柱墙体砌筑等重要工序,要求施工单位严格按照规范进行操作,确保工程的质量和安全。

建筑工程主体结构施工质量通病防治管理措施

建筑工程主体结构施工质量通病防治管理措施

的标准体系.pptx

1
国家法律法规


2
国家质量管理验收规范和技术规程

3
行业技术规程和验收规范


4
地方标准

5

企业标准

主体结构工程施工质量通病防 治 ---防治措施一
项目经理为第 一责任人
设一名项目副 职分管质量工

质量总监和质 检员配置

质量管理策划


管理制度的

制定


检查考核体系
主体结构工程施工 质量
通病防治
1
主体结构工程施工质量通病防

--- 内容
一、质量通病的概念

二、质量通病产生的原因
三、质量通病的危害及常见通病
录 四、质量通病的防治措施
五、质量通病的案例
主体结构工程施工质量通病防

---概念
质量通病概念
指建筑工程中经常发生的普遍存在的、难以根治 的一些工程质量问题。如渗、漏、裂、堵等现象
砌块强度偏差大 构造柱、芯柱混凝土不密实,外观质量差 拉结筋安装不符合要求 填充墙的下部、上部结构处理不符合要求 砂浆饱满度差
主体结构工程施工质量通病防

治 ---防治措施






P、D、

C、A

及时纠偏改进
主体结构工程施工质量通病防
治 ---防治措施一

加强法规标准学习、完善体系建设主体质量涉及
主体结构工程施工质量通病防
治 ---防治措施二
质 施工组织 量 设计编制

主体结构质量通病防治措施

主体结构质量通病防治措施

主体结构质量通病防治措施主体结构质量是建筑工程中至关重要的部分,它直接关系到建筑物的安全性和稳定性。

然而,在施工过程中常常会出现一些通病,影响主体结构的质量。

为了确保建筑物的安全和质量,必须采取相应的防治措施来解决这些问题。

一、混凝土质量不达标混凝土是主体结构的主要材料,混凝土质量的好坏直接影响到结构的稳定性和耐久性。

混凝土质量不达标的主要原因包括原材料质量不过关、配合比设计不合理、施工质量不到位等。

为了解决这一问题,可以采取以下防治措施:1.严格控制原材料的质量,确保水泥、骨料、粉煤灰等原材料符合相关标准;2.根据工程的具体要求和环境条件,科学设计合理的配合比,确保混凝土配合比的准确性和合理性;3.严格按照施工工艺要求进行施工,保证浇筑质量,减少混凝土裂缝和空鼓现象的发生。

二、钢筋绑扎质量差钢筋是混凝土主体结构中的另一个重要材料,钢筋绑扎质量的好坏直接关系到结构的承载力和耐久性。

钢筋绑扎质量差的主要原因包括钢筋焊接不到位、绑扎不牢固、间距过大等。

为了解决这一问题,可以采取以下防治措施:1.对施工人员进行专业培训,提高其工作技能和质量意识;2.严格按照设计要求进行钢筋绑扎,确保钢筋的间距、直径和长度符合要求;3.对钢筋焊接工艺进行认真检查,确保焊接牢固、均匀,焊接口无裂纹、气孔等质量问题。

三、模板支撑不稳定主体结构施工中,模板支撑不稳定会导致结构变形甚至坍塌,严重威胁到施工安全和结构质量。

模板支撑不稳定的主要原因包括支撑点设置不合理、支撑桩杆材料质量差、支撑结构设计不科学等。

为了解决这一问题,可以采取以下防治措施:1.根据模板设计要求合理设置支撑点,确保支撑点的位置、间距和数量符合设计要求;2.选择质量可靠的支撑桩杆材料,避免使用劣质材料,确保支撑桩杆的强度和稳定性;3.对支撑结构进行认真检查,确保支撑结构的稳定性和可靠性,及时修补和加固不稳定的部位。

四、梁柱连接设计不合理梁柱连接是主体结构中一个重要的连接部分,连接设计不合理会导致梁柱连接处发生裂缝、移位等问题,影响结构的整体稳定性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1、编制说明 (2)1.1编制目的 (2)1.2编制依据 (2)2、工程概况 (3)3、主体结构质量通病与防治 (3)3.1模板工程 (3)3.2钢筋工程 (6)3.3混凝土工程 (8)4、质量管理目标及保证措施 (15)4.1施工质量承诺 (15)4.2质量目标 (15)4.3质量保证体系: (15)主体结构质量通病与防治专项施工方案1、编制说明1.1编制目的由于房屋建筑工程主体结构质量通病是房屋建筑工程中极易出现的质量问题,且现阶段施工已逐步进入秋、冬季施工,加上业主所有主体结构全面结顶的节点要求,通病的防治工作显得尤为重要,通病防治工作牵涉设计、业主、监理、施工等有关各方及各施工阶段,为了更好地解决好质量通病问题,保证在施工过程中有效的进行质量控制,克服质量通病,顺利完成业主节点工期要求,特编制此方案。

1.2编制依据2、工程概况工程名称:合肥中国铁建青秀城A地块(润园)一期建筑安装工程总承包工程建设地点:合肥市蜀山区,东至洪桥路,南至长岗路,西至青阳路,北至清溪路。

建筑项目内容及参数:本工程1#~3#、7#~10#楼为7栋高层住宅楼,33#~40#为幼儿园及商业配套用房,包含人防地下车库,总建筑面积为141704.17 m2。

其中,7栋高层住宅为剪力墙结构,幼儿园及配套商业用房为1~3层的框架结构,人防地下车库为地下一层的现浇钢筋混凝土梁板结构,地基形式均为人工挖孔桩,基础形式为桩筏基础。

本工程结构设计合理使用年限为50年,抗震设防烈度为7度。

住宅楼建筑耐火等级地上地下均为一级,建筑类别为一类高层。

车库耐火等级为一级。

屋面防水等级Ⅰ级。

住宅楼地下室及车库防水等级为一级。

3、主体结构质量通病与防治根据业主节点工期要求,现阶段施工主要围绕主体结构的施工,由于工期相对较紧且施工环境、气候等原因,在工程施工过程中,难免发生一些质量通病,影响结构的安全又影响美观,如何最大限度的消除质量通病,保证工程质量,本措施将从现象到原因进行分析,提出防治措施。

3.1模板工程3.1.1柱模板缺陷【现象】(1)模板位移。

(2)倾斜、扭曲。

(3)胀模、鼓肚、漏浆。

【原因分析】(1)柱支模不跟线、不规方。

(2)模板重复使用前未经修整,两侧模板组装松紧不一。

(3)模板刚度不够,拼缝不严,拉结、固定不牢。

柱箍不紧固,或提前拆模。

【防治措施】(1)钢筋安装前提前将各轴线引至各施工楼层,支模前根据已放样的轴线和施工图纸先进行钢筋位置的校正,弹线时对成排柱子的位置应找中、规方。

支模时应先立两端柱模,经校直、复核后,拉通柱顶基准线,依线按序立各个柱模。

在柱模底部沿柱四个角每个角相邻两面设垫块,以保证柱底位置准确和柱保护层厚度。

(2)柱模妥善堆放,堆平整,使用前进行检查、修整,根据部位需要直接利用或分解利用。

分段支模连接紧固各面,以防止柱模竖向倾斜、扭曲。

(3)根据柱子断面的大小及高度设置柱箍间距,模板由现场制作,后背80*30mm方木,利用钢管扣件进行紧箍,并加强阳角部位。

(4)所有柱模安装完成后各工区测量人员必须严格复查,并报项目经理部测量主管工程师进一步复测,确认无误后向监理工程师报验,合格后才能进行下道工序施工。

且在砼施工过程中必须实行旁站,各值班人员严格值班制度,发现问题及时处理并上报上级领导。

3.1.2墙模板缺陷主要为地下室及连接通道位置处的剪力墙【现象】(1)模板倾斜、胀模。

(2)模板底部和阴角部位不易拆除,墙根外侧挂浆,内侧“烂根”。

【原因分析】(1)墙模板的横竖背肋间距过大,止水螺栓规格过小或未收紧。

(2)模板顶部未设或少设置拉杆,底部无导墙或导墙块,桁架支撑设置不合理。

(3)找平砂浆不平整,使之与模板间的缝隙过大。

(4)阴角部位模板拼缝不严,造成渗浆使角模嵌入混凝土内。

(5)未按顺序拆模或拆模时间太迟而影响拆模。

【防治措施】(1)墙模板按结构施工图进行配板和组装,横竖背肋间距按模板设计布置,止水螺栓规格一般为φ12~φ16。

浇筑混凝土前应检查螺栓是否收紧,采用不易被挤压振碎的套管,墙模顶部应设置上拉杆,以保证墙体厚度一致。

木模背肋设置在板面拼缝处。

(2)找平砂浆应平整,派专人进行管理。

(3)阴角模板的角不应呈锐角,严格执行拆模申请报告,按审批拆模时间和顺序拆模。

3.1.3楼梯模板缺陷【现象】(1)楼梯底部不平整,楼梯梁板歪斜,轴线位移。

(2)侧向模板松动、胀模。

【原因分析】(1)楼梯底板模平整度偏差过大,支撑不牢靠,操作人员在模板上走动。

(2)侧向模板接头处刚度不一致,拼缝不严密。

【防治措施】(1)楼梯底板模拼装要平整,支撑应牢靠。

(2)侧向拼缝应严密,钢木混合模板的配板刚度应一致,细长比过大的支撑应增设剪刀撑。

(3)应对模板、支撑进行检验合格后,方可浇筑混凝土。

3.1.4梁模板缺陷【现象】(1)梁模板底板下挠,侧向胀模。

圈梁上口宽度不足。

(2)底模端部嵌入梁柱间混凝土内,不易拆除。

(3)梁柱模板接头处跑模漏浆。

【原因分析】(1)梁的侧模刚度差,对拉螺栓设置不合理,斜撑角度大于60°,致使梁上口模板歪斜。

(2)梁底模板刚度差或中间未起拱,顶撑未撑牢,浇筑混凝土时荷载增加,支撑下沉变形,导致梁模板中部下挠。

(3)木模下口夹木未钉牢,围檩未夹紧。

(4) 支模时梁底模端头与柱模间未留空隙,木模在浇筑混凝土后吸水膨胀,造成拆模困难。

(5) 钢木混合模板材质不同,接头固定不紧,拼缝不严。

【防治措施】(1)圈梁木模的上口必须设临时撑头,以保证梁上口宽度。

(2)斜撑应与上口横档钉牢,并拉通长直线,保持圈梁上口平直。

(3)梁底模应按规定起拱。

支撑在泥土地面时,应夯实并铺放通长垫木,以确保支撑不沉陷。

梁底支撑间距应保证在钢筋混凝土自重和施工荷载作用下不产生变形。

当梁高超过600mm,侧模应加设钢管围檩。

3.2钢筋工程3.2.1钢筋错位【现象】柱、梁、板、墙主筋位置及保护层偏差超标。

【原因分析】(1)钢筋未严格按设计尺寸制作与安装。

(2)浇捣混凝土:过程中钢筋被机具碰歪撞斜,没有及时校正,或被操作人员踩踏、砸压或振捣混凝土时直接顶撬钢筋,造成钢筋位移。

【防治措施】(1)由于钢筋安装难免存在误差,钢筋制作时应在规范允许范围内适当小于设计尺寸,且钢筋绑扎或焊接时必须牢固,固定钢筋措施可靠有效。

为使保护层厚度准确,垫块要沿主筋方向摆放,位置、数量准确。

对柱头外伸主筋部分要附加一道临时箍筋,按图纸位置绑扎好,然后用φ8~φ10钢筋焊成的井字形铁卡固定。

对墙板钢筋应设置可靠的钢筋定位卡。

(2)混凝土浇捣过程中应采取措施,尽量不碰撞钢筋,严禁砸压、踩踏钢筋和直接顶撬钢筋。

浇捣过程中要有专人随时检查钢筋位置,及时校正。

3.2.2焊接接头质量不符合要求【现象】(1)接头处轴线弯折或轴线偏心过大,并有烧伤及裂纹。

(2)焊接接头处于受力区,且焊接质量不能很好的保证。

【原因分析】(1)钢筋端部下料弯曲过大,清理不干净或端面不平;钢筋安装不正,轴线偏移,机具损坏,卡具安装不紧,造成钢筋晃动和位移;焊接完成后,接头未经充分冷却。

(2)焊接工艺方法应用不当,焊接参数选择不合适,操作技术不过关。

(3)钢筋下料计算未充分考虑接头位置。

【防治措施】(1)焊接前应矫正或切除钢筋端部过于弯折或扭曲的部分,并予以清除干净,钢筋端面应磨平。

(2)钢筋加工安装应由持证焊工进行,安装钢筋时要注意钢筋或夹具轴线是否在同一直线上,钢筋是否安装牢固,过长的钢筋安装时应有置于同一水平面的延长架,如机具损坏,特别是焊接夹具垫块损坏应及时修理或更换,经验收合格后方准焊接。

(3)根据《钢筋焊接及验收规程》(JCJ18—98)合理选择焊接参数,正确掌握操作方法。

焊接完成后,应视情况保持冷却1~2min后,待接头有足够的强度时再拆除机具或移动。

(4)焊工必须持有上岗证。

钢筋焊接前,必须根据施工条件进行试焊,合格后方可施焊。

(5)焊接完成后必须坚持自检。

对接头弯折和偏心超过标准的及未焊透的接头,应切除热影响区后重新焊接或采取补强焊接措施;对脆性断裂的接头应按规定进行复验,不合格的接头应切除热影响区后重新焊接。

3.3混凝土工程3.3.1混凝土坍落度差【现象】混凝土坍落度太小,不能满足泵送、振捣成形等施工要求。

【原因分析】(1)预拌混凝土设计坍落度偏小,运输途中坍落度损失过大。

(2)现场搅拌混凝土设计坍落度偏小。

(3)原材料的颗料级配、砂率不合理。

【防治措施】(1)正确进行配合比设计,保证合理的坍落度指标,充分考虑因气候、运输距离、泵送的垂直和水平距离等因素造成的坍落度损失。

(2)混凝土搅拌完毕后,运输至浇筑地点时,由各工区及项目经理部共同见证,及时在浇筑地点取样检测其坍落度值,有问题时及时由搅拌站进行调整,严禁在浇筑时随意加水。

(3)所用原材料如砂、石的颗粒级配必须满足设计要求。

项目经理部定期安排人员至商品混凝土中心,对混凝土原材进行抽样检查,泵送混凝土碎石最大粒径不应大于泵管内径的1/3。

细骨料通过0.35mm筛孔的组分应不少于15%,通过0.16mm筛孔的组分应不少于5%。

(4)外加剂掺量及其对水泥的适应性应通过试验确定,并经监理工程师审批合格后才能正式投入使用。

3.3.2混凝土离析【现象】混凝土入模前后产生离析或运输时产生离析。

【原因分析】(1)运输过程中产生离析主要原因是混凝土罐车运输距离过远,因振动产生浆料分离,骨料沉底。

(2)浇捣时因入模落料高度过大或入模方式不妥而造成离析。

(3)混凝土自身的均匀性、和易性不好,有离析和泌水现象。

【防治措施】(1)通过对混凝土拌和物中砂浆稠度和粗骨料含量的检测,及时掌握并调整配合比,保证混凝土的均匀性、和易性。

(2)使用搅拌式罐车运输并控制运输罐车的运送距离,运输过程中使罐车均匀转动,卸料时应拌匀后方可入模。

(3)浇捣竖向结构混凝土时,先在底部浇50~100mm厚与混凝土成分相同的水泥砂浆。

竖向落料自由高度不应超过2m,超过时应采用串筒、溜管落料或在构筑物结构高度中间开一个进料口,保证混凝土下落高度在允许范围内。

(4)正确选用振捣器和控制振捣时间,避免过振。

3.3.3混凝土凝结时间过长【现象】混凝土初终凝时间过长,使得表面压光及养护工作无法及时进行。

【原因分析】(1)混凝土水灰比过大,或现场浇筑混凝土时随意加水。

(2)外加剂使用不当,外加剂使用种类与水泥不适应或掺量过大。

【防治措施】(1)正确设计配比,尽可能采用较小的水灰比。

(2)进行混凝土浇筑施工时,项目经理部派专业试验人员值班,发现混凝土和易性不能满足施工要求时及时与搅拌站联系,采取调整措施,严禁任意往混凝土中加水。

(3)通过试验确定外加剂的合理掺量,对于高效缓凝型减水剂应事先进行与所用水泥的适应性试验并报监理工程师审批,合格后才能使用。
