路床施工方案 - 副本
路床施工方案

路床施工方案路床施工方案1. 引言本文档旨在为路床施工方案提供详细的指导,确保施工过程顺利进行。
路床是道路施工的基础,对道路的使用寿命和安全性起着重要的影响。
因此,在路床施工过程中,应严格按照规范进行施工,确保施工质量。
2. 路床施工前准备在进行路床施工之前,需要做好以下准备工作:2.1 确定施工图纸施工图纸是进行施工的依据,包括路床的布置、厚度等。
施工前应仔细研究施工图纸,确保理解并准确执行。
2.2 检查工程设备和材料在施工前,应检查工程设备的完好性和操作性,并确保材料的质量符合要求。
2.3 制定施工计划根据施工图纸和工期要求,制定详细的施工计划,包括施工顺序、作业时间和施工人员的分配等。
3. 施工过程3.1 清理工地施工前,应清理工地,清除杂物和积水,确保施工区域干净整洁。
3.2 试坑检查根据施工图要求,在施工区域进行试坑检查,确认地下结构是否符合要求,如有问题需要及时调整。
3.3 探测地下管线在施工前应进行地下管线的探测,确保施工不会损坏地下管线。
3.4 路基处理3.4.1 原地路基处理根据施工图纸要求,对原地路基进行处理,包括挖填土方案、土壤改良和压实等。
3.4.2 临时路基处理对于需要临时道路的情况,如需要通行期间的施工等,应进行临时路基处理,确保施工期间车辆能够安全通行。
3.5 路基压实在路基处理完成后,应进行路基压实。
根据土质情况和施工图纸要求,选择合适的压实设备和方法进行压实,确保路基的稳定性和承载力。
3.6 路面铺设在路基压实完成后,可以进行路面的铺设。
根据施工图纸要求和路面材料的特性,选择合适的铺设方法和工艺,确保路面的平整度和耐久性。
4. 施工质量控制4.1 工艺要求在施工过程中,应按照相关标准和规范执行施工工艺,确保施工质量。
4.2 工艺检验在施工过程中,应进行工艺检验,检查施工质量是否符合要求。
如发现问题,应及时调整和整改。
5. 安全措施在路床施工过程中,应注意施工安全,做好以下措施:5.1 安全教育对施工人员进行安全教育和培训,确保施工人员了解施工安全规范和操作规程。
路床施工方案

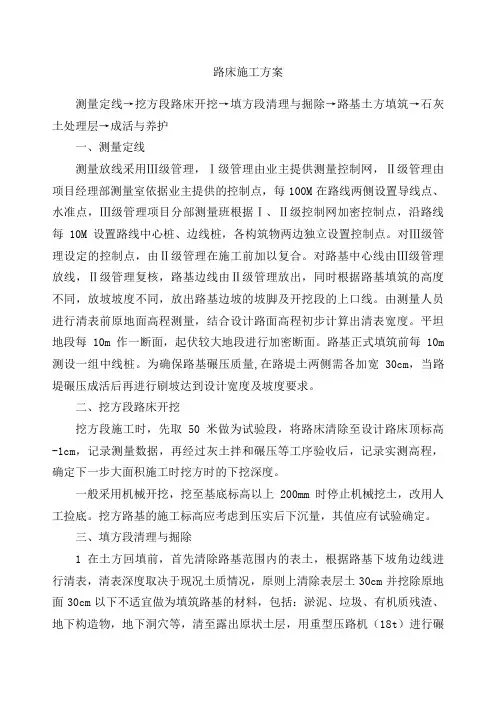

路床施工方案测量定线→挖方段路床开挖→填方段清理与掘除→路基土方填筑→石灰土处理层→成活与养护一、测量定线测量放线采用Ⅲ级管理,Ⅰ级管理由业主提供测量控制网,Ⅱ级管理由项目经理部测量室依据业主提供的控制点,每100M在路线两侧设置导线点、水准点,Ⅲ级管理项目分部测量班根据Ⅰ、Ⅱ级控制网加密控制点,沿路线每10M设置路线中心桩、边线桩,各构筑物两边独立设置控制点。
对Ⅲ级管理设定的控制点,由Ⅱ级管理在施工前加以复合。
对路基中心线由Ⅲ级管理放线,Ⅱ级管理复核,路基边线由Ⅱ级管理放出,同时根据路基填筑的高度不同,放坡坡度不同,放出路基边坡的坡脚及开挖段的上口线。
由测量人员进行清表前原地面高程测量,结合设计路面高程初步计算出清表宽度。
平坦地段每10m作一断面,起伏较大地段进行加密断面。
路基正式填筑前每10m 测设一组中线桩。
为确保路基碾压质量,在路堤土两侧需各加宽30cm,当路堤碾压成活后再进行刷坡达到设计宽度及坡度要求。
二、挖方段路床开挖挖方段施工时,先取50米做为试验段,将路床清除至设计路床顶标高-1cm,记录测量数据,再经过灰土拌和碾压等工序验收后,记录实测高程,确定下一步大面积施工时挖方时的下挖深度。
一般采用机械开挖,挖至基底标高以上200mm时停止机械挖土,改用人工捡底。
挖方路基的施工标高应考虑到压实后下沉量,其值应有试验确定。
三、填方段清理与掘除1在土方回填前,首先清除路基范围内的表土,根据路基下坡角边线进行清表,清表深度取决于现况土质情况,原则上清除表层土30cm并挖除原地面30cm以下不适宜做为填筑路基的材料,包括:淤泥、垃圾、有机质残渣、地下构造物,地下洞穴等,清至露出原状土层,用重型压路机(18t)进行碾压,对原状土进行土壤压实度检测。
土基压实度达到95%后方能进行上部回填,路基基底原状土的强度不符合要求时,应进行换填,换填深度,不小于30cm,并分层压实。
对局部坑洼处用素土分层回填夯实,使路基面平整,然后再进行土方填筑。
路基路床工程施工方案

一、工程概况本工程为某城市新建道路工程,道路全长X千米,道路红线宽度为Y米,采用双向四车道设计,设计车速为V km/h。
道路起点为A点,终点为B点,沿线穿越多个区域,涉及不同地质条件。
为确保道路工程质量,特制定本路基路床工程施工方案。
二、施工准备1. 施工组织成立路基路床工程领导小组,负责施工过程中的组织、协调、指挥和监督工作。
下设工程技术组、材料供应组、施工班组等。
2. 施工人员组织专业施工队伍,包括路基路床施工、测量、试验、质检、安全等岗位人员,并进行岗前培训。
3. 施工机械设备根据工程需要,配置挖掘机、推土机、压路机、洒水车、装载机、平板车等机械设备。
4. 施工材料按照设计要求,准备各类路基材料,如土、砂、石、水泥、石灰、土工布等。
三、施工方法1. 路基施工(1)土方开挖:根据设计图纸,采用机械开挖,开挖过程中注意保护地下管线和设施。
(2)土方填筑:选用适宜的土方填筑材料,按照设计要求进行分层填筑,确保压实度达到设计标准。
(3)路堤施工:根据地质条件,选用合适的方法进行路堤施工,如填筑、压实、加固等。
(4)路床施工:按照设计要求,进行路床施工,包括填筑、压实、平整、排水等。
2. 路床施工(1)放样:根据设计图纸,进行路基路床放样,确保施工精度。
(2)土方填筑:选用适宜的土方填筑材料,按照设计要求进行分层填筑,确保压实度达到设计标准。
(3)压实:采用压路机进行压实,压实度达到设计要求。
(4)平整:采用推土机进行平整,确保路床表面平整。
(5)排水:设置排水设施,如排水沟、涵洞等,确保路基排水畅通。
四、质量控制措施1. 施工过程中,严格执行国家相关规范和标准,确保工程质量。
2. 施工材料必须符合设计要求,并经过检验合格后方可使用。
3. 施工过程中,加强对施工工艺、施工参数、施工过程的质量控制。
4. 定期进行质量检查,发现问题及时整改。
5. 完成工程后,进行竣工验收,确保工程质量符合设计要求。
五、安全措施1. 施工现场设置安全警示标志,确保施工安全。
路床施工方案

路床施工方案测量定线→挖方段路床开挖→填方段清理与掘除→路基土方填筑→石灰土处理层→成活与养护一、测量定线测量放线采用Ⅲ级管理,Ⅰ级管理由业主提供测量控制网,Ⅱ级管理由项目经理部测量室依据业主提供的控制点,每在路线两侧设置导线点、水准点,Ⅲ级管理项目分部测量班根据Ⅰ、Ⅱ级控制网加密控制点,沿路线每设置路线中心桩、边线桩,各构筑物两边独立设置控制点。
对Ⅲ级管理设定的控制点,由Ⅱ级管理在施工前加以复合。
对路基中心线由Ⅲ级管理放线,Ⅱ级管理复核,路基边线由Ⅱ级管理放出,同时根据路基填筑的高度不同,放坡坡度不同,放出路基边坡的坡脚及开挖段的上口线。
由测量人员进行清表前原地面高程测量,结合设计路面高程初步计算出清表宽度。
平坦地段每作一断面,起伏较大地段进行加密断面。
路基正式填筑前每测设一组中线桩。
为确保路基碾压质量,在路堤土两侧需各加宽,当路堤碾压成活后再进行刷坡达到设计宽度及坡度要求。
二、挖方段路床开挖挖方段施工时,先取做为试验段,将路床清除至设计路床顶标高,记录测量数据,再经过灰土拌和碾压等工序验收后,记录实测高程,确定下一步大面积施工时挖方时的下挖深度。
一般采用机械开挖,挖至基底标高以上时停止机械挖土,改用人工捡底。
挖方路基的施工标高应考虑到压实后下沉量,其值应有试验确定。
三、填方段清理与掘除1在土方回填前,首先清除路基范围内的表土,根据路基下坡角边线进行清表,清表深度取决于现况土质情况,原则上清除表层土并挖除原地面以下不适宜做为填筑路基的材料,包括:淤泥、垃圾、有机质残渣、地下构造物,地下洞穴等,清至露出原状土层,用重型压路机(18t)进行碾压,对原状土进行土壤压实度检测。
土基压实度达到95%后方能进行上部回填,路基基底原状土的强度不符合要求时,应进行换填,换填深度,不小于,并分层压实。
对局部坑洼处用素土分层回填夯实,使路基面平整,然后再进行土方填筑。
2非适宜性材料的挖除:在按照设计的清表深度进行清表后,在填方或零填路基施工范围内,存在垃圾坑、鱼塘、淤泥及建筑物基础等不适宜路基填料要求的地段,需要制定相应的方案,报请监理工程师,采取挖除换填的方式进行处理。
路床施工方案

路床施工方案
路床施工是道路建设的重要环节之一,其质量直接影响道路的使用寿命和行车安全。
下面给出一种路床施工方案,以保证施工质量和工期。
1. 路基开挖:按照设计要求,采用机械进行路基开挖,保证开挖面平整,并保留必要的控制及安全措施。
2. 填筑石料:选择符合规格的优质石料进行填筑,采用合适的填筑层厚度,保证填筑层的均匀性和密实度。
3. 石料碾压:采用振动碾压机进行石料的碾压,保证填筑层的密实度和均匀性,以提高土壤的承载力和抗变形能力。
4. 水平校平:利用水平仪对路面进行校平,保证路面的平整度和平坦度,避免积水和减少车辆行驶时的颠簸感。
5. 破碎石层铺设:铺设破碎石层,以进一步提高路面的承载能力和抗变形性能,确保车辆行驶的稳定性和安全性。
6. 桩基处理:对需要处理的桩基进行加固和保护,确保桩基的稳定性和承载能力,避免地基沉降和桩身变形。
7. 路肩修整:对路肩进行修整,保证路肩的平整度和坡度,为行人和非机动车提供良好的通行条件。
8. 沥青层施工:采用热拌沥青工艺进行沥青面层施工,确保沥
青的均匀性和密实度,提高路面的耐久性和抗腐蚀性。
9. 交通标线标志设置:根据道路交通管理要求,设置合理的交通标线和标志,指导车辆和行人的正常通行,并提高交通安全性。
10. 清理和交付:施工结束后,对工地进行清理,清除垃圾和杂物,确保施工区域的整洁和安全。
交付道路使用前,进行质量检验和验收,保证工程质量符合设计要求。
总之,采用以上施工方案进行路床施工,能够保证路基的坚固性、平整度和稳定性,提高道路的承载能力和行车安全性,为交通出行提供良好的基础设施。
路床施工方案

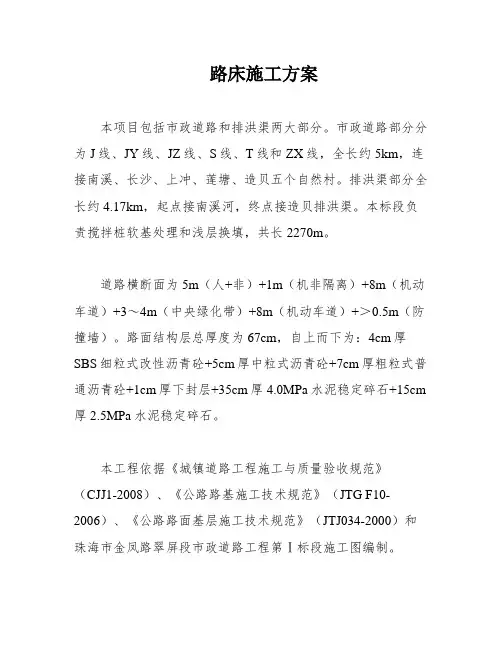

路床施工方案本项目包括市政道路和排洪渠两大部分。
市政道路部分分为J线、JY线、JZ线、S线、T线和ZX线,全长约5km,连接南溪、长沙、上冲、莲塘、造贝五个自然村。
排洪渠部分全长约4.17km,起点接南溪河,终点接造贝排洪渠。
本标段负责搅拌桩软基处理和浅层换填,共长2270m。
道路横断面为5m(人+非)+1m(机非隔离)+8m(机动车道)+3~4m(中央绿化带)+8m(机动车道)+>0.5m(防撞墙)。
路面结构层总厚度为67cm,自上而下为:4cm厚SBS细粒式改性沥青砼+5cm厚中粒式沥青砼+7cm厚粗粒式普通沥青砼+1cm厚下封层+35cm厚4.0MPa水泥稳定碎石+15cm 厚2.5MPa水泥稳定碎石。
本工程依据《城镇道路工程施工与质量验收规范》(CJJ1-2008)、《公路路基施工技术规范》(JTG F10-2006)、《公路路面基层施工技术规范》(JTJ034-2000)和珠海市金凤路翠屏段市政道路工程第Ⅰ标段施工图编制。
___施工计划时间为2016年11月1日至2017年2月25日。
施工人员包括技术、试验检测人员5人、现场技术人员3人、1名全程质量监控质检负责人员和工程队组织劳动力20人。
机械投入包括压路机3台、平地机2台和挖掘机5台。
责任分工表:___负责施工方案审核和全面质量控制,现场管理人员负责记录施工情况和控制各工序。
填料摊铺平整的施工过程如下:首先,使用挖掘机进行初平,控制初平高度为挂线高度,每层挂线30cm做为松铺厚度。
然后,用人工配合平地机精确找平,控制层面无显著凹凸。
接着,根据填料的不同,采用20吨振动压路机进行碾压,先静压一遍,第二遍开始振动碾压。
碾压时,压路机由路缘向路中心错位碾压,错位重叠宽度不小于40cm。
从碾压第三遍开始采用灌砂法检测密实度与含水量,并计算压实度。
路基每层压实度检测频率不小于6点,记录分别达到93%、94%及以上压实度时的碾压遍数。
在达到压实度要求后再静压一遍,检测压实厚度及平整度。
(完整word版)路床施工方案(word文档良心出品)

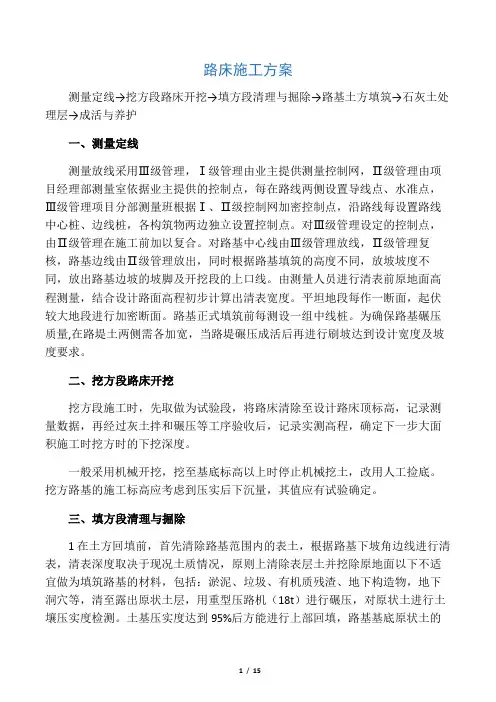

路床施工方案测量定线→挖方段路床开挖→填方段清理与掘除→路基土方填筑→石灰土处理层→成活与养护一、测量定线测量放线采用Ⅲ级管理,Ⅰ级管理由业主提供测量控制网,Ⅱ级管理由项目经理部测量室依据业主提供的控制点,每100M在路线两侧设置导线点、水准点,Ⅲ级管理项目分部测量班根据Ⅰ、Ⅱ级控制网加密控制点,沿路线每10M设置路线中心桩、边线桩,各构筑物两边独立设置控制点。
对Ⅲ级管理设定的控制点,由Ⅱ级管理在施工前加以复合。
对路基中心线由Ⅲ级管理放线,Ⅱ级管理复核,路基边线由Ⅱ级管理放出,同时根据路基填筑的高度不同,放坡坡度不同,放出路基边坡的坡脚及开挖段的上口线。
由测量人员进行清表前原地面高程测量,结合设计路面高程初步计算出清表宽度。
平坦地段每10m 作一断面,起伏较大地段进行加密断面。
路基正式填筑前每10m测设一组中线桩。
为确保路基碾压质量,在路堤土两侧需各加宽30cm,当路堤碾压成活后再进行刷坡达到设计宽度及坡度要求。
二、挖方段路床开挖挖方段施工时,先取50米做为试验段,将路床清除至设计路床顶标高-1cm,记录测量数据,再经过灰土拌和碾压等工序验收后,记录实测高程,确定下一步大面积施工时挖方时的下挖深度。
一般采用机械开挖,挖至基底标高以上200mm时停止机械挖土,改用人工捡底。
挖方路基的施工标高应考虑到压实后下沉量,其值应有试验确定。
三、填方段清理与掘除1在土方回填前,首先清除路基范围内的表土,根据路基下坡角边线进行清表,清表深度取决于现况土质情况,原则上清除表层土30cm并挖除原地面30cm以下不适宜做为填筑路基的材料,包括:淤泥、垃圾、有机质残渣、地下构造物,地下洞穴等,清至露出原状土层,用重型压路机(18t)进行碾压,对原状土进行土壤压实度检测。
土基压实度达到95%后方能进行上部回填,路基基底原状土的强度不符合要求时,应进行换填,换填深度,不小于30cm,并分层压实。
对局部坑洼处用素土分层回填夯实,使路基面平整,然后再进行土方填筑。
路床施工方案

路床施工方案一、工程概述本次路床施工路段位于_____,道路全长_____米,路床宽度_____米。
施工区域的地质条件主要为_____,周边环境包括_____等。
本工程的路床施工对于道路的整体质量和使用寿命具有重要意义。
二、施工准备1、技术准备(1)熟悉施工图纸和相关技术规范,进行技术交底。
(2)测量放线,确定路床的中心线、边线和高程控制点。
2、材料准备(1)准备好符合要求的填土材料,确保其含水量、粒径等指标符合规范。
(2)准备好施工所需的土工格栅、砂袋等材料。
3、机械设备准备(1)调配挖掘机、装载机、压路机、平地机等机械设备到施工现场,并进行调试和维护。
(2)配备足够的运输车辆,确保填土材料的运输。
4、现场准备(1)清理施工现场的杂物、障碍物和表层土。
(2)设置排水设施,确保施工过程中的排水畅通。
三、施工工艺流程1、测量放线使用全站仪或 GPS 等测量仪器,根据设计图纸放出路床的中心线、边线和高程控制点,并做好标记。
2、基底处理(1)清除基底表面的杂草、树根、腐殖土等杂物。
(2)对基底进行平整和碾压,使其达到设计要求的密实度。
(3)若基底存在软弱土层或不良地质情况,应采取相应的处理措施,如换填、加固等。
3、填土(1)采用分层填土的方法,每层填土厚度不宜超过 30cm。
(2)填土应从低处向高处进行,分层压实。
(3)填土过程中,应注意控制填土的含水量,使其接近最佳含水量。
4、摊铺平整使用平地机或装载机将填土摊铺平整,确保路床表面平整度符合要求。
5、碾压(1)采用压路机对路床进行碾压,碾压顺序应从路边向路中心进行,碾压轮迹应重叠 1/3 1/2 轮宽。
(2)碾压速度应适中,先慢后快,先轻后重。
(3)碾压过程中,应注意检查填土的压实度,直到达到设计要求的压实度为止。
6、质量检测(1)对路床的高程、平整度、宽度、横坡度等进行检测,确保符合设计要求。
(2)采用灌砂法或环刀法等检测填土的压实度,每 1000 平方米至少检测 2 点。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计(方案)报审表
构、总监理工程师、承包人各执一份。
路床施工方案
一、工程概况:
xx路道路排水工程S7标段南起xx西路,北至xx巷,起止桩号为K1+980~K3+020,全长1040米。
汝阴路道路红线宽55米。
其中道路工程施工内容包括:路床开挖、路面基层8%、12%石灰土、水泥稳定碎石层,路面6cm、5cm粗粒式沥青混凝土、4cm细粒式沥青混凝土、路缘石及附属工程。
路床开挖是基础工程,是我们主要控制的工序之一。
二、施工部署和管理体系
路床开挖是我项目部主要控制的工序之一,因为路床是基础中的基础,其质量的好坏和进度的快慢,将直接影响我标段道路工程整体的质量和进度。
为此我项目部设专人盯管此分项工程,严格按组织机构进行管理,实行层层负责制,并作到责任到人。
施工组织机构框架图
三、施工方案
1、清除表土
1.1经现场勘察发现,原地表主要为耕植土、生活垃圾、建筑垃圾和一条旧路等。
在路基施工前,按设计要求对施工范围内原地面进清表处理,用装载机与挖掘机配合施工,集中堆放清除的表土,挖掘机装车、自卸车外运,自找弃土场弃掉。
1.2拆除沿线未经提定或不允许保留的障碍物,如杆线。
必要时与当地部门联系共同商定,减少不必要麻烦;暂不能拆除的线杆作指示牌,开挖时留有一定的土台,并做安全防护。
2、施工测量放线
清表后由测量人员先进行施工测量放线,首先恢复中线,定出开挖边线及高程控制点,并每10m设一里程桩,为防止道路基层宽度不够,开挖的路槽宽度应比设计宽度宽60cm左右。
3、路床开挖、整平
3.1由于路床较宽,一台挖掘机无法一次开挖成型,故我项目部采用两台挖掘机一前一后相隔5~8m同步向前开挖路床,测量人员跟踪测量的方式进行。
为了避免超挖和开挖不到位,测量员每5米测设开挖深度控制点,并留5CM的虚度。
3.2槽帮按要求挖出坡度,修整平顺,为防止路床受雨水浸泡,应时刻关注天气情况,要在下雨之前,及时在路床外侧修好边沟及积水坑,以便排出雨水。
3.3推土机跟在挖掘机后面根据高程控制点及时进行粗平及排压,保证路床虚度一致。
推土机排压后的,测量人员再次测设高程
控制点,虚度为2CM,由刮平机根据控制点进行细平,用装载机及时将刮出来的多余的土清走,保证路床宽度。
4、碾压成型
细平后由振动压路机、12t压路机、21-24t的三轮压机本着先轻后重的原则对路床进行碾压。
碾压时先从路外侧边缘开始,外侧轮的1/2压在路肩上,每次重轮重叠1/2~1/3,逐渐压至路中心,即为一遍,碾压一遍后,再仔细检查平整度和标高,即时修整,修整时应从表面下挖深翻松8-10cm,然后再进行填补。
第一次由振动压路机静压按2km/h速度进行,一进一退两遍;第二次振动碾压,速度相对加快,按3km/h进行,二至三遍;第三次三轮静压,开始按1.8km/h速度,加快按2.4-2.7km/h进行,4-6遍;路基边缘两侧多压二遍。
碾压应遵循由低到高、从边到中、先轻后重、先慢后快,后轮重叠1/2~1/3轮宽的原则。
碾压密实,轮迹深度不得大于5mm,经检测压实度至符合要求为止。
确保无弹簧、松散、起皮土等现象。
当无法达到碾压密实度和强度时,根据现场实际情况,再确定处理方案。
如大面积弹软,则及时向监理、业主、设计汇报,并根据设计方案掺加石灰施进行基底处理,而小范围弹软的,则向监理、业主汇报后根据现场情况局部翻开晾晒或超挖一定深度进行换填。
5、报检、验收
路床碾压成型后,及时找监理、业主及相关部门对其进行报验、检测、验收,验收合格后,方可进行下道工序。
土方路基允许偏差。
