市政园林基础设施配套工程施工组织设计方案
市政园林景观工程施工组织设计方案

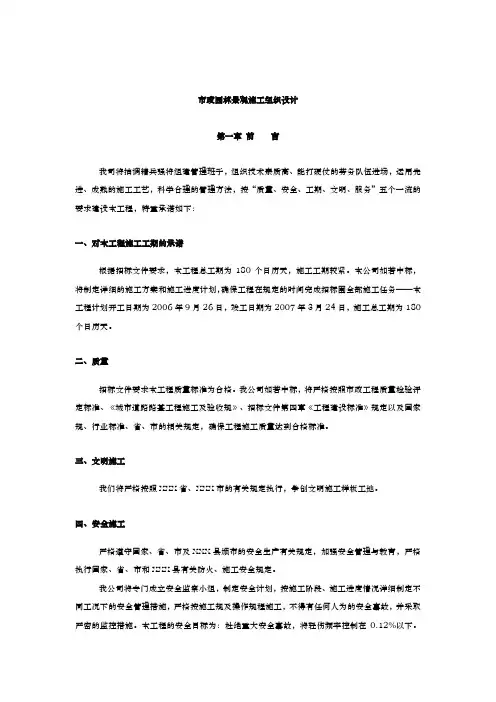

市政园林景观施工组织设计第一章前言我司将抽调精兵强将组建管理班子,组织技术素质高、能打硬仗的劳务队伍进场,运用先进、成熟的施工工艺,科学合理的管理方法,按“质量、安全、工期、文明、服务”五个一流的要求建设本工程,特重承诺如下:一、对本工程施工工期的承诺根据招标文件要求,本工程总工期为180个日历天,施工工期较紧。
本公司如若中标,将制定详细的施工方案和施工进度计划,确保工程在规定的时间完成招标围全部施工任务——本工程计划开工日期为2006年9月26日,竣工日期为2007年3月24日,施工总工期为180个日历天。
二、质量招标文件要求本工程质量标准为合格。
我公司如若中标,将严格按照市政工程质量检验评定标准、《城市道路路基工程施工及验收规》、招标文件第四章《工程建设标准》规定以及国家规、行业标准、省、市的相关规定,确保工程施工质量达到合格标准。
三、文明施工我们将严格按照XXX省、XXX市的有关规定执行,争创文明施工样板工地。
四、安全施工严格遵守国家、省、市及XXX县颁布的安全生产有关规定,加强安全管理与教育,严格执行国家、省、市和XXX县有关防火、施工安全规定。
我公司将专门成立安全监察小组,制定安全计划,按施工阶段、施工进度情况详细制定不同工况下的安全管理措施,严格按施工规及操作规程施工,不得有任何人为的安全事故,并采取严密的监控措施。
本工程的安全目标为:杜绝重大安全事故,将轻伤频率控制在0.12%以下。
建设工程教育网五、人员、机械设备落实承诺我司保证选派素质高、作风正派、纪律严明、精干高效的施工项目管理层及多年市政施工经验的施工班组来参与本工程施工。
并配备足够的施工管理人员及施工预备队,以确保本工程工期的实现。
六. 工程保修承诺及具体措施1)保修期限:按照有关规定及招标文件要求进行保修,道路工程保修期为一年,排水工程保修期为二年。
2)建立工程回访制度(进行不定期或定期回访)和维修卡,掌握工程质量状况,及时解决发现工程的质量问题。
园林及市政施工组织设计

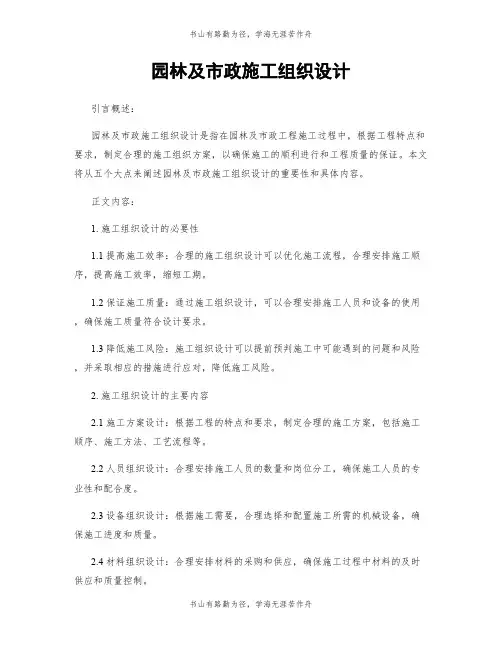

园林及市政施工组织设计引言概述:园林及市政施工组织设计是指在园林及市政工程施工过程中,根据工程的特点和要求,合理安排施工组织,确保施工工序的合理性和施工效率的提高。
本文将从五个方面详细阐述园林及市政施工组织设计的重要性和具体内容。
一、施工组织设计的必要性1.1 提高施工效率1.2 保证施工质量1.3 提前预防施工风险二、施工组织设计的基本原则2.1 合理分工2.2 优化资源配置2.3 确定施工工期三、施工组织设计的具体内容3.1 施工队伍组建3.2 施工流程安排3.3 施工设备选择四、施工组织设计的实施步骤4.1 初步设计4.2 施工方案制定4.3 施工方案评审五、施工组织设计的优势和挑战5.1 优势:提高施工效率5.2 优势:降低施工风险5.3 挑战:协调施工过程中的各方利益正文:引言概述:园林及市政施工组织设计是指在园林及市政工程施工过程中,根据工程的特点和要求,合理安排施工组织,确保施工工序的合理性和施工效率的提高。
本文将从五个方面详细阐述园林及市政施工组织设计的重要性和具体内容。
一、施工组织设计的必要性1.1 提高施工效率施工组织设计可以合理安排施工工序和施工流程,避免工序之间的冲突和重复,从而提高施工效率。
通过合理的施工组织设计,可以减少施工时间,提高工程进度。
1.2 保证施工质量合理的施工组织设计可以确保施工过程中各个环节的质量控制。
通过明确施工工序和质量要求,可以及时发现和解决施工中的质量问题,保证工程质量。
1.3 提前预防施工风险施工组织设计可以提前识别施工过程中可能出现的风险,并采取相应的措施进行预防。
通过合理的施工组织设计,可以降低施工事故的发生概率,保障施工人员的安全。
二、施工组织设计的基本原则2.1 合理分工施工组织设计应根据工程的特点和要求,合理划分施工工序,明确各个工序的职责和任务,确保施工过程的协调进行。
2.2 优化资源配置施工组织设计应充分考虑施工过程中所需的人力、物力和财力资源,合理配置资源,提高资源利用效率。
园林及市政施工组织设计

园林及市政施工组织设计引言概述:园林及市政施工组织设计是指在园林及市政工程施工过程中,根据工程特点和要求,制定合理的施工组织方案,以确保施工的顺利进行和工程质量的保证。
本文将从五个大点来阐述园林及市政施工组织设计的重要性和具体内容。
正文内容:1. 施工组织设计的必要性1.1 提高施工效率:合理的施工组织设计可以优化施工流程,合理安排施工顺序,提高施工效率,缩短工期。
1.2 保证施工质量:通过施工组织设计,可以合理安排施工人员和设备的使用,确保施工质量符合设计要求。
1.3 降低施工风险:施工组织设计可以提前预判施工中可能遇到的问题和风险,并采取相应的措施进行应对,降低施工风险。
2. 施工组织设计的主要内容2.1 施工方案设计:根据工程的特点和要求,制定合理的施工方案,包括施工顺序、施工方法、工艺流程等。
2.2 人员组织设计:合理安排施工人员的数量和岗位分工,确保施工人员的专业性和配合度。
2.3 设备组织设计:根据施工需要,合理选择和配置施工所需的机械设备,确保施工进度和质量。
2.4 材料组织设计:合理安排材料的采购和供应,确保施工过程中材料的及时供应和质量控制。
2.5 安全组织设计:制定安全施工方案,包括安全措施、应急预案等,确保施工过程中的安全。
3. 施工组织设计的实施步骤3.1 工程分析:对工程的特点、要求、难点进行分析,明确施工目标和要求。
3.2 施工方案设计:根据工程分析的结果,制定合理的施工方案。
3.3 人员组织设计:根据施工方案,合理安排施工人员的数量和岗位分工。
3.4 设备组织设计:根据施工方案,选择和配置适当的施工设备。
3.5 安全组织设计:制定安全施工方案,确保施工过程中的安全。
总结:园林及市政施工组织设计是确保施工顺利进行和工程质量保证的重要环节。
通过合理的施工组织设计,可以提高施工效率,保证施工质量,降低施工风险。
施工组织设计的主要内容包括施工方案设计、人员组织设计、设备组织设计、材料组织设计和安全组织设计。
市政绿化工程施工组织设计

市政绿化工程施工组织设计一、前言市政绿化工程是城市建设中非常重要的一环,其施工组织设计对于工程的顺利进行具有重要影响。
本文将对市政绿化工程施工组织设计进行探讨和总结,旨在提供一种系统和有效的方法,以保证绿化工程的顺利进行。
二、施工组织设计的原则和目标1. 合理性原则:施工组织设计必须要满足绿化工程的技术要求,合理利用资源,提高施工效率,并确保工程质量的要求。
2. 经济性原则:施工组织设计要将绿化工程的成本控制在合理范围内,通过科学的组织安排和资源的合理利用,降低施工成本,提高经济效益。
3. 安全性原则:施工组织设计应当注重安全,保护施工人员的生命和身体安全,防止事故的发生,并且确保工程施工不对周边环境和设施造成破坏。
4. 环保性原则:施工组织设计要注重环境保护,减少对自然环境的破坏,采取相应的措施减少施工过程中的污染物排放和环境噪音。
5. 协调性原则:施工组织设计要充分考虑各个施工环节的协调配合,保证施工工序之间的无缝衔接,避免因为一个环节的延误导致整个工程的延迟。
三、施工组织设计的步骤与方法1. 完整的施工组织设计文件将包含以下几个重要的部分:(1)项目背景:对项目的背景进行详细描述,包括项目的位置、规模、计划施工期限等。
(2)施工组织结构:设计绘制施工组织结构图,明确各个岗位的职责和人员的分工。
(3)施工方法和工序安排:根据绿化工程的特点和要求,确定适用的施工方法,并将其详细描述。
对各个施工工序进行安排,确定施工时间和工期,并制定详细的施工计划。
(4)资源配置与调配:对施工所需的各种资源进行合理配置,包括人力资源、材料资源、设备资源等。
确保在施工期间能够及时供应所需的资源。
(5)安全措施与应急预案:根据施工过程中可能出现的安全问题,制定相应的安全措施和应急预案。
保护施工人员的安全,确保施工过程中的紧急情况能够得到及时有效的处理。
(6)环境保护措施:制定环保措施,减少施工过程中对周边环境的影响。
园林及市政施工组织设计

园林及市政施工组织设计一、概述园林及市政施工组织设计是指在园林及市政工程施工过程中,根据工程的特点和要求,制定合理的施工组织方案,确保施工过程的顺利进行。
本文将详细介绍园林及市政施工组织设计的内容和要求。
二、施工组织设计的目的和意义1. 目的:- 确定施工过程中的组织结构和责任分工,明确各参与方的职责和权限。
- 制定施工计划和进度安排,合理安排资源,确保施工进度的顺利进行。
- 提前识别和解决施工中可能出现的问题和风险,减少施工过程中的不确定性。
- 保证施工质量,确保工程按照设计要求和标准进行施工。
2. 意义:- 有效组织施工过程,提高施工效率,节约资源。
- 减少施工过程中的纠纷和事故发生,确保工程的安全性。
- 保证施工质量,提高工程的可持续性和使用寿命。
- 提高施工管理水平,增强工程项目的竞争力。
三、施工组织设计的内容1. 组织结构和责任分工:- 制定施工组织结构图,明确各参与方的职责和权限。
- 确定项目经理、工程师、监理人员等的职责和工作内容。
- 制定施工现场安全管理制度,确保施工安全。
2. 施工计划和进度安排:- 制定施工计划,明确各施工阶段的工作内容和时间节点。
- 合理安排资源,确保施工进度的顺利进行。
- 制定施工进度表和里程碑计划,监控施工进度。
3. 资源管理:- 确定施工所需的材料、设备和人力资源。
- 制定材料采购计划,确保材料供应的及时性和质量。
- 确保施工设备的正常运行和维护。
4. 施工工艺和方法:- 根据工程特点和要求,确定适合的施工工艺和方法。
- 制定施工工艺流程图,明确各工序的顺序和要求。
- 制定施工技术方案,解决施工过程中可能遇到的技术问题。
5. 质量控制:- 制定质量控制计划,确保工程按照设计要求和标准进行施工。
- 设立质量检查点,进行施工质量的检查和评估。
- 解决施工过程中的质量问题,保证施工质量。
6. 安全管理:- 制定施工现场安全管理制度,确保施工过程的安全性。
- 建立安全教育和培训制度,提高施工人员的安全意识。
园林建筑工程施工组织设计(市政部分)

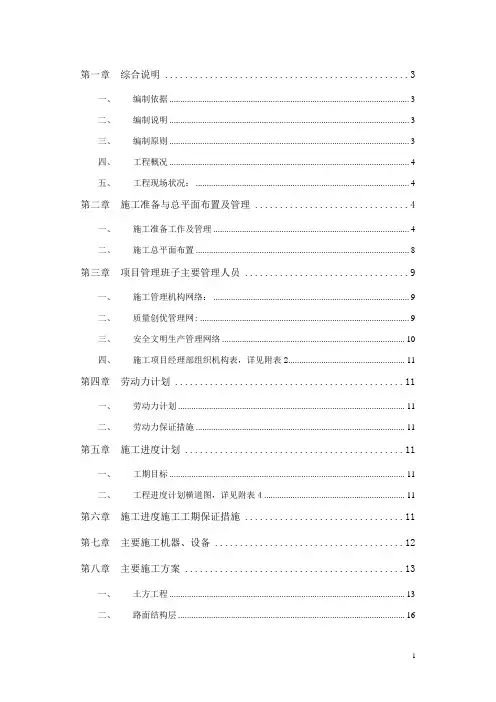

第一章综合说明 (3)一、编制依据 (3)二、编制说明 (3)三、编制原则 (3)四、工程概况 (4)五、工程现场状况: (4)第二章施工准备与总平面布置及管理 (4)一、施工准备工作及管理 (4)二、施工总平面布置 (8)第三章项目管理班子主要管理人员 (9)一、施工管理机构网络: (9)二、质量创优管理网: (9)三、安全文明生产管理网络 (10)四、施工项目经理部组织机构表,详见附表2 (11)第四章劳动力计划 (11)一、劳动力计划 (11)二、劳动力保证措施 (11)第五章施工进度计划 (11)一、工期目标 (11)二、工程进度计划横道图,详见附表4 (11)第六章施工进度施工工期保证措施 (11)第七章主要施工机器、设备 (12)第八章主要施工方案 (13)一、土方工程 (13)二、路面结构层 (16)三、园林铺地工程 (18)四、园林小品施工 (21)五、草坪灯安装工程 (26)第九章质量保证措施 (32)一、质量保证体系 (32)二、确保质量的措施 (33)第十章安全、文明施工、现场维护保证措施; (34)一、安全保证体系和确保安全的措施 (34)第十一章各工序的协调措施; (39)第十二章工程交验后服务、保修措施 (39)附表2:施工管理员表 (39)附表3:劳动力计划表 (41)附表4:施工进度计划表 (42)附表5:主要施工机械设备表 (43)第一章综合说明一、编制依据1、业主提供的景观工程招标文件及招标图纸.2、天津市有关政策和文件规定。
3、我公司现有的施工管理能力、技术水平和施工经验.4、现场踏勘情况.二、编制说明本施工组织设计在编制时,本着力创一流质量,为业主争效益,为企业争声誉的指导思想,从施工部署各项技术措施的提出及应用,施工方法及设备材料的投入等各个方面着手,结合我公司积累多年的园林工程施工经验,力求做到措施具体,方法实用,以达到建成一流的工程为宗旨.本工程应满足但不限于下列标准、规范:1)《工程测量规范》GB50026-93;2)《城市绿化工程施工及验收规范》CJJ/T82-99;3)《园林绿化施工规范》DB4403001/T8-99;4)《园林绿化管养规范》DB4403001/T6—99。
园林及市政施工组织设计

园林及市政施工组织设计引言园林及市政施工组织设计是指在城市建设中,对园林和市政工程进行施工组织设计的过程。
园林与市政工程的施工组织设计对于保证工程质量、提高施工效率、确保工期进度以及保障施工安全具有重要意义。
本文将从园林及市政施工组织设计的定义、原则、步骤以及注意事项等方面进行探讨。
一、园林及市政施工组织设计的定义园林及市政施工组织设计是指在规划设计完成后,为了保证施工的顺利进行,对园林与市政工程进行系统的、科学的组织设计,以确保项目的顺利实施,同时满足施工要求、技术要求和质量要求的活动。
二、园林及市政施工组织设计的原则1.科学性原则:园林及市政施工组织设计应该遵循系统工程的原则,严格按照规划设计文件要求,结合实际情况进行科学调整,保证施工顺利进行。
2.经济性原则:园林及市政施工组织设计应该充分考虑成本,合理安排资源,尽量减少浪费,降低施工成本,提高经济效益。
3.可行性原则:园林及市政施工组织设计应该考虑到施工条件和施工环境的限制,合理安排施工方法和工期计划,确保能够顺利实施。
4.安全性原则:园林及市政施工组织设计应该注重施工安全,合理安排施工序列,确保施工过程中的安全作业。
三、园林及市政施工组织设计的步骤1.组织设计前的准备工作在进行园林及市政施工组织设计之前,需要进行充分的准备工作,包括收集项目相关资料、了解工程的施工特点、逐项分析工程要求、确定施工范围和施工内容等。
2.施工组织设计的内容根据项目的具体要求,对施工组织设计的内容进行全面的考虑,包括施工方法、施工工序、施工材料、施工设备以及施工人员等方面的问题。
3.施工工序的计划与安排根据施工组织设计的要求,合理安排施工工序的计划,确定每个工序的施工细节、工期目标、资源需求等,确保施工过程的顺利进行。
4.施工安全措施的制定根据工程特点和施工环境,在施工组织设计中制定合理的施工安全措施,包括安全防护设施的摆放、作业人员的安全培训等,确保施工过程中的安全。
园林及市政施工组织设计

园林及市政施工组织设计一、项目概述本文档旨在详细描述园林及市政施工组织设计的内容和要求。
园林及市政施工是指对公共空间进行规划、设计和施工,包括公园、广场、街道等地方的绿化、道路、排水系统等基础设施建设。
本文档将从项目背景、设计要求、施工组织等方面进行详细说明。
二、项目背景本项目位于某市市中心,占地面积约10000平方米,旨在打造一个宜居、宜游的城市公共空间。
项目包括园林景观设计、市政基础设施施工等内容。
园林景观设计要求融入城市风貌,注重生态环境保护和绿化效果;市政基础设施施工要求合理布局,确保道路畅通和排水系统正常运行。
三、设计要求1. 园林景观设计要求:a) 通过植物配置、景观造型等手法,打造具有地方特色的公共空间;b) 注重绿化效果,提高空气质量,改善城市生态环境;c) 合理规划景观设施,包括座椅、歇息区、游乐设施等,提供舒适的休闲环境;d) 考虑景观的可持续性,选择适应当地气候条件的植物和材料。
2. 市政基础设施施工要求:a) 道路规划要合理布局,确保交通畅通和行人安全;b) 排水系统设计要科学合理,确保雨水能够顺利排除;c) 照明设施要满足夜间使用需求,提供良好的照明效果;d) 公共设施要便利实用,包括垃圾桶、自行车停车架等。
四、施工组织1. 施工准备阶段:a) 编制施工组织设计方案,包括施工方法、工期计划、资源配置等;b) 确定施工队伍,包括园林景观设计师、施工人员、机械设备等;c) 准备施工材料,包括土壤、植物、砖石等;d) 制定安全措施,确保施工过程中人员和设备的安全。
2. 施工实施阶段:a) 按照施工组织设计方案进行施工,包括园林景观设计的施工和市政基础设施的施工;b) 按照设计要求进行植物配置、景观造型、道路铺设、排水系统安装等工作;c) 严格按照施工进度计划进行施工,确保工期的合理安排;d) 每日记录施工情况,包括施工进度、质量控制等,及时解决施工中的问题。
3. 施工验收阶段:a) 完成施工后,进行整体验收,确保园林景观和市政基础设施的质量达到设计要求;b) 进行设备设施的功能性测试,确保照明、排水等系统正常运行;c) 进行安全评估,确保施工过程中的安全措施得到有效执行;d) 编制施工总结报告,包括施工过程中的问题和解决方法,为今后类似项目提供经验借鉴。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章工程概述一、项目特点:本工程为瑞金市中山北路两侧人行道、下水道改造工程,规划由桩0+000为起点,桩K0+956为终点,总长为956m。
管材采用钢筋混凝土管,人行道采用本色吸水砖铺装。
要求2013年12月10日开工,2014年2月8日竣工.JtyOh。
二、现场自然条件:根据该市区气象部门提供的材料,在施工期间主导风向为东南风,雨期在6月到10月。
根据地质勘探资料,土质为四类土,地形较平坦,地下水位平均在地下2.0m深处。
三、交通条件和服务设施:本工程处于市区,有比较便利的运输网络,同时,本工程回填材料大多可取于挖方段,故运入材料相对上比较少。
项目沿线有通讯及医疗服务,电力由业主接到现场变压器,场内布线自行考虑。
为确保施工的连续性,在施工时必须考虑部分自备电源以保证施工的需要。
0Tdhw。
四、施工概况1、本工程瑞金市中山北路两侧人行道、下水道改造工程,包括干管与检查井及人行道吸水砖铺装的施工。
五、设计编制依据:1、施工图:以《污水管线平面图》《污水管线纵断面图》及其设计总说明为本次施工依据。
2、管道铺设及检查井的砌筑:以《全国通用给水排水标准图集》为施工依据。
3、验收依据:《市政排水管渠工程质量检验评定标准》、《给水排水管道工程施工及验收规范》。
六、主要参考资料:1、《给水排水工和施工》2、《实用给水排水工程施工手册》3、《建筑施工手册》4、《工程项目管理》5、《给水排水工程概预算》6、《给水排水管道工程施工与验收规范》第二章施工准备工作施工总进度计划:一.业主工期要求,结合本公司自身实力和选定的施工方案,以及对本工程人力、物力、财力的投入力度,确定本工程总工期为60天。
进度计划从全局出发,注重整体效果,统筹安排分项工程的施工程序和工期计划。
KKKAi。
二.进度计划安排的原则为“先地下、后地上”,“先主体、后附属”尽量缩短土方处理部分施工工期,为排水管、井工程打开工作面。
E7y75。
三.工期紧迫的情况下,必须以“倒计时”的方式,以“大滚动、大流水、动态管理”为指导,采用“二级网络、五级计划”分级管理的模式,建立工期预警系统,基本要点是以业主提出的指令性计划为前提,一级网络为目标,形象控制为框架,子网络为保证,小流水为补充,阶段计划为辅助,保证计划的连续性、均衡性和可实施性。
kXJF5。
☆五级计划管理为总计划、分部计划、月计划、周计划、日计划,并分别与各级网络对应。
☆实施网络和计划控制的意义在于:在网络计划的执行过程中,通过落实技术组织措施,确保人员调配、材料供应、机械设备、资金调拨、技术准备满足计划周期内的需要,跟踪检查计划的实施情况,及时反馈信息,再采取相应措施,在全场组织动态平衡,通过对计划的制订→执行→跟踪→反馈→修订→执行,有效地控制施工进度,保证业主的投资效益。
EKUIX。
一.测量放样1.工程施工前应由设计单位进行设计交底。
当施工单位发现施工图有错误时应及时向设计单位提出变更设计要求。
根据施工图会审纪要以有关单位确定,本工程管道中心线定位以已建成的永久性建筑物为参照进行放样。
XI8NB。
2.水准点控制体系:依据国家一级或二级水准点或小区内的高程控制点,沿管线敷设位置,于沿原有道路的适当位置,每100米测设水准控制点,根据测量复核标准的有关规定,形成高程控制体系。
8luxA。
3.施工测量应符合下列规定:(1)施工前,建设单位应组织有关单位向施工单位进行现场交桩;(2)临时水准点和管道轴线控制桩的设置应便于观测且必须牢固,并应采取保护措施。
开槽铺设管道的沿线临时水准点,每200米不宜少于1个临时水准点、管道轴线控制桩、高程桩,应经过复核方可使用,并应经常校核;yxNtU。
(3)已建管道、构筑物等与本工程衔接的平面位置和高程,开工前应校测。
二. 施工阶段划分根据施工情况分析,整个工程施工可划分为以下几个施工阶段:(1)沟槽开挖阶段计划安排时间26天(2)基础浇筑阶段计划安排施工时间2天(3)管道安装阶段计划安排施工时间20天(4) 井室砌筑阶段计划安排施工时间3天(5) 闭水试验阶段计划安排施工时间8天(6) 沟槽回填阶段计划安排施工时间2天(7)人行道铺装阶段计划安排施工时间10天以上七个施工阶段组成系统又既相互联系又相互制约,因此在施工过程中应尽量遵循“平行流水、立体交叉”的法则来组织施工,使相关的施工阶段做到衔接紧密、穿插有序。
VUk82。
三. 施工流水段的划分本工程分为三个流水段:Ⅰ段,0+350段长350;Ⅱ段,0+350~0+687 长337m;Ⅲ段,0+687 ~0+956 段长269m。
wJu5h。
四 .原材料采购与复试工程所需原材料的产地有规格均由业主及监理方认可并以就近采购为宜,复试工作应及时按设计和有关规定要求进行,复试时将在监理人员旁证下进行取样。
复试合格后,经工程有关各方签字后原材料方可进场。
ZcobI。
五.临时设施、施工用电和施工用水1.本工程施工用电主要为沟槽排水、回填夯实及混凝土浇捣时服务。
2.施工用水接至搅拌机放置的位置。
3.业主应在开工令下达之前办理好施工用电和施工用水的接入工作。
4.各种施工临时设施设置见《临时设施布置示意图》六.工作计划安排根据本工程的实际情况,现拟将施工程序做如下安排:4.将雨水与污水两套管道系统为同时施工过程,原则上,在同一地点一套管道安装完毕后即马上作除接口处的回填夯实,另一套管道在其进入该地点后再另行开挖施工。
铺装等附属工程在同一路段同时施工,本部分控制在48天内完成。
lFGAX。
5.本工程的井类砌筑部分,全部完成预计为3天。
随后马上进行管道的闭水实验以及剩余的土方回填,预计10天完成。
至此主体工程部分完毕。
wL4oD。
6.工期的最后2天,留作内部检查验收以及补救工程用。
7.具体计划进度以及劳动力分配情况详见《施工进度计划横道图》。
根据上述安排,总工期为60的进度要求是可以保障的。
KJqLm。
七.设备、人员、材料进场计划项目部人员在开工令下达之日起立即按设备及材料的进场计划进行部署:8.在开工令下达后的第六天开始沟槽开挖,为此设备、人员、材料的进场必须以2天的时间进行妥善安排,由于近阶段的充分准备,完成该准备工作是完全有把握的,具体计划如下:M2hLc。
(1)履带式单斗挖掘机立即组织进场。
(2)用于管道基础处理的块石、碎石、中粗砂以及用于打设钢板桩支撑的槽刚等材料沿管线敷设位置就近沿途堆放,排管工作目前已基本完成,余留部分计划在开工令下达之前力求完成。
7tHDB。
9.在开工令下达之前安排好设备以及材料进场的准备工作,确定好搅拌机放置的位置以及材料堆场,开工令下达后立即组织进场或提前组织进场。
ynKem。
(1)搅拌机提前进场。
(2)水泥、碎石、黄砂在5天内全部进入堆场。
(3)模板的数量,以能满足每天完成的进度要求进行组织。
第三章施工方案及技术措施一、排水管涵施工准备排水管道施工之前,应认真做好施工前的各项准备工作和管线测量放样。
调查好各种施工条件,以保证施工活动的顺利进行。
另外,现场施工准备还应与预制件加工准备相结合、与施工班组相结合。
其程序为:8uVHZ。
放样开挖沟槽垫层基础按管护管1、中线测量在施工中,根据设计设定的路线控制点,在现场测中线的起点、终点控制中心桩(用木桩固定,桩顶钉中心钉设定)。
FC9WT。
2、坡度板埋设坡度板间距设为10米左右,当机械挖槽时应在人工清槽前埋设坡度板。
坡度板应埋设牢固,不应高出地面,伸出槽帮长度不小于30㎝。
坡度板的截面尺寸为8×20㎝。
坡度板上的管线中心钉和高程板的高程钉保持垂直。
InI6G。
二、沟槽开挖1、沟槽断面形式本工程土质为四类土,地下水位2.0m,沿市区较大的道路施工,考虑到相关情况,本工程采用的沟槽断面形式为直槽,边坡用钢板桩支护。
管道工程的沟槽断面图以下:5Sei8。
管道沟槽底部的开挖宽度,按下式计算:B=D+2(b1+b2+b3)式中 B—管道沟槽底部的开挖宽度(mm);D—管道结构的外缘宽度(mm),查《全国通用给水排水标准图集》S222;b1—管道一侧的工作面宽度(mm),可按下表采用;b2—管道一侧的支撑厚度,可取150~200mm;b3—现场浇筑混凝土或钢盘混凝土管渠一侧模板的厚度(mm)。
沟槽横断面图钢板桩支撑基础支模基础管道一侧的工作面宽度(mm)管道结构的外缘宽度D1管道一侧的工作面宽度b1非金属管道D1≤500 400500< D1≤1000 5001000< D1≤1500 6001500< D1≤3000 800注:1.槽底需设排水沟时,工作面宽度b1应适当增加;2.管道有现场施工的外防水层时,每侧工作面宽度宜取800mm。
3.管道结构宽度无管座时按管道外坡计,有管座时,按管座外皮计。
根据《全国通用给水排水标准图集》S222,b2取150mm, b3取25mm, 则算出各沟槽底宽如下表:7P9aE。
管径D1200 D1500基础135混凝土基础90混凝土基础135混凝土基础180混凝土基础沟槽底宽 3.63m 3.70m 4.08m 4.20m管段W1-w38 W23-w41 w43-w48w58-w65 w74-w100 W41-w43 w48-w50w54-w58 w65-w71W72-w74W50-w542、沟槽开挖沟槽采用直槽开挖,挖土采用机械和人工结合的方法施工。
为防止扰动槽底土层,机械挖除控制在距槽底土基标高20~30㎝处采用人工挖土、修整槽底。
沟槽挖土,随挖随运,及时外运至业主指定地点,沟槽边不得堆土,以减少沟槽壁的侧压力。
为保证槽底土的强度和稳定,施工时不得超挖,也不能扰动;当发生超挖或扰动时,必须按规程进行地基处理。
sLkDS。
沟槽排水根据当地水文、气象等资料,管道施工期间为多雨季节,我们必须在沟槽底两侧设置排水明沟,确保沟槽内无水施工。
ra0uK。
3、土方堆放]根据现场实际情况,土质可能为三、四类土,按规范化可以作为沟槽的回填土,故开挖出来的土一部分可以运作回填,剩余土运到业主的指定点。
PSgio。
4、沟槽支撑沟槽开挖的支撑采用钢板桩支撑。
结构如下图:板桩竖撑板(28a型热扎槽钢)长度为6m,采用密搭接组合方式,用柴油打桩机打桩,单层围檩打入法打设(形式如下图):04DeZ。
10~20块桩柱桩竖直挡土板竖楞木横楞木*各管段沟槽的具体宽度、深度、土方开挖量及采用何种支护措施见《管段参数计算用表》钢板桩入土深度(T)和沟槽深度(H)的比值参见下表:槽深(m)T/H5m以内0.355~7m 0.55、沟槽排水处理本工程采用坑内明沟排水,在坑底随同挖方一起设置集水井。
并沿坑底的两侧挖排水沟,使水流入集水井内,然后用水泵抽出坑外,施工排水最后经过沉砂池,才排入市政污水管网。
