锅炉检修方案

合集下载

电厂锅炉管道检修方案

电厂锅炉管道检修方案

电厂锅炉管道检修方案电厂锅炉管道检修是保证锅炉正常运行和安全稳定的关键环节。

以下是一份电厂锅炉管道检修方案,旨在确保检修工作的顺利进行。

一、准备工作1.明确检修范围:明确需要检修的管道范围,包括主要管道、支管、阀门等。

2.编制检修计划:根据实际情况,制定详细的检修计划,包括检修的具体时间、地点、工作流程等。

3.组织人员:确定参与检修工作的人员,包括负责协调的检修工程师、技术人员和操作人员等。

二、工作流程1.停电断气:在进行管道检修前,必须先进行停电断气,确保相关设备的安全。

2.排空操作:打开相应的排空阀门,将管道内的介质排空,确保管道内无压力。

3.拆卸管道:根据检修计划,开始对管道进行拆卸,包括拆卸管道支架、阀门等。

4.清洗管道:使用相应的管道清洗设备,对管道内进行全面清洗,确保管道内没有杂物、沉淀物等。

5.检查管道:对已拆卸的管道进行检查,查看是否有管道破损、腐蚀等情况,并进行记录。

6.更换部件:根据检查结果,对需要更换的管道部件进行更换,确保管道的正常运行。

7.修复管道:对出现破损或腐蚀的管道进行修复,包括焊接、打磨、喷涂等。

三、安全措施1.佩戴防护装备:参与检修工作的人员必须佩戴相应的防护服、手套、眼镜等,确保人身安全。

2.设置警示标志:在检修现场设置明显的警示标志,提醒其他人员注意危险。

3.通风处理:进行管道检修时,应保证现场通风良好,以防止有害物质积聚。

4.消防设施:在检修现场设置消防器材,防范火灾和意外事故发生。

5.严禁吸烟:在检修现场和已停电断气的区域严禁吸烟,防止引发火灾。

四、清理工作1.整理工具:在检修完成后,对使用的工具进行整理,归还到指定位置。

2.清理工地:清理工地,清除垃圾和杂物,保持工地的整洁。

以上便是一份电厂锅炉管道检修方案,通过严密的组织和安全措施,可以有效保证检修工作的安全和顺利进行,确保锅炉的正常运行和安全稳定。

锅炉专业检修施工方案

锅炉专业检修施工方案

锅炉专业检修施工方案一、背景锅炉是工业生产过程中常用的热能设备,经过长时间的连续运行,锅炉设备会出现各种故障和磨损。

为了保证锅炉设备的安全和有效运行,定期进行专业检修是必要的。

本文档将详细介绍锅炉专业检修的施工方案。

二、检修目标锅炉专业检修的主要目标是保证锅炉设备的安全、高效运行,并延长设备的使用寿命。

具体包括:1.检查锅炉设备的各个部件,发现并修复潜在故障和磨损问题;2.清洗锅炉内部,去除积存的灰尘和污垢;3.检查锅炉的燃烧系统,确保燃料燃烧效率符合要求;4.检查锅炉的自动控制系统,确保各项参数的准确性和可靠性;5.修复和更换必要的设备部件,确保锅炉运行的稳定性;6.优化锅炉管路系统,提高热能传输效率。

三、施工步骤1.准备工作在进行锅炉专业检修前,需要做好以下准备工作:•计划检修的时间和工期;•准备检修所需的工具和设备;•确保相关人员具备必要的技术知识和操作经验;•确保现场安全,防止意外发生。

2.检测和清理燃烧系统首先,需要对锅炉的燃烧系统进行检测和清理。

具体步骤如下:•检查燃烧器的工作状态,包括点火和燃烧稳定性;•清洗燃烧器内部和周围的积尘和污垢;•检查燃烧器的喷嘴和烟道,确保通畅无阻;•检查燃烧系统的供气和供油管路,修复泄漏问题;•调整燃烧器的工作参数,确保燃烧效率符合要求。

3.检查和更换设备部件在锅炉专业检修过程中,需要对各个设备部件进行检查,发现并修复或更换潜在故障和磨损部件。

具体步骤如下:•检查锅炉的水位控制系统和安全阀,确保其正常工作;•检查锅炉的水泵和管路系统,修复漏水和堵塞问题;•检查锅炉的加热元件,如管束和炉墙,修复磨损和老化问题;•检查锅炉的传热设备,如换热器和烟管道,修复堵塞和裂纹问题;•更换老化和损坏的设备部件,确保锅炉设备的正常运行。

4.清洗锅炉内部锅炉内部的积尘和污垢会影响热能传输效率和设备的安全运行。

因此,在进行锅炉专业检修时,需要对锅炉内部进行清洗。

具体步骤如下:•使用合适的清洗剂对锅炉内部进行浸泡和清洗;•采用高压水枪和刷子清洗锅炉内部的管道和容器;•清除锅炉炉膛和烟道中的积尘和污垢;•对锅炉的水泵和冷凝器进行清洗和维护;•检查锅炉的排烟系统,确保废气排放符合环保要求。

燃煤锅炉大修施工方案

燃煤锅炉大修施工方案

燃煤锅炉大修施工方案
一、前言
燃煤锅炉是工业生产中常用的热源设备,但长期使用易造成设备老化和效率下降。

为保证其正常运行,提高能效,大修是必不可少的措施。

本文将介绍燃煤锅炉大修的施工方案。

二、检修前准备
在进行燃煤锅炉大修前,需要做好以下准备工作: - 确保锅炉停机,并进行安全停机 - 制定详细的施工计划和方案 - 准备好必要的工具和材料 - 安排好施工人员和分工
三、施工步骤
1. 清洗锅炉管道
首先需要清洗锅炉管道,包括水侧和烟气侧管道,以去除积灰和结垢,提高传热效率。

2. 更换损坏部件
根据检修情况,逐一更换磨损或损坏的部件,确保锅炉正常运行。

3. 检修燃烧器
对燃烧器进行检修和清洗,保证燃烧效率和热效率。

4. 检查防爆装置
对锅炉防爆装置进行检查和测试,确保安全性。

四、施工后工作
1. 清理现场
施工完成后,要对施工现场进行清理,确保安全和整洁。

2. 安全检查
进行锅炉的安全检查,包括防爆装置、排烟系统等,确保设备安全使用。

五、总结
通过大修,燃煤锅炉可以恢复正常运行,提高效率,延长使用寿命。

因此,施工方案的制定和实施至关重要,只有严格按照施工方案进行操作,才能确保施工质量和安全。

以上为燃煤锅炉大修施工方案的简要介绍,希望对相关工作提供参考。

以上内容是关于燃煤锅炉大修的施工方案介绍,可能有什么问题,欢迎您随时交流。

锅炉检修方案

锅炉检修方案

锅炉检修方案锅炉检修方案一、背景锅炉是工业生产过程中常用的热工设备,其运行状态的稳定性和安全性对生产过程至关重要。

为了保证锅炉的正常运行,定期进行检修是必不可少的。

本文档将介绍一种常用的锅炉检修方案。

二、检修内容锅炉的检修内容包括以下几个方面:1. 外部清洗首先,对锅炉的外部进行清洗。

这包括锅炉炉壁、炉膛、烟道等部分的清洗。

使用专用的清洗剂,按照清洗剂的使用说明进行操作。

清洗过程中,要注意避免对人员和设备造成伤害。

2. 内部清洗接下来,对锅炉的内部进行清洗。

内部清洗主要是清洗锅炉的水侧和汽侧系统。

水侧系统包括锅炉水泵、水箱、冷却器等部分;汽侧系统包括锅炉汽门、汽管道等部分。

清洗时,要使用清洗剂和高压水进行清洗,确保锅炉内部的水泥、铁锈等杂质被彻底清除。

3. 检修设备在清洗完成后,对锅炉的相关设备进行检修。

这包括锅炉的压力表、温度计、安全阀等设备的检修和更换。

同时,对锅炉的阀门、管道等部分进行检查和维护,确保其正常运行。

4. 检查燃烧系统燃烧系统是锅炉运行的关键部分,所以在检修过程中要特别注意检查燃烧系统的状态。

这包括锅炉的燃烧器、点火系统、煤粉输送系统等部分。

检查时要注意检查和清洗燃烧器、更换损坏的部件,并对燃烧系统进行调试和测试。

5. 试运行在所有检修工作完成后,进行试运行。

试运行时要注意锅炉的各项指标是否正常,如锅炉的压力、温度、旋转速度等。

同时,还要进行安全检查,确保锅炉的运行安全。

三、检修周期对于一般的工业锅炉,建议每半年进行一次全面的检修。

在半年期间,可以进行定期的维护和保养,如更换滤网、清洗灰渣等工作。

而对于高精度、高要求的锅炉,建议每季度进行一次全面的检修。

四、检修注意事项在进行锅炉检修时,需要注意以下几个事项:- 安全第一:检修时要注意人员的安全,严格遵守操作规程和安全操作规范。

- 环保要求:在清洗过程中要注意环保要求,合理使用清洗剂和水资源。

- 设备检测:在检修完成后,要进行设备的测试和检测,确保设备可以正常运行。

燃气锅炉检修方案

燃气锅炉检修方案

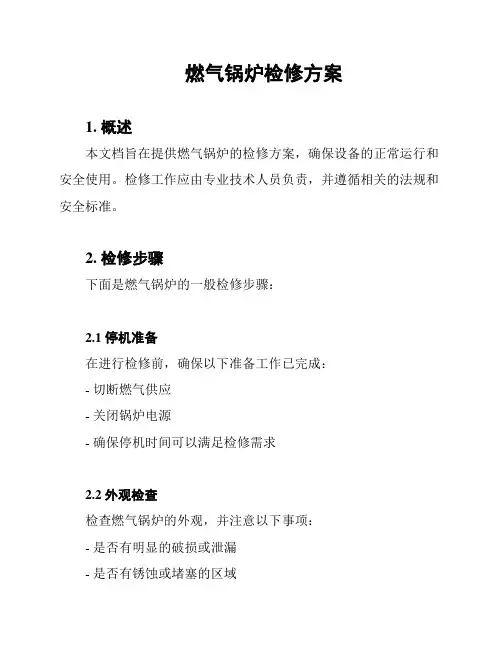

燃气锅炉检修方案1. 概述本文档旨在提供燃气锅炉的检修方案,确保设备的正常运行和安全使用。

检修工作应由专业技术人员负责,并遵循相关的法规和安全标准。

2. 检修步骤下面是燃气锅炉的一般检修步骤:2.1 停机准备在进行检修前,确保以下准备工作已完成:- 切断燃气供应- 关闭锅炉电源- 确保停机时间可以满足检修需求2.2 外观检查检查燃气锅炉的外观,并注意以下事项:- 是否有明显的破损或泄漏- 是否有锈蚀或堵塞的区域- 是否有异物或杂物积聚2.3 清洁根据厂家提供的清洁指南和注意事项,对燃气锅炉进行清洁工作。

确保清洁过程谨慎且不会对设备造成损坏。

2.4 零部件检查逐个检查燃气锅炉的零部件,包括但不限于以下内容:- 阀门和管道连接是否紧固- 传感器和控制器的工作状态- 燃烧器的燃烧情况- 水位计、压力表和温度计的准确性- 燃气供应管道的状态2.5 维护和更换根据检查结果,进行必要的维护和更换工作,包括但不限于以下内容:- 清洗或更换阀门、管道等零部件- 替换损坏或老化的传感器和控制器- 清洗或更换燃烧器- 校准水位计、压力表和温度计- 清理燃气供应管道2.6 启动测试在检修完成后,进行燃气锅炉的启动测试,确保设备正常运行。

测试过程应遵循相关的操作规程和安全标准。

3. 安全注意事项在进行燃气锅炉的检修过程中,务必注意以下安全事项:- 确保停机并切断燃气供应- 使用合适的个人防护设备,如手套、护目镜和口罩- 遵循相关法规和安全操作指南- 严禁在无专业人员指导的情况下进行检修4. 总结燃气锅炉的检修是确保设备正常运行和安全使用的关键步骤。

通过按照上述步骤进行检修和维护,可以提高设备的效率和可靠性,并延长其使用寿命。

检修过程中务必注意安全,并确保有合格的专业技术人员进行操作。

燃气锅炉检修方案

燃气锅炉检修方案

燃气锅炉检修方案1. 简介本文档旨在提供一个燃气锅炉的检修方案,包括检修前的准备工作、检修过程中需要注意的事项以及常见故障的排除方法。

2. 检修前的准备工作在进行燃气锅炉的检修前,需要做好以下准备工作:•安全措施:确保所有工作人员都具备必要的安全意识,并穿戴好个人防护装备,如安全帽、护目镜、耳塞等。

•工具准备:检查并准备好所需的工具,包括扳手、螺丝刀、测量工具等。

•检修手册:准备好燃气锅炉的检修手册,并熟悉其中的检修步骤和要求。

3. 检修过程中的注意事项在进行燃气锅炉的检修过程中,需要注意以下事项:•停电和关闭燃气供应:在检修前,务必先切断锅炉的电源和燃气供应,以确保工作安全。

•检查和清洁燃气管道:检查燃气管道是否存在破损或堵塞,并及时清理。

•清洗和更换燃气喷嘴:定期清洗和更换燃气喷嘴,以确保燃气的正常喷射。

•清洗污垢和异物:检查锅炉内部是否有污垢和异物,如有必要,进行清洗和清除。

•检查和更换燃气阀门:定期检查和更换燃气阀门,以确保阀门的正常工作。

•检查和清洗燃烧器:检查和清洗燃烧器以确保其正常工作,并调整燃烧器的火焰大小。

•检查和更换传感器:定期检查和更换燃气锅炉的传感器,确保其准确感知锅炉的工作状态。

•检查和清理烟囱和通风系统:检查和清理燃气锅炉的烟囱和通风系统,以确保排烟顺畅。

4. 常见故障的排除方法在燃气锅炉的使用中,常会遇到以下故障情况,提供相应的排除方法:•燃烧不稳定或无法点火:检查燃气供应是否正常,清洁燃烧器和喷嘴,并调整燃烧器的火焰大小。

•锅炉排烟不畅:清洁烟囱和通风系统,并确保其畅通无堵塞。

•锅炉过热:检查和清理锅炉内部的热交换器,并调整燃烧器的火焰大小。

•燃气泄漏:如果发现燃气泄漏的情况,立即停止使用,并联系专业技术人员进行处理。

•锅炉无法启动或无法正常工作:检查电源和燃气供应是否正常,排除其他可能的故障原因。

5. 结论本文档给出了一份燃气锅炉的检修方案,包括检修前的准备工作、检修过程中需要注意的事项以及常见故障的排除方法。

锅炉检修方案及要求

锅炉检修方案及要求

锅炉检修方案及要求一、背景为确保锅炉的安全运行和延长其使用寿命,需要进行定期的检修和维护工作。

本文档旨在提供锅炉检修方案和相关要求,以实现有效的维护和保养。

二、检修方案1. 检查清洁:定期对锅炉进行清洁,包括锅炉内部和外部的清扫和冲洗,并清除灰尘和积累的污垢。

2. 检查管道系统:检查锅炉的管道系统,确保其联接紧密、无漏水和松动现象。

如有问题,及时修复。

3. 检查燃烧系统:检查燃烧室、燃烧器和燃烧器装置,确保其正常运行。

同时,清洁燃烧器和燃烧器装置,并进行必要的维修或更换。

4. 检查控制系统:检查锅炉的控制系统,确保其准确、可靠地控制锅炉的运行。

对控制系统进行校准和调整,确保其稳定性和精确度。

5. 检查安全装置:检查锅炉的安全装置,包括压力表、水位计和安全阀等。

确保安全装置的灵敏度和准确性,必要时进行维修或更换。

三、检修要求1. 定期检修:根据锅炉的使用频率和情况,制定合理的检修周期,并定期进行锅炉的检修工作。

2. 专业操作:检修工作应由具备相关经验和技能的专业人员进行,确保操作的安全和准确性。

3. 材料选择:在进行锅炉的检修和维护时,应选择符合标准和要求的优质材料和配件。

4. 记录维护:对每次的检修工作进行详细记录,包括检查项目、发现的问题和采取的措施等。

以备将来参考和追溯。

四、总结本文档提供了锅炉检修方案和相关要求,旨在确保锅炉的安全和可靠运行。

通过定期的检修和维护,可以延长锅炉的使用寿命,减少故障和事故的发生。

我们建议按照本文档的指导进行锅炉的检修工作,并保持良好的记录和追溯机制。

流化床锅炉检修重点项目技术措施方案

流化床锅炉检修重点项目技术措施方案

流化床锅炉检修重点项目技术措施方案
一、压力部分的检修:
1.检查锅炉壁管和屏式加热面的腐蚀、渣垢情况,及时清理和更换受损的管道和换热面;
2.检查锅炉各缝隙、接头处的泄漏情况,及时进行补焊和修复;
3.检查锅炉的各阀门和安全装置的运行情况,确保其正常可靠的开闭和安全保护功能。

二、流化床系统的检修:
1.检查流化床混合物的流量和流化状态,调整和维护流化床的稳定运行;
2.清理和更换流化床中的渣质,防止其阻塞和堵塞;
3.检查和修复流化床的密封情况,避免漏气和漏粉等问题。

三、燃烧系统的检修:
1.检查燃烧器的喷嘴和喷雾器的磨损程度,及时更换;
2.清理和维护燃烧器的燃烧头和喷孔,保证其正常燃烧;
3.检查锅炉的燃气和燃油供应系统,确保供气供油的稳定和安全。

四、除尘系统的检修:
1.检查除尘器的滤袋和滤筒的脏污程度,及时清理和更换;
2.检查风机的运行情况,保证其正常工作并维护风机的密封性。

五、仪表与自动控制系统的检修:
1.检查各种传感器和检测器的准确性和灵敏度,修复或更换故障仪器;
2.检查和校准控制阀和调节阀的灵活性和精度,确保系统的稳定运行。

在进行流化床锅炉的检修过程中,需要采取一系列的技术措施,比如:采用适当的工艺和方法进行清洗和修复;合理安排人员和机械设备,确保
检修工作的高效和安全进行;关注流化床锅炉的可持续发展,提出新的改
进和升级方案。

总之,流化床锅炉的检修工作是确保设备正常运行和保证安全可靠性
的重要环节。

通过以上的措施方案,可以确保流化床锅炉的良好运行,提
高能源利用效率,并延长锅炉的使用寿命。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

.. 锅炉检修案批准:审核:编制:目录一、人员组织与分工二、检修容三、检修步骤及要求四、工器具准备五、风险分析六、检修风险控制及应急措施七、各类作业票证八、质量验收九、检修进度一、人员组织与分工:1、项目负责人:职责:全面负责现场的检修协调工作、检修质量验收及检修进度。

2、检修负责人::职责:全面负责现场的检修质量工作、检修测量及检修记录。

3、安全负责人:职责:全面负责现场的检修安全工作,确保检修工作顺利进行。

二、检修容1、设备检修项目:外协施工项目:1)、埋管更换(喷涂),部分风帽更换2)、空气预热器更换3)、试压、试漏;(车间配合)车间项目:1)、脱硫塔进口烟道漏水改造2)、下料管更换,三楼煤仓钢板修整3)、配除尘泵出口管至造气循环下水总管4)、除尘上水总管更换5)、1#上水泵重新做基础消振2、静止设备、管线检查项目:1)、上锅筒检查清理部装置2)、隔墙管、过热器、对流管检查测厚3)、省煤器检查;4)、进风箱检查消漏5)、安全阀打压6)、烟道补焊消漏7)、所有排污阀、锅炉上水泵进口阀门检查更换8)、炉膛风帽南北两侧用浇注料各堵5排3、运转设备检查项目:1)、引风机检修项目及检查容A、缓冲圈、柱销检查更换B、润滑油更换油视窗清理C、轴承检查更换2)、鼓风机检修项目及检查容A、缓冲圈、柱销检查更换B、润滑油更换油视窗清理C、轴承检查更换D、电机基础修理三、检修步骤及要求:(一)检修步骤:1、工艺处置结束后,经生产科、设备科、安全科进行安全确认签字后交付检修。

2、停炉吹底料降温后、风箱检查清灰;炉膛检查清理、各分离器进行清灰。

3、安全确认后,车间主任通知检修人员开始检修,根据时间安排进行锅炉检修作业。

4、检修安排:第1组: 负责更换锅炉埋管,要求按图施工,连续作业,在4-5天完成作业;(有外协单位来做,维修配合)第2小组: 负责更换空气预热器,要求按图施工,连续作业,在4-5天完成作业;(有外协单位来做,维修配合)第3小组: 负责炉检查清灰、麻除尘塔清理、锅炉管测厚,要求2天完成(人员以化工人员为主,测厚有维修检查并做记录)第4小组: 负责锅炉上水管线、回料管道检查、辅机检查、风帽更换、安全阀打压校验,要求5天完成.(人员有维修组完成)5、一阶段检修结束后,锅炉试压,要求3小时完成.6、更换风帽,要求第3小组8小时完成.7、对锅炉检查出的问题进一步检修;(二)要求:1、埋管予制:1)、管子按JB/T1611-93标准制造.检验;2)、防磨筋间隔﹤8mm,焊接按JB/T1613-93标准要求,防磨筋与管子焊接两遍以覆盖住.管子为标准,手工焊条E4303;2、埋管更换:1)、拆除埋管集箱迎火面浇筑料.护墙,割除旧管,避免集箱损伤;2)、新管子更换前逐根进行检查,吹扫清理;3)、焊接时集箱口打35°破口,埋管插入集箱长度﹤5mm,禁止用圆钢填补焊缝,用亚弧焊打底,电焊盖面完成焊接;4)、安装完毕,拆下埋管排污阀,清理埋管上下集箱里铁渣.焊渣,必要时用水冲洗干净;5)、上好集箱手、排污阀,缓慢注入炉水,加压至0.1mPa时检查有无渗漏,如无渗漏继续升压到0.5MPa再次检查有无渗漏,无渗漏或异常现象时可升压到2.0MPa,保压20分钟,无异常情况再降至工作压力下检查,检查期间压力应不变;试压用水应保持高于围露点温度,但也不宜温度过高以防止汽化和过大的温差应力,一般为20℃—70℃.6)、砌筑浇注料、护墙,检查风帽(包括压堵风帽),更换磨损重、损坏风帽(新风帽要用胶布粘住风眼),用细骨料和耐火水泥浇铸风帽座,高度100mm;7)、凝固24小时后,解开胶布,检查风眼用小料钩捅透每一个小,检修结束。

3、更换空气予热器:1)、准备工作:检查新空气予热器,每根管不得有杂物,各焊口不得有气、沙眼;2)、拆除鼓风机进口管、电动调接阀、后大门、后墙上水管,割开鼓风机和空予器接管;3)、拆除空予器后墙,可供空予器吊出,挂好吊链,将空予器缓慢吊出,移到指定地点;4)、把新空予器移入炉,在起吊和运输时,捆绑处要垫长木板,禁止直接拖拉换热管,放止把换热管焊口拉脱、压扁;5)、空予器吊就位,找好水平,保持换热管垂直,底部垫实,焊好与空气管线联接部位;6)、按图纸要求砌筑保温砖,外墙,中间贴好硅酸铝纤维板。

7)、拆除起吊管架,恢复鼓风机调节风门、20T炉后大门。

4、锅炉检查:(检查项目和部位)1)、锅炉管有无变形、拉长、下垂,进行测厚,测厚部位:炉管迎风面、弯头易冲刷部位,过热器、隔墙管两侧要每支测3个点;2)、炉墙是否有裂缝,保温砖是否损坏,浇筑料脱落多少,那些需要修补;3)、风道(风箱)、烟道、回料(返料器);4)、上水管线:止逆阀、自调阀、进口阀、旁路阀;5)、麻除尘部水槽结垢清理。

5、.辅机:1)、鼓、引风机:风叶、调节风门、润滑油、轴承;2)、鼓风机消音器填料环清理;四、工器具准备1、准备好电焊机4台、并且一、二次线接好。

2、准备好气割器具2套,扳手及其它器具。

3、5T吊链4个,Φ18钢丝绳套4条,∪型卡环5个。

4、安全行灯两套,手电2把。

5、安全防护器具准备1)、安全带2条、2)防尘口罩5个、3)麻绳1条、4)、雨鞋2双、5)竹架板2块五、风险分析:1、检修过程风险分析1)、埋管更换时焊接口不按规定打磨,易发生泄漏。

2)、预制埋管时,安装防磨筋要检查验收,易发生泄漏。

3)、空气预热器更换时要验收焊接处,防止漏风。

拆除安装易发生高空坠物砸伤人员。

4)、除尘塔上水管更换,易发生砸伤和高空坠落。

5)、上锅筒检查部装置,易发生高温窒息和烫伤。

6)、隔墙管、过热器检查,易发生烫伤。

7)、对流管检查测厚,易发生烫伤。

8)、膜式除尘塔布水槽疏通、易发生高空坠落9)、回料道清灰易发生烧伤。

10)、引风机清灰,防止转动设备伤人。

11)、电焊作业,造成人员电弧伤害。

12)、电焊线接口不好或地线接到其它设备,产生火花引起着火、触电13)、气割作业,造成人员烧伤,造成气瓶爆炸人员伤害。

14)、登高作业时脚手架不牢固,造成人员摔伤。

2、作业人员行为风险分析1)、检修前未组织学习案。

2)、不按规定穿戴防护用品,造成人员伤害。

3)、不按规定落实安全措施,造成事故和人员伤害。

4)、违章作业,造成人员伤害。

5)、违章指挥,造成事故及人员伤害。

6)、工器具使用不当,造成人员伤害。

7)、项目作业人员分配不当,造成人员伤害。

8)、安全监护人员失职,造成人员伤害。

3、环保风险分析:1)、鼓引风机检修油污流入地沟,造成水体污染。

2)、开停车时,造成除尘水溢流。

3)、停车时除尘泵停止,造成烟尘超标。

4)、锅炉下灰、清灰,导致环境污染。

六、检修风险控制及应急措施1、检修过程安全措施:1)、埋管更换时焊接口要通过打磨检查验收合格后,才能安装。

2)、预制埋管完成后,要专人检查验收打压试漏,防磨筋是否焊接到位,有无漏焊。

3)、空气预热器更换时要检查验收焊接处,有无漏焊。

拆除安装要做警示标识,防止砸伤人员。

4)、除尘塔上水管更换,要办理高空作业证,人员要系好安全带,并有专人监护。

5)、上锅筒检查部装置,要专人监护下办理进塔入罐证,并通风降温确定能进入时,可进行作业。

6)、隔墙管、过热器检查,确定温度低于50℃时,可专人监护下进行作业。

7)、对流管检查测厚,确定温度低于50℃时,可专人监护下进行作8)、膜式除尘塔布水槽疏通、要做好支撑楼梯,专人监护下进行作业,人员不得少于3人。

9)、引风机清灰时,要办理停电作业票,引风机调节阀要打到手动位置,防止转动伤人。

10)、回料道清灰时,要开启引风机,作业人员要戴好安全帽、防尘口罩手套,穿上劳保鞋和棉大衣防止高温辐射烫伤,专人监护并准备冷却水管一根防止烫伤。

11)、电焊接时,作业人员要穿戴好防护用品,避免多人同时焊接。

12)、电焊线接头要牢固,地线不得挂接其他设备、管道。

13)、气瓶放置间距5米以上,动火间距10米以上,检查回火阀完好,气割时,注意人员烧伤14)、登高作业时脚手架要捆绑牢固,并系好安全带,禁安全带低挂高用。

2、作业人员行为措施:1)、检修前,车间组织检修人员学习领会案。

2)、按规定穿戴劳动防护用品。

3)、认真落实安全措施。

4)、格遵守安全作业规程,杜绝违章作业。

5)、检修负责人杜绝违章指挥。

6)、正确使用检修工器具,并检查工器具的完好。

7)、项目作业负责人根据个人身体状况,合理分配检修任务。

8)、安全负责人对现场要监护到位,格制止各种三违现象,不得擅离岗位。

3、环保措施:1)、鼓引风机检修作业时,要集中回收废油,禁止排放地面。

2)、开停车要格控制沉淀池水位,禁止溢流。

3)、停炉降温结束后,再停止除尘水泵4)、锅炉下灰、清灰要及时加湿,禁止扬尘。

4、应急措施在作业前,通知厂办、医务所做好应急救援准备工作七、各种作业票证办理:办理设备交付检修可证、停电作业票、临时用电作业票、动火作业票,登高作业证,受限空间作业证。

以上票证需安全科确认签字可有效。

八、质量验收检修质量验收单九、检修进度大修总工期计划为6天工期进度计划横线图。
