关于加快推进江西铁路建设有关问题的会谈纪要

关于加快推进江西铁路建设有关问题的会谈纪要

关于加快推进江西铁路建设有关问题的会谈纪要中华人民共和国铁道部江西省人民政府铁计函〔2006〕684号关于加快推进江西铁路建设有关问题的会谈纪要(二○○六年八月三十日)为进一步落实2005年3月铁道部与江西省人民政府《关于江西铁路建设有关问题的会谈纪要》,加快推进江西省境内铁路建设,2006年8月30日在南昌铁道部陆东福副部长拜会了江西省黄智权省长,并与凌成兴副省长就有关问题进行了会谈,形成了共识。

现纪要如下:一、关于加快江西铁路建设前期推进工作事宜1.加快推进昌九铁路前期工作,以江西省为主力促国土资源部9月底前完成用地预审批复工作,11月底全线的征地拆迁工作基本到位;以铁道部为主10月初完成可研工作,10月底完成初步设计工作;确保重点工程2006年11月开工。

2.加快推进西环线前期工作,以铁道部为主负责11月底完成部分设计,以江西省为主负责10月底完成环境影响评价、用地—1—预审、赣江桥通航论证等,力争控制工程赣江桥2006年底前开工。

3.向莆铁路、京九铁路电化工程(江西段)的前期工作(用地预审、环评、水保等各类评估)由省、部双方共同努力推进,争取四季度批复可研。

二、关于昌九铁路、西环线和南昌新客站的征地拆迁标准问题根据国家和省有关土地管理法律、法规开展铁路征地拆迁工作,铁路征地拆迁的补偿标准按《关于印发浙赣铁路(江西段)电气化提速改造工程征地拆迁动员会议纪要的通知》(赣府厅字〔2003〕131号文)执行。

届时国家如有新的规定,则按新规定由双方协商执行。

征地拆迁工作以江西省为主,根据工程进度需要及时交地。

三、关于新南昌站站址及西环线走向方案问题与向莆铁路建设同步,新建新南昌客站,采纳南昌市的意见,采用生米大桥站址方案,客货分线布置。

南昌市同步安排连接车站市政配套设施建设。

本着有利于城市用地规划、有利于降低工程造价的原则,由南昌市与南昌局、铁二院研究比选西环线走向方案,如选用规划公路环线方案,较原方案增加的工程投资由铁道部承担,增加的征地拆迁费用由南昌市承担。

现场办公会议纪要_会议纪要_

现场办公会议纪要_会议纪要_

现场办公会议纪要会议纪要是用于记载、传达会议情况和议定事项的公文。

下面小编为大家精心搜集了2篇关于现场办公的会议纪要,欢迎大家参考借鉴,希望可以帮助到大家!现场办公会议纪要范文一9月1日下午,市长别必雄到隆中实地察看文化园项目建设情况,并召开现场办公会。

襄城区政府、隆中管委会、市林业局、市交通局、隆中文化园公司等单位负责人参加了会议。

会议听取了隆中文化园项目建设领导小组办公室关于项目建设进展情况的汇报,指出了项目建设中存在的一些问题,会议就加快推进隆中文化园项目建设进行了认真研究,对诸葛亮文化旅游节开幕式的相关事项进行了安排部署。

现纪要如下:会议指出,诸葛亮文化旅游节活动主会场在隆中风景区举行,现在离活动开幕式只有短短二十几天时间,时间紧、任务重、难度大、要求高,这对市政府、鄂旅投公司既是一个考验,又为鄂旅投公司、隆中风景区提供了一个宣传展示的机会。

各相关部门必须紧紧围绕“确保诸葛亮文化旅游节活动开幕式在草庐剧场顺利举行、确保隆中风景区以全新形象展现在游客面前”这两大目标,全力以赴、破釜沉舟、背水一战,如期完成各项建设任务。

一、要千方百计确保草庐剧场顺利建成。

隆中文化园公司要采取有效措施,在确保工程质量和施工安全的前提下,加强现场调度、优化施工程序、增加施工力量、延长作业时间,千方百计抢工期,9月20前完成施工任务,并启动剧场调试工作。

二、加快核心景区景观改造提档升级建设。

隆中文化园公司要安排一名班子成员专人督办,重点完成景区入口处园林景观建设、古隆中牌坊至老龙洞园林水系景观改造、三顾堂—六角井—武侯祠区域提升改造。

已开工建设的工程,要确保在9月20日前完工清场,尚未开工的或者9月20日前不能确保完工的,暂不开工,维持现状。

三、加快道路建设进度。

市交通局要确保施工单位在9月6日前完成道路施工任务,9月10日前完成全路段的辅助性工程,并统筹做好水、电施工的预留安排。

四、加快房屋拆迁工作。

襄城区、隆中管委会、市林业局要深入细致做好被拆迁群众的思想工作,讲明政策,理顺情绪,取得被拆迁群众对文化园项目建设的支持和理解。

会议纪要签字页与会议纪要红头格式合集

会议纪要签字页与会议纪要红头格式合集

会议纪要签字页与会议纪要红头格式合集会议纪要签字页公司LOGO会议编号:会议纪要篇二:会议纪要发放签字表。

董事会会议决议发放表20**年6月19日篇三:关于一期工程资料完善签字专题会议纪要20**.10.28。

关于大学城一期工程资料完善签字的专题会议纪要会议时间:20**年10月28日下午会议地点:重庆市五一实业(集团)有限公司独山项目经理部会议室参会单位及人员(详见会议签到表):建设单位:独山大学城工程建设指挥部监理单位:重庆金山建设监理有限公司施工单位:重庆市五一实业(集团)有限公司主持人:李洪会议内容:关于大学城一期工程资料完善签字专题会议一、监理单位李工对一期资料提出以下问题:1、钢材原材料的报验资料中差钢材的合格证,按要求质保资料中应有合格证(钢筋吊牌)试验报告不齐。

水电资料现场没有做相关试验。

2、一期工程已进入保修期了,施工单位尽快出具工程质量承诺书(包括每一个分部保修期)3、(一期工程20**.6.21日主体结构验收会议纪要)。

对于电梯资料、消防资料、幕墙资料,道路这些资料,绿化资料等没有。

二、施工单位项目负责人对监理单位提出的相关问题在会上作了说明:1、关于钢材原材料的报验资料中差钢材的合格证,确实在施工过程中我公司没有收集齐全,现在也没有办法补齐了,但是这些钢材都有独山监测站出具的复检报告,并且都有监理的见证取样,可以证明用在本工程的钢材是合格的,参建单位应该把这些资料签字完善了。

2、关于室外管网排水不通,有的给水有漏水现象,由于在抢工期间,有的工序无法按正常的施工程序来做,比如说垫层浇筑好后,不能按要求等其混泥土的强度达到要求后才安装排水管,那样的话根本就无法保证大学城开学,至于有的排水不通,有的给水有漏水现象,我公司一直都在组织人员在维修,并有专人在负责处理,根本不存在签了字后我公司就不维修的问题,按国家规定建筑工程都有缺陷保修期的。

3、对于电梯资料、消防资料、幕墙资料这些资料的主要原因是因为钱没有按合同约定支付他们不提供资料。

现场办公纪要1

现场办公纪要1

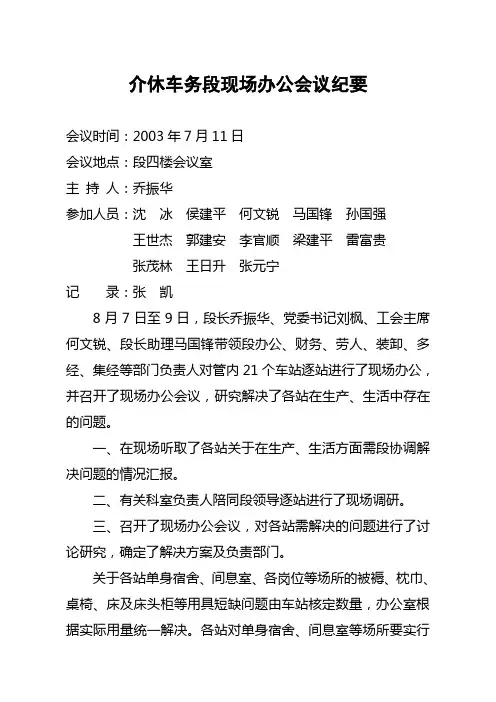

介休车务段现场办公会议纪要会议时间:2003年7月11日会议地点:段四楼会议室主持人:乔振华参加人员:沈冰侯建平何文锐马国锋孙国强王世杰郭建安李官顺梁建平雷富贵张茂林王日升张元宁记录:张凯8月7日至9日,段长乔振华、党委书记刘枫、工会主席何文锐、段长助理马国锋带领段办公、财务、劳人、装卸、多经、集经等部门负责人对管内21个车站逐站进行了现场办公,并召开了现场办公会议,研究解决了各站在生产、生活中存在的问题。

一、在现场听取了各站关于在生产、生活方面需段协调解决问题的情况汇报。

二、有关科室负责人陪同段领导逐站进行了现场调研。

三、召开了现场办公会议,对各站需解决的问题进行了讨论研究,确定了解决方案及负责部门。

关于各站单身宿舍、间息室、各岗位等场所的被褥、枕巾、桌椅、床及床头柜等用具短缺问题由车站核定数量,办公室根据实际用量统一解决。

各站对单身宿舍、间息室等场所要实行公寓化管理,定期清洗被褥,保持整洁。

东阳站:1、关于改造客运室增加住房的问题由财务科副科长张元宁负责解决。

2、关于站舍及单身宿舍需整修、粉刷、更换窗户问题由车站核定数量、价格,由段财务科张元宁负责解决。

3、关于更换单身宿舍大锅炉的问题由工会主席何文锐负责解决。

4、关于车站旅、饭店漏雨问题由多经公司负责解决。

北阳站:1、关于行包房改造间息室、澡塘维修、修建车棚的问题由财务科张元宁负责解决。

2、关于锅炉及管道改造、更换房屋门窗及防盗网问题由财务科张元宁负责解决。

3、关于文化体育设施用品(包括VCD、乒乓球案、电视卫星接收器)问题由工会负责解决。

4、关于揭示板损坏问题由集经公司负责制作解决。

5、关于增配间息室空调问题暂不予以解决。

6、关于一站台围墙修建问题向分局护路办打报告请求解决。

7、关于房屋、候车室维修问题由车站请求分局解决。

太谷站:1、关于维修仓库大门的问题由车站负责处理,财务科负责资金问题,并向分局保价办反映。

2、关于货场围墙损坏问题由财务科张元宁负责解决。

现场办公会会议纪要

现场办公会会议纪要

现场办公会会议纪要
会议时间:2017年5月30日
办公地点:主副水仓口、总回风巷、二部皮带机尾。

参会人员:魏志兵史艳雷李平赵恩英
会议内容:
根据排水系统调整方案,相关部室进行现场办公,由于二部皮带机尾空巷采用木支护需重新支护,和挖水沟工程量较大(在二部皮带机尾空巷往总回风巷走13米开始挖水沟,需挖23米长,最低处下挖0.7米),决定将方案中在二部皮带机尾增加一台MD85-45×5型耐磨多级泵和一台MD46-30×7型耐磨多级泵修改为:总回风巷增加二台QBY3-125型气动隔膜泵,额定流量为80m3/h,额定扬程为50米,沿巷道安装的二趟Φ110mm排水管路到副水仓,分别与MD85-45×5型耐磨多级泵和MD46-30×7型耐磨多级泵连接作为总回风巷强排系统。

会议纪要红头

会议纪要红头

毓璜顶区片改造拆迁指挥部会议纪要[2011-01]二〇一一年十月二十一日2011年10月21日上午,在毓璜顶区片改造拆迁指挥部会议室召开了工地例会,会议由指挥部邓昌辉主任主持,现纪要如下:会议内容主要对下一阶段施工进度、质量等方面的工作做了计划安排。

一、1#~5#楼电梯调试指挥部对个参建单位要求1、1#、2#、3#、4#、5#楼电梯机房铝合金窗及防火门必须自10月21日开始两天之内安装完成。

2、1#、2#、3#、4#、5#楼电梯门侧壁封堵必须10月24日前完成。

3、1#、2#、3#、4#、5#楼电梯按钮洞口清理必须10月24日前完成。

4、1#、2#、3#、4#、5#楼三方通话地下室桥架10月22日前完成。

以上内容各施工单位必须抓紧进行落实施工,如未按期完成指挥部将对其进行追责,电梯安装施工单位于10月24日前向指挥部进行汇报以上内容完成情况。

如以上施工内容全部按期完成电梯施工单位承诺2#楼10月26日开通电梯,3#、5#楼10月28日开通电梯,1#、4#楼10月31日前开通。

二、指挥部强调的事宜1、各个铝合金门窗施工单位在11月31日前将铝合金门窗五金配件手册提交至指挥部,监理每10天进行手册制作情况汇报。

2、铝合金窗施工单位要开始铝合金窗工程量测量,测量时进行分层按户测量。

3、外墙保温施工单位抓紧开始进行工程量测量。

4、总包施工单位对于一些土建及安装方面的变更要抓紧办理签证。

5、强调12月1日进入分户验收阶段,元旦前分户验收结束。

6、从10月22日开始,需提前进行报验的材料,如未向监理进行报验,现场严禁进行施工。

7、强调春节前竣工资料不齐,甲方将不予签字验收。

8、外墙真石漆施工厚度必须达到2~3mm,监理加强现场巡视监督。

9、强调室内刮腻子前必须进行甲醛含量测试。

10、监理方要加强现场巡视检查,对照投标文件查看各个参建单位所使用的产品是否与招标文件一致,如发现参建单位使用投标文件以外的产品,现场立即停止其施工并及时向指挥部进行汇报。

铁路护路联防地铁联席办公会议纪要

铁路护路联防地铁联席办公会议纪要

铁路护路联防地铁联席办公会议纪要第六次潜江市铁路护路联防工作领导小组办公室2018年6月12日一、会议主题:商讨《全市铁路沿线隐患整治工作方案》和《“掌上明珠家居杯”全市中小学生“铁路安全伴我行”电子图文制作比赛活动方案》二、会议时间:6月12日三、会议地点:市委政法委三楼会议室四、会议主持:熊万堂五、参加会议人员:潜江市护路办全体成员、襄铁公安处潜江车站派出所负责人、铁路工务荆州车间负责人、铁路供电荆州车间和潜江工区负责人。

六、记录人:李伟七、会议内容:与会人员充分讨论,形成《全市铁路沿线隐患整治工作方案》和《“掌上明珠家居杯”全市中小学生“铁路安全伴我行”电子图文竞赛活动方案》,报市铁路护路联防工作领导小组审查同意后实施。

(一)关于全市铁路沿线隐患整治工作方案1、6月25日前,铁路工务、铁路电务、铁路公安和各区镇处护路办、各村护路工作站等方面,通过现场踏勘,找出汉宜铁路沿线各类隐患,对树障等作出标记,对特别严重隐患,边统计边清除。

各方面将隐患明细报市护路办汇总。

2、6月底前,市护路办制发开展隐患整治的通知,召开区镇处会议,进行动员部署。

3、7月份,各区镇处和护路工作站清除各类隐患,市护路办与铁路工务、铁路电务、铁路公安、地方公安等现场进行协助和指导。

4、7月底,结合半年工作检查,市护路办与铁路工务、铁路电务、铁路公安联合,对隐患整治情况进行验收。

5、8月上旬,回头瞄、再整治,迎接省护路办的检查。

(二)关于“掌上明珠家居杯”全市中小学生“铁路安全伴我行”电子图文制作比赛活动方案1、组织者和赞助方:潜江市社会管理综合治理委员会办公室、潜江市教育局、武汉铁路公安局襄阳公安处、中铁武汉局集团公司荆门桥工段联合组织,掌上明珠家居潜江公司提供赞助。

2、参赛对象:全市中、小学生。

3、活动时间:2018年6月18日至2018年9月30日。

4、作品主题及形式:围绕“铁路安全伴我行”主题,运用电脑或手机软件工具,如“美篇”,将一组照片配上文字说明、背景音响等,合成一件电子图文声响作品。

项目推进现场办公会议纪要_会议纪要_

项目推进现场办公会议纪要_会议纪要_

项目推进现场办公会议纪要x年xx月xx日下午,区委、区政府在镇x楼会议室召开了镇重点项目推进现场办公会。

区委书记、区重点项目推进工作领导小组组长主持会议。

出席会议的区领导有:区委副书记、区长、区重点项目推进工作领导小组副组长,区委常委、纪委书记、区重点项目推进工作领导小组成员,区委常委、副区长、区重点项目推进工作领导小组成员,区长助理、区政府办主任。

区委办,区发改委,区外经局,区城建交通局,区信访局,区房管局,区文广局,区城投公司,xx镇,xx 镇,xx镇,工业区,区行政执法分局,区国土分局以及有关村两委干部、项目方负责人参加会议。

会议认真研究了镇提出的关于重点项目推进的7个问题,明确了有关事项。

现将主要内容纪要如下:一、关于实施xx大道综合改造的问题二、关于二期扩建的问题三、关于x项目推进的问题四、关于废旧钢材大市场项目推进的问题会议明确,项目推进中涉及的施工通道问题由镇在察看现场之后解决;二期安置地落实工作由牵头负责,加强与市里有关部门的跟踪和沟通,区土地分局做好具体工作;剩余栋房屋拆迁工作,按照“先易后难”的原则,稳妥实施,加快推进,该项目建设涉及的所有拆迁工作确保在今年4月底结束。

此外,旧货大市场建设涉及的拆迁工作,也必须在今年xx月底结束。

上述拆迁由牵头负责,xx镇负责有关具体工作。

五、关于调整拆迁安置补偿标准的问题会议明确,该项工作由xx镇形成专题报告报区政府,以区政府名义报市政府,同时准备一套务实的争取政策备用方案,积极向市里争取支持。

前期准备工作由同志负责,区委、区政府主要领导适时出面。

六、关于加快办理拆迁户农民公寓楼房产证及取消办理土地证相关费用的问题会议明确,xx镇提出的农民公寓楼由区房管局按照有关政策办理农房证,所有办证工作在今年xx月底前完毕。

该项工作由区房管局负责。

七、关于落100亩产业用地的问题会议明确,由、区土地局在今年xx月底前落实100亩产业用地,有关费用按照万/亩的标准支付。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2014—5
重庆市铁路(集团)有限公司2014年11月25日重庆市铁路(集团)有限公司
关于召开万南铁路公司安全生产现场
办公会会议纪要
2014年11月13日上午,针对万南公司连续两次路外事故,受孙董事长委托,集团总经理罗江陵带队在万南线重点平交道口现场进行了调研,并在南川万南铁路公司四楼会议室召开了万南铁路公司安全生产现场办公会议,会议由集团安全分管副总经理赵志由主持。

集团财务总监(万南公司董事长)马明泽、集团安全运营部、万南公司经营班子、各生产段负责人、办公室、安保科相关人员参加了会议。

会议主要内容纪要如下。

一、万南公司安全分管副总经理张小华就近期安全生产形势
和采取的应对措施,进行了详细的汇报。

他们分析认为,连续发生两次路外事故虽有路外客观因素,但路内管理主观努力也存在差距。

一是公司对路外无责事故预防监管的力度不够;二是有的添乘管理人员责任心不强,业务素质差,没有发挥应有的监督指导作用;三是对通过道口的路外安全宣传力度不够;四是协调当地政府部门对无人看守道口的管理需进一步加强。

公司将根据两次路外事故原因,开展一次大反思、大检查,根据存在的不足制定有力的防范措施。

努力遏制类似路外事故的发生。

二、集团财务总监(万南公司董事长)马明泽就万南铁路公司存在的问题进行了分析总结。

马总讲到近期发生的事故,暴露出了部分职工安全意识不牢固、作业标准执行不严格,要加强基础建设,按章作业;加强既有线施工安全监管,施工作业要规范,做到“车过机停”,加强与施工单位对接细节;并进一步强调了大坡道的运输安全卡控,要根据情况减速限编,加强安全督察监管力度,切实落实好添乘制度,把发现的安全隐患坚决遏制在摇篮里。

三、集团安全分管副总经理赵志由对万南铁路公司的安全生产工作做了重点要求。

赵总着重强调要认真做好重要地段、合法道口的路外安全宣传、检查工作,增添和完善道口安全警示、标识、标语,对非法道口的管理要增强与当地政府沟通,请求区政府督促南城街道办事处认真履行监管职责;要加强乘务人员铁路道口行车速度、瞭望、鸣笛操作的教育和监管,严格按要求操纵
机车;要严把设备运用维护关,维护好机车制动设备、机车行车监控设备,维护好道口线路设备;要加强对各种行车设备的监控、检测和检查,确保主要行车设备处于良好状态。

四、集团总经理罗江陵针对万南公司路外事故频发的现象,认为应该引起高度重视,避免产生恶劣的影响。

罗总重点强调了六个方面的要求:一是要进一步协调当地政府,采取实际、可行的措施,从具体措施上要共保沿线铁路安全;二是要正确处理好安全生产与经营发展的关系,严守决不能以牺牲安全为代价这条红线,切实增强抓好安全生产工作的主动性、责任心;三是要改善、增加设施,对道路两侧影响瞭望的障碍物要坚决清除,增加道口人员看守,加大人员盯防措施,并要求万南铁路公司的机关人员深入一线,在运行时段轮流加强对重点平交道口重点时段的值守;四是要对需添置的安全设备、设施在进行可行性、经济两方面论证的基础上尽可能解决,要建立运行时段安全预警应急机制,保证安全相关人员第一时间赶赴事故现场处理突发事故,真正掌握事故实情,发现问题要及时上报;五是要加强对机车乘务人员的安全培训和安全意识教育,推进建立运行操作流程节点管理,使其操作程序化、标准化,突出重点和难点;六是要将以上几项工作由万南铁路公司在年终安全总结会上专题汇报实施情况。

出席:罗江陵、赵志由、马明泽、张勇、陈永红;
万南公司王璞、皮文建、张小华、唐道刚、安全管理
部门人员和各生产段负责人。

重庆市铁路(集团)有限公司综合部2014年11月25日印发。
