办公大楼外脚手架工程施工方案

合集下载

办公楼工程脚手架工程施工设计方案

办公楼工程脚手架工程施工设计方案

办公楼工程脚手架工程施工设计方案一、项目背景办公楼工程是一个建筑施工项目,涉及到多个施工工序,其中脚手架工程的设计和施工非常重要。

脚手架工程在建筑施工过程中起到了提供支撑、搭设工作平台和保障工人安全的作用。

因此,本文将根据办公楼工程脚手架工程的特点和要求,设计了相应的施工方案。

1.脚手架的选择在办公楼工程中,选择合适的脚手架是非常重要的。

考虑到办公楼工程的高度和施工工艺,我们将选择门式脚手架。

门式脚手架具有结构牢固、使用方便、施工灵活等特点,非常适合办公楼工程的搭建。

2.脚手架的结构设计根据办公楼工程的具体情况,我们将采用悬挑式脚手架结构。

悬挑式脚手架可以满足施工工人在墙面上进行作业的需求,同时避免了对外部环境的影响。

3.材料的选择在脚手架的搭建中,我们将选择高质量的钢管和铝合金材料。

钢管脚手架具有承重能力强、结构稳定等特点,铝合金材料具有重量轻、质量好、耐腐蚀等特点,可以有效提高施工的效率和安全性。

4.搭建工艺(1)设置基坑:根据设计要求,先设置脚手架的基坑,保证基坑的平整度和稳定性。

(2)搭设主立杆:根据设计要求,在基坑四周设置主立杆,高度和间距要符合脚手架设计规范。

(3)搭设水平杆:在主立杆之间搭设水平杆,确保脚手架的稳定性和水平度。

(4)搭设斜撑:根据设计要求,在主立杆和水平杆之间搭设斜撑,增强脚手架的稳定性和承重能力。

(5)设置工作平台:在脚手架上设置工作平台,保证施工人员的安全和舒适。

5.安全措施在脚手架工程的施工中,我们将采取以下安全措施:(1)设置防护网:在脚手架外部设置防护网,防止工人从高处坠落。

(2)设置安全通道:在脚手架内部设置安全通道,保证工人的安全出入。

(3)定期检查:定期对已搭设的脚手架进行检查,发现问题及时处理。

(4)安全培训:对从事脚手架工程的工人进行安全培训,提高他们的安全意识和技能。

三、总结办公楼工程脚手架工程的施工设计非常重要,它直接关系到工人的安全和施工的效率。

某办公大楼外脚手架施工方案

某办公大楼外脚手架施工方案

某办公大楼外脚手架施工方案脚手架搭拆施工专项方案一、工程概况: .某办公大楼工程位于浙江省舟山市临城新区,主楼高56.4m,其中地上14层,地下室一层,裙房高12m。

二、搭设参数:立杆纵距L=1.5M,横距B=1.2M(挑架B=1.0M),步距高H=1.8M,内立杆离建筑物外边线B=0.25M,外立杆里侧设置1.2m高的防护栏和300mm高的踢脚杆,两者中间加一道。

主楼三层以下脚手架立杆采用双管搭设,脚手架与主体结构连接点竖向间距3.6M,水平距离4.5M(两步三跨),设计挑架高度H=29.4M,须计算脚手架的稳定性及杆件抗弯强度三、脚手架的构造与搭设要求1、基本要求用扣件式钢管搭设的脚手架是施工临时结构,它承受施工过程中各垂直和水平的荷载,因此脚手架必须有足够的承载能力,刚度和稳定性,在施工过程中,不产生失稳、倒塌,并不超过允许强度、变形、倾斜、摇晃或扭曲现象,以确保安全。

2、受荷情况本工程外架主要作安全保护作用,除人员走动及少量材料临时堆放外,基本上不考虑脚手架堆载。

因此,除操作层外,其余各层外架上什物如木模、少量钢筋、砼碎屑等均要及时清理,不准长期堆放。

3、脚手架的构造与搭设要求本工程采用中48X3.5钢管和扣件等构成脚手架,立杆、大横杆、小横杆主要受力杆件和剪刀撑,斜撑构件均采用钢管搭设。

连墙杆按两步三跨(3.6mX4.5m)进行刚性拉接。

(1)脚手架立杆采用对接扣件连接,相邻两立杆接头应错开,不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不小于500mm,各接头中心点至主节点的距离不宜大于步距的1/3;立杆顶端宜高出檐口1.5m.纵向水平杆接采用搭接(搭接长度不小于0.5M),上下相邻两根纵向水平杆接头错开不小于2m,同一步内外两根纵向水平,水平杆接头也应错开,并不在同一跨内。

(2)横杆伸出外立杆100~150mm,内立杆离外墙面250mm。

(3)脚手架纵向两端和转角处起,在脚手架外面每隔9M(水平距离)左右用斜杆撑成剪刀撑,自上而下循序连续设置(五步一隔)。

综合办公楼脚手架工程施工方案

综合办公楼脚手架工程施工方案

综合办公楼脚手架工程施工方案本工程外脚手架在从三层以上采用悬挑脚手架。

(一)钢管脚手架:1、材料选用要求(1)钢管选用<M8x3.5A3搭接钢管;钢管必须有产品质量合格证和材料质检检验报告,其材质应符合GB700-65的规定;钢管应无裂纹,两端面应平整,严禁使用打孔钢管。

(2)扣件采用可锻铸铁扣件,其质量应符合建设部颁布标准JGS22-85《钢管脚手架扣件》要求,严禁使用无生产合格证的产品;铸件上不得有裂纹、气孔;不得有缩松、砂眼或其它影响使用的铸造缺陷,并应将影响外观质量的粘砂、浇冒口残余、披缝、毛刺、氧化皮清除干净。

严禁使用脆裂、变形或滑丝的扣件,扣件的规格必须与钢管相匹配。

扣件与钢管的贴面必须严格整形,应保证与钢管扣紧时接触良好;扣件活动部位应能灵活转动,旋转扣件的两个转面间隙应小于1mm;当扣件夹紧钢管时,开口处最小距离应小于5mm;扣件表面应进行防锈处理。

(3)脚手板选用400x200x50mm的木脚手板,其材质应符合国家行业标准《木结构设计规范》GB55-2002中对II级木材的规定;严禁使用开裂、腐朽的木脚手板;脚手板的两端应采用。

4的镀锌铅丝各设两道箍。

(4X安全网必须有出厂合格证,并经检验合格,才能使用。

2、外架构造要求⑴立杆①立杆的基础必须在坚实的土层或碇地坪上,立杆下部采用钢管连接,中训与框架柱四周用<M8的钢管连接,立杆脚下必须用木板每跨间连通后垫平。

②立杆接心除在顶层可采用搭接外,其它各接头必须采用对接扣件对接,对接、搭接应符合以下要求:a.立杆上的对接扣件应交错布置,两个相邻立杆接头在高度方向错开的距离不应小于500mm,各接头中心距主节点的距离不应大于步距的1/3。

b.立杆的搭接长度不应小于Im,很多于两个旋转扣件固定,端扣扣件盖板的边缘至杆端距离不应小于100mm。

③双排脚手架的主、副立杆采用旋转扣件连接,扣件数量不应少于两个。

④立杆顶端应高出建筑物1.5m o⑤脚手架必须设置纵、横向扫地杆。

外脚手架工程施工方案(3篇)

外脚手架工程施工方案(3篇)

第1篇一、工程概况本工程位于我国某城市,总建筑面积为XX万平方米,包括主楼和裙房。

主楼高度为XX层,裙房高度为XX层。

根据工程特点及施工机具、材料及人力配备情况,制定本外脚手架工程施工方案。

二、施工原则1. 安全第一:确保施工过程中人员、设备、材料的安全,严格遵守国家有关安全法规和标准。

2. 质量至上:保证外脚手架搭设质量,满足施工需求。

3. 经济合理:在确保安全和质量的前提下,降低施工成本。

4. 高效便捷:合理安排施工进度,提高施工效率。

三、施工方案1. 脚手架类型及材料(1)主楼外墙采用导轨式爬架方案,裙房采用落地式双排钢管脚手架。

(2)脚手架主要材料:扣件式钢管、脚手板、安全网、剪刀撑、横向支撑、连墙件、纵向扫地杆、横向扫地杆、底座、竹笆脚手板、木质踢脚板等。

2. 施工流程(1)施工准备:熟悉图纸,了解工程特点;组织人员培训,提高施工技能;准备好施工材料及工具。

(2)基础处理:对施工现场进行平整,确保地基坚实;设置排水设施,防止积水。

(3)脚手架搭设:①按设计要求,先搭设基础;②搭设立杆、纵向水平杆、横向水平杆,确保搭设规范;③安装剪刀撑、横向支撑、连墙件等,提高脚手架整体稳定性;④安装脚手板、安全网、踢脚板等,确保施工安全。

(4)脚手架验收:分段挂牌验收,合格后方可使用。

3. 施工要点(1)搭设脚手架时,严格按照设计要求和施工规范进行操作。

(2)脚手架搭设过程中,注意检查材料质量,确保安全可靠。

(3)脚手架搭设完成后,及时进行验收,发现问题及时整改。

(4)施工过程中,加强安全巡查,确保施工安全。

四、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保外脚手架施工与主体结构施工同步进行。

五、质量保证措施1. 严格选用优质材料,确保脚手架搭设质量。

2. 施工过程中,加强监督检查,发现问题及时整改。

3. 定期进行质量验收,确保外脚手架搭设质量符合要求。

4. 施工结束后,进行竣工验收,确保工程质量。

办公楼外墙涂料装饰工程脚手架工程施工方案

办公楼外墙涂料装饰工程脚手架工程施工方案
8剪刀撑斜杆设置:
1.脚手架剪刀撑从转角处沿整个立面连续设置,斜杆与地面夹角在45度〜60度范围,斜杆应用旋转扣件与立杆及横向水平杆扣牢,连接点紧靠脚手架节,斜杆接长用塔接连接,搭接长度为Inb3个旋转扣件固定,固定间距80OnIn1。
2.剪刀撑的布置应均匀,剪刀撑钢管应拉线搭设,与外立杆交接处均用旋转扣件与立杆连接。
6.脚手架外侧护栏等防坠落装置必须按规范设置齐全,整个外侧用密目网全部封闭,确保施工安全。
7.划出工作区域,禁止行人进入。
8.严格遵守拆除顺序,由上而下,后绑者先拆除,先绑者后拆除,一般先拆栏杆,脚手板,剪刀撑,后拆小横杆,大横杆立杆等。
9.统一指挥,上下呼应,动作协调,当解开与另一个人有关的结扣时,应先告知对方以防坠落。

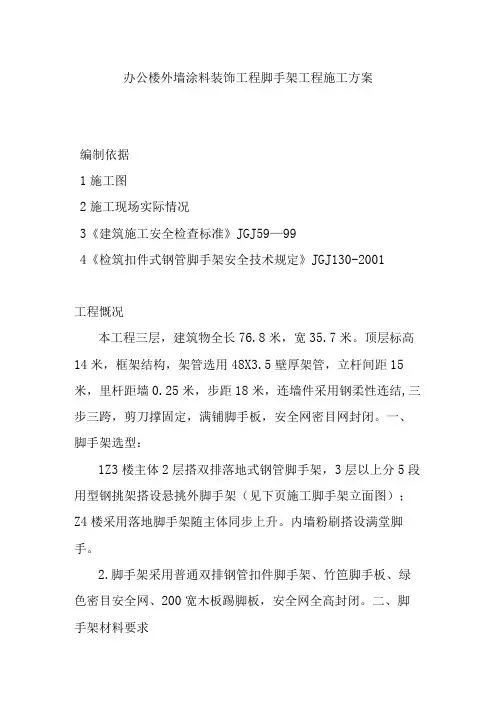

1Z3楼主体2层搭双排落地式钢管脚手架,3层以上分5段用型钢挑架搭设悬挑外脚手架(见下页施工脚手架立面图);Z4楼采用落地脚手架随主体同步上升。内墙粉刷搭设满堂脚手。
2.脚手架采用普通双排钢管扣件脚手架、竹笆脚手板、绿色密目安全网、200宽木板踢脚板,安全网全高封闭。二、脚手架材料要求
1钢管采用外径48πιπι,壁厚3.5πιπι的钢管,其化学成份与机械性能应符合国家标准《普通碳素钢技术条件》(GB700)中的要求。立杆,纵向水平杆钢管长度4~6m,横向水平杆1.2~1.5m.所有中长钢管均涂防锈漆,外面统一涂黄色油漆。严禁使用变形、裂缝、严重锈蚀、有0.5mm深以上刮伤、焊接错位、烧伤、结疤、打孔等缺陷的钢管。
4.密目网:选用清洁、无破损、安检合格的密目网。三、脚手架的具体规定:
(1)均布活荷载:荷载标准值2KN∕πι2;
(2)脚手架采用双排立杆,横向距离1Onb内立杆离墙0.3m;纵向间距18m,步高1.8m;

外用脚手架专项施工方案(3篇)

外用脚手架专项施工方案(3篇)

第1篇一、编制依据1. 《建筑施工安全生产管理规定》2. 《建筑施工脚手架安全技术规范》(JGJ130-2011)3. 《建筑工程施工质量验收统一标准》(GB50300-2013)4. 《建筑工程施工安全检查标准》(JGJ59-2011)5. 《建筑工程施工组织设计规范》(GB50502-2009)6. 施工图纸及设计文件7. 施工合同及工程量清单二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:建筑面积XX万平方米,建筑高度XX米4. 施工单位:XX建筑有限公司5. 施工周期:预计XX个月三、脚手架工程概况1. 脚手架类型:外用钢管脚手架2. 脚手架高度:根据施工需求确定,最高不超过XX米3. 脚手架跨度:根据施工需求确定,最大不超过XX米4. 脚手架支撑形式:地基基础支撑、墙体支撑、梁柱支撑等5. 脚手架使用范围:主体结构施工、装饰装修施工等四、施工准备1. 技术准备- 组织施工人员学习并掌握脚手架搭设、拆除及安全操作规程。

- 制定详细的脚手架施工方案,明确施工工艺、安全措施等。

- 对施工人员进行安全技术交底,确保施工人员了解并掌握施工过程中的安全风险。

2. 材料准备- 钢管:应符合国家标准,材质为Q235-A或Q235-B。

- 钢丝绳:应符合国家标准,直径不小于φ12mm。

- 连接件:应符合国家标准,包括扣件、扣件连接板、横杆等。

- 水平杆:应符合国家标准,材质为Q235-A或Q235-B。

- 水泥:应符合国家标准,强度等级不小于32.5MPa。

- 砂子:应符合国家标准,粒径不大于5mm。

- 模板:应符合国家标准,材质为钢模板或木模板。

3. 工具准备- 钢筋切割机、电焊机、扳手、螺丝刀、锤子、水平尺、线锤等。

五、施工工艺1. 脚手架基础施工- 清理施工现场,确保地基平整、坚实。

- 按照设计要求,开挖基坑,基坑深度应满足支撑要求。

- 基坑底部铺设碎石垫层,厚度不小于100mm。

23层商务办公楼外防护脚手架施工方案

23层商务办公楼外防护脚手架施工方案

23层商务办公楼外防护脚手架施工方案一、施工前准备工作:1.制定详细的施工方案和脚手架搭设图纸,并提交给相关部门进行审批。

2.聘请经验丰富的施工队伍,并确保施工人员具备相应的资质证书和安全操作技能。

3.购买符合国家标准和规定的脚手架材料,并检查其质量和性能。

4.对施工现场进行清理,确保没有杂物和垃圾,同时清理周边环境,确保施工不会对周边道路和建筑物造成影响。

5.确定脚手架搭设的进出口位置,并规划好施工人员和材料的运输路线。

二、脚手架搭设:1.根据搭设图纸和施工方案,在商务办公楼外墙确定合适的位置,安装连接支架,并确保其牢固可靠。

2.在连接支架上安装主杆,并用水平仪和测量工具进行准确测量和调整,以确保脚手架的垂直度和平整度。

3.根据搭设图纸和施工方案,按照梯子式脚手架搭设方法,依次安装横杆、斜杆和竖杆,并使用扣件固定。

4.在脚手架上设置水平和垂直的安全标志线,并确保施工人员遵守安全标准操作。

5.在脚手架的上层安装横杆和竖杆,以提供更高层次的工作平台,并确保其稳定和牢固。

三、脚手架增加防护措施:1.在脚手架外围安装防护网,确保防止施工材料和工具掉落,并保护施工现场周边人员的安全。

2.在脚手架的出入口处设置安全门,并使用安全锁进行锁定,以防止未经授权的人员进入脚手架工作区域。

3.定期检查脚手架的支架和连接件,确保其牢固可靠,如有发现问题及时进行修理或更换。

4.在脚手架上设置防滑和防踏空的地板,以防止施工人员滑倒或踏空而造成伤害。

5.在脚手架上安装安全扶手和护栏,以防止施工人员意外坠落。

四、安全防护:1.对施工人员进行安全教育和培训,确保他们了解施工过程中的风险和安全注意事项,并按照规定佩戴安全防护用品。

2.严格按照国家标准和相关规定进行施工,如有发现安全隐患及时进行整改,并上报相关部门。

3.在脚手架附近设置警戒线和警示标志,以提醒周围行人和车辆注意施工区域。

4.配备专职安全员进行现场巡视,并对施工人员的安全操作进行监督和指导。

办公楼外脚手架施工方案样本

办公楼外脚手架施工方案样本

某办公楼外脚手架施工方案目录一、工程概况 ............................................................... 错误!未定义书签。

二、施工组织 ............................................................... 错误!未定义书签。

三、计算书 ................................................................... 错误!未定义书签。

3.1计算根据 .......................................................... 错误!未定义书签。

3.2脚手架计算参数 .............................................. 错误!未定义书签。

3.3荷载原则值 ...................................................... 错误!未定义书签。

3.4纵向水平杆、横向水平杆计算...................... 错误!未定义书签。

3.5立杆计算 .......................................................... 错误!未定义书签。

3.6连墙件计算 ...................................................... 错误!未定义书签。

3.7立杆地基承载力计算 ...................................... 错误!未定义书签。

四、脚手架搭设规定................................................... 错误!未定义书签。

4.1搭设前规定 ...................................................... 错误!未定义书签。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

办公大楼外脚手架工程施工方案
办公大楼外脚手架工程施工方案
一、准备工作
1.建筑物周围障碍的检查
对不能移走的障碍物或重要的线缆加以保护并采取相关的施工方案,确保脚手架的搭设符合施工及安全要求又能满足招标单位的特殊要求。

2.材料准备
本工程搭设脚手架的主要材料有脚手板、立杆、大横杆、小横杆、安全立网、安全平网、十字卡、一字卡、拉杆、钢丝以及西翼与墙固定用的钢板及钢筋、胀栓等。

3.技术准备
主要包括外架的布置、提升架的布置、双笼施工电梯的设置等。

二、脚手架搭设技术要求
1.总体方案说明
所有的外脚手架采用双排Φ48 壁厚3.5mm 的钢管搭设,采用双立管搭设;整个室外脚手架的大横杆步距为1.8m,立杆的纵距为1.8m,剪刀撑的设置每隔12m 左右满布,角度为45°。

小横杆的距离为1.2m;脚手架横向水平拉杆通过窗户与墙拉结传力,根据实际情况,在墙上设置胀栓,与脚手架进行连接。

对于其他部分的水平拉杆,通过伸进原有的窗户与原有的墙体拉结,以保护水平方向的力的传递,水平拉杆或胀栓的设置,在竖向每隔 3.6m、水平方向不大于6m 设置一道水平拉杆或胀栓。

2.安全网的要求
所有的外立面挂安全立网,在顶层的安全网要高出原有的女儿墙面不少于1.2m,每一片的安全立网要求与脚手架牢固连接,由于西翼部分已经装修完毕,为防止落物对铝窗的破坏,所以该部分的安全平网每二层搭设一层,在腰线下部必须设置一道安全平网,以防止修整腰线时防止重物对窗户的再破坏。

除西翼以外的部分,每隔四层设置一道安全平网。

3.垫板的有关要求
外脚手架的垫板一定要与地面贴平,严禁与地面有空缺或不牢现象,对于主楼部分的立杆下一定加上底座。

外脚手架如支撑在土质基础上,要保证在下雨时的积水不能浸泡基础,如果不能保证,则必须在脚手架的外立杆外1m 处挖一条排水沟,以利排水,所有的垫板采用厚度大于50mm的松木板,且小头宽度不得小于20cm。

三、脚手架搭设的施工要求
1.所有的搭设材料进场后都进行材料检验,包括立杆、横杆的平直、是否合乎要求;安全立网及平网是否经过检验;十字卡是否转动灵活及是否符合要求。

脚手板进场后材质及厚度是否符合要求等,都要进行相关的检查。

2.搭设顺序
摆放扫地杆→逐根树立立杆,随即与扫地杆扣紧→装扫地小横杆与立杆或扫地杆扣紧→安第一步大横杆→安第一步小横杆→第二步大横杆→第二步小横杆→加设临时斜撑杆→第
三、四步大横杆和小横杆→连墙杆→接立杆→加设剪刀撑→铺脚手板
3.搭设时具体要求
在搭设过程中,一定要在保证安全的前提下,确保外架的美观,在搭设过程中,特别是搭设开始时,所有的立杆、剪刀撑。

及大横杆都必须进行拉线施工,保证外架的间距一致,所有的小横杆伸出的端头要求一致,在向上搭设过程中,要保持立杆的垂直度,立杆到顶的垂直偏差不得大于10cm。

横杆的水平偏差不得大于5cm。

剪刀撑的水平间距偏差不得大于5cm。

4.脚手板的铺设要求
本工程按照两层满铺设置脚手板,在铺设脚手板时一定要注意脚手板与小横杆用钢丝绑扎连接,对板与板之间的搭接如出现探头时,探头伸出部分不能大于20cm,如果超过此范围,要进行附加小横杆,并与小横杆绑扎牢固。

四、施工安全要求
(1)架子工在搭设脚手架过程中,一定要系好安全带,戴好安全帽。

(2)按照规定的构造方案和尺寸进行搭设。

(3)注意杆件的搭设顺序,及时与结构拉结或采用临时支架,以确保搭设过程的安全。

(4)施工过程中一定要拧紧扣件,并且要注意拧紧程度适当。

(5)有变形有杆件和不合格的扣件都不能使用。

(6)施工过程中要随时校正杆件的垂直度和水平偏差,以避免偏差过大。

对没有完成的脚手架,在每日收工时,一定确保架子的稳定,防止发生意外。

(7)水平向每隔6m、竖向每层(距离不超过4.5m)架子与结构拉接。

(8)所有杆件接长均采用对接扣件。

(9)所有立杆及大横杆应错开接头,不小于500mm,不得使接头位于同一断面内。

(10)脚手架为加固及装修共用架,内立杆距墙30cm。

(11)小横杆采用两端自带扣件的脚手架专用杆,长1.4m。

(12)脚手板两端必须在小横杆上,搭接长度不小于200mm,操作层两侧应铺20cm 挡脚板。

(13)脚手架底部垫通长方木,离地20cm 加设扫地杆。

感谢您的阅读!。
