10广东定额混凝土说明
4.混凝土及钢筋混凝土工程(10定额)

➢ 4、板
➢ 按荷载传递形式分为平板、有梁板(包 括密肋板、井字板)、无梁板。
➢ 按外形或结构形式不同,另有拱形板、 薄壳屋盖等。
第二节 工程预算的编制
➢ 一、概述
➢ 1、混凝土与钢筋混凝土工程定额分现浇混 凝土模板、现浇混凝土浇捣、预制及预应 力构件、钢筋制作与安装、预制构件运输 与安装五节,共488个子目。
第五章 混凝土及钢筋混凝土工程 第一节 基础知识
➢ 一、混凝土工程 ➢ (一)现浇混凝土工程项目 ➢ 按构件部位、作用及其性质划分,建筑物
中的混凝土工程项目主要有: ➢ 基础、柱、梁、板、墙----主体结构构件 ➢ 楼梯、阳台、栏板、雨篷、檐沟----工程铺
助构件
➢ 1、基础
➢ 基础按外形分有:
➢ 带形基础、独立基础、杯形基础、筏形基础、 (又称满堂基础)、箱式基础
V搭接=V1+V2 式中:V1是长方体,V1=L×b×H。V2 是 两只三棱锥半只长方体,V2=1/6*(2b+B)×h1×L。
➢ 三、预制混凝土构件
➢ 1、预制构件模板及混凝土浇捣除定额注明外,均 按图示尺寸以体积计算。
➢ 2、空心构件工程量按实体积计算,应扣除空心部 分体积。
➢ 3、预制方桩按设计截面乘以桩长计算,不扣除桩 尖虚体积。。
➢ (二)、梁
➢ 1、梁模板
➢ 梁模板定额分矩形梁、异形梁、弧形梁、圈地梁、 薄腹屋面梁等项目。
➢ 工程量计算:计量单位:m2 ➢ 2、现浇混凝土
➢ 定额分矩形梁、异形梁、弧形梁、圈过梁、薄腹 屋面梁 等项目。
➢ 工程量计算:V=梁断截面积*梁长+V梁垫 ➢ 梁长取定:框架梁梁长:按柱与柱之间净长计算
➢ 5、商品泵送混凝土的添加剂、搅拌、运输 及泵送等费用均应列入混凝土单价内。
2010年广东省建筑与装饰工程综合定额

1、约定包干的内容、约定包干的费率 2、需要结合项目专业和工程特点
与现场管理相结合 1、施工记录与施工见证 2、举例:施工雨污水的排除、施工中的临时停水停电、基础埋 深2米以内挖土方的塌方 与定额子目的关系 1、材料二次运输(A.24),因地形影响造成的场内料具二次运 输 2、工程成品保护(对已完工程的保护)与A.25成品保护(是施 工过程中对原有装饰装修面所进行的保护) 3、建筑垃圾:人工消耗量已包括现场清理,包干费中的完工。 清场后的垃圾外运、其他工程中的来及外运、垃圾排放费
5
1.2人工方面的变化
采用综合工日 第七条【人工有关说明】1、人工不分工种和技术 等级,采用综合工日形式,已包括基本用工、辅助 用工、人工幅度差、现场运输及清理现场等用工。 调整人工消耗量 有升有降,不同章节变化幅度各部分相同,总体略 有减少。 调整人工单价 附录6:人工单价包括基本工资、工资性补贴、生 产工人辅助工资、职工福利费、生产工人劳动保护 费以及按规定生产工人应缴纳的住房公积金与社会 保险费(基本医疗保险费、失业保险费、工伤保险 费、生育保险费)
10
11
12
1.3.2 利润变化情况
以人工费为计算基础 区分人工费与定额人工费 能够包括人工降效、计日工等 利润标准18% 利润标准值取代利润区间 利润率略有下降 考虑社保、住房公积金的影响,18%相当于06综 合定额的24%; 管理费以人工费为基础,人工费比例提高(人工 费内容的变化和人工单价的提高)。
7
1.3 调整造价水平
就建筑与装饰专业而言,人工水平提高5.4% (人工消耗量减少5.47%),管理费提高一 倍,造价水平提高1% 影响造价水平的因素 定额水平(人工水平、机械水平、材料消耗 水平、管理水平、利润水平) 物价水平:与06综合定额相比较提高近20% 计算方法
广东省定额混凝土与钢筋混凝土部分

广东省定额混凝土与钢筋混凝土部分在建筑工程中,混凝土与钢筋混凝土的施工是至关重要的环节,而广东省定额对于这一部分的规定更是为工程的造价核算和施工质量控制提供了重要的依据。
广东省定额中混凝土与钢筋混凝土部分涵盖了丰富的内容,包括各种不同强度等级的混凝土、钢筋的种类和规格、模板的使用以及施工工艺等方面。
首先,就混凝土而言,其强度等级多种多样,从 C15 到C60 不等,不同的强度等级适用于不同的建筑部位和结构要求。
比如,基础部分可能会采用较低强度等级的混凝土,而柱子、梁等主要受力构件则通常需要使用高强度等级的混凝土,以确保结构的安全性和稳定性。
在钢筋方面,广东省定额详细规定了各种钢筋的型号、规格以及相应的计量方式。
常见的钢筋有热轧钢筋、冷轧钢筋等,每种钢筋又分为不同的直径。
钢筋的用量计算不仅要考虑构件的尺寸和受力情况,还要考虑钢筋的锚固长度、弯钩长度等构造要求。
这些规定保证了钢筋在混凝土结构中的合理配置,从而提高结构的承载能力和抗震性能。
模板工程在混凝土与钢筋混凝土施工中也占据着重要的地位。
广东省定额对模板的材料、种类以及支模方式都有明确的规定。
模板的材料可以是木模板、钢模板或者铝合金模板等,不同的材料具有不同的特点和适用范围。
例如,木模板适用于形状较为复杂的构件,而钢模板则更适合于大规模、标准化的施工。
支模方式的选择也会影响到模板的工程量和工程造价,常见的支模方式有满堂支模、悬挑支模等。
在施工工艺方面,广东省定额考虑了混凝土的搅拌、运输、浇筑、振捣和养护等环节。
混凝土的搅拌要保证配合比的准确性,以达到设计要求的强度等级。
运输过程中要防止混凝土离析和坍落度损失。
浇筑时要注意分层浇筑和振捣密实,避免出现蜂窝、麻面等质量问题。
养护环节也不容忽视,合适的养护时间和方法能够保证混凝土的强度增长和耐久性。
此外,广东省定额还对混凝土与钢筋混凝土工程中的一些特殊情况和附加工作进行了规定。
例如,混凝土构件中的预留孔洞、预埋件的安装,钢筋的接头处理等。
2010广东省建筑综合定额说明

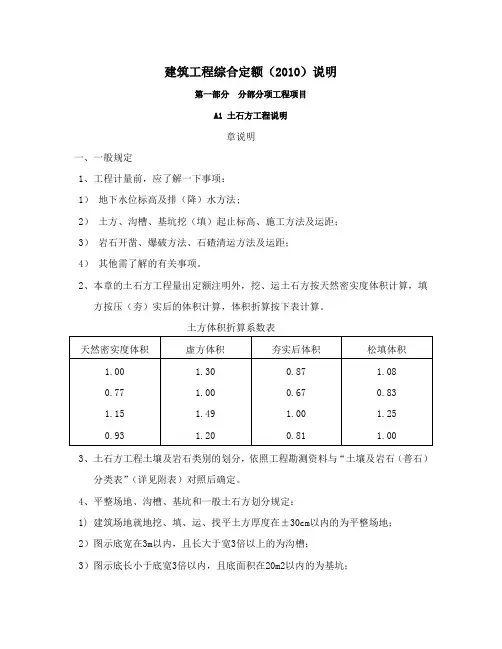

建筑工程综合定额(2010)说明第一部分分部分项工程项目A1 土石方工程说明章说明一、一般规定1、工程计量前,应了解一下事项:1)地下水位标高及排(降)水方法;2)土方、沟槽、基坑挖(填)起止标高、施工方法及运距;3)岩石开凿、爆破方法、石碴清运方法及运距;4)其他需了解的有关事项。
2、本章的土石方工程量出定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。
土方体积折算系数表3、土石方工程土壤及岩石类别的划分,依照工程勘测资料与“土壤及岩石(普石)分类表”(详见附表)对照后确定。
4、平整场地、沟槽、基坑和一般土石方划分规定:1)建筑场地就地挖、填、运、找平土方厚度在±30cm以内的为平整场地;2)图示底宽在3m以内,且长大于宽3倍以上的为沟槽;3)图示底长小于底宽3倍以内,且底面积在20m2以内的为基坑;4)超过上述范围的,按一般土石方计算。
5、本章末包括地下水位以下施工的排水费用及地表水排除费用。
6、本章的土石方运输子目适用于运距在30km以内的运输,超过30km部分按每增加1km 相应定额子目乘以系数0.65计算。
7、本章的汽车运土、石方的运输道路是按不同道路等级综合确定的,已考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。
汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输子目中,不另行计算。
8、推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以下表系数计算:二、土方1、土方定额是按干土编制的。
如挖湿土时,人工挖土按相应定额子目人工消耗量乘以系数1.18;机械挖土按相应定额子目人工、机械台班消耗量乘以系数1.10。
干湿土的划分:首先应以地质勘测资料为准,含水率≦25%为干土、含水率>25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。
广东2010定额规则A10_

A.10墙柱面工程章说明一、一般说明1、定额中砂浆、水泥石子浆等种类、配合比、材料型号规格与设计不同时,可按设计规定换算,但人工、机械消耗量不变。
2、各种抹灰及块料面层定额,除个别子目外,均包括扫水泥浆。
3、抹灰厚度,按不同砂浆分别列在定额子目中,同类砂浆列总厚度,不同砂浆分别列出厚度,如定额子目中15mm+10mm即表示两种不同砂浆的各自厚度。
如设计抹灰砂浆厚度与定额不同时,除定额有注明厚度的子目可以换算外,其它不作调整。
二、墙面垂直高度超过20m时,外墙抹灰厚度增加为:30m内增加厚度5mm,60m 内增加10mm,90mm内增加厚度15mm,90m以上增加厚度20mm.套“抹灰砂浆调整”的相应子目。
三、内外附墙柱、梁面的抹灰和块料镶贴,不论柱、梁面与墙相平或凸出,均按墙面计算。
四、墙柱面1、墙柱面块料面层均未包括抹灰底层,计算时按设计要求分别套用相应的抹灰底层子目。
2、墙面设计钉(挂)网者,钉(挂)网部分的墙面抹灰子人工消耗量乘以系数1.30。
3、墙、柱面等块料镶贴子目中,凡设计规定缝宽尺寸的,按疏缝相应子目计算;没有缝宽要求的,按密缝计算。
4、圆柱、圆弧墙、锯齿型等不规则墙面抹灰及镶贴块料,套墙柱面抹灰或镶贴相应子目,人工消耗量乘以系数1.15。
5、定额墙身块料铺贴如设计为斜铺者,人工消耗量乘以系数1.10,块料消耗量乘以系数1.036、干挂大理石、花岗岩及陶瓷面砖的不锈钢挂件损耗率按3%。
设计用量与定额不同时,可以调整。
五、墙柱面木装饰1、木装饰饰面层、隔墙(间壁)、隔断子目内,除注明者外,均未包括压条、收边、装饰线(板)。
2、装饰饰面层子目,除注明者外,均不包含木龙骨、基层。
3、定额木龙骨基层是按双向考虑的,设计为单向时,人工、材料消耗量乘以系数0.55。
4、木龙骨如采用膨胀螺栓固定者,不得换算。
5、面层、木基层均未包括刷防火涂料,如设计要求时,按“油漆涂料裱糊工程”章相应规定计算。
2010广东省市政工程综合定额

2010 广东省市政工程综合定额第一册通用项目说明1.0.1 《广东省市政工程综合定额(2010)》第一册《通用项目》(以下简称本定额),包括分部分项工程项目、措施项目、其他项目、规费、税金、附录,共六部分。
其中分部分项工程项目包括土石方工程、护坡、挡土墙、沟槽及水平定向钻孔工程、桩工程、拆除工程,措施项目包括围堰工程、脚手架工程、其他工程、安全防护、文明施工措施费和措施其他项目。
1.0.2 本定额主要依据的标准、规范有:1.0.2.1 《全国统一市政工程预算定额》(GYD-301-1999 );1.0.2.2 《公路工程预算定额》(JTG/T B06-02-2007 );1.0.2.3 《广东省市政工程综合定额(2006)》。
1.0.3 市政工程的装饰装修项目按《广东省建筑与装饰工程综合定额(2010)》相应项目计算,其中人工、机械乘以系数1.10。
1.0.4 未尽事宜见各章节说明。
工程量计算规则一、土石方工程(一)土方工程1.挖土方工程量,按设计图示尺寸(包括工作面、放坡)以m3 计算。
2.挖土方放坡及工作面工程量,设计有规定的,按设计图示尺寸计算;设计没有明确的,按表一、表二规定计算。
土壤类别放坡起点深度(m)人工开挖机械开挖坑内作业坑上作业一、二类土三类土四类土 1.20 1.50 2.00 1 :0.50 1:0.33 1:0.25 0.33 0.25 0.100.75 0.67 0.33表一放坡系数表表二基础施工所需工作面宽度计算表基础材料每侧工作面宽度(mm)砖基础浆砌毛石、条石基础混凝土垫层、基础支模板基础垂直面做防水层150 200 300 600 3.挖沟槽、基坑需支挡土板时,其宽度另按图示沟槽、基坑底宽增加工作宽度,单面加10cm ,双面加20cm 计算。
挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡。
4.挖管道沟槽的长度按图示中心线计算;沟底的宽度,设计有规定的,按设计规定尺寸计算,设计无规定的,按表三规定的工作面宽度计算。
10广东定额砌筑工程说明

A.3 砌筑工程章说明一、一般说明:1、定额是按标准砖240mm×115mm×53mm、耐火砖230mm×115mm×65mm规格编制的,轻质砌块、多孔砖规格是按常用规格编制的。
使用非标准砖时,其砌体厚度应按砖实际规格和设计厚度计算。
标准砖墙体厚度规定见下表:2、子目中的含量砂浆是按常用强度等级列出。
设计不同时,可以换算。
3、子目不含钢筋,砌体内的钢筋按"混凝土及钢筋混凝土工程"相应子目另行计算。
4、砖砌体加浆勾缝时,按相应子目另行计算。
5、砌块墙体如需砌嵌标准砖的,仍按子目执行。
二、砖基础与砖墙(身)划分应以设计室内地坪为界(有地下室的按地下室室内设计地坪为界),以下为基础,以上为墙(身)。
基础与墙身使用不同的材料,位于设计室内地坪±300mm以内时以不同材料为界;超过±300mm,应以设计室内地坪为界;砖(围)墙应以设计室外地坪(围墙以内地面)为界,以下为基础,以上为墙身。
三、砌筑圆弧形基础和墙(含砖石混合砌体),除有对应圆弧形子目外,套相应直形基础和墙子目乘以系数1.10。
四、砖墙子目中已包括门窗套、窗眉线、窗台线、砖旋、砖过梁、三皮砖以内的腰线、压顶线、挑檐等,砖垛、三皮砖以上的腰线、压顶线、挑檐等体积并入墙身工程量内计算。
五、附墙烟囱、通风道、垃圾道应按设计图示尺寸以体积(扣除孔洞所占体积)计算,并入所附的墙体体积内。
六、砖砌挡土墙,2砖以上按砖基础子目,2砖以下按砖墙子目计算。
七、砖砌围墙按外墙子目计算。
八、砌石有关说明:1、定额中粗、细料石(砌体)墙是按400mm×220mm×200mm,柱按450mm×200mm×200mm规格编制,规格不同时可以换算。
方整石墙、毛石墙不分内外墙,均按子目计算。
2、毛石墙、方整石墙的墙面、墙角、门窗立边的石料加工,按一般粗加工考虑。
混凝土及钢筋混凝土工程(10定额)

07 总结回顾与展望未来发展 趋势
项目成果总结回顾
成功编制混凝土及钢筋混凝土工程10定额,为行 业提供标准化参考。
定额涵盖了多种混凝土类型和钢筋规格,满足不 同工程需求。
通过实际项目应用,验证了定额的准确性和实用 性。
经验教训分享
在编制过程中,需要充分考虑材 料价格、施工工艺等因素的变化。
注重与行业内外专家的沟通交流, 吸收各方意见,提高定额的科学
混凝土工程
指以混凝土为主要材料进行的建筑构 造物的施工和制作,包括基础、柱、 梁、板、墙等构件。
钢筋混凝土工程
在混凝土中加入钢筋网或钢筋骨架, 以增强其抗拉强度和承载能力,广泛 应用于高层建筑、桥梁、隧道等大型 工程。
10定额概念及其在工程中应用
10定额
指基于一定计量单位,通过科学测定和统计分析确定的,在正常施工条件下完 成一定计量单位分项工程或结构构件所需消耗的人工、材料、机械台班数量标 准。
对施工现场进行定期清扫,保持现场 整洁卫生,减少扬尘、噪音等污染。
废弃物处理
合理处理施工废弃物,分类存放并及 时清运,防止废弃物对环境造成二次 污染。
节能减排措施
积极采取节能减排措施,如使用节能 型施工设备、优化施工方案等,降低 施工过程中的能耗和排放。
06 经济效益分析与成本控制 策略
经济效益分析指标体系构建
对质量记录的保存、归档、借阅和销毁等环节进行规范管理 。
确保质量记录的真实性和完整性
质量记录应真实反映工程质量的实际情况,不得随意涂改或 伪造。
定期进行质量记录的整理和归档
按照规定的期限和程序,对质量记录进行整理和归档,以便 后续查阅和使用。
05 安全生产管理与环境保护 要求
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
A.4 混凝土及钢筋混凝土工程
章说明
一、一般说明
1、除另有说明外,混凝土均以"混凝土(制作)"含量形式出现,可适用于商品混凝土和现场搅拌混凝土,定额含量已经包括施工损耗。
2、所有混凝土子目均已包括混凝土的制作、场内运输、浇捣、养护等工作内容。
3、混凝土配合比和制作含量表分别见附录3和附录4。
4、小型构件指每件体积在0.05m3以内、本章未列出具体子目的其他构件。
5、每一工作循环中,均包括机械的必要位移。
实际工作中所采用的机械与定额不同,不得换算。
二、现浇混凝土工程
1、基础子目如设计要求采用素混凝土,混凝土含量为10.15m3,其它不变。
2、箱式满堂基础按基础、柱、梁、板、墙等有关规定分别计算。
设备基础除块体以外,其他类型的设备基础按基础、柱、梁、板、墙等有关规定分别计算。
3、有梁板(包括主、次梁与板)按梁、板体积之和计算,有梁板的弧形梁按有梁板的相应子目计算。
无梁板按板与柱帽体积之和计算。
挑檐、天沟与板(包括屋面板、楼板)连接时,以外墙外边线为分界线。
4、悬挑板包括伸出墙外的牛腿、挑梁,其嵌入墙内的梁另按梁有关规定计算。
悬挑板伸出墙外500mm以内按挑檐计算,500mm以上按雨篷计算,伸出墙外1.5m 以上的按梁、板等有关规定分别计算。
5、雨篷、阳台板按设计图示尺寸以墙外部分体积计算,包括伸出墙外的牛腿和雨篷反檐的体积。
栏板、反檐包括其伸入砌体内的部分,栏板、反檐高度超过1.2m,按墙计算。
6、整体楼梯,包括休息平台、平台梁、斜梁及楼梯与楼板连接的梁、踏步
板、踏步。
7、单个容量在50m3以内的屋面(房上)水池(不包支撑水池的柱、梁、墙、板),按房上水池计算;超过50m3容量的水池,按柱、梁、墙、板分别计算。
8、现浇阶梯教室
1) 梯悬空部分按楼梯子目计算,填土部分按台阶子目计算,工程量分别算至最上一层阶梯边沿增加一级计算。
2) 平底的阶梯教室套用直形楼梯子目,锯齿形底套用弧形楼梯子目,其中人工消耗量乘以系数0.80。
三、预制混凝土
1、预制混凝土构件中有钢杆件的,构件制作子目已含钢杆件运输、安装工作内容,单位包括制作,其制作工程量另按"金属结构工程"有关规定计算。
2、预应力薄板子目适用于厚度30mm以内的装配式预应力钢筋混凝土板。
3、预制混凝土构件安装按单机作业考虑,如因超重需用双机配合时,其人工、机械台班消耗量乘以系数2.00。
4、吊装高度超过16m时,其人工和机械台班消耗量乘以系数1.20。
超过16m 必须采取措施才能进行吊装时,其所需费用另行计算。
5、预制混凝土构件安装包括场内运输,但不包括为安装工程所搭设的临时脚手架,如有发生另按脚手架有关规定计算。
6、预制混凝土构件运输适用于由构件堆放地或构件加工厂至施工现场的运输,综合考虑了城镇道路等级、重车上下坡等各种因素,不得因道路条件不同而调整。
7、构件运输过程中,因路桥限载 (限高)而发生的加固、扩宽等费用及有电车线路和公安交通管理部门的保安护送费,另行计算。
四、钢筋、钢管
1、钢筋工程分不同品种、不同规格,按普通钢筋、预应力钢筋等分别设列子目。
2、预应力混凝土构件中的非预应力钢筋套用普通钢筋子目。
3、定额冷轧带肋钢筋子目是按定型制作的半成品考虑的。
4、定额已考虑施工损耗以及因钢筋加工综合开料和钢筋出厂长度定尺所引起钢筋非设计接驳。
5、绑扎铁丝、成型点焊和接头焊接用的电焊条,已综合在相应子目内。
6、钢筋安装按手工绑扎和点焊考虑。
如设计要求不同时,按设计要求套相应子目计算。
7、非预应力钢筋不包括冷加工,如设计要求冷加工,另行计算。
8、预应力钢筋如设计要求人工时效处理,按钢筋质量另行计算。
9、下表所列的构件钢筋,按表中所列系数调整人工和机械台班消耗量。
10、人工挖孔桩护壁钢筋、土钉锚杆钢筋按现浇构件钢筋制安子目计算。
11、锚杆、土钉和微型桩的钢管制安不包括钻孔,发生时另行计算。
12、锚具用量不同可以调整。
13、异形柱与剪力墙按下图单向划分:
14、钢丝束、钢绞线的消耗量是指其本身的理论重量,并包括损耗。
无粘结钢丝束单价包括保护层。
15、植筋胶植筋不含抗拔试验,扩拔试验另行计算。
五、其他说明
1、钢网亭面板子目已综合考虑脊梁、圈梁的工料在内。
钢网亭面板子目按单面钢网考虑,如用双面钢网,钢网消耗量乘以系数1.70,人工消耗量乘以系数
1.10。
2、地下室底板的后浇带套用楼板、天面板后浇带子目。
3、地下室底板的梁并入底板混凝土计算。
4、飘窗顶面、底面、侧面采用整体浇捣时按小型构件子目计算。
5、捣制混凝土斜板套用混凝土板子目,坡度在11°19′至26°34′时,人工消耗量增加15%;超过26°34′时,人工消耗量增加20%。
6、型钢混凝土结构,扣除型钢体积,每立方米混凝土消耗量为1.02m3。
7、弧形混凝土构件钢筋制作安装,按相应子目和下表规定系数调整消耗量:。
