建筑电气工程交底-瓷夹或塑料夹配线交底记录
编制瓷夹或塑料夹配线施工方案

编制瓷夹或塑料夹配线施工方案瓷夹和塑料夹是电力配线中常用的两种夹具,用于固定电缆或导线。
下面将编制瓷夹和塑料夹配线施工方案。
1.施工准备1.1确定施工区域:根据工程图纸和设计要求,确定需要安装瓷夹和塑料夹的区域。
1.2准备工具和材料:准备所需要的工具和材料,包括瓷夹、塑料夹、螺丝刀、扳手、电缆、导线等。
1.3工作安全:施工前进行必要的安全教育和培训,佩戴好个人防护用品,确保施工安全。
2.1确定安装位置:根据设计要求确定瓷夹的安装位置,并在墙面、地面或支撑结构上标记出安装位置。
2.2钻孔:使用电钻在标记位置上钻孔,确保孔洞大小适合瓷夹。
2.3固定瓷夹:将瓷夹插入钻孔中,使用螺丝刀或扳手将瓷夹固定在位。
2.4安装电缆或导线:根据设计要求,将电缆或导线通过瓷夹,注意不要损坏电缆绝缘层。
2.5检查固定牢固度:检查瓷夹的固定牢固度,确保电缆或导线不会松动。
3.1确定安装位置:根据设计要求确定塑料夹的安装位置,并在墙面、地面或支撑结构上标记出安装位置。
3.2钻孔:使用电钻在标记位置上钻孔,确保孔洞大小适合塑料夹。
3.3固定塑料夹:将塑料夹插入钻孔中,使用螺丝刀或扳手将塑料夹固定在位。
3.4安装电缆或导线:根据设计要求,将电缆或导线通过塑料夹,注意不要损坏电缆绝缘层。
3.5检查固定牢固度:检查塑料夹的固定牢固度,确保电缆或导线不会松动。
4.验收和维护4.1验收:施工完成后,进行验收,检查瓷夹和塑料夹的安装质量和固定牢固度是否符合设计要求。
4.2维护:定期检查瓷夹和塑料夹的状态,如有松动或损坏,及时更换或修复,以保证电缆或导线的安全使用。
以上就是瓷夹和塑料夹配线施工方案的编制,实施时应严格按照施工步骤操作,并注意施工安全。
在施工过程中,应始终遵守相关的规范和安全操作程序,确保施工质量和人员安全。
建筑电气工程技术交底记录

建筑电气工程技术交底记录第一节混凝土墙内管路敷设工程一、施工准备(一)混凝土墙内PVC管施工准备1.作业条件在土建墙体、梁、柱钢筋绑扎完成后,支立模板前进行。
2.材料要求(1)PVC管的材质必须合格,氧指数≧27﹪,设计有特殊要求时必须符合设计要求。
进场材料必须有产品合格证,以及有效的氧指数检测报告。
(2)外观检查,管材内外壁光滑,无凸棱凹陷、气泡等缺陷。
3.3.1.电缆导管的弯曲半径第14.2.3条2.金属导管的防腐第14.2.4条3.柜、台、箱、盘内导管管口高度第14.2.5条4.暗配导管的埋设深度,明配导管的固定第14.2.6条5.线槽固定及外观检查第14.2.7条6.防爆导管的连接,接地,固定和防腐第14.2.8条7.绝缘导管的连接和保护第14.2.9条8.柔性导管的长度,连接和接地第条9.导管和线槽在建筑物变形缝处的处理第条三、工艺流程(一)混凝土墙内PVC管路施工主要工艺流程预留箱盒位置→敷设管路→管路连接→切断→弯曲(二)混凝土墙内焊接钢管施工主要工艺流程预留箱盒位置→敷设管路→管路连接→切断→套丝→弯曲→跨接地线→变形缝的处理→管路防腐四、操作工艺(一)混凝土墙内PVC管操作工艺1.预留箱盒位置为了保证箱盒位置及标高的准确,现阶段我们采取先预留箱盒位置后安装箱盒的办法。
随着土建施工工艺的发展,本项工艺也会有新的发展。
具体做法:根据设计图纸要求在配电箱的位置处预留一个比箱体尺寸大的洞,一般可要求左右各大50—100㎜,上下各大150—200㎜。
这项工作必须提前考虑,对各种规格配电箱分别制作木套箱,钢筋绑扎时,通知钢筋工在配电箱位置做好预留洞和洞口钢筋加强工作。
木套箱的做法可以参照土建门窗洞模板的做法。
对于接线盒或开关,插座盒,作2.(1(23.(1(24.对于直径在20㎜以下的管路可以使用专用的剪管器(割管器)进行剪切,注意不能使切断的管口发生变形,对于直径在20㎜以上的管路可以使用钢锯锯断,但必须用钢锉把管口内外的毛刺修整平齐。
电气配管技术安全交底记录模板

一、交底日期:____年__月__日二、交底地点:____项目名称____施工现场三、交底人:____(安全员/技术负责人)四、参与人员:____(施工队伍/班组)五、交底内容:1. 施工准备(1)材料要求1.1 焊接钢管、JDG管及镀锌钢管:壁厚均匀,焊缝均匀,无劈开、砂眼、棱刺和凹扁现象,并有合格证及检测报告。
1.2 主要材料:弯管器、开孔器、压力案子、套丝机、手锤、钢锯、圆锉、扁锉、手电钻、台钻、高凳、人字梯、盒尺、粉笔、砂轮锯等电工常用工具。
1.3 作业条件1.3.1 主体结构已完工,根据施工图尺寸位置配合施工。
1.3.2 材料已到施工现场并验收合格。
1.3.3 施工临时水、电以到位,具备施工的一切条件。
2. 施工工艺2.1 工艺流程:弯管、切管、测定线箱盒位置、开槽、箱盒固定、管路连接、管路保护。
2.2 暗配电线管路敷设要求2.2.1 沿最近的线路敷设,减少弯曲。
2.2.2 埋入墙内或混凝土地面内的管子距表面的净距不应小于15mm。
2.3 电线管揻弯要求2.3.1 采用冷弯法,管处应平齐歪斜,刮锉光滑,无毛刺。
2.3.2 以土建弹出的水平线或轴线为基准。
3. 安全注意事项3.1 施工人员必须佩戴安全帽、手套、绝缘鞋等个人防护用品。
3.2 施工现场应设置警示标志,确保施工安全。
3.3 施工过程中,严禁酒后作业、违规操作。
3.4 施工现场应配备灭火器材,确保火灾事故发生时能够及时处置。
3.5 施工过程中,如发现安全隐患,应立即停止施工,并向负责人报告。
3.6 施工结束后,应进行现场清理,确保无安全隐患。
六、交底要求1. 施工人员应认真学习本交底内容,确保掌握施工安全知识。
2. 施工过程中,严格执行安全技术措施,确保施工安全。
3. 施工结束后,对施工现场进行安全检查,确保无安全隐患。
4. 如遇特殊情况,应立即停止施工,并向负责人报告。
5. 本交底记录由交底人、参与人员签字确认。
七、签字:交底人:________参与人员:________日期:____年__月__日。
配电线路安全技术交底

(8)架空线在一个档距内,每层导线的接头数不得超过该层导线条数的50%,且一条导线应只有一个接头。
在跨越铁路、公路、河流、电力线路档距内,架空线不得有接头。
表1 横担间的最小垂直距离(m)
排列方式
直线杆
分支或转角杆
高压与低压
1.2
1.0
低压与低压
0.6
0.3
表2 低压铁横担角钢选用
导线截面/㎜2
直线杆
分支或转角杆
二线及三线
四线及以上
16
∟50×5
2×∟50×5
2×∟63×5
25
35
50
70
∟63×5
2×∟63×5
2×∟70×5
95
120
表3 横但长度选用
(5)架空线导线截面的选择应符合下列要求:
1)导线中的计算负荷电流不大于其长期连续负荷允许载流量。
2)线路末端电压偏移不大于其额定电压的5%。
3)三相四线制线路的N线和PE线截面不小于相线截面的50%,单相线路的零线截面与相线截面相同。
4)按机械强度要求,绝缘铜线截面不小于10mm2,绝缘铝线截面不小于16mm2。
(16)电杆的拉线宜采用不少于3根D4.0mm的镀锌钢丝。拉线与电杆的夹角应在30°~45°之间。拉线埋设深度不得小于1m。电杆拉线如从导线之间穿过,应在高于地面2.5m处装设拉线绝缘子。
(17)接户线在档距内不得有接头,进线处离地高度不得小于2.5m。
(18)架空线路与邻近线路或固定物的距离应符合下表的规定。
电气工程技术交底记录

预制加工—→划线定位—→稳接线箱、接线盒—→管路连接 ——→地线连接—→固定封堵。
1.3本工程明敷钢管及吊顶内钢管敷设均采用丝扣连接,吊顶管固定采用内胀栓,吊杆支架与胀栓连接端套丝拧紧,再用管卡将支架与钢管固定 ,施工工艺流程为:
1.5楼板顶上灯具安装。当灯具的着力点(也叫生根点)在楼板上,且没有顶棚吊顶时,灯具在楼板顶板上的固定可以用塑料胀塞、膨胀螺栓固定,也可以利用楼板中的钢筋焊接圆钢支持件固定灯具。
1.6吊顶上的灯具安装。所有吊顶上灯具,不应依靠吊灯面板作为灯具的着力点,而应将灯具固定的吊顶龙骨上,当灯具重量较大时,灯具用Ф10的圆钢生根在上方的楼板上,圆钢可以焊接在楼板内钢筋上,也可用膨胀螺栓固定。当用膨胀螺栓固定时,圆钢上部应预先焊接约100mm左右的角钢并打孔。
管 径
圆 钢
扁 钢
15——25
Φ5
/
32——40
Φ6
/
50——63
Φ10
25*3
≥70
Φ8*2
(25*3)*2
2、导线敷设:
.2.1材质要求:导线的规格、型号、绝缘等级必须符合设计要求,并有合格证。
2.2在穿线前对所有管路、接线盒必须进行清扫,护口齐全,穿好带线,穿线时不少于三人,并一送一拉,导线不得有背扣,损伤。导线颜色相线分别为黄、红、绿。PE线即接地保护线为绿黄双色线,N线即中性线为淡兰色,照明开关控制线为白色。
支架、管件加工—→划位、打眼—→支架固定—→管路敷设
与连接—→地线连接。

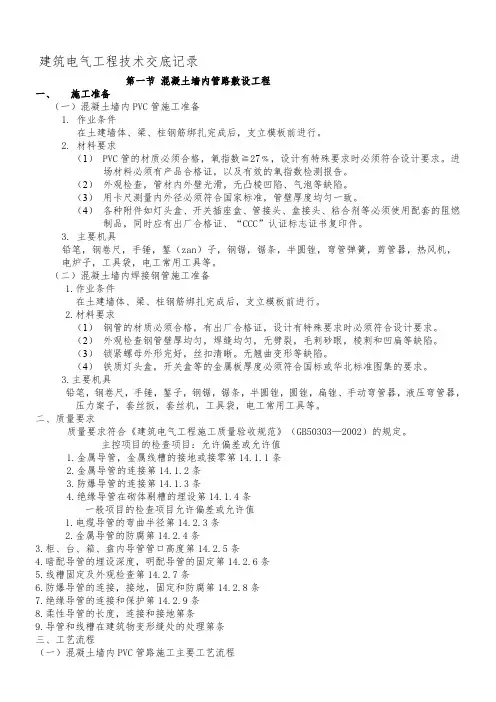

建筑电气工程技术交底记录

建筑电气工程技术交底记录第一节混凝土墙内管路敷设工程一、施工准备(一)混凝土墙内PVC管施工准备1.作业条件在土建墙体、梁、柱钢筋绑扎完成后,支立模板前进行。
2.材料要求(1) PVC管的材质必须合格,氧指数≧27﹪,设计有特殊要求时必须符合设计要求。
进场材料必须有产品合格证,以及有效的氧指数检测报告。
(2)外观检查,管材内外壁光滑,无凸棱凹陷、气泡等缺陷。
(3)用卡尺测量内外径必须符合国家标准,管壁厚度均匀一致。
(4)各种附件如灯头盒、开关插座盒、管接头、盒接头、粘合剂等必须使用配套的阻燃制品,同时应有出厂合格证、“CCC”认证标志证书复印件。
3.主要机具铅笔,钢卷尺,手锤,錾(zan)子,钢锯,锯条,半圆锉,弯管弹簧,剪管器,热风机,电炉子,工具袋,电工常用工具等。
(二)混凝土墙内焊接钢管施工准备1.作业条件在土建墙体、梁、柱钢筋绑扎完成后,支立模板前进行。
2.材料要求(1)钢管的材质必须合格,有出厂合格证,设计有特殊要求时必须符合设计要求。
(2)外观检查钢管壁厚均匀,焊缝均匀,无劈裂,毛刺砂眼,棱刺和凹扁等缺陷。
(3)锁紧螺母外形完好,丝扣清晰。
无翘曲变形等缺陷。
(4)铁质灯头盒,开关盒等的金属板厚度必须符合国标或华北标准图集的要求。
3.主要机具铅笔,钢卷尺,手锤,錾子,钢锯,锯条,半圆锉,圆锉,扁锉、手动弯管器,液压弯管器,压力案子,套丝扳,套丝机,工具袋,电工常用工具等。
二、质量要求质量要求符合《建筑电气工程施工质量验收规范》(GB50303—2002)的规定。
主控项目的检查项目:允许偏差或允许值1.金属导管,金属线槽的接地或接零第14.1.1条2.金属导管的连接第14.1.2条3.防爆导管的连接第14.1.3条4.绝缘导管在砌体剔槽的埋设第14.1.4条一般项目的检查项目允许偏差或允许值1.电缆导管的弯曲半径第14.2.3条2.金属导管的防腐第14.2.4条3.柜、台、箱、盘内导管管口高度第14.2.5条4.暗配导管的埋设深度,明配导管的固定第14.2.6条5.线槽固定及外观检查第14.2.7条6.防爆导管的连接,接地,固定和防腐第14.2.8条7.绝缘导管的连接和保护第14.2.9条8.柔性导管的长度,连接和接地第14.2.10条9.导管和线槽在建筑物变形缝处的处理第14.2.11条三、工艺流程(一)混凝土墙内PVC管路施工主要工艺流程预留箱盒位置→敷设管路→管路连接→切断→弯曲(二)混凝土墙内焊接钢管施工主要工艺流程预留箱盒位置→敷设管路→管路连接→切断→套丝→弯曲→跨接地线→变形缝的处理→管路防腐四、操作工艺(一)混凝土墙内PVC管操作工艺1.预留箱盒位置为了保证箱盒位置及标高的准确,现阶段我们采取先预留箱盒位置后安装箱盒的办法。
9瓷夹或塑料夹配线施工作业指导书

瓷夹或塑料夹配线施工作业指导书1.依据标准及范围《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-2002本作业指导书适用于干燥、无机械操作的室内及室外挑檐下的电气照明明配线工程。
2.施工准备2.1材料要求:2.1.1瓷平(塑料夹):其底板应平整完好,不得有破裂、歪斜等现象。
2.1.2绝缘导线:导线的规格、型号必须符合设计要求,并有产品合格证。
2.1.3螺旋接线钮:应根据导线截面和导线的根数选择相应型号的加强型绝缘钢壳螺旋接线钮。
2.1.41C型压线帽有关材料要求请见3—8、2.1.5有关内容。
2.1.5套管:有铜套管,铝套管及铜铝过渡套管三种,选用时应采用与导线材质规格相应的套管。
2.1.6塑料胀塞:其规格与被紧固的电气器具荷重相适应,并选用相应规格的木螺丝配套使用。
2.1.7镀锌材料:机螺丝、螺栓、木螺丝、螺母、垫圈、弹簧垫圈等。
2.1.8辅助材料:钻头、黑胶布、,橡胶绝缘带,粘塑料绝缘带、砂布鞋、焊锡、焊剂、木砖等。
2.2主要机具:2.2.1铅笔、卷尺、线坠、粉线袋、水桶、钢丝刷。
2.2.2手锤、錾子、手电钻、电锤、电炉、锡锅、锡勺。
2.2.3工具袋、工具箱、万用表、兆欧表、高凳等。
2.3作业条件:2.3.1配合土建结构施工,根据设计图位置尺寸要求,将木砖,过墙管预埋正确。
2.3.2装修作业全部完成。
3.操作工艺3.1工艺流程:弹线定位——预埋木砖和保护(预埋塑料胀管)——夹板固定——导线敷设——导线连结——线路检查、绝缘摇测3.2弹线定位:3.2.1弹线定位应符合以下规定:3.2.1.1线路与其它管路应避免相遇,接近敷设时,其最小距离应符合3-1、表3-2规定。
3.2.1.2导线在转弯、分支和进入电气器具处,均应装设支持件固定。
采用瓷夹板或塑料夹板配线时,支持点与转弯中点、分支点和电气器具边缘的距离为40~60mm。
3.2.1.3导线沿室内墙壁、顶棚敷设时,其支持件固定点间的距离应符合表3.2.1.3规定。
建筑电气工程技术交底记录

建筑电气工程技术交底记录第一节混凝土墙内管路敷设工程一、施工准备(一)混凝土墙内PVC管施工准备1.作业条件在土建墙体、梁、柱钢筋绑扎完成后,支立模板前进行。
2.材料要求(1)PVC管的材质必须合格,氧指数≧27﹪,设计有特殊要求时必须符合设计要求。
进场材料必须有产品合格证,以及有效的氧指数检测报告。
(2)外观检查,管材内外壁光滑,无凸棱凹陷、气泡等缺陷。
3.3.1.电缆导管的弯曲半径第14.2.3条2.金属导管的防腐第14.2.4条3.柜、台、箱、盘内导管管口高度第14.2.5条4.暗配导管的埋设深度,明配导管的固定第14.2.6条5.线槽固定及外观检查第14.2.7条6.防爆导管的连接,接地,固定和防腐第14.2.8条7.绝缘导管的连接和保护第14.2.9条8.柔性导管的长度,连接和接地第条9.导管和线槽在建筑物变形缝处的处理第条三、工艺流程(一)混凝土墙内PVC管路施工主要工艺流程预留箱盒位置→敷设管路→管路连接→切断→弯曲(二)混凝土墙内焊接钢管施工主要工艺流程预留箱盒位置→敷设管路→管路连接→切断→套丝→弯曲→跨接地线→变形缝的处理→管路防腐四、操作工艺(一)混凝土墙内PVC管操作工艺1.预留箱盒位置为了保证箱盒位置及标高的准确,现阶段我们采取先预留箱盒位置后安装箱盒的办法。
随着土建施工工艺的发展,本项工艺也会有新的发展。
具体做法:根据设计图纸要求在配电箱的位置处预留一个比箱体尺寸大的洞,一般可要求左右各大50—100㎜,上下各大150—200㎜。
这项工作必须提前考虑,对各种规格配电箱分别制作木套箱,钢筋绑扎时,通知钢筋工在配电箱位置做好预留洞和洞口钢筋加强工作。
木套箱的做法可以参照土建门窗洞模板的做法。
对于接线盒或开关,插座盒,作2.(1(23.(1(24.对于直径在20㎜以下的管路可以使用专用的剪管器(割管器)进行剪切,注意不能使切断的管口发生变形,对于直径在20㎜以上的管路可以使用钢锯锯断,但必须用钢锉把管口内外的毛刺修整平齐。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
交底单位 接收单位交底人 接收人交底内容:依据标准:《建筑工程施工质量验收统一标准》GB50300-2001 《建筑电气工程施工质量验收规范》GB50303-2002本工艺标准适用于T •燥、无机械操作的室内及室外挑檐下的电气照明明配线工程。
2.施工准备衬材料要求:杯瓷平(塑料夹〉:其底板应平整完好,不得有破裂、歪斜等现象。
杯绝缘导线:导线的规格、型号必须符合设计要求,并有产品合格证。
杯螺旋接线钮:应根据导线截面和导线的根数选择柑应型号的加强型绝缘钢壳螺旋接线钮。
杯型压线帽有关材料要求请见3—8、2.1.5有关内容。
杯套管:有铜套管,铝套管及铜铝过渡套管三种,选用时应采用与导线材质规格柑应的套皆。
其规格与被紧固的电气器具荷重相适应,并选用相应规格的木螺丝配套使用。
工程名称分项工程名称技术交底记录2008年10月15日施管表5节能大厦分部工程建筑电气工程瓷夹或塑料夹配线 施工单位 中天宝业集团杯塑料胀塞: 杯镀锌材料: 机螺丝、螺栓、木螺线、螺母、垫圈、弹簧垫圈等。
杯辅助材料: 钻头、黑胶布"橡胶绝缘带,粘塑料绝缘带、砂布鞋、焊锡、焊剂、木砖等。
杯主要机具:杯铅笔、卷尺、线坠、粉线袋、水桶、钢丝刷。
杯手锤、鑒子、手电钻、电锤、电炉、锡锅、锡勺。
杯工具袋、工具箱、万用表、兆欧表、高凳等。
杯作业条件:*^*配合土建结构施工,根据设计图位置尺寸要求,将木砖,过墙管预埋正确。
★^^装修作业全部完成。
技术交底记录交底单位 接收单位交底人接收人交底内容:3.操作工艺水水工艺流程: 惮线泄位一一预埋木砖和保护(预埋塑料胀管)一一夹板固定一一导线敷设一一导线连结一一线路检査、 绝缘摇测杯弹线定位应符合以下规泄:杯线路与加它笛路应避免相遇,接近敷设时•其最小距离应符合3」、表3・2规崔。
杯导线在转弯、分支和进入电气器具处•均应装设支持件固泄。
采用瓷夹板或塑料夹板配线时,支 持点与转弯中点、分支点和电气器具边缘的距离为40〜60mm 。
林导线沿室内墙壁、顶棚敷设时,苴支持件固定点间的距离应符合表3.113规世。
允许B 人距离(cm )林室内敷设的导线与建筑物表面最小距离在瓷(塑料)夹板配线时,应不小于5mm ; 杯瓷(塑料)夹板配线时,导线至地而的最小距离见表3・20规泄。
杯弹线定位: 根据设计图要求,从线路的电源设备和用电器具的位置,找好水平和垂宜线,用粉线袋沿建筑物表面, 由始端至终端弹出线路的中心线,均匀分出档距,标出固泄点位置。
衬预埋木砖和保护管:工程名称分项工程名称技术交底记录2008年10月15日施管表5节能大厦分部工程建筑电气工程瓷夹或塑料夹配线 施工单位 中天宝业集团支持件固泄点之间的距离表 321.3导找 配线方式线芯fi 面伽耐)1~4 6〜10瓷夹 <塑料夹)配线700S002008年10月15日施笛表5工程攵称 节能大厦 分部工程 建筑电气工程 分项工程名称 瓷夹或塑料夹配线施工单位中天宝业集团交底人接收人技术交底记录2008年10月15日施笛表5交底内容:寻线至地面的最小允许距离表敷设方式a 小允许距离5)水平敷设室内 室外****saw 设室外****梯形木砖较大的一而应埋入墙内,较小的一面应与墙而找平。
可采用钢或塑料管做保护管,管的 两端应突出墙面5〜10mm.应仔细核对木砖和保护管的数量及位置是否正确,不得有遗漏或搞错位衬预埋塑料胀管: 同样按照弹线泄位的方法来确定固;^点的位置,然后,根据所选用的塑料胀皆的外径和长度选择钻头进 行钻孔,孔深应大于胀管的长度,埋入胀管后应与墙而平齐。
衬夹板固定: 瓷双线夹、塑料单线夹、塑料三线夹和塑料二线胖腹花线夹采用一点固定:瓷单线(双线)夹、塑料三 线胖腹花线夹采用两点固定。
木螺终拧入木砖和塑料胀管的深度不得小于12mm :水*导线敷设:杯放线: 将导线放开后,双根平行地盘在放线架上,然后按线路的始终端顺序穿入毎个过墙管。
在应加保护管处 需同时穿好保护管。
林导线敷设:顺房间进行。
先在一端用木螺丝将瓷(塑料)夹固泄在木砖或塑料胀 拧紧瓷(塑料)夹上的螺丝。
然后将导线捋直,用同样的方法在另一 最后把中间的导线和瓷(塑料)夹固世牢固。
接收单位从毎个支路的一端开始,顺线路、 管上,再将导线放在夹板凹槽内, 端将导线和瓷(塑料)夹固立牢,衬细部做法:交底单位工程轻称 廿能大厦 分部工程 建筑电气工程 分项工程名称 瓷夹或塑料夹配线施工单位中天宝业集团交底人 接收人技术交底记录2008年10月15日施管表5交底单位 接收单位交底内容:揪导线敷设应横平竖宜,在同一平而上有曲折时,折角应为90°角,线路结头做法见图3.6.3J.1,瓷夹板胀管固定见图3. 6. 3. 1. 2所示。
I2J图3. 6. 3. L 1线路结头做法图3. 6. 3. 1.2瓷夹扳胀管固定衬当两条线路相互交叉时,应在靠近建筑物的导线上套以绝缘套管,管两端用瓷(塑料)夹固泄。
线路交叉做法见图3.6.3. 2.10导线在分支时,分支处用瓷(塑料)夹固世,线路分支结头做法见图 3. 6. 3. 2. 2 所示。
图3. 6. 3. 2.1线路交叉做法工程轻称 能大厦 分部工程 建筑电气工程分项工程名称 瓷夹或塑料夹配线 施工单位 中天宝业集团交底人 接收人技术交底记录2008年10月15日施皆表5杠导线在绕梁处应加抱角,见图3. 6. 3. 4.1c 明线穿墙管做法见图3. 6. 3. 4. 2所示。
交底单位 接收单位交底内容:水*而礼导线在阴角处做法见图3. 6. 3. 3.b线路与皆逍交叉做法见图3. 6. 3. 3. 2所示。
图 3. 6. 3. 3. 1 导线在阴角处做法图 3. 6. 3. 3. 2 线路与借道交叉做法12a图3. 6. 3. 2. 2线路分支结头馳厦料K 帝U 12fr圭8料«骨40*4工程轻称 能大厦 分部工程 建筑电气工程分项工程名称瓷夹或塑料夹配线 施工单位 中天宝业集团技术交底记录111-ft 抱角图3. 6. 3. 4.1绕梁做法林导线在进入电器具处,均应装设瓷(塑料)夹固泄见图3. 6. 3. 5所示。
图3. 6. 3. 5拉线开关安装示总图**导线的驰度不可过大,以免绝缘不良造成短路,在容易刮碰导线的地方应加保护装置。
杯导线连接:杯螺旋接线钮连接:在配线结头处,均应预留出接线端头。
连接方法见第八章848条有关部分。
连 接后顺直导线,倒挂空间即可。
杯安全型压线帕连接。
杯铜导线焊接。
杯铝套管压接。
杯线路检査及绝缘摇测。
交底内容:交底单位 接收单位交底人 接收人2008年10月15日施笛表5工程攵称节能大厦分部工程建筑电气工程分项工程名称瓷夹或塑料夹配线施工单位中天宝业集团交底内容:4、质量标准林瓷件及导线的品种规格、质量必须符合设计要求和有关规泄: 导线间和导线对地间的绝缘电阻必须大于6 5MQo检验方法:实测或检查绝缘电阻摇测记录。
相C导线严禁扭绞、死弯和绝缘层损坏等缺陷。
检验方法:观察检査。
林瓷件安装牢固无损坏.瓷夹或塑料夹的底板和盖板必须整齐, 不得歪斜、错台、导线与夹板排列整齐,表而淸洁,固定间距均匀准确。
检验方法:观察、检查。
**导线敷设平宜整齐,转弯、分支处的瓷(塑料)夹固;可靠: 进入电气器具处绝缘良好。
杯穿过梁、墙、楼板和跨越线路等处有保护管:跨越建筑物变形缝的导线两端留有补偿余量,固泄可靠。
检验方法:观察检査。
水*导线连接处包扎严密,绝缘良好,不伤线芯,导线接头不受拉力。
检验方法:观察检査。
材允许偏差项目:瓷(塑料)夹配线线路中心线允许偏差:水平线路5mm:垂直线路5mm. 检验方法:水平线路用拉线,尺II检査•垂亶线路用吊线,尺量检査。
5、成品保护**配线时,不应损坏建筑物的表而,应保持各部位淸洁。
杯安装电气器具时,不得碰松已敷设完的导线。
杯紧固螺丝•时,不应用力过猪,以免瓷件破裂。
交底单位接收单位交底人接收人技术交底记录2008年10月15日施笛表5工程需称节能大厦分部工程建筑电气工程分项工程名称瓷夹或塑料夹配线施工单位中天宝业集团交底内容:林线路敷设后,不得再次喷浆刷汕,以防止污染导线。
6、应注意的质量问题水*瓷件固泄不牢、不平齐,应先将木砖或塑料胀管预埋牢固,再用木螺丝将瓷件固泄在木砖或塑料胀管上,并调整平齐。
杯导线过分松驰,超过允许偏差,应及时进行调整,使其达到规;要求。
杯在导线分支处,转角处未加装固总瓷件,应及时补装。
杯变形缝两侧的导线未加装瓷件固世,应按要求及时补装,导线要留有补偿余量。
杯导线敷设位置距地而的高度不符合要求。
应按要求进行调整。
杯丁字配线时,导线有不顺宜现象。
配线时,在丁字瓷件处,应先将导线理顺.不符合要求的应及时调整正确。
7、质量记录衬绝缘导线应有产品出厂合格证。
杯瓷夹或塑料夹配线预检、自检、互检记录。
杯设计变更洽商记录,竣工图。
杯瓷夹、瓷柱(珠)及瓷瓶配线分项工程质量检验评泄记录。
杯电气绝缘电阻测试记录。
交底单位接收单位交底人接收人。
