用赢得值分析法进行费用—进度控制值得三条曲线已经生成后,可以逐月对项目执行效果分析。在每月对项目执行效果分析时,还要根据当前执行情况和趋势,对项目竣工时所需要的费用做出预测
9、项目进展报告和监控
通过三条曲线的对比分析,可以很直观的发现项目实施过程中费用和进度的偏差,而且可以通过WBS不同级别的三条曲线,很快发现项目在哪些具体部分出了问题。接着就可以查明产生这些偏差的原因,进一步确定需要采取的补救措施。
(4)设计变更或者是业主提出新的要求
(5)在施工过程中遇到自然环境等方面的不利因素,承包单位自身不能解决需要寻求相关单位帮住的问题、
(6)各种风险因素的影响。如设备、材料价格的上涨,订立的合同是固定总价合同等。
(7)施工单位自身管理、技术水平以及项目部现场的组织、协调与控制能力的影响。
3、机电工程项目施工进度控制的主要措施
当费用绩效指标(CPI)>1时,表示节支,即实际费用低于预算费用。
(4)进度绩效指标(SPI)=已完工作预算费用(BCWP)/计划工作预算费用(BCWS)
当进度绩效指标(SPI)<1时,表示进度延误,即实际进度比计划进度拖后;
当进度绩效指标(SPI)>1时,表示进度提前,即实际进度比计划进度快。
3、偏差分析采用的表达方式
(2)根据单位工程施工季度计划编制并执行季度、月、旬 周计划,要用施工任务书把计划落实到班组。
(3)对照计划进行跟踪,检查进度实际情况,检查内容:关键工作进度,时差利用和工作衔接关系的变动情况,资源情况,成本状况,管理状况等。
(4)分析产生偏差的原因,采取纠偏措施进行调整,形成新的计划,进行控制。
2、影响机电项目施工进度的因素
(2)调整的原则是:调整的对象必须是关键工作,该工作有压缩的潜力,与其他可压缩对象相比赶工费用最低的。
(3)调整施工进度计划的步骤:分析进度计划的检查结果,确定调整对象和目标;选择适当的调整方法;编制调整方案;对调整方案评价和决策;确定调整后实施的新施工进度计划。
四、机电工程项目费用-进度偏差分析
1、赢得值法的三个基本参数
2、机电工程项目施工进度偏差的分析
(1)分析有进度偏差的工作是否为关键工作。若出现偏差的工作为关键工作,则无论偏差大仙,都对后续工作及总工期产生影响,必须采取相应的调整措施。若出现偏差的工作不是关键工作,需要根据偏差值与总时差和自由时差的大小关系,确定对后续工作和总 的影响程度。
(2)分析进度偏差是否大于总时差。若工作的进度偏差大于该工作的总时差,此偏差必将影响后续工作和总工期,必须采取相应的调整措施。若工作的进度偏差小于或等于该工作的总时差,此偏差对工期无影响,但它对后续工作的影响程度,需要根据比较偏差与自由时差的情况来确定。
(5)分析偏差采用的计划表达形式,用横道图表达的计划只要将计划线的长度与实际进度线长度对比即可判断是否有偏差和偏差的数值。用网络图表达的计划可用S形曲线比较法、前锋线比较法和列表法进行判定。
3、施工进度计划的调整方法
(1)改变某些工作间的衔接关系。若检查的实际施工进度产生偏差影响总工期,在工作之间的衔接关系允许改变的条件下,改变关键线路和超过计划工期的非关键线路的有关工作之间的衔接关系,缩短工期。
(1)组织措施:建立进度控制的组织系统,落实各层次的进度控制人员的任务和责任;确定进度目标,建立控制目标体系;确定进度目标控制制度。
(2)技术措施:采取加快施工进度的技术方法措施。如施工方案优化,分析技术的先进性和经济的合理性,分析为是实现进度目标,改变施工、方法和施工机械的可能性。
(3)合同措施:为施工合同的工期、索赔与有关进度计划目标系那个协调措施
(2)进度偏差SV=已完工作预算费用(BCWP)-计划工作预算费用(BCWS)
当进度偏差为负值时,表示延误,即实际进度落后于计划进度;当进度偏差VS为正值时,表示进度提前,即实际进度快于计划进度。
(3)费用绩效指标(CPI)=已完工作预算费用(BCWP)/已完工作实际费用(ACWP)
当费用绩效指标(CPI)<1时,表示超支,即实际费用高于预算费用;
(1)处施工单位,工程建设的有关单位(政府有关单位、建设单位、监理单位、设计单位、物资供应单位、资金贷款单位,一级运输、通信、供水、供电等部门)的工作进度。
(2)施工需要的材料、构配件、施工机具和工程设备等,不能按期运抵施工现场,或是运抵施工现场后发现其质量不符合有关标准的要求。
(3)建设单位没有及时给足工程预付款,拖欠工程进度款,影响承包单位流动资金周转。
计划工作预算费用(BCWS)=计划工作量×预算(计划)单价
(3)已完工作实际费用(ACWP)=已完工作×实际单价
2、赢得值法的四个评价指标
(1)费用偏差(CV)=已完工作预算费用(BCWP)-已完工作实际费用(AWCP)
当费用偏差为负时,即表示项目运行超出预算费用;当费用偏差为正时,表示项目运行节支,实际费用没有超过预算费用。
(2)缩短某些工作的持续时间。不改变工作之间的衔接关系,缩短某些工作的持续时间,使施工进度加快,保证实现计划工期。这种方法实际上就是网络计划优化中的工期优化方法和工期与成本优化方法。
4、施工进度计划调整的内容和步骤
(1)计划调整的内容包括:施工内容、工程量、起止时间、持续时间、工作关系、资金供给等。调整施工进度计划采用的原理、方法与施工进度计划的优化相同。
3、编制项目进度计划
一个建设项目通常编制多个层次的进度计划,由上到下层次应逐渐细化和具体化。如工业建设项目通常要编制四至五个层次的进度计划。
4、项目费用估算
项目费用估算要按照WBS的组码、记账码和工作包逐项进行估算。估算的细目要与WBS的记账码和工作包一一对应,这是BCWP , BCWS BCWA三条曲线的基础
机电工程项目施工进度管理
一、机电工程项目施工季度计划的编制要求
施工进度计划是施工组织设计的重要内容,进度控制的直接依据,安排各类资源计划的主要依据和控制性文件
1.机电工程项目施工进度的类型
(1)按工程项目分类:总进度、单位工程进度、分部分项工程施工进度计划
(2)按施工时间长短分:年度、季度、月度、旬或周施工进度计划。
③留出一些后备工程,以便在施工过程中最为平衡调制使用。
④全面考虑各种不利条件的限制和影响,为缓解和消除不利影响做准备。
⑤业主的配合,当地政府有关部门的支持。
二、机电工程项目施工进度控制措施
1、施工进度计划的落实
(1)工程进度总目标确定后,总包单位应将此目标分解到每个分包单位,要求分包单位按计划工期进一步分解。
(3)在计算工程量,确定各项工作的持续时间时,应根据类似施工禁言,结合施工条件,加以分析对比和必要的修正,最后确定。
(4)在确定各项工程的开竣工竣工时间和相互搭接关系时,应考虑一下因素:
①保证重点,兼顾一般,分清主次,抓住重点,优先安排工程量大,工艺生产主线。
②满足连续均衡施工要求,使资源能到充分的利用,提高生产率和经济效益。
1、项目的工作分解结构
工作分解结构是将一个工程项目自上而下逐级分解,一直分解到便于进行进度计划安排、资源分配及便于管理制,需要指定一套相互协调而又符合逻辑的代码和编码系统。每个单项代码是一个标示符,可供计算机数据库存储、取出、修改和检索之用。
4、机电工程进度计划编制的注意要点
(1)机电工程进度计划要立足于实施中能持续控制和调整,应能最大限度的调动积极性,便于沟通协调,使工期、资源、费用、质量等目标获得综合最佳的效果,尽量发挥投资效益。
(2)确定工程项目施工顺序,要突出主要工程和工作。要满足先地下后地上,先深后浅,先干线后支线等施工基本顺序要求,满足质量和安全的需要,满足用户要求,注意生产辅助设施和配套设施的安排。
7、计算已完工作的实际费用消耗
把一个项目当月发生的全部人工时卡、发票、单据等收集、整理和分类,并按WBS分别计入各记账码、即可得出各记账码当月发生的费用值,将其按月累加可生成ACWP曲线。将各类记账码的ACWP曲线按WBS逐级向上叠加,即可得出各级直至整个项目的ACWP曲线。
8、根据费用—进度差异分析趋势预测
(4)经济措施:实现进度计划的资金措施,如资金需求计划、资金供给和吉利措施。
(5)信息管理措施:收集施工实际进度的有关资料进行整理统计与计划进度分析。
三、机电工程项目施工进度计划的调整
1、施工项目进度比较方法
常用的比较方法有:横道图比较法、S形曲线比较法、“香蕉”形比较法、前锋线比较法、列表比较法。
(2)工业施工项目的机电工程施工总进度计划要按生产工艺流程的顺序进行安装,土建工程的施工总进度计划要符合机电工程施工总进度计划安排的需要。两者的计划表达形式可依据各自具体情况进行选定。
(3)施工总进度节点较大,划分的也比较粗,星湖的制约依赖关系和衔接的逻辑关系比较清楚,用横道图计划表示为宜。若工程规模较大、制约因素较多,施工设计图纸、工程设备、特殊材料和大宗材料采购工商商尚未全部清晰,为便于调整计划用网络计划图表示为妥当。
(3)按机电工程专业分类:通风空调、管道、电气、设备安装工程等施工进度计划。
2.机电工程项目施工进度表示方法
机电工程项目表示方法有多种,有横道图法、网络图、速度图、线性图等。常用的就横道图和网络图两种。
3.施工进度计划表达形式的选择
(1)民用施工项目的机电工程施工总进度计划与建筑工程施工总进度计划的工期目标是相同的,交工验收活动也是协同的,所以表达的形式也是一致的。
(3)分期进度偏差是否大于自由时差。若工作的进度偏差大于该工作的自由时差,此偏差对后续工作产生影响,如何调整应根据后续工作允许影响的程度而定。若工作的进度偏差小于或等于该工作的自由时差,则偏差对后续工作无影响,原进度计划可不作调整。
(4)重点分析对供应商违约、资金部落实、计划编制实务、施工方法不当、施工图提供不及时等引起的进度偏差,及时采取措施调整。
常用的横道图法、表格法、曲线法。曲线法在项目实施过程中,计划工作预算费用(BCWS)/已完工作预算费用(BCWP)、已完工作实际费用(ACWP)三个参数可以形成三条曲线。
合集下载

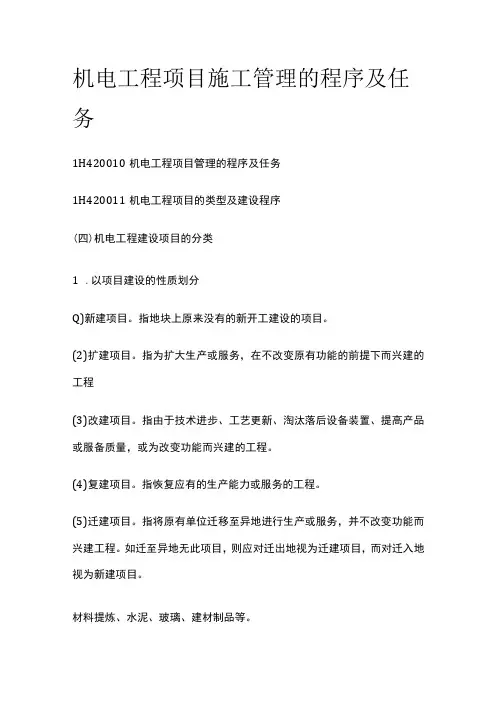

机电工程项目施工管理的程序及任务全

机电工程项目施工管理的程序及任务全

机电工程项目施工管理的程序及任务1H420010机电工程项目管理的程序及任务1H420011机电工程项目的类型及建设程序(四)机电工程建设项目的分类1.以项目建设的性质划分Q)新建项目。

指地块上原来没有的新开工建设的项目。

(2)扩建项目。

指为扩大生产或服务,在不改变原有功能的前提下而兴建的工程(3)改建项目。

指由于技术进步、工艺更新、淘汰落后设备装置、提高产品或服备质量,或为改变功能而兴建的工程。

(4)复建项目。

指恢复应有的生产能力或服务的工程。

(5)迁建项目。

指将原有单位迁移至异地进行生产或服务,并不改变功能而兴建工程。

如迁至异地无此项目,则应对迁出地视为迁建项目,而对迁入地视为新建项目。

材料提炼、水泥、玻璃、建材制品等。

2.机电工程建造师执业工程包括的范围Q)机电工程建造师执业范围包括的工程有:机电安装工程、冶炼工程、石油化工工程、电力工程。

(2)机电工程建造师执业范围不包括市政、铁路、公路、民航、水利水电、港口航道、通信广电等的机电工程。

四、机电工程项目的特点1设计的多样性、工程运行的危险性、环境条件的苛刻性2.机电工程项目建设的特征:设备制造的继续,工厂化、模块化,特有的长途沿线作业。

3•利用信息技术的手段进行信息化管理,推行建筑信息模型、云计算、大数据、物联网先进技术的建设和应用,切实提高项目信息化管理的效率和效益,提升项目管理的水平和能力Q)充分利用和整合优势资源,积极推广应用BIM技术、仿真技术、优化技术、虚拟建造技术。

1H420013采购阶段项目管理的任务一、机电工程项目采购的类型1按采购内容分为工程采购、货物采购与服务采购三种类型。

Q)工程采购工程采购属于有形采购,是指通过招标或其他商定的方式选择工程承包单位,即选定合格的承包商承担项目工程施工任务,并包括与之相关的人员培训和维修等服务。

(2)货物采购货物采购属于有形采购,主要包括机电工程项目需要投入的货物,如建筑材料(钢材、水泥、木材等)。

机电工程安装书的工期与进度管理

机电工程安装书的工期与进度管理

机电工程安装书的工期与进度管理在机电工程安装项目中,工期与进度管理是至关重要的一环。

合理规划和有效控制工程进度,不仅可以保证工程按时完成,还可以有效降低成本,提高工程质量。

本文旨在探讨机电工程安装书的工期与进度管理的相关内容。

1. 制定工期计划在进行机电工程安装项目前,首先需要制定详细的工期计划。

工期计划应包括整个工程的施工周期、各阶段的工期安排、关键节点的进度要求等内容。

通过科学合理的工期计划,可以为后续的施工提供有力的依据。

2. 确定工程进度在确定工程进度时,需要考虑现场实际情况、资源配备、施工工艺等因素。

根据工期计划,制定各个施工阶段的具体进度计划,并对关键节点进行重点关注。

及时调整进度安排,保证施工进度顺利进行。

3. 资源管理有效的资源管理对工程进度至关重要。

需要合理安排人力、物资、设备等资源,保证施工过程中的顺利进行。

同时,要做好资源的调配与协调,避免资源浪费和缺乏现象,确保施工进度的稳定。

4. 进度监控在施工过程中,需要不断进行进度监控,并及时发现问题。

可以通过制定进度报表、定期召开进度会议等方式,全面了解施工情况,并进行及时调整。

同时,要及时解决施工中出现的问题,保证工程进度不受影响。

5. 风险管理在工期与进度管理过程中,也需要考虑可能出现的风险因素。

需要制定相应的风险管理计划,及时应对可能发生的风险,避免对工程进度造成不利影响。

同时,要保持对风险的高度警惕,及时进行风险评估和应对措施的制定。

综上所述,机电工程安装书的工期与进度管理是保证工程质量和进度的重要环节。

通过合理规划、科学管理和风险管控,可以有效提升工程管理水平,确保工程按期完成。

只有做好工期与进度管理,才能为机电工程安装项目的成功顺利铺平道路。

机电安装施工进度计划保障措施

机电安装施工进度计划保障措施

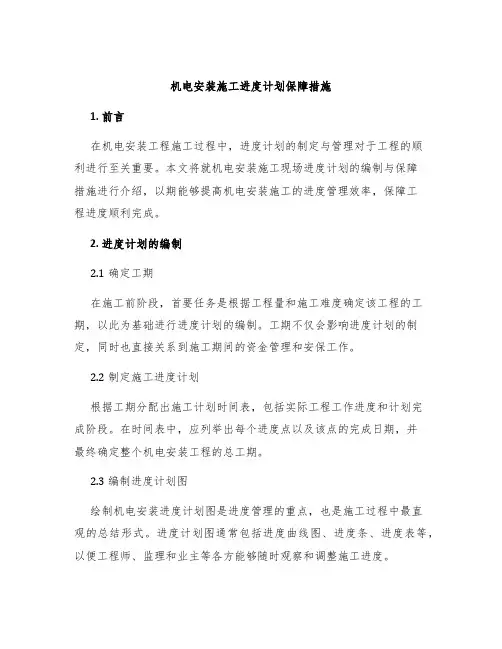

机电安装施工进度计划保障措施1. 前言在机电安装工程施工过程中,进度计划的制定与管理对于工程的顺利进行至关重要。

本文将就机电安装施工现场进度计划的编制与保障措施进行介绍,以期能够提高机电安装施工的进度管理效率,保障工程进度顺利完成。

2. 进度计划的编制2.1 确定工期在施工前阶段,首要任务是根据工程量和施工难度确定该工程的工期,以此为基础进行进度计划的编制。

工期不仅会影响进度计划的制定,同时也直接关系到施工期间的资金管理和安保工作。

2.2 制定施工进度计划根据工期分配出施工计划时间表,包括实际工程工作进度和计划完成阶段。

在时间表中,应列举出每个进度点以及该点的完成日期,并最终确定整个机电安装工程的总工期。

2.3 编制进度计划图绘制机电安装进度计划图是进度管理的重点,也是施工过程中最直观的总结形式。

进度计划图通常包括进度曲线图、进度条、进度表等,以便工程师、监理和业主等各方能够随时观察和调整施工进度。

3. 进度计划的保障措施3.1 做好施工与组织管理在施工过程中,将必要的时间分配到各个施工任务中,并针对每个施工任务制定相应的工作计划。

同时,根据施工任务的不同,合理安排施工人员的工作时间和工作量。

3.2 建立并完善成熟的工作机制在施工现场,应建立完善的工作机制,包括定期例会、现场管理和人员定位等,以确保工作进度不超出计划时间线。

3.3 加强现场监督在施工过程中,监理应对施工过程进行全程监督,包括对物料的管理、对人员的管理、对设备的管理等,以保证施工进度按计划有序进行。

3.4 完善调度控制在施工过程中,需对施工进度进行调度控制,及时发现并解决施工中的问题。

此外,在调整计划时需要避免计划过于严苛,尤其是在物料采购方面要有一定的准备时间。

4. 结论机电安装施工进度计划保障措施是机电安装施工过程中必须要重视和执行的工作,保障措施不只是进度的保障,更是施工的保障,对于机电安装项目的进度和质量的保证都至关重要。

机电工程施工管理进度计划

机电工程施工管理进度计划

机电工程施工管理进度计划一、项目背景及目标随着我国经济的快速发展,机电工程在基础设施建设中占据越来越重要的地位。

某机电工程项目,位于我国某城市,主要包括电气设备安装、管道铺设、通风空调、自动化控制系统等工程。

项目总投资约XX亿元,预计工期为XX个月。

为确保项目顺利实施,提高施工效率,降低成本,特制定本进度管理计划。

二、进度管理目标1. 确保整个项目按计划完成,各分部分项工程按时交付使用。

2. 提高施工质量,确保工程安全、环保、节能要求。

3. 优化资源配置,降低施工成本。

4. 加强施工现场管理,提高施工人员的工作效率。

三、进度管理组织架构1. 项目领导小组:负责项目整体进度管理的领导工作,对项目进度进行总体把控。

2. 项目经理部:负责项目日常进度管理工作,组织实施项目进度计划。

3. 施工队伍:负责具体施工任务的实施,确保施工进度。

4. 进度管理小组:负责项目进度计划的编制、监控和调整。

四、进度管理计划1. 施工准备阶段:完成施工图纸审查、施工方案制定、施工队伍组织、材料及设备采购等准备工作,确保项目顺利开工。

此阶段计划用时XX个月。

2. 施工阶段:按照施工图纸和施工方案,有序开展各项施工任务。

针对关键工序和重点部位,制定专项施工方案,确保工程质量。

此阶段计划用时XX个月。

3. 调试与验收阶段:完成工程设备的安装、调试和验收工作,确保工程达到设计要求。

此阶段计划用时XX个月。

4. 竣工交付阶段:完成工程结算、资料归档、竣工验收等工作,将项目交付给业主。

此阶段计划用时XX个月。

五、进度管理措施1. 制定详细的施工进度计划,明确各阶段的工作内容、完成时间和责任人。

2. 建立健全施工现场管理制度,加强对施工现场的监控,确保施工进度和质量。

3. 优化资源配置,合理调配人力、物力、财力,确保项目顺利推进。

4. 定期召开进度协调会,及时解决施工过程中出现的问题,确保项目进度不受影响。

5. 加强施工队伍的培训和管理,提高施工人员的工作技能和积极性。

一级机电工程项目管理(3篇)

一级机电工程项目管理(3篇)

第1篇摘要:本文旨在探讨一级机电工程项目管理的核心内容和方法,从项目策划、实施、监控和收尾四个阶段进行分析,旨在提高项目管理的效率和效果,确保项目按期、按质、按预算完成。

一、引言随着我国经济的快速发展,机电工程行业在国民经济中的地位日益重要。

一级机电工程项目往往具有投资规模大、技术含量高、施工周期长等特点,对其进行科学、高效的管理是确保项目成功的关键。

本文将从项目策划、实施、监控和收尾四个阶段,对一级机电工程项目管理进行深入剖析。

二、项目策划1. 项目可行性研究项目可行性研究是项目策划的第一步,主要包括市场调研、技术分析、经济分析、社会影响分析等方面。

通过对项目可行性研究的深入分析,可以判断项目是否具备实施条件,为后续工作提供依据。

2. 编制项目计划项目计划是项目策划的核心内容,包括项目目标、进度计划、资源计划、成本计划等。

编制项目计划时,要充分考虑项目特点、市场需求、技术发展趋势等因素,确保项目计划的科学性和可行性。

3. 组建项目管理团队项目管理团队是项目成功的关键因素之一。

组建项目管理团队时,要注重团队成员的专业素质、协作能力和沟通能力。

团队成员应包括项目经理、技术负责人、成本控制人员、进度控制人员等。

4. 制定项目管理制度项目管理制度是项目策划的重要环节,主要包括合同管理、质量管理、安全管理、进度管理、成本管理等。

制定项目管理制度时,要遵循国家相关法律法规,结合项目实际情况,确保制度的有效性和可操作性。

三、项目实施1. 施工准备施工准备是项目实施的关键环节,主要包括现场勘察、施工方案编制、施工图纸审核、材料设备采购等。

施工准备工作的质量直接影响项目的顺利进行。

2. 施工组织与管理施工组织与管理是项目实施的核心内容,主要包括施工进度管理、施工质量管理、施工安全管理、施工成本管理等。

施工组织与管理要遵循以下原则:(1)科学合理:根据项目特点,制定科学合理的施工组织方案。

(2)高效协同:加强各部门之间的沟通与协作,提高施工效率。

机电工程项目施工管理(3篇)

机电工程项目施工管理(3篇)

第1篇一、施工准备阶段1. 编制施工组织设计:根据工程项目的特点、施工要求和技术标准,编制详细的施工组织设计,包括施工方案、施工进度计划、施工资源配置等。

2. 施工招标投标管理:依法进行招标投标,确保工程项目的公平、公正、公开。

招标文件应包括技术要求、资格审查标准、投标报价要求、评标标准等。

3. 施工合同管理:签订施工合同,明确双方的权利、义务和责任,确保工程项目的顺利进行。

4. 设备采购管理:根据工程需求,选择合适的设备供应商,确保设备质量、性能和价格合理。

5. 施工资源管理:合理配置施工资源,包括人力、物力、财力等,确保施工过程中的资源需求。

二、施工过程阶段1. 施工进度管理:严格按照施工进度计划,确保工程项目的按期完成。

对施工进度进行实时监控,及时调整施工计划。

2. 施工成本管理:对施工成本进行严格控制,包括人工费、材料费、机械费等。

通过成本分析,找出成本控制的关键环节,采取有效措施降低成本。

3. 施工质量管理:严格按照施工规范和质量标准,对施工过程进行质量控制。

对施工过程中的质量问题进行及时处理,确保工程质量。

4. 施工协调管理:协调各方关系,确保施工过程中的信息畅通、资源合理配置。

加强与业主、监理、设计等单位的沟通,确保工程项目的顺利进行。

5. 现场职业健康安全与环境管理:加强施工现场的安全管理,确保施工人员的人身安全和设备安全。

同时,关注施工现场的环境保护,减少对周边环境的影响。

6. 施工预结算管理:对施工过程中的各项费用进行预结算,确保工程项目的成本控制在预算范围内。

三、施工结束阶段1. 机电工程竣工验收管理:按照国家相关法律法规和工程合同约定,对机电工程项目进行竣工验收。

确保工程项目的质量、安全、环保等方面符合要求。

2. 机电工程保修与回访管理:在保修期内,对机电工程项目进行定期检查和维护,确保工程项目的正常运行。

对业主提出的问题及时解决,提高客户满意度。

总之,机电工程项目施工管理是一个复杂的过程,涉及多个方面。

机电设施项目施工管理、配合与协调措施

机电设施项目施工管理、配合与协调措施
1. 项目进展管理
- 确定项目阶段及关键节点,并制定详细的施工进度计划。

- 与各相关部门协调,确保施工所需的资源能够按时到位。

- 建立有效的沟通渠道,及时汇报项目进展情况。

- 监测施工进度,及时解决施工过程中出现的问题。

2. 施工安全管理
- 制定项目施工安全管理计划,明确安全责任及措施。

- 定期进行安全教育培训,并强调施工人员的安全意识。

- 对施工现场进行定期巡检,发现安全隐患及时整改。

- 积极参与安全检查及评估,确保施工过程的安全性。

3. 质量控制与检验
- 制定项目质量管理计划,明确质量目标与要求。

- 严格按照施工标准和规范进行施工操作。

- 定期组织施工质量检查,确保施工质量符合要求。

- 配合相关部门进行第三方质量检验,确保工程质量合格。

4. 各方配合与协调
- 与设计单位密切配合,解决施工图纸或设计方案的问题。

- 与供应商协调,确保材料及设备的准时供应。

- 与监理单位沟通,落实施工过程中的监督与检查。

- 积极参与相关部门的协调会议,解决项目施工中的合作问题。

5. 环境保护措施
- 制定项目环境保护计划,明确环境保护目标与措施。

- 采取有效措施控制施工过程中的噪声、污染等环境影响。

- 合理利用资源,节约能源,并采用环保设备和材料。

以上是机电设施项目施工管理、配合与协调措施的主要内容,
通过合理的管理和协调,能够促进机电设施项目的顺利施工,确保
施工过程的安全、质量和环境要求得到满足。

对机电工程进度计划管理

对机电工程进度计划管理机电工程施工进度计划的编制安排机电分包方进场前应对本工程机电总体进度计划进行细化落实,对于存在的问题会同总包方、其他机电分包方共同研究解决,不得对总体进度计划造成影响,任何对机电总体进度计划节点的改变或影响必需得到项目总包负责领导的批准。

机电分包方进场后,即向总包方提供其所负责的工程进度计划。

进度计划要说明机电分包工程深化设计状态、材料供应状态、现场进度安排、对总包方提供何条件的要求等。

其专业计划应与本项目整体进度计划及各关键工期控制点吻合,再由此细化出各专业、各阶段的具体的施工计划及步骤。

各专业施工进度计划应与其他计划相配套,包括深化设计计划、设备材料供应计划、劳动力计划、机械设备使用和投入计划。

并应有相关的施工条件落实计划、技术准备工作计划、质量检验控制计划、安全消防控制计划、工程款资金计划等。

各机电分包方应根据本专业施工进度计划编制季、月、周等阶段性进度计划报送总包方,具体报送日期和程序将在项目管理规章中要求。

阶段性计划应包含施工生产进度计划、劳动力、机械设备使用和投入计划、设备材料进场计划和施工条件落实计划等关键配套计划以及上期计划完成情况及分析。

深化设计计划的编制安排各机电分包单位应在进场前安排有关技术人员会同总包深化设计部门对其所负责专业的图纸深化设计状态、主要深化设计点进行深入研究,需要其他专业给予配合的由总包方牵头进行讨论。

并应以书面形式将本专业的深化设计状态、主要深化设计点报总包方深化设计部门认可。

各机电分包单位进场后应即编制深化设计计划及报审计划,报总包方深化设计部门审核认可。

各阶段深化设计计划编制部署施工准备阶段深化设计计划:仔细核对并理解机电安装各专业图纸和土建专业图纸,重点深化设计计划包括全楼预埋套管、预留洞口位置、尺寸大小及标高,各类管道及桥架、线缆规格的复核,管排、风管、电管的剖面图,管线安装位置及标高。

结构及初装饰工程施工阶段深化设计计划;按照机电安装预留预埋深化图配合结构施工进行预留、预埋。

机电安装工程施工进度计划及保证措施

机电安装工程施工进度计划及保证措施一、机电安装工程施工进度计划1.项目背景本工程为机电安装工程,主要包括机电设备的安装、调试和联调工作。

2.工程规模属于中型机电安装工程,工程规模较大,包括多个分项工程。

3.施工进度计划(1)制定总体施工进度计划,明确各项施工任务的起止时间和关键节点。

(2)依据总体施工进度计划,编制各个分项工程的详细施工进度计划。

(3)开展前期准备工作,包括场地清理、材料采购、设备调拨等。

(4)开展具体的机电设备安装工作,按照施工进度计划的要求进行。

(5)完成机电设备的调试和联调工作,确保设备正常运行。

(6)进行工程竣工验收,确保工程达到规定的质量要求。

(7)进行工程交接,交付给业主使用。

4.施工进度保障措施(1)配备专业的项目经理和施工人员,保证施工进度的控制和协调。

(2)进行前期的资源调查,及时申请和调拨所需的施工人员和设备。

(3)建立施工作业的管理制度,规范施工行为,提高施工效率。

(4)加强与其他相关分包单位的协调与配合,确保施工进度的顺利推进。

(5)定期召开施工进度会议,及时了解施工进展情况,并对存在的问题进行及时解决。

(6)进行工程质量的控制和检查,确保施工质量符合要求,避免需要进行二次施工的情况。

二、机电安装工程施工进度保证措施1.严格施工进度管理(1)设立专门的施工进度管理部门,负责施工进度的计划、监督和控制。

(2)制定详细的施工进度计划,确保施工任务按时完成。

(3)采用进度管理软件进行实时监控,及时发现偏差并采取相应措施进行调整。

2.加强施工人员管理(1)招聘具有丰富经验的施工人员,确保施工人员的素质和能力。

(2)给予施工人员适当的培训,提高他们的技术水平和安全意识。

(3)设立施工岗位责任制,明确各个施工人员的职责和工作任务。

3.加强施工设备管理(1)购买高质量的施工设备,确保设备的正常运行和使用。

(2)设立专门的设备维护部门,对施工设备进行定期维护和保养。

(3)配备设备操作人员,确保设备的正常使用。

机电工程项目进度管理

机电工程项目施工进度管理一、机电工程项目施工季度计划的编制要求施工进度计划是施工组织设计的重要内容,进度控制的直接依据,安排各类资源计划的主要依据和控制性文件1.机电工程项目施工进度的类型(1)按工程项目分类:总进度、单位工程进度、分部分项工程施工进度计划(2)按施工时间长短分:年度、季度、月度、旬或周施工进度计划。

(3)按机电工程专业分类:通风空调、管道、电气、设备安装工程等施工进度计划。

2.机电工程项目施工进度表示方法机电工程项目表示方法有多种,有横道图法、网络图、速度图、线性图等。

常用的就横道图和网络图两种。

3.施工进度计划表达形式的选择(1)民用施工项目的机电工程施工总进度计划与建筑工程施工总进度计划的工期目标是相同的,交工验收活动也是协同的,所以表达的形式也是一致的。

(2)工业施工项目的机电工程施工总进度计划要按生产工艺流程的顺序进行安装,土建工程的施工总进度计划要符合机电工程施工总进度计划安排的需要。

两者的计划表达形式可依据各自具体情况进行选定。

(3)施工总进度节点较大,划分的也比较粗,星湖的制约依赖关系和衔接的逻辑关系比较清楚,用横道图计划表示为宜。

若工程规模较大、制约因素较多,施工设计图纸、工程设备、特殊材料和大宗材料采购工商商尚未全部清晰,为便于调整计划用网络计划图表示为妥当。

4、机电工程进度计划编制的注意要点(1)机电工程进度计划要立足于实施中能持续控制和调整,应能最大限度的调动积极性,便于沟通协调,使工期、资源、费用、质量等目标获得综合最佳的效果,尽量发挥投资效益。

(2)确定工程项目施工顺序,要突出主要工程和工作。

要满足先地下后地上,先深后浅,先干线后支线等施工基本顺序要求,满足质量和安全的需要,满足用户要求,注意生产辅助设施和配套设施的安排。

(3)在计算工程量,确定各项工作的持续时间时,应根据类似施工禁言,结合施工条件,加以分析对比和必要的修正,最后确定。

(4)在确定各项工程的开竣工竣工时间和相互搭接关系时,应考虑一下因素:①保证重点,兼顾一般,分清主次,抓住重点,优先安排工程量大,工艺生产主线。
