火电工程W点、H点、S点的设置原则及一览表讲述资料

合集下载

WHS点划分表(变电)

WHS点划分表(变电)
W
P


Q/CSG表5.10.3
项目名称:混凝土原材料及配合比(W)编号:BT032
序号
检查项目
控制类型
检查方式
质量控制单位
工程文件
施工
监理
设计
业主
1
水泥检验
W
R


Q/CSG表5.10.6;试验报告
2
外加剂质量及应用技术
W
R


Q/CS


Q/CSG表5.10.6
110kV凤庆变电站三期工程WHS质量控制点设置表
项目名称:定位放线(W)编号:BT001
序号
检查项目
控制类型
检查方式
质量控制单位
工程文件
施工
监理
设计
业主
1
控制桩设置
W
P、R


Q/CSG表5.2.1
2
平面控制桩精度
W
P、R


Q/CSG表5.2.1
3
高程控制桩精度
W
P、R


Q/CSG表5.2.1
项目名称:模板拆除(W)编号:BT030
序号
检查项目
控制类型
检查方式
质量控制单位
工程文件
施工
监理
设计
业主
1
模板及其支架拆除的顺序及安全措施
W
P


Q/CSG表5.10.3
2
底模及支架拆除时的混凝土强度
W
P


Q/CSG表5.10.3
3
预应力构件模板拆除
W

W S点的设置

W S点的设置
电缆沟结构
垫层
S
配合比、材料、工序
模板
W
尺寸、标高、轴线
电缆沟混凝土
H
配合比、材料、工序
沟道砌筑
S
砖的强度等级、砂浆的强度等级、砌体留槎、砌体上下错缝、砌体接槎
管沟到装饰装修
抹灰
S
基层干净,材料的品种、性能,分层抹灰,粘结应牢固、无空鼓
盖板制作、安装
沟道盖板安装
H
盖板型号和质量、盖板安装?、表面平整度、拼缝间隙、室内盖板支口间隙
电缆头制作、接线和线路绝缘测试
W
高压电力电缆直流耐压试验必须交接试验合格;低压电线和电缆,线间和线对地间的绝缘电阻必须>0.5MΩ?;电线、电缆接线必须准确,并联运行电线或电缆的型号、规格、长度、相位应一致
灯具安装
W
灯具固定牢固、安装高度
开关插座安装
W
安装高度、水平
建筑照明通电试运行
W
S
照明通电
防雷与接地装置安装
接地装置安装
W
S
安装工艺,接地电阻测试
防雷引下线
W
S
安装工艺,接地电阻测试
主变压器基础机构支架
地基与基础
定位及高程控制
单位工程定位放线
H
W
准确性
土石方工程
土方开挖
H
验槽
土方回填
H
密实度
变压器基础
垫层
S
配合比、材料、工序
模板
W
尺寸、标高、轴线
钢筋
H
材料、尺寸、焊接
混凝土
S
配合比、材料、工序
主变压器基础机构支架
设备基础模板
W
尺寸、标高、轴线

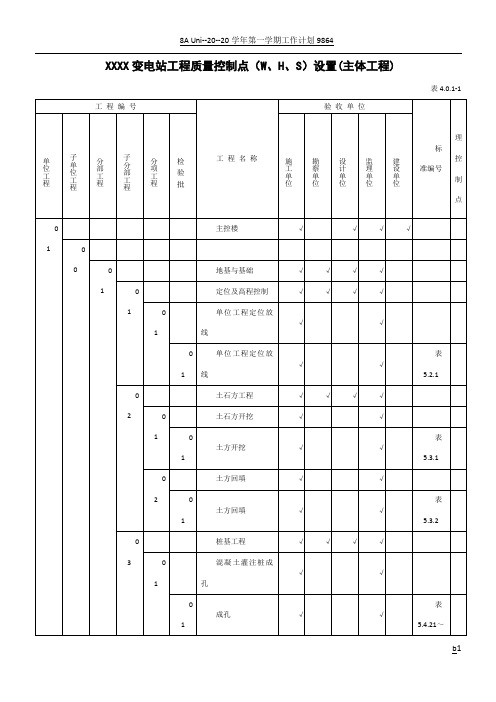

W,H,S点的设置

W,H,S点的设置
生产综合楼
建筑电气
电气动力、照明安装
动力照明配电箱(盘安装)
W
包装及密封良好,型号、规格符合设计要求,设备无损伤、附件、备件齐全,生产许可证,外观检查合格,设备铭牌清楚
电线导管、电缆导管和线槽敷设
H
材料质保资料、合格证检验,开关盒预埋定位
电线、电缆穿管和线槽敷设
H
材料质保资料、合格证检验,开关盒预埋定位
W、H、S点的设置
土建工程 W、H 、S点的设置
单位工程
分部工程
子分部工程
分项工程
监理方式
监理控制要点
待检(H)
见证(W)
旁站(S)
生产综合楼
地基与基础
定位及高程控制
单位工程定位放线
H
W
准确性
桩基工程
静力压桩
H
桩轴心受压,接桩应保证上下节桩轴线一致
基坑支护
水泥土桩墙支护
H
配合比、复查轴线、桩位和桩数、搅拌深度和直径、成桩桩体强度、桩长
电缆头制作、接线和线路绝缘测试
W
高压电力电缆直流耐压试验必须交接试验合格;低压电线和电缆,线间和线对地间的绝缘电阻必须>0.5MΩ;电线、电缆接线必须准确,并联运行电线或电缆的型号、规格、长度、相位应一致
灯具安装
W
灯具固定牢固、安装高度
开关插座安装
W
安装高度、水平
建筑照明通电试运行
W
S
照明通电
防雷与接地装置安装
站内外道路
站内道路道路基础
定位及高程控制
单位工程定位放线
H
W
准确性
土石方工程
土方开挖
H
验槽
土方回填
H

变电站土建工程质量控制点(W、H、S)设置

变电站土建工程质量控制点(W、H、S)设置
W
04
灯具安装


01
普通灯具安装


表5.21.8
W
02
专用灯具安装


表5.21.9
W
05
开关、插座安装


01
开关、插座安装


表5.21.11
W
06
建筑物照明通电试运行


01
建筑物照明通电试运行


表5.21.12
W
02
盘、柜基础型钢安装


01
盘、柜基础型钢安装


01
盘、柜基础型钢安装
W
02
专用灯具安装


表5.21.9
W
03
建筑物景观照明灯、庭院灯安装


表5.21.10
W
05
开关、插座安装


01
开关、插座安装


表5.21.11
W
06
建筑物照明通电试运行


01
建筑物照明通电试运行


表5.21.12
W
07
通风与空调


01
通风工程


01
通风机安装


01
通风机安装


表5.22.5
单位工程定位放线


01
单位工程定位放线


表5.2.1
W
02
土石方工程

输电线路验收分级及W、H、S点

输电线路验收分级及W、H、S点

输电线路验收分级及W、H、S点输电线路工程施工质量验收分级项目划分及W、H、S点确定表序号:01单位工程分部工程分项工程单元工程(单位)验收项目检验方式检验单位引用标准备注见证点W点停工待检点H点旁站点S点施工单位监理建设单位1 XXX线路工程110-500架空送电线路施工及验收规范1 基础工程1 (段)路径复测√√√√见表3.1.2 检查测量记录2 (基)铁塔基础分坑√√√√见表3.1.3 现场检查3 (基)拉线基础分坑见表3.1.4 检查记录、现场检查4 (基)现浇铁塔基础工程见表3.2.1原材料检验(砂、石、水泥、钢材)√√√√检查检测报告支模(尺寸)√√√√现场检查钢筋帮扎(规格、数量、间隔)√√√√检查检测报告地脚螺栓(规格、尺寸)√√√√现场检查混凝土配合比、塌落度√√√√现场检查基础浇制√√√√现场检查拆模√√√√现场检查回填土√√√√现场检查混凝土试块强度√√√√检查检测报告W、H、S点及检查单位划“√”编制:校对:批准:输电线路工程施工质量验收分级项目划分及W、H、S点确定表序号:02单位工程分部工分项工程单元工程(单位)验收项目检验方式检验单位引用标准备注见证点W点停工待检点H点旁站点S点施工单位监理单位建设单位2 杆塔组立1 基自立式铁塔组立见表3.3.1塔材检查√√√√检查报告、现场检查螺栓紧固√√√现场检查转角、终端塔设计预偏√√√√现场检查3 导线架设1 (公里)导地线、光缆展放√见表3.4.1材料检验√√√√检查报告、现场检查接续管、补修管√√√现场检查导地线展放√√√现场检查2 (个)导地线连接管√√√√见表3.4.2 现场检查3 耐张段紧线√√√见表3.4.3 现场检查相位排列√√√√现场检查交叉跨越、对地距离√√√√现场检查内张连接金具、绝缘子规格、数量√√√√检查合格证现场检查导地线弧垂√√√√现场检查4 (基)附件安装见表3.4.4金具及间隔棒规格数量√√√现场检查W、H、S点及检验单位划“√”编制:校对:批准:输电线路工程施工质量验收分级项目划分及W、H、S点确定表序号:03单位工程分部工程分项工程单元工程(单位)验收项目检验方式检验单位引用标准备注见证点W点停工待检点H点旁站点S点施工单位监理单位建设单位引流及带电体对杆塔距离√√√√现场检查实测开口销及弹簧销√√√√现场检查4 接地工程1 (基)表面式接地装置√见表3.5.1接地体规格、数量√√√√现场检查接地沟开挖√√√√现场检查接地体焊接√√√√√现场检查接地回填√√√√现场检查接地电阻测量√√√√现场检查5 处线路防护设施见表3.6.1基础护坡或防堤√√√√现场检查公路高度限标√√√√现场检查线路防护标志(回路标志、相位标志、警告牌)√√√√现场检查W、H、S点及检验单位划“√”编制:校对:批准。

88-2010年关于设置W、H点-质量控制点的通知

88-2010年关于设置W、H点-质量控制点的通知

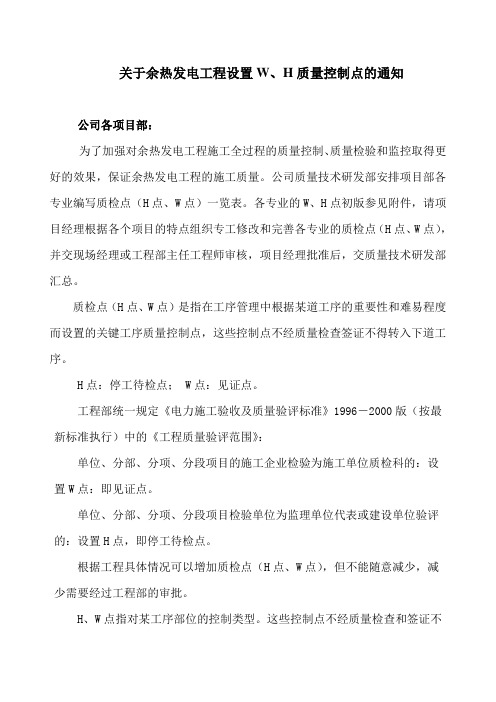

关于余热发电工程设置W、H质量控制点的通知公司各项目部:为了加强对余热发电工程施工全过程的质量控制、质量检验和监控取得更好的效果,保证余热发电工程的施工质量。

公司质量技术研发部安排项目部各专业编写质检点(H点、W点)一览表。

各专业的W、H点初版参见附件,请项目经理根据各个项目的特点组织专工修改和完善各专业的质检点(H点、W点),并交现场经理或工程部主任工程师审核,项目经理批准后,交质量技术研发部汇总。

质检点(H点、W点)是指在工序管理中根据某道工序的重要性和难易程度而设置的关键工序质量控制点,这些控制点不经质量检查签证不得转入下道工序。

H点:停工待检点; W点:见证点。

工程部统一规定《电力施工验收及质量验评标准》1996-2000版(按最新标准执行)中的《工程质量验评范围》:单位、分部、分项、分段项目的施工企业检验为施工单位质检科的:设置W点:即见证点。

单位、分部、分项、分段项目检验单位为监理单位代表或建设单位验评的:设置H点,即停工待检点。

根据工程具体情况可以增加质检点(H点、W点),但不能随意减少,减少需要经过工程部的审批。

H、W点指对某工序部位的控制类型。

这些控制点不经质量检查和签证不得转入下道工序。

W点:见证点。

施工单位必须提前一天通知我公司项目部参加的检验或试验的项目,即现场见证检验并签字确认,如果我公司项目部专工和监理未及时到现场见证,施工单位可以进行下一步的工序,由此产生的责任由项目部承担。

H点:停工待检点; H点为不可逾越的停工待检点,施工单位必须提前三天书面通知我公司项目部检验,没有我公司项目部专工和监理的签字确认,施工单位不能进行下一步的工序。

说明:1、工程项目验收表格的编制参照《火电施工质量检验及评定标准》各专业篇中各章节完成。

2、凡H、W点验收项目一公司项目部专业质检员通知监理、建设单位共同验收。

3、H点验收项目,一公司项目部专业质检员提前一天通知监理、建设单位(特殊情况例外)共同验收,评定质量等级和签证。

WHS点设置

一、总则为贯彻“百年大计,质量第一”的方针,全面落实中国南方电网有限责任公司(以下简称公司)建设“智能、高效、可靠”绿色电网的战略目标,以及业主项目部有关于施工过程中对质量的文件要求,建设规范达标、绿色可靠、文档齐全的基建工程。

为统一公司基建工程质量控制类型和检查方式,强化全过程质量管理。

依据规程规范和公司有关规定,以及《基建工程质量WHS控制作业标准》。

针对于本工程特编制的控制点设置表。

本标准适用于公司10kV~500kV新建、改扩建(含技改)送变电工程三通一平至竣工阶段的WHS质量控制。

其他工程可参照执行。

WHS质量控制点设置说明****************10kV及以下工程共设涉及****行政村、****自然村,共计***个工程项目,主要包括新建(改造)10kV架空线路****km、新建(改造)、0.4—0.2kV架空线路*******km、、新建(改造)配电变压器******台、改造户表******* 户。

本工程主要涉及的工程量为10kV架空线路、变压器台架安装、低压台区安装及基础及隐蔽工程四个大项,现按照以下原则对于上述涉及的工程量进行WHS质量控制点设置:一、10kV架空线路部分(W见证点):以一个耐张段作为一个控制点,内容包括电杆组立、安装金具、安装拉线、导线展放等工作,共设置为*******个控制点。

二、变压器台架安装(S旁站点):以一个台区的变压器安装作为一个控制点,内容包括台架安装、设备安装及调试等工作,共设置为****个控制点。

三、低压台区安装(W见证点):以一个低压台区作为一个控制点,内容包括电杆组立、安装金具、安装拉线、导线展放、户表安装、接户线安装等工作,共设置为*******个控制点。

四、基础及隐蔽工程(H停工待检点):以一基铁塔基础作为一个控制点,内容包括基坑开完、钢筋绑扎、模板安装、混凝土浇筑等工作,共设置为10个控制点。

特此说明涉及本项工程配网专业质量WHS控制点设置表(引用编号)二、规范性引用文件以下法律、法规、规程、规范及技术标准如经修订,以最新版本为准。

WHS质量控制点设置表

W H S质量控制点设置表公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]牟定县2014年农村电网改造升级10kV及以下工程 WHS质量控制点设置表牟定县2014年农村电网改造升级10kV及以下工程监理项目部(章)2014年05月审批:(总监理工程师)年月日编写:(专业监理工程师)年月日1、工程概况:牟定县包括6个乡镇,16个行政村、22个自然村;新建(改造)10kV 架空线路;架空线路;架空线路;安装变压器27台,容量2480kVA,完成户表改造842户。

安装JP柜27台预算投资万元。

2、编制目的:为贯彻执行中国南方电网有限公司《基建工程质量控制作业标准(WHS)》,强化工程建设全过程质量控制,提高工程施工质量管理水平,使工程施工全过程处于受控状态,最终实现达标投产的目标。

3、编制依据:国家和行业颁布的现行与电力建设工程项目有关的法律、法规、规章、规范及规程;《工程建设标准强制性条文》;中国南方电网有限公司《基建工程质量控制作业标准(WHS)》;本工程设计文件及相关技术资料。

4、WHS点设置计划:根据工程特点,按工程性质和检查方式设置WHS点,详见附表《牟定县2014年农村电网改造升级10kV及以下工程WHS控制点设置表》。

5、控制措施:见证点(W):按《牟定县2014年农村电网改造升级10kV及以下工程WHS控制点设置表》中设置的W点,施工实施过程中在规定时间内提前通知相关部门,在约定时间到现场进行见证检查并核查相关技术文件,直至该项目经检验合格并得到书面认可,再进行下道工序的施工。

停工待检点(H):按《牟定县2014年农村电网改造升级10kV及以下工程WHS控制点设置表》中设置的H点,施工实施过程中在规定时间(12小时)内提前通知相关部门,在约定时间到现场进行检查并核查相关技术文件,直至该项目经检验合格并得到书面认可,再进行下道工序的施工,在约定时间内未经检查合格,不得进行下道工序(隐蔽)的施工,如果相关部门超过约定时间12小时都未到现场,视为默认,可以进行隐蔽和下道工序的施工。

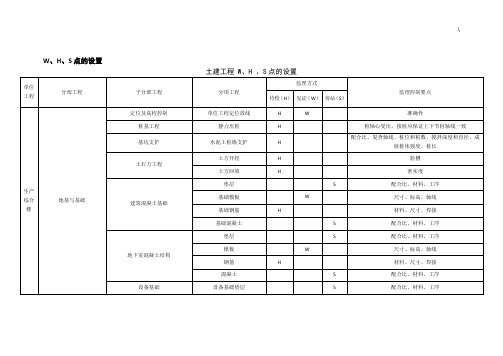

W、H、S点的设置讲解

W、H、S点的设置土建工程 W、H 、S点的设置单位工程分部工程子分部工程分项工程监理方式监理控制要点待检(H)见证(W)旁站(S)生产综合楼地基与基础定位及高程控制单位工程定位放线H W 准确性桩基工程静力压桩H 桩轴心受压,接桩应保证上下节桩轴线一致基坑支护水泥土桩墙支护H配合比、复查轴线、桩位和桩数、搅拌深度和直径、成桩桩体强度、桩长土石方工程土方开挖H 验槽土方回填H 密实度建筑混凝土基础垫层S 配合比、材料、工序基础模板W 尺寸、标高、轴线基础钢筋H 材料、尺寸、焊接基础混凝土S 配合比、材料、工序地下室混凝土结构垫层S 配合比、材料、工序模板W 尺寸、标高、轴线钢筋H 材料、尺寸、焊接混凝土S 配合比、材料、工序设备基础设备基础垫层S 配合比、材料、工序设备基础模板W 尺寸、标高、轴线设备基础钢筋H 材料、尺寸、焊接设备基础混凝土S 配合比、材料、工序生产综合楼地基与基础室内沟道沟道垫层S 配合比、材料、工序沟道模板W 尺寸、标高、轴线沟道钢筋H 材料、尺寸、焊接沟道混凝土S 配合比、材料、工序盖板安装H 支承面中心偏位、相邻板最大高差地下防水卷材防水W S 工序、材料主体结构混凝土结构模板W 尺寸、标高、轴线钢筋H 材料、尺寸、焊接混凝土S 配合比、材料、工序钢结构紧固件连接S螺栓紧固标准件及其螺母、垫圈等标准配件的品种、规格、性能钢构件安装S 轴线、垂直度、标高、焊缝间隙砌体工程填充墙砌体S 搭接、插筋、留孔、工序建筑装饰装修地面地面S 强度、平整度面层S 面层强度、平整度,块料质量,粘结应牢固、无空鼓抹灰及勾缝一般抹灰S基层干净,材料的品种、性能,分层抹灰,粘结应牢固、无空鼓门窗金属门窗安装S品种、类型、尺寸、型材壁厚、密封处理、合格证、检测报告、予埋件、安装牢固特种门安装S品种、类型、尺寸、防腐处理、配件齐全、合格证、检测报告、予埋件、安装牢固生产综合楼建筑装饰装修门窗门窗玻璃安装H S品种、类型、尺寸、色彩、合格证、检测报告、密封条、密封胶、安装牢固吊顶暗龙骨吊顶H吊顶的标高、尺寸、造型,材质、品种、颜色、合格证、检测报告、接缝、牢固饰面砖饰面砖粘贴H W品种、规格、颜色,找平、防水、粘结、勾缝材料、合格证、检测报告、牢固涂料水性涂料涂饰H品种、型号、颜色、粘结牢固、基层处理、合格证、检测报告细部护栏和扶手制作与安装H材质、造型、尺寸、予埋件、护栏高度、栏杆间距、合格证、检测报告、牢固建筑屋面屋面找平H 材料质量及配合比、排水坡度、合格证、检测报告卷材防水层W卷材及配套材料、防水构造、无渗漏、无积水、合格证、检验报告屋面工程细部构造S屋面的天沟、檐沟、泛水、水落口中、檐口、变形缝、伸出屋面管道等部位蓄水、种植屋面H蓄水屋面溢水口、过水孔等设置、种植屋面防水层泄水孔设置,防水层不得渗漏建筑给水及排水室内给水系统室内给水管道及配件安装W S材料质保资料、合格证检验,坡度、允许偏差,阀门的强度和严密性试验,通水试验,水压试验室内排水系统室内排水管道及配件安装W S材料质保资料、合格证检验,阀门的强度和严密性试验,灌水试验,通球试验卫生器具安装卫生器具安装W S 表面无缺陷、声音实而清脆、主要尺寸准确 卫生器具给水配件安装H W 给水配件应完好无损伤,接口严密,启闭部分灵活 卫生器具排水配件安装H W 器具受水口与立管,管道与楼板接合,连接排水管应严密通风与空调通风工程通风机安装 H 主要安装尺寸准确通风与空调系统调试通风与空调系统调试HS风机、叶轮旋转方向正确、运转平稳、无异常振动与声响,其电机运行功率应符合设备技术文件的规定 生产综合楼建筑电气电气动力、照明安装动力照明配电箱(盘安装) W 包装及密封良好, 型号、规格符合设计要求,设备无损伤、附件、备件齐全,生产许可证,外观检查合格,设备铭牌清楚电线导管、电缆导管和线槽敷设H 材料质保资料、合格证检验,开关盒预埋定位 电线、电缆穿管和线槽敷设H材料质保资料、合格证检验,开关盒预埋定位电缆头制作、接线和线路绝缘测试W高压电力电缆直流耐压试验必须交接试验合格;低压电线和电缆,线间和线对地间的绝缘电阻必须>0.5M Ω ;电线、电缆接线必须准确,并联运行电线或电缆的型号、规格、长度、相位应一致灯具安装 W 灯具固定牢固、安装高度开关插座安装 W 安装高度、水平建筑照明通电试运行W S 照明通电防雷与接地装置安装接地装置安装W S 安装工艺,接地电阻测试 防雷引下线WS安装工艺,接地电阻测试主变压器基础机构支架地基与基础定位及高程控制单位工程定位放线H W 准确性土石方工程土方开挖H 验槽土方回填H 密实度变压器基础垫层S 配合比、材料、工序模板W 尺寸、标高、轴线钢筋H 材料、尺寸、焊接混凝土S 配合比、材料、工序主变压器基础机构支架地基与基础变压器油坑垫层S 配合比、材料、工序变压器油坑底板混凝土S 配合比、材料、工序油坑砌体S 块材强度等级、砂浆强度等级卵石铺设S 卵石的品种、质量、规格,与基层的结合必须牢固构支架混凝土基础垫层S 配合比、材料、工序模板W 尺寸、标高、轴线钢筋H 材料、尺寸、焊接混凝土S 配合比、材料、工序事故油池垫层S 配合比、材料、工序油池模板W 尺寸、标高、轴线油池钢筋H 材料、尺寸、焊接油池混凝土S 配合比、材料、工序主体结构构架制作安装钢筋混凝土构架制作安装H 配合比、材料、工序设备支架安装设备支架安装W S 材料、工序电缆沟隧道地基与基础定位及高程控制单位工程定位放线H W 准确性土石方工程土方开挖H 验槽土方回填H 密实度电缆沟结构垫层S 配合比、材料、工序模板W 尺寸、标高、轴线电缆沟混凝土H 配合比、材料、工序沟道砌筑S砖的强度等级、砂浆的强度等级、砌体留槎、砌体上下错缝、砌体接槎管沟到装饰装修抹灰S基层干净,材料的品种、性能,分层抹灰,粘结应牢固、无空鼓盖板制作、安装沟道盖板安装H盖板型号和质量、盖板安装、表面平整度、拼缝间隙、室内盖板支口间隙围墙及大门围墙基础定位及高程控制单位工程定位放线H 准确性土石方工程土方开挖H 验槽土方回填H 密实度围墙结构砌体工程砌体工程S 块材强度等级、砂浆强度等级,砌筑工艺围墙装饰及大门抹灰与勾缝清水砌体勾缝H勾缝用水泥复验合格,配合比、无漏勾、勾缝粘结应牢固、无开裂大门大门安装S 品种、类型、尺寸、防腐处理、配件齐全、合格证、检测报告、予埋件、安装牢固站内外道路站内道路道路基础定位及高程控制单位工程定位放线H W 准确性土石方工程土方开挖H 验槽土方回填H 密实度路基路基H分层填筑压实,表面平整坚实,无软弹和翻浆现象,路拱合适,排水良好,压实度和路床的整体强度符合设计要求站内道路道路结构基层W S 密实度面层S 面层强度、平整度路缘石S 缘石强度屋外场地工程(场地平整)地基与基础定位及高程控制单位工程定位放线H W 准确性土石方工程土方开挖H 验槽土方回填H 密实度屋外场地照明照明设施基础垫层S 配合比、材料、工序基础模板W 尺寸、标高、轴线基础混凝土S 配合比、材料、工序电气照明电线导管、电缆导管和线槽敷设H 材料质保资料、合格证检验,开关盒预埋定位电线、点看穿管和线槽敷设H 材料质保资料、合格证检验,开关盒预埋定位灯具安装W 灯具固定牢固、安装高度电缆头制作、接线和线路绝缘测试W高压电力电缆直流耐压试验必须交接试验合格;低压电线和电缆,线间和线对地间的绝缘电阻必须>0.5MΩ;电线、电缆接线必须准确,并联运行电线或电缆的型号、规格、长度、相位应一致照明通电试运行W S 照明通电接地装置安装W S 安装工艺,接地电阻测试室外给排水及雨水系统建筑物、构筑物室外给水、排水管道地基与基础定位及高程控制单位工程定位放线H W 准确性土石方工程土方开挖H 验槽土方回填H 密实度垫层基础垫层S 配合比、材料、工序室外给水管网室外给水管道安装H W材料质保资料、合格证检验,坡度、允许偏差,阀门的强度和严密性试验,通水试验,水压试验室外排水管道室外排水管道安装H W材料质保资料、合格证检验,阀门的强度和严密性试验,灌水试验,通球试验防雷及接地装置安装防雷及接地装置安装接地装置安装接地装置安装W S 安装工艺,接地电阻测试避雷引下线敷设避雷引下线敷设W S 安装工艺,接地电阻测试进场原材料、构配件W、H 、S点的设置进场原材料、构配件监理方式监理控制要点待检(H)见证(W)旁站(S)砂W 粒径、含泥量、含杂质量石W 粒径级配水泥W 合格证、试验报告钢材W 合格证、试验报告砖W 合格证、试验报告预埋铁件W 外观、焊接、防腐电缆保护管W 合格证、试验报告电力电缆W 合格证、试验报告接地箱W 合格证盖板W 合格证、规格、外观。

火电工程W点、H点、S点的设置原则及一览表讲述资料

火电工程 W点、H点、S点的设置原则及一览表
1. 见证点(W 点)设置原则应包括:
1.1 质量不稳定的工程项目或工艺。

1.2 新工艺、新材料、新技术的应用项目。

1.3 单机、单系统设备的动、静态试验。

1.4 工程实体和技术检验、试验,测量报告验证。

2. 停工待检点(H 点)设置原则应包括:
2.1 隐蔽工程项目。

2.2 火电工程质量监督检查典型大纲中的重点项目及部分项目中的关键部位。

2.3 分部试运前建设单位有明确要求的项目。

3. 相关W、H 点示例如下:
3.1 土建专业的W、H 点应包括,但不限于:

3.2 安装专业的W、H 点应包括,但不限于:
4.旁站点(S 点)设置原则应包括:
4.1 工程关键工序或部位。

4.2 容易产生质量隐患的关键操作。

4.3 新技术、新工艺、新材料应用试点。

4.4 隐蔽工程的重要工序。

4.5 技术要求高,施工(操作)难度大,容易发生问题的项目或工序。

4.6 建设单位有明确要求的项目。

5.相关S 点示例如下:。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

火电工程 W点、H点、S点的设置原则及一览表
1. 见证点(W 点)设置原则应包括:
1.1 质量不稳定的工程项目或工艺。

1.2 新工艺、新材料、新技术的应用项目。

1.3 单机、单系统设备的动、静态试验。

1.4 工程实体和技术检验、试验,测量报告验证。

2. 停工待检点(H 点)设置原则应包括:
2.1 隐蔽工程项目。

2.2 火电工程质量监督检查典型大纲中的重点项目及部分项目中的关键部位。

2.3 分部试运前建设单位有明确要求的项目。

3. 相关W、H 点示例如下:
3.1 土建专业的W、H 点应包括,但不限于:

3.2 安装专业的W、H 点应包括,但不限于:
4.旁站点(S 点)设置原则应包括:
4.1 工程关键工序或部位。

4.2 容易产生质量隐患的关键操作。

4.3 新技术、新工艺、新材料应用试点。

4.4 隐蔽工程的重要工序。

4.5 技术要求高,施工(操作)难度大,容易发生问题的项目或工序。

4.6 建设单位有明确要求的项目。

5.相关S 点示例如下:。

相关文档
