钢管脚手架安装与拆除专项施工方案
钢支撑安装及拆除安全专项施工方案

钢支撑安装及拆除安全专项施工方案一、编制依据1.1《建筑施工安全检查标准》(JGJ59-2011)1.2《建筑施工高处作业安全技术规范》(JGJ80-2016)1.3《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)1.4《建筑施工临时设施技术规范》(JGJ/T18-2019)1.5《建筑工程安全生产法规及相关要求》1.6《建筑工程安全生产技术规范》(JGJ87-2012)1.7《建筑工程管理与实务》1.8《建筑工程安全生产操作规程》1.9《建筑工程施工组织设计》1.10《建筑工程施工总承包合同》1.11《建筑工程施工图纸》1.12《施工现场实际情况》二、工程概况2.1工程名称:XXX项目2.2工程地点:XXX2.3工程规模:总建筑面积XXX平方米2.4施工内容:地下室、裙楼、主楼等结构施工2.5基坑支护形式:钢支撑三、编制原则3.1安全第一,预防为主,综合治理3.2科学合理,经济适用3.3确保工程质量,提高施工效率3.4遵守国家法律法规,符合行业标准四、施工准备4.1组织施工人员学习本方案,明确各自职责,确保施工安全。
4.2对施工人员进行安全技术交底,使全体施工人员了解施工过程中的安全注意事项。
4.3检查施工机具、设备是否完好,确保施工过程中设备正常运行。
4.4准备足够的施工材料,确保施工过程中材料供应充足。
4.5与相关部门沟通协调,确保施工过程中各项保障措施落实到位。
五、施工过程5.1施工步骤5.1.1测量放线:根据设计图纸,在基坑四周设置控制点,进行测量放线。
5.1.2土方开挖:按照设计要求,进行分层对称开挖,严禁超挖。
5.1.3钢支撑安装:按照施工方案,进行钢支撑的安装。
5.1.4混凝土浇筑:在钢支撑安装完成后,进行混凝土浇筑。
5.1.5基坑回填:混凝土强度达到设计要求后,进行基坑回填。
5.2安全措施5.2.1确保施工过程中,基坑四周设置足够的排水设施,防止基坑积水。
5.2.2施工过程中,加强对基坑周边环境的监测,发现异常情况及时采取措施。
脚手架搭设及拆除施工方案

脚手架搭设及拆除施工方案1. 概述脚手架是建筑施工中常用的工具,在施工过程中起到支撑、搭设工人工具和材料的作用。
本文档将介绍脚手架搭设及拆除的施工方案,包括搭设前准备、搭设过程、安全措施以及拆除过程等内容。
2. 搭设准备在开始搭设脚手架之前,应进行以下准备工作:•确定搭设位置和高度,根据建筑平面图和高度要求确定脚手架的搭设位置和高度。
•准备所需材料和设备,包括钢管、脚手板、连接件、安全带、安全网等。
•做好安全防护准备工作,包括佩戴安全帽、安全鞋、手套等。
3. 搭设过程3.1 设置基础支撑第一步是设置好脚手架的基础支撑,一般采用钢管和扣件连接构件,确保脚手架的稳定性和安全性。
在搭设过程中应注意以下事项:•设置好基础支撑的位置和高度,确保脚手架的平稳和平整。
•使用正确的连接件将钢管连接起来,确保连接牢固、结构稳定。
•使用水平仪检查脚手架的水平度,进行必要的调整。
3.2 安装脚手板第二步是安装脚手板,脚手板是工人工作的平台,应确保其牢固、平整。
在安装过程中应注意以下事项:•使用正确规格的脚手板,确保其承载能力满足施工需求。
•将脚手板安装在脚手架的横向支撑上,使用锁扣等连接件固定。
•定期检查脚手板的状况,如有损坏应及时更换或修复。
3.3 安全措施在脚手架搭设过程中,应注意施工安全,采取必要的安全措施,防止发生意外事故。
以下是一些常见的安全措施:•工人佩戴好安全帽、安全鞋、安全带等个人防护装备。
•脚手架周围设置警示标志,提醒人员远离施工区域。
•遵守搭设规范,不超载、不随意拆卸。
4. 拆除过程脚手架的拆除过程需要谨慎进行,避免发生意外伤害。
以下是脚手架拆除的一般步骤:4.1 清理脚手板和材料首先需要将脚手板上的工具、材料等清理干净,确保期间没有遗留物。
4.2 逐层拆除脚手架支撑从最高层开始逐层拆除脚手架支撑,拆除过程中需要注意以下事项:•严禁一次性拆除多层支撑,应逐层拆除,确保拆除过程的稳定性。
•使用工具逐一拆除连接件,确保拆除过程的安全和牢固。
钢管脚手架搭、拆施工方案

钢管脚手架搭、拆施工方案一、概述钢管脚手架是建筑工地搭建临时支架和平台的重要工具,能够提高施工效率和保障工人的安全。
本文将介绍钢管脚手架的搭建、拆除施工方案及注意事项,以确保施工过程顺利进行。
二、搭建钢管脚手架1. 准备工作在搭建钢管脚手架之前,需准备好以下工具和材料: - 钢管:直径、长度符合标准要求 - 螺纹连接件:用于连接钢管 - 手动工具:扳手、扳子等 - 木板:用于搭建平台 - 安全带、安全帽等安全防护用品2. 搭建步骤第一步:确定搭建位置和高度根据实际需要确定搭建钢管脚手架的位置和高度,并进行标识。
第二步:安装基础支架在搭建位置安装基础支架,确保支架稳固。
第三步:连接钢管将钢管按照规定长度连接成所需形状,使用螺纹连接件固定连接。
第四步:安装水平和垂直支撑在钢管脚手架上安装水平和垂直支撑,以增强结构稳定性。
第五步:铺设木板将木板铺设在钢管上,形成工作平台。
3. 安全注意事项•搭建钢管脚手架时,必须保证每一步操作都符合规范要求,不得有任何疏忽。
•搭建过程中要注意固定连接件的牢固性,确保整个结构稳定。
•在搭建高度较高的脚手架时,必须佩戴好安全带,并建立安全警戒区。
三、拆除钢管脚手架1. 拆除前准备在拆除钢管脚手架之前,需要做好以下准备工作: - 安排专业人员进行拆除作业 - 检查脚手架是否存在损坏或松动的部分 - 准备好必要的拆除工具2. 拆除步骤第一步:撤离人员在拆除开始前,必须将脚手架上的所有人员撤离到安全区域。
第二步:逐层拆除按照自上而下的顺序,逐层拆除钢管和支撑,确保拆除过程稳定有序。
第三步:清理工作拆除完成后,清理现场,处理好脚手架零部件和工具。
3. 安全注意事项•拆除过程中要注意不要使支撑物倒塌,以免造成人员伤亡。
•在拆除高度较高的脚手架时,应注意防护措施,确保安全。
四、总结钢管脚手架的搭建和拆除是建筑施工过程中重要的环节,必须严格按照规范操作,确保施工安全和效率。
希望本文介绍的施工方案和注意事项能够对相关人员提供帮助,使施工过程更加顺利和安全。
脚手架拆除专项施工方案

脚手架工程安装与拆除施工方案根据该工程的结构特点,地下室及门头处采用落地式双排扣件钢管外脚手架,其余部位全部采用电动整体爬升架。
楼板支撑采用满堂红扣件式钢管脚手架,填充墙砌筑采用落地式双排钢管扣件脚手架。
钢管采用外径48mm ,壁厚3.5mm 的焊接钢管,钢管材质使用力学性能适中的Q240钢,其材质应符合《碳素结构钢》的相应规定。
钢管禁止使用有明显变形、裂纹和严重锈蚀的钢管。
使用普通焊管时,应内外涂刷防锈层并定期复涂以保持其完好。
使用与钢管管径相配合的、符合我国现行标准的可锻铸铁扣件。
严禁使用加工不合格、锈蚀和有裂纹的扣件。

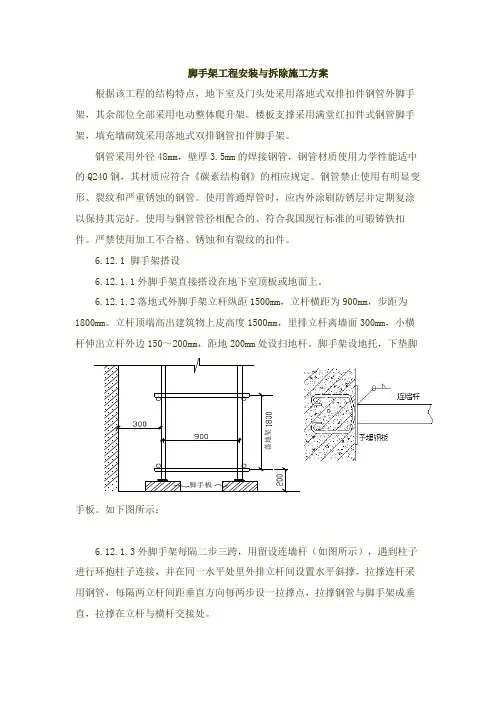

6.12.1 脚手架搭设6.12.1.1外脚手架直接搭设在地下室顶板或地面上。
6.12.1.2落地式外脚手架立杆纵距1500mm ,立杆横距为900mm ,步距为1800mm 。
立杆顶端高出建筑物上皮高度1500mm ,里排立杆离墙面300mm ,小横杆伸出立杆外边150~200mm ,距地200mm 处设扫地杆。
脚手架设地托,下垫脚手板。
如下图所示:6.12.1.3外脚手架每隔二步三跨,用留设连墙杆(如图所示),遇到柱子进行环抱柱子连接,并在同一水平处里外排立杆间设置水平斜撑,拉撑连杆采用钢管,每隔两立杆间距垂直方向每两步设一拉撑点,拉撑钢管与脚手架成垂直,拉撑在立杆与横杆交接处。
注立杆纵距为,图中尺寸均以毫米为单位。
排水明沟脚手板落地架地 下 室6.12.1.4外檐电动爬架根椐工程结构情况,爬架采取分体电动升降,1#﹑4#各布置26个升降机位,分2个升降单元;2#楼布置29个升降机位,分2个升降单元;3#﹑5#共布置31个升降机位,分2个升降单元;6#﹑7#、8#各布置26个升降机位,分2个升降单元。
从第一层底部搭设安装平台,搭设底部桁架,开始安装主框架下节及中节,调试架体并根据主框架中心线,预留螺栓孔或预埋件。
第二层结构砼强度标号达到10MPa时,即可安装主框架支座并搭设架体,第三标准层施工时就可用爬架进行主体施工,第三标准层结构砼强度标号达到10MPa以上时,即可安装防倾支座,第四标准层结构砼强度标号达到10MPa时,既可对架体进行提升,进行上一层的施工。
脚手架拆除施工方案4篇

脚手架拆除施工方案脚手架拆除施工方案精选4篇(一)脚手架拆除是一项复杂的工程,需要注意安全性和施工流程。
下面是一种常见的脚手架拆除施工方案:1. 清理工作区域:首先,清理拆除工作区域,移除任何可能干扰拆除施工的障碍物,并确保周围空间足够使用拆除设备。
2. 材料准备:准备所有必要的工具和设备,包括安全绳、安全带、安全帽、手套、切割工具、螺丝刀、气动工具等。
3. 拆除脚手架横杆:使用螺丝刀或气动工具逐个拆除脚手架横杆,确保拆除过程中不会有任何杆件掉落或摇晃。
使用安全绳和安全带,并在需要时请工人穿戴安全帽和手套。
4. 拆除脚手架立杆:开始拆除脚手架立杆前,请确保所有立杆都已经与建筑物牢固地连接。
然后,使用切割工具对立杆进行切割,确保安全地拆除。
5. 拆除脚手架底部支撑:接下来,拆除脚手架的底部支撑,包括支撑台和垫脚。
确保拆除过程中不会对建筑物或地面产生损坏。
6. 清理工作区域:最后,清理工作区域,移除所有的拆除碎片和杂物。
确保工作区域干净整洁,没有任何安全隐患。
需要注意的是,在拆除脚手架的过程中,一定要严格按照安全规范操作,并保持沟通和协作,确保工人和现场周围人员的安全。
如果对脚手架拆除施工不熟悉,建议请专业的拆除公司进行操作,以确保工作的高效和安全。
脚手架拆除施工方案精选4篇(二)脚手架施工方案一、施工前准备工作1.施工现场的勘测:对施工现场进展勘测,查明地形、地质条件,并制定相应的施工方案。
2.材料准备:根据施工需求,准备所需的脚手架材料,包括主材、配材、连接件等。
3.脚手架搭设方案:根据施工图纸和实际情况,制定脚手架的搭设方案。
4.平安措施的制定:根据相关法规和标准,制定相应的平安措施,确保施工平安。
二、脚手架搭设工作1.搭设根底支撑:根据地基的质量和形状,选择适当的根底支撑方式,如使用钢管插入地面或使用定型根底支撑。
2.竖杆搭设:在根底支撑的根底上,按照施工方案和设计要求,开场搭设竖杆,首先确定竖杆位置,然后按照一定的间距进展竖杆的固定和调整。
钢管脚手架专项施工方案

钢管脚手架专项施工方案钢管脚手架专项施工方案一、施工前的准备工作:1. 施工前,需要经过施工方案编制、办理施工许可、安全技术措施确定等程序。
2. 施工前需要对施工现场周边环境进行考察,如地基、土质、坡度等,确保施工安全。
3. 钢管脚手架的放置需要满足设计要求,确保承重能力、稳定性等指标。
4. 确保施工现场设施完备,如施工用电、安全警示标志等。
二、钢管脚手架的搭设工作:1. 按照设计方案,确定钢管脚手架的型号、规格等。
2. 根据设计要求,选择合适的基础支撑地基。
3. 进行脚手架支架的立柱的安装,确保立柱垂直、间距均匀。
4. 安装横杆和纵杆,并进行调整,确保脚手架整体结构平整、稳定。
5. 对钢管脚手架进行加固和固定,确保使用时不会发生倾斜和晃动。
三、钢管脚手架的使用和拆除:1. 使用钢管脚手架前,需要进行安全培训,掌握正确的使用方法和注意事项。
2. 在使用过程中,需要进行定期检查,如检查脚手架的连接件是否完好、脚手架的稳定性等。
3. 在施工完成后,及时拆除脚手架,避免长时间占据施工区域,影响其他工作。
4. 拆除脚手架时,按照逆序进行,确保拆除过程中不会发生意外。
四、安全措施:1. 施工现场需要设置明显的安全警示标志,提醒人员注意安全。
2. 施工现场需要设置可靠的围栏、防护网等安全设施,避免工人从高处坠落。
3. 工人需要配备必要的安全装备,如安全带、安全网等。
4. 施工现场需要定期进行安全巡查,及时发现并排除安全隐患。
五、应急措施:1. 如发生紧急情况,工人需要迅速撤离现场,确保人员安全。
2. 施工现场需要配备灭火器等灭火设备,以防止火灾发生。
3. 如发生事故或意外伤害,需要及时报告相关部门,开展救援工作。
六、施工结束后的清理工作:1. 施工结束后,需要对施工现场进行清理,确保现场整洁。
2. 拆除的脚手架需要进行整理、分类、堆放,方便下次使用。
3. 检查施工现场设施是否存在损坏,如有损坏需要及时维修或更换。
脚手架搭设、拆除施工方案

脚手架搭设、拆除施工方案一、工程概况本工程为_____,位于_____,建筑总面积为_____平方米,结构形式为_____。
为满足施工需要,拟在建筑物周边搭设脚手架。
二、编制依据1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)2、《建筑结构荷载规范》(GB50009-2012)3、本工程施工图纸及相关文件三、施工准备1、技术准备(1)熟悉施工图纸,了解建筑物结构形式及特点。
(2)编制脚手架施工方案,并向施工人员进行技术交底。
2、材料准备(1)脚手架钢管选用外径 48mm,壁厚 35mm 的焊接钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700)中 Q235-A 级钢的规定。
钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
(2)扣件采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定。
在螺栓拧紧扭力矩达65N·m 时,不得发生破坏。
(3)脚手板采用竹笆脚手板,其质量应符合相关标准的要求。
(4)安全网采用密目式安全网,其质量应符合国家相关标准的要求。
3、人员准备(1)架子工必须经过专业培训,并取得特种作业操作资格证书,方可上岗作业。
(2)架子工应定期进行体检,凡患有高血压、心脏病、癫痫病等不适于高处作业的人员,不得从事架子工作业。
4、现场准备(1)清除搭设场地的杂物,平整场地,并做好排水措施。
(2)在搭设脚手架的位置设置明显的警示标志,严禁非施工人员进入。
四、脚手架搭设方案1、脚手架的选型本工程采用落地式双排扣件式钢管脚手架。
2、脚手架的搭设参数(1)立杆横距为 105m,立杆纵距为 15m,步距为 18m。
(2)内立杆距建筑物外墙皮的距离为 03m。
(3)剪刀撑在架体外侧周边及内部纵、横向每隔 5m~8m,由底至顶设置连续竖向剪刀撑,剪刀撑宽度为 5m~8m。
在竖向剪刀撑顶部交点平面设置连续水平剪刀撑。
钢管脚手架搭拆施工方案 Microsoft Word 文档

钢管脚手架搭拆施工方案一、准备工作在进行钢管脚手架搭建之前,需要做好以下准备工作:1.确保施工现场平整、无明显障碍物;2.检查施工现场周围环境,确保安全;3.准备好所需的钢管、连接件、扣件等搭建工具;4.检查钢管脚手架搭建所需的图纸和施工方案;二、脚手架搭建步骤1. 划线定位根据图纸要求,在地面上进行标线,确定脚手架的位置和高度。
2. 搭建基础部分按照图纸要求,先搭建脚手架的基础部分,确保牢固稳定。
3. 安装立柱和横梁将立柱立于基础部分,然后安装横梁,横向连接各个立柱。
4. 安装扶手和踢脚板在搭建好的主体脚手架上安装扶手和踢脚板,加固脚手架结构。
5. 检查调整完成脚手架搭建后,对搭建的脚手架进行检查和调整,确保结构牢固、稳定。
三、脚手架拆除步骤脚手架拆除同样需要有序进行:1. 拆除扶手和踢脚板先拆除已安装的扶手和踢脚板,注意小心操作,避免受伤。
2. 拆除立柱和横梁按照倒序,一层一层拆除立柱和横梁,注意保持脚手架结构的稳定。
3. 清理整理将拆除下来的钢管、连接件等材料进行清理整理,分类存放,方便以后的使用。
四、安全注意事项在钢管脚手架搭建和拆除过程中,务必注意以下安全事项:•操作人员需穿戴好安全帽、手套等防护用具;•严格按照施工方案进行操作,避免疏忽大意;•在搭建和拆除过程中,严禁站在未固定好的部件上;•搭建高度较高的脚手架时,应有专人监督,并设置安全警示标志。
结语钢管脚手架的搭建和拆除是施工过程中的重要环节,只有严格按照施工方案进行操作,才能确保施工安全顺利进行。
希望以上内容能对钢管脚手架搭建施工提供一定的参考和帮助。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢管脚手架安装与拆除专项施工方案1.编制依据1.1施工图纸主要规范、规程1.2洪宇建设集团公司11.3施工组织设计1.4参考手册;版社建筑工业出筑《建施工计算手册》江正荣著中国社;工业出版第《建筑施工手册》四版中国建筑版业出社;钢《结构设计规范》GB50017-2003 中国建筑工版社;国结构荷载规范》GB50009-2001中建筑工业出《建筑筑建中册(含垂直运输设施)》国手《建筑施工脚架实用手;工业出版社JGJ130-2001 脚手架安全技术规范》扣《建筑施工件式钢管;版社建筑工业出中国版出建筑工业国构《混凝土结设计规范》GB50010-2002中;社社;国检查标准》JGJ59-99中建筑工业出版全筑《建施工安案。
工制本施方编组纸程参另外照本工施工图及施工织设计工程概况2. 2.1工程简介洪宇建设集团公司23.施工部署小组防护领导3.1安全大无重,是达到发展的前提条件安全生产、文明施工是存与项此要求。
为管理目的根本必事故的然保障,也是我项目部伤亡、成构组小组,其机为目经理组长的安全防护部目经理成立以项:如下责任分工人员编制及工作负责协调:(项目经理)—组长调施工协、方案编制现场工组员:(施员)—查量检工指挥、质交术员)—技术底、现场施(技工施、育现场术技交底、安全教—安(全员)安全洪宇建设集团公司3指挥、安全检查。
3.2设计总体思路本工程考虑到施工工期、质量、安全和合同要求,故在选择方案时,应充分考虑以下几点:1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,脚手架的搭设,还必须符合JCJ59-99检查标准要求,要符合相关文明标化工地的有关标准。
6、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下脚手架方案:双排钢管扣件式落地脚手架。
此架为一架三用,既用于结构施工和装修施工,同时兼作安全防护。
洪宇建设集团公司44.施工准备4.1材料(1)、钢管:直径为48mm,壁厚为3—3.5mm的热轧无缝或有缝钢管,用作主柱,小横杆、大横杆、斜撑等。
(2)、连接构件:回转扣、直角扣、对接扣、驳芯1)、回转扣用于连接两根呈,任意角度相交的杆件,如主体和十字撑的连接。
2)、直欠扣用于连接两根相交的杆件,如立杆与横纵面水平杆的连接。
3)、对接扣和驳芯用于两条钢管杆件的对接,如主杆,横、纵面水平杆的接。
(3)、底座:用Ф40钢管和4—5mm钢板制成,用于主柱的垫脚,底座的底板面积不应少于200平方厘米。
(4)、脚手板:竹脚手板1)、竹脚手板可以用厚竹片排座密,下垫横向板条托底,用铁钉连;也可用直径4~5cm的竹子排密,钻几排孔,在孔内横穿8号~10号铅水线将竹子连结成板块。
4.2机具准备搭、拆架子所需机具主要有架子扳手、吊线,由架子工自备。
项目部应配备如下检查工具(可借用,但应符合要求):洪宇建设集团公司5年,2002》(JGJ130-2001式钢管脚手架施注:《建筑工扣件。
尺代替钢板尺用钢卷版)中提及的件作业条2、。
清理已进行场地应(1)搭设的位置。
处理进行强化松2)对土质软的地基(工艺操4.2作立杆1、管。
形的钢锈触,无弯曲变选(1)立杆应用无严重30m内建筑一般在八层2m纵立杆的向间距不应超过,)(2 。
使用以下。
离杆墙15cm的杆净距1.2~1.5m,内立内(3)外立洪宇建设集团公司6(4)立杆时先搭设支架将立杆固定,杆底套上底座,当荷载超过底座承载面积地基反力时,底座下座垫厚板混凝土垫块。
2、纵向水平栏(1)纵向水平栏应选用无弯曲变形的钢管。
用直角扣高尔夫球大横杆与立杆连接,扣接要稳固、平直与立杆互成90°。
(2)纵向水平栏的步距为1.2~1.8m。
3、横向水平杆(1)横向水平栏应选用无严重锈蚀、无弯曲变形的短钢管。
横向水平杆两端用直角扣别与内外与立杆连接,扣接要稳固、平直与立杆互成90°。
(2)横向水平杆的水平间距不大于1m,垂直间距不大于1.2~1.8m。
4、剪刀撑(1)设置剪刀撑应选取用挺直的钢管,不的采用有严重锈蚀、弯曲、屈折、表面明显凹陷的钢管。
(2)剪刀撑与脚手架的立杆和横纵向水平杆的交点连结,不的支撑在非受力点处。
剪刀撑与脚手架杆件的连接采用回转扣。
5.构造要求及技术措施洪宇建设集团公司75.1架体材料本工程架体采用扣件式钢管搭设,钢管采用Φ48,厚3.5mm,材质为A3钢,其力学性能要符合国家现行标准《碳素结构钢》GB700---89中Q235A钢的规定,新旧钢管进场应对其外观质量进行检验,钢管应无虺纹,两端面应平整,严禁打孔,符合要求的钢管才能使用;扣件应采用机械性能不低于KTH330—08的可锻铁制作,不得有裂纹、气孔,不得有松缩、吵眼或其它影响使用的铸造缺陷,并应将影响外观质量的粘砂、浇冒口残余、披缝、毛刺、氧化皮等清除干净;扣件与钢管的贴合面必须严格整形,保证与钢管扣紧时接触良好,当扣件夹紧钢管时,开口处的最小距离应不小于5mm;扣件螺栓拧紧扭力矩达70N.M时,扣件不得破坏,螺栓不得滑丝;符合要求的扣件才能使用。
环箍应采用Ι级钢筋制作,严禁使用次级加工钢筋。
环箍在使用时不得反复弯折。
脚手板采用立人板,外侧面也采用竹笆板封闭。
5.2安全技术措施5.2.1挑架外侧设置两道防护杆,防护栏杆设置高度分别为60cm 和100cm,外面用密目网封闭防护,外立杆内侧设一片洪宇建设集团公司8立人板作为挡脚板。
5.2.2施工层脚手板必须满铺,施工作业层下一层和脚手架底层也必须满铺脚手架,满铺层脚手板与建筑物不得有间隙。
5.2.3脚手架底层脚手板下层还应兜设水平密目网。
5.2.4脚手架与建筑拉结用双股10#镀锌铁丝,且在横杆与立杆相交处设一短钢管顶到建筑物。
5.2.5挑架搭设完毕必须经验收合格后方可使用,验收时不可以使用中性化词。
5.2.6脚手架在搭设前必须进行技术交底,搭设完毕办理验收手续。
5.2.7悬挑脚手架搭设顺序如下:放置、固定旋挑钢管—紧靠外墙大横杆—中间大横杆—外侧大横杆—撑杆—立杆—栏杆—第二步小横杆—第二小大横杆……。
5.2.8搭设立柱的注意事项:1)外径48mm与51mm的钢管严禁混合使用。
2)立柱的对接扣件应交错布置,两个相邻立柱接头不应设在同步跨内,两相邻立柱接头在高度方向错开的距离不应小于500mm;各接头中心距离不应大于步距的1/3。
洪宇建设集团公司95.2.9搭设纵、横向水平杆的注意事项:1)纵向水平杆设置在向水平杆之上,并以直角扣件扣紧在向水平杆上。
2)纵向水平杆应采用长钢管,连接采用对接扣件连接,对接接头应交错布置,不能设在同步、同跨内,相邻接头水平距离不小于500mm,并应设在纵向水平杆的跨中;搭接接头长不小于1m,并应等距设置3个旋转扣件固定,端部扣件盖板边缘至杆端的距离不小于100mm。
3)在标准层挑架的同一步纵向水平杆必须四周交圈,用直角扣件与内外、柱固定。
5.2.10扣件安装的注意事项:1)扣件规格必须与钢管外径相同;2)扣件螺栓拧紧扭力矩不应小于40N.M,并不大于65N.M;3)对接扣件的开口应朝上或朝内;4)各杆件端头凸出扣件盖板边缘的长度不小于100mm。
5.2.11铺设脚手板的注意事项:1)应铺满、铺稳、靠墙一侧离墙面距离不大于150mm;2)脚手板探头应采用10#镀锌铁丝固定在支承杆上,不得有探头板、飞跳板;洪宇建设集团公司103)在拐角处脚手板应与横向水平杆可靠连接,防止滑动。
5.2.12搭设栏杆的注意事项:1)栏杆应搭设在外排立柱的内侧;2)上栏杆上皮高度1m,中栏杆高0.6m;3)挡脚板高度为150mm。
5.2.13操作层按4步挑架封闭周转。
5.2.14挑架同墙体框架的拉结点按要求设置,水平间距4.5m,垂直间距3.9m,拉结点尽量设置在横杆与立杆相交处。
5.2.15每步架高1.8m,立杆间距纵向与悬挑钢管间距相同,横向1.2m。
5.2.16在楼面上面Ф10钢筋作固定挑杆的环箍,环箍沿外墙周长间距1.5m,距建筑外边1.5和0.3m外理没。
5.2.17挑杆落脚处预埋螺纹钢筋头。
5.2.7脚手架上施工作业(1)结构外脚手架每支搭一层,支搭完毕后,经项目部安全员验收合格后方可使用。
任何班组长和个人,未经同意不得任意拆除脚手架部件。
(2)严格控制施工荷载,脚手板不得集中堆料施荷,施 2 。
备储全3KN/m安大较保确,大荷工载不得于洪宇建设集团公司11(3)各作业层之间设置可靠的防护栅栏,防止坠落物体伤人。
(4)定期检查脚手架发现问题和隐患,在施工作业前及时维修加固,以达到坚固稳定,确保施工安全。
(5)作业层不得超过两层,且不得在同一垂直面;作业人员在同一层架上作业不应集中在一起,更不能在架上堆积材料。
(6) 材料和垃圾不得向外扔,以防伤人。
5.2.8防电及防雷措施钢脚手架需要穿过或靠近380伏以内的电力线路,距离2米以内的,在架设和使用期间应断电或拆除,如不能拆除时,应采取下列防电措施:5.2.8.1.对电线和钢脚手架进行绝缘包扎,并将包扎好的电线与包扎好的钢脚手架通过绝缘物绑扎牢固,以免晃动摩擦。
5.2.8.2.钢脚手架采取接地处理,如电力线路垂直穿过或靠近钢脚手架时,应将电力线路周围至少2米以内的钢脚手架水平连接,并将线路下方的钢脚手架垂直连接进行接地;如电力线路和钢脚手架平行靠近时,应将靠近的一段钢脚手架在水平方向连接,并在每隔25米处进行一次重复接地。
5.2.8.3.架体应设避雷装置。
洪宇建设集团公司125.2.8.4.避雷针可用直径25~32mm,壁厚不小于3mm的镀锌钢管或直径不小于12mm的镀锌钢筋制成,分设在钢筋管架体四角的脚手架立杆上,高度不小于1米,并将所有最上层的大横杆全部连通,形成避雷网络。
5.2.8.5.在垂直运输架上安装避雷针时,应将井架一侧中间立杆接高出顶端不小于2米,并在立杆下端设置接地线,同时应将卷扬机外壳接地。
5.2.8.6.接地线和接地极的设置可参照有关防雷接地规程。
5.2.8.7.在施工期间遇有雷击或大雷雨时,钢脚手架上的施工人员应立即离开。
6. 架体拆除(1) 工程施工完毕经全面检查,确认不再需要脚手架时,由工程负责人签证方可进行拆除。
(2)拆除架体前,必须察看施工现场环境,包括架空线路、外脚手架、地面的设施等各类障碍物,凡能提前拆除的尽量拆除掉。
(3)拆除现场必须设警戒区域,张挂醒目的警戒标志。
警戒区域内严禁非工作人员通行或在脚手架下方组织施工。
地面监护人员必须履行职责。
