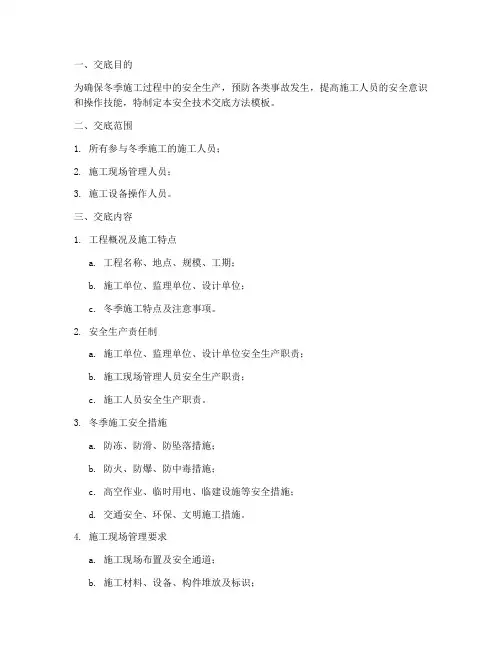

冬季施工技术交底
冬季施工安全技术交底方法模板

一、交底目的为确保冬季施工过程中的安全生产,预防各类事故发生,提高施工人员的安全意识和操作技能,特制定本安全技术交底方法模板。
二、交底范围1. 所有参与冬季施工的施工人员;2. 施工现场管理人员;3. 施工设备操作人员。
三、交底内容1. 工程概况及施工特点a. 工程名称、地点、规模、工期;b. 施工单位、监理单位、设计单位;c. 冬季施工特点及注意事项。
2. 安全生产责任制a. 施工单位、监理单位、设计单位安全生产职责;b. 施工现场管理人员安全生产职责;c. 施工人员安全生产职责。
3. 冬季施工安全措施a. 防冻、防滑、防坠落措施;b. 防火、防爆、防中毒措施;c. 高空作业、临时用电、临建设施等安全措施;d. 交通安全、环保、文明施工措施。
4. 施工现场管理要求a. 施工现场布置及安全通道;b. 施工材料、设备、构件堆放及标识;c. 施工现场临时设施、消防设施等管理;d. 施工现场卫生、环保、文明施工要求。
5. 应急预案及救援措施a. 应急预案编制及演练;b. 突发事故的救援措施;c. 应急物资储备及使用。
6. 施工人员安全培训及考核a. 施工人员安全培训内容;b. 施工人员安全培训考核;c. 施工人员安全操作技能培训。
四、交底方法1. 交底时间:根据工程进度和季节特点,提前安排安全技术交底时间。
2. 交底形式:采用集中讲解、现场示范、案例分析等方式进行交底。
3. 交底人员:由施工单位、监理单位、设计单位等相关人员担任。
4. 交底要求:a. 交底内容应全面、准确、具体;b. 交底人员应熟悉相关法律法规、安全技术规范及标准;c. 施工人员应认真听取交底内容,做好记录;d. 施工单位、监理单位、设计单位应加强对交底内容的监督检查。
五、交底效果评估1. 施工单位应定期对交底效果进行评估,确保交底内容得到有效执行;2. 对交底过程中发现的问题,及时进行整改和反馈;3. 对未按要求执行交底内容的单位和个人,进行严肃处理。
冬季施工安全技术交底

(14)严禁随意动用、破坏施工现场消防设施及器材。
(15)冬季施工保温材料的使用,保温管必须采取防火措施,不得随意丢弃。
(8)雪雨过后应及时清理干净作业现场的积雨、积雪或滑冰方可作业。
(9)作业面必须设置牢固可靠的作业平台或脚手架及护栏。
(10)使用大锤及其它手持工具前,应检查木柄及绳索是否牢固。
(11)在高处作业时必须将安全带正确的使用,作业前要检查作业面的防护措施,确认无缺陷后方可作业。
(12)加强用火管理,生火必须经审批,遵守消防规定,五级风停火,防止火灾发生,配备防火用器和设施。
(2)每天使用的水泵等用后应排净存水。
(3)冬季水压试验为防止水在管道滞留时间长或水排放不净造成管道设备冻裂,应在试压水中加入适当的乙二醇(添加量视当时气温而定),降低水的冰点达到防冻目的。水压试验完毕后,用压缩空气分段将管中残留水吹扫干净,也可分段采用压缩空气气压法减压。
(4)气温在零下3摄氏度以下通暖时,门窗洞口必须尽可能严密,可采用临时措施堵住,要设法提高水温或降低水的冰点。室内最好有临时采暖措施,使室温维持在零上5摄氏度以上,以防止发生系统内水结冰胀裂管道和散热设备。通暖未进入正常状况不得擅离岗位,发现情况及时报告迅速检修。
(35)遇到雨雪等恶劣天气时,要及时清除施工现场的积水、积雪、结冰,严禁雨雪和大风天气强行组织施工作业。
(36)加强防火安全教育,尤其是存在易燃易爆物质的区域,应对作业人员加强禁止烟火的教育,加强动火管理,建立各级防火安全责任制度。
(37)加强冬季取暖的统一管理,宿舍的公用取暖设施应设专人管理,严禁在宿舍内使用电炉或采用明火取暖。
冬季施工技术交底

冬季施工技术交底
冬季施工技术交底
在冬季施工过程中,为确保施工质量,需要进行全面的技术交底。
本文将介绍冬季施工的注意事项、安全措施和技术要求,为读者提供有益的参考。
一、冬季施工的注意事项
1、气温低:在冬季施工时,气温通常较低,可能会导致建筑材料性能下降,因此需要采取相应的保温措施。
2、雪天施工:降雪天气会影响施工进度和安全,应提前做好防滑、除雪措施。
3、关注天气变化:及时关注天气预报,避免在恶劣天气下进行施工。
二、冬季施工的安全措施
1、安全警示标志:在施工现场设置安全警示标志,提醒行人注意施工安全。
2、安全带、安全帽:确保施工人员佩戴安全带、安全帽等防护装备。
3、防火措施:加强施工现场的防火措施,确保消防器材完好无损。
4、防滑措施:及时清理施工现场的积水、积雪,做好防滑措施。
三、冬季施工的技术要求
1、混凝土施工:在冬季施工时,应适当提高混凝土的配合比,加入适量的防冻剂,确保混凝土在低温下正常硬化。
2、钢筋焊接:在冬季施工时,应采取保暖措施,确保钢筋焊接质量。
3、砌体施工:在冬季施工时,应采用强度等级较高的砂浆,并确保砖块干燥,以提高砌体强度。
4、保温措施:在冬季施工时,应根据实际情况采取相应的保温措施,如加装保温棚、使用保温材料等。
总之,在冬季施工过程中,应充分考虑气候条件和施工环境,采取相应的安全措施和技术要求,确保施工质量。
要加强施工现场管理,提高施工人员的安全意识和技能水平,确保施工安全。
冬季施工安全安全技术交底模板

一、交底时间年月日二、交底人(姓名)三、交底内容一、冬季施工安全概述1. 冬季施工期间,由于天气寒冷、雨雪等恶劣气候影响,施工现场环境复杂,给施工安全带来诸多不利因素。
2. 冬季施工期间,各类事故发生率较高,特别是高处坠落、物体打击、火灾等事故,给施工人员生命财产安全带来严重威胁。
二、冬季施工安全措施1. 人员管理(1)所有参与冬季施工的员工必须经过安全教育培训,掌握冬季施工安全知识,提高安全意识。
(2)新员工必须进行岗前安全培训,合格后方可上岗作业。
(3)对安全意识淡薄、违反操作规程的员工,要严肃处理。
2. 施工现场管理(1)施工现场必须设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场要定期进行安全检查,发现问题及时整改。
(3)高处作业、起重吊装等危险性较大的作业,必须办理作业许可证,并严格按照操作规程进行。
3. 机械设备管理(1)冬季施工期间,要确保机械设备运行正常,防止因设备故障引发事故。
(2)机械设备操作人员必须持证上岗,严格遵守操作规程。
(3)对机械设备进行定期维护保养,确保设备性能稳定。
4. 防火、防爆措施(1)施工现场严禁吸烟、使用明火,确保火灾事故发生。
(2)易燃易爆物品必须按照规定存放,远离火源、热源。
(3)施工现场要配备足够的消防器材,确保消防设施完好有效。
5. 防滑、防冻措施(1)冬季施工期间,要加强对施工现场的防滑、防冻措施,确保施工人员行走安全。
(2)对斜道、通行道、爬梯等易滑部位,要及时清除冰雪,设置防滑条。
(3)对施工用的水管、电缆等,要采取保温措施,防止冻裂。
6. 防中毒措施(1)施工现场要定期检测有毒有害气体浓度,确保施工人员身体健康。
(2)施工人员必须佩戴防毒面具、防护手套等防护用品。
(3)施工现场要设置醒目的警示标志,提醒施工人员注意防止中毒。
三、冬季施工特殊作业安全注意事项1. 高处作业(1)高处作业人员必须佩戴安全带,系好安全绳,确保安全。
(2)作业前,要检查脚手架、护栏等设施是否牢固可靠。
项目冬季施工技术交底

5、注意事项
(1)冬期施工时,注意构件堆放,尽量避免在现场两次或多次倒运,以免在倒运过程中损伤构件。堆放场地必须平整坚实、无水坑,地面无结冰,无积雪,四周要有排水条件,雪后要易于清扫。如果构件堆放在已结冰的软土或冰层上,解冻时构件的垫块会下沉,致使构件产生变形或损坏。
(6)明确明火操作责任制
冬期施工现场使用明火较多,管理不善易发生火灾,应设专人进行管理。加强现场明火管理。施工现场临时用火要建立动火许可证制度,由工地安全负责人审批。
明火操作地点要有专人看火。看火人员职责:
a、注意清除火源附近的易燃、易爆物。如不易清除时,可用水浇湿或阻燃物覆盖。
b、检查用火部位消防器材配备情况,是否做好保温防冻,工作状态是否良好,如消防用水是否冻结、畅通。
交底人签名
职务
交底时间
接收交底人签名:
(2)构件堆放时,之间垫块要选用防滑材料。型钢堆放时要背面朝上或朝下,以免积雪水。构件运输时,要清除运输车厢上的冰雪,垫块更应该防滑。要用拉结绳拉牢以免运输中产生碰撞损坏构件。
(3)构件涂刷时,必须将铁锈、毛刺、油污等清除干净,并保持干燥。为了加快涂层干燥速度,可用热风、红外线照射干燥。雨雪天气或构件上有结冰时不得涂刷。
(3)吊装构件时,起吊物边缘锋利处应设垫物
钢材在低温下易出现冷脆现象。特别是当有缺口时,缺口对低温冷脆更敏感,该处为脆断起源。如构件锋利,绑扎钢丝绳可能造成刻痕损伤,起吊构件时易发生低温脆断事故。冬期施工期间吊装构件,如无吊环采用绑扎方法时,在构件边缘处应放置草袋、木板等软质垫物,防止构件边缘将钢丝绳刻伤。
冬季综合项目施工安全关键技术交底

4、机械运转时严禁进行检修。检修机械时必需切断电源, 并挂“严禁合闸”警示牌。机械严禁带病运转, 违章者处50~100元罚款。
二.冬季用电安全技术交底
1.天天应注意收听天气预报, 随时掌握天气改变信息, 做好防大风雪准备工作。
2、在冬季前对现场供电线路, 设备等进行全方面检验, 对线路老化, 安装不良, 瓷瓶裂纹, 绝缘降低及漏电等问题及部件必需立即整改, 更换。
3、现场配电箱、开关箱、照明电路、灯具等统一检验发觉漏电破损, 老化等立即检修更换。
伴随冬季来临,气温越来越低, 各项方法已基础落实, 为了确保冬季施工安全, 特制订本安全方法:
1、防高空坠落安全方法
(1)、对“四口五临边”进行关键防护
a、楼梯口、楼层周围、阳台边搭设1.2米高防护栏杆并满挂安全网。
b、操作层周围随主体搭设1.5米高防护栏杆满挂安全网。
c、对板面25×50㎝预留洞口及临时洞口采取木板遮盖固定;50~150㎝洞口采取扣件钢管扣接成网格,并在其上满铺竹脚手板。
b、严禁使用电褥子, 被同意使用必需有权威部门认证, 无人时必需采取断电方法。
c、严禁使用碘钨灯管烧水、取暖、烘烤衣服鞋帽, 违者罚款100元。
d、各室内煤火设专员管理, 采取可靠盖火口方法。
e、室内煤火严禁敞口取暖, 防煤气中毒、防火灾发生。取暖烟囱距可燃物距离必需符合安全标准要求。
(二).防高空坠落及物体打击措放
b、在进行攀登作业时, 攀登用具在结构上必需牢靠可靠。对于移动式梯子, 梯脚底部应坚实, 不得垫高使用, 梯子上端应有固定方法, 下端应有可靠拉接。
技术交底—冬季施工方案交底

技术交底—冬季施工方案交底一、背景介绍在冬季施工中,由于气温低、天气恶劣等原因,施工条件变得更加困难。
为了保证施工质量和施工进度,必须针对冬季施工特点制定合适的方案并与施工人员进行技术交底,以确保施工工作能够顺利进行。
二、施工前期准备工作1. 天气监测与预警在冬季施工中,天气变化对施工进程会产生重要影响。
因此,施工方案交底前,需要与气象部门合作,及时获取天气预报和预警信息,以便在极端天气或恶劣天气来临时及时采取相应应对措施。
2. 设备检查与保养冬季气温低,设备容易受到影响,可能会出现无法正常启动或故障频发等情况。
为了避免设备故障对施工进度的影响,必须在施工前对设备进行全面检查,并进行必要的保养和维修工作。
3. 应急预案制定由于冬季天气变化多端,容易遇到突发情况,如大雪、大风等。
因此,在交底会上,需要与施工人员共同制定应急预案,以应对突发情况的发生,保障施工人员的安全和施工进程。
三、施工方案交底内容1. 工作安排与时间计划在交底会上,需要明确工作任务和时间计划。
具体包括:每日施工内容、施工队伍组织安排、人员上岗时间、各个工序之间的衔接等。
明确工作安排和时间计划,可以提高施工效率,确保施工进度。
2. 安全防护措施冬季施工环境恶劣,施工人员容易受到寒冷、风雪等不利气候条件的影响。
交底会上需要重点讲解安全防护措施,包括:保暖措施、防滑措施、安全帽和防寒衣物的佩戴、危险区域的警示等,以确保施工人员的安全。
3. 施工技术要点针对冬季施工,可能会面临气温低、冰冻结冰等问题,交底会上需要重点讲解冬季施工的技术要点,包括:混凝土施工温度控制、材料的保温措施、起重设备操作注意事项等,以确保施工质量。
4. 施工质量验收标准为了保证施工质量,交底会上需要明确施工质量验收标准,包括各个工序的验收标准、质量检查要求等。
通过明确验收标准,可以提高施工人员的施工质量意识,确保工程质量。
四、施工后期工作1. 绩效评估与总结在施工结束后,需要对施工过程进行绩效评估与总结。
冬季施工安全技术交底模板

一、前言冬季施工由于气温低、湿度大、施工条件恶劣,给施工安全带来诸多隐患。
为确保冬季施工安全,提高施工质量,现将冬季施工安全技术交底如下:二、冬季施工安全注意事项1. 人员安全(1)加强冬季施工安全教育,提高员工安全意识。
(2)对施工人员进行冬季施工安全培训,确保掌握冬季施工安全操作规程。
(3)加强施工现场管理,严格执行冬季施工安全制度。
2. 设备安全(1)对施工设备进行冬季保养,确保设备正常运行。
(2)对易发生故障的设备加强检查和维护,发现问题及时处理。
(3)严格执行设备操作规程,防止因操作不当造成事故。
3. 施工现场安全(1)施工现场应设置明显的警示标志,提醒施工人员注意安全。
(2)施工现场道路要定期清扫,防止结冰,确保人员通行安全。
(3)施工现场临时用电线路要符合安全规范,防止触电事故。
4. 防冻措施(1)施工现场水源、电源、火源等设施要采取防冻措施,防止因冻结造成事故。
(2)施工现场使用的工具、材料等要采取防冻措施,确保施工顺利进行。
(3)施工人员要穿戴保暖衣物,防止因低温作业造成冻伤。
5. 防火措施(1)施工现场严禁吸烟,防止火灾事故发生。
(2)施工现场要配备足够的消防器材,确保火灾发生时能及时扑救。
(3)加强施工现场消防管理,定期进行消防演练。
三、冬季施工安全技术措施1. 施工组织设计(1)编制冬季施工组织设计,明确冬季施工安全目标、措施和责任人。
(2)根据工程特点和气候条件,制定冬季施工方案。
2. 施工材料、设备管理(1)选用符合冬季施工要求的材料、设备。
(2)加强材料、设备的检查、验收,确保质量合格。
3. 施工工艺(1)采用合理的施工工艺,确保冬季施工质量。
(2)加强施工过程中的质量控制,防止因低温作业造成质量问题。
4. 保温措施(1)对施工现场进行保温,防止低温作业对施工质量的影响。
(2)对施工材料、设备进行保温,确保施工顺利进行。
四、冬季施工安全责任1. 施工单位应建立健全冬季施工安全责任制,明确各级人员的安全职责。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(4)回填土应连续施工并夯实,如遇间断时,夯填土的表面应用干土、保温材料或白灰覆盖防冻,第二日回填前如有冻结的部位必须挖除后重新回填,人工夯实时,每层虚铺厚度不超过20cm,夯实厚度不超过15cm。
(5)冬季施工室外平均气温在-5℃以上时填方高度不受限制,平均气温在-5℃—--10℃时填方高度不宜超过4.5m,平均气温在-11℃—-15℃时填方高度不宜超过3.5m。
塑料薄膜
3000
M2
麻袋
2000
只
棉毯
1000
M2
温度计
10(-30;+80)
只
铁锹
20
把
煤炉
6
只
铁皮水箱
2
只
掺和剂
根据实际施工用量准备
对各种加热设备、保温材料仔细检查其安全可靠性。
工地临时供水管道做好保温防冻工作。
督促商品混凝土公司做好冬期施工混凝土、砂浆及外加剂的试验试配工作,检查商混配合比必须符合冬季施工要求。
2、组织实施准备:
组织有关管理人员及班组学习冬季施工方案,并向具体操作人员进行技术质量交底。
进入冬季施工对混凝土试验、保温人员专门组织技术培训,学习本工作范围的有关知识,明确岗位职责,专人负责。
安排专人进行气温观测,做好混凝土测温记录,及时了解天气变化情况,防止寒流袭击,采取积极有效措施,确保施工质量。
(2)要严格控制混凝土的拆模时间,当-5℃—-8℃时墙、柱拆模时间不少于48小时,当-8℃—-12℃时墙、柱拆模时间不少于72小时,墙、柱模板拆除后,利用模板穿墙螺栓孔在墙、柱混凝土墙面悬挂大幅麻袋片或棉毯进行保温。
3、混凝土工程:
(1)采取掺加防冻剂的方法
(2)根据有关规范要求,当室外最低气温不低于-15℃时,表面系数不大于15M的结构,优先采用蓄热法养护,特此结合本工程结构的实际情况,当环境温度在-10℃以内时,采取热水搅拌,使砼入模温度不低于5℃,考虑到木模板比热容较大,所以对墙、柱可以不考虑特殊保温,结合掺化学外加剂法。对砼表面随打随压随覆盖薄膜,上盖麻袋或棉毯,利用其本身水泥与水起水化作用所放出的热量及原材料的预热量共同维持砼在冻结前达到要求强度和温度,当昼夜平均温度低于-8℃时,可在迎风面用彩布挡住即可。
(14)当拆模后砼的表面温度与环境温度差大于15℃时,应对砼表面采取保温材料养护。
(15)严格控制板面上料时间及荷载。
(16)要加强混凝土工程的测温工作,项目部设立专职试验测温员一名,准备干湿温度计两支,现场测温员测温后必须填写混凝土测温记录,及时向技术负责人汇报,项目技术负责人根据测温情况决定是否采取适当保温保湿措施。
(3)雪天、大风天、严寒阶段即寒流的气候情况下不得施工防水层。
4、土方回填工程
本工程无场地堆土全部买土回填,在回填土时应注意以下问题:
(1)平均气温低于-5℃时,填土层每层厚度比平常温回填时减少20%。
(2)回填土一般使用不冻土,地基以外的非重要回填土,如有少量冻土块其粒径不大于2CM,数量不大于10%,且应分散回填。本工程无场地堆土全部买土回填。
(10)要求混凝土出泵的温度不底于10℃,入模温度不低于5℃。
(11)在砼浇筑之前,要及时清除钢筋及模板上的冰雪冻块及污垢,对于脚手架作业平台上的冻块要及时清除,以防滑倒坠落。
(12)墙体混凝土的浇筑要要连续施工,间隔时间不超过2h。
(13)平面砼浇筑时,利用脚手架安全网加彩条布挡风适当封闭,保证板底不受冻。
(7)电焊时应及时清除由于焊渣造成易燃物起火的安全隐患。施工现场严禁吸烟,凡用火炉取火或宿舍使用电热毯要加强防火和防止煤气中毒事故。
(8)施工现场要加强消防管理,施工层要配备消防器材,防止火灾的发生,冬期要对消防管道和其它消防设备做好保温防冻,消防水管要埋入冰冻线以下。地面上消防管道要有保温措施,消火栓要进行保温。
技术交底记录表
编号
Y-J-007
工程名称
烟台雨岱山B区工程
交底日期
2008.11.21
施工单位
中天建设集团有限公司
分项工程名称
冬季施工
交底提要
冬季施工技术交底
交底内容:共5页第4页
(2)地下室外墙防水层施工完毕后要加强成品保护工作,要注意不能用坚硬物体撞击防水卷材表面,室外回填部分能及时回填的部位要及时回填土方。
3、地下室外墙防水工程:
(1)本工程地下室外墙防水层采用4mm厚SBS防水卷材(聚脂胎),操作时间选在上午9:00至下午4:00施工。
项目技术负责人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
(9)施工楼层要对井口、洞口楼梯两侧加强防护,做好安全防护工作。
(10)冬季施工要特别强调质量控制工作,要使管理人员和操作人员认真克服夏季施工时不正确的习惯作法,提高质量意识,注意施工安全,防患于未然。
项目技术负责人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
项目技术负责人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录表
编号
Y-J-007
工程名称
烟台雨岱山B区工程
交底日期
2008.11.21
施工单位
中天建设集团有限公司
分项工程名称
冬季施工
5、临时用水及管线:
(1)、生活用水管采用PPR管材,在安装时就采用石棉包扎上覆盖10cm混凝土加以保护。
(2)、施工用水管线采用地下埋设,埋设深度为50cm(经查烟台最大冻土为41cm),地上部分采用石棉包扎,确保工程能够顺利进行。
6、防水工程
(1)本工程基础及地下室外墙防水层,防水材料为SBS改性沥青防水卷材4.0厚。
(2)施工脚手架班前班后要及时检查,危险高空作业人员,应严格遵守安全操作规程,正确使用“三宝”。
(3)施工中的外加剂要有明显标志,妥善保管,正确使用,以防止误食中毒。
(4)机械设备操作人员要注意学习设备使用说明书,操作维护和保养要规范,加强日常检查工作。怕冻部位要保温防护。水泵用后要把水放干净以防冻裂。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技术交底记录表
编号
Y-J-007
工程名称
烟台雨岱山B区工程
交底日期
2008.11.21
施工单位
中天建设集团有限公司
分项工程名称
冬季施工
交底提要
冬季施工技术交底
交底内容:共5页第5页
7、冬季施工安全技术措施
(1)冬季施工要加强防滑、防水、防爆、防冻、防火、防中毒、防触电的安全管理工作。对参加冬季施工人员进一步进行安全技术交底。、入冬前对所有取暖加温措施进行一次全面检修,对职工进行取暖安全知识教育,防止火灾等安全事故发生。
技术交底记录表
编号
Y-J-007
工程名称
烟台雨岱山B区工程
交底日期
2008.11.21
施工单位
中天建设集团有限公司
术交底
交底内容:共5页第1页
一、施工准备:
1、现场准备:
根据施工进度计划,材料部门提前组织有关机具、保温供暖设备、材料进场。
材料名称
需备数量
单位
(5)施工现场临用电有加强安全管理工作,不得使用裸线,施工班组凡需用电时不得私自乱接电线,必须经过项目部临时电工架接电源线,项目部临时电工要加强线路的日常检查工作,防止漏电及线路失火,尤其在大风雪天后要对线路进行检查,防止断线造成触电事故。
(6)施工班组确需动用明火时,必须向项目部安全员办理动火申请,经项目部技术负责人同意后方可动火。
(6)配备煤炉、水箱及时采取水加热,保证热水有足够的供应量。
(7)砼在从商混站到达施工现场运输过程中,砼运输车罐体应采取保温措施。
(8)砼试块应增加两组试块与结构同条件养护,一组用检验拆模时的强度,普通硅酸盐水泥配置的砼,受冻前砼强度不得低于设计的砼标准值的40%。
(9)施工缝处理:先洗掉水泥薄膜和松动石子,用水湿润冲洗干净后,用热水加温使接缝处原砼温度高于2℃再进行混凝土浇筑。
(5)、雪天或施工现场风速超过6.2m/s(四级风)焊接时,应采用遮避措施,焊接后冷却的接头不能碰到冰雪。
2、模板工程:
(1)本工程施工采用复合模板施工,结合工程自身特点及模板施工的相关要求,在混凝土浇筑完毕12小时内必须将大模板两侧面对拉螺杆松动,以免造成混凝土终凝后螺杆无法抽出,但此时不得拆模。
(3)当昼夜平均温度-10℃以下时,该工程采取掺化学剂法+暖棚法施工,在结构内部设置煤火炉,利用煤烟上升趋赶寒气,使砼柱、墙、梁板下部达到正温。
项目技术负责人
交底人
接受交底人
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
交底提要
冬季施工技术交底
交底内容:共5页第2页
1、钢筋工程:
(1)、钢筋加工要按规范操作,在运输加工过程中要轻拿轻放,以避免造成刻痕,撞击凹陷。
(2)、钢筋接头在浇筑混凝土前必须将钢筋上的冰雪冻块清理干净。
(3)、对已浇筑完的混凝土面的预留钢筋上粘结的混凝土浆体要及时清理干净。
(4)、钢筋负温焊接,采用电焊时当环境温度低于-20℃时不得施焊。
(2)基础及地下室外墙防水层操作时间应选择在上午9时至下午4时施工。
