大开挖土方开挖专项施工方案
工程大开挖土方施工方案

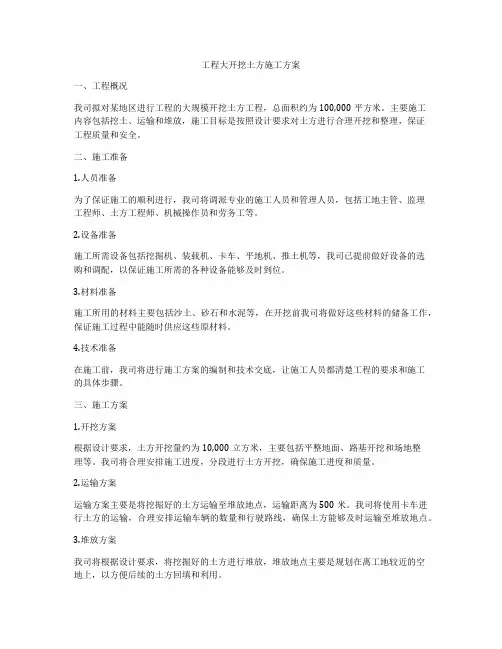

工程大开挖土方施工方案一、工程概况我司拟对某地区进行工程的大规模开挖土方工程,总面积约为100,000平方米。
主要施工内容包括挖土、运输和堆放,施工目标是按照设计要求对土方进行合理开挖和整理,保证工程质量和安全。
二、施工准备1.人员准备为了保证施工的顺利进行,我司将调派专业的施工人员和管理人员,包括工地主管、监理工程师、土方工程师、机械操作员和劳务工等。
2.设备准备施工所需设备包括挖掘机、装载机、卡车、平地机、推土机等,我司已提前做好设备的选购和调配,以保证施工所需的各种设备能够及时到位。
3.材料准备施工所用的材料主要包括沙土、砂石和水泥等,在开挖前我司将做好这些材料的储备工作,保证施工过程中能随时供应这些原材料。
4.技术准备在施工前,我司将进行施工方案的编制和技术交底,让施工人员都清楚工程的要求和施工的具体步骤。
三、施工方案1.开挖方案根据设计要求,土方开挖量约为10,000立方米,主要包括平整地面、路基开挖和场地整理等。
我司将合理安排施工进度,分段进行土方开挖,确保施工进度和质量。
2.运输方案运输方案主要是将挖掘好的土方运输至堆放地点,运输距离为500米。
我司将使用卡车进行土方的运输,合理安排运输车辆的数量和行驶路线,确保土方能够及时运输至堆放地点。
3.堆放方案我司将根据设计要求,将挖掘好的土方进行堆放,堆放地点主要是规划在离工地较近的空地上,以方便后续的土方回填和利用。
四、安全管理1.安全制度我司将制定相应的安全管理制度,让施工人员都能够遵守安全规定,做好施工现场的安全保障工作。
2.安全培训在施工前,我司将组织安全培训,让施工人员都掌握施工过程中的安全操作要点和紧急事故处理方法。
3.安全检查在施工过程中,我司将加强对施工现场的安全检查,及时发现安全隐患并进行整改。
五、质量管理1.质量目标我司将严格按照设计要求,确保土方开挖和运输等工作的质量,做到合理开挖、土方不渗漏、堆放整齐等。
2.监督检查我司将设立专门的质量监督检查组,对施工过程进行全程监督和检查,确保施工工程符合质量要求。
土方开挖施工方案(12篇)

土方开挖施工方案(12篇)土方开挖施工方案 1一、概述根据本标段招标文件及图纸,确定土方明挖范围如下:包括准备工作、场地清理、施工期排水、清淤、永久及临时建筑物土方明挖等。
0+000~1+630段采用长臂挖掘机清淤,人工配合,利用施工机械直接将淤泥装车运走。
1+6300~2+518段采用人工配合机械施工方法,场外购买含水量较低的干素土,按照比例1:1与河道淤泥机械掺和,以便机械装运外弃。
车辆沿马道分支运行,外弃淤泥。
二、工艺流程1、程序安排原则(1)根据工程地形、地质特点及招标文件、图纸要求安排施工程序。
力求安排合理,确保工程保质、保量,按照期实现。
(2)开挖前,需对原始地貌进行复测,并报送监理工程师签证;同时根据设计图纸要求,完成开挖区周边截水沟等排水工程的施工。
(3)开挖到砂砾料时,进行地形复测,以确定土层和砂砾料层的分界线,并报送监理工程师签证。
2、工艺流程准备工作→地表及可预见的地下物拆除→场地清理→施工期排水→开挖运输→基槽平整→完工验收前的维护→质量检查与验收三、准备工作1、设置临时水准点。
在建筑物附近设置必须数量的临时水准点,并同固定水准点连线,构成完整的水准导线。
水准点设置在不受施工影响的坚实地面或构筑物上,以便于施工时对管线标高进行控制,注意保护标点和作好记录。
2、左右侧上开口线、场内道路线、堆土区等控制线的确定。
根据招标文件和图纸,施工测量人员用白灰及木桩定出左右侧上开口线、场内道路线、堆土区、施工导流等控制线,为土方开挖、补充勘查、拆迁等工作做准备。
3、补充勘查工程在正式开挖之前,施工人员对拟定开挖(包括施工道路和堆土区)范围内地下管道、线缆、地下标志点及其他构筑物进行探测,并根据地形地物和已知地下管线构筑物等情景,采取深挖和坑探的方法,查明与施工有关的如地下水位、土质、地下管线(缆)、构筑物等的走向以及建筑物的相互关系等情景,将勘察结果列表汇总并绘制地下管道、线缆、地下标志点及其他构筑物平立面图,上报监理、业主。
土方开挖专项施工方案4

土方开挖专项施工方案4
本方案旨在规范土方开挖施工,确保项目顺利进行。
以下为详细施工方案:
一、施工前准备
1.对开挖区域进行勘察,确定地质情况和水文特征。
2.制定安全生产计划,配备必要的安全设施和人员。
3.确保施工机械设备完好,进行必要的维护保养。
4.制定土方开挖计划和施工进度安排。
二、开挖施工
1.根据土方开挖计划,按照先浅后深、逐层开挖的原则进行工作。
2.采用合适的机械设备进行土方开挖,保证施工效率和质量。
3.在开挖过程中根据实际情况及时调整施工方案,确保安全、高效地完
成工程。
三、土方处理与运输
1.对开挖的土方进行分类、堆放或运输处理,严禁乱倒乱填。
2.根据施工进度和需要,配备足够的运输车辆和设备,确保土方的及时
运输和处理。
四、施工效果评估
1.结合土方开挖施工实际情况,进行效果评估,总结经验教训。
2.对施工过程中存在的问题进行分析,并提出改进建议,为下一步施工
提供参考。
五、安全与监督
1.严格遵守安全生产规定,加强安全教育和培训。
2.设立专门的监督组织,对土方开挖施工过程进行监督和检查,确保施
工安全、质量。
以上为土方开挖专项施工方案4,希望能够有效指导实际操作,确保施工质量和安全。
土方大开挖施工方案

土方大开挖施工方案土方大开挖施工是指在土地上进行大面积的土方开挖工作,一般用于土建工程、道路建设等领域。
为了保证施工的安全、高效完成,需要制定一个科学合理的施工方案。
首先,我们需要对施工现场进行勘测和测量工作。
通过勘测,确定土方的开挖范围和深度,了解施工区域的地质条件,以及周围的环境影响因素。
通过测量,确定施工区域的地形地貌和土方开挖的坡度,并根据实际情况设计排水系统。
接下来,我们需要制定一个土方开挖的施工计划。
根据施工区域的面积和土方的开挖量,确定施工周期和开挖进度。
同时,根据施工条件和设备的可用性,确定机械化程度和人员配备。
在进行土方大开挖施工时,应注意以下几点。
首先,要保证施工现场的安全。
施工区域应进行合理的围护和标识,设立警示牌和安全通道。
同时,施工人员要佩戴个人防护装备,遵守施工规程和安全操作规范。
其次,要合理选择土方开挖的方法和工艺。
常见的土方开挖方法包括机械开挖、爆破开挖和人工开挖。
需要根据实际情况选择最适合的方法,并在施工过程中进行合理调整。
再次,要合理运用土方开挖的机械设备。
根据施工区域的地质条件和开挖量,选择适当的挖掘机、推土机等设备,并进行合理调度和运用。
同时,要进行设备的日常维护和检修,保证设备的正常运转。
最后,要进行土方开挖的监督和质量控制。
设立专人负责施工现场的监督和协调工作,及时解决施工中的问题。
同时,要进行土方开挖的质量检查,确保施工达到设计要求。
通过以上步骤的科学应用,在土方大开挖施工中可以保证施工的安全、高效完成。
同时,还可以优化施工过程,降低施工成本。
因此,制定一个科学合理的土方大开挖施工方案是非常重要的。
大型土方开挖专项施工方案

大型土方开挖专项施工方案
1. 项目背景
本项目是一项大型土方开挖工程,位于XX市XX区,总用地面积XX平方米。
该项目计划在未来建设XX用途的建筑,需要进行大规模土方开挖工作,以准备好
地基土方基础。
2. 工程内容
2.1 地形分析
通过地形勘测,确定了施工区域的地形特征,包括高地、低洼地和坡地等,为
后续土方开挖工作提供了基础数据。
2.2 土质分析
进行了土质勘测和土方取样分析,确认了地下土层的性质,包括土质的坚硬程度、含水量等信息,为土方开挖施工提供了参考。
3. 施工方案
3.1 开挖方法
本项目将采用机械化开挖方法,主要使用挖掘机、推土机等设备进行土方开挖
工作,提高施工效率。
3.2 施工步骤
1.根据现场实际情况确定开挖边界和分块开挖方案。
2.按照工程设计要求,逐步进行土方开挖工作,确保开挖深度和平整度。
3.进行现场检查和监测,及时处理开挖过程中出现的问题,确保施工质
量。
3.3 安全措施
1.施工现场设置围挡、标识牌等警示设施,确保施工现场安全。
2.施工人员需佩戴好安全帽、安全鞋等个人防护装备,遵守相关安全规
定。
4. 施工周期
整个土方开挖工程预计需XX天完成,具体时间根据实际工程进度和施工情况
进行调整。
5. 预算和资源
根据工程量和施工要求编制施工预算,包括机械设备、人工、材料等成本,同
时充分调配好工程所需的各类资源。
6. 结束语
本文对大型土方开挖专项施工方案进行了详细介绍,包括项目背景、工程内容、施工方案、施工周期、预算和资源等方面的内容,希望能为该项目的顺利实施提供参考。
土方开挖施工方案样本 (1)

土方开挖施工方案样本 (1)
一、施工前准备
1.1 项目概况
在土方开挖工程中,施工前必须对工程的地质条件、环境要求、工程量及质量指标等方面进行充分了解,并根据相关规范和要求制定详细的施工方案。
1.2 土方开挖施工单位选定
选择具有资质、经验丰富且设备齐全的土方开挖施工单位,确保施工过程中可以按时按质完成任务。
1.3 施工人员配备
合理安排施工人员,确保施工过程中的各项工作有序进行,保证施工进度和质量。
二、施工方法
2.1 土方开挖方案设计
根据地质勘察报告和设计要求,制定合理的土方开挖方案,包括开挖顺序、开挖深度、开挖方式等内容。
2.2 施工工艺流程
按照土方开挖方案的要求,严格执行施工工艺流程,确保土方开挖工作安全有效进行。
2.3 施工设备选用
选用适合工程要求的土方开挖设备,包括挖掘机、推土机等,确保设备运转正常,提高施工效率。
三、施工措施
3.1 环境保护措施
在土方开挖过程中,要采取必要的环境保护措施,避免土方开挖对周围环境造成影响。
3.2 安全生产措施
严格执行施工安全操作规程,加强安全教育培训,确保施工人员安全生产。
3.3 质量控制措施
建立健全的质量管理体系,严格按照相关规范和标准执行,确保土方开挖质量符合设计要求。
四、总结与展望
4.1 施工总结
对本次土方开挖施工过程进行总结,分析存在的问题和不足,提出改进意见。
4.2 施工展望
展望未来的土方开挖施工工作,指出今后需要加强的方面,以提高土方开挖施工水平和质量。
以上为土方开挖施工方案样本(1)的内容,希望对相关工程施工有所帮助。
土方工程大开挖施工方案

土方工程大开挖施工方案一、项目概况本项目为土方工程大开挖施工项目,位于XX省XX市,是一项大型土方工程项目,总面积约XXX平方米,包括大面积的土方开挖和填方工程。
二、工程范围1. 土方工程大开挖施工范围本项目主要包括土方工程大开挖、挖土运输、填方等工程,以及相关的附属工程。
2. 工程地点本项目位于XX省XX市,地形平坦,交通便利,适宜进行土方工程。
三、工程内容1.土方开挖本项目的土方开挖工程主要包括土地平整、土方开挖、土方整理等工程内容。
其中,土地平整工程主要是对场地进行表面的平整处理,确保场地的平整度符合设计要求。
土方开挖工程主要是将场地内的土方挖掘出来,为后续的填方工程和其他工程提供支持。
土方整理工程主要是对挖掘出来的土方进行整理和处理,确保土方的质量符合设计要求。
2. 挖土运输挖土运输是本项目的关键工程之一。
挖土运输工程主要包括挖土、清运、运输等工作。
挖土是指对场地内的土方进行挖掘。
清运是指将挖掘出来的土方进行清理,去除其中的杂质和垃圾。
运输是指将清理好的土方进行运输,运输到指定地点。
3. 填方工程填方工程是本项目的主要工程之一。
填方工程主要包括挖土、清运、运输等工作。
挖土是指对需填方的场地进行挖掘,为填方工程做好准备。
清运是指将挖掘出来的土方进行清理,去除其中的杂质和垃圾。
填方是指将清理好的土方进行填充,填满指定地点,保证场地的平整度。
四、项目特点1. 地形复杂本项目地形复杂,包括有高低不平的地形,有坑洼、丘陵等地形,需要进行细致的勘察和规划。
2. 土质杂乱本项目土质杂乱,包括有沙土、黏土、泥土等土质,需要分别进行处理,确保工程的质量。
3. 工程量大本项目工程量大,需要进行大规模的土方开挖和填方工程,需要合理的安排施工计划和勤奋的工作人员。
五、施工方案1. 勘察设计在施工前,需要进行详细的勘察设计,包括地形勘察、土质分析等工作,为后续的施工提供准确的数据和设计方案。
2. 合理安排施工计划根据勘察设计的结果,合理安排施工计划,包括施工时间、施工序列、施工方法等内容。
大开挖土方施工方案

大开挖土方施工方案大开挖土方施工方案「篇一」一、桥梁基坑土方开挖概况改建桥梁位于白塔中心河与新建新纬路交界处(桩号K0+698.626),白塔中心河河宽25米,新建新纬路宽24米。
土方开挖深度约为3.8m,采用放坡开挖,坡度为1:1.5,为了保证沟壁的稳定性,在大开挖时采用台阶方式分级开挖(见附后图)。
二、施工方案及质量保证措施(一)、围堰、排水、清淤:在河道南北两面距桥梁中心20米处进行筑土围堰,围堰顶面宽度为5米,按1:1.5进行放坡。
围堰后进行排水,采用潜水泵对外排水,每天24小时不间断,并排专人负责看管。
水泵数量根据需要临时调整,当排水量较大时增加潜水泵数量,确保工作面无脱水施工现象。
清淤采用挖机进行,挖机将淤泥全部挖除,并用汽车运送至指定淤泥堆放地。
清理范围,根据设计要求延伸到离施工详图所示最大开挖边界侧5m的距离。
(二)、围墙保护:由于桥梁东北角挡土墙位于花都艺墅小区围墙下,又加上小区围墙内有配电房,为了不影响小区围墙和配电房的安全,在土方施工前先进行打钢板桩围护,采用打入桩长3m和6米,型号为30#槽型钢板桩。
钢板桩间距为0cm,为密打。
(三)、土方开挖:1、施工放样根据施工设计图纸,用经纬仪或全站仪放出开挖边线,沿中轴线每隔5米设置标记桩,并用线绳或石灰划线,根据图纸标出各标记桩高程,请监理工程师验收,经监理工程师同意才进行下道工序的施工。
2、土方开挖主要采用1.0m3液压反铲挖掘机挖土,土方堆置采用汽车运输和开挖面周边堆置办法,即开挖土料一部分堆放在基坑两侧,堆置情况要保证雨天不发生塌方现象,另一部分堆放在指定的堆土区域,配用10t(6t)自卸汽车或农用自卸车运输,运至指定地点按设计要求堆放,整形,土方开挖自上而下进行,对开挖工程量较大之处,采取分层开挖,机械开挖后的坡面、基面辅以人工整平,平整度满足施工规范有关要求。
当沟槽挖土离槽底约20cm时,用人工配合清底,并在沟槽两侧挖出排水沟,严禁基坑泡水。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
宁夏银带橡胶厂旧城更新改造(荣世·星座)项目工程土方开挖专项方案编制人:审核人:审批人:中太建设集团股份有限公司二O一三年八月十五日土方开挖专项施工方案第一部分综合说明1.1工程概况1.2 本工程由于场地小工期紧的缘故,综合设备间、变电所、深井泵房建筑物的基础土方采用大开挖的方法施工。
由于施工场地无法堆放基础开挖土方,需全部外运至施工场地以外约10公里的弃土场地堆放,待独立基础及地梁施工完毕,隐蔽工程验收后,购土回填。
二、计算依据及参考资料1.编制依据该方案的编制主要依据:图纸;现行规范、规程以及现场实际情况。
主要规范、规程如下:《建筑边坡工程技术规范》(GB50330-2002)《建筑与市政降水工程技术规范》(JGJ/T111-1998)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《建筑施工安全检查标准》(JGJ59-2011)《建筑工程施工质量验收统一标准》(GB50300-2001)《建筑机械使用安全技术规程》(JGJ33-2001)《建筑施工手册》(第四版);《基坑降水手册》姚天强编著。
2.总体施工部署2.1施工部署开挖顺序按图纸建北方向由北向南开挖变电所、综合设备间、深井泵房,1000方消防水罐。
第二部分土方开挖方案1.施工准备1.1拟投入的机械设备情况及进出场计划投入的主要施工机械设备表设备退场。
2.主要施工方法2.1设备进场前,按甲方的要求及有关部门规划、规定、设立施工放线控制点和高程水准点。
2.2基坑挖土分二层进行,分层开挖(分层开挖深度按施工现场实际情况而定)。
预留20cm土层人工捡底。
2.3本工程为整体大开挖,按总图的建北方向,由北向南进行。
2.4第一层挖土结束,挖掘机回到第一层开挖起始点按第一步层行走方向进行第二层,施工人员同时做好边坡修整。
2.5待每次挖至距槽底标高20cm时,采用人工清挖至设计槽底标高。
2.6待开挖至距离坑底50cm以内时,测量人员抄出50cm水平线,在槽帮上钉水平标高小木楔,在基坑内抄若干个基准点,拉通线找平。
2.7每栋楼挖至设计槽底标高时,及时通知业主和监理进行基槽钎探施工。
2.8施工中对标准桩、观测点、管网加以保护,发现古墓文物及时申请有关部门处理。
2.9土方开挖完毕,为防止雨水浸泡槽底,沿基坑周边设置40cm宽40cm深排水盲沟,且在转角处设临时积水坑,每一坑内配备一台抽水泵,随时抽出坑内积水。
3.确保工程质量的技术组织措施建立以项目经理为负责人的质量保证体系。
开工前组织全部进场人员学习施工方案,熟悉图纸及地质状况,对机械操作手进行技术交底,要求掌握施工的技术要点。
每一道工序开工前,学习规范要求,精心施工。
完工后,进行严格自检,不合格者坚决返工,按国际ISO 9002认证标准与要求进行全过程的质量管理。
3.1质量标准建立以项目经理为负责人的安全保证体系。
开工前组织全体进场人员学习安全知识,进行安全交底,定期或不定期地进行安全检查,发现不安全因素立即整改,防患于未然,切实做好安全、文明施工。
4.1在距基坑0.6m周围用Ф48mm钢管设置两道护身栏杆,立杆间距3m,高出自然地坪1.2m,埋深0.8m。
基坑上口边1m范围内不许堆土、堆料和停放机具。
各施工人员不许翻越护身栏杆。
基坑施工期间设警示牌,夜间加设红色灯标志。
4.2基坑外施工人员不得向基坑内乱扔杂物,向基坑下传递工具时要接稳后再松手。
4.3坑下人员休息要远离基坑边及放坡处,以防不慎。
4.4机械施工时现场设专职指挥人员一名,施工机械一切服从指挥,人员尽量远离施工机械,如有必要,先通知操作人员,待回应后方可接近。
5.确保文明施工的技术组织措施该工程在现场文明管理上自始至终都要严格要求,主要技术组织措施如下:5.1施工现场合理布置机械设备,搭设临建设施,堆放材料、成品、半成品,埋设临时施工用水管线,架设动力及照明线路。
5.2材料进场堆放:砖码垛,砂石等地材砌池堆放并加以覆盖,避免扬尘。
半成品、成品材料分规格堆放整齐,并设置明显的标牌。
废旧和多余的物资要及时回收。
料具堆放整齐,不得挤占道路和作业区,保持道路畅通无阻。
5.3严格按照施工程序组织施工,确保施工过程中统一调度,统一管理、统一指挥、平衡土方开挖与边坡支护和降水等工序的关系,保持良好的施工程序。
5.4建筑物的轴线控制及高程控制点,要做出醒目的标志牌,任何人不得破坏。
5.5每一分项工程完工后,要及时清理各种材料、工具等,将施工现场清理干净,并码放整齐,以备再用。
5.6施工现场设置洗车位及沉淀池,保持施工现场的清洁,运输车辆不得带泥浆进出现场,土方外运时车辆必须进行覆盖,并做到沿途不遗撒。
5.7施工现场严禁从高处向基坑内抛撒建筑垃圾,采取有效措施控制施工中的扬尘、袋装水泥必须覆盖,不得随意露天堆放,以免雨淋。
5.8施工现场的主出入口处实行“三包”,随时清扫运土车及送料车辆掉在门口及街道上的杂物,保持门前及现场内的清洁,树立业主与本公司的良好形象。
5.9建立健全现场施工管理人员岗位责任制,并挂在办公室的墙上,使自己能随时看到自己的责任,把现场管理工作抓好。
5.10现场文明要高标准严要求,达到“安全生产、文明施工优秀工地”的标准。
6.确保工期的技术组织措施及施工网络图该工程处于地下施工,工序复杂,穿插作业较多,工期紧,且处于雨期施工,因此,开工时的施工组织部署及作好雨期施工技术措施很重要,合理作好施工前的机械、劳力安排,材料准备,保证开工时机械、劳力及材料充足。
6.1组织措施6.1.1公司成立工程现场指挥部,调度协调公司各部门,及时解决各项问题,优先保证本工程施工需要。
6.1.2项目部成立保证工期领导小组,负责工期目标实施:组长:项目经理副组长:生产负责人、技术负责人成员:施工员、技术员、质检员、安全员6.1.3建立保证工期联席会议制度,由工程指挥部、工期领导小组和业主.监理等部门,定期召开保证工期会,对比工期目标,解决出现的各项问题,保证工期实施6.2技术、设备、劳力保证措施6.2.1现场技术施工人员充分了解设计文件,与设计部门紧密联系,及时解决设计文件出现的各项技术问题,保证设计文件的正确和施工连续。
6.2.2现场成立技术攻关小组,及时解决工程施工中出现的技术难题。
杜绝因采用技术措施不当,发生技术事故而影响工程工期。
6.2.3优化施工网络设计,合理划分工程施工段,流水施工。
本工程合理划分流水段,编制施工进度计划,工期网络控制采取三级网络动态管理,严格按网络计划施工。
6.2.4安排强有力的施工劳力。
保证施工连续进行。
6.2.5选择优良的施工机械,确保工程施工期间设备、机械完好,保证工期目标的实现。
6.5外围环境工期保证措施6.5.1积极定期的与当地环卫、市政、交通部门、水电供应部门、政府监管部门和其它有关单位交流看法,改正不足,保证工程顺利施工。
6.5.2做好外围环境的工作,取得周围办公人员的理解和支持。
为保证工程的顺利进行,我们在施工期间,对处理周边关系及社会协调等诸方面将采取如下措施:①施工期间的交通问题——我方将与当地公安、交警、环卫等有关部门取得联系,保证施工期间施工车辆行走路线,确保工程施工正常进行。
②协调解决外围环境问题——首先,从自身抓起。
我们在施工期间将认真执行国家环保部门有关规定,尽量减少对周围环境的影响。
并走访工地周围的单位及办公人员,协调好相互间的关系,与他们达成谅解,我公司在承建的同类工程的施工中,遇到过类似问题,但我们能较好的协调处理各方面的关系,顺利完成了工程建设任务,我们有决心、有信心、有能力协调好施工过程中的各种关系,以确保工程的顺利完成。
7.减少噪音、降低环境污染技术措施7.1进入施工现场的施工机械、设备要求噪音低、效率高,污染物排放低,达不到要求的机械设备禁止进入施工现场。
7.2合理安排工期,尽量避免夜间施工,土方开挖时,如必须夜间施工,运土车辆在院内停放时必须熄火,降低施工噪音,减少环境污染。
7.3土方外运时,土方车必须覆盖,防止洒落,随时清扫施工现场及运输道路,减少污染。
8.与其他施工队伍友好配合措施8.1定期组织业主、监理及其他施工队伍参加的协调例会,解决施工中存在的各种问题。
8.2分包队伍服从总包单位制定的质量、工期、安全目标,达到业主的要求。
8.3详细阅读施工图纸及有关资料,服从大局,积极做好各施工队伍中的配合。
8.4与各施工队伍密切保持联系,通信畅通,相互间需配合的工作提前说明。
8.5解决好与各施工队伍间的工序配合问题,保证工程的顺利进行。
第三部分、质量要求及保证措施1、土方开挖容许偏差和检查方法,见下表。
第四节、安全保证措施1、装设符合《施工现场临时用电安全技术规范》JGJ46-2005的用电系统,以防止触电等事故;2、选用质量合格的水泵,安全性可靠,扬程和功率等性能满足要求;3、降水施工过程中改变降水设计方案,应具有设计人员与施工人员的洽商处理意见书,必要时尚应具有审批手续;4、抽水设备应进行定期保养,降水期间不得随意停抽;当发生停电时,应及时更新电源,保持正常降水;5、发现基坑(槽)出水,涌砂,应立即查明原因,组织处理;6、降水过程中,特别是基坑开挖时,应随时观察基坑边坡的稳定性,防止边坡产生流砂、流土,潜蚀、塌方等现象;7、基坑开挖应严格按规定放坡,操作时应随时注意土壁的变动情况,如发现有裂缝或部分坍塌现象,应及时进行支撑或放坡,并注意支撑的稳固和土壁的变化。
一有危险情形,立即停止施工,消除隐患后,方可继续施工;8、基坑开挖时,两人操作间距应大于3.0m,不得对头挖土;挖土面积较大时,每人工作面不应小于6㎡,挖土应由上而下、分层分段按顺序进行,严禁先挖坡脚或逆坡挖土,或采用底部掏空塌土方法挖土。
9、重物距土坡安全距离:汽车不小于3m;起重机不小于4m,堆土高不超过1.5m。
第五节、文明施工1、在建筑物、构筑物、地下管线受降水影响范围的不同部位应设置固定变形观测点,观测点不宜少于4个,另在降水影响范围以外设置固定基准点;降水之前测量不少于2次,降水开始至达到设计降水深度期间,每天观测1次,达到降水深度后每2-5d观测一次,直至变形影响稳定或降水结束为止。
2、降水施工排出的土和泥浆,不得任意排放,防止污染城市环境或影响土地功能;3、注意保护井口,防止杂物掉入井内,经常检查排水沟、管,防止渗漏.第六节危险源控制预防及应急措施1、高处坠落的预防1).凡是临边作业,都要按《建筑施工高处作业安全技术规范》的规定,在临边处设置两道能承受1000N外力的防护栏杆(上杆高1.0~1.2m,下杆距离地面高度0.5~0.6m),在脚手架的外侧除了防护栏杆以外,还要设置18cm高的踏脚板。
采用密目式安全网将建筑物的周边围起来做到全封闭。
