地下室环氧地坪漆施工方案

合集下载

环氧地坪漆施工方案

环氧地坪漆施工方案

目录一、编制依据 ............................................... 错误!未定义书签。

二、工程概况 ............................................... 错误!未定义书签。

三、施工准备 ............................................... 错误!未定义书签。

3.1材料准备 ................................................ 错误!未定义书签。

3.2技术准备 ................................................ 错误!未定义书签。

3.3人员准备 ................................................ 错误!未定义书签。

四、施工方法 .............................................. 错误!未定义书签。

4.1基层解决................................................ 错误!未定义书签。

4.2、封闭底漆一道: ........................................ 错误!未定义书签。

4.3、环氧砂浆中涂层二道: .................................. 错误!未定义书签。

4.4、环氧涂料中间层一道 .................................... 错误!未定义书签。

4.5、涂饰地坪面层 .......................................... 错误!未定义书签。

4.6、施工注意事项 .......................................... 错误!未定义书签。

地下停车场环氧地坪漆施工方案

地下停车场环氧地坪漆施工方案

地下停车场环氧地坪漆施工方案一、施工前准备工作1.施工前准备材料:(1)环氧地坪漆(2)环氧底漆(3)批刀、刷子等工具(4)水泥和砂浆(5)地面清洁剂(6)去污剂(7)防尘布(8)密封胶2.准备环氧地坪施工设备:(1)环氧地坪专用滚筒刷(2)大功率胶刮刀(3)地坪平整机(4)环氧地坪喷涂机(5)电动机(6)地面光泽仪3.施工前地面处理:(1)清理地面杂物和灰尘,确保地面干净。

(2)使用地面清洁剂和去污剂,将地面油污清洗干净。

(3)修补地面裂缝和坑洞,使用水泥和砂浆将其填补平整。

二、环氧底漆施工1.将环氧底漆涂刷在地面上,利用滚筒刷均匀涂抹。

2.根据环氧底漆的干燥时间,等待底漆完全干燥。

三、环氧地坪漆施工1.将环氧地坪漆分成较小的施工区域,先从一侧开始施工。

2.使用滚筒刷或喷涂机,均匀涂抹环氧地坪漆。

涂抹厚度一般为0.5-1mm。

3.涂抹完一遍后,等待地坪漆干燥,根据需要,可以进行第二遍涂抹。

4.涂抹完最后一遍地坪漆后,等待地坪干燥。

四、环氧地坪的养护1.环氧地坪需要在施工后进行养护,保持地坪表面的光泽和耐磨性。

2.严禁重物拖拉或划拉在地坪表面,以免刮花和损坏。

3.定期清洁地坪,使用清洁剂擦拭地面,以保持地坪的清洁和光泽。

4.如有损坏或破损,及时进行修补,以延长地坪的使用寿命。

五、环氧地坪的注意事项1.施工环境应干燥,温度要适宜,不宜在高湿度和低温度环境下施工。

2.施工时要注意操作规范,保证施工质量。

3.施工过程中,应注意安全,佩戴好防护设备。

4.环氧地坪施工后,要及时进行养护,保持地坪的清洁和光泽。

总结:地下停车场环氧地坪漆施工方案主要包括施工前的准备工作,地面处理、环氧底漆施工、环氧地坪漆施工、环氧地坪的养护和注意事项等内容。

在施工过程中要注意操作规范、环境条件和安全措施,施工完毕后要进行养护和维护。

通过合理的施工方案和正确的操作,可以延长地坪的使用寿命,提高地坪的光泽和耐磨性。

地下室环氧树脂地坪漆专项施工方案

地下室环氧树脂地坪漆专项施工方案

地下室环氧树脂地坪漆专项施工方案范本1:一、施工背景及目的1.1 背景说明1.2 施工目的二、施工准备2.1 施工前的准备工作2.1.1 地下室清理2.1.2 地下室检测与修复2.1.3 基础处理2.2 施工材料准备2.2.1 环氧树脂地坪漆2.2.2 增塑剂2.2.3 底漆2.2.4 社会责任保证金2.2.5 其他施工材料2.3 施工设备准备2.3.1 砂轮机2.3.2 扫地机2.3.3 涂刷工具2.3.4 其他设备三、施工步骤3.1 底漆施工3.1.1 底漆准备3.1.2 底漆施工方法3.1.3 底漆施工注意事项3.2 环氧树脂地坪漆施工3.2.1 环氧树脂地坪漆准备3.2.2 环氧树脂地坪漆施工方法3.2.3 环氧树脂地坪漆施工注意事项四、施工质量控制4.1 施工过程中的质量控制4.1.1 施工人员配备4.1.2 施工工具和设备的检查4.1.3 施工过程的监控和记录4.2 施工结束后的质量检验4.2.1 检查地坪表面平整度4.2.2 检查地坪的硬度和耐磨性4.2.3 检查地坪的色彩和光泽度五、安全注意事项5.1 施工人员安全5.2 施工现场安全5.3 施工材料安全六、附件附件一:环氧树脂地坪漆施工图纸附件二:施工工具清单附件三:施工材料验收记录七、法律名词及注释1. 环氧树脂地坪漆:一种用于地面装饰和保护的涂料材料,具有耐磨、耐腐蚀、易于清洁等特点。

2. 增塑剂:一种能增加树脂的柔韧性和延展性的添加剂。

3. 底漆:一种用于增强涂层附着力和防止碱性物质渗透的涂料。

范本2:一、施工背景及目的1.1 背景说明1.2 施工目的二、施工准备2.1 地下室清理2.1.1 清除杂物2.1.2 清洁地面2.1.3 检查地下室结构2.2 地下室检测与修复2.2.1 地下室防水检测2.2.2 地下室裂缝修复2.2.3 地下室漏水处理2.3 基础处理2.3.1 基础固化2.3.2 基础平整三、施工材料准备3.1 环氧树脂地坪漆3.2 增塑剂3.3 底漆3.4 社会责任保证金3.5 其他施工材料四、施工设备准备4.1 砂轮机4.2 扫地机4.3 涂刷工具4.4 其他设备五、施工步骤5.1 底漆施工5.1.1 底漆准备5.1.2 底漆施工方法5.1.3 底漆施工注意事项5.2 环氧树脂地坪漆施工5.2.1 环氧树脂地坪漆准备5.2.2 环氧树脂地坪漆施工方法5.2.3 环氧树脂地坪漆施工注意事项六、施工质量控制6.1 施工过程中的质量控制6.1.1 施工人员配备6.1.2 施工工具和设备的检查6.1.3 施工过程的监控和记录6.2 施工结束后的质量检验6.2.1 检查地坪表面平整度6.2.2 检查地坪的硬度和耐磨性6.2.3 检查地坪的色彩和光泽度七、安全注意事项7.1 施工人员安全7.2 施工现场安全7.3 施工材料安全八、附件附件一:环氧树脂地坪漆施工图纸附件二:施工工具清单附件三:施工材料验收记录九、法律名词及注释1. 环氧树脂地坪漆:一种用于地面装饰和保护的涂料材料,具有耐磨、耐腐蚀、易于清洁等特点。

地下室环氧地坪漆施工方案

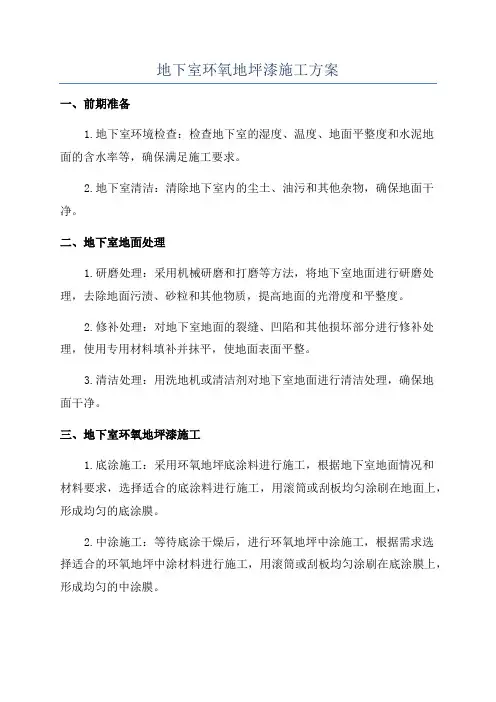

地下室环氧地坪漆施工方案

地下室环氧地坪漆施工方案一、前期准备1.地下室环境检查:检查地下室的湿度、温度、地面平整度和水泥地面的含水率等,确保满足施工要求。

2.地下室清洁:清除地下室内的尘土、油污和其他杂物,确保地面干净。

二、地下室地面处理1.研磨处理:采用机械研磨和打磨等方法,将地下室地面进行研磨处理,去除地面污渍、砂粒和其他物质,提高地面的光滑度和平整度。

2.修补处理:对地下室地面的裂缝、凹陷和其他损坏部分进行修补处理,使用专用材料填补并抹平,使地面表面平整。

3.清洁处理:用洗地机或清洁剂对地下室地面进行清洁处理,确保地面干净。

三、地下室环氧地坪漆施工1.底涂施工:采用环氧地坪底涂料进行施工,根据地下室地面情况和材料要求,选择适合的底涂料进行施工,用滚筒或刮板均匀涂刷在地面上,形成均匀的底涂膜。

2.中涂施工:等待底涂干燥后,进行环氧地坪中涂施工,根据需求选择适合的环氧地坪中涂材料进行施工,用滚筒或刮板均匀涂刷在底涂膜上,形成均匀的中涂膜。

3.防滑处理:根据地下室的使用需求和环境要求,选择适合的防滑剂进行处理。

可根据实际情况在地坪中涂层表面撒布防滑砂,增加地坪的防滑性能。

4.涂装施工:等待中涂干燥后,进行环氧地坪面涂施工,根据需求选择适合的环氧地坪面涂材料进行施工,用滚筒或刮板均匀涂刷在中涂膜上,形成均匀的面涂膜。

四、地下室环氧地坪后续处理1.养护处理:施工完成后,要进行适当的养护处理,保持地下室环氧地坪的质量和美观度。

通常,应避免重物碾压、强烈撞击和大量的水液浸泡,保证环氧地坪面的平整性和光泽度。

2.维护保养:定期清洁地下室环氧地坪,可使用清洁剂和清洗机械来清除污渍和灰尘,保持地下室地坪的干净和整洁。

五、安全措施1.操作员安全:操作员必须穿戴安全帽、防尘口罩、防滑鞋和防护手套等个人防护装备,并按照操作规程进行操作。

2.通风措施:地下室施工时要保持良好的通风,避免环氧地坪涂料的气味对施工人员和环境的影响。

3.废料处理:废涂料和废弃物要按照相关规定进行分类和处理,避免对环境造成污染。

地下停车场环氧地坪漆施工方案

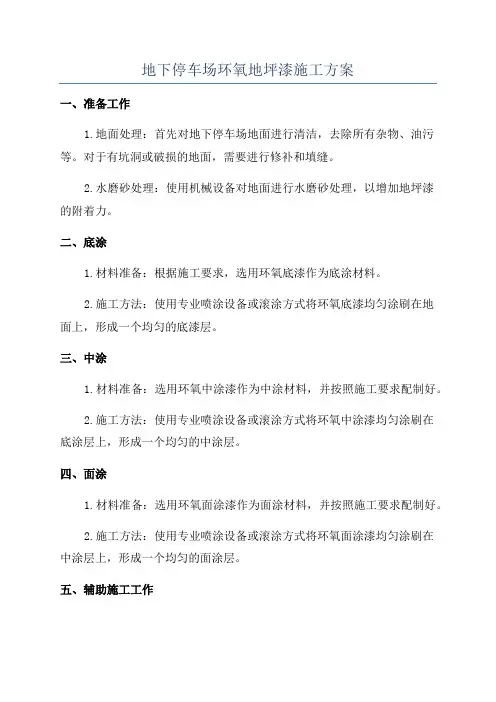

地下停车场环氧地坪漆施工方案

地下停车场环氧地坪漆施工方案一、准备工作1.地面处理:首先对地下停车场地面进行清洁,去除所有杂物、油污等。

对于有坑洞或破损的地面,需要进行修补和填缝。

2.水磨砂处理:使用机械设备对地面进行水磨砂处理,以增加地坪漆的附着力。

二、底涂1.材料准备:根据施工要求,选用环氧底漆作为底涂材料。

2.施工方法:使用专业喷涂设备或滚涂方式将环氧底漆均匀涂刷在地面上,形成一个均匀的底漆层。

三、中涂1.材料准备:选用环氧中涂漆作为中涂材料,并按照施工要求配制好。

2.施工方法:使用专业喷涂设备或滚涂方式将环氧中涂漆均匀涂刷在底涂层上,形成一个均匀的中涂层。

四、面涂1.材料准备:选用环氧面涂漆作为面涂材料,并按照施工要求配制好。

2.施工方法:使用专业喷涂设备或滚涂方式将环氧面涂漆均匀涂刷在中涂层上,形成一个均匀的面涂层。

五、辅助施工工作1.标线:根据地下停车场的需求,在地坪上进行标线施工,如车位标线、行车道标线等。

2.光磨:对已干燥的环氧地坪进行光磨处理,以提高地坪的光滑度和亮度。

3.防滑:如果地下停车场要求防滑功能,可以在面涂层干燥后,喷涂防滑剂。

六、施工注意事项1.环境温度:环氧地坪漆施工要在适宜的环境温度下进行,一般要求在5℃以上。

2.通风条件:为了保证施工人员的安全,必须保证施工现场的通风良好。

3.施工期间的保护:在施工期间,要对已施工部分进行有效保护,防止外来物体或人员进入,影响施工效果。

4.施工层与施工层之间的干燥时间:不同涂层之间的干燥时间要根据产品说明进行合理安排。

七、质量验收1.外观检查:对地坪的外观进行检查,包括颜色、光滑度、无明显划痕等。

2.防滑性能检查:对地坪的防滑性能进行测试,确保符合需求。

3.耐磨性检查:对地坪进行摩擦测试,检查地坪的耐磨性能。

4.施工报告:制作一份详细的施工报告,记录施工过程中的关键点,以便今后维护和使用。

通过以上的施工方案,可以确保地下停车场环氧地坪漆的施工质量和使用寿命。

环氧地坪漆的施工方案

环氧地坪漆的施工方案

环氧地坪漆的施工方案一、前期准备工作在进行环氧地坪漆施工之前,需要进行一系列的准备工作,包括清洁地面、修补地面缺陷、处理地面潮湿等。

1. 清洁地面:首先要确保地面清洁,去除油污、污垢和其他杂物。

可以使用专业的地面清洁剂进行清洗,并用水冲洗干净。

若地面有严重的积污,可以使用打磨机进行打磨处理。

2. 修补地面缺陷:对于地面上出现的裂缝、凹陷和松动等缺陷,需要进行修补处理。

可使用环氧地坪漆专用的填充胶进行填补,填平地面缺陷,并使其充分固化。

3. 处理地面潮湿:如果地面存在潮湿问题,需要进行干燥处理。

可以使用风扇或者热风枪等工具进行干燥,确保地面表面干燥、无明显潮湿迹象。

二、施工方案选择环氧地坪漆的施工方案根据实际需要和地面情况来确定,主要包括选择合适的环氧地坪漆、施工方式和涂装厚度等。

1. 选择合适的环氧地坪漆:根据地面的使用环境和要求,选择适合的环氧地坪漆。

常见的环氧地坪漆包括自流平型、砂浆型和防静电型等,根据实际需要选择合适的产品。

2. 施工方式:环氧地坪漆的施工方式主要有刷涂、滚涂和喷涂等。

根据地面的大小、形状和要求选择合适的施工方式。

大面积的地面可以选择滚涂或喷涂,小面积的地面可以选择刷涂。

3. 涂装厚度:环氧地坪漆的涂装厚度对于地面的美观度和抗压性能都有重要影响。

一般来说,涂装厚度在0.1-0.3mm之间较为常见,可以根据实际需要进行调整。

三、施工步骤环氧地坪漆的施工步骤主要包括底涂、中涂和面涂,确保地面涂层的平整度和一致性。

1. 底涂:首先进行底涂,目的是保护地面和增强附着力。

可以使用底漆进行底涂,涂刷均匀,并且充分渗透地面。

2. 中涂:待底涂干燥后进行中涂。

根据环氧地坪漆产品的要求,调配涂料并涂刷在地面上,要求均匀涂刷,确保涂层厚度一致。

3. 面涂:中涂干燥后进行面涂。

面涂是环氧地坪漆的最后一道工序,也是最重要的一道工序。

根据地面要求和使用环境,选择合适的面涂材料进行施工,确保地面的美观、耐磨和耐腐蚀性能。

地下车库环氧地坪漆施工方法

地下车库环氧地坪漆施工方法

地下车库环氧地坪漆施工方法范本一:1. 环氧地坪漆施工方案1.1 准备工作1.2 基础处理1.3 上底漆1.4 中涂层施工1.5 面涂层施工1.6 防滑处理2. 施工现场要求2.1 清理施工区域2.2 施工现场环境要求2.3 施工设备和工具要求3. 施工步骤详解3.1 准备工作3.1.1 施工材料准备3.1.2 人员安排3.1.3 建筑结构检查 3.2 基础处理3.2.1 基础清洁与除尘 3.2.2 基础修复3.3 上底漆3.3.1 底漆材料选择 3.3.2 底漆涂布3.4 中涂层施工3.4.1 中涂层材料选择 3.4.2 中涂层涂布3.5 面涂层施工3.5.1 面涂层材料选择 3.5.2 面涂层涂布3.6 防滑处理3.6.1 防滑涂料选择 3.6.2 防滑涂料涂布4. 施工质量控制4.1 施工工艺规范4.2 施工质量检查4.3 施工记录与报验5. 安全注意事项5.1 施工人员安全5.2 施工现场安全5.3 设备使用安全6. 附件6.1 工艺规范书6.2 施工记录表6.3 安全检查表7. 法律名词及注释7.1 建筑结构:指在施工过程中所涉及到的建筑物的构造、结构形式等。

7.2 底漆:指涂装在基材表面,为下一层涂装层提供附着力的涂料。

7.3 中涂层:指涂装在底漆层之上,为面涂层提供保护的涂料。

7.4 面涂层:指位于涂层系统最上层,直接接触环境的涂料。

7.5 防滑涂料:指可以增加地面摩擦系数,提高人行道、车道等地面的防滑性能的涂料。

范本二:1. 环氧地坪漆施工方案1.1 前期准备1.2 清洁与处理1.3 底漆施工1.4 中涂层施工1.5 面涂层施工1.6 防滑处理2. 施工现场要求2.1 施工区域清理2.2 环境要求2.3 施工设备和工具3. 施工步骤详解3.1 前期准备3.1.1 材料准备3.1.2 人员安排3.1.3 结构检查3.2 清洁与处理3.2.1 基础清理3.2.2 基础修复3.3 底漆施工3.3.1 底漆材料选择 3.3.2 底漆施工方法 3.4 中涂层施工3.4.1 中涂层材料选择 3.4.2 中涂层施工方法 3.5 面涂层施工3.5.1 面涂层材料选择3.5.2 面涂层施工方法 3.6 防滑处理3.6.1 防滑涂料选择3.6.2 防滑涂料施工方法4. 施工质量控制4.1 工艺规范4.2 质量检查4.3 记录与报验5. 安全注意事项5.1 施工人员5.2 施工现场5.3 设备使用6. 附件6.1 工艺规范书6.2 施工记录表6.3 安全检查表7. 法律名词及注释7.1 结构检查:对建筑结构进行详细的检查和评估,确保其稳定性和安全性。

地下人防环氧地坪工程施工方案

地下人防环氧地坪工程施工方案

一、工程概况本工程为地下人防环氧地坪施工,主要包括地面处理、环氧底漆、环氧中涂、环氧面漆等工序。

施工要求达到耐磨、防滑、耐腐蚀、美观等效果。

二、施工准备1. 材料准备:环氧树脂、固化剂、石英砂、颜料、填料等。

2. 工具准备:打磨机、滚筒、刷子、吸尘器、切割机、水平尺等。

3. 人员准备:施工队伍需具备相关施工经验,熟悉环氧地坪施工工艺。

三、施工工艺1. 地面处理(1)清除地面上的油污、杂物等,确保地面干净、平整。

(2)用打磨机对地面进行打磨,使地面粗糙度适中,便于涂料附着。

(3)用吸尘器清理打磨产生的灰尘,确保地面无杂物。

2. 环氧底漆施工(1)将环氧树脂、固化剂按比例搅拌均匀。

(2)用滚筒或刷子将环氧底漆均匀涂覆于地面。

(3)待环氧底漆干燥后,检查涂层是否有漏涂、气泡等现象,如有则进行修补。

3. 环氧中涂施工(1)将环氧树脂、固化剂、石英砂等按比例搅拌均匀。

(2)用滚筒或刷子将环氧中涂均匀涂覆于地面。

(3)待环氧中涂干燥后,检查涂层是否有漏涂、气泡等现象,如有则进行修补。

4. 环氧面漆施工(1)将环氧树脂、固化剂、颜料、填料等按比例搅拌均匀。

(2)用滚筒或刷子将环氧面漆均匀涂覆于地面。

(3)待环氧面漆干燥后,检查涂层是否有漏涂、气泡等现象,如有则进行修补。

四、施工注意事项1. 施工前,确保地面干燥、平整,无油污、杂物等。

2. 施工过程中,严格控制涂料配比,确保涂层均匀。

3. 施工温度宜在5℃-30℃之间,相对湿度不宜超过80%。

4. 施工完成后,进行养护,避免重压、磨损等。

5. 施工过程中,注意安全防护,佩戴防护眼镜、手套等。

五、施工进度安排1. 地面处理:1天2. 环氧底漆施工:1天3. 环氧中涂施工:1天4. 环氧面漆施工:1天5. 养护:3天总计:7天六、质量保证措施1. 严格按施工工艺进行施工,确保施工质量。

2. 施工过程中,加强质量检查,发现问题及时整改。

3. 施工完成后,进行质量验收,确保满足设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地下室美化施工方案
一、夹层强弱电井(17间):(照片详见附件)
1、桥架过墙孔防火泥封堵;
2、电缆上移整理、白铁皮封堵;
3、地面新做环氧地坪或地砖铺贴;
4、墙顶面新做腻子、乳胶漆。

二、电梯机房(32间):
1、墙面电缆过墙孔、墙顶面预留盒封堵;
2、顶面钢制吊钩刷漆处理;
3、墙顶面新做腻子、乳胶漆(设备底下及后面无法施工部位除外);
4、新做空调系统,墙面开孔;
5、百叶风口封堵;
6、墙面下部墙裙施工(颜色同地面)。

三、地下二层配电房(6间):
1、地面新做环氧地坪或地砖铺贴;
2、桥架过墙孔防火泥封堵;
3、墙面新做腻子、乳胶漆;
4、墙面下部墙裙施工(颜色同地面)。

四、消防泵房(1间):
1、墙面新开地面排水沟出墙孔;
2、消防泵末端水管(铁质)增加排水管,引进排水孔;
3、墙面耐水腻子修补;
5、配电间墙面做60㎝高绝缘墙板。

五、用户变电房(1间):
1、墙顶面新做腻子、乳胶漆;
2、桥架过墙孔防火泥封堵;
3、地面压花钢板修复;
4、地面新做环氧地坪。

六、风机房(36间):
1、1号楼地下一层风机房(2间)
①地面新做环氧地坪或地砖铺贴;
②顶面预留盒封堵;
③风管过墙孔封堵;
④墙顶面新做腻子、乳胶漆。

2、2号楼地下二层风机房(2间)
①地面新做环氧地坪或地砖铺贴;
②墙面预留盒封堵;
③墙顶面新做腻子、乳胶漆。

3、2号楼地下一层风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②墙顶面新做腻子、乳胶漆。

4、5号楼地下二层进风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②墙顶面预留盒、孔洞封堵;
①地面新做环氧地坪或地砖铺贴;
②墙顶面预留盒、孔洞封堵;
③墙顶面新做腻子、乳胶漆。

6、10号楼地下二层进风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②设备基座钢架刷漆;
③墙顶面新做腻子、乳胶漆。

7、10号楼地下二层排风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②墙顶面预留盒、孔洞封堵;
③墙顶面新做腻子、乳胶漆。

8、10号楼地下一层风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②墙面孔洞封堵;
③墙顶面新做腻子、乳胶漆。

9、12号楼地下一层风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②墙面孔洞封堵;
③墙顶面新做腻子、乳胶漆。

10、12号楼和13号楼间风机房(地下二层)(1间)
①地面新做环氧地坪或地砖铺贴;
①地面新做环氧地坪或地砖铺贴(地面积水);
②墙顶面新做腻子、乳胶漆。

12、13号楼地下二层进风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②顶面钢制吊钩表面刷漆;
③墙顶面新做腻子、乳胶漆。

13、13号楼地下一层风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②墙顶面预留盒、孔洞封堵;
③墙面百叶风口修复;
④墙顶面新做腻子、乳胶漆。

14、14号楼地下一层风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②灯具未安装,需新安装灯具;
③墙顶面新做腻子、乳胶漆。

15、14号楼地下二层进风机房(2间)
①地面新做环氧地坪或地砖铺贴(地面积水);
②墙顶面新做腻子、乳胶漆。

16、13号楼地下二层排风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②墙顶面新做腻子、乳胶漆。

18、7号楼地下二层排风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②顶面孔洞封堵;
③墙顶面新做腻子、乳胶漆。

19、7号楼地下二层进风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②墙顶面孔洞封堵;
③墙顶面新做腻子、乳胶漆。

20、7号楼地下一层进风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②设备基座钢架刷漆;
③墙顶面新做腻子、乳胶漆。

21、3号楼地下一层风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②墙顶面新做腻子、乳胶漆。

22、3号楼地下二层风机房(2间)
①地面新做环氧地坪或地砖铺贴;
②墙顶面新做腻子、乳胶漆;
③地面扁铁切割(西);
④地面落地灰清理(东)。

24、6号楼地下二层进风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②墙顶面新做腻子、乳胶漆。

25、6号楼地下二层排风机房(1间)
①地面新做环氧地坪或地砖铺贴;
②墙顶面新做腻子、乳胶漆。

26、7号楼西侧风机房(地下二层)(1间)
①地面新做环氧地坪或地砖铺贴;
②设备基座上表面刷漆。

27、13号楼与14号楼间风机房(地下二层)(1间)
①地面新做环氧地坪或地砖铺贴;
②设备基座上表面刷漆。

28、5号楼东侧风机房(地下二层)(2间)
①地面新做环氧地坪或地砖铺贴;
②设备基座上表面刷漆;
③西房间地面修补。

29、6号楼与13号楼间平时进风机房(地下二层)(1间)
①地面新做环氧地坪或地砖铺贴;
②墙顶面新做腻子、乳胶漆。

30、1号楼西风机房(地下二层)(1间)
②设备基座上表面刷漆。

31、5号楼南侧风机房(地下二层)(1间)
①地面新做环氧地坪或地砖铺贴;
②设备基座上表面刷漆。

附件:地下室强弱电井、配电间施工前照片
1.1号楼地下二层配电间:
2.1号楼地下一层电井房:
3.2号楼地下一层电井房:
4.5号楼地下一层电井房:
5.5号楼地下二层配电间:
6.10号楼地下一层电井房:
7.4号楼地下一层电井房:
8.9号楼地下一层电井房:
9.11号楼地下一层电井房:
10.12号楼地下一层电井房:
11.13号楼地下二层配电间:
12.13号楼地下一层电井房:
13.10号楼地下室地下二层配电间:
14.8号楼地下一层电井房:
15.15号楼东地下一层电井房:
16.15号楼西地下一层电井房:
17.14号楼地下一层电井房:
18.14号楼地下二层配电间:
19.7号楼地下二层配电间:
20.7号楼地下一层电井房:
22.6号楼西地下室一层电井房:
23.3号楼地下一层电井房:
注:电井房及配电间内基本无灯源,有电井房里面有大量积水。
