××煤矿2014年搬家倒面方案
煤矿综掘七队搬家倒面安全技术措施(新版)

( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改煤矿综掘七队搬家倒面安全技术措施(新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes煤矿综掘七队搬家倒面安全技术措施(新版)一、概况我队现在31煤二盘区集中主运巷工程起底已经施工完毕,计划于7月21日早班综掘机、锚杆机、跨骑、风机开始升井,为保证搬家倒面快速、安全特制定本安全技术措施。
工作现场危险源及防范措施危险源防范措施人员配合不当,造成人员伤害或设备损坏多人同时作业时要及时沟通,相互配合,统一信号,步调一致人员搬运设备过程中绑扎不牢固,导致设备滑落砸伤人员或造成设备损坏设备搬运过程中要采用相应吨位的钢丝绳绑扎或采取各种防滑措施避免事故发生设备行走时周围有人,挤伤人员坚持“行人不行车、行车不行人”制度未执行停电闭锁、上锁、挂停电牌,造成人员触电停电时,必须切断设备主隔离开关,必要时切断上一级电源,闭锁上锁,并挂“有人作业,严禁送电”的警告牌。
防护用品不完善或有缺陷,造成人员伤害操作高压电气设备的主回路时,操作人员必须戴绝缘手套,穿电工绝缘靴并站在绝缘台上。
操作千伏级电气设备主回路时,操作人员必须戴绝缘手套、穿电工绝缘靴。
127v手持式电气设备的操作手柄和工作中必须接触的部分,应有良好绝缘。
带电移动或搬迁电器设备、电缆,造成作业人员伤害严禁带电移动或搬迁电器设备。
移动或搬迁电器设备前停电。
误送电、误操作,设备试运行前未发出警告,导致人员触电或伤害1.送电时严格执行停送电制度,坚持“谁停电、谁送电”的原则,严禁约时送电。
煤矿搬家倒面总结范文

一、前言随着我国煤炭产业的不断发展,煤矿搬家倒面工作已成为煤矿生产中的一项重要环节。
为了提高生产效率,确保安全生产,我们矿于近期成功完成了2-205综采面搬家倒面工作。
现将本次搬家倒面工作总结如下:二、工作背景1. 由于2-205综采面原工作面资源枯竭,需进行搬家倒面,以保证矿井的正常生产。
2. 在搬家倒面过程中,需保证安全生产,确保施工质量和进度。
三、工作内容1. 制定搬家倒面方案:在前期准备阶段,调度室下发了2205综采面回撤2200综采面安装整体方案,由机运队编制了七部绞车坡下至东翼2200联巷运输全技术措施,并经总工程师领导的技术例会通过。
2. 组织施工队伍:针对搬家倒面工作,我们组织了专业施工队伍,明确责任分工,确保各项工作有序进行。
3. 技术保障:在搬家倒面过程中,我们严格遵循技术规范,确保施工质量和安全。
4. 安全保障:针对搬家倒面过程中可能存在的安全隐患,我们制定了详细的安全保障措施,确保安全生产。
四、工作成效1. 成功完成2-205综采面搬家倒面工作,为矿井的正常生产提供了有力保障。
2. 在搬家倒面过程中,未发生安全事故,实现了安全生产。
3. 施工质量和进度均达到预期目标。
五、经验总结1. 加强组织领导,明确责任分工,确保各项工作有序进行。
2. 严格遵循技术规范,确保施工质量和安全。
3. 做好安全保障工作,预防安全事故的发生。
4. 加强人员培训,提高员工的安全意识和操作技能。
5. 充分利用信息化手段,提高搬家倒面工作效率。
六、下一步工作计划1. 持续加强安全管理,确保矿井安全生产。
2. 优化施工方案,提高搬家倒面工作效率。
3. 深入推进技术创新,提高煤矿生产水平。
4. 加强与兄弟矿山的交流合作,共同提高煤矿搬家倒面工作水平。
总之,通过本次2-205综采面搬家倒面工作,我们积累了宝贵的经验,为今后煤矿搬家倒面工作提供了有力保障。
在今后的工作中,我们将继续努力,不断提高煤矿搬家倒面工作水平,为我国煤炭产业的持续发展贡献力量。
某煤炭集团搬家倒面管理办法

神东煤炭集团搬家倒面管理办法第一章总则第一条为了加强神东煤炭集团公司(以下简称公司)综采搬家倒面管理,实现综采搬家倒面的制度化、程序化、规范化、专业化,达到“安全、快速、优质、低耗”的工作目标,促进安全高效矿区的发展,科学合理地安排搬家倒面时间,有效控制搬家倒面费用,适应公司生产高速发展的需要,特制定本办法。
第二条本制度明确了搬家倒面工作中,各业务部门、职能单位、生产服务中心、生产矿井的职责范围,对综采工作面安装与回撤、回撤通道支护、胶带机安装与回撤等各项工作的流程、标准、验收、结算等方面进行了规定。
第三条本办法为搬家倒面管理工作的基本制度,各二级单位制定搬家倒面相关管理制度必须以此办法为依据。
第四条本办法适用于公司所有矿井安装、回撤及特种车辆专业化服务。
第二章组织及职责范围第五条为了加强管理、明确责任,成立搬家倒面工作管理小组。
组长:公司分管副总经理副组长:分管生产、安全、机电副总经理成员:生产管理部、机电管理部、安监局、总调度室、通风管理部、设备管理中心、物资供应中心、生产服务中心、设备维修中心、各矿井负责人及相关人员。
第六条公司分管副总经理负责全公司搬家倒面的领导组织工作,每月定期组织召开搬家倒面例会,对搬家倒面工作进行统一安排部署。
第七条生产管理部、机电管理部、设备管理中心、安监局负责搬家倒面的业务保安和协调组织管理,企业管理部、人力资源部、财务部和核算中心负责搬家倒面费用的核、结算管理。
第八条生产服务中心负责公司综采工作面安装与回撤、回撤通道支护、胶带机安装与回撤专业化服务工作。
第九条生产矿井的职责范围:(一)负责前期准备中的矿务工程准备、各系统及材料设备准备(含电缆夹、供回液管、冷却水管、1140V及以下低压电缆、支架推拉头销及附件、平板车连杆及连杆销、平板车电缆托架、连接板螺栓、沉套、连接环、哑铃φ销、电缆插杆);回撤通道支护设计及运顺巷道中心线(含皮带中心线)的标定,并对生产服务中心进行技术交底;新工作面设备布置设计(标明工作面的方向、支架数量、溜槽的位置等)等技术及组织准备;采通前挂网、采通后清煤等准备工作,联网时要求连网人员,小于240米工作面不低于80人,240m —300米工作面不低于100人,300米以上工作面不低于120人。
煤炭集团搬家倒面管理办法

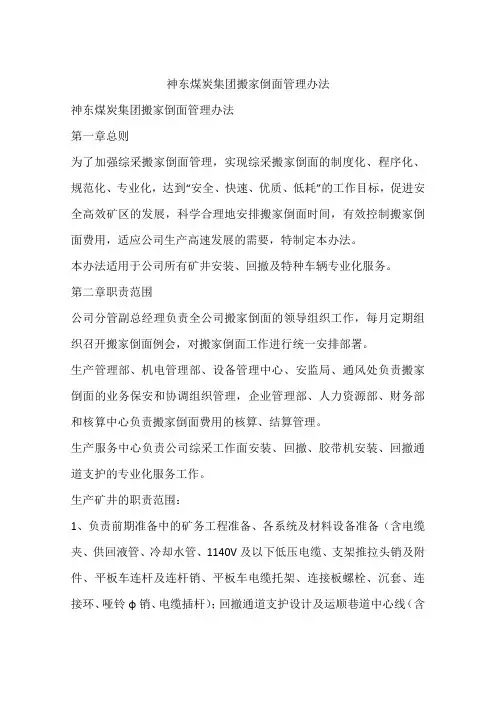

神东煤炭集团搬家倒面管理办法神东煤炭集团搬家倒面管理办法第一章总则为了加强综采搬家倒面管理,实现综采搬家倒面的制度化、程序化、规范化、专业化,达到“安全、快速、优质、低耗”的工作目标,促进安全高效矿区的发展,科学合理地安排搬家倒面时间,有效控制搬家倒面费用,适应公司生产高速发展的需要,特制定本办法。
本办法适用于公司所有矿井安装、回撤及特种车辆专业化服务。
第二章职责范围公司分管副总经理负责全公司搬家倒面的领导组织工作,每月定期组织召开搬家倒面例会,对搬家倒面工作进行统一安排部署。
生产管理部、机电管理部、设备管理中心、安监局、通风处负责搬家倒面的业务保安和协调组织管理,企业管理部、人力资源部、财务部和核算中心负责搬家倒面费用的核算、结算管理。
生产服务中心负责公司综采工作面安装、回撤、胶带机安装、回撤通道支护的专业化服务工作。
生产矿井的职责范围:1、负责前期准备中的矿务工程准备、各系统及材料设备准备(含电缆夹、供回液管、冷却水管、1140V及以下低压电缆、支架推拉头销及附件、平板车连杆及连杆销、平板车电缆托架、连接板螺栓、沉套、连接环、哑铃φ销、电缆插杆);回撤通道支护设计及运顺巷道中心线(含皮带中心线)的标定,并对生产服务中心进行技术交底;新工作面设备布置设计(标明工作面的方向、支架数量、溜槽的位置等)等技术及组织准备;采通前挂网、采通后清煤、联网、挑梁等准备工作,联网时要求连网人员,240米工作面不低于80人,300米工作面不低于100人,360米工作面不低于120人。
2、负责向生产服务中心提供综采工作面回撤、安装施工图纸,包括采掘工程平面图(标明调车硐室的位置)、设备布置图、供电、供排水、冷却水管的布置、供回液管路布置图、通风系统及避灾路线图。
编制工作面回撤、安装任务书(内容包括设备回撤安装明细及具体要求、工程项目、工程量、工期、用工量),并及时报送生产服务中心及相关业务部门。
3、负责提供工作面安装、回撤用的供电电源,负责综采工作面安装和顺槽皮带机安装高压电源线路敷设至移变高压侧,并完成高压侧接线。
搬家倒面管理办法

搬家倒面管理办法第七十四条各矿井采通前挂网的网片一般使用10#铅丝网,特殊顶板条件下使用8#铅丝网,挂双层网的长度根据不同型号支架的顶梁加掩护梁的总长度确定,其余挂单层铅丝网。
距采通5m左右开始挂钢丝绳,每根钢丝绳间距0.8m,共挂6根钢丝绳,当工作面顶板破碎,容易发生漏矸破坏网片时,可以根据实际情况加密钢丝绳或在顶板采取补打锚杆等补强支护措施。
第二节贯通技术措施第七十五条工作面与回撤通道贯通应采取的手段:1、回撤通道砼底板与煤层底板施工成一致水平;2、回撤主通道内应施工3~4个深度不小于12米的贯通探巷或每隔20m钻进深度15米直径不小于75mm的的贯通探眼,如煤层靠停采线含有较稳定夹矸,则可以以夹矸为标志层控制贯通层3、综采面距贯通位置30米时严格沿底回采,至12米位置时严格按探巷或探眼等明显控制标志进行回采,保持与回撤通道相一致的采高,直至高质量贯通;4、距贯通位置30米时,认真观察工作面周期来压,通过控制推进速度使工作面在采通前3-5米来一次周期来压,使贯通时工作面压力较小,便于支架回撤;5、工作面距回撤通道25米时,必须全面检修与综采工作面生产相关的所有设备,除对存在问题的设备进行处理外,要有预见性地备用部分关键设备的配件或部件,同时,公司总调度室必须尽力保证足够的仓位,力争实现快速推进。
第七章工作面回撤第一节一般要求第七十六条综采工作面与回撤通道全部贯通,清完浮煤挑完梁后回撤工作正式开始。
第七十七条工作面设备回撤过程中出现异常情况,则应按作业规程或安全技术措施中预计出现的特殊情况下的措施结合现场实际采取有效措施。
第七十八条设备回撤过程中,能分单元回撤的设备及部件尽可能绑扎到一起搬运,以确保各种小部件不致丢失。
如与溜槽配套的哑铃销、销排、定位销等必须与每节溜槽联在一起成套搬运。
第七十九条回撤溜槽时必须在支架侧设专人指挥叉车司机,以保证溜槽不擦伤或碰坏支架。
第八十条采煤机回撤装车时必须提前考虑好工作面的方向,尽可能避免到新工作面调向,增加工作量及工作难度。
煤矿综采工作面设备快速搬家倒面实践

煤矿综采工作面设备快速搬家倒面实践摘要:根据内蒙古伊泰集团公司所属井工矿井及其周边省区煤矿使用的搬家工艺,总结出一套适合类似地区条件的提高综采工作面快速搬家的方法和经验,该搬家方法比传统方法快30d左右,安全高效,在生产实践中,取得了较好的效果,值得在类似条件下的地区推广使用。
关键词:综采设备;快速;搬家一、煤矿综采工作面设备搬家工艺的运行流程1.1搬家的流程在距离主回撤通道的100米之处,就要做好通道支护,在主要的回撤通道上所采用的垛式支架以及支设钢梁,与主回撤通道之间贯通,就要将采煤工作面推移过来,此时会有浮煤产生,要做好清理工作。
将各种设备都从回撤主回撤通道向工作面转移,包括刮板输送机、转载机等等,都要安置好,保证其征程运行。
安装待液压支架完毕之后,就要对输送机过渡槽和各种机械设备的机尾进行组对,将设备搬运到列车上,运输到新的工作面上,进入到轨道运行就可以了。
之后是连接好设备,包括电缆和管线都要连接好,进行试运转,完成搬家倒面工作。
1.2对巷道和酮室的做法在停采线的所在位置,需要将主要的回撤通道和辅助的回撤通道掘出,在两者之间做好两三个联巷,在主要的回撤通道将设备撤出,从联巷出来,也可以从两顺槽出来,特种车辆运行到工作面切眼后。
搬家路线为:辅助的回撤通道、辅助的运输大巷、进入到下一个工作面的辅运顺槽和工作面切眼。
到泵站酮室,就可以将乳化液泵站临时放置好。
与回撤通道两端正对着的两顺槽内做好绞车酮室,将绞车放置好,拉出通道口。
在新的工作面上辅助运顺槽中,每间隔300米就要做一个倒车酮室,处于运输状态的特种车如果在轨道上相遇,就可以在这里错开运行。
1.3主要回撤通道的二次支护都要架设单体钢梁,以在贯通采煤工作面的程中,能够顺利地撤回垛式支架支护的顶板。
二、搬家倒面一般程序:贯通后。
先将搬家路线上的设备等搬开,让特种车辆及辅助运输路线打开,能进车。
撤出贯通一侧的垛式支架,用支架搬运车运到地面。
回收贯通一侧的一排单体从旧面用2台特种车辆搬运马蒂尔到新面输送带顺槽,然后安装悬空槽、破碎机、落地槽、转载机机尾、穿链子。
综采工作面搬家倒面安全技术措施

综采工作面搬家倒面安全技术措施综采工作面的搬家倒面是指综采工作面沿某一方向连续掘进,当累计掘进距离较长时,需要将综采机向后搬运至开始掘进的位置,再掘进新的工作面,称为搬家倒面。
在综采工作面搬家倒面的过程中,同时进行的还有煤壁支护和巷道封闭,如果安全措施不当,可能会导致严重的安全事故。
因此,为了保证综采工作面搬家倒面的安全,必须采取相应的技术措施。
综采工作面搬家倒面的危险性综采工作面搬家倒面所用综采机头,钢轨等重型设备的移动会给采煤、支护、地质等各方面带来复杂的安全隐患。
1.工作面煤层的力学性质会受到变化,导致煤岩体偏析、断层、岩层移位等问题。
2.搬家倒面重型设备的震动会影响煤壁支护和煤岩体的稳定性,加重了支护难度和要求。
3.焊缝开裂、断裂和安全附件脱落等现象的出现,以及不合理排水和通风,会增加风险和危害。
因此,在综采工作面搬家倒面过程中,采取一定的技术措施,加强安全管理,能有效地控制搬家倒面的风险和危害。
安全技术措施煤岩体预测和支护综采工作面搬家倒面前应进行煤岩体探测,了解煤层厚度、走向和煤岩体结构及稳定情况。
根据探测结果,制定合理的支护方案,设立支护标志和限制线,确保支护标准和支护范围,同时加强支护设备的密实性和抗震性,避免支护松散、爆裂和倒塌。
倒运、搬家前的检查操作人员必须在开始倒运或搬家前,进行综采机头、配电设备、液压管道、底架结构、铰链连接和轮胎轴承等部分的检查、维护和更换。
确保设备设施的完好有效,保障工作过程中的安全、稳定和顺畅。
严格管理为确保人员和设备的安全,行业规定在综采工作面搬家倒面期间,必须执行封闭管理和管控程序。
范围包括掘进工作面、支护区、巷道和周边区域,进行人身与物品的彻底封闭控制。
对于进入巷道口同级往返的车辆和人员,应实行放行制度,严格执行安全检查和纪律。
通风、供电、加湿等水平综采工作面搬家倒面过程中,采取相应的通风、供电、加湿等水平,保证煤矿硐室水泥缝的温度和湿度适宜,机器运动和工人作业都能得到良好的保障和支持。
某煤炭集团搬家倒面管理办法

某煤炭集团搬家倒面管理办法1. 引言随着社会和经济的不断发展,某煤炭集团决定搬迁总部,以适应新的发展需求和提高管理效率。
为了确保搬迁过程顺利进行,并保证员工的工作和生活不受影响,特制定此《某煤炭集团搬家倒面管理办法》。
2. 搬迁前准备工作在搬迁前,应进行充分的准备工作,以确保搬迁过程的顺利进行:2.1 搬迁计划制定根据公司的搬迁需求和目标,制定详细的搬迁计划。
计划应包括搬迁的时间表、搬迁的目标地点、搬迁的预算以及相关的资源和人力准备。
2.2 通知员工和相关方在搬迁计划制定好后,及时通知公司的员工和相关方搬迁的时间和地点,并提供必要的协助和帮助。
2.3 整理和清理旧址在搬迁之前,对旧址进行整理和清理,确保搬迁时不会有任何遗留物或垃圾。
2.4 搬迁设备和物资的准备根据搬迁计划,准备相应的设备和物资,确保搬迁过程中所需的设备和物资能够及时到位。
3. 搬迁过程管理搬迁过程中,需要进行相关的管理工作,以确保搬迁的顺利进行:3.1 搬迁项目负责人的任命指定一名搬迁项目负责人,负责协调和管理整个搬迁过程。
项目负责人需具备丰富的管理经验和搬迁相关知识,能够有效地组织和管理各项工作。
3.2 搬迁过程监控和调整设立监控机制,对搬迁过程进行监控和调整。
根据实际情况,及时调整搬迁计划和资源配置,确保搬迁过程中的各个环节能够顺利进行。
3.3 培训和指导在搬迁过程中,为员工提供相关的培训和指导,以确保员工能够顺利适应新的工作环境和工作方式。
3.4 安全和保障措施的实施在搬迁过程中,要注重安全和保障措施的实施。
确保员工在搬迁过程中的安全,以及财产和设备的安全。
4. 搬迁后管理搬迁完成后,需要进行相关的管理工作,以确保新的工作环境的稳定和员工的适应:4.1 定期回顾和评估定期回顾和评估搬迁过程和结果,发现问题并及时解决,以改进管理效果。
4.2 员工支持和培训为员工提供必要的支持和培训,帮助员工适应新的工作环境和工作方式。
4.3 建立沟通机制建立良好的沟通机制,促进组织内部和外部的沟通和合作,以提高工作效率和协作能力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
××××××××××××××煤矿2014年搬家倒面方案
单位:××××××公司
时间:2014年01月30日
2014年××煤矿搬家倒面方案
一、概况
××煤矿2014年计划回撤一个工作面,没有安装工作面。
回撤工作面为041603工作面,041602工作面已安装完毕,现正在调试过程中。
计划回撤的工作面走向长度为610米,工作面长为156米,2014年1月份底回采完毕,进行回撤。
二、回撤工作面名称
××煤矿四采区041603工作面。
三、回撤时间
计划回撤时间:2014年2月01日;
计划竣工时间:2014年2月30日;
四、回撤地点
041603工作面→回撤通道→地面。
五、主要设备情况
1、回撤设备名称
工作面液压支架:普通架ZF6400/20/32型99部;端头架ZFG7200/19/36型7部;
工作面采煤机:MG—300/700-1.1D双滚筒1部;
工作面运输机:前部溜子SGZ764/630型一部,142节;后部溜子SGZ764/630型一部,140节;
运输巷转载机:SZS830/250型1部;
运输巷破碎机:PCM160型破碎机一部,和转载机一体;
带式输送机:DSP—63/100/2×125型1部;
设备列车1套。
2、准备工作
⑴、后出口安装30型慢速绞车,安装装车平台。
⑵、准备平板车,检查平板车完好。
⑶、检查运输路线的轨道、绞车、钢丝绳完好。
六、拆除方法
采煤机、刮板输送机、转载机、运输皮带使用解体拆除法,支
架整体由机头向机尾后退式拆除法。
七、拆除程序
041603工作面的拆除程序为:
041603切眼:先拆除前刮板输送机(采煤机、后刮板输送机)→转载破碎机→马蹄儿机尾→最后撤除液压支架;
041603运输顺槽:先拆除设备列车→拆除皮带输送机。
八、回撤费用预算
041603工作面回撤费用根据×××××安装回撤统一标准,回撤该工作面需费用100万元。
×××××公司
2014年01月30日。
