2019工程项目管理工作实施方案

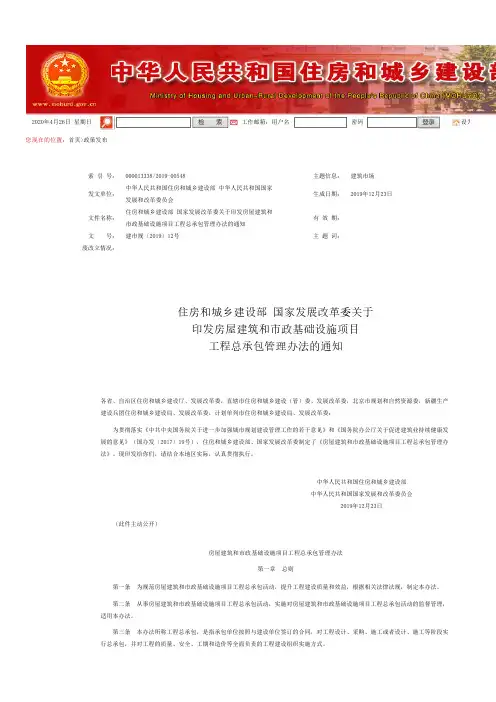

住建部发改委关于房屋建筑和市政基础设施项目工程总承包管理办法的通知

理单位,赋予相应权利,依照合同对工程总承包项目进行管理。 第十八条 工程总承包单位应当建立与工程总承包相适应的组织机构和管理制度,形成项目设计、采购、施工、试运行管理以及
质量、安全、工期、造价、节约能源和生态环境保护管理等工程总承包综合管理能力。 第十九条 工程总承包单位应当设立项目管理机构,设置项目经理,配备相应管理人员,加强设计、采购与施工的协调,完善和
时,属于依法必须进行招标的项目范围且达到国家规定规模标准的,应当依法招标。 第二十二条 建设单位不得迫使工程总承包单位以低于成本的价格竞标,不得明示或者暗示工程总承包单位违反工程建设强制性
标准、降低建设工程质量,不得明示或者暗示工程总承包单位使用不合格的建筑材料、建筑构配件和设备。 工程总承包单位应当对其承包的全部建设工程质量负责,分包单位对其分包工程的质量负责,分包不免除工程总承包单位对其承
为贯彻落实《中共中央国务院关于进一步加强城市规划建设管理工作的若干意见》和《国务院办公厅关于促进建筑业持续健康发 展的意见》(国办发〔2017〕19号),住房和城乡建设部、国家发展改革委制定了《房屋建筑和市政基础设施项目工程总承包管理办 法》。现印发给你们,请结合本地区实际,认真贯彻执行。
(此件主动公开)
2020年4月26日 星期日 您现在的位置:首页>政策发布
检索
工作邮箱:用户名
密码
苏建质安〔2019〕378号-江苏省房屋建筑和市政基础设施工程危险性较大的分部分项工程安全管理实施细则

江苏省房屋建筑和市政基础设施工程危险性较大的分部分项工程安全管理实施细则(2019版)第一章总则第一条为加强对房屋建筑和市政基础设施工程中危险性较大的分部分项工程安全管理,有效防范生产安全事故,依据《危险性较大的分部分项工程安全管理规定》(住房城乡建设部令第37号,以下简称《规定》)《住房城乡建设部办公厅关于实施〈危险性较大的分部分项工程安全管理规定〉有关问题的通知》(建办质〔2018〕31号)等有关规定,结合我省实际制定本细则。
第二条江苏省行政区划范围内新建、改建、扩建、拆除、装修等房屋建筑和市政基础设施工程中的危险性较大的分部分项工程(以下简称“危大工程”)安全管理适用本实施细则。
第三条本细则所称危大工程,是指房屋建筑和市政基础设施工程在施工过程中,容易导致人员群死群伤或者造成重大经济损失的分部分项工程。
第四条危大工程范围详见《危险性较大的分部分项工程范围》(附件1)。
超过一定规模的危大工程范围详见《超过一定规模的危险性较大的分部分项工程范围》(附件2)。
—1 —第五条省住房和城乡建设厅负责全省危大工程安全管理的监督指导,省建筑安全监督总站对各级建设工程安全监督机构(以下简称“安监机构”)履行危大工程安全管理职责情况进行监督抽查。
县级以上地方人民政府住房城乡建设主管部门或委托的安监机构负责本行政区域内危大工程的安全监督管理,对工程项目各方责任主体履行危大工程安全管理职责情况进行监督执法抽查,对违法违规行为依法实施行政处罚。
第六条各地住房城乡建设主管部门运用“江苏省建筑施工安全管理信息系统”(以下简称“省安全管理系统”)对超过一定规模的危大工程进行动态监管。
第二章前期保障第七条建设单位应当依法提供真实、准确、完整的工程地质、水文地质、建(构)筑物、地下(上)管线、人员密集场所等施工可能影响到的工程周边环境等资料。
有深基坑分部分项工程的,建设单位所提供的工程周边环境资料范围自基坑底部边线向外不得小于基坑开挖深度的两倍。

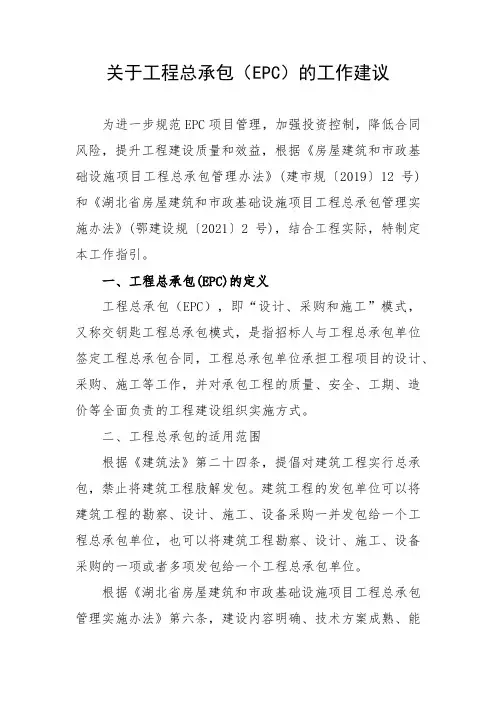

关于EPC项目管理的工作指引

关于工程总承包(EPC)的工作建议为进一步规范EPC项目管理,加强投资控制,降低合同风险,提升工程建设质量和效益,根据《房屋建筑和市政基础设施项目工程总承包管理办法》(建市规〔2019〕12号)和《湖北省房屋建筑和市政基础设施项目工程总承包管理实施办法》(鄂建设规〔2021〕2号),结合工程实际,特制定本工作指引。
一、工程总承包(EPC)的定义工程总承包(EPC),即“设计、采购和施工”模式,又称交钥匙工程总承包模式,是指招标人与工程总承包单位签定工程总承包合同,工程总承包单位承担工程项目的设计、采购、施工等工作,并对承包工程的质量、安全、工期、造价等全面负责的工程建设组织实施方式。
二、工程总承包的适用范围根据《建筑法》第二十四条,提倡对建筑工程实行总承包,禁止将建筑工程肢解发包。
建筑工程的发包单位可以将建筑工程的勘察、设计、施工、设备采购一并发包给一个工程总承包单位,也可以将建筑工程勘察、设计、施工、设备采购的一项或者多项发包给一个工程总承包单位。
根据《湖北省房屋建筑和市政基础设施项目工程总承包管理实施办法》第六条,建设内容明确、技术方案成熟、能够以工程项目清单描述发包人大部分要求的政府投资项目或国有企业投资项目应优先采用工程总承包方式,鼓励社会投资项目采用工程总承包方式,装配式建筑原则上采用工程总承包方式。
建设单位可根据项目情况和自身管理能力等,合理选择工程建设组织实施方式,对建设内容明确、技术方案成熟、能够以工程项目清单描述发包人大部分要求的投资项目,自主选择是否采用工程总承包方式。
采用工程总承包方式的政府投资项目,原则上应当在初步设计审批完成后进行工程总承包项目招标。
三、工程总承包(EPC)的优缺点从各地实践情况看,实施工程总承包有利于提高工程项目建设管理水平、有效控制建设投资、加快建设进度、提高工程质量和效益,有利于促进设计与施工深度融合、激发工程建设科技创新,有利于推进大型设计、施工企业的结构调整和资源整合,对促进建筑业改革发展、转型升级。
工程项目部工作计划(精选6篇)

工程项目部工作计划(精选6篇)工程项目部篇11、对内的工作情况。
根据项目的情况及要求,每月的月底统计当月的实际工程项目管理情况并及时圆满处理解决项目现场随时发生的问题。
及时参加公司及公司项目进度相关分析会议,对项目部每月的现场管理情况作出分析报告,对于工程进展情况按每个楼层每个分项工程进行分析及管理,及时给出合理化建议,并记录全部的现场管理日志,及时将公司项目部及业主相关会议内容作到上传下达,指定到位。
在实际的施工过程中,根据现场的实际情况,对工程设计管理中存在的问题做出科学化、合理化的调整,使该项目管理工作规范化。
为工程进展得以顺利的进行。
在平时的工作中尤其是工程设计方面总是积极地配合相关项目经理进行相关工程管理。
根据公司的规定并结合项目部的实际情况,起草一些工程管理及工程设计方面的文章及稿件,对工程项目现场进行针对性的跟踪管理。
每月初完成本项目部的上月的实际项目管理任务(包括业主方及项目设计用材的讲解、分析并及时向项目领导汇报),在施工过程中,实行定向管理和项目设计跟踪控制,为项目管理水平的提升,做到科学化、人性化的有利措施,同时为项目部及时提供一些经营资料和相关数据,及时做好项目的设计管理及现场协调工作。
并及时参加项目的相关会议,按公司的进行值班等。
2、对外(对业主和监理及材料供应商等)的工作情况。
每月月底向业主提交下月的材料计划及项目设计工作安排,预计下月的施工管理及预测各项的管理中可能发生的相关问题,尽量控制和保证下月工程顺利进行。
并及时与监理核对工程量,及时向业主进行工程签证,做好相关工程项目的管理工作,特别是一些工程设计方面的问题,及时的审核、确认材料供应商的深化加工图纸,并积极的配合业主做好相关工作,以便使材料供应商能及时加工生产,使得工程顺利施工。
总之,在工程项目设计管理上及时、准确、实事求是、把握住管理方向,对内对外相关管理工作资料齐全、用足政策、把握机会、随时处理好业主、监理与施工方的关系,随时遇到工作问题,及时与领导联系汇报,以便寻找更好的解决问题的办法,争取为公司创造最大的利润工程项目部工作计划篇2一、2019年度我项目部经营奋斗目标如下:1.按照设计及业主要求,在2019年4月完成全部工程施工;2.安全无一切事故,事故频率为零;3.质量优良率达85%以上,工程一次验收合格率达100%,创合格工程。
2018-2019-大项目、重点工作、重要任务,实现目标层层分解,任务层层细化,责任层层落实,-推荐word版 (9页)

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==大项目、重点工作、重要任务,实现目标层层分解,任务层层细化,责任层层落实,篇一:工程项目管理大作业 - 1控制好工程项目的质量成本和工期成本概论:建筑工程项目管理是一个复杂的过程,施工企业如何以建筑工程项目管理为中心,提高工程质量,保证工程进度,降低工程成本,提高经济效益,这是事关建筑施工企业生存和发展的关键。
尤其在我国加入WTO后,建筑市场全面开放,市场竞争更加激烈,所以建筑企业应树立成本、进度、质量的系统管理观念,将企业的成本、进度、质量管理工作视为一项系统工程,强调整体与全局,对企业成本、进度、质量管理的对象、内容、方法进行全方位的分析研究,实现管理的创新,在安全、质量、工期保证的情况下,严格控制工程成本,争取最大限度地降低工程成本,才能在市场竞争中立于不败之地。
从质量成本管理上要效益,对施工企业而言,产品质量并非越高越好,超过合理水平时,属于质量过剩。
无论是质量不足或过剩,都会造成质量成本的增加,都要通过质量成本管理加以调整。
质量成本管理的目标是使四类质量成本的综合达到最低值。
正确处理质量成本中几个方面的相互关系,即质量损失(内、外部故障损失)、预防费用和检验费用间的相互关系,采用科学合理、先进实用的技术措施,在确保施工质量达到设计要求水平的前提下,尽可能降低工程成本。
项目经理部不能为了提高企业信誉和市场竞争力而使工程全面出现质量过剩现象,导致完成工程数量不少,而经济效益却低下的被动局面。
从工期成本控制上要效益如何处理工期与成本的关系,是施工项目成本管理工作中的一个重要课题,即工期成本的管理与控制对施工企业和施工项目经理部来说,并不是越短越好,而是需要通过对工期的合理调整来寻求最佳工期点成本,把工期成本控制在最低点。
总而言之,随着市场经济的不断发展,以建设工程招投标为主要特征的建筑市场已经形成,行业市场的竞争突出体现在造价竞争上。
芜湖市人民政府办公室关于印发芜湖市工程建设项目审批制度改革实施方案的通知-芜政办〔2019〕10号

芜湖市人民政府办公室关于印发芜湖市工程建设项目审批制度改革实施方案的通知正文:----------------------------------------------------------------------------------------------------------------------------------------------------芜湖市人民政府办公室关于印发芜湖市工程建设项目审批制度改革实施方案的通知芜政办〔2019〕10号各县、区人民政府,省江北产业集中区、经济技术开发区、长江大桥开发区、高新技术产业开发区、亳州芜湖现代产业园区管委会,市政府各部门、各直属单位,驻芜各单位:经2019年5月29日市政府第39次常务会议审议通过,现将《芜湖市工程建设项目审批制度改革实施方案》印发给你们,请认真贯彻执行。
2019年6月10日芜湖市工程建设项目审批制度改革实施方案为贯彻落实《安徽省人民政府办公厅关于印发安徽省全面开展工程建设项目审批制度改革实施方案的通知》(皖政办〔2019〕16号)精神,结合我市实际,制定本实施方案。
一、总体要求(一)改革内容。
对房屋建筑和城市基础设施等工程(不包括特殊工程和交通、水利、能源等领域的重大工程),实施从立项到竣工验收和公共设施接入服务等全过程审批改革,开展行政审批事项和技术审查、中介服务、市政公用服务以及其他类型事项全流程规范化和标准化再造。
(二)主要目标。
2019年6月底前,全市工程建设项目审批时间压缩至120个工作日以内,力争压缩至100个工作日以内,其中带方案出让土地的非工业类建设项目压缩至80个工作日以内,工业建设项目压缩至40个工作日以内。
初步建成工程建设项目审批制度框架和信息数据平台,2019年底前,市工程建设项目审批管理系统与相关系统平台互联互通。
二、统一审批流程(三)精简审批环节。
梳理工程建设项目审批事项,取消不合法、不必要的审批事项。
某区2019年水利工程设施维修养护项目实施方案

某区2019年水利工程设施维修养护项目实施方案XX年X月目录1综合说明 (1)1.1项目背景 (1)1.2项目概况 (1)1.3资金投入及筹措 (2)1.4项目管理 (2)2概况 (5)2.1项目区自然条件 (5)2.2社会经济状况 (7)2.3农村饮水安全供水现状 (8)2.4农田水利工程现状 (8)3项目实施的必要性与可行性 (11)3.1项目实施必要性 (11)3.2项目实施可行性 (12)4工程设计及投资 (13)4.1项目建设范围 (13)4.2工程设计 (13)4.2.1 某区三关水厂吴营村管网工程设计 (13)4.2.2 B乡孟庄村苗庄村变压器工程设计 (24)4.2.3 田间灌溉机井工程设计 (25)4.2.4 E镇涂塑软管工程设计 (25)4.3主要工程内容 (25)4.4工程预算 (27)5保障措施 (28)5.1组织保障 (28)5.1.1组织机构 (28)5.1.2建设管理办法 (28)5.1.3落实“四制” (28)5.2资金管理 (29)5.3进度安排 (29)5.4施工管理 (29)附件:1、某市某区2019年水利工程设施维修养护项目附图;2、某市某区2019年水利工程设施维修养护项目预算。
1综合说明1.1 项目背景水利工程是国民经济和社会发展的重要基础设施,几十年来,某区建设了大量水利设施,初步建成了较为完善的灌排体系,为农田排涝抗旱、粮食连年丰收、农村经济持续稳定发展发挥了显著作用。
但是由于历史原因以及长期以来形成的“重建设,轻管理”思想影响,在工程建设时投入大量资金,建成后的运行管理却没有稳定的资金投入渠道,再加上水利设施管护机制不健全,管护责任落实不到位,使工程老化失修严重,带病运行,效益衰减。
为解决水利工程维修养护遇到的实际问题,确保工程正常运行、发挥效益,根据某市财政局、某市水利局《关于下达2019年中央和省级水利发展资金的通知》商财预〔2019〕342号,我院对项目区进行了实地查勘,确定了水利维修养护项目的实施范围和建设规模,于2020年3月编制了《某市某区2019年水利工程设施维修养护项目实施方案》。
《施工组织设计(施工方案)编审与管理办法》实施细则2019版

安徽省交通航务工程有限公司《施工组织设计(施工方案)编审与管理办法》实施细则(2019版)二〇一九年六月目录第一章总则 (1)1.1编制依据 (1)1.2编制目的 (2)1.3适用范围 (2)第二章施工组织设计和专项施工方案分级 (3)2.1施组分级 (3)2.2施工方案分级 (3)2.2.1施工技术方案的分级 (3)2.2.2安全专项施工方案的分级 (3)第三章施工组织设计和专项施工方案编制审查计划 (4)3.1施组、施工方案审查计划上报流程 (4)3.2施组、施工方案审查计划发布流程 (4)3.3其他要求 (4)第四章施工组织设计、专项施工方案的编制 (5)4.1施组的编制分工 (5)4.2施组的主要内容及编制说明 (5)4.2.1编制依据及说明 (5)4.2.2工程概况 (6)4.2.3工程管理目标 (7)4.2.4施工管理组织 (7)4.2.5施工部署 (8)4.2.6施工准备 (9)4.2.7施工总平面布置 (9)4.2.8主要施工方法 (10)4.2.9主要资源配备计划 (10)4.2.10施工进度计划及工期保障措施 (11)4.2.11质量管理体系和措施 (12)4.2.12职业健康安全管理体系和安全文明施工措施 (13)4.2.13环境管理体系和措施 (13)4.2.14绿色施工措施 (14)4.2.15技术创新措施 (14)4.2.16成本控制措施 (14)4.2.17其他管理措施 (15)4.2.18项目党群工作 (15)4.2.19应急预案 (15)4.2.20附表和附图 (15)4.3施工方案编制内容及编制说明 (16)4.3.1编制依据及说明 (16)4.3.2工程概况及特点 (16)4.3.3施工管理组织 (17)4.3.4施工部署 (17)4.3.5施工方法 (17)4.3.6资源配备计划 (18)4.3.7施工进度计划及工期保障措施 (18)4.3.8质量、安全、文明和绿色施工保证措施 (18)4.3.9计算书或安全验算结果 (19)4.3.10附表和附图 (20)第五章施组和施工方案的上报 (22)5.1上报基本流程 (22)5.1.1施组上报流程 (22)5.1.2施工方案上报流程 (22)5.2施组上报的其他要求 (23)5.2.1施组的相关资料 (23)5.2.2施组的电子资料 (24)5.2.3施组上报时间要求 (24)5.2.4施组未及时上报罚款 (24)5.3施工方案上报的其他要求 (24)5.3.1施工方案的书面资料 (25)5.3.2施工方案的电子版要求 (25)5.3.3施工方案上报时间要求 (25)5.3.4 施工方案未及时上报罚款 (26)第六章施组和施工方案的审查、审核和审批 (27)6.1 基本审查程序 (27)6.1.1施组项目部内部审查程序 (27)6.1.2施工方案项目部内部审查程序 (27)6.1.3公司评审程序 (27)6.2审查流程、参与评审人员、时间的要求 (28)6.2.1施组项目部审查流程、参评人员、时间要求如下。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2019工程项目管理工作实施方案20**工程项目管理工作实施方案范文1一、工程前期准备1,工程项目的报建手续办理,按行政主管部门要求提供的所有资料提供(资料由业主方提供)。
二、工程招投标:1、委托招标代理单位进行招投标。
2、招标方式采取邀请招标和公开招标方式,建议采用邀请招标方式。
3、招标代理费的支付,建议采用谁半标谁支付的办法。
4、招标中对施工企业监理单位要求(详见招标文件)。
5、招标文件的编制,由招标代理单位负责,按照工程招投标管理部门要求或规范格式(如有)制定,报公司主管部门审核,主管领导签字认可后执行。
6、招投标时最高限价的确定,由公司委托工程造价审计单位依据全套施工图纸及现行市场材料人工单价予算定额进行核算,出具工程瞀书,并报公司主管部门审核,主管领导签字后执行。
三、开工准备工作1、施工现场的“五通一平”工作,建议由中标单位施工,公司配合,费用按实际发生的费用追加至施工合同价款。
2、施工许可证的办理,由公司(如业主方先行拨付规费)或业主方按规定缴纳各种规费,施工单位提供相应的资质证书等证照。
缴纳应由施工单位缴纳的规费,提供中标通知书办理施工许可证,如因双方中任意一方不能及时履行自己职责造成办证延误的,业主方原因除施工工期顺延外,负责赔偿施工单位基本的误工损失。
施工单位责任,除合同工期不能改变外,还将赔偿公司由此造成的一切损失,直至终止合同,合同履约保证金不予退还。
3、监理单位进场,监理单位在进场前须向公司提供项目监理人员名单及授权委托书,单位营业执照,资质证书等文件报公司备案存档。
由公司答发进场通知书。
4、施工单位进场,施工单位正式进场前,须向公司及监理单位提供项目管理人员名单及授权委托书,单位应具备的营业执照,资质证书,安全生产许可证,外地企业提供进沪备案登记表等。
施工组织设计、机械设备进场目录及机械工程进度计划表,工程预算书,材料及人工分析表。
报监理单位,公司审核合格后,由监理单位,公司签发审批,开工报告后方能正式开工。
5、公司委派的项目负责人进场,在进场前须由公司向施工单位监理单位发函通知并明确项目负责人的工作范围,职权范围,并向项目负责人下发项目授权委托书。
四、对施工单位的管理1、人员管理A、公司对施工单位驻项目部所有管理人员资料(包括身份证复印件,职称证,职务等信息)全部存档备查。
B、公司对施工单位所有在现场施工工人进行分班组人员(施工单位制表)资料(身份证复印件、工种等)存档备查,有工人流动及单项工程结束工人离开工地需及时向公司汇报并更新现场施工人员名单,并报公司存档。
C、施工单位派驻工地现场管理人员须与投标文件及上报公司项目管理人员名单相符,并由公司抽查。
不准随意更换关键职位人员(如项目经理,技术负责人,现场施工技术员,资料员等)如因特殊原因确需更换,施工单位必须以书面形式提前二十天至三十天报公司及监理单位审批同意后方能更换。
否则公司有权终止施工单位合同,一切损失均由施工单位自行承担。
D、施工单位管理人员必须做到工作时间常驻工地,不准随意离开。
如需离开须向监理单位工地负责人及公司派驻的项目负责人请假,得到审批同意后(请假条)方可离开,并将离开后的工作交由某人负责报监理及公司项目负责人备案。
E、由监理单位、公司组织的每周监理、质量、进度例会,施工单位项目经理、技术负责人、资料员、安全员必须参加。
不准无故缺席,否则公司按每人/次**X元给予处罚。
2、安全管理A、公司须与施工单位及项目部签定安全责任书(安全规范,安全实施细则,安全责任划分,安全事故的处理,现场安全管理奖惩制度等)。
B、施工单位须每天向公司汇报现场安全管理情况,事故发生及处理情况。
C、定期或不定期对施工现场进行安全检查,发生安全隐患即时提出,责令整改,并将检查结果上报公司存档。
D、对施工单位不按安全操作规范施工,安全措施不到位,存在重大安全隐患的,责令施工单位停工整改,并给予经济处罚,情节严重的,可以终止合同,所有损失由施工单位自行负责。
E、施工单位所有进场施工人员必须全部购买意外伤害保险,并办理平安卡,资料报公司备案并作为发放劳务工资的依据。
3、质量管理A、技术交底,组织施工,设计,监理,建设单位进行图纸会审,技术交底,对图纸中存在的问题,设计缺陷,做出相应的处理措施。
保证工程顺利施工,达到质量标准。
B、施工单位必须编制详尽的施工组织设计,技术措施,制定切实可行的质量保证体系。
C、施工单位不准随意变更施工图纸内容和设计要求。
如有需变更必须征得公司及监理单位书面同意。
并由设计单位或建设单位出具的变更通知书后方能实施。
D、定期组织人员对工程质量进行全方位检查,发现问题及时整改,绝不允许遗留质量隐患。
E、对新技术新材料的应用必须上报公司并获得审批后方能实施。
F、对施工单位出现的质量事故,公司有权进行干预及经济处罚,直至过程质量达到规范要求。
4、工程资料及竣工验收A、施工单位必须要求工程资料与工程进度同步完成,不准滞后补做资料。
B、公司按周、月、季度度定期检查施工单位的工程资料完整性,一经发现工程资料与工程进度不符,公司有权对施工单位进行严重处罚并责令施工单位限期完善工程资料。
C、施工单位必须确定专职资料员,保证上班时间常驻工地,负责对工程资料的收集,整理,归档并负责试验、监理、建设、质检等部门的签字、盖章工作,保证工程竣工前所有资料齐全,不准漏项,漏检等情况发生。
D、工程竣工及中间验收由施工单位组织各相关单位及职能部门及时验收(包括自检、新验、复验、终检)做到每一步验收环节完整直至移交用户使用。
E、在工程验收过程中出现的质量、安全、技术等问题。
公司需派专人督促施工单位限期整改直至合格,公司对验收中不合格项需对施工单位给予一定金额的处罚。
五、工期控制1、公司在收到施工单位上报的工程进度计划时,须会同公司主管部门认真审核进度计划的合理性和可操作性,不准盲目跟从,并依据实际情况制定工程最短工期要求施工单位实施。
2、按工程进度表,按时对施工单位所完成进度检查,对提前完成目标工期时间给予一定奖励。
对工期滞后时间要求施工单位制订切实可行的措施补救,挽回工期损失并给予适当处罚。
3、严格控制施工总工期,在施工期为半程可顺排工期,日历工期精确至周工期,在施工期后半程采用倒排工期方式,日历工期精确至每天,冲刺阶段和关键工序可以精确至每小时以此提高工作效率,保证工期的顺利或提前完成。
六、成本控制1、施工前,公司须委托专业审计单位对全套施工图纸,材料,人工价格做出准确分析,并出具全套书面报告。
2、公司对报告进行严格审查,并确立准确的目标成本。
3、公司可将工程项目中的个别单项(如土石方,防水,外墙,门窗等)从主合同中剥离出来,进行单独招投标,分包给有专业资质的施工单位以达到降低成本的目的。
4、施工中,对施工单位提出的设计变更,工程量增减,经济签证必须符合严格的审批程序(监理、项目负责人、公司主管部门、主管领导)签字并加盖公司经济签证专用章后方能生效。
5、工程结算由公司主管部门会同所委托的审计单位对施工单位所报工程决算进行不一逐一审核,审核无误后加盖公章审计单位及公司公章后生效(固定价格合同无任何增减项目除外)。
七、材料控制1、由公司统一采购工程所需的主材(包括钢材、水泥、商品砖、石材墙地砖等)采购方式以公司内部实行供应商招投标方式产生。
做到三证齐全,试验合格。
2、施工单位领用主材料需提前7-10天以书面报告形式向公司申请,公司主管部门对所报申请进行材料名称、数量、规格、型号审核无误,签字后方能发放。
并加收材料采购费、库管费。
3、施工单位领用材料必须与工程进度同步进行,不准超前多领材料。
一经发现将按多出正常用量部分两倍的处罚。
4、材料的调整、替换、代用须经监理工程师,项目负责人审批。
公司主管领导签字后执行。
5、工程材料管理实行门禁制度,所有进入工地现场的材料,主要机械设备不准随意调出现场(工人自带小型工具除外),如确需调出现场,须经公司所派保安负责人签字,工程项目负责人同意后方能调出现场。
6、施工单位所购买的材料,必须做到三证齐全,试验合格,进场前须经监理单位,工程项目负责人签字认可后方能使用,如发现有使用不合格产品,项目负责人有权责令施工单位立即停止使用。
并将已经使用产品全部拆出。
更换合格产品,所有损失全部由施工单位承担。
八、工程款的支付1、按照施工合同规定的时间期支付工程款。
2、施工单位按月(阶段性工期)所报工程进度款支付申请须经监理、项目负责人、主管部门、主管领导审核、签字后方能支付。
3、在支付工程款时,应扣回施工单位在公司所领材料的全部货款。
4、在支付工程款时,将人工工资应付款中扣出,由公司财务人员到现场按施工单位所报工资表(真实)单独发放,保证每个人能按时领到工资,杜绝工人因工资拖欠闹事。
5、施工单位所报工资表须与公司留存的工人花名册及工人办理的平安卡相符,工人领取工资时须本人携带身份证原件(备查)复印件(存档)签字认领,不准代领代签。
6、公司在每次给施工单位支付工程款时,从应付工程款中扣回5-**%做工人工资保证金,以防出现不可预见人工费问题。
工程完工确保无任何拖欠工人工资款后全部返还施工单位。
九、合同要素1、明确工程地点、名称、适用的规范、标准、法律、法规。
2、明确工程施工的范围,合同内所包含的工程子目单项。
3、明确工程施工的工期以及在工期实施中的奖惩。
4、明确工程质量的要求,以及对施工中出现的质量问题的处理、处罚。
5、明确总包单位与分包单项工程之间的配合及配合费的支付标准。
6、明确设计变更、技术变更、经济签证的范围以及变更后产生费用增减合同价款的标准。
7、明确中间验收、竣工验收的时间、部位。
8、明确对施工成品、原有建筑成品、管网、通信、电力、网络线路的保护责任,以及有换坏的赔偿处罚。
9、明确安全事故的责任,处理及处罚。
10、明确合同,造价争议的处理方式及时限。
11、明确工程保修期的保修项目、时限、责任。
20**工程项目管理工作实施方案范文2为了提高工程管理水平,确保工程保质按期完成,充分发挥投资效益,特制定本实施方案。
1、业主方应提前做好工程开工前的准备工作,并办理工程建设的相关手续。
2、业主方负责组织设计单位、施工单位及相关人员进行图纸会审与设计交底,明确本工程执行的标准、规范和要求。
3、业主方负责审查施工单位提交的施工组织设计。
4、审查施工单位的人员上岗、设备到场情况,验证施工单位能否满足工程所需要求以及营业执照、企业资质与证书、专业许可证是否达到业主要求的资质等级。
5、工程项目建设期间,业主方应对施工质量、进度、安全等进行现场监督管理。
对施工现场有目的进行巡视、检查,对施工过程中的关键工序、重点部位和关键控制点进行见证监督。
6、对工程项目所需设备材料、构、配件的质量进行检查与控制。
