多联机中央空调冷媒配管工程操作步骤及施工要点 (2)
多联机中央空调冷媒配管工程操作步骤及施工要点
1. 操作步骤
安装室内机→按图纸配铜管→安装铜管管道→置换氮气→钎焊→吹净→铜管调直→气密试验→真空干燥→追加冷媒2. 要点
1)冷媒配管的选择标准
铜管外径(mm)
R22 R410A
壁厚(mm)类型壁厚(mm)类型
φ6.350.8 O 0.8 O φ9.520.8 O 0.8 O φ12.70.8 O 0.8 O φ15.88 1.0 O 1.0 O φ19.05 1.0 O 1.0 1/2H φ22.2 1.0 1/2H 1.0 1/2H φ25.4 1.0 1/2H 1.0 1/2H φ28.6 1.0 1/2H 1.0 1/2H φ31.75 1.1 1/2H 1.1 1/2H φ34.88 1.3 1/2H 1.3 1/2H φ38.1 1.4 1/2H 1.4 1/2H φ44.45 1.5 1/2H 1.5 1/2H 注:
1、O材为盘管,1/2H为直管;
2、用于R410A的铜管必须经去油处理。
3、铜管承受压力:R22:≥30kgf/cm2 R410A:≥45kgf/cm2
2)冷媒配管三原则
原因防止故障对策
干燥从外部,例如:雨水、工程用水的侵入、管内凝结水
侵入
配管加工→吹净→真空干燥
清洁钎焊时管内氧化物形成尘埃、杂物从外侵入配管加工→吹净置换氮气
气密性钎焊不完全、喇叭口漏气、边缘漏气严格执行银焊基本操作严格执行喇叭口基本操作严格执行接口基本操作
3)冷媒配管的支撑
公称直径(㎜)9.52121619222528353840以上
L11111 1.5 1.5 1.5 1.5 1.52
最大间距(m)
L2 1.5 1.5 1.5 1.5 1.52222 2.5
注:L1为水平支架、吊架的最大间距;
L2为垂直支架、吊架的最大间距。
以上以保温管道进行规定。
a)横管的固定
空调在运行过程中,会使冷媒配管产生变形(如伸缩和下垂等):为防止配管损坏,应采用吊架或托架的形式加以支撑(标准如下):配管直径(mm)Φ20以下、Φ20-40、Φ40以上支撑点间隔分别为:1米、1.5米、2米。
一般,应将气管与液管并行悬挂,支撑点的间隔距离根据气管的管径选择,由于流动的冷媒会随运转和工况的变化而发生温度差异导致冷媒配管产生热胀冷缩现象,所以不能将保温后的配管完全夹紧,否则可能造成铜管因应力集中而开裂。
b)立管(竖直管)的固定
根据管道走向,沿墙体进行固定,管卡处应使用圆木码代替保温材料,“U”形管卡在木制冷桥外固定,木制冷桥应进行防腐处理。
配管直径(mm)Φ20以下Φ20-40Φ40以上支撑点间隔(m)1.5米、2.0米、2.5米。
c)局部位置的固定
为防止配管伸缩导致局部产生应力集中,一般应考虑在分歧管和端管和墙体贯穿孔附近加以局部固定。
4)分歧管组件的安装要求
1)设置分歧管组件的位置时,应注意:
a) 分歧管不能用三通管代替。
b) 必须按照施工图纸和安装说明书确认分歧管组件的型号以及连接的主管和支管的管径。
c)分歧管组件前后500mm的距离内不能设置急弯(90°弯角)或者连接其他分歧管组件。
d) 尽量使分歧管组件的安装位置放置于便于焊接的场所(如无法保证可先预制组件)。
e) 水平或垂直安装分支器,水平夹角应在15°角以内。
f) 分歧管安装水平且应设支架,分歧管平放在吊架上
g)
⑤为了保证冷媒分流均匀,安装分歧管组件时应注意其水平直管道的距离。
a.铜管转弯处与相邻分歧管间的水平直管段距离应≥1m。
b.相邻两分歧管间的水平直管段距离应≥1m。
c.分歧管后连接室内机的水平直管段距离应≥0.5m。
5)节流部件水平的安装
注意事项:
a.电子节流部件安装时应垂直向上水平安装,禁止倾斜、倒置。
b.电子膨胀阀应安装在便于检修的位置;
c.电子膨胀阀与内机之间管长的距离应尽量大于1米;
d.电子节流部件与室内外机配管连接时,应用两只扳手操作,以免铜管变形或开裂。
e.电子节流部件与室内外机配管连接时,应采用喇叭口连接,禁止用焊接连接,因焊接产生的热量会经铜管传至电子膨胀阀,导致电子膨胀阀损坏。
f.连接时请注意连接方向(参见电子节流部件上的标贴)
g、电子膨胀阀两端头的保温应包好不露出铜管;
h、电子膨胀阀的控制线应与电源线保持15公分以上的距离。
中央空调施工教程 冷媒管道安装
中央空调施工教程冷媒管道安装本文中,让我们和专家一道,来共同学习一下中央空调施工知识点——冷媒管道安装法。
(1)冷媒管道焊接。
铜管的所有接头外焊接必须牢固可靠。
焊接前应使铜管切口表面平整,不得有毛刺,凹凸等缺陷,切口平面允许倾斜。
接头处宜银焊焊接,因为银焊焊接的焊液流动性好,焊接强度高。
焊接温度为700-800℃,钎焊工作宜在向下或水平侧向进行,尽可能避免仰焊,接头的分支口一定要保持水平。
铜钎焊必须采用氮气置换焊,焊接时把微压氮气充入正在焊接的管内,这样可有效防止钢管氧化层的产生。
铜管不能用金属托架夹紧,应在自然的状态下,通过保温层托住铜管,以防冷桥产生。
(2)冷媒管封盖、吹污。
如果冷媒管有0.1MM间隙,那么它的冷(热)传导率下降70%-80%,因此对冷媒管的包扎很重要。
为了防止施工中水分、赃物、灰尘进入管内,冷媒管穿墙时一定要把管头包扎紧密,暂时不连接的、已安装好的管子要把口包好。
具体方法是将氮气压力调节阀与室外机的充气口连接好,将所有室内机的接口用盲塞堵好保留。
一台室内机接口作为排污口,用绝缘材料材料堵住管口,压力调节阀调至5kg/cm2向管内充气,直至手抵不住时,快速释放,赃物及水分即随着氮气一起被排出,这样循环进行若干次直至无污物水分排出为止。
(3)冷凝水管安装。
因为冷凝水是靠自流排出的,所以管道的敷设要确保有一定的坡度,一般要大于等于8%的坡度。
为了保证运行当中不产生凝结水的滴漏通病,还应作好保温保冷工作,所以应注意保温保冷管道与支、吊架之间应用绝缘材料衬垫或经防腐处理的木衬垫,厚度与绝缘层厚度相同,表面平整,垫衬结合面的空隙应填实,确保保温保冷效果。
冷凝水管支架的间隔应尽量短并均匀,以防凝水管下坠后存水,在管道的起始端和立管上可加装鹅颈通气管,使得冷凝水排水更为顺畅。
看到这里,相信您已经对冷媒管道安装常识有了一个较为全面的认识。
多联机中央空调冷媒配管工程操作步骤及施工要点
多联机中央空调冷媒配管工程操作步骤及施工要点1.操作步骤安装室内机→按图纸配铜管→安装铜管管道→置换氮气→钎焊→吹净→铜管调直→气密试验→真空干燥→追加冷媒2.要点配管直径(mm)Φ20以下Φ20—40Φ40以上支撑点间隔(m)1.5米、2。
0米、2.5米。
c)局部位置的固定为防止配管伸缩导致局部产生应力集中,一般应考虑在分歧管和端管和墙体贯穿孔附近加以局部固定。
4) 分歧管组件的安装要求1)设置分歧管组件的位置时,应注意:a) 分歧管不能用三通管代替.b)必须按照施工图纸和安装说明书确认分歧管组件的型号以及连接的主管和支管的管径。
c)分歧管组件前后500mm的距离内不能设置急弯(90°弯角)或者连接其他分歧管组件。
d)尽量使分歧管组件的安装位置放置于便于焊接的场所(如无法保证可先预制组件)。
e) 水平或垂直安装分支器,水平夹角应在15°角以内。
f) 分歧管安装水平且应设支架,分歧管平放在吊架上g)⑤为了保证冷媒分流均匀,安装分歧管组件时应注意其水平直管道的距离。
a.铜管转弯处与相邻分歧管间的水平直管段距离应≥1m。
b.相邻两分歧管间的水平直管段距离应≥1m。
c.分歧管后连接室内机的水平直管段距离应≥0。
5m。
5) 节流部件水平的安装注意事项:a。
电子节流部件安装时应垂直向上水平安装,禁止倾斜、倒置。
b.电子膨胀阀应安装在便于检修的位置;c。
电子膨胀阀与内机之间管长的距离应尽量大于1米;d。
电子节流部件与室内外机配管连接时,应用两只扳手操作,以免铜管变形或开裂。
e。
电子节流部件与室内外机配管连接时,应采用喇叭口连接,禁止用焊接连接,因焊接产生的热量会经铜管传至电子膨胀阀,导致电子膨胀阀损坏。
f.连接时请注意连接方向(参见电子节流部件上的标贴)g、电子膨胀阀两端头的保温应包好不露出铜管;h、电子膨胀阀的控制线应与电源线保持15公分以上的距离。
中央空调安装教程 冷媒配管的敷设施工
中央空调安装教程冷媒配管的敷设施工中央空调安装是一项系统工程,任何一个步骤出现问题都可能功亏一篑,因此,冷媒配管的敷设施工环节也应该被我们重视起来。
在冷媒配管的敷设施工阶段,我们应该注意:1、冷媒配管的一般敷设安装顺序为:室内机安装就位→计算和确认配管尺寸→安装临时管线→氮气加工→钎焊→吹风试验→气密试验→真空干燥。
2、应注意加强室外冷媒管的防护措施,除了做好保温防护外,还应做好防治外界干扰和意外损伤的措施,当室外冷媒管超出固定长度时,可使用扣板进行保护。
3、冷媒管的敷设原则。
(1)冷媒管在敷设时应尽量沿墙布置,集中布局,尽量利用墙边或廊道进行合理布置。
(2)冷媒管敷设完成后,要用白色包扎带将其包扎好,接头处不能裸露,在每根管路单独包扎的基础上,尽可能按总管路的粗细将所有的管道包扎在一起,松紧程度以无松弛感为度。
(3)安装空调器室内外机的连接管、电线(电源线、控制线时,原则上应顺墙布置、合理拐弯、横平竖直、相互平行并绑扎在一起,尽量避免横空跨越,更不能阻碍交通,同时应尽量缩短管道的长度。
4、冷媒配管加压试验。
(1)进行气密试验时,气体管、液体管两个阀门的前面座都应保持全闭状态。
另外,因氮气有可能进入室外机的循环系统内,加压前应对阀(棒)增固。
(2)各个冷媒系统均应从气体、液体两个方面按照顺序慢慢地加压。
(3)进行气密性试验必须使用氮气,若使用二氧化碳可能会发生冷凝,使用氧气有爆炸的危险。
(4)进行第3阶段加压时必须放置24h以上,若放置时间过短不容易观察。
(5)加压至2.8MPa并维持24h不降压为合格。
若压力下降应给予修正;如果修正后的压力值仍低于加压时的压力,则应出漏点并予以修补。
中央空调技术交底(多联机)
一. 设备装置施工程序与工艺方案:之吉白夕凡创作施工前:确定施工范围→制作施工图施工中:装置室内机→冷媒配管装置→装置室外机→气密试验→真空干燥→布线→冷凝水配管→保温→追加充填冷媒→试运转及调节→交付使用说明书;注意事项:1)冷凝水管道孔应使管道具有向下的坡度(排水坡度至少坚持在 i≥0.01,同时也必须考虑绝热管的厚度)。
2)冷媒管的通孔直径应考虑绝热资料的厚度(最好气管和液管双排并列)。
二.在施工中有时需要变动,如果变动后有打洞时,应核准应开洞孔的位置及尺寸,无误后在要打洞孔的墙板上标出所开洞孔的大小,确认对建筑物结构无影响后才干进行打孔作业。
管线过墙洞,采取开孔机打孔。
若不适宜开孔机打孔的墙壁在征得业主同意后方可用其他方式打孔。
孔的大小以可以穿过管线(含保温层)为准。
管线穿过墙体或楼板处应设套管,管道的焊缝不得设于套管内,套管应与墙面或楼板平齐,但应比地面高出 20㎜,管道与管套的空隙应用隔热或其它难燃资料填塞,不得将套管作为管道的支持,也不得将管道焊口装置在套管内。
对于开洞形成的垃圾,应做到随做随清,坚持施工现场的清洁。
三、室内机装置操纵步调:测定装置位置→标识装置位置→装置悬吊支架→装置室内机(1)关于室内机装置的说明所有设备的规格、型号、技术参数应符合设计要求和产品性能指标。
吊支架必须足以承受室内机的重量并严格依照室内机技术装置手册来执行。
①室内机设备的搬运和吊装:设备的搬运和吊装必须符合产品说明书的有关规定,并应做好设备的呵护工作,防止因搬运或吊装而造成设备损伤。
②室内机应采取弹性减震吊环吊装,室内机下垫橡胶减震两层。
③室内机位置应充分考虑如下因素 a、装置空间的高度确定。
b、室内气流组织问题。
c、吊顶内空调机的装置空间确定。
d、空调与室内气流组织问题。
f、吊顶内空调机的装置空间确定。
g、空调与室内吊顶造型与灯具等的协调。
h、要求室内机水平装置。
(水平度在±2mm 之内)要点:①悬吊支架必须足以承受室内机的运行重量;②装置前必须检查并核对设备型号;将检查情况填入设备开箱检查记录表。
【百科】图说多联机空调系统冷媒管的施工安装

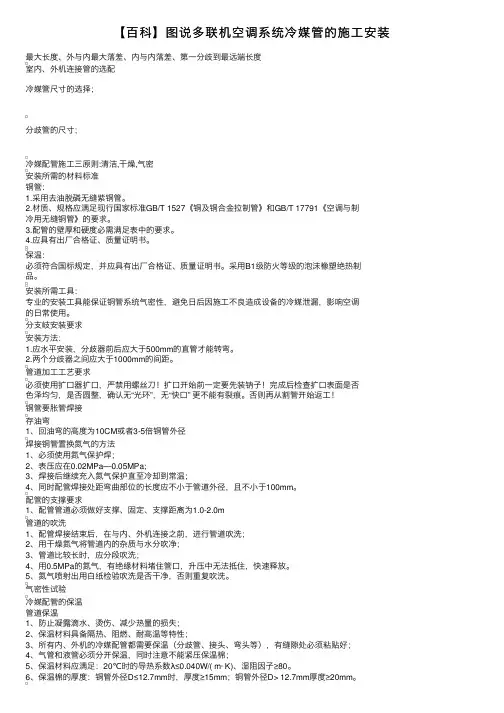

【百科】图说多联机空调系统冷媒管的施⼯安装最⼤长度、外与内最⼤落差、内与内落差、第⼀分歧到最远端长度室内、外机连接管的选配冷媒管尺⼨的选择;分歧管的尺⼨;冷媒配管施⼯三原则:清洁,⼲燥,⽓密安装所需的材料标准铜管:1.采⽤去油脱磷⽆缝紫铜管。
2.材质、规格应满⾜现⾏国家标准GB/T 1527《铜及铜合⾦拉制管》和GB/T 17791《空调与制冷⽤⽆缝铜管》的要求。
3.配管的壁厚和硬度必需满⾜表中的要求。
4.应具有出⼚合格证、质量证明书。
保温:必须符合国标规定,并应具有出⼚合格证、质量证明书。
采⽤B1级防⽕等级的泡沫橡塑绝热制品。
安装所需⼯具:专业的安装⼯具能保证铜管系统⽓密性,避免⽇后因施⼯不良造成设备的冷媒泄漏,影响空调的⽇常使⽤。
分⽀岐安装要求安装⽅法:1.应⽔平安装,分歧器前后应⼤于500mm的直管才能转弯。
2.两个分歧器之间应⼤于1000mm的间距。
管道加⼯⼯艺要求必须使⽤扩⼝器扩⼝,严禁⽤螺丝⼑!扩⼝开始前⼀定要先装钠⼦!完成后检查扩⼝表⾯是否⾊泽均匀,是否圆整,确认⽆“光环”,⽆“快⼝” 更不能有裂痕。
否则再从割管开始返⼯!铜管要胀管焊接存油弯1、回油弯的⾼度为10CM或者3-5倍铜管外径焊接铜管置换氮⽓的⽅法1、必须使⽤氮⽓保护焊;2、表压应在0.02MPa—0.05MPa;3、焊接后继续充⼊氮⽓保护直⾄冷却到常温;4、同时配管焊接处距弯曲部位的长度应不⼩于管道外径,且不⼩于100mm。
配管的⽀撑要求1、配管管道必须做好⽀撑、固定、⽀撑距离为1.0-2.0m管道的吹洗1、配管焊接结束后,在与内、外机连接之前,进⾏管道吹洗;2、⽤⼲燥氮⽓将管道内的杂质与⽔分吹净;3、管道⽐较长时,应分段吹洗;4、⽤0.5MPa的氮⽓,有绝缘材料堵住管⼝,升压中⽆法抵住,快速释放。
5、氮⽓喷射出⽤⽩纸检验吹洗是否⼲净,否则重复吹洗。
⽓密性试验冷媒配管的保温管道保温1、防⽌凝露滴⽔、烫伤、减少热量的损失;2、保温材料具备隔热、阻燃、耐⾼温等特性;3、所有内、外机的冷媒配管都需要保温(分歧管、接头、弯头等),有缝隙处必须粘贴好;4、⽓管和液管必须分开保温,同时注意不能紧压保温棉;5、保温材料应满⾜:20℃时的导热系数λ≤0.040W/( m· K)、湿阻因⼦≥80。
中央空调施工工艺流程及操作要点
中央空调施工工艺流程及操作要点中央空调施工知识包罗万象,作为空调施工从业人员,我们应该对空调施工工艺流程及操作要点做到应知应会,更要对与空调施工有关的其他方面的专业知识做到多知多懂。
1、室内机安装要求。
(1) 应有充足的空间以保证室内分机安装,安装施工时应按照产品说明书的要求进行操作。
(2) 室内机安装时,应尽量保持机身呈水平状态,机身水平度偏差宜控制在±5mm 以内,避免因机身倾斜造成冷却液渗流。
2、室外机安装。
(1) 室外装机时除了保证充足的安装施工空间外,还应留出日后维修保养的空间,维修保养的空间不宜过于狭小。
(2) 机器必须处于通风性好、湿度低的位置,以免造成机械潮湿和短路,影响机器的正常运转。
①当障碍物壁高前面为1500mm 、吸入侧为500mm 时,原则上前面须留500mm 以上,吸入侧须留300mm 以上。
②当障碍物壁高前面>1500mm 或吸入≥500mm 时,水平方向须留的距离,前面为高度>1500mm 部分的1/2,吸入侧为超出的高度。
3、冷媒配管安装。
(1) 焊接作业1) 使用焊接作业时应沿焊接面向下或水平侧面施焊,避免积累焊渣和造成倒焊。
2) 液体管和输气管的端口应根据实际情况和现场安装条件进行调整,其方向和角度应以不影响管路工作为准,并应采取相应措施避免液态物质的回流。
可满足该类型前室防烟的要求,即仅开启火灾所在层1 层的常闭风口。
该做法可以确保着火层门洞的风速范围,同时可解决着火层送风口的送风量及其送凤余压受到其他非着火层疏散门是否开启的影响,从而提高防烟系统的可靠性。
因此,这种做法油的回流或蓄积。
3) 焊接时充入氮气进行保护。
(2) 扩口连接。
1) 扩口作业前,辅助接管必须退火。
2) 切割管子应使用管道切割机。
当管径太大不能使用管道切割机时,可使用金属锯子切割,但应注意不能使锯末进入管道内。
3) 在扩口的内外面上涂些空调机油,以便扩口螺母光滑地通过,防止管道扭曲。
多联机施工工艺
多联机施工工艺1、室内机的安装步骤:决定室内机的位置-→画线标志-→打膨胀螺栓-→装室内机2、冷媒配管(1)步骤:支架制作-→按图纸要求配管-→焊接-→吹净-→试漏-→干燥-→保温(2)原则上冷媒配管应严守配管三原则:干燥、清洁、气密性。
干燥首先是安装前铜管内禁止有水分进入,配管后要吹净和真空干燥。
清洁是施工时应注意管内清洁和吹净。
气密性实验一是保证焊接质量和喇叭口连接质量;二是最后的气密性实验。
(3)冷媒管封盖:冷媒管的包扎十分重要以防止水分、脏物、灰尘等进入管内,冷媒管穿墙一定要管头包扎严密,暂时不连接的已安装好的管子要把管口包扎好。
(4)冷媒管吹净:冷媒管吹净是一种把管内废物清除出去的最好方法,具体方法是将氮气压力调节阀与室内机的充气口连接好,将所有的室内机的接口用盲塞堵好保留。
一台室内机接口作为排污口,用绝缘材料抵住管口,压力调节阀5kg/cm2向管内充气,至手抵不住时,快速释放绝缘物,脏物及水分即随着氮气一起被排出。
这样循环进行若干次直至无污物水分排出为止。
另外,对液管和气管要分别进行。
(5)冷媒管钎焊:①冷媒管钎焊前的准备:钎焊条的质量标准,焊接设备的准备,铜管切口表面要平整,不得由毛刺、凹凸等缺陷,切口平面允许倾斜,偏差为管子直径的1%。
②冷媒管钎焊应该采用磷铜焊条或银焊条,钎焊工作宜在向下或水平侧向进行,尽可能避免仰焊,接头的分支口一定要保持水平。
③水平管(铜管)支撑物间隔标准如下:*注意:铜管不能用金属支托架夹紧,应在自然状态下,通过保温层托住铜管,以防冷桥产生。
④施焊人员应有必要的资格证明,才能上岗。
(6)扩口连接:冷媒铜管与室内机连接采用喇叭口连接,因此要注意喇叭口的扩口质量。
其中承口的扩口深度不应小于管径,扩口方向应迎冷媒流向,切管采用切割刀,扩口和锁紧螺母时在扩口的内表面上涂少许冷冻油。
3、冷凝水管的安装冷凝水管采用PVC管(1)步骤:连接水管-→检查水泄漏-→绝热(2)管道安装前必须将管内的污物及锈蚀清除干净,安装停顿期间对管道开口应采取封闭保护措施。
多联机空调系统施工技术方案
多联机空调系统施工技术方案1.施工准备(1)熟悉工程具体结构形式特点和使用功能。
(2)熟悉设计图纸中施工难度大、技术要求高的部位,制定施工方案。
(3)熟悉设计图纸中设备进入安装点的路径,核对立体交叉的各种尺寸。
(4)明确工程的工期。
满足甲方及装修单位要求。
2.安装工程总程序及技术要点(1)室内机的安装a.根据图纸,明确室内机位置,核对室内机型号、尺寸,确定定位点足够牢靠。
b.放线打孔,制作安装室内机吊杆,吊杆长度根据吊顶高度以室内机尺寸来确定。
c.打开包装,检查室内机外表无损后,可进行吊装,依据设计标高,用水平仪校正水平度,采用上下对夹定位法紧固固定螺栓。
d.在吊顶结束后,安装室内机面板或固定风口。
室内机(2)冷媒管布置安装a.施工工序支吊架制作安装→按图配管→充氮焊接→管路吹扫→打压试漏→扩口连接→干燥处理→包扎固定b.冷媒管线布置:需依据设计标高、路由、设置支吊架,不可用力卡死。
c.冷媒管必须选用质量可靠,管径、管壁符合工艺要求的铜管。
d.使用前需做清洁处理,可用净布抽拉法,对内壁进行处理。
e.清洁后铜管穿套管用满足设计要求的保温护套,留出焊接部位。
f.焊接采用专用磷铜银焊条进行钎焊,焊接过程中持续充氮,以防止产生氧化膜,焊点应光滑平整无泄露。
钳焊要求:①冷媒管钎焊前的准备:焊接设备的准备、铜管切口表面应平整,不得有毛刺、凹凸等缺陷,切口平面应平整。
允许偏差为管子直径的1%。
②冷媒管焊接温度为720~820℃,采用磷铜银焊条对焊口进行满焊。
钎焊工作宜向下或水平侧向进行,尽可能避免仰焊,接头的分支口一定要保持水平。
铜管焊接g.在穿墙或楼板的位置时,均应设套管,应符合规范要求。
h.冷媒分歧必须根据技术要求配置连接。
i.冷媒管道焊接完毕后,需做吹污处理,具体方法是:将氮气瓶压力调节阀与室外机接口连接好,将所有室内机的接口用盲塞堵好保留。
一台室内机接口作为排污口,用绝缘材料抵住管口,压力调节阀5kg/cm2向管内充气,至于抵不住时快速释放绝缘物,脏物及水分即随着氮气一起被排出,以目测为标准。
多联机空调系统冷媒铜管安装施工工法(2)
多联机空调系统冷媒铜管安装施工工法多联机空调系统冷媒铜管安装施工工法一、前言多联机空调系统冷媒铜管安装施工工法是指在多联机空调系统中,使用铜管进行冷媒的传输和分配的具体施工方法。
本文将介绍此工法的特点、适用范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点多联机空调系统冷媒铜管安装施工工法具有以下特点:安装简便快捷,占据空间小,施工成本低,使用寿命长,系统运行效率高等。
它根据多联机系统的需求,在室内和室外设置铜管管道,通过管道连接各个室内机和室外机,实现冷媒的传输和分配。
三、适应范围多联机空调系统冷媒铜管安装施工工法适用于各类商业建筑、办公楼、酒店以及家庭等场所,对于需要同时供应多个室内机的空调系统,都可以采用该工法进行冷媒铜管的安装。
四、工艺原理多联机空调系统冷媒铜管安装施工工法的工艺原理是通过铜管将冷媒从室外机传输到室内机,通过室内机和室外机之间的冷媒循环,实现空调系统的制冷和制热功能。
具体的施工工法与实际工程之间存在紧密联系,为此,我们采取了以下技术措施:1. 室外机的选型和摆放位置要科学合理,以保证铜管长度的控制和运行效率的提高。
2. 室内机与铜管连接要采用专业的连接件,保证连接的牢固和气密性。
3. 铜管的安装要确保严密密封,以防止冷媒泄露和能耗的增加。
4. 铜管布线要遵循工程规范和美观原则,同时考虑到冷媒压力和容量的要求。
5. 施工过程中要配备专业人员进行检测和测试,确保冷媒铜管的安装质量符合要求。
五、施工工艺多联机空调系统冷媒铜管安装施工工艺包括以下几个阶段:1. 设计准备阶段:根据实际工程需求,确定室外机和室内机的数量和位置,并进行系统设计。
2. 室外机安装阶段:按照设计要求,选择合适的位置进行室外机的安装,并进行固定和接地。
3. 室内机安装阶段:根据设计要求和室内实际情况,确定室内机的位置,进行室内机的安装和连接。
4. 铜管安装阶段:根据设计要求和施工图纸,进行铜管布线、切割和连接。
空调冷媒配管施工工艺方案
空调冷媒配管施工工艺方案5.冷保温管道及地沟内的热保温管道应有防潮层,防潮层的施工应在干燥的绝热层上,防潮层在管道连接支管及金属件上的施工范围应由绝热层边缘向外伸展出150mm或至垫木处,并与以封闭.6.防潮层应完整严密,厚度均匀,无气孔,鼓泡或开裂等缺陷.7.金属保护层应压边,箍紧,不得由脱壳或凹凸不平,其环缝和纵缝应搭接或咬口,缝口应朝下,用自攻螺钉紧固时不应刺穿防潮层,螺钉间距不应大于200mm.室外环境缝隙处应打胶密封.第二局部冷媒配管施工工艺冷媒配管作业手顺书/口事式样说明:1 .管材及垫片管材:铜管(壁厚符合GB1527-97)焊接/承插2 .保温材采用橡塑保温棉8 =20inm3,支架间距(最大间距)§16 以下1.0m§ 16- § 251.5m §25 以上2. 0m 1.详细施工方案及做法参照施工要 、领书电气配线检查方法照片记录铜管焊接冷媒管压力试验 芋冷却。
目测/尺测目测/照片◎目测/照片◎ 目测/照片©目测/照片◎目测/照片◎ 目测/照片◎目测/照片目测/照片 ©作业手顺考前须知,铜管壁厚符合GB1527-97 2.充足的氮气准备 3.管件准备「fc 按施工图布置管路后焊接 2.将每台PAC 机的冷媒管分段编 号,以免混淆3. §20以下,可以煨弯2.以上各部完成后连接点保温, 国手一定要严密1春布置直管路时,就应该将橡、 蟹保温筒套入直管,但是连接点 要裸露◎修接前要提前管内充满氮,气,殖 贯过程中一直有氮气保护,焊接 三成后继续充氮气保护,直至铜压力试验时,管道不要和室内、 外机连接2.充氮气压力试验,2. 8MP 保 五24小时一.工艺流程铜管调直一支架管道安装一插入局部外表擦洗一预热一焊接焊后处理一管道试压一管道吹扫一管道保温一管道抽真空充氟一系统试运行二.安装工艺.铜管调直采用木质榔头沿管身轻轻敲击,逐段调直。
