卫生间墙砖镶贴技术交底

合集下载

卫生间贴砖安全技术交底模板

卫生间贴砖安全技术交底模板

一、交底目的为确保卫生间贴砖施工过程中的安全,预防安全事故发生,特制定本安全技术交底。

二、施工人员本次卫生间贴砖施工涉及的人员包括:瓦工、电工、质检员等。

三、施工范围本次施工范围为卫生间墙面、地面及部分墙面防水层。

四、施工注意事项1. 施工前准备1.1 施工前应对施工人员进行安全技术培训,确保施工人员了解施工安全要求。

1.2 检查施工工具、设备是否完好,安全防护设施是否齐全。

1.3 清理施工现场,确保施工环境整洁。

2. 施工过程2.1 瓦工施工时,应穿戴好个人防护用品,如安全帽、手套、防护眼镜等。

2.2 施工过程中,严禁酒后作业、疲劳作业。

2.3 严禁高空作业,如需进行高空作业,必须佩戴安全带,并设置安全防护措施。

2.4 瓦工施工时,应保持施工场地整洁,防止施工材料散落。

2.5 瓦工在施工过程中,应严格按照施工图纸和施工规范进行操作。

2.6 施工过程中,如发现安全隐患,应立即停止施工,并及时报告相关负责人。

3. 施工结束3.1 施工结束后,应对施工现场进行清理,确保无残留物。

3.2 施工人员应做好个人卫生,穿戴干净整洁的工作服。

3.3 对施工人员进行安全教育,提高安全意识。

五、安全技术措施1. 安全防护设施1.1 施工现场应设置安全警示标志,如“高空作业”、“小心滑倒”等。

1.2 施工现场应设置安全通道,确保人员通行安全。

1.3 施工现场应设置安全防护网,防止高空坠物。

2. 施工材料1.1 施工材料应选择符合国家标准的产品,确保施工质量。

1.2 施工材料应存放在干燥、通风的地方,防止受潮、变质。

3. 施工操作1.1 瓦工施工时,应严格按照施工规范进行操作,确保施工质量。

1.2 施工过程中,应保持施工场地整洁,防止施工材料散落。

六、安全责任1. 施工单位应负责施工过程中的安全管理,确保施工安全。

2. 施工人员应严格遵守安全操作规程,确保自身安全。

3. 质检员应对施工过程进行监督检查,确保施工质量。

卫生间墙面砖安全技术交底模板

卫生间墙面砖安全技术交底模板

一、交底目的为确保卫生间墙面砖施工过程中的安全,防止安全事故发生,现将施工过程中应遵守的安全技术要求进行交底。

二、施工人员要求1. 所有参与卫生间墙面砖施工的人员必须经过专业培训,具备相应的施工技能和安全生产知识。

2. 施工人员进入施工现场必须穿戴好个人防护用品,包括安全帽、工作服、安全鞋等。

3. 施工人员应熟悉施工现场的安全规章制度,遵守操作规程,不得酒后作业。

三、施工现场安全注意事项1. 进入施工现场必须戴好合格的安全帽,系好下额带。

2. 严禁酒后作业、吸烟,禁止在施工现场追逐打闹。

3. 禁止私自拆除或移动防护设施、电器设备。

4. 禁止操作与自己无关的机械设备。

5. 高处作业必须系好合格的安全带,高挂低用。

四、墙面砖施工安全要求1. 施工前应检查墙面平整度,如有不平处,需先进行修补,确保墙面整洁。

2. 施工过程中,不得在墙面砖上放置重物,以免造成墙面砖损坏。

3. 施工时,应使用专用工具进行墙面砖粘贴,避免用力过猛,造成墙体损坏。

4. 施工过程中,严禁在未干燥的墙面砖上行走,以免造成墙面砖脱落。

5. 施工过程中,严禁将工具、材料随意抛掷,以防伤人。

6. 施工完成后,应及时清理施工现场,确保现场整洁。

五、吊装作业安全要求1. 吊装作业前,应对吊装设备进行检查,确保其完好无损。

2. 吊装过程中,应使用专用吊装工具,不得使用其他工具代替。

3. 吊装作业人员必须佩戴安全帽、安全带,并做到高挂低用。

4. 吊装过程中,严禁在吊装设备下方站立或行走,以防意外发生。

5. 吊装完成后,应及时清理吊装设备,确保现场整洁。

六、安全检查与整改1. 施工过程中,安全员应定期对施工现场进行安全检查,发现问题及时整改。

2. 施工人员应自觉遵守安全规章制度,发现安全隐患应立即上报。

3. 施工单位应定期对施工人员进行安全教育培训,提高安全意识。

七、应急预案1. 施工现场发生安全事故时,施工人员应立即停止作业,并迅速上报。

2. 施工单位应制定应急预案,确保在发生安全事故时能够迅速、有效地进行救援。

洗手间瓷砖铺贴技术交底

洗手间瓷砖铺贴技术交底

洗手间瓷砖铺贴技术交底1. 准备工作在进行洗手间瓷砖铺贴之前,需要进行一些准备工作,以确保施工的顺利进行。

1.1 清洁地面在铺贴瓷砖之前,必须确保地面干净,没有油脂或其他杂物。

可以使用清洁剂和刷子清洁地面,并彻底冲洗干净。

1.2 检查地面平整度使用水平仪或直尺检查地面的平整度。

如果地面不平整,需要进行修复工作,例如填平凹陷或磨平凸起。

1.3 准备瓷砖和胶浆准备好需要使用的瓷砖和胶浆。

根据项目要求选购适合的瓷砖,并确保购买足够的胶浆。

2. 铺贴瓷砖在进行瓷砖铺贴时,需要遵循以下步骤:2.1 划线定位使用水平仪和直尺,在墙面和地面上划出参考线,以确定瓷砖的铺贴位置。

2.2 使用胶浆铺贴将胶浆均匀地涂抹在地面或墙面上,使用镘刀将胶浆抹平。

然后在胶浆上用镘刀刻出纹理。

2.3 固定瓷砖将瓷砖放置在胶浆上,按照参考线的位置固定瓷砖。

用手轻轻按压瓷砖,确保其与胶浆粘合。

2.4 切割瓷砖若需要切割瓷砖以适应特殊形状或尺寸,可以使用瓷砖切割工具进行切割。

注意安全操作。

2.5 填缝在瓷砖之间填充填缝剂,使用刮板将填缝剂填充至瓷砖缝隙,然后用湿布擦拭瓷砖表面。

3. 技术要点在进行瓷砖铺贴过程中,需要注意以下技术要点:- 瓷砖铺贴位置要准确,参考线要清晰明确。

- 胶浆要均匀涂抹,并与瓷砖粘结牢固。

- 瓷砖铺贴时要保持整齐,避免错位或出现空隙。

- 切割瓷砖时要注意安全,避免伤害。

- 填缝剂要填充均匀,并及时清理瓷砖表面的多余填缝剂。

以上就是洗手间瓷砖铺贴技术交底的内容,希望对施工有所帮助。

厨卫间墙砖铺贴交底

厨卫间墙砖铺贴交底

厨卫间墙砖铺贴交底本工程厨卫间墙面瓷砖镶贴,高度为至厨卫间顶板底。

本次交底适用于所有厨卫间墙砖施工。

一、施工条件及准备工作(一)、作业条件镶贴前,基体必须经验收,无空鼓。

基体表面平整度必须经过处理,饰面砖施工图(排砖图)应根据基体的几何表面状况确定。

(二)材质要求1、水泥:32.5R级普通硅酸盐水泥,应有出厂证明及复试报告。

2、砂:中砂,用前过筛。

3、内墙面砖,应表面平整:颜色一致,尺寸正确,边棱整齐,无掉棱、缺角。

4、砼界面处理剂。

(三)工器具磅秤,孔径5mm筛子,手推车,大桶,木抹子,水平尺,方尺,靠尺板,合金样板,托线板,盒尺。

二、工艺流程基层处理?底层抹灰?排砖放线?贴标?粘贴面砖?擦缝?洁面保护。

1、基层处理及底层抹灰,在铺贴前已粉刷完成,不再重复交底。

2、排砖放线,施工开始首先进行的是抄平、弹线、套方。

其中画排砖图按内墙砖规格(尺寸很多) 结合基体尺寸进行预排,可以合理安排干活。

在同一墙面上的砖块排列,原则上不得有一行以上的非整砖,如发生时,应合理安排,使之协调、美观,非整砖不得小于砖长1/3。

遇到突出的管线、灯具、烟道排烟口、洁具设备时,应用整砖套割吻合,不得用破砖拼凑镶贴。

门窗两侧排整砖,再向两侧排,大面积施工前应先做样板,样板完成后必须经质检人员验收合格后,方能大面积施工。

墙砖拼缝控制在1-2mm以内,拼缝宽度统一。

3、贴标:标志点是用废面砖用专用粘贴剂粘贴在找平层上,按此拉通线或用靠尺板作为铺贴面砖的控制点。

标志点间距为1.5×1.5m左右为宜,面砖铺贴到此处时再敲掉。

注意标志点贴完,有强度后进行一次预检,粘贴厚度控制在3 -5mm以内。

4 粘贴面砖,由下向上按贴标拉线铺贴,铺贴前墙砖先隔天泡水,表面晾干后待用。

1)基层:基层需保持清洁、干燥、无任何油污,表面无松动起砂现象。

2)镘刀法:是指用齿形抹刀预先将粘接剂批刮到待黏砖的基材表面上,然后用齿形抹刀进行梳理,使其形成有凸起条纹且厚度均匀,然后将瓷砖按压在它的上面并略加扭转,黏贴厚度约:3-5MM。

卫生间墙地砖技术交底

卫生间墙地砖技术交底

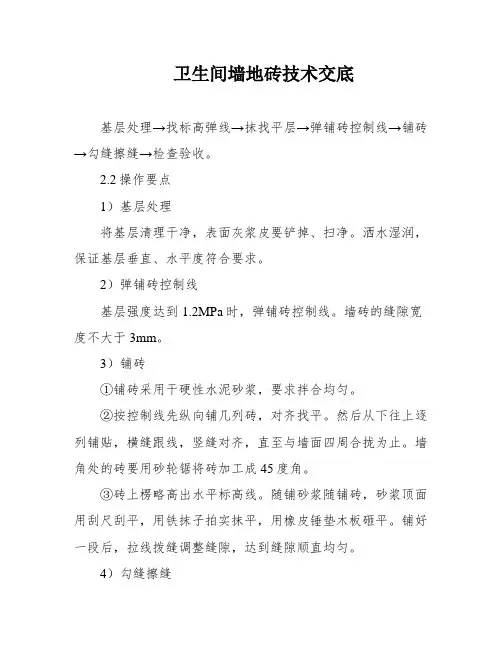

卫生间墙地砖技术交底基层处理→找标高弹线→抹找平层→弹铺砖控制线→铺砖→勾缝擦缝→检查验收。

2.2操作要点1)基层处理将基层清理干净,表面灰浆皮要铲掉、扫净。

洒水湿润,保证基层垂直、水平度符合要求。

2)弹铺砖控制线基层强度达到1.2MPa时,弹铺砖控制线。

墙砖的缝隙宽度不大于3mm。

3)铺砖①铺砖采用干硬性水泥砂浆,要求拌合均匀。

②按控制线先纵向铺几列砖,对齐找平。

然后从下往上逐列铺贴,横缝跟线,竖缝对齐,直至与墙面四周合拢为止。

墙角处的砖要用砂轮锯将砖加工成45度角。

③砖上楞略高出水平标高线。

随铺砂浆随铺砖,砂浆顶面用刮尺刮平,用铁抹子拍实抹平,用橡皮锤垫木板砸平。

铺好一段后,拉线拨缝调整缝隙,达到缝隙顺直均匀。

4)勾缝擦缝①面层铺贴后24h内进行勾缝擦缝,用1:1水泥砂浆勾缝,勾缝深度为砖厚的1/3.②勾缝擦完24h后,洒水养护,养护时间不应少于7d。

三、安全注意事项1、施工现场要做好安全防护工作,保证工人和施工现场安全。

2、机具要检查完好,操作时要注意安全。

3、施工时要注意人员分工,避免交叉作业,防止发生意外。

4、施工过程中要注意材料的堆放位置,防止材料滑落伤人。

5、施工结束后要做好清理工作,保持施工现场的整洁和安全。

在进行墙砖施工时,需要按照以下步骤进行操作:基层处理、做找平层、弹线分格、排砖、选砖、浸砖、贴砖、擦缝、清理、检查验收。

具体操作要点如下:首先,进行基层处理,剔除多余灰浆,并浇水湿润。

接着,做找平层,拉通线,贴灰饼,在上下两块灰饼间冲竖筋,分两遍抹底灰,第一遍厚度为5mm,第二遍厚度为8~12mm。

然后,弹线分格,依照室内标志水平线,找出地面标高,计算纵横的皮数,用水平尺找平,并弹出水平和垂直控制线。

在排砖时,需要根据大样图及墙面尺寸进行横竖排砖,以保证面砖缝隙均匀,在同一墙面上的横竖排列,均不得有一行以上的非整砖。

非整砖行应排在次要部位如窗间墙或阴角处等。

但亦要注意一致和对称。

厕所墙砖技术交底

厕所墙砖技术交底

厕所墙砖技术交底一、背景在装修过程中,厕所墙砖的安装是非常关键的一步,它直接关系到卫生间的美观和使用体验。

因此,我们需要对厕所墙砖的安装技术进行交底,以确保施工质量。

二、安装步骤1. 预处理- 在开始安装之前,需要先检查墙面是否平整、干燥和清洁,如有不平整的地方,需要进行修整。

- 如果墙面潮湿或存在墙体空鼓情况,需要进行防水处理,并进行充分干燥后再进行下一步操作。

2. 建立基准线- 使用水平仪和墨线仪,在墙面上建立好水平基准线。

这将有助于确保墙砖的安装整齐一致。

3. 涂胶- 使用耐水瓷砖胶,均匀涂抹在墙面上,注意胶层厚度的一致性。

- 每次涂胶的面积不宜过大,以免胶水先干燥导致无法粘贴墙砖。

4. 贴砖- 从基准线开始,按照事先设计好的贴砖方案,将砖块粘贴到墙面上。

- 注意调整好砖与砖之间的间距,并使用塑料或橡皮锤轻轻敲击砖块,使其牢固粘贴在胶层上。

5. 清理- 在砖贴完后,清理掉多余的瓷砖胶和脏污。

- 使用湿布或专业瓷砖清洁剂擦拭墙砖表面,确保其整洁干净。

三、注意事项1. 使用合适的瓷砖胶,确保其耐水性能和粘接强度。

2. 墙面的平整度和干燥度对砖贴砖效果有重要影响,务必进行检查和预处理。

3. 进行墙砖贴砖时,要注意砖与砖之间的间距,保持一致性和美观度。

4. 在清理墙砖时,避免使用酸性物质或硬质刷具,以免损坏砖面。

5. 如有特殊设计需求,可以事先进行施工示意图的绘制和设计方案的确认。

以上就是厕所墙砖技术交底的内容,希望能对施工过程有所帮助,确保装修质量和卫生间的好用体验。

卫生间墙砖安全技术交底模板

一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地址]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]5. 设计单位:[设计单位名称]二、交底时间及参与人员1. 交底时间:[具体日期]2. 参与人员:项目经理、施工队长、瓦工、安全员、质检员等相关人员。

三、施工准备1. 施工图纸及施工方案已交底,施工人员应熟悉图纸及施工方案。

2. 施工现场已进行清理,具备施工条件。

3. 施工材料、工具及设备已准备齐全,并符合质量要求。

4. 施工人员已进行安全技术培训,具备安全操作技能。

四、安全技术交底1. 施工人员安全要求- 进入施工现场必须佩戴安全帽,系好下颌带,正确使用安全带。

- 严禁酒后施工,禁止在施工过程中吸烟、喝酒。

- 严禁在施工现场进行高空作业,如需进行高空作业,必须采取可靠的安全措施。

- 施工现场严禁使用不合格的施工材料、工具及设备。

2. 施工设备安全要求- 施工设备必须符合国家相关标准,并经过检验合格。

- 施工设备操作人员必须具备相应的操作技能,并经过培训考核。

- 施工设备使用前应进行检查,确保设备正常运行。

3. 施工工艺安全要求- 墙砖铺贴前,应检查墙面平整度,如有不平整处,应进行处理。

- 铺贴墙砖时,应使用水平尺和垂直尺进行测量,确保墙砖铺贴平整、垂直。

- 铺贴墙砖时,严禁使用尖锐工具划伤墙面。

- 铺贴墙砖时,严禁踩踏未凝固的墙砖。

4. 施工环境安全要求- 施工现场应保持整洁,及时清理施工垃圾。

- 施工现场应设置警示标志,提醒人员注意安全。

- 施工现场应保持通风良好,确保施工人员身体健康。

五、注意事项1. 施工过程中,如发现安全隐患,应立即停止施工,并及时上报。

2. 施工过程中,如发生安全事故,应立即启动应急预案,并妥善处理。

3. 施工完成后,应进行安全检查,确保工程安全可靠。

六、验收标准1. 墙砖铺贴平整、垂直,无明显缝隙。

2. 墙砖表面无明显划痕、污渍。

3. 墙砖与墙面粘贴牢固,无空鼓现象。

卫生间墙砖技术交底

1、光滑基层表面处理:对光滑表面基层,应先打毛,并用钢丝刷满刷一遍,满掸水泥TG胶浆,甩点要均匀不透底。直至水泥胶浆疙瘩有较高的强度,用手掰不动为止。
2、表面抹底子灰:首先吊垂直,找规矩,贴灰饼,冲筋。吊垂直,找规矩时,应与墙面的门口、阴阳角立边等部位面砖贴面排列方法对称性以及室内地面铺贴方正综合考虑,力求整体完美。底灰第一层宜为5mm厚用铁抹子均匀抹压密实;待第一层干至七八成后即可抹第二层,厚度约为8-10mm,直至与冲筋大致相平,用木杠刮平,再用木抹子搓毛压实,划成麻面。
工程名称
中国人民解放军61251部队6833工程
交底部位
室内镶砖
工程编号
日期
2010-5-10
交底内容:
卫生间、抢救室等墙面镶贴釉面砖
1、水泥:普通硅酸盐水泥,不低于PO32.5;
2、砂;中砂,含泥量要求小于3%;
3、建筑胶:选用环保TG胶,用于基层表面处理。
4、釉面砖:品种、规格、花色按设计规定,并应有产品合格证。釉面砖的吸水率不得大于10%。砖表面平整方正、厚度一致,不得有缺楞、掉角和断裂等缺陷。如遇规格复杂,色差悬殊时,应逐块度量挑选分类存放使用。
3、施工现场必须达到文明施工标准,做到三清六好。
4、使用内脚手架,应先检查是否牢靠可靠,发现问题应及时修整好,才能使用操作;脚手架上放置料具要注意分散并放平稳,不许超载,严禁随意向下抛掷杂物。
5、使用手提电动机械,应接好地线及防漏电保护开关,使用前应先试运转,检查合格后,才能使用,并严格按照相关安全技术操作规程操作。
1、预排砖块应按照设计色样要求一个房间,一整幅墙柱面贴同一分类规格面砖;在同一墙面,最后只留一行(排)非整块面砖,非整块面砖应排在靠近地面或不显眼的阴角等位置;砖块排列一般自阳角开始,至阴角停止(改口)和自天棚(开花)开始至楼地面停止(收口)。

卫生间墙面贴砖技术交底

卫生间墙面贴砖技术交底卫生间墙砖施工技术交底施工部位:各层卫生间墙面,镶贴高度为50线上2250mm。

施工准备:1.主要材料:300mm×450mm墙面砖、P.c32.5水泥、中砂。

2.机具准备:瓷砖切割机、手电钻、铁板、铁皮抹子、木抹子、托灰板、木刮尺、方尺、水平尺、小铁锤、木锤、垫板、小白线、开刀、墨斗、小线坠、小灰铲、盒尺、钉子、红铅笔等。

3.作业条件:1)安装好通风道、水电管线,并堵实抹平管洞等。

2)墙面基层处理完毕,地面做好防水保护层,弹好+50cm水平标高线。

操作工艺:1.工艺流程:选砖→抹底灰→排砖、弹线→贴标准点→垫底尺→镶贴面砖→镶贴边角→擦缝。

2.施工方法:选砖:瓷砖进场后,根据设计、甲方要求挑选规格一致、形状平整方正、不缺棱掉角、不开裂、不脱釉、无凹凸扭曲、颜色均匀的瓷砖。

挑选时,按照1mm的差距分类选出三个规格,选好后根据房间大小计划用量。

不合格的瓷砖不得使用。

瓷砖选好后要清扫干净,并放入水中浸泡,以不冒泡为止且不少于2小时。

然后取出阴干备用。

阴干时间视气温而定,一般半天左右,以砖表面无水膜又有潮湿感为准。

底子灰处理:1)吊垂直、找规矩、贴灰饼、充筋。

2)然后抹底灰,底灰用1:3水泥砂浆,分两层抹完,每层厚度为5mm。

底层砂浆与墙面要粘结牢固,底灰打完后要扫毛或划出纹道。

3)待底灰终凝后,浇水养护,养护派专人进行,采用喷雾器洒水养护,洒水遍数以保持墙面湿润为准。

排砖、弹线:待底灰基层六至七成干时,即进行排砖。

排砖前根据各房间实际尺寸分别画出排砖图。

排砖时要注意以下几点:1)一个房间应镶贴尺寸一致的瓷砖。

2)排砖应从阳角开始,保证阳角部位面砖为整砖,使非整砖留在阴角。

3)对于没洞口的墙,排砖时应从显眼的一边往另一边排,使半砖布置在不显眼的位置。

4)没窗户的开间,排砖时应从门洞口两角部开始往四周排。

5)对于有窗洞口的开间,则优先以窗洞口为准,从窗洞口两上角为基准往四周排。

墙地砖镶贴安全技术交底模板

一、交底目的为确保墙地砖镶贴施工过程中的安全,预防事故发生,特制定本安全技术交底。

二、交底内容1. 施工人员安全教育(1)施工人员必须具备相关岗位操作资格证书,熟悉本工程的安全技术交底内容。

(2)施工人员应严格遵守国家有关安全生产法律法规,提高安全意识。

2. 施工现场安全管理(1)施工现场应设置明显的安全警示标志,确保施工人员安全通行。

(2)施工现场临时用电、用火、用气等应符合国家规定,并由专人负责管理。

(3)施工现场应设置安全通道,确保施工人员安全通行。

3. 施工过程安全管理(1)施工前,应进行施工区域的安全检查,确保施工环境安全。

(2)施工过程中,施工人员应正确佩戴个人防护用品,如安全帽、安全带、防尘口罩等。

(3)施工过程中,施工人员应遵守操作规程,严禁违章操作。

4. 墙地砖镶贴施工安全要点(1)施工前,应对墙地砖进行验收,确保其质量符合要求。

(2)施工过程中,施工人员应保持操作平稳,防止墙体或地面砖因操作不当而掉落。

(3)施工过程中,施工人员应保持施工区域整洁,防止杂物掉落造成安全隐患。

(4)施工过程中,施工人员应确保墙地砖粘贴牢固,防止因粘贴不牢固而导致的空鼓、脱落等事故。

(5)施工过程中,施工人员应确保墙地砖表面平整,防止因表面不平整而导致的踩踏、滑倒等事故。

(6)施工过程中,施工人员应确保墙地砖接缝均匀,防止因接缝不均匀而导致的墙体或地面砖损坏。

(7)施工过程中,施工人员应确保施工工具使用正确,防止因工具使用不当而导致的意外伤害。

5. 施工事故应急处理(1)发生安全事故时,施工人员应立即停止施工,采取紧急措施,防止事故扩大。

(2)发生安全事故时,施工人员应立即报告现场负责人,并拨打急救电话。

(3)发生安全事故时,施工人员应配合相关部门进行事故调查和处理。

三、交底时间本安全技术交底自施工开始之日起实施,直至工程竣工。

四、交底责任人本安全技术交底由项目经理负责组织实施,各施工人员应认真学习并严格遵守。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(二)贴控制砖
控制点是用废面砖用水泥砂浆粘贴在找平层上,按此拉通线或用靠尺板作 为铺贴面砖的控制点。标志点间距为
1.5×
1.5m或2×3m为宜,面砖铺贴到此处时再敲掉。注意控制点贴完,有强度后进行一次预检。
(三)镶贴
镶贴面砖以前,砖墙面要提前一天润湿好,混凝土墙可以提前3~4h润
湿,瓷砖要在施工前浸水,浸水时间不少于2h,然后取出晾至手按砖背无水迹方可贴砖。
镶贴用1:1水泥砂浆(体积比),使用
32.5级普通硅酸盐水泥,加2O%的108胶,砂子为中细砂(过筛),施工环境 温度最低在5℃以上,在瓷砖背面满抹灰浆,四边刮成斜面,厚度5mm左右,注意边角满浆,瓷砖就位后用次木柄轻轻敲击砖面,使之与邻面平。粘贴8~10
块,用靠尺板检查表面平整,并用卡子将缝拨直。阳角拼缝可用云石机或磨砂 机将面砖边沿切磨成45°斜角,保证接缝平直、密实。扫去表面灰浆用卡子划 缝,并用棉丝拭净,镶完一面墙后要将横(专业)技术负
镶贴高度一般为每否饱满,不饱满一定要先喂灰饱满,采用塑料卡子,以确保灰缝通顺,随贴随将缝口的灰浆划出。
(四)擦缝
待面砖贴好24h后,用白水泥浆涂满缝隙,再用棉砂蘸浆将缝隙擦平实, 待稍有强度,用镏子勾缝,镏子可采用3mm不掉色塑料圆线。
保证平滑凹缝l~2mm,但必须一致(彩色面砖可加适量颜料调成色浆擦 缝)。缝馏完后要浇水养护。
2、面砖套割尺寸过大、不吻合及出现破砖。解决办法是:
(专业)技术负 本表由施工单位填写,交底单位与被交底单位各保存一份。被交底人 交底人
责人技术交底记录
工程名称
交底部位
交底内容: (1)镶贴时,应确定管道及支、托架大概位置,在镶贴到管道支托架位置
时,预留上下或左右两块面砖。
(2)根据投影到两块面砖的竖缝或水平缝的位置确定管道支、托架位置, 在安装管道支、托架后,按照支、托架的厚度,从上、下或左、右方向量出距 面砖边缘的距离,最后按此尺寸套割面砖补贴。京九线黄州站改扩建工程
技术交底记录
工程名称
交底部位
交底内容:
京九线黄州站改扩建工程
候车室卫生间及办公区卫生间交底时间
工序名称编号:
2010-11-29
墙砖镶贴
一、施工准备
(一)作业条件
根据设计图纸要求,按照建筑构造各部位的具体做法和工程量,预先挑选 出颜色一致、同规格的面砖,分别堆放并保管好。
镶贴前,基体必须经验收,无空鼓。墙面有防水房间要做好蓄水试验,并 隐检完毕,结构已验收,沉降稳定,基体表面平整度必须经过处理,饰面砖施 工图(排砖图)应根据基体的几何表面状况确定。
(二)材料要求
1、水泥:
P.S
32.5矿渣硅酸盐水泥,应有出厂质量证明或复试报告。若出厂超过三个 月,应按试验结果使用。
2、砂:
中砂或粗砂,用前过筛。
3、内墙面砖:
应表面平整,颜色一致,尺寸正确,边棱整齐,无掉梭、缺角。
4、混凝土界面处理剂。
(三)施工机具
磅秤,孔径5mm筛子,手推车,大桶,木袜子,水平尺,方尺,靠尺板, 合金錾子,托线板,盒尺,云石机等。
候车室卫生间及办公区卫生间交底时间
工序名称编号:
2010-11-29
墙砖镶贴
六、安全措施
1、施工照明用电及设备用电,遵守现场施工用电安全操作规范,严防触电 事故,接电必须由专业电工操作。
2、现场严禁吸烟,施工区域配备灭火器。
3、所有施工人员及进入施工场地必须戴好安全帽,并注意手推车碰撞墙体 及损坏其它已合格的物体,手推车的车腿采取保护措施。
1、面砖排砖不正确。解决办法是:
(1)从顶板(吊顶面)往下排,防止顶部出现20~30mm的破砖,如顶部是
整砖,下部出现20~50mm的破砖时,应把顶部面砖裁小一些,使上下两部位 均为两个大半砖。
(2)门窗口及阳角处须以整砖镶贴,破砖位置应放在阴角或门窗洞口中间 部位,如果阴角处及门窗洞口中间部位的破砖大于1/3面砖宽度时.可以镶贴, 如果小于1/3瓷砖宽度,应镶贴两块相等的大半砖。
四、成品保护
每次贴砖完毕后,用棉丝将面砖仔细清理干净。镶贴好的面砖应有切实可 靠的防止污染的措施,同时要及时清擦干净残留在门窗框、扇上的砂浆。特别 是铝合金门窗框、扇,事先应粘贴好保护膜,防止污染。灰层在凝结前应防止 风干、水冲、撞击和振动。注意其他专业施工时,不要破坏现有成品。
五、应注意的质量问题
本表由施工单位填写,交底单位与被交底单位各保存一份。被交底人
交底人
责人
技术交底记录
工程名称
交底部位
交底内容:
竖缝内灰浆清理干净。阴角应大面砖压小面砖,并注意考虑主视线面向。
确保在阴阳角处的缝通顺。厕浴间的缝隙一般采用塑料十字卡控制。
镶贴面砖工程,室内一般由下向上镶贴,面砖镶贴前,墙面要先清理干净 并洒水润湿,每面墙从下向上镶贴,从最下两排砖的位置稳好靠尺,竖缝用水 平尺吊垂直,上口拉水平通线。
(五)清洁
待嵌缝材料硬化后再清洗表面,必要时用布或棉纱头蘸稀盐酸擦洗一遍, 再用清水冲洗一遍。京九线黄州站改扩建工程
候车室卫生间及办公区卫生间交底时间
工序名称编号:
2010-11-29
墙砖镶贴
三、质量标准
项目
立面垂直度
表面平整度
阴阳角方正
接缝角线度
接缝高低差
接缝宽度内墙面砖2332
0.51允许
偏差
(mm)
4、夜间施工照明设施完好
(专业)技术负 本表由施工单位填写,交底单位与被交底单位各保存一份。被交底人 交底人
责人
二、操作工艺
基层处理→贴标志砖 →镶贴 →擦缝 →清洁
(一)基层处理
基层结构,砖和混凝土的做法不同:
砖基层:
将砖面浇水润湿后,用1:3水泥砂浆(体积比)按套方、弹线的样筋高度或标 志,用木抹子压实,搓毛厚度为10~20mm。
混凝土底面:
将底面浇水润湿后,用水灰比为
0.4~
0.5的素水泥浆,掺有水泥重的3%~5%的108胶满刷一遍,再抹1:3水泥 砂浆(体积比)按套方、弹线的标筋高度或标志,用木搓板压实搓毛,搓毛厚度为10~20mm。
相关文档
最新文档
