项目施工情况报告记录
施工日志记录与总结实际报告

施工日志记录与总结实际报告本文旨在记录施工日志并对施工过程进行总结和分析,以便提高施工效率和减少潜在风险。
1. 项目介绍本项目为建造一座新的办公大楼,施工时间为12个月,总面积约为10000平方米。
项目涉及到土地平整、地基基础、主体结构、装修等多个施工阶段。
2. 施工日志记录在施工过程中,我们每天都对工地进行了详细记录。
以下是我们的施工日志:日期:xxxx年xx月xx日天气:晴工作内容:进行了地基基础的施工,完成了10%的进度。
土方开挖平整,浇筑了一部分混凝土。
问题与解决:由于土壤湿度较高,导致混凝土凝固速度较慢。
我们增加了适量的加热设备,加快了混凝土的凝固。
工人人数:30人施工进度:10%物料使用情况:混凝土500立方米,钢筋500吨日期:xxxx年xx月xx日天气:多云工作内容:进行了主体结构的施工,完成了20%的进度。
钢筋绑扎和混凝土浇筑均顺利进行。
问题与解决:施工期间,发现部分墙体与设计图不符。
我们及时对图纸进行修改,并通知相关部门进行调整。
工人人数:50人施工进度:20%物料使用情况:混凝土1000立方米,钢筋800吨3. 施工总结与分析通过对施工过程的总结与分析,我们得出以下结论和建议:3.1 结论(1)施工过程中及时记录施工日志对项目管理至关重要。
它可以帮助我们跟踪进展、解决问题,并且为以后的类似项目提供参考。
(2)施工期间,我们遇到了一些问题,但通过及时的解决和调整,我们成功地完成了主体结构施工的目标。
(3)施工过程中的天气对进度和质量有一定的影响。
我们需要在施工计划中充分考虑这一因素,并采取相应的措施,如加热设备等。
3.2 建议(1)加强与设计部门的沟通和协调,确保施工过程中设计图纸的准确性。
(2)及时调整工人数量,确保施工进度和质量的平衡。
(3)制定完善的施工计划,并根据实际情况灵活调整。
(4)持续监测施工现场,及时发现和解决问题,以避免延误和增加成本。
通过本次施工日志的记录与总结,我们可以更好地规划未来的施工项目,并从中吸取经验教训。
水闸工程施工进度报告

水闸工程施工进度报告尊敬的领导:我司承接的水闸工程建设项目自开工以来,经过各方人员的共同努力,已经取得了一定的施工进展。
现将该项目施工进度情况进行报告如下:一、总体进度情况自水闸工程项目开工以来,我们严格按照设计方案和施工计划进行施工,确保各项工作有序开展。
目前,水闸工程的总体进度已经完成了总工程量的30%,按照施工计划,我们将保质保量完成剩余的施工任务。
二、主要工程进展情况1. 地基处理工程地基处理是整个水闸工程施工的基础工程,我们针对不同地质条件,采取了相应的处理措施,目前地基处理工程已经完成了70%。
2. 水闸主体工程施工水闸主体工程分为上部结构和下部结构施工,目前上部结构的混凝土浇筑已经完成了50%,下部结构的施工也逐步推进,预计将在时间节点前完成。
3. 水封系统安装水封系统的安装是保证水闸工程正常运行的关键环节,我们已经完成了水封系统的设计和采购,目前正有序进行安装工作,保证其质量和工期。
4. 机电设备安装水闸工程需要安装大量的机电设备,如水闸闸门、泄洪闸等。
目前,各项机电设备的采购和安装已经开始,预计在施工计划时间内完成。
5. 环境保护措施在施工过程中,我们重视环境保护工作,采取了各项措施保护施工现场周边的环境,确保工程施工过程对环境的影响最小化。
三、存在的问题及解决措施在施工过程中,我们也遇到了一些困难和问题,主要有:1. 人力资源不足:由于水闸工程的施工需求较大,目前人力资源不足,对工程进度造成一定的影响。
为解决这一问题,我们正加大招聘力度,增加施工人员。
2. 设备故障:部分施工设备出现故障影响了工程进度,我们正在联系供应商进行维修或更换设备,保证施工进度。
3. 环境整治:施工现场周边环境整治需要加强,我们将采取更严格的环保措施,确保施工对环境的污染减少到最低。
综合以上问题,我们将采取以下措施解决问题,保证水闸工程按时完成:1. 合理调配人力资源,确保施工人员的有效利用,提高工作效率。
负责人汇报项目情况及主要施工内容

负责人汇报项目情况及主要施工内容
为了向您汇报我所负责的项目情况及主要施工内容,我特撰写此报告,希望得到您的认可和指导。
一、项目情况
我所负责的项目是一座新型公共建筑的建设,该建筑位于市中心,占地面积约10000平方米,总建筑面积约50000平方米。
该建筑将作为城市重要的文化中心,集合展览、演出、教育等多种功能。
目前,该项目已完成方案设计、施工图设计、招标及评标等前期工作,并于去年12月开始施工,预计将于2022年底竣工。
二、主要施工内容
1. 地基与基础工程:地基处理、地基加固、基础开挖、基础浇
筑等。
2. 主体结构工程:主体结构包括框架结构、钢筋混凝土结构和
钢结构,相关施工包括钢筋加工、模板制作、混凝土浇筑、钢结构安装等。
3. 安装工程:包括电气安装、机电设备安装、空调水暖安装等。
4. 装饰装修工程:包括内外墙装饰、吊顶、地面铺装、门窗安
装等。
5. 环境治理工程:包括垃圾清理、道路清洁、建筑物清洁等。
以上是我所负责的项目情况及主要施工内容的简要介绍,如有不足之处,还请您多多指教。
谢谢!
- 1 -。
项目每日施工情况报告施工情况总结报告

若有帮助,支持。

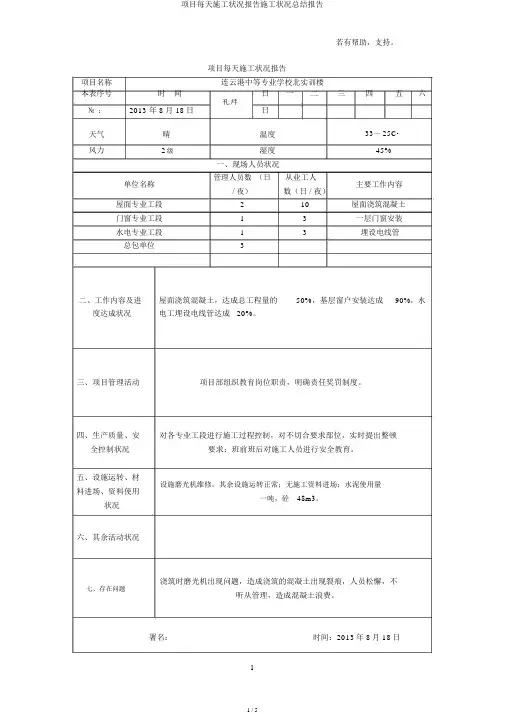

项目每天施工状况报告项目名称连云港中等专业学校北实训楼本表序号时 间日 一 二三四五六2013 年 8月 18日礼拜№ : 日天气 晴 温度 33~ 25c o风力2 级湿度45%一、现场人员状况单位名称管理人员数 (日从业工人主要工作内容/ 夜) 数(日 / 夜)屋面专业工段 2 10 屋面浇筑混凝土 门窗专业工段 1 3 一层门窗安装水电专业工段 1 3埋设电线管总包单位3二、工作内容及进屋面浇筑混凝土,达成总工程量的 50%,基层窗户安装达成90%,水度达成状况电工埋设电线管达成 20%。
三、项目管理活动 项目部组织教育岗位职责,明确责任奖罚制度。
四、生产质量、安对各专业工段进行施工过程控制,对不切合要求部位,实时提出整顿全控制状况要求;班前班后对施工人员进行安全教育。
五、设施运转、材 设施磨光机维修,其余设施运转正常;无施工资料进场;水泥使用量料进场、资料使用一吨,砼 48m3。
状况六、其余活动状况浇筑时磨光机出现问题,造成浇筑的混凝土出现裂痕,人员松懈,不七、存在问题听从管理,造成混凝土浪费。
署名: 时间:2013年8月18日工程罚款通知单编号:工程名称连云港中等专业学校北实训楼作业班组瓦工班组日期2013/8/18处分金额小写:¥ 200 元,大写:贰佰元整。
瓦工班组在浇筑屋面混凝土时,因机械没法正常使用,造成混凝土处分原由开裂,人员松懈,造成混凝土浪费。
技术总负责总工长朱孔施工负责此单作为结算扣除依照项目经理每个月施工状况报告表报告时间2012年 3月 27日报告周期每个月工程名称东港第项目 A7~A10、A13~A18工程地址大连市东港区 E13 地块建筑规模52053m2工程造价建设单位大连华旭置业有限企业设计单位大连都市发展有限企业监理单位大连正信监理企业施工单位大连华禹建设企业有限企业工程简介:我单位施工项目为大连东港区E13 地块项目 A7 号楼~ A10号楼、 A13号楼~ A17#楼及 A18地下车库,项目用地位于大连市东港区E13 地块。
项目施工情况报告范文

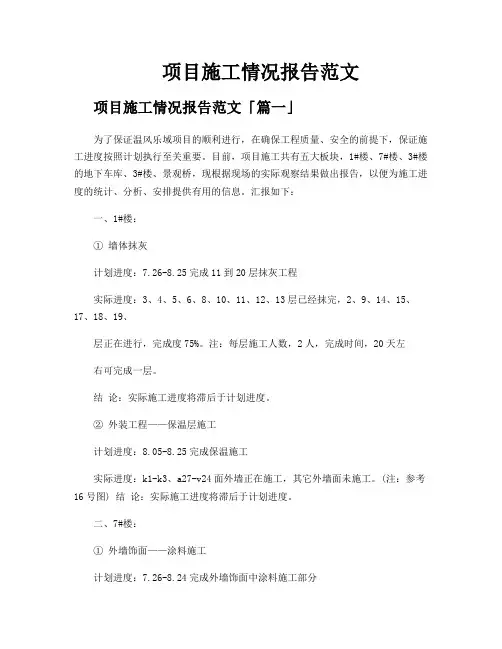

项目施工情况报告范文项目施工情况报告范文「篇一」为了保证温风乐域项目的顺利进行,在确保工程质量、安全的前提下,保证施工进度按照计划执行至关重要。
目前,项目施工共有五大板块,1#楼、7#楼、3#楼的地下车库、3#楼、景观桥,现根据现场的实际观察结果做出报告,以便为施工进度的统计、分析、安排提供有用的信息。
汇报如下:一、1#楼:① 墙体抹灰计划进度:7.26-8.25完成11到20层抹灰工程实际进度:3、4、5、6、8、10、11、12、13层已经抹完,2、9、14、15、17、18、19、层正在进行,完成度75%。
注:每层施工人数,2人,完成时间,20天左右可完成一层。
结论:实际施工进度将滞后于计划进度。
② 外装工程——保温层施工计划进度:8.05-8.25完成保温施工实际进度:k1-k3、a27-v24面外墙正在施工,其它外墙面未施工。
(注:参考16号图) 结论:实际施工进度将滞后于计划进度。
二、7#楼:① 外墙饰面——涂料施工计划进度:7.26-8.24完成外墙饰面中涂料施工部分实际进度:v1-v31面外墙正在做涂料、a5-d26面外墙正在做、h31-v31面外墙已经做完、v1-a5面外墙正在做喷涂,完成度70%(注:以上仅限二层及以上结构。
参考js-81号图)结论:实际施工进度将滞后于计划进度。
② 首层地面——防潮及保温层施工计划进度:7.26-8.09完成防潮及保温施工实际进度:除去部分地面堆积施工材料影响施工,其它已完成,完成度95%。
——地面面层施工计划进度:8.12-8.13完成地面施工实际进度:除去部分地面堆积施工材料影响施工,其它已完成,完成度95%结论:实际施工进度滞后于计划进度。
③ 砌体工程——首层墙体砌筑计划进度:8.16-8.20完成首层墙体砌筑实际进度:已经开始砌筑填充墙,预计可完成进度计划结论:实际施工进度有望同步于计划进度。
(注:卫生间排水支管从24层安装到了13层,水电安装从8.12号因故停工至今。
项目施工进度情况报告

项目施工进度情况报告
本报告旨在汇报项目施工进度情况,以下是具体内容:
总体进度
截至目前,项目整体进度已经完成了60%,与计划进度基本一致。
工程进展
在过去一个月内,我们完成了以下工程进展:
- 地基基础施工:已完成地基基础工程的85%。
- 主体建筑施工:已完成主体建筑的钢结构和混凝土浇筑。
- 电气安装:已完成30%。
问题和挑战
在项目实施过程中,我们也遇到了一些问题和挑战,具体如下:
- 人员调整:由于部分施工人员调整,导致一些工序出现了一定的延误。
- 天气原因:受到连续几天的雨水影响,建筑施工的进程受到了一定的限制。
- 物资短缺:部分物资因供应不及时而出现了短缺现象,我们正在积极采取措施解决。
下一步工作计划
为了保证项目能够按计划顺利推进,我们制定了以下下一步工作计划:
- 继续加强施工人员管理,做好人员配备和调度工作。
- 关注天气预报,合理安排建筑施工工期,确保工期不出现大的延误。
- 做好物资采购计划和调配工作,保障项目资金使用效率和物资供应的稳定性。
结论
总的来说,目前的项目施工进度基本正常,但是我们也清楚存在一些问题和不确定性因素。
我们将继续加强管理和协调工作,积极应对各种问题和挑战,确保项目整体顺利推进。
谢谢。
工程施工报告的范文

工程施工报告的范文一、项目背景本项目是一座位于城市中心的商业综合体工程,总建筑面积约为10万平方米,包括商业楼、写字楼和停车场等多个功能区域。
该项目由A公司承建,施工周期为18个月,总投资额约为1亿元人民币。
二、项目进展情况自项目启动以来,施工团队积极配合,严格按照施工计划进行工作。
目前,项目已完成土地平整、桩基浇筑、主体结构施工等工作,整体进度较为顺利。
具体进展情况如下:1. 土地平整:施工队按照设计要求,对工地进行了细致的勘测和平整工作。
通过大型推土机和挖掘机的协同作业,将地面平整为合适的基础,为后续工程施工打下了良好的基础。
2. 桩基浇筑:在土地平整完成后,施工队开始进行桩基的浇筑工作。
经过反复检测和验收,桩基工程合格,为后续主体结构施工提供了牢固的支撑。
3. 主体结构施工:随着桩基工程的完成,主体结构施工也开始有序展开。
施工队采用模块化施工方式,通过提高工作效率和质量,确保了主体结构施工的顺利进行。
4. 设备安装:同时,对于商业综合体的设备安装工作也已经开始。
施工队紧密配合供应商,按照设计方案进行设备的安装和调试工作,确保了物业的正常运行。
三、存在的问题及解决方案在项目实施过程中,我们也面临着一些困难和挑战,主要表现为:1. 施工现场周边环境复杂,存在交通拥堵和噪音污染等问题,影响了施工进度。
针对这一问题,我们已与相关部门沟通,并采取了控制措施,确保了施工的正常进行。
2. 施工工地存在安全隐患,例如高空作业、机械设备操作等存在一定的风险。
为了保障施工人员的安全,我们加强了安全管理和培训工作,提高了员工的安全意识和技术水平。
3. 施工材料采购存在一些不足,有时会导致进度延期和施工质量下降。
为了解决这一问题,我们与供应商签订了合同,保障了施工所需材料的供应和质量。
四、下一步计划为了确保项目的顺利完成,我们将继续秉承“质量第一、安全第一”的工作原则,做好以下工作:1. 继续加强施工人员的培训和安全意识,确保施工过程中无安全事故发生。
建筑工程施工进展报告

建筑工程施工进展报告本报告旨在向相关方面汇报当前建筑工程项目的施工进展情况,以便大家了解项目的进度和相关问题,并协调解决可能出现的困难。
以下是针对建筑工程施工的具体情况和进展的报告。
一、项目背景该建筑工程项目是位于某市中心的一座大型商业综合体,总建筑面积约为XX平方米,涉及地上和地下的施工工作。
工程开工于XX年XX月,预计完工日期为XX年XX月。
二、总体进展截至目前,整个工程项目的进展情况较为顺利。
按照施工计划,我们已经完成了项目的XX%。
具体进展情况如下:1. 地基工程地基工程是本项目的首要任务,目前已经完工。
我们按照设计要求进行了地基的开挖、梳理、压实等工作,并进行了地基检测,结果符合相关标准。
2. 结构施工目前,项目的结构施工进展良好。
我们按照设计图纸逐层进行了混凝土浇筑和钢筋安装,取得了较好的成果。
工程师对混凝土强度进行了抽样检测,结果符合设计要求。
3. 安装工程部分基础设施的安装已经完成,如电力、给排水等。
我们正按照施工计划进行各项设备的安装工作,并逐步进行相关的调试和试运行工作。
4. 装饰装修装饰装修工程已经启动,我们按照设计方案进行了一些样板房的试装。
同时,正在积极采购各种装修材料和家具用品,以确保施工进度和质量。
三、存在的问题和解决方案在施工过程中,我们也面临一些困难和问题。
以下是目前存在的一些主要问题及我们的解决方案:1. 施工材料供应问题由于近期市场上部分建筑材料供应紧张,我们出现了一些交货延迟的情况。
为了保证工期进度,我们积极与供应商沟通,调整交付时间,并提前采购一些关键材料以确保施工的顺利进行。
2. 施工队伍协调问题工程涉及多个施工队伍的协作,为了加强各方的配合,我们定期召开施工会议,明确各方责任,并建立有效的沟通渠道。
同时,项目管理层加强对各方施工队伍的监督,确保施工质量和进度。
3. 安全问题管理我们高度重视项目安全管理。
通过加强现场巡查、安全培训等措施,确保施工人员的人身安全,并严格遵守相关安全操作规范。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、在整个施工过程中,严格执行国家现行有关技术标准和规范。
2、认真编写拟制有关技术文件。项目部安排专业责任人编制了《施工组织设计》等技术文件,由公司技术负责人审核。
3、建立和完善质量保证体系,并落实到人,并明确五大员的岗位职责。
(三)安全方面
公司针对该工程实际特点制定了安全目标。即:班组“三标”达标率100%;特殊工种作业人员持证上岗率100%;做到“不伤一人、不着一把火、不损伤一台设备、不发一案、不损失一物”。施工中重点抓了以下几项工作:
设计单位:建筑设计有限公司
勘察单位:工程公司
施工单位:XXXXX建设有限公司
监理单位:工程监理有限公司
本工程占地面积3000平方米,建筑总面积为420平方米,其中站房108平方米,加油棚192平方米,综合楼119.78平方米,站房和加油棚为单层,综合楼为两层。站房和综合楼结构类型为框架混凝土结构,加油棚为现浇钢筋混凝土柱加钢网架屋面。建筑物安全等级二级,耐火等级二级,抗震设防类别丙类,抗震烈度6度,结构抗震等级四级,场地类别Ⅱ类。
4、搞好岗位培训和安全教育工作。
坚持安全教育、岗位培训使全体施工人员(包括临时人员)在安全知识、安全技术、安全意识三个方面都有所提高,使其能适应加油站施工工程的需要。特种作业人员要经有关部门培训合格,并持证上岗。坚持安全月、安全日活动,坚持日常安全教育等行之有效的教育手段,及时传达中油西藏分公司的安全通报和要求,使“安全第一”的思想树立在每一个施工人员心中。
3、编制安全技术措施。
按要求定期进行危险、有害因素分析和重大危险源辨识。落实各生产责任范围内的危险、有害因素防治,防止事故的发生。根据安全技术要求制定各施工现场的安全措施计划,保证施工现场土建工程、辅助房屋、电气、设备、高空作业、土石方工程、起重、运输等的安全。改善工作环境保障施工人员健康和防止环境污染。制定各个工种、各种设备的安全操作规程。
计划工期:2017年月7月10日开工,工期390天。
第二节施工组织
一、施工组织
(一)组织保障方面
今年,为了确保圆满完成XXXXX加油站施工的需要,我公司抽调强有力的领导及技术力量组建了XXXXX加油站项目部,实行公司统一领导下的项目经理负责制。项目部从“安全、质量、管理、工期”四个方面入手,坚持做到“精心组织、精心施工、创精品工程”,树立公司优良工程形象的原则,采用动态管理、目标控制、节点考核的管理方法组织施工。
该工程是公司直管重点工程,由XXX担任项目经理,XXX担任技术负责人,拟定实施集团作战,集中精良设备及优秀技术、管理和施工作业人员负责工程施工任务。这充分发挥公司人才、技术、装备优势,最大限度的发挥公司多年集累的经验,确保工程建设“工期一流、质量一流、管理一流、信誉一流”,为创建优质工程给予了组织措施保证。
5、认真贯彻施工组织设计或施工方案中的安全技术措施。
施工组织设计中拟制了安全措施,并经安全主管审批;安全措施全面、有针对性。每个安装工地及重要工序都有书面安全技术交底;交底应全面、有针对性;交底均履行了签字手续。
(四)管理措施方面
在施工中,我们及时与建设、设计、与监理搞好协调,为确保本工程施工的顺利进行,我们将重点抓好以下技术管理工作:
1、建立健全安全生产管理机构。
认真贯彻落实《中华人民共和国安全生产法》、《中华人民共和国建筑法》的有关规定,执行中国石油天然气集团总公司的有关规章制度,落实“安全第一,预防为主”的方针,切实搞好安全生产工作,保证企业安全生产。建立健全了公司及项目部的安全管理机构,并做到组织落实、人员落实、权限落实、责任落实。配备了培训合格的安全管理人员;在班组建立安全员制度,配备合格的班级安全员,真正作到安全工作从基层抓起。在太和公司安全部门的领导、协助下,项目部设置了安全总监和安全员,使日常安全管理和安全监督既有机联系,又做到各负其责,使安全工作有布置、有监督、有落实。
项目施工情况报告记录
———————————————————————————————— 作者:
———————————————————————————————— 日期:
ﻩ
XXXXX加油站
项目施工情况报告
XXXXX建设有限公司
2017年12月
第一章概述
第一节工程概述
工程名称:XXXXX加油站
建设单位:XXXXX加油站有限公司
(9)加强与建设单位和设计单位的联系,及时办理设计修改和材料变更手续。
(10)坚持按技术要求和质量标准施工,督促施工班组做好质量自检记录,随时抽查工程质量,及时做好分项工程质量评定工作。
第二章施重点施工项目,该工程在公司的统一领导下,项目部管理层设置五大员,具体职能分工为:
1.资料员:负责施工技术图纸资料的管理、内外关系协调、文秘、后勤、环保等业务;
2、建立健全安全生产责任制。
明确各级安全负责人,建立安全目标责任制,安全目标明确,指标层层分解,考核落实,奖罚明确逗硬。明确各级生产管理工作人员、安全管理工作人员和安全监督人员的职责、责任。建立健全全员安全责任制,制定各部门、各岗位、各生产环节的安全责任制。施工中各部门、各岗位、各生产环节的人员都必须在自己的业务范围内对安全生产负责。
(5)建立资料室,设兼职资料员,按公司《科技档案管理规定》和《文件和资料控制程序》做好图纸、标准和其它技术资料的保管、收发和存档工作。
(6)学习施工标准规范,做好充分的技术准备。
(7)工程开工前,由专业技术人员向全体施工人员进行施工技术交底。
(8)严格技术管理规定,严肃施工工艺纪律,不具备开工条件的项目,技术人员不得填发开工报告;变更施工技术方案必须经项目技术负责人批准,并报监理审核。
(1)明确职责范围,实行分级技术责任制。
(2)按本企业技术管理标准,编制施工组织设计和施工方案。
(3)工程开工前7天向监理提交开工报告,单位工程开工前5天向监理提供施工技术措施。根据图纸资料、材料供应的情况和分部分项工程开工顺序以及建设单位要求陆续上报专业施工方案。
(4)施工中严格执行施工图技术要求及施工验收规范和质量验评标准的规定。
