空压机调试方案
空气压缩机验证方案

1.概述:1.1.概述:新建颗粒剂生产线,部份生产设备需采用压缩空气作动力源,经核算该车间设备同时使用压缩空气总流量为6 立方米/分钟,为了确保压缩空气系统运行稳定、可靠,且经处理后的压缩空气符合生产工艺和2010版GMP要求,结合实际情况,特此提出该系统的设计标准及要求。
1.2.用途:我公司胶囊制剂生产过程中,压缩空气用于生产设备功能部件驱动,如胶囊剂吹泡等1.3.适用范围:适用于上海悦胜芜湖药业有限公司新建厂房压缩空气系统的选型、设计。
1.4.法规和指南1.4.1.整个项目的技术标准将按照2010版中国GMP的有关要求进行设计、制造、运输、包装、安装、运行操作、维护和验证。
1.4.2.应符合如下的标准和法规药品生产质量管理规范(GMP) 2010版国家现行相关行业标准及规范GB-52261-2002 机械安全机械电气设备第一部分:通用技术条件GB-12265-90机械防护安全要求2.目的:编制压缩空气系统的设计标准与要求(预确认)文件,结合实际使用情况,确保输送至洁净区(室)的压缩空气流量、压力、洁净度、干燥度等技术指标能满足生产工艺和GMP要求。
3.确认组织及职责4.内容4.1.压缩空气质量技术标准要求4.2.压缩空气系统设计工艺流程系统设计工艺流程:空压机一缓冲储气罐一C级过滤器一冷冻干燥机一T级过滤器一A级过滤器一H级过滤器一分配系统一各用气----- ----- > - ^4.3 设备信息确认4.3.1设备检查4.3.2.冷冻式干燥机4.3.3.储罐4.3.4.过滤器4.4.验证过程出现偏差的分析、讨论与处理:按照该设备设计确认方案实施,在实施过程中若出现偏差或不符合设计要求的情况,分析偏差,查找偏差原因,提出可行性意见,实施可行性方案,以确认该设备购买的可行性。
5.运行确认5.1.目的通过运行验证,证明压缩空气系统能够连续、稳定、正常运行,制备的压缩空气质量符合公司产品生产工艺要求。
空压机仪表调试工法

漳州PTA项目空压机仪表调试工法中国化学工程第十一建设孟海军摘要:仪表调试仪表工做是整个仪表施工的最后工程,它是对仪表设备施工全面考察的手段,同时也是保证施工完成后能否安全的进行试车,开车的重要保障,本文针对漳州PTA项目的特点而简述了空压机仪表调试工法。
关键词:校接线;回路测试;联校;试车;1前言目前国内的大型空压机组多是采购的SIEMENS的空压机,漳州PTA项目有三组空压机装置。
每组设备包含一台蒸汽透平机MT-150(SST-600) 主蒸汽压力 4.05Kg/cm2g,流量187t/h ,额定转速为2973rpm;一台5级速度式压缩离心式空气压缩机(STC-GT)MC-150出口温度95℃、压力19kg/cm2g,五级压缩,三级冷却,一至三级设有入口导叶为第一段,四级到五级为第二段,设有防喘振阀;及一台二级膨胀机(STC-GV)ME-150二级膨胀,一级冷却,第一级膨胀设有入口导叶,膨胀机用来处理冷却气、热量恢复汽体、反应器废汽。
针对大型空压机组的仪表调试工作中不存在:“唯一正确”的施工方法,仅仅存在同一个目标,“不同思路”,因此编写了此工法给以后大型空压机组仪表调试工作做参考。
2工法特点本工法涵盖了校接线的工作要求与方法,单个仪表回路测试;联锁系统试验。
指出了现场校验时应注意的问题和可能出现的问题,单个仪表回路的测试步骤与要求,联锁试验步骤。
本工法对联校工作做出了详细的工作方法与步骤介绍,针对现场调试过程中可能出现的问题作出了概述与解决方法。
3适用范围本仪表调试工法依据国家规范和行业规范,结合现场实际操作,汇集前人经验而编写的,其中一些内容是针对本项目而简写的。
在根据工程实际概况来选取或参考本工法经行调试工作和维护工作时应正确使用调试专用的工机具。
3.1可广泛应用于空压机组装置仪表调试工作及生产过程中的仪表设备调试与维护工作。
3.2可适用于化工类建设其它装置中仪表线路校验,单个仪表设备回路测试。
空压机能效测试实施方案

空压机能效测试实施方案一、测试目的空压机是工业生产中常用的设备,其能效测试是为了评估空压机的工作性能和能源利用效率,为企业节能减排、提高生产效率提供依据。
本文档旨在制定空压机能效测试的实施方案,确保测试过程科学、准确、可靠。
二、测试对象本次测试的对象是工业生产中使用的空压机设备,包括柱塞式、螺杆式、离心式等不同类型的空压机。
三、测试准备1. 准备测试仪器:包括功率仪、电流表、压力表、温度计等测试设备。
2. 确保测试环境:测试空压机的场所应保持通风良好,温度适宜,无干扰因素。
3. 做好安全措施:测试前需对测试人员进行安全培训,确保操作人员的安全意识和操作规范。
四、测试内容1. 测试空压机的工作效率:通过测量空压机的输入功率和输出压力,计算其工作效率。
2. 测试空压机的能耗:记录空压机的运行时间和能耗数据,计算其能源利用效率。
3. 测试空压机的稳定性:在不同工况下对空压机进行长时间运行测试,观察其稳定性和性能表现。
五、测试步骤1. 连接测试仪器:将功率仪、电流表等测试仪器连接到空压机的电路和管路上。
2. 调试测试仪器:对测试仪器进行校准和调试,确保测试数据的准确性和可靠性。
3. 运行空压机:按照正常工作流程启动空压机,并记录相关数据。
4. 改变工况:在不同负荷、不同压力下对空压机进行测试,获取更全面的数据。
5. 数据分析:对测试得到的数据进行分析和统计,得出空压机的工作效率、能耗等指标。
六、测试报告1. 报告内容:测试报告应包括测试的目的、对象、方法、数据结果和分析结论等内容。
2. 报告格式:报告应以书面形式呈现,包括文字叙述、数据表格、图表等形式。
3. 报告意义:测试报告的主要目的是为了评估空压机的性能,为企业提供节能减排、设备维护等方面的建议和参考。
七、测试总结空压机能效测试是评估空压机性能的重要手段,通过科学的测试方法和可靠的数据分析,可以为企业节能减排、提高生产效率提供有力支持。
同时,定期的能效测试也有助于发现和解决空压机运行中的问题,保障设备的安全稳定运行。
空压机改造维修实施方案

空压机改造维修实施方案一、前言。
空压机作为工业生产中常用的设备,其正常运行对于生产效率和产品质量至关重要。
然而,随着设备的使用时间增长,空压机可能会出现性能下降、能耗增加、噪音加大等问题,因此需要进行改造和维修。
本文旨在提出空压机改造维修的实施方案,以保障设备的正常运行,提高生产效率。
二、改造方案。
1. 设备检测与评估。
首先,对空压机进行全面的检测与评估,包括设备的外观、运行状态、能耗指标等方面的检测。
通过检测与评估,确定设备存在的问题和改造的重点,为后续的改造工作提供依据。
2. 技术方案设计。
根据设备的实际情况和改造需求,制定详细的技术方案设计,包括改造的具体内容、所需的材料和设备、改造后的性能指标等。
技术方案设计应充分考虑设备的稳定性、安全性和经济性,确保改造后的空压机能够满足生产需求。
3. 材料准备与采购。
根据技术方案设计,准备所需的改造材料和设备,并进行采购工作。
在采购过程中,应注意选择质量可靠、性能优良的材料和设备,确保改造工作的顺利进行。
4. 改造实施。
在材料准备与采购完成后,开始进行空压机的改造实施工作。
改造实施应按照技术方案设计的要求进行,确保改造工作的质量和进度。
在实施过程中,应注意保障工作人员的安全,遵守相关的操作规程和安全规定。
5. 测试与调试。
改造实施完成后,对空压机进行全面的测试与调试工作,确保改造后的设备能够正常运行,并达到预期的性能指标。
在测试与调试过程中,应及时发现并解决存在的问题,确保设备的稳定性和可靠性。
6. 改造效果评估。
对改造后的空压机进行效果评估,比对改造前后的性能指标和运行情况,评估改造效果的优劣。
根据评估结果,对改造方案进行总结和改进,为今后的空压机改造工作提供经验和参考。
三、维修方案。
1. 故障诊断与分析。
在空压机出现故障时,应及时进行故障诊断与分析工作,找出故障的原因和位置。
通过故障诊断与分析,确定维修的重点和方法,为后续的维修工作提供依据。
2. 维修方案设计。
谈离心式空压机在氯碱化工中安装调试的若干问题

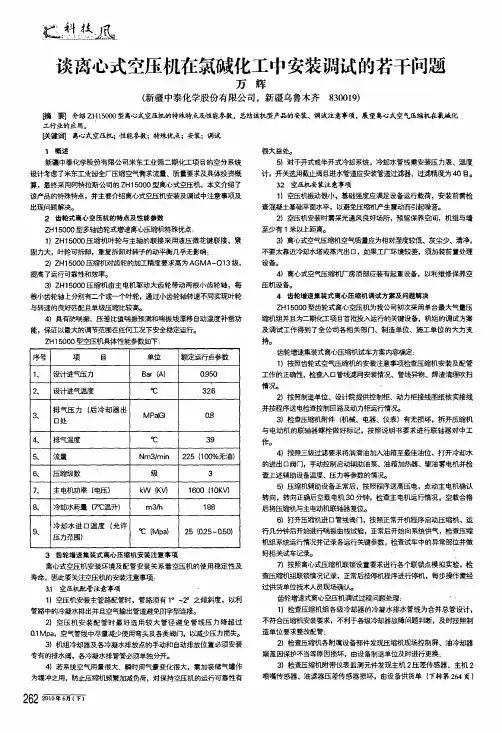

嚣i黧.!堡:凰.谈离心式空压机在氯碱化工中安装调试的若干问题万辉(新疆中泰化学股份有限公司,新疆乌鲁木齐830019)脯要】介绍zH l5000型离心式空压机的特殊特点及性能参数,总结该机覆产品的安装、调试注意事项,展望离心式空气压缩机在氟碱化工行业的应用。
【关键闻离心式空压机;性能参数;特珠优.最;安装;调试1概述新疆中泰化学股份有限公司米东工业园二期化工项目的空分系统设计考虑了米东工业园全厂压缩空气需求流量、质量要求及具体投资概算,最终采用阿特拉斯公司的ZH l5000型离心式空压机,本文介绍了该产品的特殊特点,并主要介绍寓,0式空压机安装及调试中注意事项及出现问题解决。
2齿轮式离心空压机的特点及性能参数Z H15000型多轴齿轮式增速离,D怔缩机特殊优点:1)ZH l5000压缩机叶轮与主轴的联接采用液压微花键联接,紧固力大,叶轮可拆卸,重复拆卸对转子的动平衡几乎无影响i2)Z H l5D00压缩机对齿轮的加工精度要求高为A G M A—013级,提高了运行可靠性和效率。
3)Z H I5000压缩机由主电机驱动大齿轮带动两根小齿轮轴,每根小齿轮轴上分别有二个或一个叶轮,通过小齿轮轴转速不同实现叶轮与转速的良好匹配目单级压缩比较高。
4)具有防喘振、压差比值喘振预测和喘振线漂移自动温度补偿功能,保证以最大的调节范围在任何工;R.-F安全稳定运行。
Z H l5000型空压机具体性能参数如下:序号项目单位额定运行点参数1、设计进气压力B ar沁)09502、设计进气温度℃32.6排气压力(后冷却器出3、M Pa㈤oB口处4、排气温度℃395、流量N m3/m i n225(100%无油)6、压缩级数级37、主电机功率(电压)kW(K V)1600(10K V)8、冷却水耗量(7。
C温升)m3/h188冷却水进口温度(允许9、℃(M pa)25(025一Q50)压力范围)3齿轮增速集装式离心压缩机安装注意事项离心式空压机安装环境及配管安装关系着空压机的使用稳定性及寿命,因此要关注空压扭.的安装注意事项:3.1_空压机配管注意事项1)空压机安装主管路配管时,管路须有1。
空压机维修方案范文

空压机维修方案范文一、维修前准备在进行空压机维修之前,需要做好以下准备工作:1.检查维修工具和设备的完好性并进行备份。
2.对维修区域进行清洁和整理,确保工作环境安全和整洁。
3.查阅空压机的相关资料和维修手册,了解空压机的构造和工作原理。
二、故障诊断1.进行外观检查,检查空压机是否出现明显的物理损坏或磨损。
2.检查电源线和电源开关是否正常工作。
3.检查空压机的压力表和温度计,确保读数正常。
4.根据空压机的工作情况和异常情况,进行初步故障判断。
三、维修方案1.确定问题的根源并制定维修计划。
根据故障的具体情况,选择相应的维修方案。
2.对于常见的故障,可以采取以下维修方法:-清洁和更换空压机的过滤器。
-清洗和更换空压机的冷却器。
-检查和更换空压机的密封件。
-检查和更换空压机的压力开关。
-检查和更换空压机的电机和风扇。
-对空压机进行润滑和调整。
3.对于复杂的故障,需要更详细的维修方案:-确定问题的具体部位,并拆卸相应的零部件。
-使用适当的工具和设备进行检修或更换故障部件。
-在拆卸和更换过程中,注意保护其他部位的不受损坏。
-在拆卸之后,对故障部件进行清洁和检查,确保没有其他潜在问题。
-安装新的零部件,并使用正确的工具进行连接和固定。
-组装完成后,进行试运行和调试,确保故障已经解决。
四、维修记录和总结在维修过程中,需要进行详细的维修记录,包括故障发生的时间、维修过程中的问题和解决方案、维修所耗费的时间和材料等。
同时,需要对维修过程进行总结和反思,以改进维修方法并预防未来的故障发生。
五、安全措施在进行空压机维修时1.使用正确的工具和设备,并按照使用说明书进行正确操作。
2.在维修前,切断空压机的电源并确保机器已经停止运行。
3.在维修过程中,佩戴个人防护装备,如手套、护目镜等。
4.尽量避免独自作业,确保有其他人可以提供援助。
5.遵守工作场所的规章制度,确保工作环境安全和整洁。
以上是对空压机维修方案的详细介绍。
根据具体的故障和维修需求,可以酌情选择适当的维修方法和方案。
空压机调试方案

空压机调试方案 The latest revision on November 22, 2020复盛牌螺杆空气压缩机单机调试方案使用方:亚东石化(上海)有限公司机型:复盛无油螺杆式空压机ZW375A预计调试日期:2015年7月27日一、开机前准备工作首先感谢贵公司选用复盛空压机,在遵循贵公司各项制度及对新设备使用规范的前提下,我方申请在具备开机条件的情况下进行空压机的单机调试工作。
为了保证空压机的正常工作,在开机前须进行如下确认工作:1、空压机房环境,必须通风良好,防雨防暴晒(已具备)。
标准空压机房图示2、空压机摆放平整,对齐,维修空间足够(已具备)。
3、检查空压机是否有运输及安装中的损伤。
(已具备)4、空压机运输及安装过程中,可能会有个别部件松动,必须对所有连接部件进行检查确认。
(已具备)5、拆除空压机运输保护装置。
(已具备)6、空压机电源连接是否标准,线材是否符合要求。
(已具备)7、空压机远程控制部分是否按图纸连接。
(已具备)8、检查空压机出口连接管路是否规范。
(已具备)9、检查润滑水连接是否到位。
(已具备)10、检查排污管路是否连接到位。
(已具备)11、检查储气罐的压力表,安全阀,排污阀,附件是否安装齐全。
(已具备)12、检查精密过滤器是否按标准安装,标准顺序为Q级-P级-S级,排污管是否连接齐全(已具备)在以上所有条件全部具备的情况下,可以申请进行通电试机。
二、开机测试在空压机送电后,按以下规范进行单机调试。
1、检查空压机操作面板是否正常显示。
2、空压机通电后,会自动测试电源项序,如果项序错误会提醒显示并进行保护,按电气操作规定断电后更换电源连接顺序后再申请送电。
3、在空压机操作面板中检查各项参数,有电压,工作时间,出厂时间,压力设定,延时设定等。
4、按实际使用压力要求对空压机进行设定。
5、进行空压机初次使用手工加注润滑水,打开手动补水阀,待水位到指定位置时关闭手动补水阀。
6、检查空压机系统中各阀门,并关闭储气罐后的截止阀。
空压机系统调试方案

xx水利枢纽坝后电站机电设备安装工程中低压空压机控制柜调试报告
编制人:
调试人:
负责人:
中国葛洲坝水利水电工程集团有限公司
xx工程安装项目部
二零一四年十一月四日
中低压空压机控制柜调试报告
一、回路绝缘测试:
1.1 交流电压回路对地:≥30MΩ
1.2 1#中压空压机电动机绝缘值A相对地绝缘15兆欧;B相对地绝缘25兆欧;C相对地绝缘25兆欧。
2#中压空压机电动机绝缘值A相对地绝缘15兆欧;B相对地绝缘15兆欧;C相对地绝缘15兆欧。
1#低压空压机动力电源A相对地绝缘30兆欧;B相对地绝缘30兆欧;C相对地绝缘50兆欧.2#低压空压机动力电源A相对地绝缘50兆欧;B相对地绝缘30兆欧;C相对地绝缘30兆欧
试验结果:正确
二、中低压空压机控制柜二次回路接线检查
2.1 装置端子二次接线符合设计及厂家要求,正确。
2.2 动力电源、设备控制回路、计算机监控回路接线均符合厂家要求。
三、通电初步检查:
3.1 电源回路通电检查:电压等级(400V)符合设计要求,回路正确。
四、中低压空压机控制柜整体调试
4.1 动力电源回路检查
4.2 输入开关量检查
4.3 输出开关接点检查(至监控系统)
4.4模拟量输入接点检查
4.4 指示灯、切换开关检查:指示灯指示正确,动作可靠,转换开关转换正确,符合设计要求。
4.5 整组模拟试验
五、最终结论
合格,可以投运
六、调试人
调试人员:调试负责人员:。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
空压机调试方案
Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】
复盛牌螺杆空气压缩机
单机调试方案
使用方:亚东石化(上海)有限公司
机型:复盛无油螺杆式空压机ZW375A
预计调试日期:2015年7月27日
一、开机前准备工作
首先感谢贵公司选用复盛空压机,在遵循贵公司各项制度及对新设备使用规范的前提下,我方申请在具备开机条件的情况下进行空压机的单机调试工作。
为了保证空压机的正常工作,在开机前须进行如下确认工作:
1、空压机房环境,必须通风良好,防雨防暴晒(已具备)。
标准空压机房图示
2、空压机摆放平整,对齐,维修空间足够(已具备)。
3、检查空压机是否有运输及安装中的损伤。
(已具备)
4、空压机运输及安装过程中,可能会有个别部件松动,必须对所有连接部
件进行检查确认。
(已具备)
5、拆除空压机运输保护装置。
(已具备)
6、空压机电源连接是否标准,线材是否符合要求。
(已具备)
7、空压机远程控制部分是否按图纸连接。
(已具备)
8、检查空压机出口连接管路是否规范。
(已具备)
9、检查润滑水连接是否到位。
(已具备)
10、检查排污管路是否连接到位。
(已具备)
11、检查储气罐的压力表,安全阀,排污阀,附件是否安装齐全。
(已具
备)
12、检查精密过滤器是否按标准安装,标准顺序为Q级-P级-S级,排污管是
否连接齐全(已具备)
在以上所有条件全部具备的情况下,可以申请进行通电试机。
二、开机测试
在空压机送电后,按以下规范进行单机调试。
1、检查空压机操作面板是否正常显示。
2、空压机通电后,会自动测试电源项序,如果项序错误会提醒显示并
进行保护,按电气操作规定断电后更换电源连接顺序后再申请送
电。
3、在空压机操作面板中检查各项参数,有电压,工作时间,出厂时
间,压力设定,延时设定等。
4、按实际使用压力要求对空压机进行设定。
5、进行空压机初次使用手工加注润滑水,打开手动补水阀,待水位到
指定位置时关闭手动补水阀。
6、检查空压机系统中各阀门,并关闭储气罐后的截止阀。
7、按空压机面板上的开机/ON键开机,等空压机气压打到设定压力上
限后自动卸载,观测到设定卸载时间后是否自动停机,此时面板显
示空车过久停机。
8、检测空压机连接管路是否有泄漏,如有则纠正。
9、将储气罐下端的排污阀打开放气,等压力降到设定下限后空压机是
否自动启动并加载。
10、储气罐排污阀始终部分打开,空压机持续测试满负荷工作1-2小
时,期间每10分钟记录一下运行状态,记录压力,温度,电流等各
项参数。
11、测试结束后,相关人员签字确认。
附:空压机调试记录表
日期:日期:日期:。
