河道整治工程监理实施细则

、目录一、专业工程的特征------------------------------------ 2二、监理工作的方法和措施------------------------------ 4三、监理工作控制要点---------------------------------- 7四、主要工序质量控制要素及目标值--——---------------- 20五、主要工序质量控制程序------------------------------ 27 、xx市长沟水系(湖南路~雨山路)整治工程监理实施细则一、工程项目特征:(一)、工程概况:一标段:xx市长沟水系整治工程一标段(北京市政),起于湖南路,终于三台路,全长1170米。

本标段招标实施范围为0+000~1+170段水系整治工程。

水系整治工程包括河道清淤及岸坡整理、驳岸挡墙、箱涵、截污管道。

1﹑河道清淤及岸坡整理(标段全线);2﹑驳岸挡墙(长沟水系东西两侧长约 2300m);3﹑箱涵(三台路处长37米,2*4000*1500㎜);4﹑截污管道(两侧管道总长2384m)(1)﹑西侧截污管道(1284m):(湖南路→三台路沿三台路南侧与天门大道管道相连,最终排入第二污水处理厂)①、拉管施工(DN600),管道长度978.74m。

②﹑顶管施工(DN600),管道长度206.56m。

③﹑开挖铺设(DN600),管道长度100m。

(2)﹑东侧截污管道(1100):(湖南路→三台路与二标相接)①、拉管施工(DN300、DN400、DN500):管道长度773m。

②﹑开挖铺设(DN400、DN500),管道长度327m。

二标段:xx市长沟水系整治工程二标段(高运控股),起于三台路,终于雨山河,全长约1900米(包括221米支渠)。

本标段招标实施范围为1+170~2+903段水系整治工程。

水系整治工程包括河道清淤及岸坡整理、驳岸挡墙、截污管道。

1﹑河道清淤及岸坡整理(标段全线1900m);2﹑驳岸挡墙(长沟水系东西两侧长约 3600m);3﹑截污管道(管道总长1061m)(1)﹑西侧无截污管道(2)﹑东侧截污管道(1107m):(三台路→天门大道,与天门大道和湖北路交口主管相连,最终排入第二污水处理厂)拉管施工(DN500):管道长度878m。

开挖铺设(DN400、DN500),管道长度229m。

(二)、项目特点及控制难点:一标段:1﹑本工程设计型式较多施工工序较为复杂;2﹑水系两岸都是原有单位或是简易居民住宅(详见障碍物调查统计表),整个标段没有任何突破口可以进行施工;3﹑淤泥堆放;4﹑沟道为常流水,河道压縮挡墙处于河道中,挡墙施工实施方案(排水﹑材料运输施工便道﹑地基承载)。

二标段:1﹑水系两岸障碍物较多(详见存在问题报告及障碍物调查统计表),绝大大部分难以实施施工;2﹑淤泥输送﹑堆放;3﹑沟道为常流水,河道压縮挡墙处于河道中,挡墙施工实施方案(排引水﹑材料运输施工便道﹑地基承载)(三)、主要特殊工序及关键工序:一标段:1﹑本工程涉及清淤土方量较大,淤泥堆放及晾晒场地既是本工程关键点。

且要求场地较大。

初步踏勘选址在马钢设备总库院内(此处为本工程东岸上游至中间段),经重点局领导和马钢相关负责人协调,此处作为先期突破口难度较大。

后又选址在长沟水系二标河道交叉口处(此处为当地百姓临时种植荒地,面积约30亩),基本能满足两个标段弃淤用地。

为前期工程能实质性的展开奠定了基础。

难点:堆放淤泥场地距本标段较远且有三台路相隔,增加了相应的施工难度和施工费用。

2﹑本工程驳岸挡墙较长,由于该工程整治水系两岸都是厂房及民宅。

运输驳岸挡墙所需的主材既本工程的难点。

经现场踏勘,选定从三台路先铺垫施工便道至十七冶路桥公司处(东西两侧各300m),作为本工程前期工作的开展点。

随后在接着向上游铺垫施工便道。

(由于本工程整治水系两岸全是厂房和民宅,整治后的河道变窄,修建施工便道必不可少也尤为关键)。

难点:⑴、施工便道基本都是在水系里铺垫,又要能满足运输主材的重车经过。

⑵、三台路两侧水系边的民宅需拆除。

3﹑本工程三台路老箱涵的拆除及新箱涵的筑建。

经现场踏勘,三台路路幅较狭窄,车辆过往较多,人流量也较大。

要使得本工程顺利开展,需暂时封闭三台路。

难点:由于本路段为xx市内重要路段,封闭期间车辆和行人的分流尤为重要,又要能满足施工车辆的正常进入。

二标段:1﹑初步考虑采用钢板桩与围堰﹑筑岛形式施工挡墙,同时进行河道清淤,辅以降水引流措施。

根据不同段落情况确定挡墙砌筑与清淤先后顺序,然后实施管道和驳岸整理。

2﹑本工程涉及清淤土方量较大,淤泥堆放﹑晾晒场地是本工程关键点。

支渠与河道交叉口东北处(此处为当地百姓临时种植荒地,面积约30亩),基本能满足弃淤用地。

为前期工程能实质性的展开奠定了基础。

3﹑驳岸挡墙较长,由于该工程整治水系两岸都是厂房及民宅。

运输驳岸挡墙所需的主材机械进出是本工程的难点。

需征迁后修筑施工便道,确保机械进出及材料运输。

二、监理工作的方法和措施:1、主要工序划分及检查验收方法:1)、根据本工程特点及相关规范、标准要求,将该工程主要工序、隐蔽工程进行划分,各工序及隐蔽检查执行标准主要为《给水排水管道工程施工及验收规范》(GB50268-2008)、《给水排水构筑物工程施工及验收规范》(GB50141-2008)、《混凝土结构工程施工质量验收规范》(GB50204-2002)及《建筑地基基础工程施工质量验收规范》(GB50202-2002)。

2)、隐蔽工程验收根据现场情况分段进行,未经监理验收签认决不允许进行下道工序施工。

在一个单位工程内某工序所有分段隐蔽工程及工序检查验收完成后,由施工单位将相关检查记录、自检资料汇总评定,并报监理工程师审核确认,完成该工序验收。

3)、竣工验收实测项目在隐蔽或竣工后不宜检测时应在具备检查条件时进行监理检查,并单独形成书面记录,作为竣工评定依据。

4)、竣工验收质量评估在检查所有工序质量评定结果的基础上进行,并由监理部组织对工程施工质量保证资料,外观及实测实量检查,对工程总体质量等级进行评估。

2、主要工程材料复试及施工试验控制措施:根据工程特点及相关规范标准要求,对本工程材料复试、现场试验进行监理检查,主要检测项目有:1)、原材料:钢筋、水泥、砂、碎石、红砖,钢筋砼管、PE实壁管、HDPE 塑钢缠绕管、Mu30浆砌块石、Mb10砌块、锚固棒等,初次试验须见证,对于成品或半成品进场材料检查出厂合格证、质保书和检测报告。

2)、施工试验:砼配比、砂浆配比、级配碎石配比、5%水稳配比、10%灰土、8%灰土、5%灰土等100%见证,沟槽、检查井、挡墙靠背回填等的压实度、砼、砂浆试块、管道闭水试验等100%见证,30%抽检。

3、本工程关键部位施工实行监理旁站:1)、旁站部位或工序:基坑和沟槽开挖、管道施工、检查井砌筑(浇筑)、基坑和沟槽回填、拖拉管、顶管、沉井施工、挡墙砌筑、箱涵及桥涵。

2)、旁站的工作内容:a、督促施工单位按照技术标准、规范、规程和批准的设计文件、施工组织设计施工。

b、检查是否使用合格的材料、构配件和设备。

c、检查施工单位有关现场管理人员、质检人员是否在岗。

d、检查施工操作人员的技术水平、操作条件是否满足施工工艺要求,特殊操作人员是否持证上岗。

e、检查施工环境是否对工程质量产生不利影响。

f、检查施工过程是否存在质量和安全隐患。

对施工过程中出现的较大质量问题或质量隐患,旁站监理人员可以采用照相、摄像等辅助手段予以记录并及时汇报。

4、现场监理检查记录要求:除按监理规划及监理规范、程序要求填写的各种质量检查用表、监理日常用表外,监理工程师应对以下项目进行检查并行成记录:1)、根据工程进展情况,结合工程进度计划不定期检查施工单位投入现场的工料机动态情况,对不能满足需要的需提出具体要求。

2)、对部分竣工实测项目形成施工过程中检查记录。

3)、检查施工单位测量设备及对工程质量影响较大的特殊记量设备、检测设备的检测、校核情况。

4)、检查施工单位现场质量管理组织机构到位情况。

5)、检查施工单位(或委托)试验室资质情况。

6)、监理日志填写,分段监理工程师按工程分段范围填写,填写内容及格式应符合公司“监理日志填写要求”。

5、现场监理资料管理要求:现场监理资料应按规定分类整理归档,统一使用规范化的施工及监理表格,表格目录见附录五;监理工作设立台帐,按附表格式填写。

6、进度控制方法:本工程进度控制按总进度计划——月进度计划——周进度计划分级分段检查落实的方法进行。

1)、开工前(或开工初期)要求施工单位编制详细的施工总进度计划,其中包括分月计划完成工程数量及工序、部位情况,同时据此编制第一月月进度计划,包括该月内每周计划完成工程数量、工序、部位情况报监理审核,提出相应修改意见或确认。

2)、每月月末结合工程实际进展情况根据总进度计划及业主等相关方要求制定下月进度计划(内容同第一月进度计划)报监理审核。

3)、每周末应编报本周进度计划完成情况并根据工程实际进展情况和月进度计划制定调整下周进度计划。

4)、监理工程师对总、月、周进度完成情况、进度计划进行审核、检查,对存在问题及时口头、书面或以监理通知形式提出整改要求,并对整理措施和结果进行检查、落实。

7、图纸及变更管理:施工前对设计图纸进行认真审查,对图纸上存在的问题或不明之处集中统计,在图纸会审、设计交底时请设计单位给予答复确认,对于变更的图纸在确认审核手续完成后除按规定记录详细的工程变更台帐外,需在原施工图纸上简要注明变更情况(时间、内容、记录人等),便于检索,并确保变更得到落实。

另外,图纸的接收或下发都应履行签字手续。

三、监理工作控制要点:1、拖拉管管道工程1)、拖拉管施工应根据设计要求和施工方案组织实施,施工前应检查下列内容,确认条件具备时方可开始钻进:(1)设备、人员应符合下列要求:①设备应安装牢固、稳定,钻机导轨与水平面的夹角符合入土角要求;②钻机系统、动力系统、泥浆系统等调试合格;③导向控制系统安装正确,校核合格,信号稳定;④钻进、导向探测系统的操作人员经培训合格;(2)管道的轴向曲率应符合设计要求、管材轴向弹性性能和成孔稳定性的要求;(3)按施工方案确定入土角、出土角;(4)无压管道从竖向曲线过渡至直线后,应设置控制井;控制井的设置应结合检查井、入土点、出土点位置综合考虑,并在导向孔钻进前施工完成;(5)进、出控制井洞口范围的土体应稳固;(6)最大控制回拖力应满足管材力学性能和设备能力要求,总回拖阻力的计算可按下式进行:P=P1十PFPF=πDk2Ra/4P1=πD0Lf1式中 P——总回拖阻力(kN);PF——扩孔钻头迎面阻力(kN);P——管外壁周围摩擦阻力(kN);Dk——扩孔钻头外径(m),一般取管道外径1.2—1.5倍;D0——管节外径(m);Ra——迎面土挤压力(kN/m2);一般情况下,黏性土可取500~600kN/m2,砂性土可取800~1000kN/m2;L——回拖管段总长度(m);f1——管节外壁单位面积的平均摩擦阻力(kN/m2),可按下表中的钢管取值采用触变泥浆的管外壁单位面积平均摩擦阻力f(kN/m2)土类管材黏性土粉土粉、细砂土中、粗砂土钢筋混凝土管 3.0~5.0 5.0~8.0 8.0~11.0 11.0~16.0 钢管 3.0~4.O 4.0~7.0 7.0—10.0 10.0~13.0注:当触变泥浆技术成熟可靠、管外壁能形成和保持稳定、连续的泥浆套时,f值可直接取3.0~5.0kN/m2。

合集下载

河道整治工程监理的实施细则

河道整治工程监理的实施细则

第五章河道整治工程监理实施细则一、适用范围本细则适用于**********工程的河道整治工程。

二、编制依据本细则依据**********工程建设监理的招标文件、工程施工承包合同、工程建设监理合同、监理规划、设计文件与图纸、以及有关工程施工技术和工程验收规程规范编制。

本项目工程使用的主要技术标准、规程、规范及技术要求有:水利工程建设标准强制性条文(水利工程部分)《水利工程施工质量检验与评定规范》(DB32/T 2334-2013)《水利水电建设工程验收规程》(SL223-2008)《水利水电工程施工质量检验与评定规程》(SL176-2007)《疏浚与吹填工程技术规范》(SL17-2014)《水利水电工程施工质量评定标准-堤防工程》(SL634-2012)《水利水电工程施工测量规范》(SL52-2015 )《水利水电工程施工作业人员安全操作规程》(SL401-2007)《水利水电工程施工安全防护设施技术规范》(SL714-2015)《水利工程建设项目施工监理规范》(SL288-2014)三、专业工程特点本工程项目属于治理工程,堤防是在既有河堤基础上加高、加宽,河道整治1.9km,河道开挖方案为断流降排水,使土方开挖不受地下水影响,土方开挖均为陆上方四、专业工程开工条件检查1、开工条件控制按下列程序进行:(1)向承包人进行监理工作交底。

(2)审批承包人报送的施工措施计划。

(3)施工质量保证体系的检查认可。

(4)施工组织设计审移交测量控制网点,审签施工单位的施工控制网点施测成果。

(5)检查与批复。

(6)检查施工条件。

(7)签发工程开工通知。

2、土方工程开工前7天,承包人应将实测的平、剖面地形测量资料报送监理部,经监理工程师签认的地形测量资料作为填筑工程量计量的原始依据。

3、土方工程开挖前,承包人应将开挖放样平、剖面图报送监理部复核,经监理部批准后,方可进行开挖。

监理人的复核,并不减轻承包人对其放线准确性应负的责任。

河道治理工程监理实施细则.doc

河道治理工程监理实施细则.doc

河道治理工程监理实施细则甲级水建监资字第 20010000 号河道治理工程监理实施细则工程项目监理部2011 年 xx 月资质等级 :资质证书编号 :质量管理体系认证:法定代表人 :核定 :审核 :编写 :目录第一部分工程概况................................................................................错误!未定义书签。

(一)工程项目基本概况................................................................................... 错误!未定义书签。

(二)工程建设主要内容................................................................................... 错误!未定义书签。

(三)工程项目组织.......................................................................................... 错误!未定义书签。

(四)监理工作范围和内容................................................................................ 错误!未定义书签。

第二部分监理实施细则........................................................................错误!未定义书签。

(一)施工安全监理实施细则............................................................................ 错误!未定义书签。

XXX段河道治理监理实施细则

XXX段河道治理监理实施细则

XXX段河道治理监理实施细则XXX段河道治理⼯程监理实施细则XXX项⽬监理部⼀XXXX年XX⽉1总则1.1编制依据本细则依据施⼯合同⽂件、设计⽂件与图纸、监理规划、施⼯组织设计等⽂件编制。

1.2适⽤范围本细则适⽤于XXX⼯程的左右岸游道、绿化带填筑、护坡、护脚等⼯程。

1.3监理职责(1)监理组负责实施⼯程质量监理活动,对本标段⼯程进度进⾏控制,与计量监理⼯程师共同审核施⼯单位申报的⼯程量,协助总监理⼯程师审核施⼯单位申报的⽀付申请。

(2)组内监理⼈员分⼯各有侧重,但分⼯不分家,有机协调。

有职位、有次序、有责任完成监理⼯作。

1.4本标段⼯程所适⽤的技术规程、规范:(1) XXX段河道治理⼯程监理规划。

(2)《⽔利⽔电⼯程单元⼯程施⼯质量验收评定标准》-⼟⽯⽅⼯程SL631-2012。

(3)《⽔利⽔电⼯程单元⼯程施⼯质量验收评定标准》-混凝⼟⼯程SL632-2012。

(4)《⽔利⽔电⼯程单元⼯程施⼯质量验收评定标准》-堤防⼯程SL634-2012。

(5)《⽔利⽔电建设⼯程验收规程》SL223-2008。

(6)《⽔利⽔电⼯程施⼯质量检验与评定规程》SL176-2007。

2开⼯审批内容与程序2.1单位⼯程、分部⼯程开⼯审批内容和程序:(1)监理根据施⼯合同约定向承包⼈发出进场通知。

(2)承包⼈完成开⼯准备后,向监理部提交开⼯申请。

同时提交如下⽂件报请监理部审查:①现场施⼯组织机构及主要⼈员报审表;②⼯地试验室和试验室计量设备申报单。

③承包商对原始基准点、基准线和标⾼进⾏复核,上报施⼯测量成果报审单及施⼯控制⽹。

④施⼯进场设备报验单。

⑤材料/构配件进场报验单。

(3)监理审核合格后,开出相应⼯程项⽬的开⼯通知。

3质量控制的内容、措施和⽅法《堤防⼯程施⼯规范》 SL260—981.堤防基线的永久标⽯、标架埋设必须牢固,施⼯中须严加保护,并及时检查维护,定时核查、校正。

2. 严禁在堤⾝两侧设计规定的保护范围内取⼟。

河道治理工程土石方明挖工程监理实施细则

河道治理工程土石方明挖工程监理实施细则

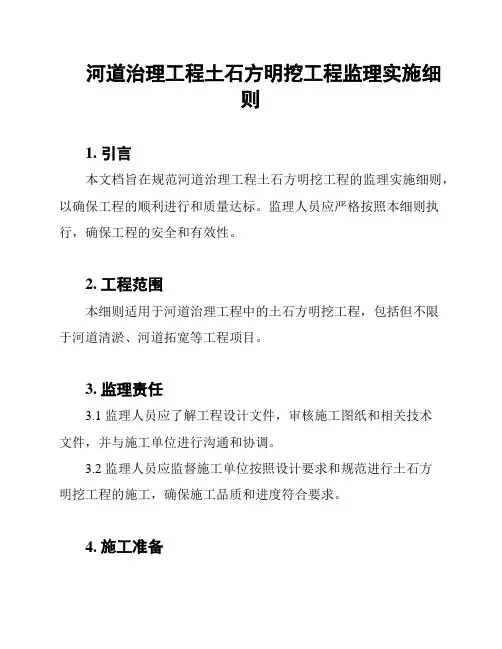

河道治理工程土石方明挖工程监理实施细则1. 引言本文档旨在规范河道治理工程土石方明挖工程的监理实施细则,以确保工程的顺利进行和质量达标。

监理人员应严格按照本细则执行,确保工程的安全和有效性。

2. 工程范围本细则适用于河道治理工程中的土石方明挖工程,包括但不限于河道清淤、河道拓宽等工程项目。

3. 监理责任3.1 监理人员应了解工程设计文件,审核施工图纸和相关技术文件,并与施工单位进行沟通和协调。

3.2 监理人员应监督施工单位按照设计要求和规范进行土石方明挖工程的施工,确保施工品质和进度符合要求。

4. 施工准备4.1 施工单位应按照设计文件和监理要求,制定施工方案,并提供给监理人员进行审核和批准。

4.2 施工前,监理人员应与施工单位一同进行现场勘察,确认施工条件和安全措施,并提出必要的改进建议。

4.3 施工单位应按照规定采购和准备所需的施工设备、工具和材料,并提供给监理人员进行验收。

5. 监理要求5.1 施工单位施工过程中,监理人员应进行日常巡视和检查,确保施工按照设计要求进行,并记录施工情况和发现的问题。

5.2 施工单位应随时配合监理人员进行工程进度、质量和安全等方面的沟通,及时汇报工程进展和问题解决情况。

5.3 监理人员应对施工单位提出的技术和质量问题进行及时处理和解决,并做好相应的记录和报告。

6. 工程验收6.1 施工单位完成土石方明挖工程后,应及时通知监理人员进行验收。

6.2 监理人员应对施工单位提交的竣工资料、施工记录和检测报告进行审核,并进行现场验收。

6.3 验收合格后,监理人员应出具相应的工程验收报告,并向相关部门进行报送。

7. 工程质量评定7.1 监理人员应对土石方明挖工程的质量进行评定,确认工程是否符合设计要求和规范要求。

7.2 如发现工程质量存在问题,监理人员应及时提出整改要求,并监督施工单位进行整改。

7.3 完成整改后,监理人员应重新进行质量评定,并出具相应的质量评定报告。

8. 总结本细则为河道治理工程土石方明挖工程的监理实施提供了明确的指导,监理人员应严格按照细则要求执行监理工作。

河道治理监理细则

河道治理监理细则

河道治理监理细则一、明确监理范围河道治理监理的范围包括河道的整治、疏浚、护岸工程、生态修复、水质改善等各个方面。

监理工作应确保所有治理工程符合设计要求,达到预定的治理效果,保证河道的正常运行及生态环境的安全。

二、制定监理目标监理目标应以保障河道治理工程的施工质量、安全、进度和环境保护为核心,确保工程满足设计要求和相关法规标准,实现河道的综合整治和生态环境改善。

三、监理计划安排监理计划应根据河道治理工程的实际情况和进度要求,合理安排监理人员的工作计划,确保各项监理工作有序进行。

同时,应根据工程进度和实际情况及时调整监理计划,确保监理工作的针对性和有效性。

四、工作重点分析河道治理监理的工作重点主要包括以下几个方面:施工质量监督:对河道治理工程的施工质量进行全面监督,确保工程符合设计要求和相关法规标准。

安全管理:加强施工现场的安全管理,预防施工事故的发生,保障施工人员和周边群众的生命财产安全。

进度控制:对河道治理工程的进度进行实时跟踪和控制,确保工程按计划有序进行。

环境保护:加强施工过程中的环境保护工作,减少施工对环境的影响,保护河道生态环境。

五、难点解决方案在河道治理监理过程中,可能会遇到一些难点问题,如施工质量不达标、施工进度滞后、安全事故等。

针对这些问题,应制定相应的解决方案,如加强施工质量控制、优化施工计划、加强安全管理等,确保河道治理工程的顺利进行。

六、工程参建单位河道治理工程的参建单位主要包括施工单位、设计单位、监理单位等。

监理单位应与各参建单位密切合作,共同推动河道治理工程的实施。

同时,监理单位应独立履行监理职责,确保工程质量、安全和进度的有效控制。

七、工程质量目标河道治理工程的质量目标是实现河道的综合整治和生态环境改善。

具体来说,应确保河道治理工程的结构安全、功能完善、环境优美、生态和谐等方面达到预定目标。

为实现这一目标,监理单位应加强对施工质量的监督和管理,确保各项治理措施得到有效实施。

河道整治工程监理实施细则

河道整治工程监理实施细则

河道整治工程监理实施细则内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施其他项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制目录一、专业工程的特点 (3)二、监理工作流程 (3)三、监理工作控制目标及控制要点 (14)四、施工过程的进度控制 (27)五、施工过程的投资控制 (27)六、安全文明施工 (28)七、监理工作的方法及措施 (29)河道整治工程监理实施细则一、专业工程的特点(一)工程概况(二)监理工作依据1、委托监理合同、施工承包合同、招标文件及其他有关合同、协议书;2、已批准的监理规划、施工组织设计;3、设计图纸及有关的资料说明、技术要求等;4、有关建设工程相关法律、法规、规范及强制性标准等:(1)《疏浚工程技术规范》(SL17-90)(2)《水工混凝土施工规范》(DL/T5144-2001)(3)《建设工程施工现场供电安全规范》(GB50194-93);(4)《建筑机械使用安全技术规程》(JGJ33-2001)(5)《水利水电工程施工质量检验与评定规程》(SL176-2007)(6)《水利水电建设工程验收规程》(SL223-2008)(7)《混凝土结构工程施工质量及验收规范》(GB50204-2002)(8)《施工现场临时用电安全技术规范》(JGJ46—2005)(9)水利工程建设标准强制性条文(水利工程部分)(10)《建筑地基基础工程施工质量验收规范》(GB50202—2002)(11)《堤防工程施工质量评定与验收规程》(试行)(SL239-1999)(12)《水利水电工程土工布合成材料应用技术规范》(SL/T225-98)(13)《水电水利工程施工测量规范》(DL/T5173-2003)(14)《建设工程监理规范》(GB50319-2000)(15)《江苏省水利工程施工质量检验评定标准》(2002)二、监理工作流程1、监理工作基本流程图2、开工准备阶段质量控制工作流程图3、施工阶段质量控制工作流程图4、竣工验收阶段质量控制工作流程图7、设计变更处理流程图8、工程变更流程图9、现场协调会议纪要签发流程图10、索赔处理流程图11、工程质量事故处理流程图三、监理工作控制目标及控制要点㈠、围堰施工控制要点及目标1、因围堰为水中倒土,预计围堰沉降量较大,因此施工时须预留沉降量。

河道整治监理实施细则

河道整治监理实施细则一、背景随着城市化进程的加快,河道整治工作变得越来越重要。

为了确保河道整治工作的顺利进行,监理工作变得至关重要。

本实施细则旨在规范河道整治监理的具体工作内容,保障监理工作的高效进行。

二、监理责任1.监理人员有责任对河道整治项目进行监督、检查和指导。

2.监理人员应当熟悉项目的设计和施工图纸,确保工程按照规定要求进行。

3.监理人员要贯彻执行国家相关法律、法规和技术标准,确保工程质量。

4.监理人员应当及时向委托方报告工程进展情况,并提出任何需要注意的问题和建议。

三、监理工作内容1.监理人员应当参与河道整治项目的设计审核,确保设计方案符合相关规定要求。

2.监理人员应当参与施工图纸审核,确保施工图纸符合设计方案。

3.监理人员需要定期巡查工地,检查施工质量,并及时发现和解决问题。

4.监理人员应当监督施工过程中的施工工艺、材料和施工质量。

5.监理人员需要进行施工进度的监督,确保工程按计划进行。

6.监理人员要对施工单位的资质进行审核,确保施工单位具备相应的工程能力。

7.监理人员需评估施工单位的施工方案和技术措施,确保施工过程和质量满足要求。

8.监理人员应当参与工程竣工验收工作,对工程进行全面检查和评估。

四、监理报告1.监理人员应当定期向委托方提交监理报告,详细记录工程的进度、质量和问题。

2.监理报告中应当准确记录施工单位的施工情况、合规情况和工程质量。

3.监理报告应当及时汇报任何工程问题和建议。

4.委托方应当认真阅读监理报告,并按照监理报告中的要求采取相应措施。

五、监理费用监理费用由委托方支付,具体费用标准按照监理协议和相关规定执行。

六、附则其他未尽事宜,按照有关法律法规和技术标准执行。

以上为《河道整治监理实施细则》,请各相关方遵守执行。

注:本文档内容及所提供的信息仅供参考,并不构成法律建议,具体操作应遵循法律和规定的相关要求。

河道治理工程监理实施细则

河道治理工程监理实施细则工程项目监理部2011年xx月资质等级:资质证书编号:质量管理体系认证:法定代表人:核定:审核:编写:目录第一部分工程概况 (1)(一)工程项目基本概况 (1)(二)工程建设主要内容 (1)(三)工程项目组织 (1)(四)监理工作范围和内容 (2)第二部分监理实施细则 (5)(一)施工安全监理实施细则 (5)(二)质量控制保证导则 (18)(三)设计文件、图纸审核监理实施细则 (31)(四)工程验收监理实施细则 (34)(五)工程原材料及混凝土检测试验监理实施细则 (43)(六)土石方明挖工程监理实施细则 (50)(七)砌石工程监理实施细则 (54)(八)混凝土工程施工监理实施细则 (65)第一部分工程概况(一)工程项目基本概况城区河段防洪排涝工程以下河道治理工程位于xx镇,治理河道为xx一级公路建设中的至出口段河道,该段河道现状河道由xx渠道0.986Km和原河道0.762Km组成,全长 1.748Km。

本工程主要为以下河道整治,整治河道中心长度1115.5m,其中新建河道353.3m,原河道整治762.2m。

主要工程措施有新建河道地势较低段的岸顶结合景观道路填高建防洪堤及护岸措施,对原河道岸坡进行防护措施。

河道经整治后,满足的行洪和防洪安全。

(二)工程建设主要内容1)河道开挖土方量约:157337m32)土方回填约:47415m33)M7.5浆砌石挡墙约:6395m34)草皮护坡约:30139m25)高镀锌石笼(厚300mm)约:6474m36)生态袋护坡(长袋法)约:5236m2(三)工程项目组织工程参建单位:(1)监督单位:xx(2)发包人:xx(3)设计单位:xx(4)监理单位:(5)承包人:xx工程质量目标:工程施工质量检测按照单位工程、分部工程和单元工程划分,以单元工程为基础进行检测和质量等级评定,工程质量应达到施工承包合同条件及相应的施工技术规范要求。

工期目标:按照招标文件和施工合同确定投资目标:投资目标以批准的概算总投资为控制,不能突破概算。

河道整治监理细则

河道整治监理细则河道整治工程监理细则一、工程概况:本工程是一项河道整治工程,监理单位、中标单位和建设单位共同执行全过程监理。

监理目标包括质量、进度、投资、安全和文明施工管理等方面。

二、监理目标:质量目标:严格监理施工单位的质量保证体系和制度,预防施工工程质量事故的发生,达到工序合格率85%以上,部位优良率85%以上,整体工程优良。

进度目标:监督和协调各承包商的进度计划,及时发现进度滞后并找出原因,确保各合同总工期按期或提前完成。

投资目标:核对每项工程量,及时准确完成计量审核,为建设单位提供付款凭证,确保建设单位对施工单位的支付公平合理。

安全生产目标:检查督促承包商及早建立安保体系和认真落实安全技术措施,杜绝重大伤亡事故的发生。

文明施工管理目标:对施工单位的生活基地、库房设施、施工现场进行督促和管理。

三、监理依据:本工程监理依据包括监理委托合同、施工合同或施工协议、设计文件、水利工程质量检验评定标准、堤防工程施工质量评定与验收规程、水利水电工程施工质量评定标准和上海市质量事故的报告和调查处理管理规范。

本监理细则经业主审批后,作为监理合同的附件,旨在确保有效履行监理委托合同中的规定和条款,使该工程达到标书、合同中确定的目标。

6、本项目监理部将负责设计交底会议纪要、领桩记录及业主签发的有关技术、进度、投资、安全、文明施工的书面文件。

7、本监理项目部将遵守计委和建委颁布的《关于建设监理的有关规定》。

8、本监理项目部将遵守建设部、XXX《建设工程监理规范》(GB-2000)。

9、本项目监理部将制定监理规划,确保监理工作的顺利进行。

10、本监理项目部将遵守建筑施工安全检查标准59--99,确保工程安全和文明施工。

四、监理组织机构网络:为了有效组织监理工作,本监理项目部采用矩阵组织结构。

监理部门将分别负责进度投资、质量、安全、材料、文明施工和测量等工作内容。

五、监理的职责和权限:1、监理的职责:本监理项目部将参与审查承建单位报出的施工组织设计和技术措施,并提出意见后上报业主审批。

河道治理工程监理实施细则

河道治理工程监理实施细则一、监理人员的资格要求1.监理人员应具有相关工程专业知识和良好的河道治理工程管理经验。

2.监理人员应具备较强的组织协调能力、沟通能力、解决问题能力和应变能力。

3.监理人员应遵守相关法律法规和监理工作的准则,保持良好的职业道德。

二、监理计划的制定1.监理人员应根据项目需求制定详细的监理计划,包括工程施工的各个阶段和任务分解。

2.监理计划应充分考虑施工条件、资源配备、时间节点和质量要求。

3.监理计划应与施工单位进行充分沟通和协商,确保计划的合理性和可行性。

三、监理过程的监督管理1.监理人员应每日对施工现场进行巡查,及时发现和解决施工中存在的问题。

2.监理人员应定期组织检查和验收施工质量,确保符合相关标准和规范。

3.监理人员应监督施工单位的安全措施和施工现场的安全管理,防止事故的发生。

四、监理报告的编制1.监理人员应及时编制监理报告,记录施工过程中的重要事件和问题。

2.监理报告应准确、详细地描述施工现场情况和施工单位的配合情况。

3.监理报告应及时提交给相关单位和人员,保持信息畅通和沟通顺畅。

五、工程变更和索赔管理1.监理人员应对施工单位提出的工程变更和索赔要求进行评估和审核。

2.监理人员应与施工单位进行协商和洽谈,确保变更和索赔的合理性和合法性。

3.监理人员应向相关单位和人员提交工程变更和索赔的评估和意见。

六、工程竣工验收1.监理人员应参与工程的竣工验收,对工程质量进行检查和评估。

2.监理人员应参与竣工资料的整理和验收,确保资料的完整性和准确性。

3.监理人员应出具工程竣工报告,向相关单位和人员说明工程的质量和合格情况。

以上是河道治理工程监理实施的一些细则,监理人员应根据具体项目的特点和需求进行具体的实施。

同时,监理人员应与施工单位和相关单位保持紧密的沟通和协作,共同推进河道治理工程的成功实施。
