三轴水泥搅拌桩(支护桩止水帷幕)监理研究细则
三轴搅拌桩监理细则

B13工程监理实施细则三轴水泥土搅拌桩内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制三轴水泥土搅拌桩工程监理实施细则1. 本细则编写依椐1.1本项目工程已批准的监理规划。
1.2***设计研究院有限公司的***工程-基坑支护围护体设计图。
1.3规范、规程:1.3.1《建筑地基基础设计规范》 GB 50007-20021.3.2《混凝土结构设计规范》 GB 50010-20101.3.3《建筑桩基技术规范》 JGJ 94-20081.3.4《建筑结构荷载规范》 GB 50009-20011.3.5《建筑地基与基础工程施工质量验收规范》 GB 50202-20021.3.6《型钢水泥土搅拌墙技术规程》 JGJ_T199-20101.3.7《混凝土结构工程施工质量验收规范》1.4 施工组织设计委托监理合同建筑工程施工合同招投标文件2. 工程概况及搅拌桩特点2.1 工程概况2.三轴水泥土搅拌桩三轴搅拌桩作为基坑工程的一种支护结构形式,在本工程中用作止水帷幕施工和土体加固。
本工程采用套接一孔法、二喷二搅工艺施工。
3.监理工作的流程如下:4. 监理控制目标值宿迁中央国际广场工程,将严格按照规范规定要求,完善制度,做好控制,协调好各方关系,确保该分项工程达到合格等级。
5. 监理控制要点及方法措施5.1质量监理工作要点5.1.1测量定位检查按照设计止水帷幕各起止点,从导线控制点引入场内,复核各止水帷幕起止点的点位坐标。
桩体中心线允许偏差≤25mm。
5.1.2审批开工报告开工前,承包人应提交开工申请报告,确认开工条件,并附有:5.1.2. 三轴搅拌桩施工组织设计;强调提出:场地钢板铺设标高;搅拌成桩下沉、提升速度;桩体水泥参量;水泥浆液水灰比、等参数,必须结合试成桩检验检测结果调整后,予以明确。
5.1.2.2所有止水帷幕体的起止点及中间点的坐标计算和测量定位方案;围护体场地标高5.1.2.3施工管理人员名单、总/分包技术负责人、值班人员必须确实能处理职守内发生的问题(必须持证上岗)。
三轴搅拌桩施工验收监理实施细则

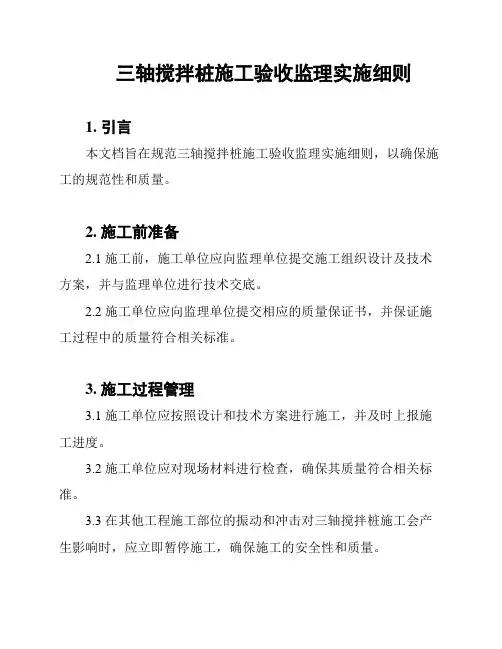

三轴搅拌桩施工验收监理实施细则
1. 引言
本文档旨在规范三轴搅拌桩施工验收监理实施细则,以确保施工的规范性和质量。
2. 施工前准备
2.1 施工前,施工单位应向监理单位提交施工组织设计及技术方案,并与监理单位进行技术交底。
2.2 施工单位应向监理单位提交相应的质量保证书,并保证施工过程中的质量符合相关标准。
3. 施工过程管理
3.1 施工单位应按照设计和技术方案进行施工,并及时上报施工进度。
3.2 施工单位应对现场材料进行检查,确保其质量符合相关标准。
3.3 在其他工程施工部位的振动和冲击对三轴搅拌桩施工会产生影响时,应立即暂停施工,确保施工的安全性和质量。
4. 施工后验收
4.1 施工单位完成施工后,应立即通知监理单位进行验收。
4.2 监理单位应对施工的质量、规范性及安全性进行核查和检测,并出具相应的验收报告。
5. 安全保障
5.1 施工单位应对施工过程中的安全进行全面的监控和保障,
保证施工过程的安全性。
5.2 施工现场应根据相关规定进行设置和标识,确保施工现场
的安全性。
5.3 施工单位应配备专职安全员,对施工现场进行24小时监控。
6. 总则
6.1 本细则适用于三轴搅拌桩施工过程中的验收监理。
6.2 施工单位应保证施工质量,确保施工符合相关标准和规范。
6.3 监理单位应对施工过程进行全程监督,确保施工的安全性
和质量。
以上即为本文档的全部内容,希望本文档对于三轴搅拌桩施工
有所帮助。
三轴水泥搅拌桩监理实施细则

三轴水泥搅拌桩监理实施细则编制:审核:XXXX管理有限公司二0一九年一月目录一、编制依据二、专业工程概况与特点三、监理工作流程目标、要点四、监理工作的方法和措施五、三轴搅拌桩安全监理控制措施三轴水泥搅拌桩监理实施细则一、编制依据:1、《型钢水泥土搅拌墙技术规程》(DB33/T1082-2011)3、《建筑地基基础施工质量验收规范》(GB50202-2014)5、《建筑桩基检测技术规范》(JGJ106-2014)6、本工程《三轴水泥搅拌桩施工方案》、《岩土勘察报告》及施工图设计二、专业工程概况与特点1.工程名称:2.建设单位:3.设计单位:4.围护设计单位:5.勘察单位:6.监理单位:7.施工单位:8.施工单位:建设地点:项目位于XXX,东侧为XX路,南侧为XX路,西侧为XX路,北侧为XX路。
9.建筑规模:XXXX项目总用地面积48976.00平方米,总建筑面积142584.90 平方米,其中地上建筑面积101041.90平方米,地下建筑面积41536.00平方米。
项目拟建19幢13~16层高层住宅、1幢2层红事馆及1~2层配套公建用房,下设1层大底盘式地下室,局部带夹层。
地库部分采用了PHC 500 AB 100-10a预应力管桩。
10.根据外业勘探、室内土工试验成果,结合场地土成因类型,场地勘探深度范围内岩土层可划分为8个工程地质层,11个工程地质亚层,现将地基各岩土层的特征自上而下分述如下:11.第①层:杂填土,杂色,松散~稍密,稍湿。
主要成分为粉土及建筑垃圾。
底部混较多植物根茎。
全场分布,层顶高程9.14~5.68米,层厚3.40~0.50米。
12.1层填土后期因场地施工、平整等原因,成分可能会发生一定的变化。
13.第②层:砂质粉土与粘质粉土互层,灰黄色,松散~稍密,稍湿~湿,互层粘质粉土,手捏易变形。
摇震反应迅速,无光泽反应,干强度低,韧性低。
全场分布,层顶高程7.05~3.75米,层厚13.20~7.70米。
三轴水泥搅拌桩监理实施细则

三轴水泥搅拌桩监理实施细则目录一、内容概览 (2)1. 编写目的与适用范围 (2)2. 监理原则与依据 (2)二、工程概况 (3)1. 项目背景介绍 (4)2. 工程规模与特点 (5)三、施工准备阶段的监理内容 (5)1. 审查施工单位资质 (7)2. 核查施工人员资格与培训情况 (8)3. 检查施工设备性能与数量配置 (9)四、三轴水泥搅拌桩施工工艺的监理要求 (10)1. 施工前准备工作监理要求 (11)(1)场地勘察与处理 (13)(2)施工放样与定位 (14)2. 施工工艺流程监理要求 (15)(1)开钻前的技术交底与准备 (16)(2)搅拌桩成孔工艺控制要点 (18)(3)水泥浆制备与注浆工艺控制要点 (19)(4)搅拌桩成桩质量控制要点 (20)五、质量检查与验收阶段的监理工作重点 (21)一、内容概览本细则旨在明确三轴水泥搅拌桩施工过程中的监理职责与操作流程,确保工程质量符合设计要求和相关标准。
监理工作将围绕桩位放样、材料质量、施工工艺、压实度检测、质量记录等方面展开,旨在通过严格监控,保障三轴水泥搅拌桩施工的顺利进行,从而提升整个工程的质量和安全性。
在实际监理过程中,我们将根据实际情况,灵活调整监理策略,确保监理工作的科学性、合理性和有效性。
我们也将积极与业主、施工单位等相关方沟通协调,共同推进工程的顺利实施。
1. 编写目的与适用范围本细则旨在规范三轴水泥搅拌桩工程的监理工作,确保工程质量、安全和进度的顺利进行。
本细则适用于新建、改建和扩建的各类建筑工程中采用三轴水泥搅拌桩施工的工程项目。
本细则主要针对三轴水泥搅拌桩的施工准备、施工过程、质量控制、安全监理、进度管理等方面进行详细规定,以便监理人员能够全面、系统地开展监理工作。
本细则也适用于其他涉及三轴水泥搅拌桩施工的相关工程。
2. 监理原则与依据依法监理原则:遵循国家法律法规、技术规范及标准,严格执行工程监理合同,确保工程质量和安全。
三轴搅拌桩监理实施细则

(壹分)(龙苑城二期)/细则—003监理实施细则三轴水泥搅拌桩监理实施细则编写:审批:目录一、工程概况二、监理依据三、监理工程流程四、监理控制目标五、监理工作控制要点六、监理工作的方法及措施七、质量检查与验收标准GD220206□□八、安全控制措施一、工程概况1、本工程总建筑面积:35230.7 m2,地上建筑面积:29859.00 m2,地下建筑面积:5371.70 m2。
2、三轴搅拌桩设计参数如下:Φ850直径,桩间距为600,采用42.5R 普通硅酸盐水泥,水灰比1.20~1.50,三轴搅拌桩的水泥掺入比为18%~22%,每根桩施工时水泥用量为180~220kg,施工时确保桩定位准确,确保有效桩径及防止地下动水带走喷浆体,确保止水效果。
当地质条件复杂且有必要时,三轴搅拌桩相邻两组间距可调整为450,搭接为400。
3、地质与水文情况:(1)场地范围内普遍分布厚度较大的冲积砂层,富水程度高,透水性好,为场地主要含水层,除此以外,其余岩土层富水程度均属较弱~弱。
地下水补给来源为大气降水及邻近流溪河侧向渗透补给,地下水补给来源丰富。
钻探期间测得孔内水位埋深为4.80~5.50m。
(2)场地稳定性、建筑场地类别、地震列席场地地形较平缓,仅局部地段分布厚度较小的软土层(淤泥质土)及液化砂土(浅部的松散状粉土)局部孔段中风化基岩存在厚度不大的软弱夹层。
除此以外,未发现其实不良工程地质现象及构造迹象。
场地稳定性较好。
根据抗震规范(GBJ11-89)表3.1.3Ⅱ类。
(3)各岩土层作为基础持力层的适宜性评价①人工素填土及冲积层粉质粘土、粉土、淤泥质土、浅部的砾砂及圆砾,地基承载力小,为地下室开挖层位,不宜作拟建建筑物基础持力层。
②残积层粉质粘土,厚度小,地基承载力小,不宜作拟建建筑物基础持力层。
③白垩系全风化及强风化泥岩:分布较广泛,层面埋深10.50~22.60m 可作拟建建筑物高度强度管桩桩基础持力层。
水泥搅拌桩监理控制细则三轴搅拌桩控制要点

三轴水泥搅拌桩止水帷幕监理现场控制办法(试行)第一章总则一、为有效确保双龙街立交工程NZ-SL- D2标地道工程止水帷幕施工质量,使施工监理工作标准化、规范化、程序化,根据相关工程建设文件、法律、规范及合同,结合本工程实际情况,特制定本监理现场控制细则。
二、施工监理工作全过程贯彻“严格监理、优质服务、科学公正、廉洁自律”的监理方针。
三、本监理细则是本监理机构及人员,依法开展施工监理工作,规范监理人员监理现场控制办法。
四、札现场控制办法适用于南京南站双龙街立交工程D2标止水帷幕施工监理工作。
五、随着工程进展,当实际情况或变更设计有着重大变化,确需调整施工工艺时,驻地办将及时组织修订完善。
第二章现场控制重点一、施工工艺成桩方法现场施工止水帷幕采用三轴搅拌桩,为了确保止水帷幕状体的连续性和接头的施工质量,达到设计要求,现场三轴搅拌桩采取套打一孔的成桩方法,见下图:二、测量控制方法现场测量放线根据设计图纸和业主提供的坐标基准点,计算出围护中心线角点坐标(或转角点坐标),利用测量仪器精准放样出桩位中心线,监理对坐标数据复核,并引测护桩加强保护。
三、现场文明施工三轴搅拌桩施工过程中会涌出大量置换土,为保证桩机的安全移位和施工现场的整洁,需要用挖机在搅拌桩桩位上预先开挖沟槽。
用().4m‘的挖掘机沿围护中心线平行方向开掘工作沟槽,根据本工程搅拌桩直径,槽宽约1.0m,深度0.6~l.0m。
遇到地下障碍物时,利用镐头机将地下障碍物破除干净, 如果产生过大的空洞,需回填压实,重新开挖沟槽,。
开挖沟槽余土应及时处理,保证正常施工,并达到文明施工工地的要求,监理在施工过程中加强控制,确保现场的文明施工。
四、监理复测设计图纸和测量控制点放出桩位,桩位平而偏差不得大于设计要求。
本工程使用的三轴搅拌机桩径为650mm,因为釆用套打一孔的工艺(两轴中心距离为90cm ), 在移机过程中现场采用绳索每隔90cm系上黄色标记,在钻机两侧设有90cm的测锤,设专人指挥桩机移位对中,确保搅拌机每次都准确定住。
三轴水泥搅拌桩止水帷幕的施工及监理控制要点

三轴水泥搅拌桩止水帷幕的施工及监理控制要点随着城市建设的不断发展壮大,水利工程和市政工程对于采用水泥搅拌桩进行支护和检修的需求逐步增加,而在水泥搅拌桩的支护和检修过程中,如何保证施工过程中的质量和安全问题,成为了工程建设中需要重点解决的难题之一。
三轴水泥搅拌桩止水帷幕技术作为一种较为常用的处理方法之一,具有施工方便,成本低、效果显着等优势,得到广泛应用。
接下来,本文将从施工和监理的角度,详细阐述三轴水泥搅拌桩止水帷幕的相关要点。
一、施工要点1. 准备工作在施工之前,必须对现场进行全面的勘察和分析,包括工程地质情况、地下水位、建筑物周围的环境等相关因素,根据实际情况选择合适的施工方案,避免在施工过程中发生意外。
2. 施工条件三轴水泥搅拌桩止水帷幕的施工条件主要包括水位控制、灌浆量控制以及拍打时间和力度控制等,确保过程中各项控制参数在标准范围内,以保证施工质量。
3. 设备选型在施工过程中应选择合适的设备,以确保施工过程的质量和效率。
同时,设备操作人员应具备专业的技能和经验,以确保施工安全。
二、监理控制要点1. 施工过程监理对于三轴水泥搅拌桩止水帷幕施工过程中的关键环节,如土壤桩的深度、桩径、灌浆度、拍打时间和拍打力度等进行全程监理控制,以确保施工过程的规范和质量。
2. 施工质量监理在施工过程中要对施工现场进行质量把控,确保三轴水泥搅拌桩止水帷幕的灌浆均匀、强度符合标准要求、桩身直径规范等要求。
3. 现场安全监理在施工过程中需要严格遵守安全操作规程,对现场进行安全监控,确保施工现场的安全,对于发生的安全事故,要及时报告并采取应对措施。
综上所述,三轴水泥搅拌桩止水帷幕的施工和监理控制要点包括准备工作、施工条件、设备选型等施工要点,以及施工过程监理、施工质量监理和现场安全监理等监理要点。
只有在严格按照要求进行施工和监理时,才能确保三轴水泥搅拌桩止水帷幕的施工质量和安全。
三轴水泥搅拌桩支护桩止水帷幕监理细则

XXX基坑工程三轴水泥搅拌桩监理实施细则编制审核建研凯勃建设工程询问有限公司目录一.工程概况 (2)二.监理依据 (2)三.监理主要工作内容 (2)四.监理限制措施 (2)一.工程概况:工程名称:建设地点:建设单位:设计单位:施工单位:监理单位:XXX基坑支护工程,基坑普遍开挖深度11.45m,基坑周长862m,基坑面积约47600m2。
本基坑主要采纳灌注桩排桩+一道钢筋砼支撑的支护方式。
基坑围护墙体采纳φ1000@1500钻孔灌注桩,桩长17.6~22.6m(有效桩长),桩顶落低地面约3m。
坑外止水帷幕采纳3φ850@650三轴搅拌桩,止水帷幕采纳单排三轴3φ850@650搅拌桩,桩长14.5~17.0m,水泥掺量20%;部分搅拌桩内插H500×200×9×14型钢,长度6.0m。
二.监理依据1、《建筑地基基础工程施工质量验收规范》;2、《建筑工程施工质量验收统一标准》(GB50300—2001);3、《建筑基坑支护技术规程》(JGJ120—99);4、《建筑机械运用平安技术规程》(JGJ33—2001);5、《施工现场临时用电平安技术规程》(JGJ46—2005);6、有关施工规范、质量标准和文明施工规定。
三.监理主要工作内容:依据国家规范、规程,依据本项目监理部所监理工程的特点,结合监理合同、施工合同的特别要求,对水泥搅拌桩施工中影响质量和平安的关键部位、关键工序编制监理细则;四.监理限制措施湿喷桩施工的场地,事先要回填平整,消退杂物,查明上空和低下有无管线。
假如有问题应要求施工单位提前向项目监理部和业主汇报,以便刚好妥当解决。
(一)机械设备及施工要求1.三轴搅拌桩机机组由深层搅拌机、步履式机架、流量计、灰浆拌制及泵送机组、限制柜、输浆管、电缆等组成。
水泥土搅拌桩采纳“两喷两搅”。
施工中正确运用搅拌机械,确保桩机对中及机架的垂直度和灰浆管路畅通以及灰浆泵的正常压力。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
三轴水泥搅拌桩监理实施细则
编制 审核
建研凯勃建设工程咨询
文档
目录
一.工程概况 ...............................................................................................................................3 二.监理依据 ...............................................................................................................................3 三.监理主要工作容.................................................................................................................. 3 四.监理控制措施 ......................................................................................................................3
文档
一.工程概况:
工程名称: 建设地点: 建设单位: 设计单位: 施工单位: 监理单位: XXX 基坑支护工程,基坑普遍开挖深度 11.45m,基坑周长 862m,基坑面积约 47600m2。 本基坑主要采用灌注桩排桩+一道钢筋砼支撑的支护方式。基坑围护墙体采用 10001500 钻孔灌注桩,桩长 17.6~22.6m(有效桩长),桩顶落低地面约 3m。坑外止水帷幕 采用 3850650 三轴搅拌桩,止水帷幕采用单排三轴 3850650 搅拌桩,桩长 14.5~17.0m, 水泥掺量 20%;部分搅拌桩插 H500×200×9×14 型钢,长度 6.0m。
二.监理依据
1、《建筑地基基础工程施工质量验收规》; 2、《建筑工程施工质量验收统一标准》(GB50300—2001); 3、《建筑基坑支护技术规程》(JGJ120—99); 4、《建筑机械使用安全技术规程》(JGJ33—2001); 5、《施工现场临时用电安全技术规程》(JGJ46—2005); 6、有关施工规、质量标准和文明施工规定。
文档
得回填杂土,压实度要不低于 85%。 2. 钻孔前应准备测放轴线和桩位,并不得大于 5cm。 3. 严格控制钻孔下钻深度,喷浆高程及停浆面,确保湿喷桩长度和喷浆量达到规
定要求。存浆容器应按设计投料量,以确保成桩质量。 4. 保证搅拌桩的垂直度,施工时应做到桩咬合,上下平均,搅拌桩位置偏差不得
3. 清洗:向已排空的集料斗注入适量清水,开启灰浆泵,清洗管道中残留水泥浆,同 时将搅拌头清洗干净。
(二) 进场材料 1. 每批进场水泥必须填写进场材料报验单,并应提供质保单,必须经见证取样送检检
验合格后才可使用。 2. 钻机要求建立工地水泥库,数量宜满足三天的用量,宜用散装水泥桶,应满足现场
需要,若受潮结块不得使用,做到防水、防风。 (三) 测量放样
三.监理主要工作容:
依据国家规、规程,根据本项目监理部所监理工程的特点,结合监理合同、施工合 同的特殊要求,对水泥搅拌桩施工中影响质量和安全的关键部位、关键工序编制监理细 则;
四.监理控制措施
湿喷桩施工的场地,事先要回填平整,消除杂物,查明上空和低下有无管线。如果 有问题应要求施工单位提前向项目监理部和业主汇报,以便及时妥善解决。
计要求。 9. 控制钻孔下钻速度、喷浆高程及停浆面,确保湿喷桩长度和喷浆量达到规要求。 10. 严格控制搅拌桩施工的连续性,保证桩垂直度及桩身质量,本工程围护桩采用
850650 三轴水泥搅拌桩,桩间搭接 200,水泥采用 42.5 普通硅酸盐水泥,水泥 参和量为 20%,要求相邻桩间时间间隔不得超过 12 小时,桩身搅拌均匀无断 层,强度达到设计要求。 11. 桩工程中,如发生断电、卡钻等外在因素影响桩身质量时,应在 12h 采取补喷 措施,补喷重叠长度不得小于 1.0 米。 12. 加强水泥用量的控制,建立水泥台账,每泥耗用量必须经核查签认。 13. 工程必须全工程旁站,全工程记录,记录应包括交接情况。 14. 过程中必须随时检查喷浆量、桩长、复桩长度及施工中有无异常现象,记录处 理方法及措施。 (六) 施工过程控制 (1) 测量放样
根据桩位平面图,准确放样,并用木桩标示桩位,杜绝边施工边放样,桩位必须 经监理工程师认可。 (四) 现场工艺性试桩
为确定各种技术参数,要求进行工艺性试桩,试桩要达到下列要求: 1. 必须获得满足设计喷量和进入持力层的成桩工艺及各项技术参数钻时速度,
水泥参量为 20% 钻进搅拌速度不大于 1.0m/min 提升速度,在 1.0-2m/min 注浆压力,1Mpa~2.5Mpa 2. 试桩必须在监理人员的监督下进行。试桩成功后必须要求承包人对试桩总结, 并对质量进行综合评价,监理组对其施工工艺提出复评意见,总监提出终评 意见,并形成会议纪要,并将取得的施工工艺参数挂牌标明在机架上以便执 行检查。 (五) 现场检测的重点: 湿喷桩属于地下隐蔽工程,其质量控制应贯穿于施工的全工程,施工钻机必须 有专人管理,监理单位必须实施全工程、全方位的旁站。 1. 施工场地要求平整,并清除杂物,挖除地下障碍物。场地低洼时应回填土,不
(一) 机械设备及施工要求
文档
1. 三轴搅拌桩机机组由深层搅拌机、步履式机架、流量计、灰浆拌制及泵送机组、控 制柜、输浆管、电缆等组成。水泥土搅拌桩采用“两喷两搅”。施工中正确使用搅 拌机械,确保桩机对中及机架的垂直度和灰浆管路畅通以及灰浆泵的正常压力。
2. 桩与桩搭接不小于 24h;如超过 24h,搭接施工应放慢搅拌速度,若无法搭接或搭 接不良,应作为冷缝记录在案,并应经设计单位认可后,在搭接处采用补救措施。
大于 20mm,桩身垂直度不应大于 1/250。 5. 确保水泥搅拌桩 28 天无侧限抗压强度达到 0.8Mpa 以上,桩数是否符合设计要
求。 6. 施工机械就为是否正确,起吊设备的平整度和导向架的垂直度是否满足要求。 7. 外加早强剂是否与设计一致,水泥质量标准是否满足设计要求。 8. 机喷桩提升速度和搅拌次数是否满足设计工艺要求。每根桩的桩长是否满足设
