黄河汛期防汛方案

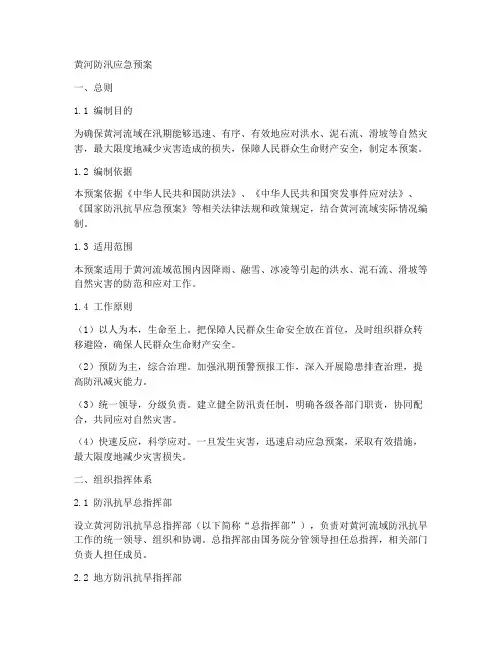

合集下载

黄河防汛应急预案

黄河防汛应急预案

黄河防汛应急预案一、总则1.1 编制目的为确保黄河流域在汛期能够迅速、有序、有效地应对洪水、泥石流、滑坡等自然灾害,最大限度地减少灾害造成的损失,保障人民群众生命财产安全,制定本预案。

1.2 编制依据本预案依据《中华人民共和国防洪法》、《中华人民共和国突发事件应对法》、《国家防汛抗旱应急预案》等相关法律法规和政策规定,结合黄河流域实际情况编制。

1.3 适用范围本预案适用于黄河流域范围内因降雨、融雪、冰凌等引起的洪水、泥石流、滑坡等自然灾害的防范和应对工作。

1.4 工作原则(1)以人为本,生命至上。

把保障人民群众生命安全放在首位,及时组织群众转移避险,确保人民群众生命财产安全。

(2)预防为主,综合治理。

加强汛期预警预报工作,深入开展隐患排查治理,提高防汛减灾能力。

(3)统一领导,分级负责。

建立健全防汛责任制,明确各级各部门职责,协同配合,共同应对自然灾害。

(4)快速反应,科学应对。

一旦发生灾害,迅速启动应急预案,采取有效措施,最大限度地减少灾害损失。

二、组织指挥体系2.1 防汛抗旱总指挥部设立黄河防汛抗旱总指挥部(以下简称“总指挥部”),负责对黄河流域防汛抗旱工作的统一领导、组织和协调。

总指挥部由国务院分管领导担任总指挥,相关部门负责人担任成员。

2.2 地方防汛抗旱指挥部沿黄各省(自治区、直辖市)均设立防汛抗旱指挥部,负责本行政区域内黄河防汛抗旱工作的领导、组织和协调。

指挥部由省级政府分管领导担任指挥,相关部门负责人担任成员。

2.3 防汛抗旱工作机构各级防汛抗旱指挥部设立办公室,负责日常防汛抗旱工作的组织实施。

办公室设在水利部门,办公室主任由水利部门负责人担任。

三、预警预报3.1 预警分级根据洪水、泥石流、滑坡等自然灾害的严重程度和紧急程度,预警分为一级、二级、三级和四级,分别用红色、橙色、黄色和蓝色表示。

3.2 预警渠道(1)电视、广播、报纸、互联网等新闻媒体;(2)手机短信、微信、微博等社交平台;(3)应急广播、户外显示屏等公共设施;(4)基层组织、企事业单位、群众等。

河堤防汛方案及应急预案

河堤防汛方案及应急预案

一、背景及目的为有效应对汛期可能发生的洪水灾害,保障人民群众生命财产安全,确保河堤安全,根据国家防汛抗旱指挥部和地方政府的有关要求,特制定本河堤防汛方案及应急预案。

二、组织机构及职责1. 防汛指挥部成立河堤防汛指挥部,负责组织、协调、指挥防汛工作。

指挥部由以下人员组成:(1)指挥长:由政府部门负责人担任,负责全面领导防汛工作。

(2)副指挥长:由相关部门负责人担任,协助指挥长开展工作。

(3)成员:由相关部门负责人、技术人员、基层干部等组成。

2. 防汛指挥部办公室负责防汛指挥部的日常工作,包括:(1)制定防汛工作方案及应急预案;(2)收集、整理、分析汛情信息;(3)组织防汛演练;(4)协调各部门、各单位开展防汛工作。

三、防汛方案1. 河堤巡查(1)加强河堤巡查,发现险情及时报告;(2)对河堤进行加固、修补,确保河堤安全;(3)对河堤周边环境进行清理,防止杂物堵塞河道。

2. 河道清淤(1)定期对河道进行清淤,确保河道畅通;(2)清理河道周边垃圾,防止污染。

3. 防汛物资储备(1)储备足够的防汛物资,如沙袋、编织袋、水泵、抽水机等;(2)定期检查防汛物资,确保物资完好、可用。

4. 防汛宣传(1)加强防汛知识宣传,提高群众防汛意识;(2)开展防汛演练,提高群众自救互救能力。

四、应急预案1. 险情预警(1)加强气象、水文监测,及时发布汛情预警信息;(2)对可能发生险情的河堤进行重点监控,确保及时发现险情。

2. 人员转移(1)制定人员转移方案,确保受威胁群众安全转移;(2)转移过程中,确保群众生命安全,防止发生次生灾害。

3. 抢险救灾(1)组织抢险队伍,对险情河堤进行抢修;(2)调配防汛物资,确保抢险工作顺利进行。

4. 信息报送(1)及时向上级部门报告汛情、险情及抢险救灾情况;(2)做好灾情统计、上报工作。

五、总结本河堤防汛方案及应急预案旨在确保汛期河堤安全,保障人民群众生命财产安全。

各级各部门要高度重视,认真贯彻落实,确保防汛工作取得实效。

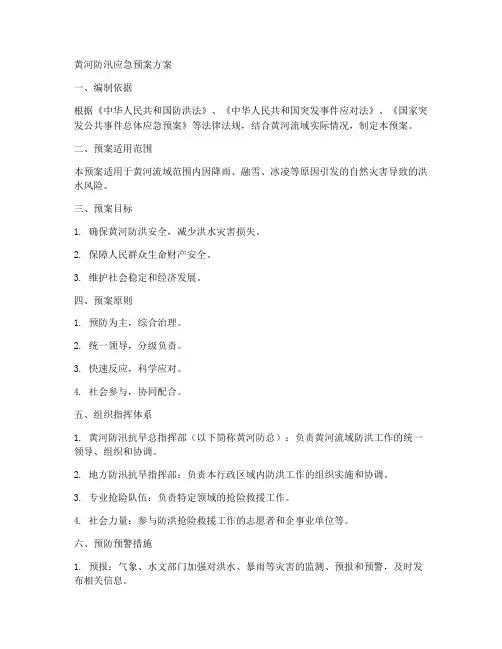

黄河防汛应急预案方案

黄河防汛应急预案方案

黄河防汛应急预案方案一、编制依据根据《中华人民共和国防洪法》、《中华人民共和国突发事件应对法》、《国家突发公共事件总体应急预案》等法律法规,结合黄河流域实际情况,制定本预案。

二、预案适用范围本预案适用于黄河流域范围内因降雨、融雪、冰凌等原因引发的自然灾害导致的洪水风险。

三、预案目标1. 确保黄河防洪安全,减少洪水灾害损失。

2. 保障人民群众生命财产安全。

3. 维护社会稳定和经济发展。

四、预案原则1. 预防为主,综合治理。

2. 统一领导,分级负责。

3. 快速反应,科学应对。

4. 社会参与,协同配合。

五、组织指挥体系1. 黄河防汛抗旱总指挥部(以下简称黄河防总):负责黄河流域防洪工作的统一领导、组织和协调。

2. 地方防汛抗旱指挥部:负责本行政区域内防洪工作的组织实施和协调。

3. 专业抢险队伍:负责特定领域的抢险救援工作。

4. 社会力量:参与防洪抢险救援工作的志愿者和企事业单位等。

六、预防预警措施1. 预报:气象、水文部门加强对洪水、暴雨等灾害的监测、预报和预警,及时发布相关信息。

2. 预警信号:根据洪水风险程度,发布黄色、橙色、红色预警信号。

3. 隐患排查:定期对黄河堤防、险工、蓄滞洪区等进行检查,发现隐患及时整改。

4. 宣传教育:普及防洪知识,提高群众防洪意识。

七、应急响应流程1. 预警响应:接到预警信号后,各级防汛指挥部立即启动相应级别的应急响应,做好防范工作。

2. Ⅰ级响应:黄河防总启动Ⅰ级响应,各级防汛指挥部同步启动相应级别响应,实施全面防洪措施。

3. Ⅱ级响应:黄河防总启动Ⅱ级响应,各级防汛指挥部同步启动相应级别响应,实施重点区域防洪措施。

4. Ⅲ级响应:黄河防总启动Ⅲ级响应,各级防汛指挥部同步启动相应级别响应,实施局部区域防洪措施。

5. Ⅳ级响应:各级防汛指挥部根据实际情况,启动相应级别响应,采取必要防洪措施。

八、抢险救援1. 抢险队伍:根据防洪需要,调动专业抢险队伍、社会力量参与抢险救援。

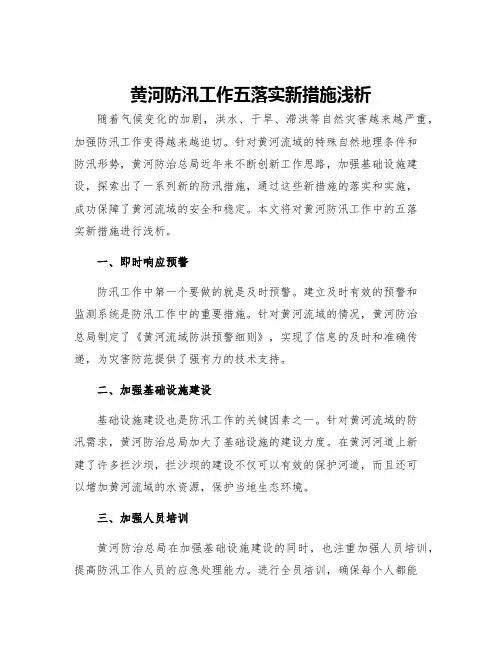

黄河防汛工作五落实新措施浅析

黄河防汛工作五落实新措施浅析

黄河防汛工作五落实新措施浅析随着气候变化的加剧,洪水、干旱、滞洪等自然灾害越来越严重,加强防汛工作变得越来越迫切。

针对黄河流域的特殊自然地理条件和防汛形势,黄河防治总局近年来不断创新工作思路,加强基础设施建设,探索出了一系列新的防汛措施,通过这些新措施的落实和实施,成功保障了黄河流域的安全和稳定。

本文将对黄河防汛工作中的五落实新措施进行浅析。

一、即时响应预警防汛工作中第一个要做的就是及时预警。

建立及时有效的预警和监测系统是防汛工作中的重要措施。

针对黄河流域的情况,黄河防治总局制定了《黄河流域防洪预警细则》,实现了信息的及时和准确传递,为灾害防范提供了强有力的技术支持。

二、加强基础设施建设基础设施建设也是防汛工作的关键因素之一。

针对黄河流域的防汛需求,黄河防治总局加大了基础设施的建设力度。

在黄河河道上新建了许多拦沙坝,拦沙坝的建设不仅可以有效的保护河道,而且还可以增加黄河流域的水资源,保护当地生态环境。

三、加强人员培训黄河防治总局在加强基础设施建设的同时,也注重加强人员培训,提高防汛工作人员的应急处理能力。

进行全员培训,确保每个人都能有效的处理紧急情况,如何暴雨如注,水患到来,及时安置群众和财产。

四、增加投入防汛工作需要大量资金投入和多方面的支持。

黄河防治总局通过增加投入,加强基础设施建设,完善监测预警机制,保证信息采集和响应的快速反应,力争在防汛中做到先到先得,保障了黄河流域的安全和稳定。

同时,注重防汛宣传,提高社会群众的安全意识,让民众更好的理解和认识防汛的重要性。

五、探索新方案防汛工作的新方案也是黄河防治总局工作中一个重要的探索方向。

随着科技的不断更新和变化,黄河防治总局积极探索新的方案,如利用无人机实现系统的监测和布运中,为我们的防洪工作提供了强有力的技术支持,提高了黄河流域防汛工作的智能化和精准化。

此外,还将人工智能技术与监测系统相结合,大幅度提高了防汛工作的准确率和快速反应时间。

结论综上,黄河防治总局的五落实新措施旨在加强防汛工作,提高防汛效能。

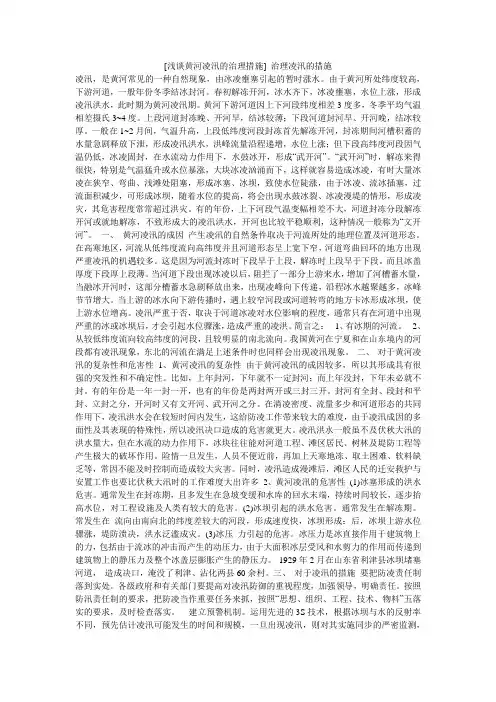

[浅谈黄河凌汛的治理措施] 治理凌汛的措施

[浅谈黄河凌汛的治理措施] 治理凌汛的措施

[浅谈黄河凌汛的治理措施] 治理凌汛的措施凌汛,是黄河常见的一种自然现象,由冰凌壅塞引起的暂时涨水。

由于黄河所处纬度较高,下游河道,一般年份冬季结冰封河。

春初解冻开河,冰水齐下,冰凌壅塞,水位上涨,形成凌汛洪水,此时期为黄河凌汛期。

黄河下游河道因上下河段纬度相差3度多,冬季平均气温相差摄氏3~4度。

上段河道封冻晚、开河早,结冰较薄;下段河道封河早、开河晚,结冰较厚。

一般在1~2月间,气温升高,上段低纬度河段封冻首先解冻开河,封冻期间河槽积蓄的水量急剧释放下泄,形成凌汛洪水,洪峰流量沿程递增,水位上涨;但下段高纬度河段因气温仍低,冰凌固封,在水流动力作用下,水鼓冰开,形成“武开河”。

“武开河”时,解冻来得很快,特别是气温猛升或水位暴涨,大块冰凌汹涌而下,这样就容易造成冰凌,有时大量冰凌在狭窄、弯曲、浅滩处阻塞,形成冰塞、冰坝,致使水位陡涨,由于冰凌、流冰插塞,过流面积减少,可形成冰坝,随着水位的提高,将会出现水鼓冰裂、冰凌漫堤的情形,形成凌灾,其危害程度常常超过洪灾。

有的年份,上下河段气温变幅相差不大,河道封冻分段解冻开河或就地解冻,不致形成大的凌汛洪水,开河也比较平稳顺利,这种情况一般称为“文开河”。

一、黄河凌汛的成因产生凌汛的自然条件取决于河流所处的地理位置及河道形态。

在高寒地区,河流从低纬度流向高纬度并且河道形态呈上宽下窄,河道弯曲回环的地方出现严重凌汛的机遇较多。

这是因为河流封冻时下段早于上段,解冻时上段早于下段。

而且冰盖厚度下段厚上段薄。

当河道下段出现冰凌以后,阻拦了一部分上游来水,增加了河槽蓄水量,当融冰开河时,这部分槽蓄水急剧释放出来,出现凌峰向下传递,沿程冰水越聚越多,冰峰节节增大。

当上游的冰水向下游传播时,遇上较窄河段或河道转弯的地方卡冰形成冰坝,使上游水位增高。

凌汛严重于否,取决于河道冰凌对水位影响的程度,通常只有在河道中出现严重的冰或冰坝后,才会引起水位骤涨,造成严重的凌洪。

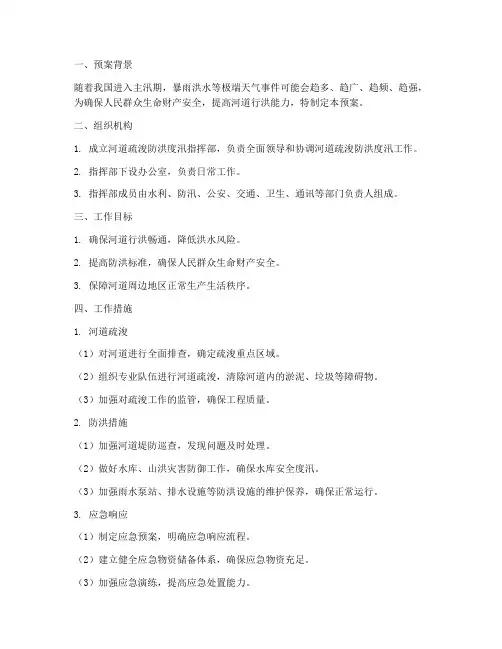

河道疏浚防洪度汛预案

河道疏浚防洪度汛预案

一、预案背景随着我国进入主汛期,暴雨洪水等极端天气事件可能会趋多、趋广、趋频、趋强,为确保人民群众生命财产安全,提高河道行洪能力,特制定本预案。

二、组织机构1. 成立河道疏浚防洪度汛指挥部,负责全面领导和协调河道疏浚防洪度汛工作。

2. 指挥部下设办公室,负责日常工作。

3. 指挥部成员由水利、防汛、公安、交通、卫生、通讯等部门负责人组成。

三、工作目标1. 确保河道行洪畅通,降低洪水风险。

2. 提高防洪标准,确保人民群众生命财产安全。

3. 保障河道周边地区正常生产生活秩序。

四、工作措施1. 河道疏浚(1)对河道进行全面排查,确定疏浚重点区域。

(2)组织专业队伍进行河道疏浚,清除河道内的淤泥、垃圾等障碍物。

(3)加强对疏浚工作的监管,确保工程质量。

2. 防洪措施(1)加强河道堤防巡查,发现问题及时处理。

(2)做好水库、山洪灾害防御工作,确保水库安全度汛。

(3)加强雨水泵站、排水设施等防洪设施的维护保养,确保正常运行。

3. 应急响应(1)制定应急预案,明确应急响应流程。

(2)建立健全应急物资储备体系,确保应急物资充足。

(3)加强应急演练,提高应急处置能力。

4. 宣传教育(1)开展河道防洪度汛知识宣传教育,提高群众防灾减灾意识。

(2)通过广播、电视、网络等媒体,发布防洪度汛信息。

(3)组织志愿者参与河道巡查、宣传教育等工作。

五、保障措施1. 人员保障:加强指挥部及各部门工作人员培训,提高应急处置能力。

2. 资金保障:加大财政投入,确保河道疏浚、防洪度汛工作顺利进行。

3. 物资保障:储备充足的应急物资,确保应急需求。

4. 技术保障:引进先进技术,提高河道疏浚、防洪度汛工作水平。

六、预案实施与修订1. 本预案自发布之日起实施。

2. 根据实际情况,对预案进行适时修订。

3. 各级各部门要高度重视河道疏浚防洪度汛工作,确保本预案的有效实施。

本预案旨在提高河道行洪能力,降低洪水风险,保障人民群众生命财产安全。

各级各部门要切实履行职责,密切配合,共同做好河道疏浚防洪度汛工作。

河道治理防洪度汛应急预案

河道治理防洪度汛应急预案

一、编制目的为确保河道治理工程在汛期安全度汛,最大限度地减少洪水灾害对工程及下游人民群众生命财产的影响,特制定本预案。

二、适用范围本预案适用于河道治理工程在汛期期间,因洪水、暴雨等自然灾害引发的各种紧急情况。

三、组织机构及职责1. 预案领导小组成立河道治理防洪度汛预案领导小组,负责统筹协调、指挥调度防洪度汛工作。

领导小组下设办公室,负责具体组织实施。

2. 工作组(1)应急抢险组:负责组织、指挥、协调抢险救援工作。

(2)物资保障组:负责组织、调度、分配抢险物资。

(3)信息宣传组:负责及时收集、汇总、上报汛情及抢险救援情况。

四、预警响应1. 预警级别根据洪水预警信息,将预警级别分为四个等级:Ⅰ级(特别重大)、Ⅱ级(重大)、Ⅲ级(较大)、Ⅳ级(一般)。

2. 预警响应(1)Ⅰ级、Ⅱ级预警:立即启动应急预案,全面进入应急状态。

(2)Ⅲ级预警:根据实际情况,启动部分应急预案,采取相应措施。

(3)Ⅳ级预警:加强监测预警,做好应急准备工作。

五、应急处置1. 河道治理工程险情应急处置(1)加强监测:密切关注河道水位、流量等变化,及时发现险情。

(2)组织抢险:根据险情情况,组织抢险队伍进行抢险。

(3)转移安置:对受洪水威胁的下游群众进行转移安置。

2. 下游群众转移安置(1)制定转移安置方案:根据实际情况,制定群众转移安置方案。

(2)组织转移:按照转移方案,有序组织群众转移。

(3)安置保障:确保转移群众的基本生活需求。

六、信息报告1. 预警信息报告:预警信息应及时上报上级部门。

2. 应急处置信息报告:应急处置过程中,及时向上级部门报告抢险救援情况。

3. 预案总结报告:汛期结束后,对预案执行情况进行总结,形成报告。

七、保障措施1. 物资保障:储备足够的抢险物资,确保应急需求。

2. 人员保障:加强应急队伍培训,提高抢险救援能力。

3. 资金保障:确保防洪度汛资金投入,保障应急工作顺利开展。

4. 技术保障:加强技术支持,提高防洪度汛技术水平。

防汛调度方案范本大全最新

防汛调度方案范本大全最新

防汛调度方案范本大全最新防汛调度方案范本大全最新一、引言汛期来临,及时有效的防洪工作是保障人民生命财产安全的重要任务。

为了提高防洪工作的效率和效果,制定一份科学合理的防汛调度方案是必不可少的。

本文将介绍一份防汛调度方案范本大全,供各级防洪部门参考。

二、防汛调度方案范本大全1. 城市防汛调度方案【目的】制定城市防汛调度方案,提高城市抗洪能力。

【内容】城市洪水监测与预警、应急响应、安全疏散、物资储备、指挥调度、危险源防控等细节。

【要求】确保城市各项抗洪工作有条不紊地进行。

2. 黄河防汛调度方案【目的】制定黄河防汛调度方案,保障黄河流域的安全。

【内容】流域洪水监测与预警、河道控制、堤防加固、人员疏散和转移、灾情报告等细节。

【要求】动员并鼓励黄河流域各级部门和广大群众一起参与防汛工作,共同守护大河安全。

3. 江河湖泊防汛调度方案【目的】制定江河湖泊防汛调度方案,确保水域周边地区的安全。

【内容】水域的蓄滞洪区划、水位调控、堤岸加固、交通疏通、协调上下游防洪、人员疏散和转移等细节。

【要求】加强对江河湖泊防汛装备的更新和维护,提高水域管理的整体能力。

4. 山区防汛调度方案【目的】制定山区防汛调度方案,减少山区洪涝灾害的发生。

【内容】山洪地质灾害监测、山区道路安全保障、移民安置、物资储备、应急救援等细节。

【要求】加强山洪地质灾害的预警系统建设,培训并装备山区救援队伍,提高山区群众的自救互救能力。

5. 农田防汛调度方案【目的】制定农田防汛调度方案,保障农田安全。

【内容】农田排水调度、农田灌溉设施维护、农作物疏散、种子及农资准备、应急修复等细节。

【要求】加强灌溉设施的改造和维护,建立农田灾情损失评估与补偿机制,保障农民的生产利益。

三、总结防汛调度方案是指导防汛工作的重要依据,编制一份科学、合理、完备的防汛调度方案大全是非常必要的。

本文列举了城市、黄河、江河湖泊、山区、农田五个方面的防汛调度方案范本,以供各级防洪部门参考和借鉴。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

兰州(新城)至永靖沿黄河快速通道K14+800~K24+450LY04标汛期防洪方案编制人:审核人:审批人:中铁四局集团有限公司兰永一级公路第四合同段项目经理部二O一二年五月目录1、工程概况 (3)1.1盐锅峡黄河大桥 (3)1.2上车大桥 (4)2、施工方案 (5)2.1盐锅峡黄河大桥栈桥 (5)2.3.施工工期安排 (7)3.河道防洪方案 (8)3.1指导思想 (8)3.2.组织机构 (8)4.汛前保障措施 (11)4.1一般保障措施 (11)4.2专项保障措施 (11)5.汛期应急预案 (12)5.1预案响应 (12)5.2警报解除 (13)5.3防洪演练 (13)6.应急设备、物资清单 (15)7.周边可利用资源 (16)8.汛期防洪小组主要成员联络方式 (16)为加强项目部汛期防洪工作,便于配合上级单位及当地政府共同抵御自然灾害,降低灾害损失,根据《中华人民共和国安全生产法》、《中华人民共和国防洪法》及第四合同段项目经理部相关文件精神,结合我标段的现场实际情况,特制订本方案。

1、工程概况第四合同段需要进行水中施工的桥只有2座,分别为盐锅峡黄河大桥,K17+615上车大桥。

1.1盐锅峡黄河大桥K23+220盐锅峡黄河大桥全桥长471.5,具体桥垮布置为(3×30)预制箱梁+(52+3×90+52)变截面钢构连续组合箱梁。

主桥桥墩采用钢筋混凝土双薄壁墩,钢构墩顶与主梁刚接,连续墩顶设盖梁,引桥桥墩采用钢筋混凝土双主式墩,桥台采用肋板、柱式桥台;基础采用钻孔灌注桩。

桥位位于盐锅峡水电站大坝下游约1km,八盘峡水库库区内,正常蓄水水位1576.5m,设计洪水位为1577m。

河床顶面高程约为1566.6m(水深约为10m)。

设计栈桥桥面标高为1582.4m。

河道无通航要求,水流流速5.7m/s。

6月份为汛期,7~9月份为洪水季。

然后逐渐退落,每年的2、3月份达到最小。

盐锅峡黄河大桥4#、5#、6#墩位于黄河河道内,3#、7#墩位于岸边。

大桥分为左右幅,半幅宽度11.25m。

主墩高度4#(21.2m)、5#(24.7m)、6#(23.2m)、7#(11m)。

栈桥长度258m,栈桥宽度6m,栈桥基础采用ф630钢管桩,贝雷片组合梁为主梁,40工字钢为分配梁,铺设桥面板,栈桥全桥22跨。

桥面高程为1582m,比蓄水位高5m。

0#台,1#、2#、7#墩、8#台基础施工采取常规的钻孔桩施工。

3#墩采取埋设钢护桶按常规方法施工(施工时根据现场实际,为确保基础开挖安全,靠近河道一侧需要进行钢板桩支护时必须进行支护);4#、5#、6#墩采用钢围堰施工。

1.2上车大桥需要在水中施工的墩位有12个水深最深处11m,平均水深约8.5m。

施工时采取横向搭设钢施工平台。

施工平台面比水面高5m。

2、施工方案2.1盐锅峡黄河大桥栈桥钢栈桥每个墩采用2根φ630mm,桥跨中心间距9m,每隔2跨桥墩设置4根桩(具体布置见附图);采用6片贝雷梁作为主梁,桥面宽度为6m(栈桥横断面布置见附图)。

栈桥桥墩钢管横向布置,横桥向桩间距4m。

施工时,钢管桩统一在岸边接长,运至墩位处,利用履带吊插打。

桩顶上设置2工40a作为横梁,横梁上按照90cm的中心间距搭设6片贝雷梁作为纵梁,每两片贝雷梁之间通过连接片连接成整体;纵梁顶部横向按0.3m的间距设置工14分布工字钢作为桥面分配梁,上铺10mm厚花纹钢板。

兰州(新城)永 靖2.2、上车大桥施工平台该桥每个墩采用2根φ630mm,桩中心间距4m,(体布置见附图);采用4片贝雷梁作为主梁,平台宽度为6m(栈桥横断面布置见附图)。

钢管桩统一在岸边接长,运至墩位处,利用履带吊插打。

桩顶上设置2工40a作为横梁,横梁上按照90cm的中心间距搭设4片贝雷梁作为纵梁,每两片贝雷梁之间通过连接片连接成整体;纵梁顶部横向按0.3m的间距设置工14分布工字钢作为桥面分配梁,上铺10mm厚花纹钢板。

利用既有河岸做为桥台,搭设施工平台。

平台面高出水面5m。

完成后拆除。

2.3.施工工期安排2.3.1黄河桥栈桥施工2012年6月15日~8月30日主桥桥墩钻孔桩施工2012年7月15日~10月20日主桥墩身施工2012年9月13日~11月30日主桥主体连续梁施工2012年10月23日~2014年11月20日拆除栈桥2014年11月30日~12月30日2.3.2上车桥第一循环上车桥平台搭设2012年6月20日~6月30日桩基础施工2012年7月1日~7月20日盖梁施工2012年7月21日~7月30日第二循环上车桥平台搭设2012年8月5日~8月15日桩基础施工2012年8月16日~9月6日盖梁施工2012年9月7日~9月17日第三循环上车桥平台搭设2012年9月18日~9月28日桩基础施工2012年9月28日~10月2日盖梁施工2012年10月3日~10月13日3.河道防洪方案3.1指导思想在汛期将临的情况下,克服麻痹侥幸心理,充分认识防洪防汛工作的长期性、艰巨性和紧迫性,杜绝防洪安全责任事故的发生,认真落实岗位责任制,严格执行各项措施和规章制度,按照当地防汛防洪的特点,做到责任、组织、预案、物资“四个落实”,本着“积极配合,常备不懈、以防为主,快速反应、全力抢险”的工作方针,真正把各项汛期防洪措施落到实处。

3.2.组织机构3.2.1汛期防洪领导小组根据汛期防洪工作要求实行项目经理负责制和各级岗位责任制的要求,项目部的防洪度汛工作由项目经理负总责,并成立汛期防洪工作领导小组,成员如下:组长:副组长:组员:汛期防洪领导小组职责:①认真贯彻、传达上级单位防汛组织机构在汛期的各项指令、文件要求;②负责配合当地有关部门做好防汛防洪工作;③及时收集汛期各项安全动态;④制订汛期防洪应急预案,并组织实施;⑤负责防洪抢险队伍的建立及抢险物资的准备;⑥负责恢复常态后的善后处理,组织恢复生产,总结经验,完善防洪度汛措施,并及时向上级单位汇报。

3.2.2汛期防洪抢险队经理部成立两个防洪应急抢险队,分别为在黄河南北岸各设一个。

黄河南岸汛期防洪抢险队主要负责上车桥队长:队员:黄河北岸汛期防洪抢险队主要负责盐锅峡黄河桥队长:队员:抢险队由防洪度汛领导小组组长直接领导,平时落实防洪措施,应急时按照抢修方案实施紧急抢险任务。

3. 2.3小组分工及岗位职责3.2.3.1小组分工3.2.3.2小组内人员岗位职责①、应急领导小组岗位职责负责现场考察,召集队伍、调动资源,下达抢险任务,制定抢修方案,解决抢修过程中的技术问题。

②、通讯联络组岗位职责快速将汛情向项目经理汇报,说明汛情地点、严重程度,负责及时做好各相关小组之间和上级单位的通讯联络,保证信息传递及时准确,并做好相关书面记录,为以后工程索赔事宜提供有效资料。

③、工程抢修组职责负责组织发出警报,保护人员及重要物资撤离危险区域,对危险区域进行隔离,组织按方案进行抢修,在工程抢险组组长的协调组织下,按时保质完成下达的抢险突击任务。

④、外部协调组职责负责组织联系社会的援助,协调外援的抢险工作。

正确处理好和当地居民之间的关系。

⑤、物资供应组职责负责组织抢修机具、材料的调配。

⑥、设备保障组保障抢险现场的设备安全使用;负责损坏机械、车辆的拆除、维修或退场工作。

4.汛前保障措施4.1一般保障措施1、根据职责,各分部对所辖区域的具体情况备充足抢险物资和救生器材,物资部门对储备物资的数量、品名、存放地点、联系人、联系电话进行检查核对。

2、配合所在地区组织好抢险队伍,对重要设施设备做到有专人负责。

3、制订相应应急预案。

4.2专项保障措施及时收集天气预报信息,由调度室负责。

保证现场至少两台皮卡或越野车,2台挖掘机、2台装载机、4辆运输车,以备抢险。

遇有中雨、大雨、暴雨天气,黄河南北岸负责人及安全员全线巡逻不少于两次,发现险情立即上报,及时排除险情。

①调度负责汛期接收、分析各类气象及水情预报,及时向项目经理汇报,准备防范对策。

②应急器材在雨季前备齐,专库专项保管。

防洪设备在防洪期间集中存放,并保持良好状态随时调用。

未经批准,任何人不得擅自动用防洪物资。

③汛前全面检查用电设备,及时增加用电安全设施,下雨时覆盖电器设备,防止因阴雨潮湿漏电造成触电事故和设备事故。

④为了防止下雨时由于风雨的影响而断电,工地上备一台发电机,500㎏柴油,在日常工作检查中,确保供电线路畅通,定期起动发电机,确保发电机无故障,能正常运行,一旦发生断电,立即用发电机供电。

⑤为防止四周雨水流入基坑,分部施工现场各备草袋500个,以便装土制作围堰,保护基坑以免坍塌。

5.汛期应急预案项目经理下达汛情警报通知,项目部及各分部进入抢险救灾状态,应急领导小组、抢险队及全体人员投入抢险工作。

5.1预案响应5.1.1、应急行动组通讯联络组及时与气象局取得联系,取得后一段时间内天气情况。

根据雨情及不同的施工项目采取以下防洪方案:⑴命令工程抢险组立即组织机械、人力,将被淹的物资如水泥、模板、电机等抢运到安全地方;⑵立即将调运草袋码成围堰,使水不流入桥梁结构基坑。

⑶用两台污水泵不停抽水,防止已开挖基坑被雨水浸泡。

⑷一旦发生基坑塌方,应紧急封锁隔离周边道路,设置防护警示标识,同时通知工程抢险组投入抢险,撤离周边机械、疏散周边人员等。

5.1.2、通讯联络组快速将汛情经项目经理批准,上报上级单位,说明汛情地点、严重程度。

做好各相关小组之间的通讯联络,保证应急行动组命令下达的及时准确,做好相关书面记录,拍摄现场照片,为以后工程索赔事宜提供有效资料。

5.1.3、工程抢修组工程抢修组组长根据抢险方案,将具体任务下达给各抢险队队长,各小队成员按要求完成抢险任务,同时注意好自身安全。

5.1.4、外部协调组及时与上级单位取得联系,并联系当地镇政府,县政府,协调外援的抢险工作。

正确处理好和当地居民之间的关系。

5.1.5、物资供应组保障抢险预案过程中,抢险物资的及时提供。

5.1.6、设备保障组停电后立即启动自备柴油发电机,保证应急设备(污水泵等)正常用电。

5.2警报解除根据上级指令或气象台发布警报解除通告,项目部防汛领导小组下达警报解除命令后方可撤离抢险队伍和取消防洪度汛值班,恢复常态。

对电气设备进行检查,以防各种防护设施被风和雨损坏。

清理抢险物资,完善物资使用台帐,补充后备。

收集整理现场图片、文字记录,进行工程索赔相关工作。

针对暴露的问题,及时总结经验教训,研究落实整改措施,并结合实际修订和完善应急预案。

5.3防洪演练防洪演练背景:因连日暴雨,黄河河道水位上涨,盐锅峡黄河大桥施工段落水灾事故。

演练领导小组:组长:黄河南岸抢险小组:组长:组员:黄河北岸抢险小组:组长:应急救援演练准备工作:5.3.1 物资准备深水潜水泵2台、排水管50米、移动配电箱1台、铁线1捆、普通潜水泵2台、排水管50米、编织袋100条、铁锹30把。
