弱电界面划分标准

合集下载

弱电智能化工程界面划分大全.doc

弱电智能化工程界面划分大全.doc

.弱电智能化工程界面划分表工程机电/ 装修 /电按系统施工内容弱电智能化单位土建总包单位/项目梯等弱电机房:土建、墙面批荡扇灰、防尘漆批荡、地面抹平、市电配电柜安装和电源引入、机房内照明及开关插座、接地网、消防装置(包括气体灭火器、报警装置等)弱电智 1、机房消防控制中心:土建、墙面批荡扇灰、防尘漆批荡、地面抹平、铝能化工程扣板天花吊顶消防控制中心:市电配电柜安装和电源引入、机房内照明及开关插√√座、空调电源及插座、接地网、、消防装置(包括气体灭火器、报√警装置等).消防控制中心:防静电地板供货安装、入口台阶、UPS 供货安装(包含电池柜和电缆)、 UPS 配电柜、弱电桥架供货安装、其它弱电范围内的相关设备安装及系统调试、空调设备供货安装其它上述未描述到的与该系统相关的工作,均由弱电单位完成精装修:施工单位完成智能化各系统孔洞和壁坑的回填、修补及抹面、填缝及面层的收口,配合设备安装的开孔、开洞、开检修口、开槽、孔洞的调整及修复等工作。

2、精装智能化施工单位负责配合精装修施工单位进行上述工作,提供相关修资料和尺寸要求等,并进行设备的安装和接线、调试和配合装饰工程的验收。

所有因深化设计而增加的线、管均由智能化施工单位完成。

√√√√.消防施工单位根据弱电智能化施工单位提出的门禁控制要求,通过模块提供火灾信号至弱电智能化施工单位负责的门禁控制器内(管线敷设至门禁控制内),并配合弱电智能化施工单位接线、调试和验收。

3、消防消防系统施工单位应提供弱电智能化施工单位进行BAS 系统集成接口。

弱电智能化施工单位负责接线并完成系统的集成。

弱电智能化施工单位负责弱电背景音乐系统的采购、安装、调试,以及与消防施工单位的广播主机的接驳,要求必须能够满足消防验收。

所有涉及幕墙专业范围内的智能化设备均由弱电智能化施工单位√√负责采购。

设备接线及系统调试由弱电智能化施工单位负责。

4、幕墙与幕墙专业相关的智能化设备安装由幕墙专业完成。

装修总包与各机电专业工作界面划分细则(住宅版)

装修总包与各机电专业工作界面划分细则(住宅版)

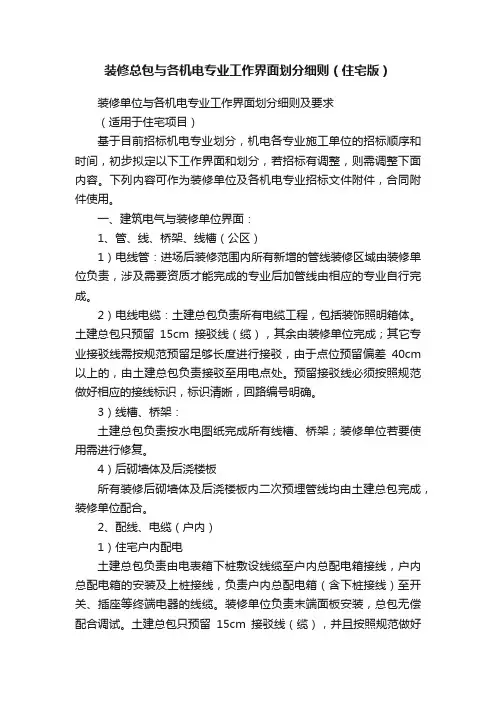

装修总包与各机电专业工作界面划分细则(住宅版)装修单位与各机电专业工作界面划分细则及要求(适用于住宅项目)基于目前招标机电专业划分,机电各专业施工单位的招标顺序和时间,初步拟定以下工作界面和划分,若招标有调整,则需调整下面内容。

下列内容可作为装修单位及各机电专业招标文件附件,合同附件使用。

一、建筑电气与装修单位界面:1、管、线、桥架、线槽(公区)1)电线管:进场后装修范围内所有新增的管线装修区域由装修单位负责,涉及需要资质才能完成的专业后加管线由相应的专业自行完成。

2)电线电缆:土建总包负责所有电缆工程,包括装饰照明箱体。

土建总包只预留15cm接驳线(缆),其余由装修单位完成;其它专业接驳线需按规范预留足够长度进行接驳,由于点位预留偏差40cm 以上的,由土建总包负责接驳至用电点处。

预留接驳线必须按照规范做好相应的接线标识,标识清晰,回路编号明确。

3)线槽、桥架:土建总包负责按水电图纸完成所有线槽、桥架;装修单位若要使用需进行修复。

4)后砌墙体及后浇楼板所有装修后砌墙体及后浇楼板内二次预埋管线均由土建总包完成,装修单位配合。

2、配线、电缆(户内)1)住宅户内配电土建总包负责由电表箱下桩敷设线缆至户内总配电箱接线,户内总配电箱的安装及上桩接线,负责户内总配电箱(含下桩接线)至开关、插座等终端电器的线缆。

装修单位负责末端面板安装,总包无偿配合调试。

土建总包只预留15cm接驳线(缆),并且按照规范做好相应的接线标识,标识清晰,回路编号明确。

地下室所有应急照明均由土建总包完成,地上楼层电梯前室、大堂、电梯厅、公共走廊、楼梯土建总包负责所有应急照明线路,装修单位负责所属区域的应急设备。

3、配电箱(公区)1)土建总包负责建筑物内所有普通照明配电箱(甲指乙供);装饰照明配电箱(乙供)由装修单位提供并自行从指定接驳点接驳,由此所产生的管线桥架由装修单位承担。

2)装饰照明配电箱出线回路若总包水电图纸中没显示,均由装修单位完成。

12.30智能化弱电系统施工界面的划分

12.30智能化弱电系统施工界面的划分

12.30智能化弱电系统施工界面的划分
前言:
智能化系统施工界面的划分
1.总包施工界面:
1)建筑内部配合结构施工时预留预埋的线管、线盒由总包完成。

户内弱电箱我方已安排采购,总包安装到位。

2)建筑内弱电系统桥架由总包施工完成。

3)机房内总电源的配电系统、电缆、配电箱由总包安装,包括UPS、开关箱、照明插座等。

4)机房内接地系统的预留由总包完成。

5)强弱电合用的管井由总包施工完成。

2.其他甲包内容:
1)室内入户箱
2)入户单元对讲门
3)机房工程内UPS配电工程、电气工程及空调工程
4)车辆管理系统中安全岛、停车收费岗亭不予考虑
3智能化单位施工承包范围:
1)建筑内除上述由总包完成的工作外,其余所有弱电系统工程均由智能化单位负责完成。

2)园区内为视频监控、综合布线等系统所设置的管沟、线缆、支架等设施。

3)所有弱电子系统楼内和楼外的管线敷设,根据设计的施工图纸施工(明敷走管,暗敷开槽、恢复等)。

投标人报价时综合考虑两种方式的敷设费用。

4)投标人应根据图纸、现场实际情况深化设计,自行核算并详细列明各种管线、设备、材料的数量,一次性包死,不再追加。

5)预付费智能化计量仪表、采集器设备、强电走线安装由配电箱厂家安装,弱电走线及系统调试由智能化单位完成达到使用要求。

要满足业主对网络运营商(至少三家)的自由选择,满足信息产业部三网合一的要求;并保证达到相关通信管理部门的验收要求。

弱电智能化工程界面划分大(全)

弱电智能化工程界面划分大(全)

弱电智能化工程界面划分表工程项目按系统施工内容弱电智能化单位土建总包单位/机电/装修/电梯等弱电智能化1、机房工程弱电机房:土建、墙面批荡扇灰、防尘漆批荡、地面抹平、市电配电柜安装和电源引入、机房内照明及开关插座、接地网、消防装置(包括气体灭火器、报警装置等)√消防控制中心:土建、墙面批荡扇灰、防尘漆批荡、地面抹平、铝扣板天花吊顶√消防控制中心:市电配电柜安装和电源引入、机房内照明及开关插座、空调电源及插座、接地网、、消防装置(包括气体灭火器、报警装置等)√消防控制中心:防静电地板供货安装、入口台阶、UPS供货安装(包含电池柜和电缆)、UPS配电柜、弱电桥架供货安装、其它弱电范围内的相关设备安装及系统调试、空调设备供货安装√其它上述未描述到的与该系统相关的工作,均由弱电单位完成√2、精装修精装修:施工单位完成智能化各系统孔洞和壁坑的回填、修补及抹面、填缝及面层的收口,配合设备安装的开孔、开洞、开检修口、开槽、孔洞的调整及修复等工作。

√智能化施工单位负责配合精装修施工单位进行上述工作,提供相关资料和尺寸要求等,并进行设备的安装和接线、调试和配合装饰工程的验收。

所有因深化设计而增加的线、管均由智能化施工单位完成。

√3、消防消防施工单位根据弱电智能化施工单位提出的门禁控制要求,通过模块提供火灾信号至弱电智能化施工单位负责的门禁控制器内(管线敷设至门禁控制内),并配合弱电智能化施工单位接线、调试和验收。

消防系统施工单位应提供弱电智能化施工单位进行BAS 系统集成接口。

√弱电智能化施工单位负责接线并完成系统的集成。

弱电智能化施工单位负责弱电背景音乐系统的采购、安装、调试,以及与消防施工单位的广播主机的接驳,要求必须能够满足消防验收。

4、幕墙所有涉及幕墙专业范围内的智能化设备均由弱电智能化施工单位负责采购。

设备接线及系统调试由弱电智能化施工单位负责。

√与幕墙专业相关的智能化设备安装由幕墙专业完成。

√5、空调空调:承包范围内的空调机组控制柜、新风机组控制柜、送/排风机控制箱、潜污泵、生活水泵控制箱、热力站和变频器等设备的安装,并根据招标文件要求在控制箱内提供独立的无源接线端子供弱电施工单位驳接,并配合弱电智能化施工单位安装与调试。

弱电智能化工程界面划分大(全)

弱电智能化工程界面划分大(全)
V
其它上述未描述到的与该系统相关的工作,均由弱电单位完成
V
11、电
梯刷卡
电梯公司提供电源到轿厢顶并提供检修开关
V
系统
从电梯机房到各电梯内部电梯刷卡系统的信号线及随行电缆由电 梯公司提供
V
电梯轿厢内开孔由电梯公司负责,弱电单位提供位置和尺寸
V
弱电单位负责完成电梯刷卡系统各设备供货安装和接线调试以及 从设备机房到电梯机房的管线敷设。
V
远程抄表系统相关的设备供货安装调试、线管敷设。
V
其它上述未描述到的与该系统相关的工作,均由弱电单位完成
V
13、光
纤入户
弱电箱的供货和安装(包括墙面开槽和收口恢复,需要按照规范进 行挂网等防开裂措施)
V
从走廊弱电桥架连接处到入户管的敷设 (包括墙面开洞开槽以及收 口恢复,需要按照规范进行挂网等防开裂措施)
弱电智能化工程界面划分表
工程 项目
按系统
施工内容
弱电智能化单位
土建总包单位/
机电/装修/电 梯等
弱电智
能化
1、机房
工程
弱电机房:土建、墙面批荡扇灰、防尘漆批荡、地面抹平、市电配 电柜安装和电源引入、机房内照明及开关插座、接地网、消防装置 (包括气体灭火器、报警装置等)
V
消防控制中心.土建、墙面批荡扇灰、防尘漆批荡、地面抹平、铝 扣板天花吊顶
单位负责弱电背景音乐系统的采购、安装、调试,以及与消防施工 单位的广播主机的接驳,要求必须能够满足消防验收。
4、幕墙
所有涉及幕墙专业范围内的智能化设备均由弱电智能化施工单位 负责米购。设备接线及系统调试由弱电智能化施工单位负责。
V
与幕墙专业相关的智冃匕化设备安装由幕墙专业完成。

工程界面划分

工程界面划分

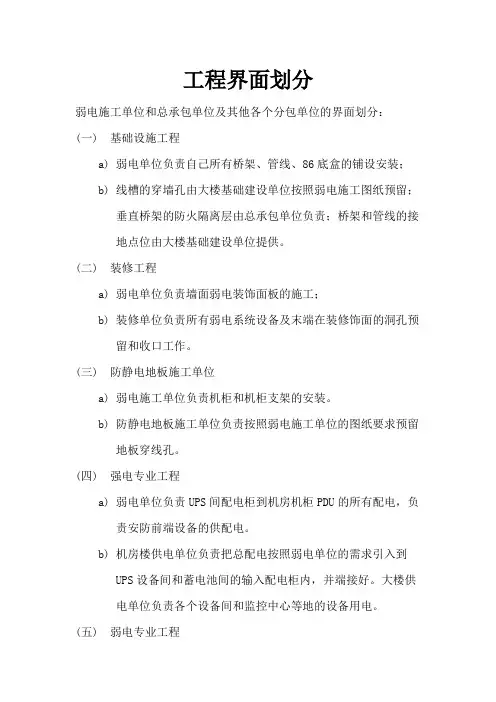

工程界面划分弱电施工单位和总承包单位及其他各个分包单位的界面划分:(一)基础设施工程a)弱电单位负责自己所有桥架、管线、86底盒的铺设安装;b)线槽的穿墙孔由大楼基础建设单位按照弱电施工图纸预留;垂直桥架的防火隔离层由总承包单位负责;桥架和管线的接地点位由大楼基础建设单位提供。

(二)装修工程a)弱电单位负责墙面弱电装饰面板的施工;b)装修单位负责所有弱电系统设备及末端在装修饰面的洞孔预留和收口工作。

(三)防静电地板施工单位a)弱电施工单位负责机柜和机柜支架的安装。

b)防静电地板施工单位负责按照弱电施工单位的图纸要求预留地板穿线孔。

(四)强电专业工程a)弱电单位负责UPS间配电柜到机房机柜PDU的所有配电,负责安防前端设备的供配电。

b)机房楼供电单位负责把总配电按照弱电单位的需求引入到UPS设备间和蓄电池间的输入配电柜内,并端接好。

大楼供电单位负责各个设备间和监控中心等地的设备用电。

(五)弱电专业工程a)弱电施工单位负责铺设总配线间到机房和设备间的光缆,以及两端的配电架的安装。

b)从市局敷设到机房楼总配线间的光缆,由光缆铺设单位负责做好两端的配线架。

(六)楼宇自控工程a)基础环境建设单位负责供电系统、新风系统、照明系统、消防系统、电梯系统等设备的安装,及运行、安全状况、能源使用状况的管理。

b)弱电单位负责集成以上各个系统的监测,实现集中监视。

(七)中央空调工程a)空调施工单位负责整个大楼的中央空调和机房精密空调的实施。

b)弱电施工单位负责冷机群控系统的搭建。

弱电工程施工界面划分

弱电工程施工界面划分

弱电工程施工界面划分是指在建筑智能化系统中,各个子系统之间的施工责任和界面的明确划分。

这对于保证工程质量、降低工程成本、缩短工程周期具有重要意义。

本文将从弱电工程的特点、施工界面划分原则、常见弱电系统施工界面划分等方面进行详细阐述。

一、弱电工程的特点1. 系统复杂:建筑智能化系统涉及弱电领域广泛,包括综合布线、安防、音视频、通信、自动化控制等多个子系统。

2. 技术密集:弱电工程涉及众多高新技术,如光纤通信、网络通信、数字信号处理等。

3. 施工要求高:弱电工程对施工质量、工艺、材料等方面有很高的要求,如防干扰、防雷、屏蔽等。

4. 协同性强:弱电工程涉及多个专业领域,如土建、装修、电梯等,需要各专业密切配合。

二、施工界面划分原则1. 明确责任:施工界面划分应明确各方的施工责任,避免责任纠纷。

2. 高效协同:施工界面划分应有利于各专业之间的协同工作,提高施工效率。

3. 质量可控:施工界面划分应确保各子系统施工质量,满足整体工程质量要求。

4. 成本合理:施工界面划分应合理控制工程成本,避免浪费。

三、常见弱电系统施工界面划分1. 综合布线系统:外线进线接入部分、进线机房光纤交接箱等设备由各个运营商负责建设;由进线机房至楼层分线箱的光纤及楼层分线箱、楼层分线箱至多媒体布线箱的光纤由智能化承包单位负责。

楼内内综合布线点位由智能化施工单位负责穿线、面板及面板内模块安装。

2. 安防系统:包括视频监控、入侵报警、门禁等子系统。

系统设备和管线的供应、安装、调试由智能化承包单位负责。

3. 音视频系统:包括会议系统、音响系统、多媒体教学等子系统。

设备及管线的供应、安装、调试由智能化承包单位负责。

4. 通信系统:包括电话、无线通信等子系统。

外网接入由当地运营商负责,楼内网络建设及无线覆盖由智能化承包单位负责。

5. 自动化控制系统:包括楼宇自控、照明控制、能源管理等子系统。

系统设备和管线的供应、安装、调试由智能化承包单位负责。

水电安装分包界面划分

水电安装分包界面划分

水电安装分包工程界面1样板房工程1.1电气部分:样板房户内配电箱及所有照明、插座管线安装(施工起点节点为户内总配电箱,含总配电箱及箱内元器件)。

1.2给排水部分:样板房内所有室内给、排水管安装至楼层已装的排水立管,并接驳连通。

1.3弱电部分:样板房室内电话线、电视线、网络线敷设(施工起点节点为室内总弱电箱,含总弱电箱及箱内元器件)。

2强、弱电安装工程2.1预留、预埋部分:强电、弱电预留(电话、电视、网络在小区范围内全部),空调管道预留、预埋。

2.2表后电气部分:公配出线户表后到室内配电箱、开关、插座、灯具、小区公共照明系统安装。

2.3电缆、桥架:公配、专配、柴发电机、智能、弱电桥架安装。

专配、柴发出线电缆安装配电箱安装,箱后照明、开关、插座安装及配电。

公配表后电线、电缆、户配电箱、户电线、开关插座灯具安装。

2.4防雷接地:防雷接地预埋预留安装、接地电阻测试及验收。

2.5弱电部分:室内电话线、电视线、网络线敷设(施工起点节点为室内总弱电箱,含总弱电箱及箱内元器件)。

2.6路灯、光彩照明配电箱、电缆。

(电表除外,预留安装位置)3发电机配电3.1电源输出电缆安装:备用电源低压柜接出端的电力电缆采购及安装工程;4电梯配电4.1电梯机房配电箱及进线端至配电房电线电缆安装;5水泵房配电工程5.1泵房电气部分:专配至泵房总电源配电柜出线端之间的线槽和电线安装(含双电源切换开关)。

照明、开关、插座安装。

6给水消防工程配电1.1室内消防系统:包括消火栓系统、自动喷淋系统、火灾自动报警系统、防排烟通风系统、防火卷帘系统一级配电:从配电房出线至各相应配电箱。

1.2各设备房照明、开关、插座系统安装。

7、给排水:7.1给水从一、二供水表后起至各用水点。

7.2排水:建筑物内、外所有有组织排水(其中污水至生化池为止)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

弱电智能化工程界面划分表
责任单位 序号 施工内容 建设方 BA: 控制阀门/执行机构、阀门控制箱的采购和安装; 220V 供电; (24V 阀体的供电由弱电承包单位负责) 控制及反馈线路安装调试; 精装修区域相关弱电终端需强电电源; 精装修区域强电插座、(弱电地面插座由弱电单位负责); 非精装修区域相关弱电终端需强电电源; 空调风机盘管温控器: a、电子式数字温控器供应及安装调试;(定位由酒店公司确认); b、温控器布线、接线;(包括电源及控制线); c、温控器布管; 8 9 10 移动手机信号覆盖;(项目公司负责提供电源) 联通手机信号覆盖;(项目公司负责提供电源) 电信手机信号覆盖;(项目公司负责提供电源) 卫星及有线电视系统: a、前端机房设备; b、卫星信号接入; 11 c、分配网络; d、用户连接线、有线电视终端面板; e、有线电视信号由项目公司负责接入酒店有线电视机房内; 机电安装 精装修单 弱电智能 单位 位 化单位
弱电智能化工程界面划分表
责任单位 序号 施工内容 建设方 1 负责将市政外线(电线、电缆、光缆)引入到酒店内的指定机房; 弱电机房(包括但不限于程控交换机房、话务员房、网络机房、消防、监控控 制室、电视前端机房)土建、隔墙抹灰、地面抹平; 项目公司预留接地点; 弱电机房内(包括但不限于程控交换机房、话务员房、网络机房、消防、监控 控制室、电视前端机房)消防(应根据不同消防要求配置灭火设备); 机房内送排风机组、分体空调; 机房内装修(静电地板和配合防静电地板开孔由弱电单位施工)、室内强电管 线、照明、插座、弱电配管等; 弱电机房配电箱; 配电箱至设备之线缆(消防、监控控制中心配电箱至UPS 和设备,AV 控制室配 电箱至投影仪投影幕等设备,电话网络机房配电箱至UPS 和设备,卫星电视机 房配电箱至设备)。 机电安装 精装修单 弱电智能 单位 位 化单位 建设方 建设方 建设方 建设方
机电安装单位
5
弱电智能化单位 精装修单位 建设方 建设方采购 (温控器需要 采用酒店公司 指定型号 精装修单位 移动 联通 电信电智能化工程界面划分表
责任单位 序号 施工内容 建设方 总机房: PABX 机柜及网络机柜; (含PABX,核心交换机,路由器,防火墙,配套的UPS电源及其他附件) 总机房: 数据垂直主干光纤总配线架; 语音垂直主干110 总配线架。 与核心交换机接口匹配的光纤跳线; 与程控交换机接口匹配的语音跳线。 垂直部分: 数据垂直主干光缆; 语音垂直主干大对数电缆。 楼层弱电间: 机柜(其中楼层交换机,AP 由运营商提供) 垂直侧光纤配线架; 垂直侧语音110 配线架。 与接入层交换机接口匹配的光纤跳线; 水平侧数据、语音RJ45 模块式快接配线架; 数据、语音RJ45 跳线; 水平部分: 水平布线,末端模块,面板(精装修所负责区域的水平 线管与底盒由精装修安装)。 IDS 信息发布点位; BA 联网控制器点位; 电梯对讲及集控路由、点位;(各电梯机房至消防、监控控制室、话务员房、 工程部) 以及电梯轿厢内的监控的安装问题均需特别注意与电梯安装单位的协调与 配合。 机电安装 精装修单 弱电智能 单位 位 化单位 网络运营提供
13
建设方
14
运营商
弱电智能化工程界面划分表
责任单位 序号 施工内容 建设方 弱电工程设计/供应/安装: (一)信息设施系统 1.1、综合布线系统 1.2、程控交换机系统(网络运营商提供) 1.3、计算机网络系统 1.4、卫星接收及有线电视系统 1.5、背景音乐及紧急广播系统 1.6、多媒体会议系统(AV) 1.7、信息导引及发布系统 1.8、无线对讲系统 (二)信息化应用系统 2.1、一卡通系统 (三)建筑设备管理系统 3.1、楼宇自控系统 3.2、智能照明系统 3.3、电梯监控、五方对讲系统 (四)安全技术防范系统 4.1、视频监控系统 4.2、入侵报警系统 4.3、巡查管理系统 (五)机房工程系统 (六)弱电管路与桥架系统 机电安装 精装修单 弱电智能 单位 位 化单位
弱电智能化单位
12
弱电智能化单位
弱电智能化工程界面划分表
责任单位 序号 施工内容 建设方 磁卡锁系统: 客房磁卡锁安装; 电梯楼层控制器安装; 客房制钥匙系统及服务器联调; 数字程控交换机、网络核心交换机、网络接入层交换机、WLAN 覆盖和相关 设备以及相关附件 机电安装 精装修单 弱电智能 单位 位 化单位
15
弱电智能化单位
弱电智能化工程界面划分表
责任单位 序号 施工内容 建设方 桥架、线槽、线管: A、市政外线(电线、电缆)引入到酒店内的指定机房(消防、监控控制室、网 络通信机房、卫星电视机房等)所需之过路井、桥架/线槽(含桥架层间及桥架 内外封堵、防火枕)、线管由项目公司承担; B、弱电相关机房(消防、监控控制室、网络通信机房、卫星电视机房等) 及机房至每层弱电间、弱电间连至各末端区域的水平及竖向桥架/线槽(包 括但不限于综合布线系统、背景音乐系统、卫星\有线电视系统、消防系统 及手机信号放大系统之桥架\线槽)由项目公司负责。弱电施工单位负责弱 电桥架\线槽相关的所有防火封堵。 C、地下1 层、设备层、顶层由弱电桥架/线槽到前端弱电点位所 有的配管、底盒及牵引线由所在区域精装修单位承担; D、各层精装修区域之外专用机房(配电房、水泵房、空调机房等)内所有 桥架/线槽/配管由总包负责(其中穿线部分由弱电施工单位承担) E、各层精装修区域由弱电桥架/线槽到前端弱电点位所有的配管、底盒及牵 引线(包括客房内小线槽),由所在区域精装修单位承担。 说明:1、本表仅为界面指示,工程内容亦需参照招标文件,所有未注明内容按上述原则执行; 2、上表内弱电面板由弱电承包单位供应及安装,面板形式须获得业主认同。 机电安装 精装修单 弱电智能 单位 位 化单位
2
建设方 精装修单位 建设方
3
弱电智能化单位
弱电竖井内设置UPS 供电的两个电源插座及集中式UPS 到插座、末端的线缆; 各层弱电竖井墙面刷白/地面找平,(非预留所需的墙面、楼板开孔由弱电单位 施工; 各层弱电竖井照明、强电插座;(UPS 电源插座由弱电承包单位负责)
弱电智能化单位 建设方 建设方
4
