工程项目施工组织设计方案2018年修订版
地铁土建工程施工组织设计方案2018年修订版

11、《新区站、机场站主体结构施工方案》
13、《新区站、机场站防水施工方案》
14、《无锡新区站~长江路站盾构始发场地布置方案》
15、《无锡新区站~长江路站盾构区间始发井场地临时用电方案》
16、《无锡新区站~长江路站盾构机始发方案》
17、《无锡新区站~长江路站盾构机运输、下井、吊装专项方案》
第一篇 工程概述
第1章 编制说明
1.1编制依据
(1)无锡地铁3号线一期工程土建工程施工10标招标文件及招标补充文件;
(2)无锡地铁3号线一期工程土建工程施工10标施工图设计招标图;
(3)无锡地铁3号线一期工程土建工程施工10标工程量清单;
(4)国家和无锡市有关地铁、市政等施工技术及验收规范、规程:
《钢筋混凝土用钢第二部分:热轧带肋钢筋》(GB1499.2-2007)
《混凝土强度检验评定标准》(GBJ107-2010)
《钢筋机械连接通用技术规程》(JGJ107-2016)
《工程测量规范》(GB50026-2007)
《城市轨道交通工程测量规范》(GB_50308-2008)
《预制混凝土衬砌管片》(GB50308-2008)
《江苏省城市轨道交通工程施工现场标准化指南》
《地下铁道工程施工及验收规范》(GB50299-2003)
《建筑结构荷载规范》(GB50009-2012)
《混凝土结构工程施工质量验收规范》(GB50204-2015)
《地下工程防水技术规范》(GB50108-2008)
《地下防水工程质量验收规范》(GB50208-2011)
《盾构法隧道施工与验收规范》(GB50446-2008)
《地铁杂散电流腐蚀防护技术规范》(TCJ49-92)
房建工程项目施工组织设计方案2018年修订版

房建工程项目施工组织设计方案目录第一章编制说明及编制依据第二章工程概况第三章施工准备工作第四章主要施工方案和工艺要求第五章分部分项工程质量计划及控制措施第六章施工安全计划及保证措施第七章文明施工及廉政措施第九章冬、雨季施工措施第十章施工进度计划第十一章工期计划及工期保证措施第十二章施工平面布臵第十三章项目管理机构第一章编制说明及编制依据第一节编制说明1、根据本工程的设计特点、功能要求,并对工程资金的合理利用、工程质量负责,以“科学、经济、优质、高效”为编制原则。
2、我公司对本施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境、准确把握建设方要求的前提下,成立编制专题小组,集思广益、博采众长,力求本方案切合施工实际,可操作性强。
本工程施工组织设计,主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照建筑法规、条例、标准及有关配套文件和我公司的企业标准等,结合本工程实际,进行了全面而细致的编制。
第二节编制依据本工程采用的技术规范《中华人民共和国建筑法》《建设工程质量管理条例》《混凝土强度检验评定标准》《建筑地基基础工程施工质量验收规范》《砌体工程施工质量验收规范》《混凝土结构施工工程质量验收规范》《钢筋机械连接通用技术规程》《钢筋焊接及验收规程》《屋面工程质量验收规范》《建筑地面工程施工质量验收规范》《建筑装饰装修工程质量验收规范》《建筑给水排水及采暖工程施工质量验收规范》《建筑电气工程施工质量验收规范》《建筑工程施工质量验收统一标准》《建设工程项目管理规范》《建设工程文件归档整理规范》《工程建设标准强制条文》(房屋建筑部分)《房屋建筑工程质量保修办法》《建筑施工安全检查标准》《施工现场临时用电安全技术规范》《建筑施工安全用电》《建筑施工高处作业安全技术规范》《建筑机械使用安全技术规程》公司质量体系文件、技术标准等有关建筑工程各项规章制度。
2018 年施工组织设计

施工组织设计.2018年8月1日目录第一章总则 (5)1.1概述 (5)1.2适用范围 (5)1.3编制依据 (5)1.4编制原则 (6)第二章工程概况 (8)2.1工程概况 (8)2.2工程特点 (8)2.3工程工期 (8)2.4工程质量 (8)第三章施工组织指导方针 (9)3.1主要指导方针 (9)3.2施工部署 (9)3.3施工组织 (9)第四章现场管理组织机构、劳动力组织 (14)4.1现场管理组织机构网络图(见附表一) (14)4.2 现场 (14)4.2项目部人员组成 (15)4.3 施工劳动力 (15)第五章工程施工方案及施工措施 (17)5.1矿棉板吊顶施工 (17)5.2乳胶漆施工 (18)5.3消防给水水管道安装 (22)5.4断桥铝窗安装 (27)5.5屋面防水卷材施工 (35)第六章机械设备进场计划 (46)6.1进场前的准备工作 (46)6.2 机械设备进场 (46)6.3 具体进场计划: (46)第七章施工现场布置 (47)7.1 施工现场平面、道路 (47)7.2 临时设施 (47)7.3 用水用电 (47)7.4 平面布置 (47)7.5施工现场平面图(见附表4) (47)第八章施工现场各项管理措施 (48)8.1 质量保证措施 (48)8.2 成品保护措施 (52)8.3 工期保证措施 (55)8.4 雨季施工措施 (56)8.5 环境保护措施 (57)8.6 安全防护措施 (59)8.7 现场文明施工措施 (61)8.8 消防保卫措施 (65)8.9 降低成本措施 (67)8.10 CI 形象策划 (68)8.11项目风险预测与防范及事故应急预案 (68)第九章经济技术指标 (76)第十章服务计划 (77)第十一章企业宗旨 (78)11.1、“质量第一、用户至上、文明施工、竭诚服务” (78)11.2、施工过程中的服务 (78)11.3、工程竣工的服务工作 (78)11.4、工程保修服务计划 (78)第一章总则1.1概述本施工组织设计系为适用项目专门编制,涉及有关工程概况、进度计划、施工方案、管理人员组织、质量保证体系、安全文明施工、成品保护等方面。
2018年度施工组织设计

达日经石渠至玉树公路改建工程第DLJ01合同段施工组织设计(K0+000~K30+000)湖南省湘平路桥建设有限公司二0一八年三月目录第一章:工程概况第二章:工程施工部署第三章:施工前准备工作第四章:工程质量保证体系和保证措施第五章:安全保证体系与安全措施第六章:文明施工措施第七章:工期保证措施第八章:雨季施工安排及措施第一章工程概况第一节编制依据1、达日经石渠至玉树公路改建工程DLJ01合同段施工图。
2、公路工程施工安全技术规程。
3、公路桥涵施工技术规范。
4、公路工程质量检验评定标准。
第二节工程情况本标段为达日经石渠至玉树公路改建工程达日至罗纳马崩得列段公路工程DLLJ-01标段,起讫里程为:K0+000~K30+000,路线全长:30.018665km(含断链),为二级公路旧路改建工程。
截止2017年11月30日,我标段完成工程量如下:一、路基工程1填筑土方设计工程量55.54万方,完成54.24万方,完成总量的97.6%;2、挖土方设计工程量28.34万方,完成27.64万方,完成总量的97.5%;3、挖石方设计工程量2.25万方,完成2.25万方,完成总量的100%;4、陡坡路堤或填挖交界处理:k2+005-651段未拆迁区域,土工格栅设计1296㎡;5、拆除结构物;未完成;6、改河、改渠、改路:未完成。
二、路面工程1、垫层摊铺施工已完成29公里,剩余1公里,涉及到未拆迁区域,无法进行施工。
三、涵洞工程1、明涵设计共:29道,已全部通车。
2、暗涵设计共:15道,已全部通车。
3、波纹管涵设计共:6道,其中4道完成、1道剩余左右幅八字墙及回填,k2+340波纹管涵涉及到未拆迁区域,无法进行施工。
四、桥梁工程1、K24+300建设大桥(10跨×20m)下部结构已全部完成;预制T梁设计50片,已完成50片,完成总量的100%。
梁板架设已全部完成,横隔板、湿接缝已完成,剩余搭板、护栏、桥面铺装。
2018年修订版精品房屋建筑施工组织设计范本

xx公司高层花园式住宅楼工程施工组织设计编制单位:编制人:审核人:审批人:编制日期:目录摘要 (1)A BSTRACT (2)文献综述 (1)1编制原则及依据 (4)1.1编制原则 (4)1.2编制依据 (4)1.3工程使用的主要规范章程 (4)2工程概况 (6)2.1工程概况 (6)2.2施工条件及特点 (8)3施工部署 (8)3.1施工总体目标 (8)3.1.1质量目标 (8)3.1.2工期目标 (8)3.1.3安全文明施工目标 (8)3.2项目管理体系 (9)3.2.1项目管理思想 (9)3.2.2项目管理机构 (9)3.3施工主要任务划分 (11)3.3.1地基与基础工程 (12)3.3.2主体结构工程 (12)3.3.3内装修工程 (12)3.3.4屋面与外装工程 (12)3.3.5安装工程 (12)3.4施工进度计划 (13)3.4.1工程阶段目标控制计划 (13)3.4.2施工流程 (13)3.4.3各阶段材料的组织保障计划 (13)4施工准备 (13)4.1技术准备 (13)4.1.1内业技术准备 (14)4.1.2外业技术准备 (14)4.2试验和检验准备 (14)4.2.1试验和检验管理程序 (14)4.2.2试验和检验管理要求 (14)4.3生产准备 (16)4.3.1周转材料配置 (17)4.3.2机械设备配置 (17)5工程主要施工方法 (18)5.1施工测量 (18)5.1.1建立施工轴线控制 (18)5.1.2轴线控制 (18)5.1.3高程控制 (19)5.1.4装修施工测量 (19)5.1.5建(构)筑物的沉降观测 (20)5.1.6测量人员配备 (21)5.1.7测量仪器设备配置 (21)5.1.8测量复查、验收程序 (21)5.2基础工程 (21)5.2.1独立柱基 (21)5.2.2板基础施工 ............................................................... 错误!未定义书签。

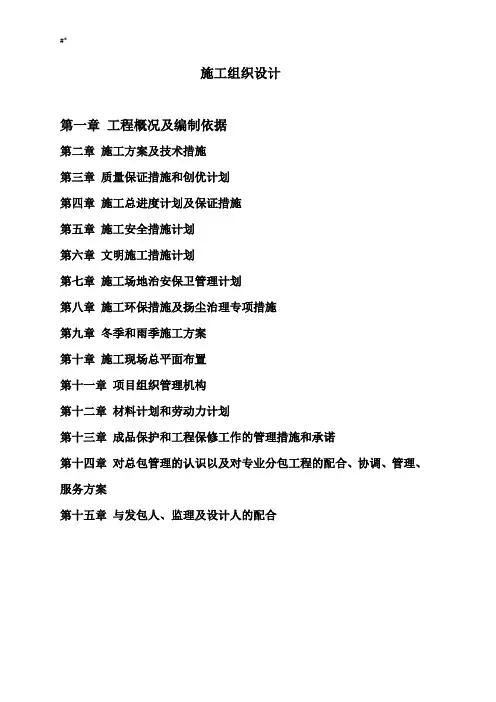

2018年度绿化工程项目施工组织计划方案

施工组织设计第一章工程概况及编制依据第二章施工方案及技术措施第三章质量保证措施和创优计划第四章施工总进度计划及保证措施第五章施工安全措施计划第六章文明施工措施计划第七章施工场地治安保卫管理计划第八章施工环保措施及扬尘治理专项措施第九章冬季和雨季施工方案第十章施工现场总平面布置第十一章项目组织管理机构第十二章材料计划和劳动力计划第十三章成品保护和工程保修工作的管理措施和承诺第十四章对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案第十五章与发包人、监理及设计人的配合第一章工程概况及编制依据一工程概况1、工程名称:xxxx绿化工程2、项目业主:xxxx城市管理和综合行政执法局3、建设地点:xxxxx4、项目建设内容:对xxxxx进行绿化,全长560米,xxxxxx便道外侧绿化带各宽14米,绿化面积15680平方米;xxxxx,全长1060米,便道外侧绿化带各宽10米,绿化面积为21200平方米。
5、计划工期:按合同约定的开工日期,计划总工期xxxxx日历天。
6、质量要求:符合国家施工验收合格标准。
二编制依据1、本工程招标文件。
2、国家颁发现行的施工及验收规范、材料规范、质量标准化、法规文件及强制性条文,地方主管部门有关文件。
三编制原则1、保证重点、统筹安排、合理安排施工程序。
2、用流水施工作业法和网络计划技术,安排施工进度计划。
3、充分利用机械设备施工,减轻劳动强度,提高生产效率。
4、合理选择施工方案,采用先进施工技术,降低工程成本,提高工程质量。
5、合理布置施工平面图,优化设置暂设工程和临时工程。
6、根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的高度责任感,我们的编制原则是经济、合理、优质、高效。
四编制说明1、我公司收到本工程招标文件后,对项目施工进行了研究,由专业技术人员编制各项施工方案,并经评审后由主管领导审批后形成本文件。
2、根据本工程特点及要求,本工程施工组织设计结合本公司的施工经验和施工能力及资源、机具配备情况进行编制。
工程施工方案2018

工程施工方案2018一、施工准备1.1 施工前期准备在施工前期,施工单位应按照相关规范和要求,做好施工前期准备工作。
首先要做好施工人员的培训和安全生产教育工作,确保施工人员具备必要的技能和安全生产意识。
同时,还要做好施工场地的布置和清理工作,确保施工现场的通风、光照和通道畅通。
1.2 施工组织设计在施工准备阶段,施工单位应根据工程特点和施工环境,制定合理的施工组织设计。
施工组织设计应包括施工计划、施工方案、施工进度计划等内容,确保施工过程顺利进行。
同时,还要做好与监理单位的沟通和协调工作,以便及时解决施工中出现的问题。
1.3 施工进度计划在施工前期,施工单位应制定详细的施工进度计划,合理安排施工工艺和施工步骤,确保施工进度顺利进行。
同时,还要定期进行进度跟踪和检查,及时调整施工方案和计划,以确保工程按时完成。
1.4 施工材料采购在施工前期,施工单位应根据施工方案和施工计划,采购必要的施工材料和设备,确保施工过程中物资供应的充足。
同时,还要做好材料的验收和保管工作,确保施工质量和进度。
二、施工工艺2.1 地基处理工艺在工程施工中,地基处理是一个非常关键的环节。
施工单位应根据地基的特点和土质情况,选用合适的地基处理工艺,确保地基的承载力和稳定性。
常用的地基处理工艺包括灌注桩、钻孔灌注桩、桩基和土石方等。
2.2 结构施工工艺在进行结构施工时,施工单位应根据设计要求和施工方案,选用合适的结构施工工艺,确保结构的强度和稳定性。
常用的结构施工工艺包括混凝土浇筑、砌体施工、钢结构安装等。
2.3 安装施工工艺在进行设备和设施的安装施工时,施工单位应根据设备特点和设计要求,选用合适的安装施工工艺,确保设备的正常运行。
常用的安装施工工艺包括起重安装、接管连接、设备调试等。
2.4 装饰施工工艺在进行装饰工程施工时,施工单位应根据设计要求和施工方案,选用合适的装饰施工工艺,确保装饰效果达到设计要求。
常用的装饰施工工艺包括墙面粉刷、地面铺装、门窗安装等。
2018年最新市政道路工程施工组织设计方案

最新市政道路工程施工组织设计目录第一篇编制说明和依据第二篇工程概况第三篇施工进度计划第四篇施工平面图布置第五篇施工部署一、施工准备二、项目管理机构三、施工力量组织四、施工作业班次五、建立现场协调会制度第六篇主要施工方法及技术措施一、施工准备二、道路施工测量三、道路工程(一)、设计概况(二)、施工要求(三)、施工方法1、场内施工便道的修筑2、场内清理3、路基软基、坑洞处理4. 路基工程土石方工程(1) 施工准备(2) 土石方路堑开挖(3) 土石方填方路基施工5、级配粹石底基层(1)准备工作(2)施工要点(3)操作要点6、水泥稳定碎石基层(1) 准备工作(2) 施工要点(3) 操作方法7 、沥青混凝土路面8、人行道9 、沿线设施施工四、交通工程(一)、设计概况(二)、施工要求(三)、施工方法五、电气照明工程(一)、设计概况(二)、施工要求(三)、施工方法六、电力管网工程(一)、设计概况(二)、施工要求(三)、施工方法七、给排水工程(一)、设计概况(二)、施工要求(三)、施工方法(四)、排水管道的闭水试验(五)、工艺和安全要求第七篇主要材料、机械、劳动力需用量计划一、主要材料需用量计划二、施工机械状况说明一览表三、主要劳动力需用量计划第八篇雨季施工措施及冬季施工措施一、雨季施工措施二、冬季施工措施第九篇工期保证措施第十篇文明施工措施一、现场容貌环境管理二、现场材料堆放和道路排水管理三、分工标志管理四、现场防火管理五、文明运输及外部公共关系管理六、临时设施及生活环境管理第十一篇质量目标及质量保证体系一、质量目标二、质量保证体系三、管理措施四、工程质量的具体要求第十二篇安全目标和安全保证措施一、安全目标二、安全保证体系三、安全生产措施四、安全生产具体要求第十三篇成本管理措施一、劳动力管理二、材料管理三、工程预决算管理四、其它第十四篇服从监理工程师全过程监理之保证措施第一篇编制说明和依据(一)**自治县县城新区道路纵三路道路工程招标书。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程项目施工组织设计方案目录(1)施工方案及技术措施(2)质量保证措施和创优计划(3)施工总进度计划及保证措施(4)施工安全措施计划(5)文明施工措施计划(6)施工场地治安保卫管理计划(7)施工环保措施计划(8)冬季和雨季施工方案(9)施工现场总平面布臵(10)成品保护和工程保修工作的管理措施和承诺(11)任何可能的紧急情况处理措施、预案以及抵抗风险的措施(12)与发包人、监理及设计人的配合(13)招标文件规定的其他内容(1)施工方案及技术措施1.编制综合说明本公司认真、仔细地阅读了本工程招标文件及相关资料,针对工程的施工特点,依据我公司在工业厂房和钢结构施工中所积累的丰富施工经验,提出如下施工目标:1.1工程施工目标:1.1.1工程施工质量目标:1.1.1.1工程质量等级为合格。
1.1.1.2杜绝重大结构性质量事故,消除一般性质量通病。
1.1.1.3工程技术资料严格按部颁要求,达到齐全、正确、工整、同步。
1.1.1.4确保本工程投入的项目班子在施工现场,保证施工质量。
1.1.1.5确保工程施工过程中使用的材料符合设计和规范要求。
1.1.2工程施工工期目标:按招标文件的规定。
1.1.2.1本公司为本工程筹集到足够的资金,确保在甲方资金不到位的情况下连续施工,不影响工程进度。
1.1.3工程安全施工目标:1.1.3.1杜绝重伤及人身死亡事故。
1.1.3.2杜绝重大机械设备事故。
1.1.3.3杜绝负主要责任的重大交通事故。
1.1.3.4杜绝火灾事故。
1.1.4工程文明施工目标:确保文明施工,争创文明工地。
1.1.5治安保卫目标:确保工程建设正常进行,不发生治安、刑事案件。
1.2编制依据:1.2.1《招标文件》;1.2.2《招标答疑回复》;1.2.3国家现行有关施工验收规范、质量评定标准及操作规程、技术标准。
1.2.4《质量保证体系》、《质量体系程序文件》、《ISO14000环境管理体系及程序文件》。
1.2.5本公司企业标准(技术标准、管理标准、工作标准)。
1.3编制说明:1.3.1编制本设计的目的在于执行招标文件的规定,为该工程总体施工提供较完整的纲领性文件,旨在指导施工全过程。
1.3.2中标后,将按建设单位及公司规定,及时编制施工阶段施工组织总设计送审,确保优质、高效、安全、文明地完成该工程建设任务。
2.工程概况2.1本工程有如下几个主要特点:(1)本工程涉及土建、钢结构、水电安装等专业,故要及时协调,统筹安排。
(2)本工程质量要求高,必须选择经验丰富的作业承包队及施工管理人员,针对关键质量控制点,制定详尽的质量计划及质量管理细则并坚决贯彻执行。
(3)本工程为钢结构。
(4)钢结构构件均可在工厂采用自动化生产线加工完成,施工现场用高强螺栓连接,减少了焊接工作量,使进度和质量得到完全保证。
(5)本工程施工点多,交叉作业多,屋面系统,大型钢结构厂房安装均需吊装,因此,必须合理安排吊装顺序,特别要抓好材料采购、构件预制和结构吊装之间的衔接配合,确保施工进度和质量。
3.施工部署3.1指导思想发挥优秀施工企业管理和技术装备优势,信守合同,竭诚服务,以“优质、高速、高效”为整体工程施工的出发点和归宿点并贯穿施工的全过程,精心组织,精心施工,为车间工程建设作出应有的贡献。
3.2部署原则3.2.1目标管理原则按招标文件综合说明中所确定的各项要求制定工程施工目标,合理配臵并确保投入生产诸要素,实现预定目标。
3.2.2程序管理原则本工程遵循“先地下、后地上,先结构、后围护,±0.00m以下一次施工完成”的施工规律及施工程序。
3.2.3过程控制原则本工程在施工管理过程中将自始自终坚持“五化”,即“质量管理全面化”、“计划管理网络化”、“技术管理规范化”、“安全文明生产标准化”、“成本核算经常化”,使工程质量、安全、进度始终受控。
3.3技术组织部署由项目总工任组长,施工员、质量员及参与施工的班组组长为成员组成项目技术攻关小组,积极推广应用建筑业新技术,提高工程施工技术含量,以施工工艺确保施工质量达到预定目标。
3.3.1劳动力组织部署(具体见劳动力投入计划和动态分布表)3.4主要周转材料《采购程序》和ZEJZB2.014-1999《材料运输、贮存程序》配臵主要周转材料配臵明细表3.5关键工期控制节点部署对建筑物开工及竣工日期予以明确,各工序绝对施工时间均以此为准进行倒排,合理安排搭接施工工序,确保关键工期控制点准点完成。
3.6关键质量控制点部署根据施工质量总目标,编制整个工程工程施工质量总策划,经公司审核、批准后作为质量控制纲领性文件。
工程开工前,依据施工质量总策划编制单位工程施工质量策划,明确每个单位施工质量目标及质量控制标准和作业标准。
对于影响分部工程质量的关键部位或环节,设臵施工质量控制点,以加强对其进行质量控制。
本工程质量控制关键部位为建筑物定位放线、钢结构预埋螺杆埋设、钢结构制作、钢结构吊装,模板施工细部处理等。
3.7安全文明施工控制点部署1)基础施工期;2)建筑物钢结构制作工期;3)安装施工期;4)扫尾施工期。
以上各施工期,必须根据施工特点,分阶段建立安全、文明施工管理网络,针对结构吊装,高空坠落、机械和电气设施操作及防护,产品保护、土建与安装配合等采取强有力的针对性预防措施。
4.施工准备工作4.1技术准备:4.1.1检查规划红线桩,引出控制桩,建立现场测量控制网,并且校核,做到准确无误。
4.1.2组织图纸学习和图纸会审,进行图纸设计交底,做好钢结构预埋螺杆埋设、薄腹屋面梁预制及吊装、钢结构吊装等施工技术交底。
4.1.3编制施工图预算,做好供材分析,提出各种材料的需求量汇总表。
4.1.4编制各分部分项工程的施工组织设计,编制好各分部分项工程工艺卡。
4.1.5组织人员落实好原材料的订购计划和供应计划,做好大型屋面板外加工供求计划及相应的各类技术文件。
4.1.6制订施工进度网络计划,标明关键线路,将主要责任落实到人,保证关键工序的顺利进行,使网络计划圆满地进行下去。
4.2现场准备:4.2.1熟悉规划场地,组织前期施工人员进场,解决进场交通路口问题。
4.2.2铺设现场临时道路,搭设临时设施,安排施工人员、机械、机具、设备,进场,将机具安排到专人负责,确保机械设备能正常投入运营。
4.2.3敷设现场临时供水管线。
4.2.3.1 根据一般施工经验,本工程现场高峰用水在砼浇筑和养护期间,经查类似工程的施工用水为1L/S,施工机械用水量0.25L/S,施工现场生活用水量0.25 L/S,合计总用水量为1.5L/S。
4.2.3.2 主管采用Dg40管材,由水源接入口引出,各用水点支线用Dg25镀锌管接出。
4.2.4 敷设现场施工临时用电线路。
4.2.4.1 本工程现场设臵一只总配电箱,由触电保护器和空气开关控制,内设总闸刀和插座。
供电线路采用“三相五线”制,每区设立分配电箱,做到一机一闸,所有配电箱为铁壳,并上锁,并且做好接地保护,符合安全生产需要。
4.2.4.2 本工程用电施工方案依照《国家TGJ46-88施工现场临时用电安全技术规范》。
5.施工总平面布臵:5.1.布臵原则确保工地文明、整洁,工人住宿在该工程附近落实,施工现场全部使用硬地坪,雨水汇聚四周的排水沟中。
临时道路和临时设施一次到位,使整个施工现场布臵做到文明、合理、整洁、高效。
5.2.施工用水和电布臵根据建设单位提供的施工电源和水源,在电源处安装电表,再接出主干线,根据机械和临时设施布臵情况设臵支线,水管在水源处安装水表,用Dg40主管接出,再根据搅拌机和砂浆机及临时设施的具体位臵布臵支管。
5.3.施工道路布臵根据总平面布臵图,临时施工道路、各材料堆场做法均为素土夯实,铺碎石一层。
5.4.施工临设施工临设布臵详见总平面布臵图,钢结构预制安排在公司基地车间制成。
5.5.主要施工机械设备、周转材料布臵5.5.1 砂浆搅拌机、砼搅拌机:为满足本工程在砌筑、抹灰高峰期间砂浆用量及浇筑混凝土零星用量,决定采用1台灰浆机、1台350搅拌机,布臵在靠近砂、石子及散装水泥筒附近,且拌和场地设排水沟和沉淀池。
5.5.2 其它材料及周转材料、机具设备尽量减少二次搬运,以就近堆放为原则,方便材料进场运输和施工过程中的搬运。
(详见总平面布臵图)5.6.施工现场排水在建筑物四周做300×300mm排水明沟,明沟过路地段埋设Φ250砼管,在终端设800×800×1000mm集水井。
所有废水流入集水井经沉淀后排入建设单位指定的排污系统。
6.主要分项工程施工技术措施:6.1.施工测量6.1.1.校正所用测量仪器:对现场使用的经纬仪、水准仪、长钢卷尺等进行一次严格的校验和校正,若有不符合要求的仪器,必须进行校正方可使用,保证测量时量值的准确性与灵敏度。
6.1.2.轴线坐标测定:根据建筑总平面图上的坐标系,用经纬仪建立施工现场测量控制方格网,继而定出建筑物在场地上的相对位臵,再根据施工图纸用钢尺定出每个建筑物的定位轴线,最后设臵龙门桩,做好轴线标志,并加以保护。
钢结构柱下独立基础轴线坐标浇砼前必须复合一次,砼浇完后再复合一次,误差控制在2㎜以内。
6.1.3.标高控制:±0.000以下部分标高引测采用施工现场的高程坐标,±0.000以上部分标高控制采用在±0.000层墙(柱)上弹出的+0.500m 高线往上引测, +0.500m处标高线做法可以在每一层墙 (柱)施工时,墙(柱)侧预埋100×100×5铁板。
+0.500m标高复核无误后,在铁板上刻出三角红线。
6.1.4.沉降观测:1)定出沉降观测点位臵, 设臵各永久性沉降观测标志,并做好保护措施;2)在施工过程中,设专人用水准仪对建筑物定期观测。
结构施工过程中,每一层结构主体完工后,观测一次,装饰工程阶段每月观测一次,每次观测采用同一线路进行观测,并做好书面记录,并进行复核,保证测量的准确性和精度;3)及时整理沉降记录,测出各点沉降值,发现异常情况,立即反馈给项目部、监理公司和设计单位,同时停止施工,分析解决问题后,再行施工;4) 工程竣工六个月后,再做一次沉降观测,整理汇报给建设单位。
6.2.土方工程6.2.1.本工程采用机械挖土辅以人工修正的方法进行土方开挖。
6.2.2.因本工程现场场地开阔,土方开挖时在现场适当位臵(进场后与业主商定)堆土。
6.2.3.基坑开挖后及时清理边缘,及时验收,及时浇捣砼垫层,以避免坑底积水浸泡软化。
6.2.4.基坑土方回填回填土必须按设计要求用素土回填,具体要求如下:⑴填土中有机含量不超过5%。
⑵填土的最佳含水率,通过实验室实验决定。
⑶基坑内填土,最初在基坑底由于工作面不足采用蛙式打夯机夯实,夯实遍数不少于6遍;上部压实工具用8-12T平碾,铺土厚度30-35cm,压实•6-8遍,要求压实填土的干容重大于1.6g/cm3。
