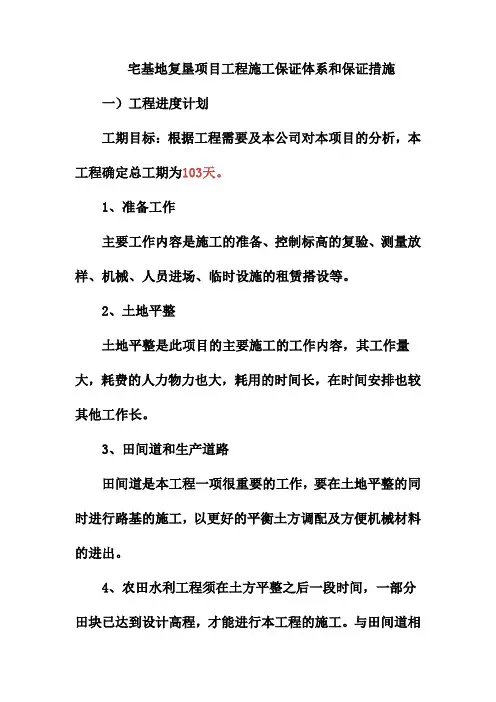

宅基地复垦项目工程施工保证体系和保证措施

宅基地复垦项目工程施工保证体系和保证措施一)工程进度计划工期目标:根据工程需要及本公司对本项目的分析,本工程确定总工期为103天。
1、准备工作主要工作内容是施工的准备、控制标高的复验、测量放样、机械、人员进场、临时设施的租赁搭设等。
2、土地平整土地平整是此项目的主要施工的工作内容,其工作量大,耗费的人力物力也大,耗用的时间长,在时间安排也较其他工作长。
3、田间道和生产道路田间道是本工程一项很重要的工作,要在土地平整的同时进行路基的施工,以更好的平衡土方调配及方便机械材料的进出。
4、农田水利工程须在土方平整之后一段时间,一部分田块已达到设计高程,才能进行本工程的施工。
与田间道相交处的涵管铺设须在道路路基施工前完成,以免重复施工。
二)保证进度措施本工程合同工期为90d,为确保本工程在90个日历日如期按时、保质保量地完成,根据本工程的特点,结合公司人、材、机的安排,我们将在以下几个方面采取相应的措施:1、计划控制措施为了保证合同工序的履约,必须严格目标控制,制定周密的计划,项目经理部控制月、旬计划,基层作业区控制周计划,单机控制日产量计划,并按照网络计划图中节点的控制目标和工序计划目标加强考核,确保分阶段,分项目目标的实现。
加强整个阶段进度计划的动态控制和管理,收集施工现场进度信息,随时掌握工程进展,制定周密的周、月进度计划,并在每周三及每月底,统计出周月的施工进度,并进行计划值与实际完成值的比较分析,发现进度拖后,并系统地分析原因,提出修改意见,以保证项目按期完成。
贯彻企业的计划管理,以竣工工期为目标,以施工总进度为基础,计划为龙头,实行长计划、短安排,通过季、月旬计划的布置和实施,强化动态管理,加强调度职能,维护计划的严肃性,实现按期完成竣工的目标。
2、管理措施在本工程施工过程中,充分发挥我公司施工管理方面的优势,加强施工现场人员、材料、机械设备等管理,规划好施工平面布置,确保工期目标顺利实现。
根据本工程的工作内容、工作顺序、持续时间和衔接关系,充分考虑影响工期的因素如:人员、技术含量、施工机具、资金、气候现场、工作环境等。
土地复垦项目规章制度样本

土地复垦项目规章制度样本第一章总则第一条为了规范土地复垦项目,保护生态环境,促进可持续发展,根据国家相关法律法规和政策,制定本规章制度。
第二条土地复垦项目是指在停止使用或者被破坏的土地上开展复垦工作,使其恢复原有的生态功能,保护土地资源的行为和活动。
第三条土地复垦项目必须符合国家土地资源利用总体规划和相关法律、法规的规定,遵守环保、土地管理、土地规划等规定。
第四条土地复垦项目的责任主体应当依法履行社会责任,保障被拆迁人员的合法权益,履行环境保护和生态补偿义务。
第五条土地复垦项目应当依法取得土地复垦工程施工许可证,制定详细的土地复垦方案和进度计划。
第二章项目管理第六条土地复垦项目负责人应当具有相关专业资格,熟悉土地复垦技术和规范,保证土地复垦工作的合法、规范进行。
第七条项目管理部门应当建立健全土地复垦项目管理制度,明确项目管理职责、工作程序和监督检查机制。
第八条土地复垦项目实施前,项目管理部门应当对工程施工单位进行资格审查和资信评估,确保其具备从事土地复垦工程的能力和信誉。
第九条项目管理部门应当加强与相关部门的沟通协调,做好土地复垦项目的前期准备工作,确保项目顺利实施。
第三章项目实施第十条土地复垦项目实施过程中,须严格按照土地复垦方案执行,不得随意更改土地复垦方式和内容。
第十一条施工单位应当按照土地复垦项目进度计划,保质保量完成土地复垦工程,确保土地复垦项目质量。
第十二条施工单位应当配备符合安全生产要求的施工人员,并进行安全教育和培训,做好安全生产管理工作。
第十三条土地复垦项目实施中如果发生建设项目延迟、安全事故、环境污染等问题,应当及时报告项目管理部门并采取相应措施处理。
第四章监督检查第十四条项目管理部门应当加强对土地复垦项目的监督检查,确保项目按照规定进行,保证土地复垦项目质量和进度。
第十五条监督检查人员应当具备相关专业知识和技能,独立公正、严谨执行监督检查工作。
第十六条国家有关部门应当对土地复垦项目实施情况进行评估和督促,发现问题及时协调解决。
土地复垦监管保证措施有哪些

土地复垦监管保证措施有哪些随着城市化进程的加速和农村人口的外流,土地资源的开发利用已成为当今社会发展的重要问题。
土地复垦是指对已经开发利用过的土地进行再次开发和利用,以提高土地资源的利用效率和保护生态环境。
然而,土地复垦过程中存在着一些问题,如土地资源浪费、生态环境破坏等,因此需要加强土地复垦的监管保证措施,以确保土地资源的合理利用和生态环境的保护。
一、建立健全的法律法规体系。
为加强土地复垦的监管保证,首先需要建立健全的法律法规体系。
相关部门应当制定土地复垦的管理办法和规章制度,明确土地复垦的程序和标准,规范土地复垦的行为。
同时,还需要加强对土地复垦的监督检查,对违法违规行为进行严厉的处罚,以起到震慑作用。
二、加强土地复垦的前期调查和评估。
在进行土地复垦之前,需要进行充分的前期调查和评估,了解土地的利用状况和生态环境的情况,评估土地复垦的可行性和影响。
只有在充分了解土地资源和生态环境的基础上,才能制定科学合理的土地复垦方案,避免对生态环境造成不可逆的损害。
三、加强土地复垦的技术支持和指导。
土地复垦是一项复杂的工程,需要借助先进的技术手段和方法。
相关部门应当加强对土地复垦技术的研究和开发,提供技术支持和指导,推动土地复垦工作的科学化、规范化和标准化。
只有通过技术手段的支持,才能提高土地复垦的效率和质量。
四、加强土地复垦的社会监督。
土地复垦涉及到社会的利益和生态环境的保护,因此需要加强社会监督。
相关部门应当积极开展宣传教育工作,加强对土地复垦工作的宣传和解释,引导公众关注土地复垦工作,提高社会的参与度和监督力度。
只有通过社会监督,才能有效地防止土地复垦中的违法违规行为。
五、加强土地复垦的成本核算和资金保障。
土地复垦是一项需要耗费大量资金的工程,需要加强土地复垦的成本核算和资金保障。
相关部门应当制定土地复垦的资金保障机制,确保土地复垦工作的顺利进行。
同时,还需要加强对土地复垦资金的监督管理,防止资金的浪费和挪用。
土地复垦管理安全保障措施

土地复垦管理安全保障措施背景随着城市化和工业化进程的不断加快,我国的土地不断被占用,导致一些农村地区的草原和耕地不断缩小。
为了保护土地资源,国家实施了土地复垦政策,将发展中的城市和经济园区建设约束在一定的空间范围内,同时复垦一些废弃或者荒废的土地,以达到提高土地利用率和保护环境的目的。
在执行这一政策的过程中,土地复垦管理安全保障措施十分重要。
本文将探讨土地复垦管理安全保障措施的必要性和具体措施。
必要性1.减少人员和资源损失土地复垦是在原有的土地上进行改造,由于工程规模较大,需要涉及到大量的人员和资源。
如果管理措施不到位,可能会造成人员或者资源的损失。
因此,土地复垦管理安全保障措施是十分必要的。
2.保护生态环境在土地复垦的过程中,必然会对原有的自然环境造成影响,如果掌控不好,很可能导致生态环境的破坏。
为此,必须做好管理工作,制定出一系列的管理措施,保护生态平衡。
3.保障工程的顺利进行土地复垦是一项复杂的工程,如果管理措施不到位,可能会导致工程的延迟甚至出现严重后果。
因此,必须要有一定的安全保障措施,保障工程的顺利进行。
具体措施1.制定合理的工程方案土地复垦工程需要考虑到多个因素,比如原有土地的情况、新建设的基础设施等等,采用科学合理的方案能够有效地避免风险,保障安全。
2.及时发现和处理隐患在工程进行的过程中,可能会发现一些隐患,比如地质问题、环保问题等。
如果及时发现并妥善处理,就能避免这些问题的扩大化。
3.建立完善的安全管理体系在工程进行的过程中,必须建立一套完善的安全管理体系,包括安全规定、安全教育等等,以达到规范工程操作和提高工作效率的目的。
4.加强人员培训在工程中,人员是最基础的保障措施,必须加强人员的培训,使他们了解安全管理工作的本质,提高工程的安全性和稳定性。
5.强化监督检查为了保障工程的正常进行,监督检查是不可或缺的。
必须建立有效的监督和检查机制,及时发现问题并及时解决,同时也能够及时总结经验。
土地复垦整理工程质量保证措施

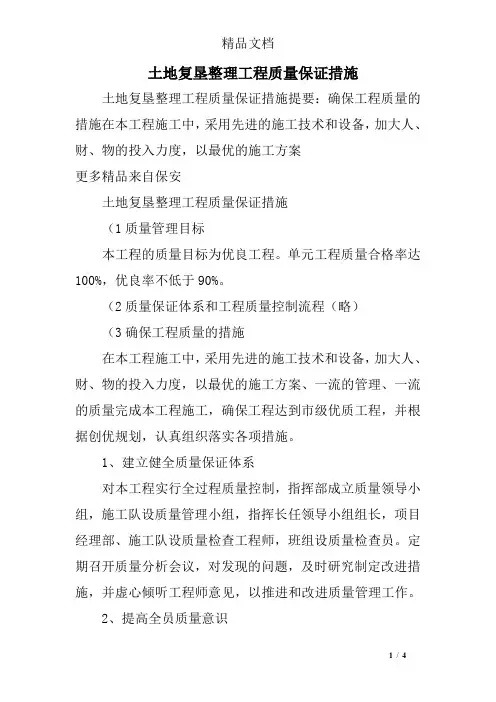

土地复垦整理工程质量保证措施土地复垦整理工程质量保证措施提要:确保工程质量的措施在本工程施工中,采用先进的施工技术和设备,加大人、财、物的投入力度,以最优的施工方案更多精品来自保安土地复垦整理工程质量保证措施(1质量管理目标本工程的质量目标为优良工程。
单元工程质量合格率达100%,优良率不低于90%。
(2质量保证体系和工程质量控制流程(略)(3确保工程质量的措施在本工程施工中,采用先进的施工技术和设备,加大人、财、物的投入力度,以最优的施工方案、一流的管理、一流的质量完成本工程施工,确保工程达到市级优质工程,并根据创优规划,认真组织落实各项措施。
1、建立健全质量保证体系对本工程实行全过程质量控制,指挥部成立质量领导小组,施工队设质量管理小组,指挥长任领导小组组长,项目经理部、施工队设质量检查工程师,班组设质量检查员。
定期召开质量分析会议,对发现的问题,及时研究制定改进措施,并虚心倾听工程师意见,以推进和改进质量管理工作。
2、提高全员质量意识定期组织质量教育,牢固树立"质量第一"的观念,在施工中坚持"谁施工谁负责"的原则,在每道工序施工前,主管工程师必须向有关方面做好技术交底并向施工人员明确工序操用规程的质量要求和操作工艺,否则严禁上岗。
3、狠抓工序,确保整体实施针对工程全面质量管理,严格按体系中规定的责权利要求运作,把质量管理的每项工作具体落实到每个部门、每个人身上,使质量工作事事有人管,人人有专职,办事有标准,工作有检查,使经理部的每个人都担负起质量责任。
4、制定保证工程质量的计划安排(1)合理进行劳动力计划安排,保证最佳施工季节形成大干局面。
(2)施工前制定详细的材料用量计划,提前进行备料,保证各工序施工时决不出现"停工待料"现象。
(3)根据工程计划安排,及时合理调遣机械设备,关键工序、关键部位施工使用进口或国际先进施工机械。
(4)根据计划工程量及要求工期进行倒排工期,合理安排各阶段施工任务,保证工程按部就班、有条不紊进行施工。
土地复垦工程施工安全管理体系与措施

土地复垦工程施工安全管理体系与措施1、安全管理体系建立如图所示的安全管理体系,贯彻实施国家和省、市有关安全生产的方针、政策、法规、标准、规范、规程,在施工中认真执行“安全第一,预防为主”的方针,结合本工程的施工特点和具体情况,制定严密的安全管理制度,以保证安全生产。
2、安全管理体系框图针对本工程的特殊情况,公司对项目经理部实行安全生产目标管理,将本工程安全生产责任目标,纳入公司对项目经理的年度考核。
拟安排专职安全员两名,负责施工现场安全工作的监督,24小时跟班检查。
对于安全隐患做到发现一个消除一个。
3、施工安全制度的实施(1)层层落实安全责任制要求各级管理干部和各职能部门做好本职范围内的安全工作,各负其责,做到涉及生产安全的事有人管。
(2)编制安全技术措施制度施工中采用的任何安全措施,都应编制有针对性的安全措施和方案,同时要按程序批准后,认真组织实施。
采用新技术、新工艺、新材料、新设备时,必须制定有针对性的安全措施并落实。
(3)检查与跟踪检查相结合的检查制度公司定期与不定期地组织安全生产大检查,检查安全生产的组织措施,技术措施,安全防护的落实与执行情况,指导安全生产活动的开展,解决生产中的问题,项目部设立安全领导小组,每天跟班巡回检查,及时发现和消除事故隐患,制止违章作业和违纪行为。
检查重点围绕电气线路,机械动力等方面进行,防止发生触电、机械伤人等事故,执行书面整改通知单制度,并做好书面记录。
(4)坚持执行安全技术交底制度分部工程施工前应由项目安全负责人对全体施工人员进行施工技术安全交底,分部工程或每个工种施工前有专职安全员对班组作业人员进行安全技术交底,班组履行签字手续后方可施工。
a、坚持进场安全教育制度对入场的施工技术人员进行严格的三级安全教育,使其熟知安全技术操作规程,了解施工安全的特点。
经常组织班组学习安全技术操作规程,教育工人不违章作业,提高工人的自我保护意识。
b、项目坚持每周召开一次安全会议,班组每天在施工作业前进行安全活动教育,并有记录。
土地复垦整理工程安全生产保证措施
土地复垦整理项目安全生产保证措施本工程任务重、工期紧、施工难度大,为了解决施工与安全之间的各种矛盾,严格贯彻"安全第一,预防为主"的方针,针对本工程特点,制订如下措施,并以严字当头,一丝不苟,常抓不懈,认真贯彻执行。
(1安全管理机构(1)成立安全生产领导机构--安全生产领导小组,健全安全管理系统,设置专职安全员,各施工队、班组设兼职安全员。
(2)安全管理组织机构见现场安全管理组织机构图:(2加强安全生产教育,提高安全生产意识关注教育的四个方面:(1)违章违纪教育;(2)责任心和安全第一教育;(3)职业安全基本知识和技能教育;(4)遵守规章制度和岗位标准化操作教育。
在方法上,采用系统教育与常规教育相结合,开工前进行脱产系统教育,平时抓紧时间进行经常性教育,利用班前班后交待安全工作,开展安全竞赛和安全评比,定期公布评比情况,举办安全生产展览,使施工生产轰轰烈烈,安全生产扎扎实实。
(3对人的安全责任建立安全生产保障体系,实行安全岗位责任制,做到奖罚分明,逐级签订安全包保责任状,明确分工,责任到人,项目部设专职安全监督员,队设立专职安全员,班组设立兼职安全员,逐级负责,使安全工作真正落到实处。
(4建立健全安全生产保证体系在本工程施工过程中,成立强有力的领导班子,建立健全安全保证体系,领导挂帅,全员参加,安全具体负责,组织实施该项目的安全管理,将施工安全和人员健康视为承包商的重要责任,根据工程特点,建立安全岗位责任制,逐级签订安全生产承包责任状,明确分工,责任到人。
确保施工安全贯穿施工全过程。
提高全员意识,消灭事故隐患,消除荫蔽状态下的不安全隐患。
经常与当地政府联系,密切与当地群众的关系,征求意见,改进工作,严肃群众纪律,搞好工农联防,共同确保施工期间的安全。
安全保证系统框图(略)(5机械设备安全管理措施1、所有机械操作员必须持证上岗;2、所有机械设备进入现场前必须进行检修,确保就位后才能进行操作;3、严格按照机械操作说明书进行操作;4、定期维护、定时保养、及时检查主要部件,确保良好运转状态,严防机械带病作业;5、在各作业段(点)特别是路边装土的挖掘机、装载机和自卸汽车,因为有行人、交通车辆干扰,必须指派全职安全员佩戴臂章并穿红色衣服、绿旗指挥,并设立施工标志牌标;6、挖掘机应严格注意旋转半径内的行人、树木、管线、电缆等施工障碍、重要建筑物(品)上应装置醒目标识;7、施工现场夜间照明良好,确保视线、视野良好;8、机械设备不工作时应定期停放,并派专人看管,严防被破坏和误操作。
农村建设用地复垦项目工程施工保证工期的主要措施
农村建设用地复垦项目工程施工保证工期的主要措施一、保证工期的主要技术措施1、充分发挥本单位在施工中所积累的丰富施工经验及机械设备能力和科学管理的优势。
中标后,选派有丰富施工管理和技术管理经验的高素工期目标分解图田间道路完2、合同签订后,立即组织技术力量雄厚,施工经验丰富,设备配套齐全的战斗力强的施工队伍进场,并做好开工前的准备工作。
一是做好技术准备,熟悉设计文件,领会设计意图,办好控制点,水准点的交接,搞好复测加密和材料取样鉴定,制好实施性施工组织设计,优化施工方案,搞好技术交底;二是搞好物资准备,做好材料计划,疏通供应渠道;三是抓好施工力量及时到位;四是办理占道手续,作好临时房屋、临时供电线路、临时给即进场快,,“三快”保证做到水管路及其他临时工程的修建工作,安家快,开工快。
3、加强管理,在业主和监理单位的指导下,施工可做到统筹规划,周密安排,全方位有序协调,强化计划管理、目标管理和成本管理。
抓住关键工序,控制每个循环作业时间,减少工序搭接时间,提高施工速度。
4、配备性能优良数量满足施工要求的各种机械设备和运输车辆,做到机械设备齐全,配置合理,性能先进,能保证施工进度和施工质量的要求。
在施工中,科学地组织,采取平行流水作业的方式施工,加强对机械设备管理,作好设备的用、保、修工作,组织好设备的采购、供应,配足常用易损件,提高设备完好率和利用率,保证机械化生产顺利进行,保证工程进度的落实。
5、根据工程的需要,加强资金调度,项目设专用帐号,专款专用,施工中加强资金管理和资金调度,确保重点工程的资金使用。
6、作好施工中的技术保证工作在接到设计资料后,立即组织有关专业技术人员进行图纸会审,认真领会设计意图,积极与设计单位沟通,抓紧时间进行技术交底。
设立技术攻关组,对关键性技术问题进行攻关。
加强现场技术指导和测试工作,杜绝发技术性失误;积极推广应用“四新”和开展“五小”革新工作,不断改进施工作业工艺,提高工效,加快施工进度。
兰德:土地复垦工作实施的保障措施
土地复垦工作实施的保障措施土地复垦工作稳定推进和实施少不了一系列保障措施,将这些保障环节做好才能够更好的推进土地复垦,土地复垦作为我国一项重大的土地政策,兰德公司认为,我国土地复垦工作实施的保障措施主要有以下几个方面:组织保障措施为了开展和做好项目区土地复垦工作,土地复垦责任单位应当设立土地复垦领导小组,负责项目区土地复垦工作,积极开展土地复垦。
在有明确的领导小组的情况下,土地复垦才能更加有序的进行。
资金保障措施土地复垦条例中规定,按照“谁损毁,谁复垦”原则,由造成损毁的单位或者个人负责复垦工作,土地复垦责任单位应当将土地复垦费用列入生产成本或者建设项目总投资,因此,资金来源应该为生产建设单位或者个人,即土地复垦责任单位。
监管保障措施土地复垦责任单位应严格审核施工单位的资质证明,所选施工单位必须具有土地复垦资格,复垦责任单位应在土地复垦工作开始之前聘请一名工程监理,作为土地复垦质量监督员,应编制土地复垦工作方案和复垦技术指导方案,做好土地复垦人员的技术培训工作。
公共参与土地复垦中的公众参与是复垦责任单位为了保障复垦项目实施与公众之间进行的双向交流,通过公众参与,复垦责任单位或其委托机构可以了解公众对土地复垦的态度和观点,由此公众可以按照规定程序,参与到土地复垦方案的编制过程和实施过程,从而影响土地复垦规划决策和实施效果,使其符合公众的切身利益。
公众参与的对象主要有:复垦责任单位,咨询机构,政府机构,当地农民以及技术人员。
兰德公司认为,不管是组织保障还是资金保障,监管保障,公共参与,这些都是不可缺少的,组织保障能够让工作实施起来更有效率,资金保障是前提,监管保障是一个重要的手段而公共参与是因为其与公民的利益息息相关,因而实施土地复垦工作保障措施必不可少。
土地复垦工程施工维修维护服务保证措施及技术保证措施
土地复垦工程施工维修维护服务保证措施及技术保证措施质量保修的承诺及措施1、工程保修制度完善,保修期内派专人定期一月回访一次,保修期外三个月回访一次。
2、我们将严格执行国务院279《建设工程质量管理条例》的保修规定,竣工后至搬迁期间在现场设联络小组负责有关保修事宜。
3、对工程交付使用后保修期内出现问题,建设单位可随时向我公司社会承诺办公室反映,我们将及时予以解决;超出保修期后我们对用户继续提供优质服务,创建用户满意工程。
4、服务宗旨“走科技之路,保优质工程,实事求是,让用户满意。
”5、回访办公室配备装用电话和专用回访服务车,保证能够接到电话,随时出动。
6、工程自交工验收之日起,有回访办介入与建设单位联系,各项目部、直属项目部在回访办配合下工作,出现一点问题,解决一点问题,今天的工作绝对不能等到明天去做。
7、凡我公司施工的工程,在保修期内符合保修条件均按建设部《建设工程质量管理条例》及地方法规实施保修,无偿服务。
能够接到电话,随时出动。
技术保证措施把好施工技术关,是保证工程质量,安全文明施工和工期成本的重要手段。
必须认真抓好。
1、实行总工程师(技术负责人)负责制,充分发挥各级技术人员的作用。
切实把好施工技术关。
2、每道工序施工前,由技术负责人和工长向操作班组作好详细的书面技术交底,并作好记录。
3、施工过程中,严格按规范、规程施工,做好自检、互检、交接检,上道工序未达合格标准,下道工序不得施工。
4、积极采用、推广、宣传新技术、新工艺、新材料,以达提高工效、节约成本之目的。
5、技术负责人要指导、监督施工工长和操作班组按照批准的施工组织设计来组织施工。
6、抓好施工日誌的记录、填写,做到真实、细致、有重点。
7、抓好技术资料的收集、汇总、整理工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
土地复垦整理工程安全生产保证措施-制度大全
土地复垦整理工程安全生产保证措施之相关制度和职责,本工程任务重、工期紧、施工难度大,为解决好施工与安全之间的各种矛盾,严格贯彻安全第一,预防为主的方针,针对本工程特点,制订如下措施,并以严字当头,一丝不苟,常抓不懈,认真贯彻执行。
...
本工程任务重、工期紧、施工难度大,为解决好施工与安全之间的各种矛盾,严格贯彻"安全第一,预防为主"的方针,针对本工程特点,制订如下措施,并以严字当头,一丝不苟,常抓不懈,认真贯彻执行。
(1安全管理机构
(1)建立以安全生产领导机构--安全生产领导小组,健全安全管理系统,设置专职安全员,各施工队、班组设兼职安全员。
(2)安全管理组织机构见工地安全管理组织机构图:
(2加强安全生产教育,提高安全生产意识
重点进行四个方面的教育:
(1)违章违纪安全的教育;
(2)主人翁责任感和安全第一的教育;
(3)本职工作安全基本知识和技能教育;
(4)遵守规章制度和岗位标准化作业教育。
在方法上,采用系统教育和经常教育相结合,开工前进行脱产系统教育,平时抓紧时间进行经常性教育,利用班前班后交待安全工作,开展安全竞赛和安全评比,定期公布评比情况,举办安全生产展览,使施工生产轰轰烈烈,安全生产扎扎实实。
(3安全责任到人
建立安全生产保障体系,实行安全岗位责任制,做到奖罚分明,逐级签订安全包保责任状,明确分工,责任到人,项目部设立专职安全监察员,队设立专职安全员,班组设立兼职安全员,逐级负责,使安全工作真正落到实处。
(4建立健全安全生产保证体系
在本工程施工过程中,成立强有力的领导班子,建立健全安全保证体系,领导挂帅,全员参加,安全具体负责,组织实施该项目的安全管理,把对施工安全和人员健康作为承包人的重要职责,根据工程特点,建立安全岗位责任制,逐级签订安全生产承包责任状,明确分工,责任到人。
确保施工安全贯穿施工全过程。
提高全员意识,消灭事故隐患,把不安全的隐患消除在荫芽状态之中。
经常与当地政府联系,密切与当地群众的关系,征求意见,改进工作,严肃群众纪律,搞好工农联防,共同做好施工期间的安全工作。
安全保证体系框图(略)
(5机械设备安全管理措施
1、所有机械操作人员须持证上岗;
2、所有机械设备进场前均须检修完毕确保到位后即可开展作业;
3、严格按照机械操作规范手册进行工作;
4、定期维护、定时保养、及时检查主要部件,确保良好运转状态,严防机械带病作业;
5、在各作业段(点)特别是路边装土的挖掘机、装载机和自卸汽车,因为有行人、交通车辆
干扰,必须设置专职安全员持袖章拿红、绿旗指挥,并设立施工标志牌标;
6、挖掘机在旋转半径内应严格注意行人、树木、管线、电缆等施工障碍、重要建筑物(品)上应装置醒目标识;
7、夜晚施工应有良好的照明现场,确保视线、视野良好;
8、机械设备不作业时应有规则地停放,并派专人看管,严防被破坏和误操作。
