网络计划技术习题(学生练习)
网络计划练习题

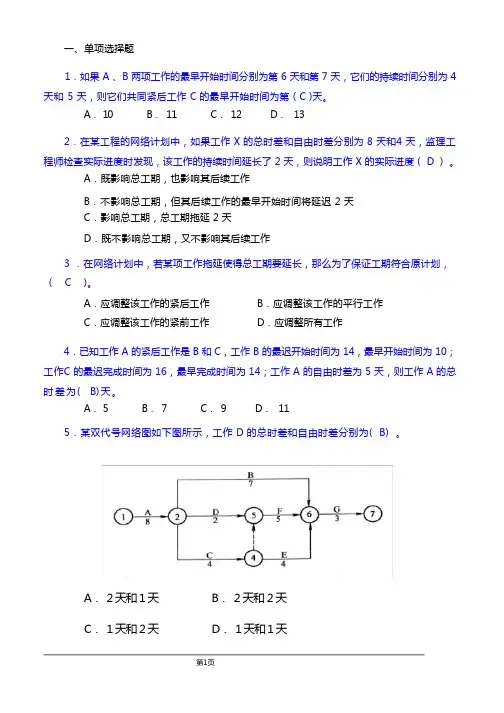

一、单项选择题1.如果 A 、B 两项工作的最早开始时间分别为第 6 天和第 7 天,它们的持续时间分别为 4 天和 5 天,则它们共同紧后工作 C 的最早开始时间为第 ( C )天。
A. 10 B. 11 C. 12 D. 132.在某工程的网络计划中,如果工作 X 的总时差和自由时差分别为 8 天和4 天,监理工程师检查实际进度时发现,该工作的持续时间延长了 2 天,则说明工作 X 的实际进度 ( D ) 。
A.既影响总工期,也影响其后续工作B.不影响总工期,但其后续工作的最早开始时间将延迟 2 天C.影响总工期,总工期拖延 2 天D.既不影响总工期,又不影响其后续工作3 .在网络计划中,若某项工作拖延使得总工期要延长,那么为了保证工期符合原计划,( C )。
A.应调整该工作的紧后工作C.应调整该工作的紧前工作B.应调整该工作的平行工作D.应调整所有工作4.已知工作 A 的紧后工作是 B 和 C,工作 B 的最迟开始时间为 14,最早开始时间为 10;工作C 的最迟完成时间为 16,最早完成时间为 14;工作 A 的自由时差为 5 天,则工作 A 的总时差为(B)天。
A. 5 B. 7 C. 9 D. 115.某双代号网络图如下图所示,工作 D 的总时差和自由时差分别为( B) 。
A. 2 天和 1 天C. 1 天和 2 天B. 2 天和 2 天D. 1 天和 1 天6.在工程网络计划中,判别关键工作的条件是该工作 ( D )。
A.最迟开始时间与最早结束时间差值最小B.与其紧前工作之间的时间间隔为零C.与其紧后工作之间的时间间隔为零D.最迟开始时间与最早开始时间的差值最小7.某双代号网络图有 A 、B 、C 、D 、E 五项工作,其中 A 、B 完成后 D 开始,B 、C 完成后 E 开始。
能够正确表达上述逻辑关系的图形是( D)。
A.图 1 B.图 2 C.图 3 D.图 4 8.某工程单代号网络计划如下图所示,其关键线路为( C )。
203-习题作业-习题作业及参考答案——网络计划技术

习题作业:1.网络计划技术如何分类?2.双代号网络计划如何绘图,时间参数如何计算以及关键工作和关键线路如何确定?3.双代号时标网络计划如何编制?4.单代号网络计划如何绘图,时间参数如何计算以及关键工作和关键线路如何确定?5.单代号搭接网络计划如何绘图,时间参数如何计算以及关键工作和关键线路如何确定?习题作业参考答案:1.网络计划技术如何分类?答:网络计划技术可以从不同的角度进行分类。
(1) 按工作之间逻辑关系和持续时间的确定程度分类,分为肯定型网络计划和非肯定型网络计划;(2) 按节点和箭线所表示的含义分类,分为双代号网络计、单代号搭接网络计划、事件节点网络计划;(3) 按目标分类,分为单目标网络计划和多目标网络计划;(4) 按层次分类,分为分级网络计划、总网络计划、局部网络计划;(5) 按表达方式分类,分为时标网络计划和非时标网络计划。
2.双代号网络计划如何绘图,时间参数如何计算以及关键工作和关键线路如何确定?答:(1) 网络图必须正确地表达整个工程或任务的工艺流程和各工作开展的先后顺序及它们之间相互依赖、相互制约的逻辑关系。
因此,绘制网络图时必须遵循一定的基本规则和要求。
1) 双代号网络图必须正确表达已定的逻辑关系。
2) 双代号网络图中,严禁出现循环回路。
3) 双代号网络图中,在节点之间严禁出现带双向箭头或无箭头的连线。
4) 双代号网络图中,严禁出现没有箭头节点或没有箭尾节点的箭线。
5) 当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,为使图形简洁,可使用母线法绘制。
6) 绘制网络图时,箭线不宜交叉。
7)双代号网络图中应只有一个起点节点和一个终点节点 (多目标网络计划除外),而其他所有节点均应是中间节点。
8) 双代号网络图应条理清楚,布局合理。
(2) 双代号网络计划时间参数的计算。
按工作计算法在网络图上计算六个工作时间参数,必须在清楚计算顺序和计算步骤的基础上,列出必要的公式,以加深对时间参数计算的理解。
网络计划的练习题

网络计划的练习题1.是非题1)关键线路是该网络计划中最长的线路,一个网络计划只有一条关键线路。
(×)2)时标网络计划的特点是可直接在网络图上看出各项工作的开始和结束时间。
(√)3)网络计划的工期优化,就是通过压缩网络中全部工作的持续时间,以达到缩短工期的目的。
(×)4)在网络计划执行过程中,关键工作的拖延将导致计划总工期不能实现,这时候对网络计划调整的方法只能是短某些工作的持续时间。
(×)5)双代号网络图组成要素中,把消耗时间、不消耗资源的工序,称作“虚工序”。
(×)6)网络计划工期优化的方法之一是将各项工作持续时间压缩。
(×)7)有时间坐标的网络图既适用于双代号网络,也可用于单代号网络。
(×)8)关键线路上的工作都是关键工作,非关键线路上的工作都是非关键工作。
(×)9)若工作的进度偏差小于自由时差,说明此对后续工作无影响,原计划可不作调整。
(√)10)若工作的进度偏差大于自由时差,说明此对后续工作有影响,原计划必须全部调整。
(×)11)网络计划的工期优化,就是通过压缩某些关键工作的持续时间,以达到缩短工期的目的。
(√)12)网络计划的工期优化,就是通过压缩网络中全部工作的持续时间,以达到缩短工期的目的。
(×)13)网络计划工期调整的方法,就是缩短某些工作的持续时间。
(×)14)网络计划中某项工作总时差时为零则自由时差必为零。
(√)15)网络计划中关键工作的总时差必为零。
(×)16)香蕉型曲线是由两种s曲线组合成的闭合曲线。
(√)17)关键工作进度落后必定影响工期。
(√)18)网络计划任何工作实际进度比计划进度落后必定影响工期。
(×)19)网络计划工期优化的方法之一是将各项工作持续时间压缩。
(×)20)有时间坐标的网络图既适用于双代号网络,也可用于单代号网络。
(×)21)搭接网络图既适用于双代号网络,也可用于单代号网络。
项目管理学习-网络计划技术练习(答案)

网络计划技术练习答案Strong练习一(0403)为保证项目的工期目标得以实现,需要采用网络计划技术对软件开发项目进度进行计划和动态管理。
经过分析得到了一张表明工作先后关系及每项工作初步时间估计的工作列表,如表3所示。
表3 软件开发项目工作列表4.1 (8分)根据表3软件开发项目工作列表,绘制该项目双代号网络图(暂不考虑搭接关系),将最终结果绘制在图2所在位置。
4.2(3分)如果工作I和工作J需共用一种资源而只能按先后顺序进行,则上述网络图应如何调整较为合理。
可用文字叙述或用图形示意。
4.3(12分)根据表3所绘制的单代号网络图如图3所示。
为了编排进度计划,你需要根据图3计算该项目各项工作的最早开始时间和最早结束时间,最迟开始时间和最迟结束时间,总时差和自由时差,并将结果标注在图3中。
4.4(2分)根据网络参数的计算结果,确定该项目的计划工期为167天。
并在图3中用双线条或粗线条标出该项目的关键线路。
4.5(5分)假设按上述网络计划执行,当项目进展到115天时对项目进行检查,检查的结果是:F工作(数据库开发)还需要2天时间即可完成;G工作(系统运行硬件环境开发)还需要20天才能完成。
请根据检查结果对F工作和G工作及整个项目的进度状况做出分析,并提出对策。
F工作的最早、最迟完成时间均为117天,因此F工作可按计划完成。
G工作的最早完成时间是122天,最迟完成时间是132天,按照目前进度计算G工作将在115+20=135天完成,超过最迟完成时间3天,G工作将超期,并会影响总工期。
可采用的办法:–对G工作和后续关键工作进行费率和资源分析,选择费率最低或资源增加最少的工作进行进度压缩;–也可采用对G工作增加人员、增加投入、适当延长工作时间、并行工作、部分工作外包等办法。
4.6(5分)由于市场及企业发展的需要,公司总经理希望本项目的开发周期能够压缩为120天,你将会采取哪些对策以满足公司总经理的希望。
请简述你的对策要点。
网络计划技术习题(附参考答案)

、多选题:1、某分部工程双代号网络计划如下图所示,其作图错误包括(ACE )A.多个起点节点B.多个终点节点 C •节点编号有误D.存在循环回路E •有多余虚工作2、某分部工程双代号网络计划如下图所示,图中错误为(ABD )。
A ,多个起点节点 D.节点编号重复B .多个终点节点C .存在循环回路E .节点编号有误 3、( 04年考题)某分部工程双代号网络计划如下图所示,图中错误为( ABC )。
A .节点编号有误B .有多个终点节点C.存在循环回路D.工作代号重复 E .有多个起点节点4、(01年考题)某分部工程双代号网络计划如下图所示,其中图中错误包括(BCDE )。
间为7天。
工作M 有2项紧后工作,它们的最早开始时间分别为第 24天和第26天,则工作M 的总时差 和自由时差(C )天。
A .分别为4和3B .均为3C .分别为3和2D .均为2 3 •在某工程双代号网络计划中,工作 M 的最早开始时间为第 15天,其持续时间为7天。
该工作有两项紧后工作,它们的最早开始时间分别为第 27天和第30天,最迟开始时间分别为第 28天和第33天,则工作M 的总时差和自由时差( B )天。
A .均为5 B.分别为 6和5 C .均为6 D .分别为11和64 •在某工程双代号网络计划中,工作 N 的最早开始时间和最迟开始时间分别为第 20天和第25天,其持续时间为9天。
该工作有两项紧后工作, 它们的最早开始时间分别为第 32天和第34天,则工作N 的总时差和自由时差分别为 ( D )天。
A . 3 和 0B . 3 和 2C . 5 和 0 5•在工程网络计划中,判别关键工作的条件是该工作 A .结束与紧后工作开始之间的时距最小 BC.与其紧后工作之间的时间间隔为零D6 .在工程双代号网络计划中,某项工作的最早完成时间是指其 ( C ) oA .完成节点的最迟时间与工作自由时差之差B .开始节点的最早时间与工作自由时差之和 C.完成节点的最迟时间与工作总时差之差D.开始节点的最早时间与工作总时差之和7 .工程网络计划的计算工期应等于其所有结束工作 (B ) oA .最早完成时间的最小值B.最早完成时间的最大值A.有多个起点节点 D.工作代号重复E节点编号有误一、单选题:1、在工程网络计划中,如果某项工作的最早开始时间和最早完成时间分别为 3天和8天,则说明该工作实际上最早应从开工后A. 第3天上班时刻开始,B. 第3天上班时刻开始,C. 第4天上班时刻开始,D. 第4天上班时刻开始, ( C ) o第 8天下班时刻完成 第 9天下班时刻完成第 8天下班时刻完成 第 9天下班时刻完成2、在某工程网络计划中,工作M 的最早开始时间和最迟开始时间分别为第 15天和第18天,其持续时 D . 5 和 3 (D ) o.与其紧前工作之间的时间间隔为零.最迟开始时间与最早开始时间的差值最小LB •有多个终点节点C •存在循环回路C.最迟完成时间的最小值 D .最迟完成时间的最大值8•在网络计划中,工作的最迟完成时间应为其所有紧后工作( D )。
网络计划的练习题

网络计划的练习题1.是非题1) 关键线路是该网络计划中最长的线路,一个网络计划只有一条关键线路。
(×)2) 时标网络计划的特点是可直接在网络图上看出各项工作的开始和结束时间。
(√)3) 网络计划的工期优化,就是通过压缩网络中全部工作的持续时间,以达到缩短工期的目的。
(×)4) 在网络计划执行过程中,关键工作的拖延将导致计划总工期不能实现,这时候对网络计划调整的方法只能是短某些工作的持续时间。
(×)5) 双代号网络图组成要素中,把消耗时间、不消耗资源的工序,称作“虚工序”。
(×)6) 网络计划工期优化的方法之一是将各项工作持续时间压缩。
(×)7) 有时间坐标的网络图既适用于双代号网络,也可用于单代号网络。
(×)8) 关键线路上的工作都是关键工作,非关键线路上的工作都是非关键工作。
(×)9) 若工作的进度偏差小于自由时差,说明此对后续工作无影响,原计划可不作调整。
(√)10) 若工作的进度偏差大于自由时差,说明此对后续工作有影响,原计划必须全部调整。
(×)11) 网络计划的工期优化,就是通过压缩某些关键工作的持续时间,以达到缩短工期的目的。
(√)12) 网络计划的工期优化,就是通过压缩网络中全部工作的持续时间,以达到缩短工期的目的。
(×)13) 网络计划工期调整的方法,就是缩短某些工作的持续时间。
(×)14) 网络计划中某项工作总时差时为零则自由时差必为零。
(√)15) 网络计划中关键工作的总时差必为零。
(×)16) 香蕉型曲线是由两种S曲线组合成的闭合曲线。
(√)17) 关键工作进度落后必定影响工期。
(√)18) 网络计划任何工作实际进度比计划进度落后必定影响工期。
(×)19) 网络计划工期优化的方法之一是将各项工作持续时间压缩。
(×)20) 有时间坐标的网络图既适用于双代号网络,也可用于单代号网络。
网络计划练习题[1]
![网络计划练习题[1]](https://img.taocdn.com/s3/m/eafe8f46ccbff121dd3683be.png)
网络计划练习题 TTA standardization office【TTA 5AB- TTAK 08- TTA 2C】单代号网络计划时间参数计算1.单代号网络计划时间参数的标注形式【示例9】把下图双代号网络图绘制成双代号时标网络图。
复习思考关键工作的判断方法?双代号网络计划与单代号网络计划的区别?关键线路的判断方法?单位(土建)工程网络计划的编制步骤?时差有几种它们各有什么作用双代号网络图中,工作时间参数有哪些在网络图中的表示方法关键线路的性质有哪些?选择题:CAADC CBCBA BAABC CDA 判断题∨∨∨××∨×选择题1.双代号网络图的三要素是指()。
A.节点、箭杆、工作作业时间B.紧前工作、紧后工作、关键线路C.工作、节点、线路D.工期、关键线路、非关键线路2.利用工作的自由时差,其结果是()。
A.不会影响紧后工作,也不会影响工期B.不会影响紧后工作,但会影响工期C.会影响紧后工作,但不会影响工期D.会影响紧后工作和工期3.下列()说法是错误的。
A.总时差为零的工作是关键工作B.由关键工作组成的线路是关键线路C.总时差为零,自由时差一定为零D.自由时差是局部时差,总时差是线路性时差4.下列()说法是错误的。
A.任何工程都有规定工期、计划工期和计算工期B.计划工期可以小于规定工期C.计划工期可以等于规定工期D.计划工期有时可等于计算工期5.(),会出现虚箭线。
A.当只有相同的紧后工作时B.当只有不相同的紧后工作时C.既有相同,又有不相同的紧后工作时D.不受约束的任何情况6.网络计划的缺点是()。
A.不能反映工作问题的逻辑B.不能反映出关键工作C.计算资源消耗量不便D.不能实现电算化7.某项工作有两项紧后工作C、D,最迟完成时间:C=20天,D=15天,工作持续时间:C=7天,D=12天,则本工作的最迟完成时间是()。
A. 13天B. 3天C. 8天D. 15天8.双代号网络图中的虚工作()。
第4章 网络计划技术 习题参考答案

第四章网络计划技术习题参考答案一选择题1、(B)2、(A)3、(C)4、(D)5、(B)6、(C)7、(B)二、简答题1答:网络图是通过用箭线和节点将某项工作的流程表示出来的图形来反映和表达计划的安排。
双代号网络计划:它是以一个箭线和两端节点的编号表示一项工作,并按一定的顺序将各项工作连系在一起的网状图;单代号网络计划:它是以一个节点及其编号表示一项工作,箭线表示顺序的网状图。
2答:双代号网络计划是由工作、节点、线路三个要素组成。
工作也称过程、活动、工序,它用一个箭线和两端节点的编号表示一项工作;在网络图中用以标志前面一项或几项工作的结束和后面一项或几项工作的开始的时间点,称为节点;线路又称路线,网络图中以节点开始,沿箭线方向连续通过一系列箭线与节点,最终达到终点节点的通路称为线路。
单代号网络图的基本符号是箭线、工作和线路。
单代号网络图中,箭线表示相邻工作之间的逻辑关系,表达工作的进行方向;工作:在单代号网络图中,用节点表示工作,一个节点表示一个工作;线路:线路的表示意思同双代号网络计划。
3答:既不消耗时间又不消耗资源的工作是虚工作4答:(1)双代号网络计图中, 要正确反映各工作的逻辑关系(2)在一个网络图中,只能有一个起点节点和一个终点节点。
(3)网络图中不允许有循环回路;(4)不允许出现相同编号的工序或工作;(5)不允许有双箭头的箭线和无箭头的线段;(6)严禁有无箭尾节点或无箭头节点的箭线;(7)绘制网络图时,箭线不宜交叉;当交叉不可避免时,可用过桥法或指向法。
5答:双代号网络计划时间参数有1)工作持续时间;2)工期;(1)计算工期(2)要求工期(3)计划工期3)工作的时间参数。
网络计划中的工作的时间参数有:最早开始时间、最迟开始时间、最早完成时间、最迟完成时间、总时差、自由时差。
具体计算详见4.26答:总时差是指在不影响总工期的前提下,一项工作可以利用的机动时间;自由时差是指在不影响紧后工作最早开始时间的前提下, 一项工作可以利用的机动时间,自由时差也叫局部时差或自由机动时间。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
网络计划技术练习题一、多选题:1、某分部工程双代号网络计划如下图所示,其作图错误包括()A. 多个起点节点B. 多个终点节点C.节点编号有误D.存在循环回路E.有多余虚工作2、某分部工程双代号网络计划如下图所示,图中错误为()。
A,多个起点节点B.多个终点节点C.存在循环回路D.节点编号重复E.节点编号有误3、(04年考题)某分部工程双代号网络计划如下图所示,图中错误为()。
A.节点编号有误B.有多个终点节点C.存在循环回路D.工作代号重复E.有多个起点节点4、(01年考题)某分部工程双代号网络计划如下图所示,其中图中错误包括()。
A.有多个起点节点B.有多个终点节点C.存在循环回路D.工作代号重复E.节点编号有误5.在工程双代号网络计划中,某项工作的最早完成时间是指其()。
A.开始节点的最早时间与工作总时差之和B.开始节点的最早时间与工作持续时间之和C.完成节点的最迟时间与工作持续时间之差D.完成节点的最迟时间与工作总时差之差E.完成节点的最迟时间与工作自由时差之差6.某工程双代号网络计划如下图所示,图中已标出每项工作的最早开始时间和最迟开始时间,该计划表明()。
A.关键线路有2条B.工作1—3与工作3—6的总时差相等C.工作4—7与工作5—7的自由时差相等D.工作2—6的总时差与自由时差相等E.工作3—6的总时差与自由时差不等7、某工程双代号网络计划如下图所示,图中已标出每个节点的最早时间和最迟时间,该计划表明()。
A. 工作2-5为关键工作B.工作5-7为关键工作C.工作1-6的自由时差为0D.工作4-7的自由时差为1 E.工作2-3的自由时差为18、(03年考题)某分部工程双代号网络计划如下图所示(时间单位:天),图中已标出每个节点的最早时间和最迟时间,该计划表明()。
A.所有节点均为关键节点B.所有工作均为关键工作C.计算工期为15天且关键线路有两条D.工作1-3与工作1-4的总时差相等E.工作2-7的总时差和自由时差相等9、某分部工程单代号网络计划如下图所示,其中关键工作有()。
A.工作BB.工作CC.工作DD.工作EE.工作GA.时标网络计划中无波形线B.双代号网络计划中两端节点为关键节点C.最早开始时间与最迟开始时间相差最小D.最早完成时间与最迟完成时间相差最小E.与紧后工作之间时间间隔为零的工作11.在下图所示的双代号网络计划中,()等是关键工作。
A.工作B B.工作C C。
工作D D.工作E E.工作I F.工作J12.在下列所述线路中,()必为关键线路。
A.双代号网络计划中没有虚箭线的线路B.时标网络计划中没有波形线的线路C.单代号网络计划中相邻两项工作之间时间间隔均为零的线路D.双代号网络计划中由关键节点组成的线路E.单代号网络计划中由关键工作组成的线路A.双代号网络计划中总持续时间最长B.相邻两项工作之间时间间隔均为零C.单代号网络计划中由关键工作组成D.时标网络计划中自始至终无波形线E.双代号网络计划中由关键节点组成14.在下图所示的双代号时标网络计划中,所提供的正确信息有()。
A.计算工期为14天B.工作A、D、F为关键工作C.工作D的总时差为3天D.工作E的总时差和自由时差均为2天E.工作B 的总时差为2天,自由时差为0天F.工作C的总时差和自由时差均为2天15.对工程网络计划进行优化,其目的是使该工程()。
A.资源强度最低B.总费用最低C.资源需用量尽可能均衡D.资源需用量最少E.计算工期满足要求工期16.工程网络计划费用优化的目的是为了寻求()。
A.满足要求工期的条件下使总成本最低的计划安排B.使资源强度最小时的最短工期安排C.使工程总费用最低时的资源均衡安排D.使工程总费用最低时的工期安排E.工程总费用固定条件下的最短工期安排二、单选题:1、在工程网络计划中,如果某项工作的最早开始时间和最早完成时间分别为3天和8天,则说明该工作实际上最早应从开工后()。
A.第3天上班时刻开始,第8天下班时刻完成B.第3天上班时刻开始,第9天下班时刻完成C.第4天上班时刻开始,第8天下班时刻完成D.第4天上班时刻开始,第9天下班时刻完成2、在某工程网络计划中,工作M的最早开始时间和最迟开始时间分别为第15天和第18天,其持续时间为7天。
工作M 有2项紧后工作,它们的最早开始时间分别为第24天和第26天,则工作M的总时差和自由时差()天。
A.分别为4和3 B.均为3 C.分别为3和2 D.均为23.在某工程双代号网络计划中,工作M的最早开始时间为第15天,其持续时间为7天。
该工作有两项紧后工作,它们的最早开始时间分别为第27天和第30天,最迟开始时间分别为第28天和第33天,则工作M的总时差和自由时差()天。
A.均为5 B.分别为6和5 C.均为6 D.分别为11和64.在某工程双代号网络计划中,工作N的最早开始时间和最迟开始时间分别为第20天和第25天,其持续时间为9天。
该工作有两项紧后工作,它们的最早开始时间分别为第32天和第34天,则工作N的总时差和自由时差分别为()天。
A.3和0 B.3和2 C.5和0 D.5和35.在工程网络计划中,判别关键工作的条件是该工作()。
A.结束与紧后工作开始之间的时距最小B.与其紧前工作之间的时间间隔为零C.与其紧后工作之间的时间间隔为零D.最迟开始时间与最早开始时间的差值最小6.在工程双代号网络计划中,某项工作的最早完成时间是指其()。
A.完成节点的最迟时间与工作自由时差之差B.开始节点的最早时间与工作自由时差之和C.完成节点的最迟时间与工作总时差之差D.开始节点的最早时间与工作总时差之和7.工程网络计划的计算工期应等于其所有结束工作()。
A.最早完成时间的最小值B.最早完成时间的最大值C.最迟完成时间的最小值D.最迟完成时间的最大值8.在网络计划中,工作的最迟完成时间应为其所有紧后工作()。
A.最早开始时间的最大值B.最早开始时间的最小值C.最迟开始时间的最大值D.最迟开始时间的最小值9.当工程网络计划的计算工期小于计划工期时,则()。
A.单代号网络计划中关键线路上相邻工作的时间间隔为零B.双代号网络计划中关键节点的最早时间与最迟时间相等C.双代号网络计划中所有关键工作的自由时差全部为零D。
单代号搭接网络计划中关键线路上相邻工作的时距之和最大10.某工程单代号网络计划如下图所示,其关键线路有()条。
A.4 B.3 C.2 D.111、在双代号或单代号网络计划中,判别关键工作的条件是该工作()。
A.自由时差最小B.与其紧后工作之间的时间间隔为零C.持续时间最长D.最迟开始时间与最早开始时间的差值最小12、某分部工程双代号网络计划如下图所示,其关键线路有()条。
A.2 B.3 C.4 D.513、在网络计划中,若某工作的()最小,则该工作必为关键工作。
A.自由时差B.总时差C.持续时间D.时间间隔14、下图所示双代号网络计划的关键线路为()。
A.①一②一⑤一⑥一⑦B.①一③一④一⑤一⑥一⑦C.①一②一④一⑤一⑥一⑦D.①一③一④一⑥一⑦15、在上题双代号网络计划中,各项工作自由时差的正确值应为()组。
16、某分部工程双代号网络计划如下图所示,其关键线路有()条。
A.2 B.3 C.4 D.517.在双代号时标网络计划中,关键线路是指()。
A.没有虚工作的线路B.由关键节点组成的线路C.没有波形线的线路D.持续时间最长工作所在的线路18.某分部工程双代号时标网络计划如下图所示,其中工作A 的总时差和自由时差()天。
A.分别为1和0 B,均为1 C.分别为2和0 D.均为019.在上图中工作D和I的最迟完成时间分别为第()天。
A.8和10 B.6和9C.7和9 D.7和1120.某分部工程双代号时标网络计划如下图所示,其中工作C 和I的最迟完成时间分别为第()天。
A.4和11 B.4和9 C.3和11 D.3和921.某工程双代号时标网络计划如下图所示,其中工作A的总时差和自由时差()周。
A.均为0 B.分别为1和0 C.分别为2和0 D.均为422.某工程双代号时标网络计划如下图所示,其中工作B的总时差和自由时差()周。
A.均为1 B.分别为2和1 C,分别为4和1 D.均为423.工程网络计划的费用优化是指寻求()的过程。
A.工程总成本固定条件下最短工期安排B.工程总成本最低时资源均衡使用C.工程总成本最低时工期安排D.资源均衡使用条件下工程总成本最低24.在网络计划工期优化过程中,当出现多条关键线路时,在考虑对质量、安全影响的基础上,优先选择的压缩对象应是各条关键线路上()。
A.直接费之和最小的工作组合,且压缩后的工作仍然是关键工作。
B.直接费之和最小的工作组合,而压缩后的工作可能变为非关键工作。
C.直接费用率之和最小的工作组合,且压缩后的工作仍然是关键工作。
D.直接费用率之和最小的工作组合,而压缩后的工作可能变为非关键工作。
25.当工程网络计划的计算工期大于要求工期时,为满足要求工期,进行工期优化的基本方法是()。
A.减少相邻工作之间的时间间隔B.缩短关键工作的持续时间C.减少相邻工作之间的时距D.缩短关键工作的总时差26.在工程网络计划工期成本优化过程中,当出现两条独立的关键线路时,在考虑对质量和安全影响差别不大的基础上,应选择的压缩对象是分别在这两条关键线路上的两项()的工作组合。
A.直接费用率之和最小B.资源强度之和最小C.持续时间总和最大D.间接费用率之和最小27.在工程网络计划的工期优化过程中,在缩短工作持续时间对质量和安全影响不大的情况下,应选择的压缩对象是()的关键工作。
A.缩短持续时间所需增加费用最少B.持续时间最长且有充足备用资源C.持续时间最长且资源消耗最少D.资源消耗少从而使直接费用最少28.工程网络计划资源优化的目的之一是为了寻求()。
A.资源均衡使用条件下的最短工期安排B.工程总成本最低条件下的资源均衡安排C.资源使用量最少条件下的合理工期安排D.工期固定条件下的资源均衡安排29.双代号网络图的三要素是指()。
A.节点、箭杆、工作作业时间B.紧前工作、紧后工作、关键线路C.工作、节点、线路D.工期、关键线路、非关键线路30.利用工作的自由时差,其结果是()。
A.不会影响紧后工作,也不会影响工期B.不会影响紧后工作,但会影响工期C.会影响紧后工作,但不会影响工期D.会影响紧后工作和工期31.下列()说法是错误的。
A.总时差为零的工作是关键工作B.由关键工作组成的线路是关键线路C.总时差为零,自由时差一定为零D.自由时差是局部时差,总时差是线路性时差32.(),会出现虚箭线。
A.当只有相同的紧后工作时B.当只有不相同的紧后工作时C.既有相同,又有不相同的紧后工作时D.不受约束的任何情况33.网络计划的缺点是()。
