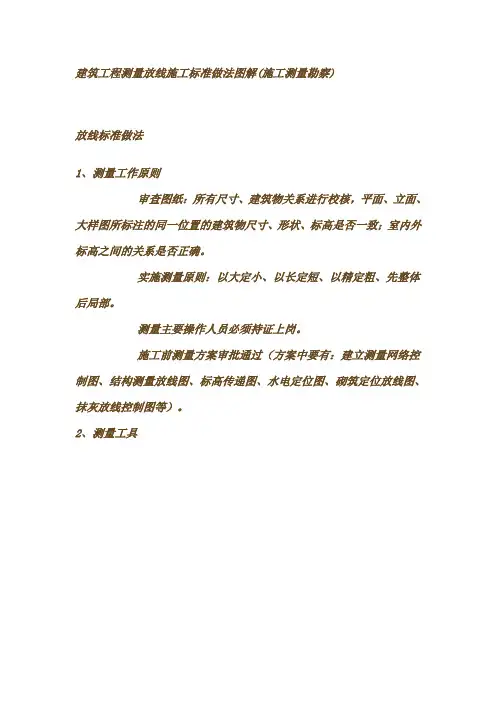

建筑工程测量放线施工标准做法图解(施工测量勘察)放线标准做法1、测量工作原则审查图纸:所有尺寸、建筑物关系进行校核,平面、立面、大样图所标注的同一位置的建筑物尺寸、形状、标高是否一致;室内外标高之间的关系是否正确。

实施测量原则:以大定小、以长定短、以精定粗、先整体后局部。

测量主要操作人员必须持证上岗。

施工前测量方案审批通过(方案中要有:建立测量网络控制图、结构测量放线图、标高传递图、水电定位图、砌筑定位放线图、抹灰放线控制图等)。

2、测量工具A1:所有精密仪器必须经过计量检测,合格后才允许在施工现场使用A2:建立测量仪器台账统一管理,定期维护与保养3、结构测量做法A3:现场建立3个以上三级坐标、高程控制点,采用钢管做维护、警示A4:沉降观测点采用Φ20镀锌圆钢加工,测量点位统一进行编号,沉降由第三方实施观测,进入主体标准层开始观测A5:临时测量控制点采用木桩制作,桩截面不小于50*50mm,木桩顶部平整;木桩周边浇筑混凝土避免扰动A6:场地内设置施工测量控制基准点,采用混凝土浇筑,必须牢固、坚实A7: 建立方格网控制图,占地面积≤1万m2方格网间距10m;占地面积≥1万m2方格网间距20m,地形复杂的可适当调整A8: 进场前,根据国土局提供的基准点进行建筑物定位引测,并在场地附件建立施工期间坐标控制网、标高控制点A9:施工单位在完成建筑定位、轴线引测后报监理公司复核A10:基础施工轴线引测采用龙门桩A11:主体结构施工在楼层内建立轴线控制网(内控法),控制点不少于4个A12:所有主控线、轴线交叉位置必须采用红油漆做好标识A13:楼层内设置的传递点必须采用激光铅垂仪进行传递,严禁采用线锤投射控制线A14: 结构放线采用双线控制,控制线与定位线间距按照300mm引测;轴线、墙柱控制线、周边方正线在混凝土浇筑完成后同时引测A15:模板上弹出墙、梁控制线,采用扫平仪或经纬仪投测,严禁直接从梁模进行引测放线A16:结构标高传递在塔吊、建筑物外墙上同时设置互相校对,每月利用场地内的高程控制基准点对建筑物、塔吊上的标高进行复核,并形成书面复核记录报监理公司备案,严禁利用钢管脚手架传递标高)A17:建筑物大角位置设置垂直度控制线,控制线距墙边100mmA18:模板、浇筑完成后的混凝土楼板面沿建筑物边放檐口控制线,线距离檐边300mmA19:结构墙体内预埋线盒采用结构控制线、结构1米线做精确定位A20:模板安装完成后,按照装修图纸在模板上做水电预埋的精确定位4、砌筑测量放线做法A21: ①砌筑定位放线必须采用双控线(定位线、控制线都要弹出),结构墙体上弹出砌筑定位线;②砌筑端头无剪力墙,采用竖皮数杆;③施工完成的砼墙面提前弹出结构1m线④门洞口采用对角线表示,同时弹出门洞中线⑤每间房间控制线相交处采用红油漆标识A22:砌筑前,利用激光扫平仪将地面门洞定位线弹到梁侧,将建筑1m 线传递到梁侧控制门洞标高A23:管道井、烟道也须设置双控线。

高层建筑施工测量放线

高层建筑施工测量放线

平面 内控制点的布设 :用 “ 内控制点” 法进行测设。具体操作是 , 在一层布设控制 点, 预埋钢板在控制点位置 ; 控制点 的选择 特别重要 , 控制点要根据工程 自身的形状和 结 构 布 置 情 况 而 定 ,最 好 为 距 边 轴 线 1 0 0 0 M M,或者 中间墙 柱 比较 少 的轴 线旁 1 0 0 0 M M 处 ,一定要避开钢筋砼 ,保证两点 之 间的通视 ; 矩形楼并且面积较小时则设置 三个 ,如果楼栋 比较大 ,则按每一流水段设 置三个 。异型楼要看情况而定 , 可能设 置更 多。 利用经纬仪将外围控制点转换到内控制 点上 , 每个 控制 点处 的钢板上都要 刻上 “ 十” 字线 。
本论文就仪器 的操作、建筑工程测量的 意义 、 施工测量的程序、施工测量中的质量 技术管理等问题进行简单的论 述。 仪器 的操作 1 . 水 准仪 的操作 架设分两种 , 一种是 在硬 的平地上 :选 择合适高度支好 三脚架 , 将水准仪用 中心螺 丝与三脚架连接牢 固, 两脚着地一脚动 以使 仪器粗略整平 , 再旋转脚螺丝手轮 A 、B 、c 使水泡居中 ; 另一种是在软地或坡地处 :选 择合适高度支好三脚架 , 将水准仪用 中心螺 丝与三脚架连接牢 固, 调整两脚高度使仪器 粗略整平 , 再旋转脚螺丝手轮 A 、 B 、 C使水 泡居 中。读数 , 通过粗 瞄准器 ,瞄准标尺 , 转动 目 镜使分划板视距丝成像清晰 , 旋转水 平微动手轮使标尺成像在视场 中央 , 旋转调 焦手轮 ,直到标尺成像清晰 , 通过 目镜观测 视场 中的成像 。 将 眼睛稍微上下左右移动 , 确定标尺像相对于十字线不动 , 不发生相对 位移 ,即可开始测量读数 ,精确至 m m 。 2 . 经纬仪的操作 轻轻将经纬仪按置在三脚架上 , 使架头 ; k  ̄ u X 平 ,旋紧连接螺旋 。对中 : 移动三脚 架 眼看光学下对点 器( 激 光经纬仪看 激光束 即可) 使仪 器中心与测站 点位于 同一 铅垂线 上 。粗平 :伸缩三角架腿使水准气泡居 中。 检查是否对中 , 如有偏 离旋松三角架上连接 螺旋使对 中标志准确对准测站点 的中心 。 精 平: 转动仪器使水平管与两脚螺丝平行 , 旋 转两脚螺丝使水平管中的气泡居 中, 再转动

建筑工程测量放线规范

建筑工程测量放线规范

建筑工程测量放线施工【标准做法图解】放线标准做法1测量工作原则∙∙∙∙∙∙审查图纸:所有尺寸、建筑物关系进行校核,平面、立面、大样图所标注的同一位置的建筑物尺寸、形状、标高是否一致;室内外标高之间的关系是否正确。

∙∙∙∙∙∙实施测量原则:以大定小、以长定短、以精定粗、先整体后局部。

∙∙∙∙∙∙测量主要操作人员必须持证上岗。

∙∙∙∙∙∙施工前测量方案审批通过(方案中要有:建立测量网络控制图、结构测量放线图、标高传递图、水电定位图、砌筑定位放线图、抹灰放线控制图等)。

2测量工具A1:所有精密仪器必须经过计量检测,合格后才允许在施工现场使用A2:建立测量仪器台账统一管理,定期维护与保养4 结构测量做法A3:现场建立3个以上三级坐标、高程控制点,采用钢管做维护、警示A4:沉降观测点采用Φ20镀锌圆钢加工,测量点位统一进行编号,沉降由第三方实施观测,进入主体标准层开始观测A5:临时测量控制点采用木桩制作,桩截面不小于50*50mm,木桩顶部平整;木桩周边浇筑混凝土避免扰动实积≥1万m2方格网间距20m,地形复杂的可适当调整A8:进场前,根据国土局提供的基准点进行建筑物定位引测,并在场地附件建立施工期间坐标控制网、标高控制点A9:施工单位在完成建筑定位、轴线引测后报监理公司复核A10:基础施工轴线引测采用龙门桩个A12:所有主控线、轴线交叉位置必须采用红油漆做好标识投射控制线A14:结构放线采用双线控制,控制线与定位线间距按照300mm引测;轴线、墙柱控制线、周边方正线在混凝土浇筑完成后同时引测A15:模板上弹出墙、梁控制线,采用扫平仪或经纬仪投测,严禁直接从梁模进行引测放线A16:结构标高传递在塔吊、建筑物外墙上同时设置互相校对,每月利用场地内的高程控制基准点对建筑物、塔吊上的标高进行复核,并形成书面复核记录报监理公司备案,严禁利用钢管脚手架传递标高)A17:建筑物大角位置设置垂直度控制线,控制线距墙边100mmA18:模板、浇筑完成后的混凝土楼板面沿建筑物边放檐口控制线,线距离檐边300mmA19:结构墙体内预埋线盒采用结构控制线、结构1米线做精确定位A20:模板安装完成后,按照装修图纸在模板上做水电预埋的精确定位5、砌筑测量放线做法A21: ①砌筑定位放线必须采用双控线(定位线、控制线都要弹出),结构墙体上弹出砌筑定位线;②砌筑端头无剪力墙,采用竖皮数杆;③施工完成的砼墙面提前弹出结构1m线 ④门洞口采用对角线表示,同时弹出门洞中线 ⑤每间房间控制线相交处采用红油漆标识A22:砌筑前,利用激光扫平仪将地面门洞定位线弹到梁侧,将建筑1m 线传递到梁侧控制门洞标高A23:管道井、烟道也须设置双控线。

1.高层建筑施工测量

1.高层建筑施工测量

高层建筑竖向控制
正倒镜挑直法
适合条件:四廓轴线虽可延长,但不能在延长线上安置经纬仪的情况。 特点:精度高于前两种方法。 第一步: 丙仪器安置在施工层8A上 点,瞄准8S 后,纵转望远 镜,定出8H上点; 第二步: 将仪器移到8H上点上,后 视8A上点后,纵转望远镜, 若前视正照准地面上的轴线 点8N,则两次安置仪器的位 置就都正在8S,8N 轴线上;
1.2 高层建筑标高测量
标高施测要点
(1) 观测时尽量做到前后视线等长; (2) 由±0.000 水平线向下或向上量高差时,所用钢尺应经过检定; (3) 采用预制构件的高层结构施工时,防止偏差积累使建筑物总高度偏差 超限; 措施:在各施工层标高测出后,应根据偏差情况,在下一层施工时 对层高进行适当的调整。 (4) 保证最后竣工测量的精度 为保证竣工时各层标高的正确性,应请建设单位和设计单位明确; 在测定±0.000 水平线和基础施工,如何对待地基开挖后的回弹与整 个建筑在施工期间的下沉影响; 措施: 不少高层建筑在基础施工中将总下沉量在基础垫层的设计标高中预留 出来,取得了较好的效果。
适应范围: 适用于场地四周宽阔。
高层建筑竖向控制
第一步: 甲仪器安 置在轴线的 控制桩上 第二步: 后视首层 轴线后; 第三步: 抬起望远 镜将轴线投 测到施工层 上。
高层建筑竖向控制
侧向借线法 定义:可将轴线向建筑物外侧平行移出,俗称借线;
适用范围:场地四周较小,高层建筑四廓轴线无法延长。
第一步: 乙仪器和乙‘ 仪器 是先后安置在借线 上; 第二步:以首层的 借线点为后视,向 上投测; 第三步:将投测视 线为准向内量出借 线尺寸。
要求:当三个点的标高差值小于3 mm时,应取其平均值; 否则应重新引测;

施工放线:定位、基础、主体以及高层建筑

施工放线:定位、基础、主体以及高层建筑

施工放线:定位、基础、主体以及高层建筑施工放线大致可以分三个阶段:建筑物定位(放线)、基础施工(放线)和主体施工(放线)。

一、建筑物定位房屋建筑工程开工后的第一次放线,建筑物定位参加的人员是:城市规划部门(下属的测量队)及施工单位的测量人员,根据建筑规划定位图(总平面图)进行定位,最后在施工现场形成(至少)4个定位桩。

放线工具为“全站仪”或“比较高级的经纬仪”。

二、基础施工放线建筑物定位桩设定后,由施工单位的专业测量人员、施工现场负责人及监理共同对基础工程进行放线及测量复核(监理人员主要是旁站监督、验证),最后放出所有建筑物轴线的定位桩(根据建筑物大小也可轴线间隔放线),所有轴线定位桩是根据规划部门的定位桩(至少4个)及建筑物底层施工平面图进行放线的。

放线工具为“经纬仪”。

基础定位放线完成后,由施工现场的测量员及施工员依据定位的轴线放出基础的边线,进行基础开挖。

基础轴线定位桩在基础放线的同时须引到拟建建筑物周围的永久建筑物或固定物上,防止轴线定位桩破坏了,用来补救。

三、主体施工放线基础工程施工出正负零后,紧接着就是主体一层、二层...直至主体封顶的施工及放线工作。

根据轴线定位桩及外引的轴线基准线进行施工放线。

用经纬仪将轴线打到建筑物上,在建筑物的施工层面上弹出轴线,再根据轴线放出柱子、墙体等边线等,每层如此,直至主体封顶。

施工测量前置工作:(1)进场后首先对甲方提供施工定位图进行图上复核,并与业主办理控制点的交接手续,以确保设计图纸的正确。

其次,与甲方一道对现场的坐标点和水准点进行交接验收,发现误差过大时应与甲方或设计院共同商议处理方法,经确认后方可正式定位。

(2)现场建立控制坐标网和水准参照点。

水准参照点需由永久水准点引入,永久水准点设置在距建筑物附处稳定、可靠的土层内,水准点应采取保护措施,确保水准点不被破坏。

(3)工程定位后要经建设单位和规划部门验收合格后方可开始施工。

控制点或水准参照点做法示意图第一篇平面控制网的建立1.1场区控制网基础施工阶段地形变化大、地势错阶起伏,单位工程数量多,为实施有效测量控制,开工初在场区内设置由二~四个桩位形成的导线控制网(场区四周边及中间高处各布一点,保证通视即可),场区控制网是单位工程轴网设置的依据,它是建筑物平面控制的上一级控制。

图文详解“五步放线施工法”,一步步教你如何放线!

图文详解“五步放线施工法”,一步步教你如何放线!

图文详解“五步放线施工法”,一步步教你如何放线!装修单位进场后,项目部根据与土建单位移交的轴线、控制线以及标高线,结合各层建筑总平面图以及施工现场的实际情况以及不同的施工时间节点,分五个步骤进行测量、放线叫做五步放线法。

根据五步放线界定的尺寸进行施工的方法又叫做五步放线施工法。

五步放线的目的是什么?1、是根据施工平面总平面图核对与施工现场理论尺寸与现场实际尺寸是否相吻合;2、通过对图纸与现场的核定,确认是否存在施工障碍,并记录在总平面图上。

以便深化图纸,为后续工作打好基础;3、根据实际数据调整平面图后,进一步调整和确认轴线、控制线以及标高线。

↓图文解读五步放线的具体步骤↓第一步放线1、根据总平面图在各施工空间放出三根基准控制线(轴线、控制线以及标高线);2、在地面、顶面以中轴线为基点,向拟完成工作面延伸一米,平行放制完成面控制线;3、根据图纸标注尺寸,以完成面控制线为基准放制各墙面完成线;4、根据图纸标注尺寸,以1米水平线为基准放制顶面完成线;5、以顶面完成线为基准,向上延伸250mm放制机电控制标高线;6、根据图纸标注尺寸,以1米水平线为基准,放制地面±0.00水平线。

可根据工作面采用多种放线方式:流水放线法和分组放线法。

说明:此阶段是放线最佳时期,这时空调、给排水、暖通、强弱电单位均未进场施工,土建二次结构又进入尾声,工地障碍物少,有利于经纬仪器、水准仪放线施工(减少以施工单位进场后材料堆放影响放线增加协调难度)。

此阶段是主控线、标高线移交、抢放主控线、水平线、轴线或一米的控制线。

复核主控制线1、根据土建图纸平移出来的主控线,现场确定主控线。

2、以主控线复核总包轴线(检查总包轴线是否与理论轴线有误差),如有误差,测出误差数据标在平面图纸上,然后以理论轴距尺寸减一米,弹墙面控制线。

第二步放线1、根据图纸,以轴向控制线为基准,放制各区域厨、卫墙面四周瓦工粉刷完成面线;2、根据图纸,以轴向控制线为基准,放制各区域油工粉刷完成面线;3、根据图纸,以轴向控制线为基准,放制各区域木硬包、软包完成面线;4、根据图纸,以轴向控制线为基准,放制各区域木饰面完成面线。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

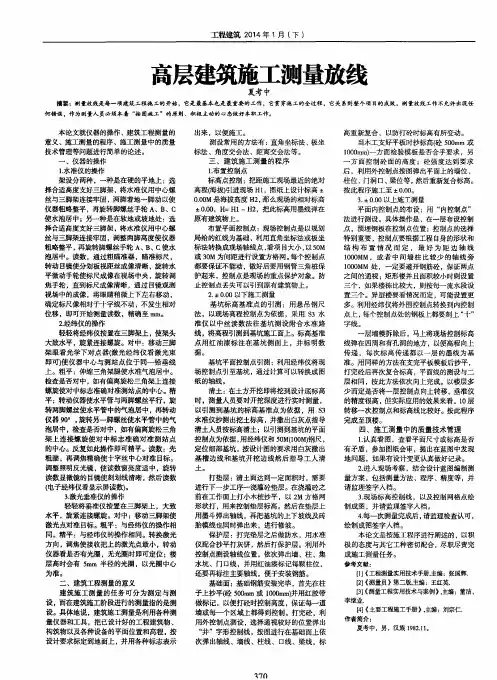

高层建筑工程施工现场测量放线法
工程测量是工程施工中控制工程质量,做到精确施工的一大重点。

随着测量手段的不断更新,如何使测量工作又快又准,是我们不断
研究的一个课题。

高层建筑施工经验汇总。

1.工法特点
(1)操作简便,数据准确,可操作性强。

(2)在施工中分三个阶段(控制网测设、±0.000以下、±0.000以上)对测量进行控制。

2.适用范围
本工法适用于多层及高层工业与民用建筑工程的测量放线。

3.施工工艺
3.1
施工测量的基本准则与要求
(1)测量工作必须符合设计要求及施工规范DBJ 01-21-95的各项规定。

(2)遵守先整体后局部的工作程序,即先测设精度较高的场地整体控制网,再以控制网为依据进行建筑物各局部的定位、放线。

(3)严格执行审核原始数据的正确性,坚持测量工作步步有校核,坚持自检、互检制度,合格后交主管人员验收。

(4)测量记录要求数字正确、内容完整、字体工整,记录中数字的位数反映观测精度,如水准读数应读至毫米。

(5)测量人员必须持证上岗。

3.2
测量仪器与量具
(1)测量所使用的仪器与器具必须经检定,并合格。

仪器与器具按《中华人民共和国计量法实施细则》要求进行检定,要求对仪器及器具及时检定、封存、报废。

(2)计量员负责仪器及器具的检定、检效和维护,保证仪器的可操作性及准确性。

(3)一般工程测量主要使用的测量仪器及器具主要有:经纬仪、水准仪、钢卷尺、水准标尺。

根据工程测量精度的要求,有些还使用激光经纬仪及光电测距仪。

上述仪器必须进行周期检测。

3.3
测量准备
(1)施工测量准备工作包括:设计图纸的审核、测量定位依据点的交接与校测、测量器具的检定与检校、测量方案的编制与数据准备、施工场地测量等内容。

(2)施工测量前,根据工程任务的要求,收集分析规划、勘察、设计、及施工等有关资料:
专业测绘设计研究院提供的测绘成果:工程水准测量成果、高程测量成果、规划放线测量成果。

勘察设计研究院提供的岩土勘察报告
设计院提供的结构、建筑施工图纸及有关变更文件
施工组织设计及施工方案
(3)认真作好资料成果与现场桩位交接工作,并妥善保护好桩位。

(4)为保证建筑定位依据点的准确可靠,平面控制点使用前进行内业校算与外业校测,定位依据桩点应为两点、一边(或一夹角),缺一不可。

3.4
控制网测设
(1)平面控制网的建立
根据测绘院所提供的规划放线成果单进行建筑物定位轴线桩投测。

例如下图中控制桩点:
注:所举实例为榆树馆危改小区小学工程,A、B、C、D、E这五个点为首层外墙五个角的外皮点。

首先,校测E、D、C三点是否为900,并拉尺检测D、E点间距离无误后,测角用等偏定平法架仪器、以盘左盘右两点分中法作点。

量距要经过尺长、温度、倾斜修正后,并用标准拉力(50N)量出实测距离,所测数椐不超出规范要求,应满足施工精度。

根据以上方法,建立平面控制网。

建立平面控制网的原则:根据建筑物的场地大小,选用平面控制网的建立方法。

平面控制网的建立分为外控法、内控法两种,本工程的楼层较低,采用外控法布置平面控制网。

根据标准层墙边设置的50控制线及分区施工段加密控制线进行平面控制网布置,经检校准确无误、符合测量规范要求后,作好标识。

墙柱边50平面控制网
精度要求:测角中误差±20″
边长相对中误差1/10000
(2)标高控制网的建立
根据测绘院所提供工程水准测量成果, 设立现场标高控制网控制点,以±0.000为准,用附合测法引测到围墙等不易位移且易于观察的部位,并用红漆作以标识,精度要求闭合差+5 。

3.5
±0.000以下建筑物的施工测量
3.5.1
建筑物平面控制
(1)基槽开挖和坡底控制
根据轴线控制桩和基础平面图,按照土方方案或技术交底给出的放坡比撒出建筑物放坡灰线,经自检、互检合格后,报监理工程师验线。

为了严格控制坡底位置,不造成超挖或少挖现象,挖槽施工中,测量人员跟班作业,并采用塔尺吊线坠法控制坡底。

(2)基础撂底
首先校测轴线控制桩,经闭合校核后,将建筑物四大角或主要轴线投测到垫层上。

在垫层上根据主要轴线,用经纬仪、钢卷尺进行细部测设,并分出墙边线、集水坑线、门窗洞口线,用墨线一一弹出,经自检、互检合格后,报助理工程师验线。

最后,用红漆把主要轴线、墙体线、门窗洞口线标出,便于施工队施工。

经验线合格后,把主要轴线控制线投测到基坑以外,并加以保护。

(3)为了保证墙体插筋、集水坑位置正确,在底板钢筋绑完后,把轴线控制线投测到底板钢筋上铁网上,经过闭合校核后,把细部线用红漆标出。

(4)基础底板砼浇注完毕后,将轴线控制线投测到底板砼面上,经闭合校核后,分出细部墙体边线、50cm控制线、门窗洞口位置线。

经自检、互检合格后,报监理工程师验线。

3.5.2
标高控制
(1)利用附合测法校测靠建筑物最近两个标高控制点±0.000并向基坑引测两至三个控制点,根据实际情况也可多引测几个点。

(2)为防止超挖,挠动地基,测量人员跟班作业,随时测出挖土深度,并用白灰饼作以标识,以便利于挖土司机控制挖土深度。

(3)墙体钢筋绑扎完毕后,在竖向墙柱主筋上测设标高控制点,用油漆标识,要求每个开间四角必做,以此来控制门窗洞口、顶板高度。

3.6±0.000以上施工放线
3.6.1
平面控制
(1)首层底板放线
首先校测控制桩,无误后在控制桩上架经纬仪,等偏定平精密对中后,以盘左盘右取中法,把控制点投测到首层板面上,并进行闭合
校核,闭合差符合测角中误差±20″,边长相对中误差1/10000范围内校核无误后,进行细部点测设,用1mm细墨斗线弹出墙边线、
50cm控制线、门窗洞口位置线,经自检、互检合格后,报监理工程师验线。

验线完毕后,根据轴线控制网图和施工分区图做出控制
桩点,作为竖向控制的基点。

控制桩点做法是用钢钉钉入砼。

(2)标准层测量工作与主体结构施工关系
楼板砼浇注(轴线、墙体边线、墙体50cm控制线、门窗洞口下边线)→墙体钢筋绑扎(窗洞口边线)→墙体模板(上一层标高50控制线,油漆标识)→墙体拆模(本层标高50控制线,墨斗弹线于墙体上)→顶板支模、钢筋绑扎(轴线、门洞边线用油漆标识)→校正钢筋浇注顶板砼。

(3)高层建筑的竖向控制
根据工程场地,有场地的方向,可采用外控法,无场地的方向,可采用内控法。

以首层轴线控制网图中基点作竖向投测时,应特别注意三点:
①事先应严格校正好仪器,投测时,严格定平度盘水准管。

②尽量以首层轴线为准作后视。

③取盘左、盘右向上投测的平均位置。

3.6.2
标高传递
首先,校测±0.000标高点,然后,将±0.000抄测到建筑物外墙四周,并用墨斗弹出,闭合差在±3mm内,为了保证标高传递的准
确性,采用吊钢尺法。

每个施工区传递标高不少于三个点。

然后将水准仪安放在工作面上(尽量前后视等长),校测下面传递来的
各点水平线。

5.机具准备
经纬仪、水准仪、钢卷尺、水准标尺等。

6.劳动组织
观测:2-3人
手规:3人
辅助:3人
7.质量控制
(1)垫层上进行基础定位放线时,投测允许误差为±3mm。

(2)轴线竖向投测允许误差每层±3mm,总高允许误差±10mm。

(3)平面各部位放线的允许误差
项目允许误差(mm)
主控轴线长度(长度大于70m)±3
细部轴线±2
墙体边线、门窗洞口线±2
(4)标高竖向传递的允许误差每层±3mm,总高允许误差±10mm。
