卫生间墙面工程(釉面砖铺贴)施工工艺和技术要求
卫生间地砖铺贴工艺流程

卫生间地砖铺贴工艺流程1、施工程序1)施工程序:基层处理、抹底子灰→排砖弹线→选砖、浸砖→镶贴釉面砖→擦缝→清理2)镶贴顺序:先墙面,后地面。
墙面由下往上分层粘贴,先粘墙面砖,后粘阴角及阳角,其次粘压顶,最后粘底座阴角。
2、操作要点1) 预排:饰面砖镶贴前应预排。
预排要注意同一墙面的横竖排列,均不得有一行以上的非整砖。
非整砖行应排在次要部位或阴角处,排砖时可用调整砖缝宽度的方法解决。
室内镶贴釉面砖如设计无规定时,接缝宽度可在1~1.5MM之间调整。
在管线、灯具、卫生设备支承等部位,不得用非整砖拼凑镶贴,以保证饰面的美观。
釉面砖的排列方法在“直线”排列和“错缝”排列两种。
饰面砖根据砖缝的大小不同,分为有无缝镶贴、划块留缝镶贴、单块留缝镶贴等。
质量好的砖,可以适应任何排列形式;外形尺寸偏差大的饰面砖,不能大而积无缝镶贴,否则不仅缝口参差不齐,而且贴到最后无法收尾,交不了圈。
这样的砖,可采取单块留缝镶贴,可用砖缝的大小,调节砖的大小,以解决砖尺寸不一致的缺点。
饰面砖外形尺寸出入不大时,可采取划块留缝镶贴,在划块留缝内,可以调节尺寸,以解决砖尺寸的偏差。
若饰面砖的厚薄尺寸不一时,可以把厚薄不一的砖分开,分别镶贴在不同的墙面,用镶贴砂浆的厚薄来调节砖的厚薄,这样,就不致因砖厚薄不一而使墙面不平。
2)弹线:依照室内标准水平线,找出地面标高,按贴砖的面积,计算纵横的皮数,用水平尺找平,并弹出釉面砖的水平和垂直控制线。
如用阴阳三角镶边时,则将镶边位置预先分配好。
横向平足整块的部分,留在最下一皮与地面连接处。
3)做灰饼、标志:为了控制整个镶贴釉面砖表面平整度,正式镶贴前,在墙上粘废釉面砖作为标志块,上下用托线板挂直,作为粘贴厚度的依据,横镶每隔1.5M左右做一个标志块,用拉线或靠尺校正平整度。
在门洞口或阳角处,如有阴三角镶边时,则应将尺寸留出先铺贴一侧的墙面,并用托线板校正靠直。
如无镶边,应双面挂直。
4)浸砖和湿润墙面:釉面砖粘贴前应放入清水中浸泡2H以上,然后取出晾干,至手按砖背无水时方可粘贴。
卫生间面砖施工方法及控制要点

卫生间面砖施工方法及控制要点1、材料要求本工程卫生间内墙面采用块料砖装饰,材料为200×300釉面砖。
2、基层处理①基层必须平整,在2m内平整度误差不超过2-3mm,无空鼓、起壳。
②基层必须清洁,如有浮灰、污垢、油渍等应清洗干净。
3、配制按照使用说明要求进行配置。
4、工艺流程基层处理吊垂直、套方、找规矩贴灰饼抹底层砂浆弹线分格排砖浸砖粘贴瓷砖面砖勾缝与擦缝5、操作工艺(1)基层处理:抹灰前,墙面必须清扫干净,浇水湿润,并涂刷素水泥浆一道。
(2)待底层灰干六七成时,按图纸要求,面砖规格及结合实际条件进行排砖、弹线。
(3)排砖:根据大样图及墙面尺寸进行横竖向排砖,以保证面砖缝隙均匀,符合设计图纸要求,注意大墙面、柱子和垛子要排整砖。
非整砖应排在次要部位如窗间墙或阴角处。
但亦注意一致和对称。
如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑嵌贴。
(4)用面砖贴标准点,用胶粘剂将砖贴在墙面上,用以控制贴面砖的表面平整度。
(5)垫底尺寸、计算准确最下一皮砖下口标高,底尺上皮一般比地面高1cm 左右,以此为依据放好底尺,要水平、安稳。
(6)选砖、浸泡:面砖镶贴前,应挑选颜色、规格一致的一般浸泡砖时,将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可适用。
(7)刮涂高分子胶粘剂界面层:将配置好的胶粘剂放置5~10分钟后随拌随用,应在3小时内用完,施工温度不得低于5℃。
基层面上抹一层厚约2~3mm 的胶粘剂,刮涂时应朝同一方向刮,厚度应均匀一致。
(8)铺贴:在砖背面抹上5-7厚高分子胶粘剂粘结层,在将砖放置在基层上,用橡皮锤按标高控制线和方正控制线坐平坐正。
(9)粘贴面砖:粘贴应自下而上进行。
抹4厚强力胶粉泥粘结层,揉紧压实。
(10)贴完经自检无空鼓、不平、不直后,用棉丝擦干净,用勾缝胶擦缝,用布将缝的素浆擦匀,砖面擦净。
6、质量标准(1)主控项目①墙面瓷砖的品种、规格、颜色、图案和性能必须符合设计要求。
釉面砖墙面施工工艺

釉面砖墙面施工工艺一、内墙抹灰的范围及具体做法内墙-4:釉面砖墙面(用于部位:厨房、卫生间内墙面)•墙体或钢筋砼梁柱墙体清洁找平•15厚1:3水泥砂浆,分两次抹灰•刷素水泥浆一遍内墙-5:釉面砖墙面(用于部位:厨房、卫生间加气混凝土内墙面)•墙体清洁找平•刷建筑胶素水泥浆一遍,配合比为建筑胶:水=1:4•15厚2:1:8水泥石灰砂浆,分两次抹灰二、施工准备1、抹灰用砂为中砂,平均粒径为0.35~0.5mm,使用前应过5mm 孔径的筛子,且不得含有杂质。
水泥强度为32.5矿渣水泥和普通硅酸盐水泥。
应有出厂证明或复试单,当出厂超过三个月,按试验结果使用。
2、抹灰前应检查门窗框安装位置是否正确,与墙体连接是否牢固。
连接处缝隙用1∶3水泥砂浆或1∶1∶6水泥混合砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺少量麻刀嵌塞,使其塞缝密实;木门框需设铁皮保护。
3、将过梁、圈梁及构造柱表面凸出部分混凝土剔平。
对蜂窝、麻面、露筋等应剔到实处,刷素水泥浆一道(内掺水重10%的107胶),紧跟用1∶3水泥砂浆分层补平;脚手眼应堵严,外露钢筋头、铅丝头等要剔除,窗台砖应补齐;内隔墙与楼板、梁底等交接处应用斜砖砌严。
4、管道穿越墙洞、楼板洞应及时安放套管,并用1∶3水泥砂浆或细石混凝土填嵌密实;电线管、消火栓箱、配电籍安装完毕,并将背后露明部分钉好铅丝网;接线盒用纸堵严。
5、砌块墙基层表面的灰尘、污垢和油渍等应清除干净,并浇水湿润。
6、根据室内高度和抹灰现场的具体情况,提前准备好抹灰高凳或脚手架,架子应离开墙面及墙角200~250mm,以利操作。
7、混凝土或砌体墙面基层处理:采取如下的“毛化处理°办法,即先将表面尘土、污垢清扫干净,用10%火碱水将顶面的油污刷掉,随之用清水将碱液冲净、晾干。
然后用1∶1水泥细砂浆内掺用水量20%的107胶,喷或用笤帚将砂浆甩到顶上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘满混凝土光面上,并有较高的强度(用手掰不动)为止。

卫生间标准工艺

卫生间工艺标准一、卫生间厨房墙地砖铺贴(一)卫生间墙砖铺贴.操作步骤:1.弹线找规矩2.排砖(内墙砖在镶贴前要先划线照规矩并预先排砖,排砖工作有很多技巧,要把非整砖排在不明显的阴角处,同一墙面的非整砖排列,不得超过一行)。
3.贴砖饼(在内墙砖粘贴前要在每面墙上下粘贴不少于4块砖饼,用于控制内墙砖的垂直度与平整度,上下垂直方向的砖饼贴好后要用靠尺和吊坠对砖饼的垂直度进行检查,如有误差应进行调整直至其复合要求,粘贴前先用水平管测量出精准水平点然后用墨盒线将两点连接弹出水平基准线用于控制内墙砖的水平度和垂直度,最后在墙面上均匀涂刷界面剂,调和水泥砂浆,将水泥和中沙按照1比2的比例拌和均匀,拌和均匀后用灰槽加水搅拌调和来用,搅拌好的水泥砂浆必须在两个小时内用完,不能2次加水使用。
4 .粘贴内墙砖(将调和好的砂浆均匀的涂抹在内墙砖上,粘贴内墙砖时,应按照墙面控制线先贴两端,从最下线的上一层开始铺贴,粘贴时先把模板砂浆的内墙砖贴在墙面上,用橡皮锤轻轻敲击使其与墙面结合,然后取下检查是否有缺浆不和之处,如有缺浆必须填满,这样做变可以有效的保证,内墙砖与墙面的粘合更加牢靠,防止空鼓和脱落,用橡皮锤敲击使内墙砖与墙面粘合,拉出水平控制线就可以依次粘贴了,为了避免内墙砖贴好后受温度和湿度的影响,在铺贴瓷砖时留下了适当的空隙,将欠浆亏浆处进行填充,保证粘贴牢固,粘贴阴阳角,用云石机将做阳角的内墙砖边大于45度角裁好,依次粘贴到墙上,再粘贴阴阳角的时候用脚尺随时检查粘贴的质量,也可用内墙砖进行测量,阴角和阳角的粘贴在铺贴工程中是一项非常细致的工作,好的装饰公司做出的阴角阳角是非常规范的,在粘贴内墙砖时经常会遇见水管,这就需要在墙面上开槽和打洞(用云石机做出)。
5.勾缝,清理(内墙砖做好后要用贴缝剂勾缝,先将墙面清理干净 ,用扁产将要清理的墙缝清理一下,将调和好的填缝剂用依次将砖缝填满,等待填缝剂稍稍收干后,将砖缝压实勾匀砖缝钩好后用布将墙面擦拭干净,粘贴好的内墙砖要喷洒清水进行养护, 这是为了保持墙面的湿润,防止水泥凝结速度过快形成空鼓)使用工具,角尺,橡皮锤,水灰铲,云石机,水平尺,抹子,灰板,线坠,笤帚,水桶,小线(二)卫生间地砖铺贴操作步骤1.防水处理(在卫生间铺装之前,首先对卫生间地面做防水处理,在对地面进行防水处理以及水管管口加固后做防水测试)。

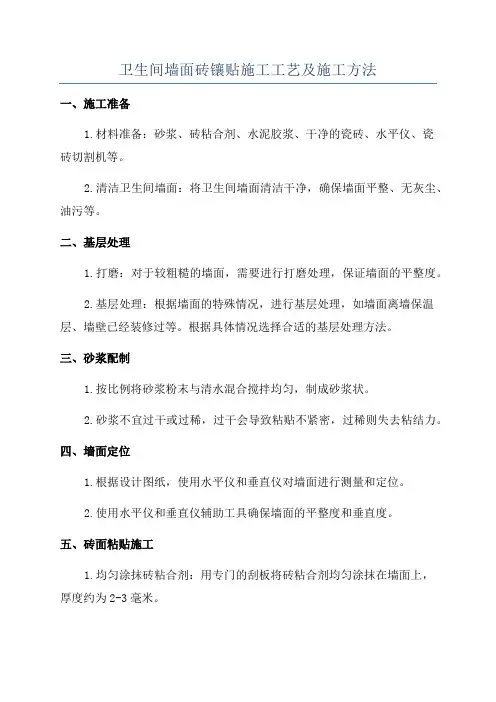

卫生间墙面砖镶贴施工工艺及施工方法

卫生间墙面砖镶贴施工工艺及施工方法一、施工准备1.材料准备:砂浆、砖粘合剂、水泥胶浆、干净的瓷砖、水平仪、瓷砖切割机等。
2.清洁卫生间墙面:将卫生间墙面清洁干净,确保墙面平整、无灰尘、油污等。
二、基层处理1.打磨:对于较粗糙的墙面,需要进行打磨处理,保证墙面的平整度。
2.基层处理:根据墙面的特殊情况,进行基层处理,如墙面离墙保温层、墙壁已经装修过等。
根据具体情况选择合适的基层处理方法。
三、砂浆配制1.按比例将砂浆粉末与清水混合搅拌均匀,制成砂浆状。
2.砂浆不宜过干或过稀,过干会导致粘贴不紧密,过稀则失去粘结力。
四、墙面定位1.根据设计图纸,使用水平仪和垂直仪对墙面进行测量和定位。
2.使用水平仪和垂直仪辅助工具确保墙面的平整度和垂直度。
五、砖面粘贴施工1.均匀涂抹砖粘合剂:用专门的刮板将砖粘合剂均匀涂抹在墙面上,厚度约为2-3毫米。
2.瓷砖定位:将瓷砖按照设计的位置粘贴在墙面上,用砖砂橡皮锤轻轻敲击,使砖与砖之间与墙面之间贴合紧密。
3.瓷砖切割:根据需要,使用瓷砖切割机将需要切割的瓷砖进行切割处理,确保砖面的整齐美观。
4.砖缝处理:在瓷砖之间的砖缝中填充水泥胶浆,用专门的瓷砖刮刀将多余的胶浆刮平,并清理干净。
六、施工验收1.施工完毕后,使用水平仪和垂直仪对墙面进行测量和验收,确保墙面的平整度和垂直度。
2.检查砖面粘贴牢固性,无空鼓、脱落等现象。
3.检查砖缝填充是否均匀齐整,无缺陷等问题。
七、施工注意事项1.施工过程中,保持场地清洁,防止灰尘、油污等杂物污染砖面。
2.按照使用说明和施工规范进行施工,避免过量或不足使用材料。
3.严格控制水泥浆料的稠度,过干或过稀都会影响粘贴效果。
4.在施工过程中,应根据天气情况适时进行防晒、湿润砖面,避免砖干得过快或过慢。
以上就是卫生间墙面砖镶贴施工工艺及施工方法的详细介绍,根据施工步骤和注意事项进行施工,能够保证砖面牢固、美观,达到设计要求。
卫生间墙砖工艺标准及工艺流程

卫生间墙砖工艺标准及工艺流程那咱们就开始聊聊卫生间墙砖的工艺标准和工艺流程吧。
一、工艺标准。
(一)基层处理。
1. 墙面得平整呀。
要是墙面坑坑洼洼的,那贴出来的墙砖可就像歪歪扭扭的小怪兽啦。
所以呢,要把墙面的杂物、灰尘啥的都清理干净,就像给墙面洗个清爽的澡一样。
对于那些不平的地方,就得用水泥砂浆来修补,让墙面变得平平整整的,这样墙砖才能稳稳地贴上去,就像站在平地上的小士兵。
2. 墙面还得结实呢。
如果墙面疏松,那墙砖贴上去也不牢固呀。
所以要检查墙面的强度,要是强度不够,就得采取措施加强,可不能让墙砖贴上去没几天就掉下来,那多危险呀,还特别影响美观呢。
(二)瓷砖选择。
1. 尺寸得合适。
咱不能在小小的卫生间里贴特别大的瓷砖,那样会显得很不协调,就像一个小矮人穿了一件超大号的衣服。
当然也不能用太小的瓷砖,不然贴起来可费劲了,密密麻麻的,看着眼睛都花。
要根据卫生间的大小来选择合适尺寸的墙砖,这样整个卫生间看起来才和谐又舒服。
2. 质量也很重要。
好的墙砖质地均匀,没有裂缝、缺角这些毛病。
用手敲一敲,声音清脆的一般质量就不错。
要是那种声音闷闷的,说不定里面就有问题呢。
可不能贪便宜买那种质量不好的墙砖,不然到时候后悔都来不及。
(三)铺贴要求。
1. 墙砖要贴得垂直。
如果贴歪了,那整个卫生间看起来就像要倒了一样,多吓人呀。
可以用水平仪来检查,确保每一块墙砖都是笔直的,就像站岗的士兵一样整齐。
2. 砖与砖之间的缝隙要均匀。
缝隙不能太大,不然容易藏污纳垢,打扫起来可麻烦了。
也不能太小,热胀冷缩的时候容易把墙砖挤坏。
就像人与人之间的距离一样,得恰到好处才行呢。
二、工艺流程。
(一)准备工作。
1. 把工具都准备好,像瓷砖胶、抹刀、水平仪这些可不能少。
就像厨师做菜之前得把锅碗瓢盆都准备齐全一样,咱们贴墙砖也得把工具都备齐,这样干活的时候才顺手。
2. 把选好的墙砖都搬过来,按照颜色、尺寸分好类。
这样在贴的时候就可以方便地找到想要的墙砖,不会手忙脚乱的。
釉面砖施工工艺及注意事项

釉面砖施工工艺及注意事项
釉面砖是一种装饰性较强的建筑材料,常用于室内地面和墙面的装饰。
以下是釉面砖施工的工艺和注意事项:
1. 准备工作:施工前需要确认施工基面是否平整,如果不平整需要进行修补。
清理基面上的灰尘、油污等杂物,确保基面干净。
2. 砖块铺贴:根据设计要求确定铺贴方式和方向。
先将瓷砖排列在地面或墙面上,确认尺寸和布局,然后使用专业的瓷砖胶进行粘贴。
注意瓷砖之间的缝隙要均匀,以保证整体效果。
3. 排胶和擦胶:粘贴好的瓷砖表面可能会有一些胶水残留,需要及时清理。
使用专业的工具将胶水排除在瓷砖缝隙之外,并用湿布擦拭瓷砖表面,保持干净。
4. 压浆:待砖块都铺贴完成后,涂上砖缝填充剂,填满砖缝。
注意压浆要均匀且充分填满砖缝,避免留下空洞。
5. 清理:等砖缝填充剂干燥后,用湿布进行清理。
确保砖面和砖缝干净,没有污渍和胶水残留。
注意事项:
1. 选择合适的瓷砖胶和砖缝填充剂,确保质量可靠。
不同的瓷砖可能需要不同类型的胶水和填充剂。
2. 瓷砖应该避免受到外力的碰撞和摩擦,在施工过程中要小心
操作,以免造成破损和划伤。
3. 注意颜色和纹理的搭配,以达到预期的装饰效果。
4. 严格按照施工工艺操作,特别是瓷砖胶的使用量和压实程度,以免影响质量和使用寿命。
5. 在施工过程中要注意保护瓷砖表面,避免灰尘和污渍的污染。
6. 在施工完成后,需要保证瓷砖充分干燥,避免过早使用和受到水或其他液体的侵蚀。
以上就是釉面砖施工的工艺和注意事项,希望对您有所帮助。
浴室贴砖工程施工

浴室贴砖工程施工一、准备工作1、浴室设计方案确定:在进行浴室贴砖工程前,首先要明确浴室设计方案,并且测量好瓷砖的尺寸。
2、选购材料:在进行浴室贴砖工程时,需要准备一些必要的材料,包括:瓷砖、水泥浆、瓷砖胶、防水涂料、抹灰工具、瓷砖切割机等。
3、浴室清理:在进行浴室贴砖工程前,需要清理浴室的卫生间,并确保地面和墙面都是干净的。
4、基层处理:在进行浴室贴砖工程时,需要对基层进行处理,提前将基层墙面进行批灰、找平,确保墙面平整。
二、施工流程1、划线打桩:在进行浴室贴砖工程前,需要用尺子和粉笔在墙面上划出水平线和垂直线,确定瓷砖的安装位置。
2、涂抹瓷砖胶:首先需要用抹子将瓷砖胶均匀涂抹在墙面上,然后用齿板将瓷砖胶拿出来。
3、瓷砖铺贴:将瓷砖按照预先划好的线条贴在墙面上,注意瓷砖之间的缝隙要保持一致,并且用橡皮锤轻轻敲打瓷砖,使其牢固粘贴在墙面上。
4、切割瓷砖:在进行浴室贴砖工程时,有时候需要对瓷砖进行切割,可以用瓷砖切割机进行操作。
5、填缝处理:在瓷砖铺贴完成后,需要用水泥浆对瓷砖之间的缝隙进行填充,填充完后用抹光条将水泥浆擦平。
6、防水处理:在浴室贴砖工程完成后,需要对墙面覆盖防水涂料,确保浴室的墙面不会受到潮湿的侵害。
7、上光处理:在进行浴室贴砖工程后,用干净的抹布将墙面瓷砖进行擦拭,使其更加光滑。
以上就是浴室贴砖工程的施工流程,当然在进行浴室贴砖工程时,还需要注意以下几点:1、质量保证:在进行浴室贴砖工程时,需要确保瓷砖的平整度和水平度,以及瓷砖之间的缝隙要保持一致。
2、注意安全:在进行浴室贴砖工程时,需要注意施工的安全,尤其是使用瓷砖切割机时,要戴上护目镜等防护设备。
3、精心施工:在进行浴室贴砖工程时,需要花费一定的时间和精力,确保施工质量。
总的来说,浴室贴砖工程是一个非常讲究技术和细节的工程,需要我们认真对待。
希望以上的介绍可以帮助您在进行浴室贴砖工程时更加顺利和高效。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
卫生间墙面工程(釉面砖铺贴)施工工艺
和技术要求
卫生间墙面工程(釉面砖铺贴)施工工艺和技术要求提要:釉面砖:品种、规格、花色按设计规定,并应有产品合格证。
釉面砖的吸水率不得大于10%。
砖表面平整方正、厚度一致,不得有缺楞
自
卫生间墙面工程(釉面砖铺贴)施工工艺和技术要求
一、适用范围
二、引用标准和图纸
卫生间(更衣室)。
《建筑装饰工程施工及验收规范》(jGj73-91);
《建筑工程质量检验评定标准》(GBj301-88);
×××公司质量体系文件《第三层次作业指导书建筑施工》(装饰分册)。
三、施工准备
材料
1水泥:普通硅酸盐水泥或矿渣硅酸盐水泥、白水泥。
(擦缝用) 2矿物颜料:(与釉面砖色泽协调,与白水泥拌和擦缝用)。
3砂子:中砂。
4石灰膏;使用时灰膏内不应含有未熟化的颗粒及杂质(如使用石灰粉时要提前一周浸泡透)。
5釉面砖:品种、规格、花色按设计规定,并应有产品合格证。
釉面砖的吸水率不得大于10%。
砖表面平整方正、厚度一致,不得有缺楞、掉角和断裂等缺陷。
如遇规格复杂,色差悬殊时,让逐块量度挑选分类存放使用。
作业条件
1墙柱面粉刷抹灰施工完毕。
2墙柱面暗装管线、电制盒及门、窗框安装完毕,并经检验合格。
3墙柱面必须坚实、清洁(无油污、浮浆、残灰等),影响面砖铺贴凸出墙柱面部分应凿平,过于凹陷墙柱面应用1:3水泥砂浆分层抹压找平。
(先浇水湿润后再抹灰)。
4安装好的窗台板及门窗框与墙柱面之间缝隙,用1:3水泥砂浆堵灌密实;铝门窗框边隙之嵌塞材料应由设计确定,铺贴面砖前应先粘贴好保护膜。
四、操作工艺
选砖
面砖一般按1mm差距分类选出若干个规格,选好后根据墙柱面积,房间大小分批类计划用料。
选砖要求方正、平整,楞角完好,同一规格的面砖,力求颜色均匀。
基层处理和抹底子灰
1基层表面光滑。
对光滑表面基层,应先打毛,并用钢丝刷满刷一遍,再浇水湿润。
用1:1水泥细砂浆喷洒,或用毛刷(横扫)将砂浆甩到光滑基面上。
甩点要均匀,终凝后再浇水养护,直至水泥砂浆疙瘩有较高的强度,用手掰不动为止。
2砖墙面基层:提前一天浇水湿透。
3抹底子灰:首先吊垂直,找规矩,贴灰饼,冲筋。
吊垂直,找规矩时,应与墙面的窗台,腰线,阳角立边等部位面砖贴面排列方法对称性以及室内地台块料铺贴方正综合考虑,力求整体完美。
然后将基层浇水湿润,(混凝土基层面尚应用水灰比为内掺107胶的素水泥均匀涂刷),分层分遍用1:水泥砂浆底灰(亦可1::4水泥石灰砂浆),第一层宜为5mm厚用铁抹子均匀抹压密实;待第一层干至七八成后即可抹第二层,厚度约为8-10mm,直至与冲筋大致相平,用木杠刮平,再用木抹子搓毛压实,划成麻面。
预排砖块、弹线
1预排砖块应按照设计色样要求一个房间,一整幅墙柱面贴同一分类规格面砖;在同一墙面,最后只留一行(排)非整块面砖,非整块面砖应排在靠近地面或不显眼的阴角等位置;砖块排列一般自阳角开始,至阴角停止(改口)和自天棚(开花)开始至楼地面停止(收口);如果水池、镜框及出柱面时,必须以其中心往两边对称排列;墙裙、浴缸、水池等上口和阴阳角处应使用相应配件砖块;女儿墙顶、窗顶、窗台及各种腰线部位,顶面砖应压盖立面砖,以免渗水,引起空鼓;如遇设计没有滴水线的外墙各种腰线部位,正面砖最下一排宜下突3mm左右,线底部面砖应往内翘起约5mm以利滴水(鸡嘴线)。
2弹好花色变异分界线及垂直与水平控制线,垂直控制线一般以1m设度为宜,水平控制线一般按5-10排砖间距设一度为宜;砖块从天棚顶往地面排列至最后一排整砖度,应弹置一度控制线;墙裙、踢
脚线顶亦应弹置高度控制线。
贴面砖
1预先将釉面砖靠泡水浸透凉干(一般宜隔天泡水凉干备用)。
2在每一分段或分块内的面砖,均应自下向上铺贴。
从最下一排砖的下皮位置用钉子装好靠尺板(室内靠尺板装在地面向上一排整砖的下皮位置;室外靠尺板装在当天计划完成的分段或分块;内最下一排砖的下皮位置控制线上),以此承托第一排面砖。
3浇水将底子灰面湿润,先贴好第一排(最下一排)。
砖块下皮要紧靠装好的靠尺板,砖面要求垂直平正,并应用木杠(压尺),校平砖面及砖上皮。
4以第一排贴好的砖面为基准,贴上基准点(可使碎块面砖),并用垂球(线称)校正,以控制砖面出墙面尺寸和垂直度。
5铺贴应从最低一皮开始,并按基准点挂线,逐排由下向上铺贴。
面砖背面应满涂水泥膏(厚度一般控制在2-3mm内),贴上墙面后用抹子木把手着力敲击,使面砖粘牢,同时用木杠(压尺)校平砖面及上皮。
每铺完一排应重新检查每块面,砖发现空鼓,应及时掀起加浆重新贴好。
6铺贴完毕,待粘贴水泥初凝后,用清水将砖面洗干净,用白水泥浆(彩色面砖应按设计要求用矿特养料调色)将缝填平,完工后用棉纱、布片将表面擦试干净至不留残灰迹为止。
五、质量标准
保证项目
1材料品质、规格、图案必须符合设计要求,质量应符合现行有关标准规定。
2镶贴必须牢固,无空鼓无歪斜、缺楞、掉角和裂缝等缺陷。
基本项目
1表面:观察检查和用小锤轻击检查。
合格:基本平整、洁净,颜色均匀。
基本无空鼓现象。
优良:平整、洁净、色泽一致,无起碱、污痕和显著的光泽受损处。
无空鼓现象。
2接缝:观察检查
合格:填嵌密实、平直、宽窄均匀,颜色无明显差异。
优良:填嵌密实、平直、宽窄一致,颜色一致,阴阳角处的板压向正确,非整砖使用部位适宜。
3套割:观察或尺量检查。
合格:突出物周围的砖套割基本吻合,其缝隙不超
卫生间墙面工程(釉面砖铺贴)施工工艺和技术要求提要:釉面砖:品种、规格、花色按设计规定,并应有产品合格证。
釉面砖的吸水率不得大于10%。
砖表面平整方正、厚度一致,不得有缺楞
自
过3mm;墙裙、贴脸等突出墙面的厚度基本一致。
优良:用整砖套割吻合,边缘整齐;墙裙、贴脸等上口平顺、突出墙面的厚度一致。
4坡向、滴水线,观察检查。
合格:流水坡向基本正确;滴水线和顺直。
优良:流水坡向正确;滴水线顺直。
六、施工注意事项
应避免的质量通病
1空鼓:基层清理不够干净;抹底子灰时,基层没有保持湿润;面砖铺贴前没有事先泡浸或底子灰面没有保持湿润;面砖背抹水泥不够均匀或量不足;砂浆配合比不准,稠度控制不好,砂浆中含砂量过大,以及粘贴砂浆不饱满,面砖勾缝不严均可引起空鼓。
2墙面脏:主要因为铺贴完成后,没有及时将墙面清洗干净,贴砖用水泥膏粘着砖面,以及擦缝时没有将多余白水泥浆稳底清干净。
此时可用棉纱稀盐酸加20%水刷洗,然后用清水冲净即可。
成品保护
1门窗框上沾着的砂浆要及时清理干净。
2拆架子时不要碰撞墙柱面的粉刷饰面。
3对沾污的墙柱面要及时清理干净。
4搭铺平板严禁直接压在门窗框上,应在窗台适当位置垫放木枋(板),将平桥架离门窗框。
5搬运料具时要注意不要碰撞已完成的设备、管线、埋件、门窗械来不及已完成粉刷饰面的墙柱面。
安全措施
1使用脚手架,应先检查是否牢靠。
护身栏、挡脚板、平桥板是否齐全,可靠发现问题应及时修整好,才能在上面操作;脚手架上放
置料具要注意分散并放平稳,不许超过规定荷载,严禁随意向下抛掷杂物。
2使用手提电动机械,应接好地线及防漏电保护开关,使用前应先试运转,检查合格后,才能操作。
3在黑暗处作业及夜班施工时,应使用36V低压行灯照明。
4使用钢井架作垂直运输时,应联系好上落信号,吊笼平层稳定后才能进行装卸作业。
