矿井联系测量
矿山测量课程设计 (1)

矿井联系测量一、目的和任务矿井联系测量就是将地面上的平面坐标系统和高程坐标系统传递到井下的测量。
目的就是使地面和井下测量控制网采用同一坐标系统。
联系测量的主要任务是:(1) 确定井下经纬仪导线起算边的坐标方位角; (2) 确定井下经纬仪导线起算点的平面坐标x 和y ; (3) 确定井下水准基点的高程H 。
二、地面近井点的测设(1)地面近井点的精度要求 ⒈近井点测量精度的要求近井点可在矿区三、四等三角网、测边网的基础上,用插网、插点和敷设经纬仪导线,及GPS 等方法测设。
对于一般网型,近井点的精度,对于测设它的起算点来说,其点位中误差不得超过±7cm ,后视边方位角中误差不得超过±10″。
GPS 测量必须按照1992年我国测绘局发布的《全球定位系统(GPS )测量规范》进行,近井点可以采用D 级和E 级测设。
⒉井口高程基准的精度要求井口水准基点的高度精度应该满足相邻井口间进行主要巷道贯通的要求,由于两井间进行主要的巷道贯通时,高程上允许的误差是=0.2m z m ±允,则其中误差为=0.1m z m ±,一般要求两井口水准基点相对的高程中误差引起的贯通点K 在z 轴方向上的偏差中误差不超过m3z±=±0.03m。
所以近井点高程测量,可以应该采用四等水准测量的精度要求测设。
(2)近井点布设方案本次近井点(水准基点)通过GPS进行布设,使用Trimble5800、5700GPS接收机,利用国家四等控制点为起算点,采取插网方式建立矿井E级GPS近井网,布网形式为同步图形扩展式。
测设了主井近井点坐标和高程。
三、立井定向《煤矿测量规程》规定的联系测量的主要精度要求实际定向精度与规程限差要求3.1两井定向方案本次设计方案的矿山有主井和副井各一个,因此投点时在两个井筒内各挂一根垂球线,采用单重稳定投点。
投点时必须采用有效的措施减小投点误差,这些主要措施包括:<1>定向时最好停止风机运转或增设风门,以减少风速;<2>采用小直径、高强度的钢丝,建议采用80kg重的垂球,并将垂球浸入稳定液中,并在大水桶上加挡水盖以减少滴水对垂球的影响。
矿山竖井联系测量中应注意的问题及改进方法

矿山竖井联系测量中应注意的问题及改进方法[摘要]随着科学技术的发展及资源的日益紧张,矿山的正常运行成为了社会和经济发展的重要基石,随之而来的矿山测量成为了测量行业内的重要组成部分。
本文就矿山竖井联系测量的方法及存在问题和改进方法发表自己的意见。
[关键词]竖井测量测量方法问题改进方法1概述矿山井下测量是矿山建设和开采的指向灯和风向标,是直接影响矿山生产安全的。
矿山竖井联系测量一般分为两部分,一部分是平面联系测量,其任务是确定井下导线起算边的坐标方位角和起算点的平面坐标。
说白了就是把井上的平面系统通过联系测量和井下平面系统相统一。
井下起算边坐标方位角误差对井下导线的影响较大,因此将一般井下导线起算边坐标方位角的误差作为衡量平面联系测量的精度标准。
另一部分是高程联系测量,主要是确定井下点高程,要和井上高程系统统一,可以清楚知道井下每个点的深度。
2平面联系测量在矿山竖井定向中,平面联系测量的方法很多,现在主要用到的是两井定向法和陀螺全站仪定向法,对于一井定向这里不做表述。
2.1两井定向法当矿井有两个竖井,且在井下有巷道相通、并能进行相互联系测量时,就可采用两井定向。
两井定向是在两个井筒内各用垂球悬挂一根钢丝,钢丝井上和井下平面坐标看做一致。
通过地面和井下导线将它们连接起来,从而把地面坐标系统中的平面坐标和方向传递到井下。
两井定向时,井下两根钢丝间不能直接通视,而是通过导线连接起来的,因此,在连接测量时必须测出井上、井下导线各边的边长及其连接坐标水平角;由于两井定向时,两垂球线之间距离增加,因而减少了投向的误差,这是两井定向的优点。
2.2陀螺全站仪定向法陀螺定向是运用陀螺经纬仪根据磁北方向直接测出井下未知边的方位角。
他不需要垂球和钢丝,避免几何定向方法进行联系测量时占用井筒时间长、工作组织复杂等缺点,目前,被大多井下测量用于矿井联系测量和控制井下导线方向误差的积累。
步骤如下:(1)地面已知边上测出仪器常数。

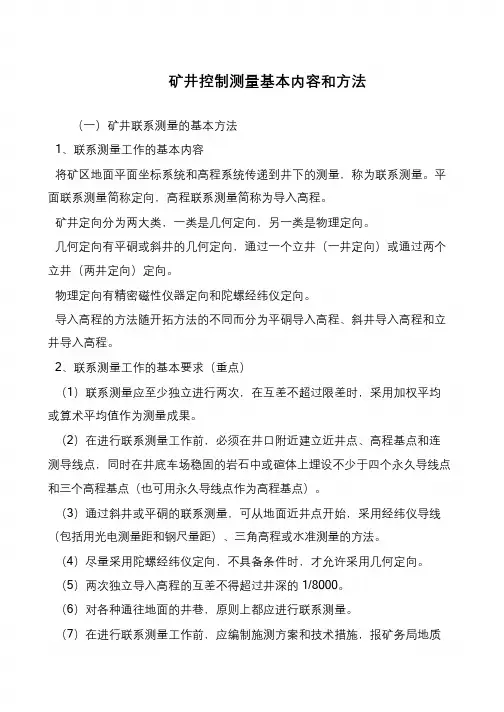

矿井控制测量基本内容和方法

书山有路勤为径,学海无涯苦作舟
矿井控制测量基本内容和方法
(一)矿井联系测量的基本方法
1、联系测量工作的基本内容
将矿区地面平面坐标系统和高程系统传递到井下的测量,称为联系测量。
平面联系测量简称定向,高程联系测量简称为导入高程。
矿井定向分为两大类,一类是几何定向,另一类是物理定向。
几何定向有平硐或斜井的几何定向,通过一个立井(一井定向)或通过两个立井(两井定向)定向。
物理定向有精密磁性仪器定向和陀螺经纬仪定向。
导入高程的方法随开拓方法的不同而分为平硐导入高程、斜井导入高程和立井导入高程。
2、联系测量工作的基本要求(重点)
(1)联系测量应至少独立进行两次,在互差不超过限差时,采用加权平均或算术平均值作为测量成果。
(2)在进行联系测量工作前,必须在井口附近建立近井点、高程基点和连测导线点,同时在井底车场稳固的岩石中或碹体上埋设不少于四个永久导线点和三个高程基点(也可用永久导线点作为高程基点)。
(3)通过斜井或平硐的联系测量,可从地面近井点开始,采用经纬仪导线(包括用光电测量距和钢尺量距)、三角高程或水准测量的方法。
(4)尽量采用陀螺经纬仪定向,不具备条件时,才允许采用几何定向。
(5)两次独立导入高程的互差不得超过井深的1/8000。
(6)对各种通往地面的井巷,原则上都应进行联系测量。
(7)在进行联系测量工作前,应编制施测方案和技术措施,报矿务局地质。
矿山测量技术和测量方法

技 刻划线。而当线绳倾斜时,挂于线绳上的半圆仪90 º~90 º的连线平行于线绳,,此时,半圆仪的小锤球
术 沿铅垂方向下垂,垂球线切着半圆上的刻划值,就是 该直线的倾斜角,一般用表示。
矿山测量常用仪器矿 山 测 量 技 术矿山测量常用仪器矿
另外如GPS静态、动态测量,陀
量 质及赋存规律和计算储量、损失贫化及确定合理的回 技 采率等。
第三,采矿知识。主要是通过学习采矿方法来了解采
术 矿的全过程,以便更好地参加采矿计划的编制,并进 行监督检查和研究岩层与地表移动等问题。
矿 山
测 井下控制测量
量 技 术
第一节 井下平面控制测量
井下平面测量包括:
矿 井下平面控制测量和采区测量。 山 一、概述
矿山测量常用仪器
矿 山 测 量 技 术
六、矿山挂罗盘 在黄金矿山应用十分广泛。仪器主要用于采区次要巷 道和回采工作面磁方位角的测量。井下罗盘仪一般制 成悬挂式,故称为挂罗盘仪。它的构造及用途与手罗 盘相仿,如图所示,罗盘盒利用螺丝与圆环相连,当 挂钩挂在测绳上时,不论测绳的倾角如何,罗盘盒由 于自重作用,保持其水平。
矿山测量技术 和测量方法
一、矿山测量常用仪器 二、井下控制测量 三、矿井联系测量 四、贯通测量 五、巷道测量 六、井下碎部测量
矿
山
测 矿山测量常用仪器
量
技 术
矿山测量常用仪器
矿 一、全站仪 全站仪由于兼具有经
山 纬仪和测距仪的优点,且 测 以数字形式提供测量成果,
其操作简便、性能稳定、
量 数据可通过电子手簿与计 技 算机进行通讯等优点使其 术 在矿山测量中得到了广泛
矿 山 测 量 技 术
矿井测量

第一章矿井联系测量矿井联系测量是矿井测量和矿井生产的基础性工作之一,也是矿井图件的基础资料。
它的技能点是:一井定向、两井定向、陀螺定向和标高导入的外业测量和内业计算。
第一节概述一、矿井联系测量的目的与任务将矿区地面平面坐标系统和高程系统传递到井下的测量,称为联系测量。
将地面平面坐标系统传递到井下的测量称平面联系测量,简称定向。
将地面高程系统传递到井下的测量称高程联系测量,简称为导入高程。
联系测量的任务在于:(1)确定井下经纬仪导线起算边的坐标方位角;(2)确定井下经纬仪导线起算点的平面坐标(x,y);(3)确定井下水准基点的高程H。
前两项任务是通过矿井定向(又称矿井平面联系测量)来完成的;第三个任务是通过导入高程(又称矿井高程联系测量)来完成的。
这样就获得了井下平面与高程测量的起算数据。
二、矿井定向的种类矿井定向的方法因矿井开拓方式不同而异,概括说来可分为两大类:一类是从几何原理出发的几何定向;另一类则是以物理特性为基础的物理定向。
几何定向分为:(1)通过平硐或斜井的几何定向;(2)通过一个立井的几何定向(一井定向);(3)通过两个立井的几何定向(二井定向)。
物理定向可分为:(1)用精密磁性仪器定向;(2)用陀螺经纬仪定向。
沿平硐或斜井的几何定向,只需通过斜井或平硐进行经纬仪导线测量和高程测量,可直接将地面系统的坐标和高程传递到井下。
第二节地面近井点与井口水准基点为了建立井上下统一的坐标系统,需要把地面坐标系统中的平面坐标及方向传递到井下,在定向之前,必须在地面井口附近设立作为定向时与垂球线连接的点,叫做连接点。
近井点和井口水准基点时矿山井下测量的基准点。
在建立近井点和井口水准基点时,应满足下列需求:(1)尽可能埋设在便于观测、保存和不受开采影响的地点。
当近井点必须设置于井口附近工业厂房顶时,应保证观测时不受机械震动的影响和便于向井口敷设导线;(2)每个井口附近应设置一个近井点和两个水准基点;(3)近井点至井口的连测导线边线应不超过三个;(4)多井口矿井的近井点应统一合理布置,尽可能使相邻井口的近井点构成导线网中的一个边,或力求间隔的边数最少;(5)为使近井点和井口水准基点免受损坏,在点的周围宜设置保护桩和栅栏或刺网。

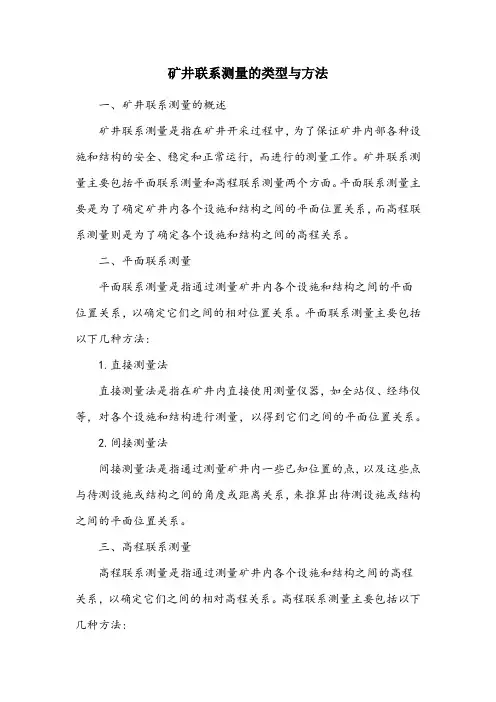

矿井联系测量的类型和方法

矿井联系测量的类型与方法一、矿井联系测量的概述矿井联系测量是指在矿井开采过程中,为了保证矿井内部各种设施和结构的安全、稳定和正常运行,而进行的测量工作。
矿井联系测量主要包括平面联系测量和高程联系测量两个方面。
平面联系测量主要是为了确定矿井内各个设施和结构之间的平面位置关系,而高程联系测量则是为了确定各个设施和结构之间的高程关系。
二、平面联系测量平面联系测量是指通过测量矿井内各个设施和结构之间的平面位置关系,以确定它们之间的相对位置关系。
平面联系测量主要包括以下几种方法:1.直接测量法直接测量法是指在矿井内直接使用测量仪器,如全站仪、经纬仪等,对各个设施和结构进行测量,以得到它们之间的平面位置关系。
2.间接测量法间接测量法是指通过测量矿井内一些已知位置的点,以及这些点与待测设施或结构之间的角度或距离关系,来推算出待测设施或结构之间的平面位置关系。
三、高程联系测量高程联系测量是指通过测量矿井内各个设施和结构之间的高程关系,以确定它们之间的相对高程关系。
高程联系测量主要包括以下几种方法:1.直接测量法直接测量法是指在矿井内直接使用测量仪器,如水准仪、三角高程仪等,对各个设施和结构进行高程测量,以得到它们之间的相对高程关系。
2.间接测量法间接测量法是指通过测量矿井内一些已知高程的点,以及这些点与待测设施或结构之间的水平距离关系,来推算出待测设施或结构之间的相对高程关系。
四、矿井联系测量的重要性矿井联系测量是矿井开采过程中不可或缺的一环,它的重要性主要体现在以下几个方面:1.保证设施和结构的安全通过矿井联系测量,可以及时发现设施和结构之间的位置和高程关系是否符合要求,如果存在偏差或错误,可以及时采取措施进行调整,从而保证设施和结构的安全。
2.提高矿井开采效率矿井联系测量可以确定设施和结构之间的相对位置和高程关系,为矿井开采提供准确的数据支持,从而提高开采效率。
2017年一建矿业真题解析

一级建造师矿业工程管理与实务2017年真题解析233网校:赵景满一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.矿井联系测量必须()。
A.独立进行两次且其互差不超限B.顺序进行两次且须先完成高程导入C.连续进行两次且不得超过时限 D.重复进行两次且数据不得重复 233网校答案:A233网校解析:联系测量应至少独立进行两次,在误差不超过限差时,采用加权平均值或算术平均值作为测量成果。
2.影响砂土工程性质的主要因素是砂土的()。
A.颗粒大小B.黏性C.级配D.含水量233网校答案:C233网校解析:影响无黏性土抗剪强度的因素主要是土体颗粒性质(粒径级配、颗粒形状、颗粒性质)和粒间紧密程度(孔隙比)。
3.评价岩体质量的完整性系数通常用()表示。
A.围岩裂隙密度B.岩体与岩块纵波波速比值C.岩体破碎块度大小 D.裸露岩体风化程度 233网校答案:B233网校解析:2018版教材无此内容。
4.用于井下矿车运输的轻便钢轨,其最重要的工作性能指标是()。
A.韧性B.耐疲劳性 C.可焊性D.耐磨性233网校答案:B233网校解析:轻便钢轨是专为井下1∽3t矿车运输提供的,并在巷道支护中可用于制作轻型支架,但承载性能较差。
5.采用引气剂的防水混凝土具有()的特点。
A.抗冻性好B.耐高温C.抗渗等级高D.抗裂性好233网校答案:A233网校解析:引气剂的特点是抗冻性好。
使用北方高寒地区抗冻性要求较高的防水工程及一般防水工程。
6.开挖停机面以上的爆破后碎石或冻土,宜采用的挖掘机是()。
A.正铲挖土机 B.反铲挖土机 C.拉铲挖土机 D.抓铲挖土机 233网校答案:A233网校解析:正铲挖掘机适用开挖停机面以上的一至四类土和经爆破的岩石、冻土。
7.工程爆破中使用最多的炸药是()。
A.起爆药B.混合炸药C.发射药D.单质猛炸药 233网校答案:B233网校解析:混合炸药是目前工程爆破中应用最广、品种最多的一类炸药8.预裂爆破的正确做法是()。
有色金属矿山中竖井联系测量方法探讨

2023年 6月上 世界有色金属25测绘技术M apping technology有色金属矿山中竖井联系测量方法探讨钟晓阳(江西铁山垅钨业有限公司,江西 赣州 341000)摘 要:在矿山建设过程中,除了需要兼顾建设阶段的作业任务正常开展之外,还应结合后期的生产运行过程,结合有色金属等物质的开采情况,推动测量管理工作的全面实施。
在现代化矿井的生产能力日益提高的情况下,在采用先进的技术、设备的同时,通过合理的分配和使用,为有色金属矿产的发展提供了广阔的空间支撑。
由于有色金属矿山枢纽测量工作的实施,是整个技术工作系统的一个重要环节,能够对矿业的发展带来良好的促进作用,并且可以有效保障工程的建设质量。
通过科学分配各类资源,保障资源的合理应用,以确保总体操作流程具有安全性与可靠性。
关键词:有色金属;矿山生产;竖井联系测量;方法运用中图分类号:TD17 文献标识码:A 文章编号:1002-5065(2023)11-0025-3Discussion on the method of shaft connection survey in nonferrous metal minesZHONG Xiao-yang(Jiangxi Tieshanlong Tungsten Industry Co., Ltd.,Ganzhou 341000,China)Abstract: In the process of mine construction, in addition to taking into account the normal development of the work tasks in the construction stage, it is also necessary to promote the comprehensive implementation of the survey management work in combination with the production and operation process in the later stage and the mining situation of non-ferrous metals and other substances. With the increasing production capacity of modern coal mines, while adopting advanced technology and equipment, reasonable allocation and use have provided a broad space for the development of non-ferrous metal minerals. As the implementation of nonferrous metal mine hub survey is an important part of the whole technical work system, it can promote the development of mining industry and effectively guarantee the construction quality of the project. Ensure the safety and reliability of the overall operation process by scientifically allocating various resources and ensuring the reasonable application of resources.Keywords: Nonferrous metals; Mine production; Shaft connection survey; Method application收稿日期:2023-03作者简介:钟晓阳,男,生于1971年,汉族,江西赣州人,本科,测量工程师,研究方向:矿山地质测量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1煤矿矿井测量2·教学对象:·四川省内小煤矿的地测技术人员或拟任地测技术人员。
3·教学内容:·一、矿井联系测量 4学时·1.近井点和井口水准基点的测设·2.一井定向·3.导入高程·二、井下平面测量 4学时·1.井下经纬仪导线外业·2.井下经纬仪导线内业·3.罗盘仪测量·三、井下高程测量 4学时·1.井下水准测量·2.井下高程测量·四、巷道及回采工作面测量 4学时·1.井下巷道中、腰线的标定·2.巷道掘进验收及采区测量4·教学目的:· 通过培训,能够熟练的在实际中对各种巷道的中、腰线的施放工作;同时,能绘制采掘工程平面图、巷道平面图、剖面图、地形图、井上下对照图及煤层底板等高线图、工业广场平面图等图纸;能够进行一些较为简单的贯通测量及方案设计;能进行一些常用的测量误差数据处理。
5·教学重点和难点:· 是通过学习后,怎样尽快的掌握从理论到实践的过程,特别是在矿井测量的中,应付各种复杂情况下的测量工作,更要重点掌握的是定向和贯通过程中的外业测量和数据的内业处理;其次,是井下中、腰线的测设和标定以及巷道验收和采区测量。
6·智利矿难给我们的启示·智利救援公式, 75%的科学,25%的奇迹。
· 当2010年8月5日智利发生矿井坍塌后,当局曾预计要花四个月才能够救出矿工。
不过,才经过数周的钻挖,救援人员就在上周六成功打通长达2000(600m)英尺的救援隧道。
· 40岁的哈特受访时说:“我实在无法形容现在的心情。
这真的是很令人惊奇的事。
我们奋斗了那么久,终于到达了井底深处。
现在我们终于可以救出那些矿工了……这是我做过的最重要的事。
”89·重要性·1.建立矿区地面和井下测量控制系统,为煤矿各项测量工作提供起算数据;确定地面与井下之间的相对位置关系。
·2.防止井下开采而引起的岩层与地表移动,造成重大事故。
参与“三下”(铁路下、水体下和建筑物下)采煤和塌陷区综合治理以及土地征用和村庄搬迁的方案设计和实施;·3.需要确定相邻矿井的各巷道及采空区间的相互位置关系,正确划定隔离煤柱。
·4.为解决重大的工程问题,如贯通及由地面向井下指定地点开凿小井等,都需要有一个统一的井上下坐标系统。
10·5、利用测绘资料,解决煤矿生产、建设和改造中提出的各种测绘问题,并为煤矿灾害的预防、救护提供有关的测绘资料;·6、定期进行矿井“三量”(开拓煤量、准备煤量和回采煤量)的统计分析;正确反映煤矿采掘(剥)关系现状。
按《生产矿井储量管理规程》的要求;对煤矿各级储量动态及损失量进行统计和管理工作,对煤炭资源的合理开采进行业务监督;·7、参与本矿区(矿)月度、季度、年度生产计划和长远发展规划的编制工作。
11·《煤矿测量规程》(2010)第5条规定:·一个矿区应采用统一的坐标和高程系统。
为了便于成果、成图的相互利用,应尽可能采用国家3°带高斯平面坐标系统。
在特殊情况下,可采用任意中央子午线或矿区平均高程面的矿区坐标系统。
·矿区面积小于50平方公里且无发展可能时,可采用独立坐标系统。
·矿区高程尽可能采用1985国家高程基准,当无此条件时,方可采用假定高程系统。
12·一、联系测量的任务·1.确定井下经纬仪导线起算边的坐标方位角;·2.确定井下经纬仪导线起算点的平面坐标x和 y;·3.确定井下水准基点的高程H;·二、矿井定向的种类·分为:1.几何定向:平硐或斜井的几何定向;通过一井或两井的几何定向。
· 2.物理定向:有精密磁性仪器和陀螺经纬仪定向。
131.定向误差对井下导线的影响通过立井传递坐标和方向时,主要的、起决定性作用的影响因素,是能否精确地确定井下导线起始边的方位角;因此,我们在进行平面联系测量时,要尽可能减小方位角的传递误差,以方位角的传递为主,这也是矿井平面测量又称为定向的原因。
15·第一节近井点和井口水准基点的测设·一、近井点和井口水准基点的要求·1.尽可能的埋设在便于观测、保存和不受开采影响的地点。
·2.每个井口附近应设置一个近点和两个水准基点。
·3.近井点至井口的连测导线边数应不超过三个。
16·4.多井口矿井的近井点应统一合理布置,尽量使相邻井口的近井点构成导线网中的一个边,或力求间隔的边数最少。
·5.在点的周围宜设置保护桩和栅栏或刺网,在标石上方宜堆放高度不小于0.5m的碎石。
·6.在近井点及与近井点直接构成导线网边的点上,宜用角钢或废钻杆等材料建造永久觇标。
1718《规程》中几何定向的限差,是根据当时制定《规程》时各矿的实际定向精度规定的。
根据一些局矿的统计资料,求得两次独立定向平均值的中误差和两次独立定向的容许互差实际定向精度与规程限差对比19·二、近井点及井口水准点测量的精度要求(一)近井点可在矿区三、四等三角网、测边网或边角网的基础上,用插网、插点、敷设经纬仪导线(钢尺量距或光电测距)或GPS定位等方法测设。
近井点的精度,对于测设它的起算点来说,其点位中误差不得超过±7cm,后视边方位角中误差不得超过±10″。
20(二)井口高程基点的高程精度应满足两相邻井口间进行主要巷道贯通的要求。
由于两井口间进行主要巷道贯通时,在高程上的允许偏差 =±0.2m,其中误差=±0.1m,一般要求两井口水准基点相对的高程中误差引起贯通点K在Z轴方向的偏差中误差应不超过±0.03m。
21 所以井口高程基点的高程测量,应按四等水准测量的精度要求测设。
在丘陵和山区难以布设水准路线时,可用三角高程测量方法测定,但应使高程中误差不超过±3cm,对于不涉及两井间贯通问题的高程基点的高程精度不受此限。
22·(三)GPS测设近井点·1.近井点应埋设在视野开阔处,点周围不应有成片的障碍物;·2.离高压线路、变电站不得小于200m;·4.距强辐射的电台、电视台、微波站不小于400m;·5.避开对电磁波接收有强烈吸收和反射影响的金属和其它障碍物及大范围的水面等;2425一、一井定向方法在一个井筒中挂两根钢丝,将 , , 传到井下方法:连接三角形法,四边形法,瞄直法。
(一) 投点在井筒内挂两根垂球线。
26投点误差:风流、滴水等影响,钢丝地面井下投影不重合,线量偏差投向误差:由投点误差所引起的垂球线连线的方向误差27规程规定,两井两次独立定向之差小于2′,则一次定向中误差不大于±42″,投向误差小于±30″当 c =2,3,4m时, =0.3,0.45,0.6mm28·《规程》第54条 为了减小投点误差,投点和连接测量期间应停止风机运转,否则应采取隔离或降低风速的措施。
在淋水大的井筒,应采取挡水措施。
·《规程》第56条 投点用的钢丝应尽可能采用小直径的高强度钢丝。
但必须保证足够的抗拉强度。
·钢丝上悬挂重铊的重量应是钢丝极限抗拉强度的60~70%。
·《规程》第57条 垂线下放后,必须检查重铊与桶壁、桶底之间及垂线与井壁,井筒设备之间育无接触之处。
当确认无接触后,方可进行连接测量。
·采用几何定向时,一井定向的两垂线间井上、下量得距离的互差,一般应不超过2mm。
291、单重稳定投点单重稳定投点是假定垂球线在井筒内处于铅垂位置而静止不动。
