福州市轨道交通1号线工程承包单位:中铁四局集团有限公司合同号: JS1-TJ-2011-005监理单位:上海三维工程建设咨询有限公司编号:技术交底记录 A3.12福州市轨道交通1号线工程承包单位:中铁四局集团有限公司合同号:JS1-TJ-2011-005监理单位:上海三维工程建设咨询有限公司编号:技术交底记录 A3.12福州市轨道交通1号线工程承包单位:中铁四局集团有限公司合同号: JS1-TJ-2011-005监理单位:上海三维工程建设咨询有限公司编号:技术交底记录 A3.12道床混凝土范围嵌缝技术负责人交底人接受交底人注:1、本表用于承包单位对作业班组的技术交底;2、本表一式三份,交底后承包单位、作业班组各留一份,报监理部一份备案福州市轨道交通1号线工程承包单位:中铁四局集团有限公司合同号: JS1-TJ-2011-005监理单位:上海三维工程建设咨询有限公司编号:技术交底记录 A3.12工程名称福州市轨道交通1号线工程土建施工02合同段盾构区间交底部位秀山站~罗汉山站上行线工序名称管片嵌缝交底提要:本交底主要为秀罗区间上行线管片嵌缝安全技术交底。
交底内容:二、质量要求福州市轨道交通1号线工程承包单位:中铁四局集团有限公司合同号: JS1-TJ-2011-005监理单位:上海三维工程建设咨询有限公司编号:技术交底记录 A3.12工程名称福州市轨道交通1号线工程土建施工02合同段盾构区间交底部位秀山站~罗汉山站上行线工序名称管片嵌缝交底提要:本交底主要为秀罗区间上行线管片嵌缝安全技术交底。
交底内容:四、附图图1:遇水膨胀止水胶嵌缝(全环砼管片下半环)图2:氯丁胶快硬水泥嵌缝(下部90°)技术负责人交底人接受交底人注:1、本表用于承包单位对作业班组的技术交底;2、本表一式三份,交底后承包单位、作业班组各留一份,报监理部一份备案福州市轨道交通1号线工程承包单位:中铁四局集团有限公司合同号: JS1-TJ-2011-005监理单位:上海三维工程建设咨询有限公司编号:技术交底记录 A3.12工程名称福州市轨道交通1号线工程土建施工02合同段盾构区间交底部位秀山站~罗汉山站上行线工序名称管片嵌缝交底提要:本交底主要为秀罗区间上行线管片嵌缝安全技术交底。

管片嵌缝手孔封堵技术交底

承包单位:合同号:
监理单位:编号:
技术交底记录A
施工单位
交底时间
交底部位
工序名称
交底提要:XX区间嵌缝、手孔封堵技术交底
一、施工概况
交底内容
XX盾构区间嵌缝、手孔封堵施工流程、材料要求以及注意事项。
一、施工流程பைடு நூலகம்
(1)对成型隧道进行冲洗干净,嵌缝处理前必须保证管片以及作业面干净,嵌缝前用毛刷将手孔及接缝内灰尘清理干净。
(2)若管片接缝有漏水处,需先对漏水处进行堵漏处理,手孔有漏水的,对螺栓孔密封全进行更换,检查效果符合防水设计要求后,再对其进行嵌缝封堵处理。
(3)破损管片必须进行修补,尤其是管片的嵌缝槽边缘。
(4)对管片连接螺栓进行全面检查,有松动位置及时用扳手进行复紧。
二、施工范围及材料:
A嵌缝:进洞15环、出洞15环、联络通道处10环整环嵌缝,环纵缝均采用聚氨酯密封胶。其余普通环仅在顶部45度范围内采用聚氨酯密封胶嵌缝。
(3)嵌缝施工时,必须将嵌缝槽内的油、锈、杂物等清理干净,确保嵌缝施工的效果。
(4)嵌缝施工必须在最后一次螺栓拧紧后进行。
(5)嵌缝表层须涂抹须均匀,平整,不得出现明显凹凸不平现象。嵌入后能达到预定深度并密贴,表面应平整,无翘曲,接头处应相接无间断。
技术负责人
交底人
接受交底人
注:1、本表用于施工单位对作业班组的技术交底;
2、本表一式三份,交底后施工单位项目部、作业班组各留一份,报监理一份备案
B手孔封堵:道床混凝土范围内的手孔不做处理,180度以下道床以上采用硫铝酸盐微膨胀水泥C20细石混凝土填充,180度以上(包括180度)的手孔采用塑料保护罩覆盖,保护罩内填充双组分改性发泡聚氨酯材料。
管片手孔及嵌缝封堵施工方案

管片手孔及嵌缝封堵施工方案管片手孔与嵌缝封堵施工方案目标与范围在城市建设中,管片手孔和嵌缝封堵的施工真的是个关键环节。
这个方案的重点就是确保施工过程高效、规范,还要保证安全,尽可能降低后期维护的麻烦,同时提升工程的可持续性。
我们将会讨论施工材料的挑选、施工步骤、质量控制等方方面面,确保每一步都有个章法。
组织现状与需求分析聊到现在的施工团队,咱得好好分析一下现状。
技术水平、设备条件以及以往的经验,这些都得纳入考量。
实际上,很多团队在处理管片手孔和嵌缝封堵时,常常缺乏系统的指导,这导致了施工质量的不稳定,甚至还得返工。
此外,材料选择不当,后期更是容易出现渗漏、开裂这类烦人的问题。
所以,搞定一个详细的施工方案,真的是迫在眉睫。
施工材料的选择说到材料,建议用一些性能优越的水泥、聚合物改性材料,还有专门的嵌缝密封剂。
具体推荐如下:1. 水泥:选择国标32.5级或以上的普通硅酸盐水泥,保证强度和耐持久。
2. 聚合物改性材料:挑选那些经过测试的防水材料,能有效提升防水性能。
3. 嵌缝密封剂:推荐用高弹性聚氨酯密封剂,耐候性和附着力都不错,适应各种施工环境。
详细施工步骤施工的每一步都得严谨对待,下面是确保质量与安全的步骤:施工准备施工前得先勘察现场,确认地质情况,确保施工环境安全。
检查工具是否齐全,像混凝土搅拌设备、浇筑工具、振动器这些都不能少。
开挖与基础处理开挖手孔时,得根据设计图纸来确定开挖的深度和宽度,保持周围土体的稳定。
开挖后,要处理好基础,清理杂物,保持基底干净、干燥。
管片安装按照设计要求顺序安装管片,这里可得小心对接缝,确保缝隙均匀,不要出现偏差。
用专业的对接工具,确保每个管片安装得精准。
嵌缝封堵管片安装完后,就得进行嵌缝封堵。
具体步骤如下:1. 清理缝隙:用高压水枪冲洗缝隙,确保没有灰尘和油污。
2. 涂抹底涂料:在缝隙内涂一层底涂料,提升密封剂的附着力。
3. 应用密封剂:均匀涂抹密封剂,填满缝隙,确保没有气泡和漏涂。
管片嵌缝及手孔封堵施工方案

管片嵌缝及手孔封堵施工方案在地下管道工程建设中,管片嵌缝及手孔封堵是至关重要的施工环节。
正确的施工方案不仅能够确保施工质量,还能提高工程效率。
本文将介绍管片嵌缝及手孔封堵的施工方案。
管片嵌缝施工方案管片在安装的过程中,需要进行嵌缝作业以确保管片之间的连接牢固。
以下是管片嵌缝的施工方案:1.准备工作在进行管片嵌缝之前,首先要确保管片的表面清洁干净,无杂物和尘土。
检查每块管片的连接口是否完好,无损坏和变形。
2.涂胶处理选择适用的密封胶,均匀涂抹在管片连接口的接缝部位。
确保密封胶覆盖全面且厚度均匀。
3.精确对接将相邻的管片精确对接在一起,确保连接口完全吻合。
采用专用工具进行对齐和调整,保证管片间的嵌缝无缝连接。
4.固定压实将已对接的管片进行固定,采用合适的固定工具进行压实,使管片之间的嵌缝完全密封。
等待密封胶充分干燥后进行下一步施工。
手孔封堵施工方案在管道施工中,手孔的封堵是防止泥浆泄漏、保持工作环境清洁的重要步骤。
以下是手孔封堵的施工方案:1.孔口清理在进行手孔封堵之前,必须先清理孔口周围的杂物和泥浆,确保孔口干净整洁。
2.选材准备选择适宜的封堵材料,如胶水、水泥等,按照工程要求进行准备。
根据孔口大小选择合适的封堵材料。
3.封堵施工将选好的封堵材料填充到孔口中,确保填充完全且均匀,使孔口完全封闭。
4.固化处理等待封堵材料充分固化后,进行必要的表面修整,确保封堵效果良好,没有漏洞和缺陷。
施工方案的有效实施不仅可以保证管片嵌缝和手孔封堵的质量,还能提高工程的安全性和可靠性,确保工程顺利进行。
在实际施工中,应严格按照工程设计要求和相关规范进行操作,做到全程监控和质量把控,确保施工效果达到预期目标。

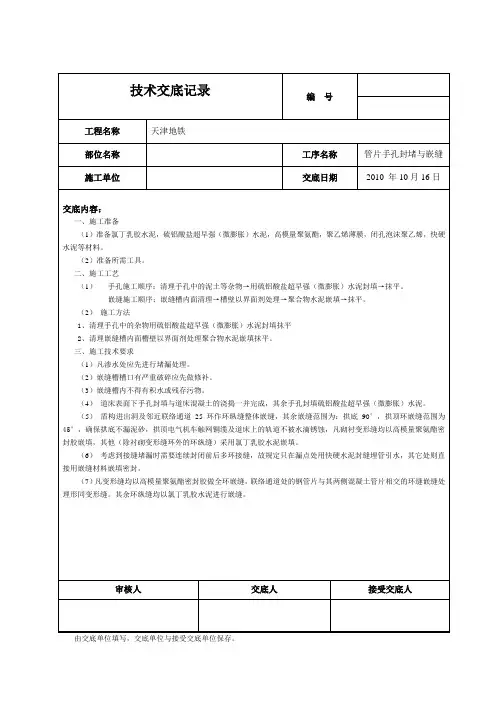

手孔封堵与嵌缝技术交底

审核人
交底人
接受交底人
由交底单位填写,交底单位与接受交底单位保存。
技术交底记录
编 号
工程名称
天津地铁
部位名称
工序名称
管片手孔封堵与嵌缝
施工单位
交底日期
交底内容:
一、施工准备
(1)准备氯丁乳胶水泥,硫铝酸盐超早强(微膨胀)水泥,高模量聚氨酯,聚乙烯薄膜,闭孔泡沫聚乙烯,快硬水泥等材料。
(2)准备所需工具。
二、施工工艺
(1)手孔施工顺序:清理手孔中的泥土等杂物→用硫铝酸盐超早强(微膨胀)水泥封填→抹平。
嵌缝施工顺序:嵌缝槽内面清理→槽壁以界面剂处理→聚合物水泥嵌填→抹平。
审核人
交底人
接受交底人
由交底单位填写,交底单位与接受交底单位保存。
2010年10月16日
交底内容:
作业范围示意图如下:
审核人
交底人
接受交底人
由交底单位填写,交底单位与接受交底单位保存。
技术交底记录
编 号
工程名称
天津地铁
部位名称
工序名称
管片手孔封堵与嵌缝
施工单位
交底日期
2010年10月16日
交底内容:
四、安全质量保证措施
(1)作业人员佩戴好安全帽,安全带,防滑鞋,放腐蚀手套等。
盾构进出洞及邻近联络通道2590拱顶环嵌缝范围为45确保拱底不漏泥砂拱顶电气机车触网铜缆及道床上的轨道不被水滴锈蚀凡砌衬变形缝均以高模量聚氨酯密封胶嵌填其他除衬砌变形缝环外的环纵缝采用氯丁乳胶水泥嵌填
管片嵌缝及手孔封堵施工方案

管片嵌缝及手孔封堵施工方案一、施工前准备1.1施工前的准备工作:(1)清理施工现场,确保施工区域的环境卫生;(2)检查施工所需材料和工具的数量和质量,并妥善保管。
1.2施工前的安全措施:(1)遵守安全操作规程,佩戴必要的安全防护用品,如安全帽、安全鞋等;(2)提供安全警示提示,确保施工区域的安全。
二、嵌缝施工方案2.1嵌缝的类型嵌缝可分为水泥嵌缝和高强度砂浆嵌缝两种类型。
根据工程要求和施工实际情况选择合适的嵌缝材料。
2.2嵌缝的施工步骤(1)在管片嵌缝槽中填充嵌缝材料,如水泥浆或砂浆;(2)使用手工工具,如刮板或铁丝刷,将嵌缝材料均匀推进嵌缝槽内;(3)待嵌缝材料初凝后,用抹刀将表面进行修整,并确保嵌缝的平整度和嵌缝材料的粘结牢固。
2.3嵌缝施工注意事项(1)嵌缝前需确保嵌缝槽的清洁,并做好浸湿处理;(2)注意嵌缝材料的配比和质量,确保在施工过程中不会出现开裂或渗漏等问题;(3)嵌缝施工应按照设计图纸要求进行,避免出现嵌缝位置或尺寸的错误。
3.1封堵材料的选择手孔封堵可选择适宜的封堵材料,如混凝土、聚氨酯泡沫、胶泥等。
根据手孔的深度和直径选择合适的封堵材料。
3.2封堵施工步骤(1)清理手孔周围的杂物和污垢;(2)将封堵材料搅拌均匀,按照设计要求进行施工;(3)将封堵材料均匀填充到手孔中,并用工具进行压实和修整,确保封堵的牢固性和平整度。
3.3封堵施工注意事项(1)封堵前需确保手孔的周围干燥清洁;(2)封堵材料的配比应严格按照施工规范进行,确保施工质量;(3)封堵施工应按照设计要求进行,避免人为操作失误导致封堵失败。
四、工程验收和保养4.1工程验收(1)施工完成后,对嵌缝和手孔封堵进行全面检查,确保施工质量;(2)对施工过程中的记录和相关资料进行整理和归档。
4.2工程保养(1)施工完成后,对嵌缝和手孔封堵的表面进行保湿处理,避免龟裂和脱落;(2)定期检查嵌缝和手孔封堵的状态,如发现问题及时进行修补或更换。
【精品文档】嵌缝、手孔及吊装孔封堵技术交底

技术交底TBM区间嵌缝、手孔及吊装孔封堵施工技术交底迹。
③用钢丝刷清理缝内泥浆,嵌缝槽内不得有积水或残存污物。
④当环、纵缝潮湿时,需用喷灯烘干其表面。
⑶界面处理1、配比①1#配比:甲组份:乙组份=1:3 (重量比);②2#配比:甲组份:乙组份:填料=1:3:8。
2、配置方法①1#配合比配置方法:先将中、乙组份分别用棒搅匀,然后按比例将两组份倒入容器内搅拌均匀即可;②2#配合比配置方法:首先按1#配合比配制胶料,然后再按比列加入填料搅拌成稀糊状即可。
每次配料不易过多,应随配随用,配制好的处理剂可使用时间为2小时。
3、配合比的选用将配好的处理剂均匀涂刷在嵌缝槽内,界面处理剂涂刷完毕后,下道工序如能趁其表面表干前进行,即可釆用1#配比,如因故不能及时进行下道工序时,应采用2#配比施工。
⑷嵌填及抹平①密封背衬材产采用PE海绵条进行填充,海绵条的厚度为5mm,填入深度23cm, 确保密封胶嵌填深度1.5cm~ 1.7cm o②若缝槽过宽,应调整海绵条的宽度,使其嵌入后能达到预定深度并紧密服贴。
PE 海绵条嵌好后,表面应平整,无翘曲,接头处应相接无间断。
③嵌填釆用挤出枪和腻子刀将聚氨酯密封胶进行嵌填和抹平,施工时要注意挤出速度和倾斜角度,做到挤出均匀,填充密实,防止气泡与孔洞形成。
④若管片接缝间存在高差,则要两端抹平,不要出现明显的台阶。
4.2手孔及吊装孔封堵⑴施工顺序手孔及吊装孔清理一界面处理一封堵一抹平。
⑵手孔及吊装孔清理①清除手孔及吊装孔内泥浆,清理后的手孔及吊装孔内应干净无浮灰。
②清除连接螺栓表面浮锈、并进行防锈处理。
⑶界面处理对手孔混凝土表面涂抹界面剂,界面剂的配制及使用见4.1。
⑷封堵及抹平①手孔封堵拱顶180。
范围(即3点、9点钟以上部分)内的手孔釆用塑料保护罩+聚氨酯密封胶进行封堵,其余手孔用AEA微膨胀水泥砂浆进行填充封堵。
施工方法:在螺栓保护罩内盛聚氨酯密封胶(约保护罩容量的80%),然后将盛有密封胶技术交底交、接、培训记录交接时间:年月曰注:交接时间如无特姝说明,以表头交接时间为准。
嵌缝、手孔及吊装孔封堵技术交底

技术交底施工单位:工程名称交底编号分部工程名称TBM区间嵌缝、手孔封堵施工交底日期年月日TBM区间嵌缝、手孔及吊装孔封堵施工技术交底一、交底内容本交底为TBM区间左线及右线嵌缝、手孔及吊装孔封堵施工技术交底。
二、施工准备⑴熟悉交底内容、附图,若不明之处咨询工程部技术人员。
⑵对作业人员进行交底培训,培训合格后方能上岗。
⑶TBM区间管片背后二次注浆、渗漏处理、轨道拆除及泥浆清理完成后,开始进行管片嵌缝及手孔封堵作业。
⑷材料、机具准备:高模量聚氨酯密封胶、AEA膨胀剂、P.O.42.5水泥、塑料保护罩、细沙、YJ-320界面处理剂、钢丝刷、角磨机、喷灯。
⑸移动作业台架搭设完成,经验收合格,悬挂验收合格牌后方能使用。
三、设计概况3.1嵌缝施工嵌缝范围:⑴复合式TBM进出洞及联络通道两侧各20环范围内环、纵向缝均进行嵌缝处理。
⑵其余段落拱顶45°和拱底90°范围环、纵向缝进行嵌缝处理。
嵌缝范围划分见附图1。
嵌缝材料:原设计采用氯丁胶乳水泥进行嵌填,后经变更现采用高模量聚氨酯密封胶进行嵌填(变更情况见:2011-564期TBM管片嵌缝材料设置讨论会会议纪要)。
3.2手孔及吊装孔封堵施工封堵范围:所有的手孔及吊装孔均应进行封堵处理。
封堵材料:⑴拱顶180°范围内手孔采用塑料保护罩+聚氨酯密封胶进行封堵。
⑵其余手孔及所有吊装孔采用AEA微膨胀水泥砂浆进行封堵。
四、嵌缝及手孔、吊装孔封堵施工4.1嵌缝施工⑴施工顺序环、纵缝清理→界面处理→嵌填→抹平。
⑵环、纵缝清理①对管片接缝缺棱、破损应修补完好,错台大于1cm的位置进行打磨处理。
②用灰刀清理原渗漏位置析碱,然后用砂纸进行打磨去除痕迹,处理后需看不出析碱痕迹。
③用钢丝刷清理缝内泥浆,嵌缝槽内不得有积水或残存污物。
④当环、纵缝潮湿时,需用喷灯烘干其表面。
⑶界面处理1、配比①1#配比:甲组份:乙组份=1:3(重量比);②2#配比:甲组份:乙组份:填料=1:3:8。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
审核人
父底人
接受父底人
技术父底记录
编号
工程名称
天津地铁
部位名称
工序名称
管片手孔封堵与嵌缝 施工单位
交底日期
2010年10月16日
作业范围示意图如下:
i/i V-r 11
:
'[
忖“| l.ii
i.h 1. *^i
四、安全质量保证措施
(1 )作业人员佩戴好安全帽,安全带,防滑鞋,放腐蚀手套等。
(2 )文明施工,做到工完料净、场地清洁;
(3 )遵守施工用电的各项安全措施,非专业人员不得私拉乱接电;
(4)严格按交底进行施工,控制进度,应以质量为核心,不能盲目追赶工期;
(5)夜间施工、灯光要明亮、布置要合理、防护要密实;
(6 )施工过程需穿戴护目镜、手套及防滑靴等劳动防护用具要佩戴整齐。
