暖通工程施工安装技术要求

合集下载

暖通部分施工技术要求

暖通部分施工技术要求

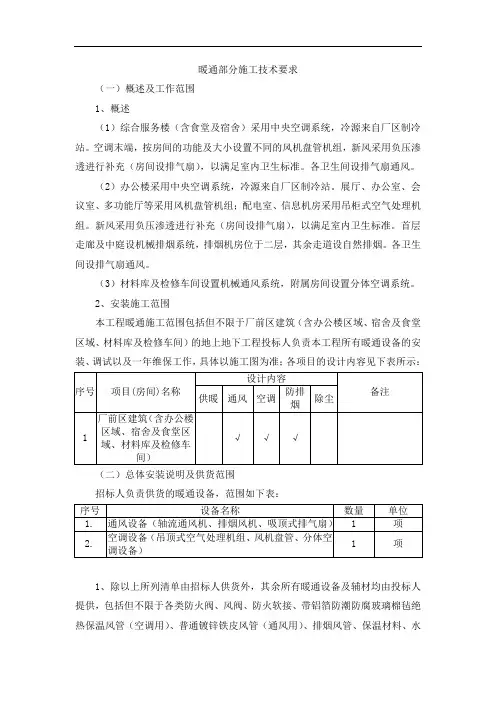

暖通部分施工技术要求(一)概述及工作范围1、概述(1)综合服务楼(含食堂及宿舍)采用中央空调系统,冷源来自厂区制冷站。

空调末端,按房间的功能及大小设置不同的风机盘管机组,新风采用负压渗透进行补充(房间设排气扇),以满足室内卫生标准。

各卫生间设排气扇通风。

(2)办公楼采用中央空调系统,冷源来自厂区制冷站。

展厅、办公室、会议室、多功能厅等采用风机盘管机组;配电室、信息机房采用吊柜式空气处理机组。

新风采用负压渗透进行补充(房间设排气扇),以满足室内卫生标准。

首层走廊及中庭设机械排烟系统,排烟机房位于二层,其余走道设自然排烟。

各卫生间设排气扇通风。

(3)材料库及检修车间设置机械通风系统,附属房间设置分体空调系统。

2、安装施工范围本工程暖通施工范围包括但不限于厂前区建筑(含办公楼区域、宿舍及食堂区域、材料库及检修车间)的地上地下工程投标人负责本工程所有暖通设备的安装、调试以及一年维保工作,具体以施工图为准;各项目的设计内容见下表所示:(二)总体安装说明及供货范围招标人负责供货的暖通设备,范围如下表:1、除以上所列清单由招标人供货外,其余所有暖通设备及辅材均由投标人提供,包括但不限于各类防火阀、风阀、防火软接、带铝箔防潮防腐玻璃棉毡绝热保温风管(空调用)、普通镀锌铁皮风管(通风用)、排烟风管、保温材料、水管、风口、百叶窗、各种水阀(包括但不限于平衡阀、截止阀、蝶阀、排气阀、泄水阀等)、温度计、压力表、补偿器、橡胶软接头、电源接线等所有设备安装所需的各种辅材及安装材料均由投标人负责。

具体以《附件3:工程量清单》为准。

2、厂前区冷冻水管网接自厂区制冷站冷冻水主管网(供、回水),以厂前区东侧及南侧的道路内岩石为界,界内统称为厂前区范围(以总图厂前区范围划分为准),厂前区范围内的冷冻水管路及检查井均属于本标段。

(注:最终厂前区冷冻水管网施工范围以图纸范围为准)3、承担通风与空调工程的施工队伍应具有相应工程施工承包的资质等级,作业人员应有相应岗位的资格证书。

暖通工程-技术标

暖通工程-技术标

暖通工程-技术标一、引言本文档旨在说明暖通工程的技术标准,以便确保项目在设计、施工和运营阶段均符合相关要求。

二、设计要求1. 系统设计:暖通系统应满足建筑设计的要求,包括但不限于热负荷计算、传热方式选择、风管布置等。

2. 设备选型:根据建筑特点和功能需求,选择适当的暖通设备,确保其性能和效率满足要求。

3. 控制系统:设计合理的暖通控制系统,实现温度、湿度、通风等参数的自动调节和监控。

4. 节能设计:在设计过程中考虑节能措施,如优化系统布局、采用高效设备等,以降低能耗。

三、施工要求1. 施工材料:使用符合国家标准的暖通工程材料,确保其质量可靠。

2. 施工工艺:按照设计要求进行施工,确保系统安装和管道布线符合标准,并保证工程质量。

3. 安全措施:施工过程中,需遵守相关的安全操作规程,确保施工人员的安全。

4. 竣工验收:按照相关规定进行竣工验收,确保工程质量和安全。

四、运行与维护1. 运行管理:建立健全的暖通设备运行管理制度,定期检查设备运行状态,及时处理故障。

2. 维护保养:定期对暖通设备进行维护保养,包括但不限于清洁、润滑、更换零部件等。

3. 能耗监控:建立能耗监控系统,定期统计和分析能耗数据,并采取相应措施降低能耗。

4. 故障处理:对于暖通设备的故障,及时响应并采取有效措施进行处理,以尽快恢复设备的正常运行。

五、质量控制1. 设计检查:进行暖通工程设计的全过程检查,确保设计方案合理、可行。

2. 施工监督:加强对施工过程的监督,发现问题及时处理,确保施工质量。

3. 竣工验收:根据相关标准进行竣工验收,确保工程质量符合要求。

4. 工程质量记录:建立健全的工程质量记录,包括但不限于设计文件、施工记录、竣工验收报告等,以备查证。

六、参考标准1. GB -2010《建筑给水排水及供暖通风空调工程设计规范》2. GB -2012《建筑节能工程施工技术规范》3. GB -2012《建筑节能工程施工技术规范》以上内容仅为技术标准的概述,具体的实施细则和要求应根据项目的具体情况进行制定和执行。

暖通工程施工阶段的标准

暖通工程施工阶段的标准

暖通工程施工阶段的标准暖通工程是指为了满足建筑内部温度、湿度、洁净度、通风要求而进行的供热、供冷、通风、给排水等设备安装与调试的工程。

在暖通工程的施工阶段,严格遵守一定的标准是至关重要的。

本文将介绍暖通工程施工阶段的标准要求及其重要性。

一、暖通工程施工质量标准1. 安装标准:暖通设备的安装应符合相关国家及行业的标准,确保设备的稳定性和安全性。

安装过程中应注意线路的布局合理、管道的密封性、连接件的牢固性等方面的要求,以保证设备正常运行。

2. 施工规范:暖通工程的施工应符合施工规范,包括施工环境整洁、工人着装规范、操作规程的执行等。

施工现场应有专人负责监督,及时发现和解决问题,确保施工质量。

3. 排水系统:暖通工程的排水系统应满足建筑的排水需求。

管道的坡度、连接处的密封性、防止水锈等问题都需要重视,并进行相应的检测和改进。

4. 通风系统:通风系统的设计和施工应符合相关标准,以确保室内空气质量和人员的健康。

通风管道的布局、连接处的密封性、排风口的设置等都需要严格执行相关要求。

二、施工阶段的标准执行1. 施工前的准备:施工前应进行充分的准备工作,包括制定施工计划、安排专业人员、准备所需材料和设备等。

施工计划应合理安排各项任务的完成顺序,确保施工能够按时进行。

2. 施工过程中的验收:暖通工程的施工过程中应进行严格的自检和互检,并定期进行验收。

自检和互检的目的是发现并及时纠正施工过程中的问题,避免质量隐患。

3. 设备调试:暖通设备安装完成后,需要进行调试以确保设备的正常运行。

调试过程中应按照设备说明书和相关标准进行,保证设备的性能达到设计要求。

4. 现场管理:施工现场应有专人负责现场管理,确保施工过程的顺利进行。

管理人员要做好施工记录、协调工人配合、解决问题等工作,及时调整进度和资源,以确保项目按时完成。

三、标准执行的重要性1. 保证质量:严格按照标准执行施工过程可以有效保证工程质量。

合格的施工保证了设备的安全、稳定运行,避免了后期维修和更换的麻烦和成本。

暖通工程_施工工艺(3篇)

暖通工程_施工工艺(3篇)

第1篇一、施工准备1. 技术准备:根据设计图纸和相关规范,对施工人员进行技术交底,明确施工要求和质量标准。

2. 材料准备:按照设计要求,提前采购合格的施工材料,如管道、阀门、风机、水泵、保温材料等。

3. 施工设备准备:确保施工过程中所需的各种设备齐全,如切割机、焊接机、吊装设备、电动工具等。

二、施工工艺1. 供暖系统施工(1)管道安装:按照设计图纸,确定管道走向和支吊架位置,进行管道安装。

管道应平整、牢固,坡度符合规范要求。

(2)阀门安装:安装阀门时,注意阀门方向、规格和型号,确保阀门启闭灵活。

(3)管道保温:对管道进行保温处理,防止热量损失,提高能源利用效率。

2. 通风系统施工(1)风管安装:按照设计图纸,确定风管走向和支吊架位置,进行风管安装。

风管应平整、牢固,连接处严密。

(2)风口安装:根据设计要求,安装风口,确保风口位置、尺寸和角度正确。

(3)通风设备安装:安装风机、通风机等通风设备,注意设备安装位置、方向和与风管的连接。

3. 空调系统施工(1)管道安装:按照设计图纸,确定管道走向和支吊架位置,进行管道安装。

管道应平整、牢固,坡度符合规范要求。

(2)阀门安装:安装阀门时,注意阀门方向、规格和型号,确保阀门启闭灵活。

(3)空调设备安装:安装空调机组、新风机组等空调设备,注意设备安装位置、方向和与管道的连接。

三、施工质量控制1. 材料质量:确保所用材料符合设计要求和国家标准,并进行进场检验。

2. 施工工艺:严格按照施工规范和工艺要求进行施工,确保施工质量。

3. 检查验收:在施工过程中,对各个工序进行检查验收,发现问题及时整改。

4. 耐压试验:对管道、阀门等设备进行耐压试验,确保其安全可靠。

四、施工安全1. 严格遵守施工安全规范,确保施工人员的人身安全。

2. 施工现场设置安全警示标志,提醒施工人员注意安全。

3. 定期对施工人员进行安全培训,提高安全意识。

总之,暖通工程施工工艺要求严格,涉及多个系统和设备。

暖通工程施工安装技术

暖通工程施工安装技术

暖通工程施工安装技术一、暖通工程施工安装技术的基本要求(一)施工性能1.施工质量符合规定,要求材料实物符合设计要求和规范规定,施工按照相关技术要求和规范进行。

实行品管体系和相关工程质量控制,保证施工质量的可靠性和稳定性。

2.施工单位要有完善的安全、卫生、环境保护、职业卫生等保障措施。

严格对施工人员进行操作规范和安全教育培训。

保证安全生产和施工环境卫生符合相关规定。

3.施工单位及施工人员应严格遵守相关法律规定,坚决杜绝一切违法行为。

(二)技术设备1.尽可能的选择高性能、经济合理、安全可靠的技术设备和产品,适合工程实际的产品型号和规格。

2.符合国家和行业相关标准要求,按照相关标准进行设计、安装和维护。

3.设备安装应符合相关规范和标准的要求,进行验收和保养并形成相应的记录,确保设备运行的可靠性和稳定性。

(三)经济合理1.施工单位要根据工程要求和资源现状,制定合理的施工方案,合理配置资源,降低成本,提高效益。

2.尽量采用新技术、新材料、新工艺,提高施工档次,提高工程质量。

3.施工单位要合理控制工程施工周期,提高施工效率,保证施工质量。

二、暖通工程施工安装技术的常见问题及解决方法(一)暖通工程水暖管道施工技术1.管材质量不合格,容易出现管道泄漏、漏水等问题。

解决方法:选择合格的管材,严格按照管道安装工艺规范进行施工,加强管道工程施工质量监督。

2.管道连接不牢固,容易出现漏水现象。

解决方法:选用合格的管件和密封胶水,进行严格的水压试验,确保连接处质量合格。

3.管道施工不规范,出现弯头、接头不垂直、位置不准等问题。

解决方法:施工单位应对施工人员进行规范的培训,并严格按照设计要求进行施工,修正不规范的施工行为。

(二)暖通工程风管安装技术1.风管安装不规范,导致漏风、漏气等问题。

解决方法:严格按照相关规范进行风管安装,加强施工现场质量监督。

2.风管连接处质量不合格,出现漏气、漏风等问题。

解决方法:使用合格的密封胶水和密封材料,确保连接处质量可靠。

暖通工程施工安装(3篇)

暖通工程施工安装(3篇)

第1篇一、施工准备1. 施工图纸会审:对施工图纸进行全面审查,确保施工图纸符合设计要求,并解决图纸中的问题。

2. 材料设备采购:根据施工图纸和施工方案,采购所需的材料、设备,并确保其质量符合国家相关标准。

3. 施工组织设计:编制施工组织设计,明确施工进度、施工方法、安全措施等。

4. 施工现场准备:平整场地、搭建临时设施、做好施工用水、用电等准备工作。

二、施工工艺1. 设备基础验收:对设备基础进行验收,确保其尺寸、水平度等符合设计要求。

2. 设备安装:按照施工图纸和技术规范,进行设备的安装。

主要包括:(1)冷水机组安装:进行开箱检查、基础验收、整体安装、位置标高调整、减振处理等。

(2)水泵安装:检查基础、划线、就位、找正与找平、固定等。

3. 通风管道安装:包括风管支吊架制作安装、风管法兰连接、风管排列、就位找平找正、检验评定等。

4. 通风系统部件安装:安装风口、风阀、风机等通风系统部件。

5. 暖通空调水系统安装:包括水管敷设、阀门安装、管道连接等。

6. 制冷系统安装:包括制冷机组安装、冷却塔安装、冷凝水管敷设等。

三、施工质量控制1. 材料质量控制:确保所用材料、设备的合格证明、检验报告等齐全,并符合国家相关标准。

2. 施工过程质量控制:严格按照施工图纸和技术规范进行施工,确保施工质量。

3. 工程验收:对已完成的工程进行验收,确保工程质量符合设计要求。

四、施工安全管理1. 制定安全施工方案:明确施工过程中可能存在的安全隐患,制定相应的安全措施。

2. 施工现场安全管理:加强施工现场的安全管理,确保施工人员的人身安全。

3. 施工人员安全教育:对施工人员进行安全教育,提高其安全意识。

总之,暖通工程施工安装是一项复杂的系统工程,需要严格按照施工图纸、技术规范和施工方案进行。

在施工过程中,要注重施工质量、施工安全和施工进度,确保暖通工程顺利进行。

第2篇一、施工准备1. 施工图纸会审:在施工前,组织施工、设计、监理等相关人员对施工图纸进行会审,明确施工要求、施工顺序和施工质量标准。

暖通工程施工规范最新版

暖通工程施工规范最新版一、总则1.0.1 为了规范暖通工程的施工质量,确保工程安全、环保、节能、经济、合理使用,制定本规范。

1.0.2 本规范适用于新建、改建、扩建的民用和工业建筑的暖通工程施工。

1.0.3 暖通工程施工应按照设计文件、标准、规范和合同要求进行,并应符合国家有关法律、法规和政策。

二、施工准备2.1 施工前应编制详细的施工组织设计,明确施工顺序、施工方法、安全措施等。

2.2 施工前应认真阅读设计文件,了解设计意图,掌握设计要求和技术参数。

2.3 施工前应进行技术交底,使施工人员了解工程特点、施工要求和技术措施。

2.4 施工前应检查施工场地,确保施工场地符合施工要求。

2.5 施工前应准备好所需的施工设备和材料。

三、施工安装3.1 管道安装3.1.1 管道安装应按照设计文件和施工图纸进行,应符合管道安装的工艺要求。

3.1.2 管道安装应平整、顺直,固定应牢固,管道的接口应严密。

3.1.3 管道的支吊架应按照设计要求设置,应满足管道的固定、伸缩、防震等要求。

3.1.4 管道穿越楼板、墙体时应设置套管,套管的尺寸应满足管道安装的要求。

3.1.5 管道安装过程中应进行吹扫和清洗,确保管道内壁清洁。

3.2 设备安装3.2.1 设备安装应按照设计文件和施工图纸进行,应符合设备安装的工艺要求。

3.2.2 设备安装应平稳、牢固,设备与管道的连接应严密。

3.2.3 设备的调试和试运行应按照设备制造商的要求进行,应满足设备的技术参数和性能要求。

3.3 系统调试3.3.1 系统调试应按照设计文件和施工图纸进行,应符合系统调试的工艺要求。

3.3.2 系统调试应包括设备的单机调试和系统的联合调试。

3.3.3 系统调试应检查系统的安全、环保、节能、经济、合理使用等性能指标,确保系统正常运行。

四、施工质量验收4.1 施工质量验收应按照设计文件、标准、规范和合同要求进行。

4.2 施工质量验收应包括施工过程中的检查和工程竣工后的验收。

暖通工程施工的标准要求

暖通工程施工的标准要求暖通工程施工的标准要求涉及到暖通系统的设计、材料选用、施工过程、设备安装、维护和验收等方面。

本文将就这些要求进行详细阐述,确保暖通工程施工质量的达标。

1. 设计要求暖通工程的设计应符合相关的国家标准和规范,满足建筑物的使用需求。

在设计中要考虑到供热、供冷、通风和空调等系统的整体协调,确保系统运行的高效性和舒适性。

设计还应包括指导施工的施工方案和各项技术要求,确保施工质量。

2. 材料选用要求选择暖通系统的材料应符合国家标准和规范要求。

对于供热、供冷、通风和空调系统中的管道、阀门、风机等设备,应选择具有良好性能和可靠性的材料。

材料的选用还应考虑到使用寿命、防腐蚀性能和环保要求等因素。

3. 施工过程要求暖通工程施工前,应对施工区域进行认真的勘察和测量,确保施工的准确性。

在施工过程中,施工人员应按照工程设计要求,合理安排施工进度和施工顺序。

施工现场要保持整洁,施工材料要妥善存放并进行分类管理。

4. 设备安装要求暖通设备的安装应按照制造厂家的要求和设计方案进行。

安装过程中,要确保设备的稳固性和安全性,避免因安装不当而产生故障。

同时,对于涉及到电气和水路的连接,应严格按照相关的安全规范进行操作,确保施工质量和使用安全。

5. 维护要求暖通系统的维护工作对于系统的长期运行和效果发挥至关重要。

维护工作包括定期检查、保养和清洁等。

定期检查可以发现潜在的问题,及时进行维修和更换部件,保证系统的正常运行。

清洁工作可防止污垢堆积对系统性能的影响,保持系统的清洁和卫生。

6. 验收要求暖通工程施工完成后,应进行验收工作。

验收标准包括工程量的验收和质量的验收。

工程量验收是指对工程实际完成情况和设计要求进行对比,确保工程量的准确性和完整性。

质量验收是指对施工工艺和施工质量的检查,确保工程质量达标。

总结:暖通工程施工的标准要求涉及到设计、材料选用、施工过程、设备安装、维护和验收等多个方面。

只有严格按照标准要求来进行施工,才能确保暖通工程的质量和性能符合预期。

暖通空调安装施工技术要点

暖通空调安装施工技术要点
1. 工程准备:在进行暖通空调安装施工前,需要对工程现场进行充分的准备。

首先
要对安装位置进行合理规划,确定空调的布置方式和管线走向。

其次要进行场地平整、清理,清除杂物和障碍物,确保安装和施工顺利进行。

2. 管道设置:暖通空调安装的关键是管道的设置。

在设置过程中,要严格按照设计
图纸进行施工,保证管道的正确布置和连接。

管道的连接要牢固,防止泄漏和老化。

在穿
越建筑物结构时,还要注意防水、防漏、避免破坏结构。

3. 电气配线:暖通空调安装的另一个关键是电气配线。

电气配线要合理布局,遵循
安全规范,确保供电和控制系统的正常运行。

电线要选择合适的规格和材质,避免因为电
流过大而导致线路过载或短路。

4. 室内机组安装:室内机组安装要注意安全和美观。

室内机组应安装在合适的位置,要有足够的空间进行维修和清洁。

安装过程中,要注意保护机组不受损坏,确保固定牢固,避免振动和噪音。

5. 室外机组安装:室外机组安装要注意环境和安全。

室外机组应安装在通风良好的
地方,远离热源和噪音源。

安装过程中,要注意保护机组不受外界环境的影响,如阳光、
雨水和污染物。

要保证机组与管道的连接牢固,不产生泄漏和冷凝。

6. 系统调试:暖通空调安装完成后,需要进行系统调试和检查,确保系统运行正常。

调试过程中,要进行制冷和制热测试,调整温度和湿度,检测系统的冷热负荷和能效。


果发现问题,及时进行修复和调整,确保系统的稳定和安全运行。

暖通工程施工技术方案

暖通工程施工技术方案一、方案背景在建筑物中,暖通系统是保证室内空气质量和温度舒适度的关键。

它包括供暖系统、通风系统、空调系统和给水排水系统等。

为了确保暖通工程的施工质量和效率,我们制定了以下暖通工程施工技术方案。

1.供暖系统1.1设计合理的供暖系统布局,避免管道交叉和死角,保证供暖效果均匀。

1.2选用高效节能的供暖设备,如采用燃气锅炉和地暖系统,提高供暖效率。

1.3维护供暖设备清洁和正常运行,定期进行检查和维护。

2.通风系统2.1根据建筑物的类型和用途,设计合适的通风系统,包括新风系统、排风系统和循环风系统。

2.2选用低噪音和高效节能的通风设备,提高通风效果。

2.3针对特定区域,如厨房和卫生间,采取单独的排风系统,确保室内空气质量。

2.4定期清洁和更换通风设备,避免灰尘和脏物堵塞通风道。

3.空调系统3.1根据建筑物的使用情况和气候条件,设计合理的空调系统布局,确保室内温度舒适。

3.2选用高效节能的空调设备,如变频空调和能量回收系统,提高空调效果。

3.3定期清洁和更换空调设备的过滤网和冷凝器,避免灰尘和脏物影响空调效果。

3.4设置恰当的控温和控湿设备,根据实际需求调节温湿度。

4.给水排水系统4.1根据建筑物的使用情况和需求,设计合理的给水排水系统布局,确保供水和排水的顺畅。

4.2采用高质量的给水管道和阀门,确保供水安全和稳定。

4.3定期检查给水管道、阀门和水表的密封性和正常运行。

4.4配备合适的排水设备和污水处理设备,保证排水的顺畅和环保。

三、施工流程1.准备施工材料和设备,包括供暖设备、通风设备、空调设备、管道和配件等。

2.按照设计方案进行暖通工程布线和管道安装。

3.安装和连接供暖设备、通风设备和空调设备。

4.进行通风、空调和给水排水系统的调试和测试。

5.进行系统的试运行和调整,确保系统的正常运行。

6.进行系统的保养和维护,定期检查设备和管道的状况。

7.完成暖通工程的竣工验收和备案手续。

四、施工安全措施1.工人必须佩戴安全帽、防护眼镜和防滑鞋,严禁穿拖鞋和长发放下。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

Xxxx酒店暖通工程施工安装技术要求一、工程概况1、工程名称:xxxx酒店空调通风工程2、工程地点:xxxxx中心区3、工程规模:本项目为x级假日酒店,空调面积约5.4万平方米,地下两层,地上十六层。

4、招标条件及注意事项:(1)、现场情况:(2)、承包人的现场办公和生活可到现场总包单位租用活动房,或自行到外面租房,费用承包人自行负责。

施工现场不许住人。

(3)、招标方交付的设计图纸,说明和有关技术资料,投标方必须在投标前对其设计的合理性及缺漏予以复核,如有设计错误或者不合理的地方应立即作出书面响应,由招标方及时会同设计等单位作出修改意见或变更设计文件,并及时将修改或变更的设计文件送达投标方,投标方应按修改或变更的设计文件进行投标报价,并作为施工的有效依据。

日后施工过程中,如施工方对设计合理性及错漏有异议,其一切责任由投标方承担,为弥补设计错漏或不合理而发生的一切费用、工期和责任由投标方承担,该弥补方案须经发标方及设计批准;同时投标方不得以此为由暂停施工,对此招标方有权自行解除合同,因解除合同给发标方造成的一切损失由投标方承担。

二、对投标单位的资质要求1、投标人必须具备有效的营业执照,具有同类型工程施工的独立法人资格。

2、投标人资质等级必须具备机电设备安装工程专业承包企业资质三级资质以上资质。

3、由于投标人因资质证书缺陷而影响工程不能按合同条款如期开工或本工程验收,投标人必须向建设单位赔偿由此引致的一切损失。

4、投标单位必须具有足够的资产及能力来有效地履行合同。

5、投标人需提供曾牵涉在内的任何仲裁或诉讼事件的声明,并具体列出该事件的现况及对投标人的潜在财政影响。

6、投标单位必须具有相应的技术能力及良好的社会信誉:7、投标单位在招标投标活动中有串通投标不良行为记录或涉嫌串通投标并正在接受我市主管部门调查的投标申请人将不被接受。

三、工程技术性说明A部关于工程承包范围的详细说明1、按经甲方确认及提供的 xxxx酒店空调通风安装工程施工图纸及设计文件。

包括:水循环系统、空调风系统、通风送排风系统等。

(1)水循环系统:包括冷水机组后的冷水循环系统、冷水机组与冷却塔之间的冷却水循环系统、冷却塔前的补排水系统、冷水补水系统、板式换热器后的热水循环系统;其中:(i)冷水机组后的冷水循环系统:包括冷水机组(不含该机组)后的进出水口后的管道、阀门、分水器、水泵、风机盘管、风柜、泳池除湿热泵(不含该热泵)、集水器等;(ii)冷水机组与冷却塔之间的冷却水循环系统:包括冷水机组(不含该机组)前进出水口及冷却塔(不含该机组)后进出水口之间的管道、阀门、水泵等;(iii)冷却塔前的补排水系统:包括冷却塔前的进水口至甲方预留的给水接口(不含该阀门)的管道、阀门,冷却塔前的排水口至甲方预留的排水接口的管道、阀门。

(iv)冷热水补水系统:包括甲方预留给水接口(不含该阀门)后的膨胀水箱、管道、阀门等,及膨胀水箱后的排水口至甲方预留的排水接口的管道、阀门;(v)板式换热器后的热水循环系统:包括板式换热器(不含该板式换热器)后的管道、阀门、分水器、水泵、风机盘管、风柜、泳池除湿热泵(不含该热泵)、集水器等;(2)空调风系统:包括风柜、风机盘管、风管、阀门、风口等;(3)通风送排风系统:包括风机、风管、阀门、风口等;2、空调通风工程所涉及的所有设备的线缆、线管及管内穿线的敷设及连接,均由丙方负责。

如该设备房内配设有配电箱时,则自配电箱(不含该配电箱)起至该设备及控制柜止的所有线管及管内穿线敷设、线缆敷设、线缆与配电箱或控制柜之间的连接等;如未配设有配电箱时,则为预留线缆与设备及控制柜之间的连接(该控制柜前的线缆由甲方预留)。

3、泳池风系统、厨房排油烟系统由甲方另行安排。

4、风机、风柜、水泵、风机盘管等设备涉及的智能化系统控制线路由甲方另行安排;丙方预留智能化系统控制线路信号接口,并协助联动调试及验收。

5、空调通风系统所涉及的防排烟系统,丙方完成至防排烟设备前的第一个防火阀(不含该防火阀);如设计为空调通风、防排烟系统共同使用的管道设备、风口、阀门等,则由丙方负责。

6、空调通风安装工程所涉及的设备、管线在穿楼板或穿墙、天棚等的孔洞修补(复),均由丙方负责;同时,因丙方原因而需另行刨沟、挖沟、凿洞时,所需回填及塞缝等工序亦由丙方负责。

7、丙方有责任协助甲方办理消防报建、联动调试、验收及档案整理工作。

如涉及环保、卫生防疫等相关政府部门的报建、验收等工作及费用均由丙方负责B 部:适用于本工程的工程技术规范(包括并不限于以下规范):1)《采暖通风与空气调节设计规范》 GB50019-2003;2)《高层民用建筑设计防火规范》 GB50045-95(2005年版);3)《旅馆建筑设计规范》(JGJ 62-90);4)《汽车库、修车库、停车场设计防火规范》GB50067-97;5)《全国民用建筑工程设计技术措施暖通空调·动力》2003版及2007节能专篇;6)《公共建筑节能设计标准》广东省实施细则 DBJ15-51-2007;C部:设备安装和材料的一般性技术要求说明1、本处给出本工程设备安装和材料的一般性技术要求,如有不明确或与国家和北京地区的有关规定不一致之处,按标准要求高的或业主书面指示执行。

2、除负二层及4层商业部分外,其余部分还应同时皇冠酒店标准手册要求(皇冠酒店标准手册的要求包括但不限于“皇冠酒店标准手册:暖通部分”的有关内容。

)。

如果本处要求与皇冠酒店标准手册的相应要求出现不一致,应根据工程进度情况提前(保证业主有不少于10个工作日的答复时间)书面向业主明确提出,并按照业主的书面指示执行。

C1:风机(含消防风机)本处规定图纸所示或设备表内的风机的安装要求。

1、一般要求(1)根据图纸及设备表之数量及负荷提供所需的风机,应根据实质安装条件、设备阻力等检定风机压头。

(2)在运送时,仓库内及安装时应采取正确的保护设施保护风机。

(3)如无特别指示,所有风机的出风口风速不能超过 10 米/秒。

2、安装(1)可转动部件如皮带、驱动滑轮、链、连轴节或向外凸出的螺丝等需予适当保护,让维修人员可安全接近。

(2)提供足够的永久吊眼,以便安装之用。

(3)所有可生锈的配件都应加上防锈物料,而在安装方面应防止因不同的金属接触而发生的电解。

(4)在风机运行前,清洁整个系统。

(5)安装隔尘网之前要清洁整个系统,隔尘网柜要封密。

交给业主接管前应更换所有污秽的隔尘网。

(6)如电动机耗电量多于 0.37 千瓦,需设有过载保护装备。

C2:电动机本处涉及电动机(马达)的安装、接驳和测试。

1、一般要求承包单位须安装所有用于转动水泵的电动机,及招标文件内和装置所需的电动机。

运送电动机时,必须包装稳妥并标明小心处理,以免损毁。

电动机应存放在有安全和干燥设施的地方。

安装(1)必须提供安装电动机所需的任何额外钢具、支架和结构件,准确安装和调平框架及支架。

(2)所有电动机必须在操作时,不会产生震动。

如有可能,电动机必须和所转动的机器安装在同一底板上。

(3)紧急停止按钮须提供于每台电动机,按钮之位置须安装于电动机旁易于按动之地方。

准确位置须在工地经工程顾问及设计顾问单位批准。

(4)电动机不能安装于建筑物的周围或受建筑物所防碍有需要的验试,清洁和维修的地方。

(5)所有水泵转动部份,应设置适当之保护罩。

C3:冷水机组本处规定离心水冷冷水机组安装及调试。

1、一般要求(1)在运送时、仓库内及安装时应采取正确的保护设施保护冷水机组。

(2)为求正确运送及安装,承包单位须供应所有必需的运送冷水机组支架,吊架等设备。

2、安装(1)按照施工图有关冷水机组的安装尺寸,固定螺丝位置,水管软接头,避震弹簧等方面的要求安装。

(2)在设备制造厂的代表监督下进行。

起动;现场试验(3)真空检漏现场检测泄漏。

用皂素检测仪检查泄漏。

用高压真空泵产生100亳米的真空度抽空设备。

真空泵停止后,真空度维持八小时。

制冷设备的真空度在24小时内,损失小于20亳米。

并提交6份有证明的试验报告以供验。

(4)现场制冷剂管道试验:现场试验应符合当地有关政府部门的规范及机械制冷安全规范。

设备制造厂提供:冷煤充灌完成证明书、起动和现场试验证明书,以及设备已可正常运行的证明书。

在安装完成和验收时,应提供适合的指导人员直至业主的代表熟悉所有细节,以保证他们在设运行获得最大的效率。

对每个指导都须从业主代表处得到书面的验收。

所有试验均需提供适当人选、仪器、物料。

试验后,全部要调校回正常操作,及加添正常运作的冷煤、滑剂及其它所需的加添剂。

(5)维修及保养:于保修期内提供全面的维修保养服务,包括二十四小时紧急维修。

于保修期内提供定期的检查和维修保养,以确保所有冷水机组组能正常运行。

定期维修的人员应于至少7天前与甲方预约,以便甲方可以派代表在场。

维修人员应于每之定期检查时向甲方报到,并于完成检查后向甲方交一份详细的报告。

定期的维修和保养至少包括以下的项目每周的维修和保养检查所有润滑系统,进行必要的清洁和加油。

检查和维修排气系统purge system。

检查冷煤,如有不足,添加冷煤。

每月的维修和保养检查所有润滑系统,添加润滑油。

检查和清理所有油隔。

检查所有接驳口,阀门等以确定有无泄漏。

检查冷煤,如有不足,添加冷煤。

检查和维修排气系统purge system。

检查压缩机轴承的油温度,并记录过度的振动。

检查电动机,压缩机和传动系统的轴心是否偏移。

检查水柜的情况,如有须要更换可牺牲阳极块。

检查和清理冷却水管。

按厂家的建议检查所有的安全保护设备,包括水温度,冷煤压力,油压力等检查所有的控制系统的操作。

检查避震,如有须要作适当调整。

检查并收紧所有螺丝。

检查所有压力表,温度计,流量计等,更换或维修损坏的设备。

检查所有的电气设备,包括开关和控制。

检查电动机是否有过度噪音或过热。

每年的维修和保养完作每月所须的维修和保养。

除锈并重新加上保护漆。

打开水柜,清理和检查所有的管子,内壳表面,更换可牺牲阳极块,修保所有损毁的地方并加上保护漆。

更换润滑系统内的油及油隔。

检查清理和调节所有电开关,起动器和自动控制内的接触点。

检查所有时间控制,压力和温度控制的控制点是否有偏移。

检查所有电屏的控制系统和指示灯,更换或维修损坏的配件。

检查整台冷冻机组以确保运作正常。

所有定期维修和保养以不影响整体冷水机组的原则下进行,并应与甲方安排合适的时间。

承包单位提供所有维修和保养所需的工具和更换的配件。

C4:空调机组和新风机组本处说明空调机组和新风机组安装的要求。

1、一般要求(1)按设备表内的要求,提供所有本工程的空调机。

(2)在施工安装前或在运送时,所有空调机应有适当的保护。

空调机的所有出入接口在接驳水管前应有适当的覆盖和保护。

(3)在试运行,调试时及在工地最后清洁前,所有空调机须安装临时的空气过滤。
