工程建设施工技术管理办法
工程施工技术资料管理规定

工程施工技术资料管理规定第一章总则第一条为了加强工程施工技术资料的管理,确保工程质量、安全、进度和投资控制等目标的顺利实现,根据《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程档案管理规定》等相关法律法规,制定本规定。
第二条本规定适用于我国境内所有新建、改建、扩建的工业与民用建筑工程,以及市政、交通、水利、电力、通信等其他类型的工程项目。
第三条工程施工技术资料是指在工程施工过程中,施工单位根据工程设计文件、施工规范、技术标准、合同要求等编制、收集、整理的具有证明、监督、管理、使用价值的文字、图纸、表格、声像材料等资料。
第四条工程施工技术资料管理应遵循真实、完整、准确、及时、保密的原则,确保资料的安全、有效利用和长期保存。
第二章管理与职责第五条工程施工技术资料由施工单位负责编制,建设单位、监理单位、设计单位等有关单位负责审核、验收、保存和利用。
第六条施工单位应设立专门的资料管理部门,配备相应的管理人员,负责工程施工技术资料的收集、整理、归档和保管。
第七条建设单位、监理单位、设计单位等有关单位应加强对工程施工技术资料的审核,确保资料的合法性、合规性和有效性。
第八条工程施工技术资料应按照国家和行业的有关规定进行分类、编码、装订、归档,并按照档案管理要求进行保存和利用。
第三章资料编制与提交第九条工程施工技术资料应根据工程施工进度同步编制,确保资料的实时性和准确性。
第十条施工单位应在工程开工前,编制工程概况、施工组织设计、施工方案、安全施工措施等资料,并提交建设单位、监理单位审核。
第十一条施工过程中,施工单位应按照施工进度、施工部位、施工内容及时编制和提交工程施工技术资料,包括施工记录、施工图纸、施工试验报告、施工质量检验报告等。
第十二条工程竣工后,施工单位应按照国家和行业的有关规定,对工程施工技术资料进行汇总、整理、归档,并向建设单位、监理单位、设计单位等有关单位提交。
第四章监督与检查第十三条建设单位、监理单位、设计单位等有关单位应加强对工程施工技术资料的监督与检查,对不符合规定要求的资料,有权要求施工单位进行整改。
公司工程建设工法管理办法

公司工程建设工法管理办法第一章总则第一条为推进集团公司工程建设工法的开发和应用,提高工程质量,规范施工工艺流程操作,提升集团公司整体施工技术管理水平和工程科技含量,加强对工法的管理,特制定本办法。
第二条工法分为国家级、省部级和企业级三个等级。
第三条本办法适用于工法的编制、申报、评审和管理。
第四条工法必须符合国家工程建设的方针、政策和标准、规范,必须具有先进性、科学性和实用性,保证工程质量和安全,提高施工效率,降低工程成本,节约资源,保护环境等特点。
第二章职责分工第五条科技创新中心负责企业级工法的征集、形式审查及评审的管理工作。
第六条EPC管理部负责国家级和省部级工法的申报与管理工作。
第三章工法的编制第七条工法是以工程为对象,工艺为核心,运用系统工程原理,把先进技术和科学管理结合起来,经过一定的工程实践形成的综合配套的施工方法,且经过工程实践证明属于技术先进、效益显著、经济适用、符合节能环保要求的施工技术。
第八条工法编写主要针对某个单项工程,也可以针对工程项目中的一个分部,但必须具有完整的施工工艺。
第九条工法的选题与分类:(一)通过总结工程实践经验,形成有实用价值、带有规律性的新的先进施工工艺技术。
(二)通过应用新技术、新工艺、新材料、新设备而形成的新的施工方法。
(三)对类似现有的企业工法有所创新、有所发展而形成的新的施工方法。
第十条工法编写内容层次要分明,数据要可靠,遣词用句应准确、规范,其深度应满足指导项目施工与管理的需要。
工法主要内容包括:前言、工法特点、适用范围、工艺原理、施工工艺流程及操作要点、材料与设备、质量控制、安全措施、环保措施、效益分析和应用实例等11项。
(一)前言:概括工法的形成原因和形成过程。
其形成过程要求说明研究开发单位、关键技术审定结果、工法应用及有关获奖情况。
(二)工法特点:说明工法在使用功能或施工方法上的特点,与传统的施工方法比较,在工期、质量、安全、造价等技术经济效能等方面的先进性和新颖性。
建设工程施工技术管理制度

建设工程施工技术管理制度在建设工程中,施工技术管理制度就像是我们家里的规矩一样,缺了可不行。
说到这,大家肯定会想,施工现场可不是说说而已,要真干活,得有条理、有章法,这样才能把事儿做好。
想象一下,工人们在烈日下挥汗如雨,手里拿着工具,四处跑动,这个时候如果没有个清晰的技术管理制度,那简直就像无头苍蝇,乱飞一气,根本不成样子。
嗯,真是让人捉急。
说起这个制度,首先得从头说起。
这个施工技术管理制度其实就是一套流程,规定了我们该怎么做、怎么管。
它像是一个严师,时刻提醒我们要注意安全,别忘了穿安全帽,别在高处打滑,更别在工地上开玩笑。
对,这个规矩就像我们吃饭要洗手,安全永远是第一位的。
说到底,谁都不想在工地上摔一跤,搞得自己满身是伤,还得跑医院,真是得不偿失。
制度里还包括了质量管理。
你想啊,盖房子的时候可不能马虎,这房子一盖,几十年都得住着,墙皮掉了、漏水了,那可是心疼得要命。
质量就像是个小宝贝,得好好呵护。
制度里规定了每个环节的检验标准,谁负责,什么时候检查,一样都不能少。
那可是关系到我们的脸面,住户也不想买个“问题房”,说不定还要闹到网上去,真的是丢人现眼。
再说了,施工技术管理制度也像个老妈子,事无大小都得管。
我们工地上,机械设备可不能随便用,得定期维护,确保它们处于最佳状态。
想想,机械一旦出故障,工期就得拖,大家辛辛苦苦干了半天,结果只能在工地上“闲逛”,那心情真是差到极点。
设备安全也是个大问题,谁也不想在工地上发生意外,心里不安,整个人都紧绷着,那生活质量可就大打折扣了。
还得说到人力资源管理。
工地上人多嘴杂,各种人都有,性格不合也好,能力不一也罢,这时候就需要有个制度来约束。
要是大家都不守规矩,像个“无头苍蝇”,那真是闹心。
制度能把每个人的职责都明确下来,谁干什么,做到心中有数,省得到时候指责来指责去。
说真的,团结就是力量,只有大家齐心协力,才能把工程做好。
当然了,信息管理也不可忽视。
在这个信息化的时代,工地上搞点数据分析、进度追踪是很有必要的。
工程 技术管理办法

工程技术管理办法概述工程技术管理办法是为了保证工程项目的顺利进行,保证工程质量,规范工程管理而制订的工程管理的指导性文件。
管理目标工程技术管理办法的管理目标包括以下几点:1.保障工程质量,确保工程按期按质完成;2.提高工程施工管理水平,促进施工效率;3.确定工程管理职责,明确工程管理各方责任;4.规范工程管理流程,提高工程管理效能;5.传递工程管理知识,提高工程管理能力。
工程管理职责工程技术管理办法规定,工程管理职责包括以下几点:1.工程建设单位的职责:工程建设单位是指各类建设项目的建设单位,其职责包括制定施工计划、施工组织设计、施工图设计以及对施工质量、安全等各个方面的监督管理。
2.施工单位的职责:施工单位是指承担工程施工任务的各类单位或个人,其职责包括组织施工、协调各方面关系、保证施工安全、保证施工质量等。
3.监理单位的职责:监理单位是指受建设单位委托,对工程施工过程和质量进行监督检查的单位,其职责包括监督施工单位的施工、做出权威性的监督结论等。
工程管理流程工程技术管理办法规定,工程管理流程包括以下几点:1.工程前期准备阶段:在该阶段中,工程建设单位需要进行立项申报、地勘勘探、工程设计、预算编制等工作。
同时,施工单位需要组建施工组织机构、进行材料选购、组织人员培训等工作。
2.施工阶段:在该阶段中,施工单位需要按照工程图纸和施工组织设计进行施工、协调各方面关系、保证施工安全等。
监理单位则需要对施工过程和质量进行监督检查、抽查工程隐蔽工程、质量验收等。
3.工程竣工阶段:在该阶段,施工单位需要进行工程验收、交接工作等。
监理单位需要出具施工验收报告等。
工程管理知识工程技术管理办法规定,工程管理知识包括施工组织设计、施工图设计、预算编制、施工安全管理、质量控制等知识。
在实际工程管理中,需要将这些知识与实际情况相结合,灵活运用。
总结工程技术管理办法规定了工程管理职责、管理流程、管理目标以及管理知识等内容。
建设工程地连墙施工技术管理规定

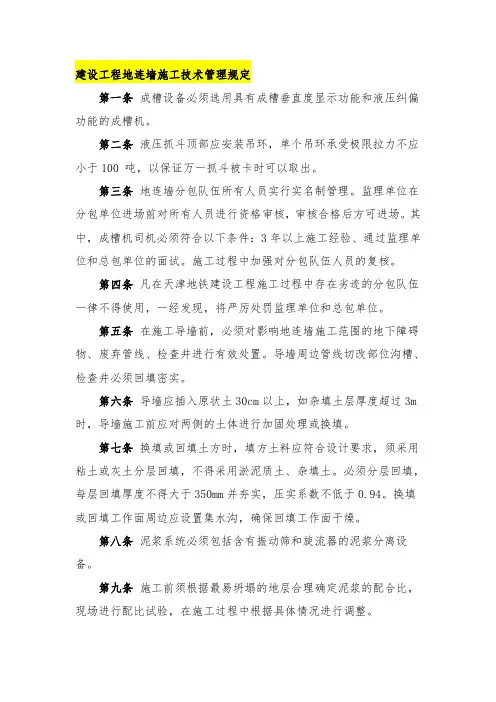

建设工程地连墙施工技术管理规定第一条成槽设备必须选用具有成槽垂直度显示功能和液压纠偏功能的成槽机。
第二条液压抓斗顶部应安装吊环,单个吊环承受极限拉力不应小于100 吨,以保证万一抓斗被卡时可以取出。
第三条地连墙分包队伍所有人员实行实名制管理。
监理单位在分包单位进场前对所有人员进行资格审核,审核合格后方可进场。
其中,成槽机司机必须符合以下条件:3年以上施工经验、通过监理单位和总包单位的面试。
施工过程中加强对分包队伍人员的复核。
第四条凡在天津地铁建设工程施工过程中存在劣迹的分包队伍一律不得使用,一经发现,将严厉处罚监理单位和总包单位。
第五条在施工导墙前,必须对影响地连墙施工范围的地下障碍物、废弃管线、检查井进行有效处置。
导墙周边管线切改部位沟槽、检查井必须回填密实。
第六条导墙应插入原状土30cm以上,如杂填土层厚度超过3m 时,导墙施工前应对两侧的土体进行加固处理或换填。
第七条换填或回填土方时,填方土料应符合设计要求,须采用粘土或灰土分层回填,不得采用淤泥质土、杂填土。
必须分层回填,每层回填厚度不得大于350mm并夯实,压实系数不低于0.94。
换填或回填工作面周边应设置集水沟,确保回填工作面干燥。
第八条泥浆系统必须包括含有振动筛和旋流器的泥浆分离设备。
第九条施工前须根据最易坍塌的地层合理确定泥浆的配合比,现场进行配比试验,在施工过程中根据具体情况进行调整。
第十条泥浆质量检测操作标准。
第十一条暂停成槽施工时,应保持槽内泥浆循环。
第十二条采用二次清底工艺。
成槽后吊放钢筋笼前清底一次,混凝土浇筑前再次清底换浆。
第一次清底可用成槽机抓斗,第二次清底换浆应用砂石泵或气举反循环设备,对槽内泥浆进行100%置换。
第十三条浇筑过程中,对槽内泥浆定时进行检测,不合格的及时进行置换。
第十四条针对易发生坍方、颈缩、沉降等现象的不良地质条件,应采取预防措施,保证槽段稳定。
第十五条施工前,总包单位应组织分包单位根据工程地质、水文地质、地连墙尺寸、成槽机的性能等,对地连墙分幅进行复核,特别是异型幅,如“T”、“Z”、“L”型地连墙。
建设工程公司海外项目施工技术管理办法

建设工程公司海外项目施工技术管理办法一、前言为了推进建设工程公司海外项目施工品质和管理水平,保证项目安全和高效完成,制定本文档,旨在规范和完善海外项目施工技术管理工作。
二、概述1.1、本文档适用范围为公司海外项目施工技术管理。
1.2、公司严格按照本文档规定技术管理,并加强检查和评估,确保施工质量和进度。
1.3、各海外项目主管必须认真执行本文档,确保项目安全、生态和文化的可持续发展。
三、海外项目施工技术管理2.1、项目技术方案技术方案是海外项目施工的关键性文件,必须由各分工程师认真编制,经总工程师审核确认后方能实施。
技术方案必须具备以下内容:(1)设计图纸、施工图、总平面图和各单体立面图;(2)方案确认的日期和地点;(3)建筑物和基础的施工方法和转向,包括施工进度、基础开挖和基础浇筑;(4)建筑物围护墙、屋面和建筑设备的材料;(5)施工过程中的安全措施,包括施工设备、工作平台和安全防护措施;(6)建筑物各系统的使用、维修和保养等规程;(7)建筑物竣工前的验收和保修,包括检查许可文件、所有质检报告和测试结果。
2.2、施工管理(1)施工队伍必须符合本国法律和建筑行业规定的要求。
禁止使用童工,禁止违反人权和劳动权利的方式和方法。
(2)施工现场必须遵守企业和当地环保法、规定及当地卫生局的要求,不得泄漏有害物质和导致环境污染。
(3)在建筑工地施工期间,要根据实际情况协调相关人员参与建设,组织策划生产流程、生产技术和费用,并合理使用施工设备,以确保所建设的项目满足技术要求、建筑质量符合要求。
2.3、安全管理(1)施工现场必须符合当地法律和规定。
确保劳工安全、生命安全和财产安全。
(2)施工现场必须符合公司安全规范和当地安全规定。
必须有建筑现场的施工方案。
所有预计施工和施工现场必须备案提交。
(3)必须为所有工人、现场管理人员和来访者提供安全防护教育和信息。
安排考试,确保其具备基本防护知识,并有熟练的技能和知识。
四、项目验收3.1、施工结束后,必须进行验收,以提高工程质量、确保施工符合规范和文明施工准则。
工程建设工法管理办法 建质[2005]145号
![工程建设工法管理办法 建质[2005]145号](https://img.taocdn.com/s3/m/531b0684b9d528ea81c77954.png)
关于印发《工程建设工法管理办法》的通知(建质[2005]145号)各省、自治区建设厅,直辖市建委,江苏、山东省建管局,新疆生产建设兵团建设局,国务院有关部门建设司,有关总公司:现将《工程建设工法管理办法》印发给你们,请认真贯彻执行。
原《建筑施工企业工法管理办法》(建建[1996]163号)同时废止。
中华人民共和国建设部二○○五年八月三十一日工程建设工法管理办法第一条为推进我国工程建设工法的开发和应用,促进企业加大技术创新力度和技术积累,提升我国整体施工技术管理水平和工程科技含量,加强对工法的管理,制定本办法。
第二条本办法适用于工程建设工法的开发、申报、评审和成果管理。
第三条本办法所称的工法是以工程为对象,工艺为核心,运用系统工程原理,把先进技术和科学管理结合起来,经过一定的工程实践形成的综合配套的施工方法。
工法分为房屋建筑工程、土木工程、工业安装工程三个类别。
第四条工法必须符合国家工程建设的方针、政策和标准、规范,必须具有先进性、科学性和实用性,保证工程质量和安全,提高施工效率,降低工程成本,节约资源,保护环境等特点。
第五条工法分为国家级、省(部)级和企业级。
企业根据承建工程的特点、科研开发规划和市场需求开发、编写的工法,经企业组织审定,为企业级工法。
省(部)级工法由企业自愿申报,由省、自治区、直辖市建设主管部门或国务院主管部门(行业协会)负责审定和公布。
国家级工法由企业自愿申报,由建设部负责审定和公布。
第六条国家级工法每两年评审一次,评审数量原则上不超过120项。
国家级工法具体评审工作委托中国建筑业协会承担。
第七条国家级工法的申报条件:(一)已公布为省(部)级的工法;(二)工法的关键性技术属于国内领先水平或达到国际先进水平;工法中采用的新技术、新工艺、新材料尚没有相应的国家工程建设技术标准的,应已经国务院建设行政主管部门或者省、自治区、直辖市建设行政主管部门组织的建设工程技术专家委员会审定。
(三)工法经过工程应用,经济效益和社会效益显著;(四)工法的整体技术立足于国内,必须是申报单位自行研制开发或会同其它单位联合研制开发;(五)工法编写内容齐全完整,应包括:前言、工法特点、适用范围、工艺原理、施工工艺流程及操作要点、材料与设备、质量控制、安全措施、环保措施、效益分析和应用实例。
建设部市政工程施工技术资料管理规定

建设部市政工程施工技术资料管理规定建设部市政工程施工技术资料管理规定[1994]建城字第469号【颁布单位】建设部【颁布日期】19940801【实施日期】19941201第一条为了加强市政工程施工技术资料的规范化管理、提高工程质量和企业的管理水平,根据国家有关规范、标准和规定,制定本规定。
第二条本规定所称市政工程包括道路、桥梁、排水、雨、污水厂站及防洪等工程。
凡从事上述工程的施工企业均应按本规定执行。
有特殊要求的工程,需要增、减内容的,按国家有关规定和设计要求执行。
第三条市政工程施工技术资料是施工过程中施工单位依据有关规定所做的文字记录、图纸、表格、音像等应当归档的资料,它是评定工程质量、竣工交付使用的必要条件,也是对工程进行检查、维护、管理、使用、改建和扩建的依据。
第四条市政工程施工技术资料主要项目按统一规定表格表式。
未有统一规定表格的,各区可根据需要自行拟定。
第五条市政工程施工技术资料的管理工作由施工企业负责。
施工企业应加强对施工技术资料工作的管理的领导,建立和健全技术资料管理部门,制定岗位责任制。
第六条施工企业负责汇集、整理所承包工程范围内的工程施工技术资料。
并建立健全技术资料管理部门,制定岗位责任制。
实行总承包的工程项目,总包单位还应负责汇集、整理各分包单位编制的有关施工技术资料。
第七条工程施工技术资料应随施工进度及时整理,所需表格一律按本规定中的附表格式认真进行填写,做到字迹清楚,项目齐全、准确、真实。
第八条工程施工技术资料必须真实地反映工程的实际情况,保证完整、准确,必须由各级施工技术负责人审核。
竣工后资料成果应由企业技术负责人和法人代表签字并加盖单位公章。
第九条建设单位与施工企业在签订施工合同时,应对施工技术资料的编制责任和移交期限做出明确规定。
第十条施工企业应把施工技术资料的管理纳入企业的奖罚制度。
对涂改、伪造、随意抽撤或损毁、丢失等玩忽职守造成资料不合格的,应按有关规定予以处罚。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程建设施工技术管理办法
第一章总则
第一条为进一步提高公司建设项目的施工技术管理水平,认真贯彻执行国家和行业有关标准、规范,加强科学管理,提高工程质量和经济效益,特制定本办法。
第二条本办法适用于公司新建、改建、扩建和技术改造等建设项目。
第二章施工技术管理体系和职责
第三条施工技术管理体系:
1、工程项目管理部是公司建设项目施工技术管理的综合管理部门。
2、承担公司工程建设任务的施工单位应根据自己的实际情况建立有专人负责的施工技术管理体系。
第四条技术管理职责
1、在公司施工技术管理工作中,公司各专业总工程师负有领导和指导责任,其主要职责如下:
(1)负责监督、检查工程建设各有关单位贯彻执行国家法律、法规、技术标准、技术规程和规范。
(2)组织制定和修改完善企业内部标准、规程、规范、管理办法及有关细则。
(3)审批公司工程建设项目的施工组织设计或技术措施。
(4)监督检查有关单位施工技术管理工作,组织处理工程建
设中的重大技术问题。
(5)负责组织公司基建系统技术培训、技术成果评定等工作。
2、公司工程项目管理部的施工技术管理职责:
(1)贯彻执行国家基建科技政策、法规、标准、规范和上级部门有关规定。
(2)审查施工企业编制的施工组织设计、技术措施。
(3)检查监督工程建设项目建设过程中技术标准与规范、施工组织设计及技术措施的贯彻执行情况,协调解决施工中出现的技术问题。
(4)审核工程建设中的设计变更、材料代用,并负责办理有关手续。
(5)组织收集有关技术资料,编写技术总结并审查竣工资料。
第三章施工技术管理内容
第五条施工组织设计与技术措施的审批程序:
1、施工组织设计与施工技术措施是指导施工的重要依据,是保证施工质量和安全的重要文件。
由施工单位编制,项目部和监理单位审查签署意见,上报石化公司工程项目管理部审批。
2、大型的技术措施应由项目部组织有关单位召开专题会共同研究确定,并经有关部门审批后执行。
第六条设计变更单、材料代用单的审批程序
设计单位发出的设计变更单、材料代用单由项目部拿出
初步意见,报石化公司工程项目管理部审批后生效。
第七条新材料、新工艺、新技术的应用
在工程建设中,采用的新材料、新工艺、新技术必须经国家法定检测单位鉴定认为可行,方可在具体工作中实施。
第八条施工技术文件及内业资料的编辑管理
施工技术文件及内业资料的管理是施工技术管理的一项重要基础工作。
因此,按照统一领导、统一管理的原则,各有关部门和施工单位要设专人负责本部门施工技术文件材料的收集、整理、立卷、归档工作,确保施工技术文件的完整、准确、安全和有效利用。
第四章附则
第九条本办法由公司工程项目管理部负责解释。
第十条本办法自发布之日起执行。
