工作联系单(报甲方)

合集下载

工作联系单

工作联系单

工程名称:未央区杜家堡城中村改造项目(国会山)北区7#楼编号:GHS-001致:水电班组事由:关于7#楼四层顶板配管存在问题事宜内容:1、7#楼基础钢筋帮扎已经4.5天,已超过施工进度计划,严重影响后序施工工期。

现场存在问题太多,原1#楼基础钢筋帮扎存在的问题在7#仍在出现几乎没有进步,基础梁,柱,墙的偏移多处发现,受力钢筋的间距不规则,部分偏移严重,墙,柱插筋上末端还存在着与1#楼同样的问题严重影响受力钢筋的同轴焊接。

对以上问题在施工过程中现场管理人员多次提出整改,但效果不是很好,望贵公司对此重视,对队伍的管理加强,对以上现场出现的问题整改。

单位:陕西有色建设有限公司日期:二〇一三年四月十一日工程名称:未央区杜家堡城中村改造项目(国会山)北区7#楼编号:GHS-003致:天瑞劳务公司事由:关于7#楼基础施工存在的问题事宜内容:贵项目部在7#楼基础施工时,存在以下问题:1、钢筋分项工程施工完毕时,基坑北侧剩余φ18半本成品20根,我部管理人员发现后,贵方将其切断制作其他构件。

2、基础模板卡具三番五次请示我部制作,现基础模板已支设完毕,现场剩余40根。

以上问题造成材料浪费,经项目部研究决定,现对贵部处以1000元罚款,望贵部引以为戒,在以后施工过程中,坚决杜绝此类现象发生。

单位:陕西有色建设有限公司国会山项目部日期:二〇一三年四月十三日工程名称:未央区杜家堡城中村改造项目(国会山)北区A1#楼编号:GHS-004致:天瑞劳务公司事由:关于A1#楼地下室剪力墙、暗柱钢筋绑扎存在问题事宜内容:贵项目部在A1#楼地下室施工过程中,剪力墙钢筋水平筋在暗柱范围内绑扎不到位,开始下道工序,经项目部多次督促予以改正。

经项目部研究决定对贵部处以2000元罚款,希在以后施工过程中加强管理,提高质量意识,杜绝此现象发生。

单位:陕西有色建设有限公司国会山项目部日期:二〇一三年四月十六日工程名称:未央区杜家堡城中村改造项目(国会山)北区7#楼编号:GHS-005致:天瑞劳务公司事由:关于7#楼混凝土养护内容:我部在2013年4月15日检查中发现贵部对7#楼混凝土的养护不及时,经电话通知,贵部人员迟迟未到位。

工作联系单

工作联系单

工作联系单
工作联系单
内容:
一号楼承台钢筋已开始制作,两天内开始绑扎,但其中④/轴CT6承台桩需补桩,请甲方速督促相关单位抓紧时间处理,保证施工的连续性,避免给我司带来停窝工损失
工作联系单
内容: 3#结施-2图,/~承台爆桩、加承台配筋;
3#结施-3图,/柱无配筋;
3#、4#、5#、6#、7#、8#住宅楼消防集水坑定位与配筋图;
±以下电井、集水坑外墙防水做法;
1#至8#住宅楼楼梯踏步做法;
详见附图:
工作联系单
工作联系单
工作联系单
工作联系单
工作联系单
工作联系单
工作联系单
工作联系单
工作联系单
工程名称:澄迈椰岛小城一期住宅项目编号:HNLJ-DY-016
工程名称:澄迈椰岛小城一期住宅项目编号:HNLJ-DY-017
工程名称:澄迈椰岛小城一期住宅项目编号:HNLJ-DY-
工程名称:澄迈椰岛小城一期住宅项目编号:HNLJ-DY-
工程名称:澄迈椰岛小城一期住宅项目编号:HNLJ-DY-018
工程名称:澄迈椰岛小城一期住宅项目编号:HNLJ-DY-019。

工作联系单甲方与监理前后暑名

工作联系单甲方与监理前后暑名

工作联系单甲方与监理前后暑名工作联系单甲方:XXXX公司监理:XXXX监理公司本工作联系单由甲方与监理双方签署,旨在明确双方合作期间的责任和协作关系。

一、项目信息1.项目名称:XXXX项目2.项目地址:XXXX地区/地址/街道3.项目类型:XXX行业/领域4.项目描述:XXXX项目的详细说明二、工作内容1.甲方承诺提供以下工作条件和支持:(1)为监理提供项目相关的资料、图纸、设计文件等;(2)提供施工过程中必要的合作和配合;(3)提供必要的技术和设备支持。

2.监理承诺提供以下工作内容和服务:(1)监督和检查施工现场,确保项目按照合同和相关法律法规进行;(2)定期向甲方提供项目进展报告和建议;(3)提供工程质量检验、验收等相关服务。

三、工作期限1.合作起止日期:XXXX年XX月XX日至XXXX年XX月XX日;2.工作时间:按双方协商确定;3.甲方有权在提前通知监理的情况下,变更工作期限或工作安排。

四、工作报酬1.甲方向监理支付的报酬:XXX元,支付方式:XXX;2.报酬支付方式:双方协商确定;3.甲方有权要求监理提供工作报告和费用明细。

五、保密义务双方在合作期间和终止后,均应对所涉及的商业秘密和机密信息予以保密,未经对方书面许可,不得向第三方披露。

六、违约责任1.任何一方违反本合同的约定,应承担相应的违约责任;2.如因一方违约导致另一方遭受损失,应由违约方承担赔偿责任。

七、争议解决因本合同引起的争议,应由双方友好协商解决;若协商不成,可通过法律途径解决。

八、其他约定暂无其他约定。

本工作联系单自甲方与监理双方签署之日起生效,并在双方关系解除后终止。

双方确认对本合同内容已充分了解并同意履行。

甲方:单位名称:XXXX公司法定代表人(签字):___________日期:年月日监理:单位名称:XXXX监理公司法定代表人(签字):___________日期:年月日。

工作联系单

工作联系单
工作联系单

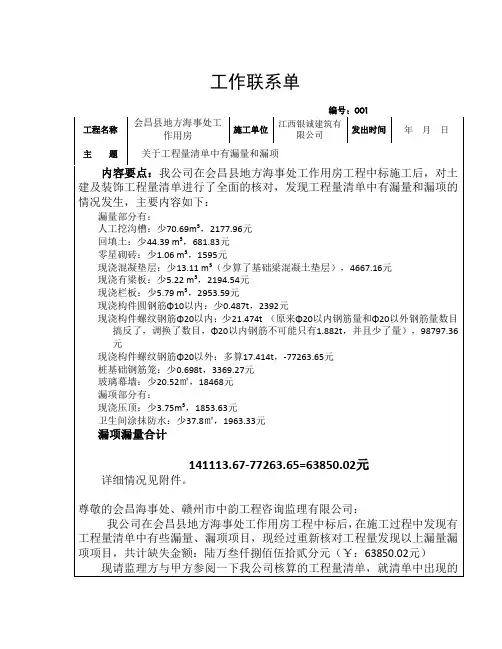

编号:001
工程名称
会昌县地方海事处
发出时间
年月日
主题
关于工程量清单中有漏量和漏项
内容要点:我公司在会昌县地方海事处工作用房工程中标施工后,对土建及装饰工程量清单进行了全面的核对,发现工程量清单中有漏量和漏项的情况发生,主要内容如下:
漏量部分有:
人工挖沟槽:少70.69m³,2177.96元
详细情况见附件。
尊敬的会昌海事处、赣州市中韵工程咨询监理有限公司:
我公司在会昌县地方海事处工作用房工程中标后,在施工过程中发现有工程量清单中有些漏量、漏项项目,现经过重新核对工程量发现以上漏量漏项项目,共计缺失金额:陆万叁仟捌佰伍拾贰分元(¥:63850.02元)
现请监理方与甲方参阅一下我公司核算的工程量清单,就清单中出现的漏项和漏量问题提出处理意见。
附件:重新核实的工程量清单
签名:
部门意见:
监理公司意见:
甲方会昌海事处意见:
注:本表一式二份,相关部门各保持一份。
现浇构件螺纹钢筋Φ20以外:多算17.414t,-77263.65元
桩基础钢筋笼:少0.698t,3369.27元
玻璃幕墙:少20.52㎡,18468元
漏项部分有:
现浇压顶:少3.75m³,1853.63元
卫生间涂抹防水:少37.8㎡,1963.33元
漏项漏量合计
141113.67-77263.65=63850.02元
回填土:少44.39 m³,681.83元
零星砌砖:少1.06 m³,1595元
现浇混凝垫层:少13.11 m³(少算了基础梁混凝土垫层),4667.16元
现浇有梁板:少5.22 m³,2194.54元
现浇栏板:少5.79 m³,2953.59元

工作联系单01 -发甲方 - 副本

工作联系单01 -发甲方 - 副本
现阶段贵司要求我司于2017年11月底完成15/21地块的全部施工内容,但总包单位迟迟不予支付贵司批付我司的进度款,为了不影响贵司的整体竣工计划,请贵司领导尽快帮忙协调,要求总包单位尽快支付我司工程进度款以及后续贵司批付的进度款也及时支付给我司,以免产生因资金问题影响整体施工进度。为确保贵司支付的工程款及时到账,我司建议采用委托付款方式(即XXXX委托贵司直接付款于XXXX),如能及时支付我司进度款,我司将有信心尽最大努力完成此项目的后续施工,请贵司领导尽快给予协调和支持!
贵司于2017年9月28日批付我司工程进度款350万元并且9月28日已支付总包单位300万元、10月31日支付总包单位50万元,我司于9月28日将350万元的建安发票送达总包单位,总包单位于2017年09月29日支付我司工程进度款150万元,剩余的200万元至今未能支付;根据合同条款第七条(七、合同价款支付方式)的规定,总包单位应在15个日历天内即2017年10月14日前支付已批付给我司的150万元工程进度款及10月15日至11月7日的违约金;故总包单位未能支付我司的工程款为:2017年10月14日前未支付的工程进度款150万元、延误支付违约金18万元(从10月15日到11月7日,24天,每天7500元)以及贵司10月31日支付总包单位的50万元,合计工程款218万元。
顺祝商祺!ห้องสมุดไป่ตู้
附:七、合同价款支付方式
XXXX
抄送:北京市顺金盛建设工程监理有限责任公司
■工作联系单□供记录□供提意见■供处理
发件人:诸安建设集团有限公司
签收人:
工作联系单
致:
工程项目:
时间:2017年11月7日编号:030
事由:工程款支付事宜
尊敬XXXXX领导:
贵司与总承包单位(XXXX)及我司于2016年9月25日共同签订的《XXXXX施工合同》,自开工以来,我司积极履行合同约定的各项义务,工作质量和进度满足项目要求,但目前由于总包单位未能及时给付我司进度款,造成我司资金特别困难,无力采购建筑材料及支付工人工资,面临停工风险,特向贵司领导寻求帮助。

与甲方工作联系函

与甲方工作联系函

与甲方工作联系函工作联系函编号:2021-001送:北京三元嘉业房地产开发有限公司抄送:(监理单位)泛华建设集团有限公司发单位:承德华宇建筑安装工程有限责任公司发送日期:2021年6月11日签发人:致:北京三元嘉业房地产开发有限公司(工程部)上庄镇C14地块限价商品住房项目需要甲方及监理协调解决内容如下:1、施工图纸。

需总平面图。

2、现场高程点及坐标点的位置及布置。

(1)坐标点Gl、G2、G3,现场发现G1点已经被破坏无法使用。

现场西侧坐标点数据的提供。

三、地下管线分布及市政管线布置图。

明确有无地下管线需要进行保护和临时设施的布置参考。

四、现场内施工用水用电接驳点。

现阶段生活区水源接驳需协调;最终临水及临电接驳点的确定,便于现场内水电的平面布置。

五、基槽内进行边坡喷护。

六、框架部分土方的开挖工作。

七、施工现场与其它标段的围挡位置确定。

八、塔吊的位置确定。

承德华宇建筑安装有限责任公司上庄项目部工作联系函编号:2021-002送:(监理单位)泛华建设集团有限公司发单位:承德华宇建筑安装工程有限责任公司发送日期:2021年7月23日签发人:致:泛华建设集团有限公司关于C14地块限价商品住宅项目名称确定问题:我单位因为该项目名称最终没有确定而没有向监理单位报送资料,我单位担心影响以后的资料报送以及最终入档问题,所以特向监理单位询问项目的确定名称。

我单位也好做好报送资料的准备。

承德华宇建筑安装有限责任公司上庄项目部篇2: 20XX年个人工作总结-甲方土建工程师2021年个人工作总结-甲方土建工程师本文关键词:甲方,土建,个人工作总结,工程师2021年个人工作总结-甲方土建工程师本文简介:2021年个人工作总结X X自今年3月至今我在X X X X有限公司已经工作将近一年,全过程经历了XXXX项目在2021年的施工,包括前期的10KV高压线落地、部队油线加固改造、售楼处主体及装饰装修施工、一期土石方场平施工、一期基坑开挖、主体结构施工等内容。

乙方发甲方工作联系单模板范文

乙方发甲方工作联系单模板范文

乙方发甲方工作联系单模板范文英文回答:Work Contact Sheet.1. Introduction.The purpose of this work contact sheet is to establish clear communication and coordination between the two parties involved in a work project. It serves as a formal document that outlines the details of the project, including the scope of work, timelines, deliverables, and contact information. By having a well-defined work contact sheet, both parties can ensure that they are on the same page and can work together efficiently and effectively.中文回答:工作联系单。

1. 简介。

工作联系单的目的是为工作项目中的两方建立清晰的沟通和协调。

它作为一份正式文件,概述了项目的详细信息,包括工作范围、时间表、交付物和联系信息。

通过拥有一个明确定义的工作联系单,双方可以确保他们在同一页面上,并能够高效和有效地合作。

2. Project Details.The work contact sheet should include all relevant project details to ensure that both parties have a complete understanding of the project requirements. This includesthe project name, description, objectives, and any specific instructions or guidelines. Additionally, it should outline the scope of work, including the tasks to be completed, deadlines, and any milestones or deliverables.中文回答:2. 项目细节。

工作联系单

工作联系单
3、没有钢筋加工场地,无法进行钢筋制作;
4、6#楼桩基低于现行施工图纸。,贵方口头表示加高承台,请出具详细的变更图纸;
5、我方搅拌站砂石堆场围墙已开裂倾斜,存在安全隐患,请尽快解决;
6、桩位轴线偏位较多,请复核;
7、塔吊安装没有进场道路,请解决。
单位
负责人
日期
2011年9月16日
工作联系单
工程名称:
施工单位:
年 月 日
监理单位意见:
年 月 日
设计单位意见:
年 月 日
建设单位:
年 月 日
工作联系单
工程名称:
怀化丰和园住宅小区
编号
07
致:
怀化启生房地产开发有限公司
(单位)
事由:4#楼处临时排水沟。
内容:
我方已开始4#楼承台土方的开挖,现1#、2#楼的一临时排水沟从此处通过,如废除此沟的话将导致里面的水无法排出去。不废除承台土方无法继续开挖,将影响我方的施工进度。请贵方出具解决方案。
3、进入工地道路旁(右侧).所有机械设备清理干净,以便进行输送泵管道安装。请尽快解决。
丰和园住宅小区Ⅱ标段
刘华忠
2011年11月28日
施工单位:湖北中民建筑工程公司
年 月 日
监理单位意见:
年 月 日
建设单位:
年 月 日
工作联系单
工程名称:
怀化丰和园住宅小区
编号
21
致:
怀化启生房地产开发有限公司
(单位)
丰和园住宅小区Ⅱ标段
陈旭林
2011年12月7日
施工单位:湖北中民建筑工程公司
年 月 日
监理单位意见:
年 月 日
建设单位:
年 月日
