作者:旧在几作品编号:2254487796631145587263GF24000022时间:2020.12.13基础施工所需工作面:根据基础施工的材料和做法不同而不同采用砖基础,每边各增加工作面宽度200(mm);采用浆砌毛石、条石基础,每边各增加工作面宽度150(mm);采用混凝土基础垫层需支模板,每边各增加工作面宽度300(mm);采用混凝土基础需支模板,每边各增加工作面宽度300(mm);基础垂直面需做防水层,每边各增加工作面宽度800 (mm)。
放坡系数及工作面的确定 ? 1.放坡 ?不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采取一定的施工措施,如放坡、支挡板或打护坡桩。
放坡是施工中较常用的一种措施。
? 当土方开挖深度超过一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡。
? (1)放坡起点。
? 放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度。
放坡起点应根据土质情况确定。
综合基价中对挖土方、地槽、地坑的放坡起点进行了综合取定,详见表5―2。
? (2)放坡系数。
? 将土壁做成一定坡度的边坡时,土方边坡的坡度,以其高度H与边坡宽度B之比来表示。
故称K为坡度系数。
? 综合基价中,对挖土方、地槽、地坑等在各种情况下的坡度系数进行了综合取定,供预算编制时使用。
? 例5―1 已知开挖深度H=2.2m,槽底宽度A=2.0m,土质为三类土,采用人工开挖。
试确定上口开挖宽度是多少? ? [解] 查表5―2知,三类土放坡起点深度h=1.5m,人工挖土的坡度系数k =0.33。
由于开挖深度(H)大于放坡起点深度(h),故采取放坡开挖。
每边边坡宽度: ? B=K×H=0.33×2.2=0.73(m) ? 故,上口开宽度为: ? A′=A+2B=2.0+2×0.73=3.46(m)例5―2 已知某基坑开挖深度H=10m。
土方工程量计算图解PPT讲义(挖土 回填)

土石方工程定额工程量计量
十、土方运距,按下列规定计算: 1、推土机推土运距:按挖方区重心至回填区重心之间的直线距离计算。 2、铲运机运土运距:按挖方区重心至卸土区重心加转向距离 45m计算。 3、自卸汽车运土运距:按挖方区重心至填土区(或堆放地点)重心的
最短距离计算。 十一、围墙、挡土墙、喑井、化粪池等都不计算平整场地。 十二、基底钎探按图示基地面积以平方米计算。
去设计室外地坪以下埋设砌筑物(包括基础垫层、基础 等)体积计算。 • 管道沟槽回填土,以挖方体积减去管径所占体积计算。 管径在500mm以下的不扣除管道所占体积,管径超过 500mm以上时按预算定额规定扣除管道所占体积计算。 • 房心回填土工程量,按主墙之间的面积乘以回填土厚度 计算。
土方运输
• 土方运输分为挖填土土方运输和余(方)土土方运输,按不同的运输方法和 距离,分别以体积计算。
挖沟槽工程量计算公式
(一)外墙沟槽: V挖= S断×L外中 (二)内墙沟槽: V挖= S断×L基底净长 (三)管道沟槽: V挖= S断×L中
• 带挡土板:V=L (b+0.2+2c)h
• 式中:V_基槽土方体积;
•
L_基槽长度:外墙按图示中心线长;内墙按图示基础底面之间
净长;
•
b_基础宽度,
•
c_增加工作面:
(1)挖填土土方运输: 现场施工时,挖填土土方的运距在预算定额中都有规定,可按本地区预算 定额的有关规定进行。
(2)余(方)土运输: 余(方)土运输是指回填土后余(方)土的运输。其工程量计算可按下式表示:
• 余(方)土体积=挖土体积-基槽回填土体积-房心回填土体积
6、挖管道沟槽按图示中心线长度计算,沟底宽度,设计有规定的,按设 计规定尺寸计算,设计无规定的,可按表A1-5规定宽度计算。
2017新定额规则对比

房屋建筑与装饰工程工程量计算规则一、土石方工程(一)、基础土石方的开挖深度,应按基础(含垫层)底标高至设计室外地坪标高(含石方允许超挖量)确定。
进场交付施工场地标高与设计室外地坪标高不同时,应按进场交付施工场地标高确定。
解决方案:①、根据垫层/基础自动生成土方(默认土方深度至室外地坪标高)②、修改土方深度(深度至进场交付施工场地标高)(二)、基础施工的工作面宽度,按施工组织设计(经过批准,下同)计算;施工组织设计无规定时,按下列规定计算:1.当组成基础的材料不同或施工方式不同时,基础施工的工作面宽度按下表计算。
算(只计算一面);独立基础按0.45m计算(四面均计算)。
3.基坑土方大开挖需做边坡支护时,基础施工的工作面宽度按2.00m计算。
4.基坑内施工各种桩时,基础施工的工作面宽度按2.00m计算。
5.管道施工的工作面宽度,按下表计算。
室结构外边线突出首层结构外边线时,其突出部分的建筑面积合并计算。
二、桩基础工程(一)、人工挖孔桩灌注混凝土桩芯工程量分别按设计图示截面积乘以设计桩长另加加灌长度,以体积计算。
加灌长度设计有规定时,按设计要求计算,无规定时,按0.25m计算。
人工挖孔扩底灌注桩按图示护壁内径圆台体积及扩大桩头实体积以体积计算。
护壁混凝土按设计图示尺寸以体积计算。
三、砌筑工程(一)、轻质隔墙按设计图示尺寸以面积计算四、混凝土钢筋工程(一)、混凝土1、带形基础:带形基础有肋时,在肋高(指基础扩大顶面至梁顶面的高)≤1.2m 时,将肋与基础的工程量合并计算,按带型基础定额项目计算;在肋高>1.2m时,将扩大顶面以下的基础部分,按带型基础项目计算,扩大顶面以上部分,按混凝土墙子目计算。
2、柱:按设计图示尺寸以体积计算。
①柱与板相连接的柱高,应自柱基上表面(或楼板上表面)至上一层楼板上表面之间的高度计算。
②带柱帽的柱,柱与板相连的柱高,应自柱基上表面(或楼板上表面)至柱帽下表面之间的高度计算。
四川省15定额

四川省15定额(一)本章设计砂浆种类、厚度与定额不同时,允许材料耗量按比例调整,人工工日不变。
(二)墙、柱面设计抹灰厚度与定额不同时,按相应立面砂册说明一、本定额所使用土壤分类见表1。
表1 土壤分类表土壤分土壤名称开挖方法类粉土、砂土(粉砂、细砂、中砂、粗砂、砾砂)、粉质黏土、弱中盐渍土、软用锹、少许用镐、条锄开挖。
机械能全部直一、二类土土(淤泥质土、泥炭、泥炭质土)、软塑接铲挖满载者红黏土、冲填土黏土、碎石土(圆砾、角砾)混合土、主要用镐、条锄、少许用锹开挖。
机械需部三类土可塑红黏土、硬塑红黏土、强盐渍土、素分刨松方能铲挖满载者或可直接铲挖但不能满载填土、压实填土者碎石土(卵石、碎石、漂石、块石)、全部用镐、条锄挖掘、少许用撬棍挖掘。
机四类土坚硬红黏土、超盐渍土、杂填土械须普遍刨松方能铲挖满载者二、本定额所使用岩石分类见表2。
表2 岩石分类表岩石分类代表性岩石开挖方法1. 全风化的各种岩石; 部分用手凿工具、部分用爆极软岩2. 各种半成岩破法开挖1. 强风化的坚硬岩或较硬岩;软岩 2. 中等风化—强风化的较软岩; 用风镐和爆破法开挖软3. 未风化—微风化的页岩、泥岩、泥质砂岩等质1. 中等风化—强风化的坚硬岩或较硬岩; 岩较软岩 2. 未风化—微风化的凝灰岩、千枚岩、泥灰岩、砂质用爆破法开挖泥岩等1. 微风化的坚硬岩;较硬岩 2. 未风化—微风化的大理岩、板岩、石灰岩、白云岩、用爆破法开挖硬钙质砂岩等质未风化—微风化的花岗岩、闪长岩、辉绿岩、玄武岩坚硬岩岩、安山岩、片麻岩、石英岩、石英砂岩、硅质砾岩、用爆破法开挖硅质石灰岩等三、本定额木材分类:一类:红松、杉木。
二类:白松、杉松、杨柳木、椴木、樟子松、云杉。
三类:青松、水曲柳、黄花松、秋子木、马尾松、榆木、柏木、樟木、苦练子、梓木、楠木、槐木、黄菠萝、椿木。
四类:柞木(稠木、青杠)、檀木、色木、红木、荔木、柚木、麻栗木、桦木。
四、本定额的混凝土和砂浆是按过筛净砂编制的,各地应将过筛人工费和损耗纳入材料预算价格,定额考虑了砂的膨胀率。
2024年二级造价工程师考试《建设工程计量与计价实务(土木建筑工程)》(北京)模拟试卷(二)

2024年二级造价工程师考试《建设工程计量与计价实务(土木建筑工程)》(北京)模拟试卷(二)1.【单项选择题】根据《房屋建筑与装饰工程工程量计算规范》GB50854-2013,下列关于石基础、石勒脚、石墙(江南博哥)身的划分叙述正确的是()oA.基础与勒脚应以设计室内地坪为界B.勒脚与墙身应以设计室外地坪为界C.石围墙内外地坪标高不同时,应以较低地坪标高为界,以下为基础D.石围墙内外地坪标高不同时,内外标高之差为挡土墙时,挡土墙以下为墙身正确答案:C参考解析:A选项,基础与勒脚应以设计室外地坪为界。
B选项,勒脚与墙身应以设计室内地面为界。
CD选项,石围墙内外地坪标高不同时,应以较低地坪标高为界,以下为基础;内外标高之差为挡土墙时,挡土墙以上为墙身。
2.1单项选择题】根据《房屋建筑与装饰工程工程量计算规范》GB50854-2013规定,关于地基处理工程量计算正确的为()。
A.振冲桩(填料)按设计图示处理范围以面积计算B.砂石桩按设计图示尺寸以桩长(不包括桩尖)计算C.粉喷桩按设计图示尺寸以体积计算D.深层搅拌桩按设计图示尺寸以桩长计算正确答案:D参考解析:本题考查的是地基处理与边坡支护工程。
选项A错误,振冲桩(填料)工程量,可按设计图示尺寸的桩长以米计算,或按设计桩截面乘以桩长以体积计算。
选项B错误,砂石桩工程量,可按设计图示尺寸的桩长(包括桩尖)以米计算,或按设计桩截面乘以桩长(包括桩尖)以体积计算。
选项C错误,粉喷桩属于深层搅拌法加固地基方法的一种形式,也称加固土桩,最适合于加固各种成因的饱和软黏土,粉喷桩工程量,按设计图示尺寸的桩长以米计算。
选项D正确,深层搅拌桩工程量,按设计图示尺寸的桩长以米计算。
3.【单项选择题】根据《房屋建筑与装饰工程工程量计算规范》GB50854- 2013规定,关于厂库房大门工程量计算,说法正确的是()。
A.防护铁丝门按设计数量以质量计算B.金属格栅们按设计图示门框以面积计算C.钢制花饰大门按设计图示数量以质量计算D.全钢板大门按设计图示洞口尺寸以面积计算正确答案:D参考解析:A选项,防护铁丝门工程量以楼计量,按设计图示数量计算;以平方米计量,按设计图示门框或扇以面积计算。

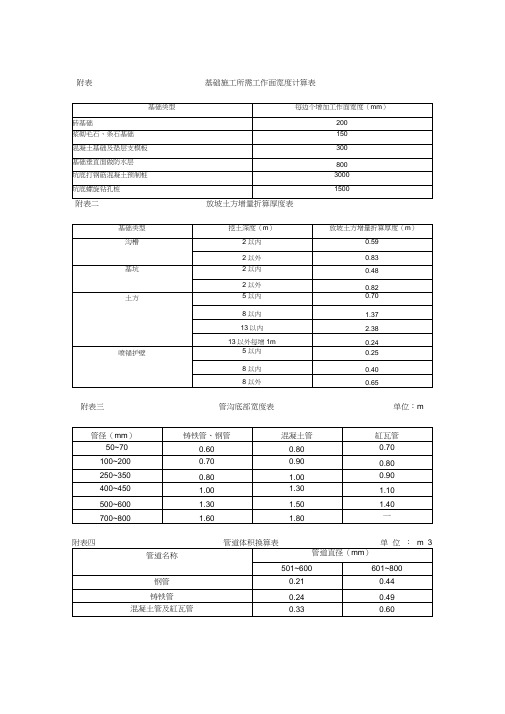

基础施工所需工作面宽度计算表

附表基础施工所需工作面宽度计算表附表三管沟底部宽度表单位:m基本资料词目:沟槽汉语拼音:g o uc a o英文释义:rut中文释义:①车轮磨下或任何东西经常通过所留下的痕迹;②任何东西来回移动的凹沟。
③工程上,底宽3m以内且底长大于宽3倍以上的按槽计算。
挖基础沟槽土方,长度按中心线长度计算。
如遇挖沟槽土方与独立基坑或土方连接的,其长度应减去独立基坑或土方的下底宽度。
编辑本段沟槽开挖的质量通病及防治边坡塌方沟槽1、现象:在挖槽过程中或挖槽之后,边坡土方局部或大部分坍塌或滑坡。
2、原因分析:⑴为了节省土方,边坡坡率过陡(不符合规范规定)或没有根据槽深和土质特性建成相应坡率的边坡,致使槽帮失去稳定而造成塌方。
⑵在有地下水作用的土层或有地面水冲刷槽帮时,没有预先采取有效的排、降水措施,土层浸湿,土的抗剪强度指标凝聚力c和内摩擦角B降低,在重力作用下,失去稳定而塌方。
⑶槽边堆积物过高,负重过大,或受外力震动影响,使坡体内剪切力增大,土体失去稳定而塌方。
⑷土质松软,挖槽方法不当而造成塌方。
3、危害:由于塌方易使地基受到扰动,使下道工序难以进行。
严重的会影响槽边以外建筑物的稳定和安全,易造成人财物的损失。
4、预防措施:⑴根据土壤类别,土的力学性质确定适当的槽帮坡度。
实施支撑的直槽槽帮坡度一般采用1 : 0.05。
大开槽的槽帮坡度可参照表1的规定。
表1 :大开槽槽帮坡度表⑵较深的沟槽,宜分层开挖。
人工开挖多层槽的中槽和下槽。
机械开挖直槽时,均需按规定进行支撑以加固槽帮。
其支撑形式、方法和适用范围可参照表2确定。
表2 :支撑方法和适用范围表⑶掌握天然排水系统和现况排水管道情况,做好地面排水和导流措施。
当沟槽开挖范围内有地下水时应采取排降水措施。
将水位降至槽底以下不小于0.5m,并保持到回填土完毕。
基础施工所需工作面宽度计算表
基础施工所需工作面宽度计算表文件排版存档编号:[UYTR-OUPT28-KBNTL98-UYNN208]附表一基础施工所需工作面宽度计算表附表二放坡土方增量折算厚度表附表三管沟底部宽度表单位:m附表四管道体积换算表单位:m3基本资料词目:沟槽汉语拼音:gōucáo英文释义:rut中文释义:①车轮磨下或任何东西经常通过所留下的痕迹;②任何东西来回移动的凹沟。
③工程上,底宽3m以内且底长大于宽3倍以上的按槽计算。
挖基础沟槽土方,长度按中心线长度计算。
如遇挖沟槽土方与独立基坑或土方连接的,其长度应减去独立基坑或土方的下底宽度。
沟槽开挖的质量通病及防治边坡塌方沟槽1、现象:在挖槽过程中或挖槽之后,边坡土方局部或大部分坍塌或滑坡。
2、原因分析:⑴为了节省土方,边坡坡率过陡(不符合规范规定)或没有根据槽深和土质特性建成相应坡率的边坡,致使槽帮失去稳定而造成塌方。
⑵在有地下水作用的土层或有地面水冲刷槽帮时,没有预先采取有效的排、降水措施,土层浸湿,土的抗剪强度指标凝聚力c和内摩擦角β降低,在重力作用下,失去稳定而塌方。
⑵较深的沟槽,宜分层开挖。
人工开挖多层槽的中槽和下槽。
机械开挖直槽时,均需按规定进行支撑以加固槽帮。
其支撑形式、方法和适用范围可参照表2⑶掌握天然排水系统和现况排水管道情况,做好地面排水和导流措施。
当沟槽开挖范围内有地下水时应采取排降水措施。
将水位降至槽底以下不小于,并保持到回填土完毕。
⑷挖槽土方应妥善安排堆存位置。
一般情况堆在沟槽两侧。
堆土下坡脚与槽边的距离应根据槽深、土质、槽边坡来确定。
其最小距离为。
若计划在槽边运送材料。
有机动车通行时,其最小距离为,当土质松软时不得小于。
⑸沟槽挖方,在竖直方向,应自上而下分层,从平面上说应从下游开始分段依次进行,随时做成一定坡势,以利排水。
沟槽见底后应及时施工下—道工序,以防扰动地基。
5、处治方法:沟槽已经塌方,要及时将塌方清除,按规定做支撑加固措施。
土石方定额规则
土石方定额规则土石方工程本章适用于湖北省境内房屋建筑工程和市政基础设施工程的新建、扩建、改建中的土石方及运输(除有关专业册说明不适用本章定额外)。
一、土方工程1.本章定额土壤分类,见土壤分类表G1-1。
土壤分类表表G1-1 土壤分类土壤名称一、二类土粉土、砂土(粉砂、细砂、中砂、粗砂、砾砂)、粉质黏土、弱中盐渍用锹、少土、软土(淤泥质土、泥炭、泥炭质土)、软塑红黏土、冲填土三类土黏土、碎石土(圆砾、角砾)混合土、可塑红黏土、硬塑红黏土、强盐主要用镐渍土、素填土、压实填土接铲挖但四类土碎石土(卵石、碎石、漂石、块石)、坚硬红黏土、超盐渍土、杂填土全部用镐注:本表土的名称及其含义按国家标准《岩土工程勘察规范》GB __-2022年(2022年版)2.干湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土。
定额是按干土编制的,如挖湿土时,人工和机械乘系数1.18,干、湿土工程量分别计算:如含水率40%时,另行计算。
采用井点降水的土方应按干土计算。
3.本章定额未包括地下水位以下施工的排水费用,发生时另按相应项目计算。
4.本章定额未包括工作面以外运输路面的维修和养护、城区环保清洁费、挖方和填方区的障碍清理、铲草皮、挖淤泥时堰塘排水等内容,发生时应另行计算。
5.沟槽、基坑、一般土方的划分:底宽≤7m且底长3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m2为基坑;超过上述范围则为一般土方。
6.在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.2。
先开挖后支撑的不属支撑下挖土。
7.挖桩间土方时,按实挖体积(扣除桩体所占体积,包括空钻或空挖所形成的未经回填的桩孔所占体积),人工挖土方乘以系数1.25,机械挖土方乘以系数1.1。
8.场地按竖向布置挖填土方时,不再计算平整场地的工程量。
9.挖土中遇含碎、砾石体积为31%~50%的密实黏性土或黄土时,按挖四类土相应定额项目基价乘以1.43。
常用的计算规则
土方工程1、建筑物挖土以设计室外地坪标高为准计算。
2、清理土堤基础按设计规定以水平投影面积计算,清理厚度为30cm内,废土运距按30m计算。
3、沟槽、基坑加宽工作面,放坡系数按设计图示尺寸计算,无明确规定时按表G1-4、G1-5 、G1-6规定计算。
放坡系数表G1-44、基础、构筑物施工所需工作面按表G1-5规定计算。
基础、构筑物施工所需工作面宽度计算表表G1-55、建筑物沟槽、基坑工作面放坡自垫层上表面开始计算。
6、管道沟槽、给排水构筑物沟槽基坑工作面及放坡自垫层下表开始计算。
7、挖沟槽:外墙按图示中心线长度计算;内墙按图示基础底面之间净长度计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。
8、挖管道沟槽按管道中心线长度计算。
9、土石方运距应以挖土重心至填土重心或弃土重心最近距离计算,挖土重心、填土重心、弃土重心按施工组织设计确定。
10、余土外运体积=挖土总体积- 回填土总体积(或按施工组织设计计算)式中计算结果为正值时为余土外运体积,负值时为取土体积。
11、建筑物沟槽、基坑回填土体积以挖方体积减去设计室外地坪以下埋设砌筑物(包括基础垫层、基础等)体积计算。
12、管道沟槽回填应扣除管径在200mm以上的管道、基础、垫层和各种构筑物所占体积。
13、室内回填土按主墙之间的面积乘以回填土厚度计算。
14、平整场地是指建筑场地以设计室外地坪为准±30cm以内挖、填土方及找平。
挖、填土厚度超过±30cm时,按场地土方平衡竖向布置图另行计算。
15、平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。
16、原土碾压按图示碾压面积以平方米计算,填土碾压按图示填土体积以立方米计算。
17、围墙、挡土墙、窨井、化粪池等都不计算平整场地。
18、人工开挖地面需分不同厚度按平方米计算。
砌筑工程1、计算墙体时,应扣除门窗洞口、过人洞,空圈、嵌入墙身的钢筋混凝土柱、梁(包括过梁、圈梁、挑梁)、砖平拱、钢筋砖过梁和暖气包壁龛的体积。
基础施工所需工作面宽度计算表
基础施工所需工作面:根据基础施工的材料和做法不同而不同采用砖基础,每边各增加工作面宽度200(mm);采用浆砌毛石、条石基础,每边各增加工作面宽度150(mm);采用混凝土基础垫层需支模板,每边各增加工作面宽度300(mm);采用混凝土基础需支模板,每边各增加工作面宽度300(mm);基础垂直面需做防水层,每边各增加工作面宽度800 (mm)。
放坡系数及工作面的确定 ? 1.放坡 ?不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采取一定的施工措施,如放坡、支挡板或打护坡桩。
放坡是施工中较常用的一种措施。
? 当土方开挖深度超过一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡。
? (1)放坡起点。
? 放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度。
放坡起点应根据土质情况确定。
综合基价中对挖土方、地槽、地坑的放坡起点进行了综合取定,详见表5―2。
? (2)放坡系数。
? 将土壁做成一定坡度的边坡时,土方边坡的坡度,以其高度H与边坡宽度B之比来表示。
故称K为坡度系数。
? 综合基价中,对挖土方、地槽、地坑等在各种情况下的坡度系数进行了综合取定,供预算编制时使用。
? 例5―1 已知开挖深度H=2.2m,槽底宽度A=2.0m,土质为三类土,采用人工开挖。
试确定上口开挖宽度是多少? ? [解] 查表5―2知,三类土放坡起点深度h=1.5m,人工挖土的坡度系数k =0.33。
由于开挖深度(H)大于放坡起点深度(h),故采取放坡开挖。
每边边坡宽度: ? B=K×H=0.33×2.2=0.73(m) ? 故,上口开宽度为: ? A′=A+2B=2.0+2×0.73=3.46(m)例5―2 已知某基坑开挖深度H=10m。
其中表层土为一、二类土,厚h1=2m,中层土为三类土,厚h2=5m,下层土为四类土,厚h3=3m。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基础施工所需工作面:根据基础施工的材料和做法不同而不同
采用砖基础,每边各增加工作面宽度200(mm);
采用浆砌毛石、条石基础,每边各增加工作面宽度150(mm);
采用混凝土基础垫层需支模板,每边各增加工作面宽度300(mm);采用混凝土基础需支模板,每边各增加工作面宽度300(mm);基础垂直面需做防水层,每边各增加工作面宽度800 (mm)。
放坡系数及工作面的确定 ? 1.放坡 ?不管是用人工或是机械开挖土方,在施工时为了防止土壁坍塌都要采取一定的施工措施,如放坡、支挡板或打护坡桩。
放坡是施工中较常用的一种措施。
? 当土方开挖深度超过一定限度时,将上口开挖宽度增大,将土壁做成具有一定坡度的边坡,防止土壁坍塌,在土方工程中称为放坡。
? (1)放坡
起点。
? 放坡起点,就是指某类别土壤边壁直立不加支撑开挖的最大深度。
放坡起点应根据土质情况确定。
综合基价中对挖土方、地槽、地坑的放坡起点进行了综合取定,详见表5―2。
? (2)放坡系数。
? 将土壁做成一定坡度的边坡时,土方边坡的坡度,以其高度H与边坡宽度B之比来表示。
故称K为坡度系数。
? 综合基价中,对挖土方、地槽、地坑等在各种情况下的坡度系数进行了综合取定,供预算编制时使用。
? 例5―1 已知开挖深度H=2.2m,槽底宽度A=2.0m,土质为三类土,采用人工开挖。
试确定上口开挖宽度是多少? ? [解] 查表5―2知,三类土放坡起点深度h=1.5m,人工挖土的坡度系数k =0.33。
由于开挖深度(H)大于放坡起点深度(h),故采取放坡开挖。
每边边坡宽度: ? B=K×H=0.33×2.2=0.73(m) ? 故,上口开宽度为: ? A′=A+2B=2.0+2×0.73=3.46(m)例5―2 已知某基坑开挖深度H=10m。
其中表层土为一、二类土,厚h1=2m,中层土为三类土,厚h2=5m,下层土为四类土,厚h3=3m。
采用正铲挖土机在坑底开挖,试确定其坡度系数。
? [解] 对于这种在同一坑内有三种不同类别土壤的情况,根据综合基价的规定“在同一槽、坑或沟内如遇土壤类别不同时,分别按其放坡起点、放坡系数、依不同土壤厚度加权平均计算其放坡系数”。
? 一、二类土坡度系数k1=0.33 ? 三类土坡度系数k2=0.25 ? 四类土坡度系数k3=0.10 ? 故综合坡度系数: 2.工作面 ? 根据基础施工的需要,挖土时按基础垫层的双向尺寸向周边放出一定范围的操作面积,作为工人施工时的操作空间,这个单边放出的宽度,就称为工作面。
基础工程施工
时所需要增设的工作面,应根据已批准的施工组织设计确定。
但在编制预算时,则应按下列规定计算: ? ①砖基础每边增加工作面20cm; ?
②浆砌毛石、条石基础每边增加工作面15cm; ? ③混凝土基础或垫层需支模板时,每边增加工作面30cm; ? ④基础垂直面做防水层时,每边增加工作面80cm(防水层面)。
? 3.有关说明(1)当开挖
深度超过放坡起点深度时,可以采用放坡开挖,也可以采用支挡土板开挖或采取其它的支护措施。
编制预算时应根据已批准的施工组织设计规定选定,如果施工组织设计无规定,则均应按放坡开挖编制预算。
? (2)综合基价内所列的放坡起点、坡度系数、工作面,仅作为编制预算时计算土方工程量使用。
实际施工中,应根据具体的土质情况和挖土深度,按照安全操作规程和施工组织设计的要求放坡和设置工作面,以保证施工安全和操作要求。
实际施工中无论是否放坡,无论放坡系数多少,均按综合基价内的放坡系数计算工程量,不得调整。
综合基价与实际工作面差异所发生的土方量差,亦不允许调整。
? (3)当预算内计算了放坡工程量后,实际施工中由于边坡坡度不足
所造成的边坡塌方,其经济损失应由承包商承担,工程合同工期也不得顺延;发生的边坡小面积支挡土板,也不得套用支挡土板综合基价,其费用由承包商承担。
? (4)当开挖深度超过放坡起点深度、而实际施工中某边土壁又无法采用放坡施工(如:与原有建筑物或道路
相临一侧的开挖、稳定性较差的杂填土层的开挖等),确需采用支挡土板开挖时,必须有相应的已批准的施工组织设计,方可按支挡土板开挖编制预算。
否则,不论实际是否需要采用支挡土板开挖,均按放
坡开挖编制预算,支挡土板所用工料不得列入工程预算。
? (5)计算支挡土板开挖的挖土工程量时,按图示槽、坑底宽度尺寸每边各加工作面10cm计算。
这10cm为支挡土板所占宽度。
? (6)已批准的施工组织设计采用护坡桩或其他方法支护时,不得再按放坡或支挡土板开挖编制预算。
但打护坡桩或其他支护应另列项目计算。
