家庭装修电工施工工艺完整版
室内电气工程施工工艺

室内电气工程施工工艺一、前期准备在开始施工前,需要进行一些前期准备工作,其中包括:1. 施工图纸的设计和准备电气施工图纸是电气工程施工的基础。
在设计电气工程施工图纸时,需要考虑以下要素:•电器设备的选型;•布线线路的规划;•灯具的安装位置及数量;•开关的位置和布局;•电器设备的配电方案等。
2. 材料和器具的采购进行室内电气工程时,需要用到各种电线、电缆、插座、开关等材料和器具。
在开始施工前,需要提前确定需要采购的材料和器具的种类、数量和规格,以免耽误施工进度。
3. 施工现场的清理和准备施工现场需要保持干净整洁,以便施工人员顺利进行施工。
在开始施工前,需要对施工现场进行清理和准备工作,包括:•清除施工区域的障碍物;•保障施工现场的通风和照明;•摆放必要的工具和材料。
二、施工步骤1. 线路走向的确定线路的走向需要根据电气设计图纸进行确定。
在确定线路的走向时,要避免线路的“回流”,以及尽可能地减少电线的盘曲。
同时,还需要考虑线路的安全性和美观性。
2. 布线和穿线布线是指将电线按照设计图纸的要求敷设在室内的墙面、地面或天花板上。
穿线是指将电线从管道或隧道中拉通。
在进行布线和穿线时,需要注意以下事项:•确保电线的长度充足,不要出现拉不到位的情况;•根据线路的走向,挑选相应规格的电线;•确保电线的绝缘状况良好,同时保护好电线的接头。
3. 电器设备和配电箱的安装在进行电器设备和配电箱的安装时,需要注意以下要点:•根据设计图纸的要求,确定安装位置;•确保安装平稳、牢固;•连接电源时,需要按照正确的接线规范连接,避免出现短路等安全隐患。
4. 灯具和开关的安装在进行灯具和开关的安装时,需要注意以下事项:•根据设计图纸的要求,确定安装位置;•确保安装平稳、牢固;•确保开关的插入和拔出操作灵活,顺畅。
5. 插座的安装在进行插座的安装时,需要注意以下要点:•根据设计图纸的要求,确定安装位置;•确保插座的安装平稳、牢固;•确保插座的连接正确,避免出现插头松动等不良现象。
家里电器工程施工工艺流程

家里电器工程施工工艺流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!家里电器工程施工工艺流程家里电器工程施工工艺流程如下:一、施工前准备1.1 设计方案制定1.2 设备、材料选购二、施工环境准备2.1 施工场地清理2.2 施工场地布置三、设备安装3.1 电器设备搬运3.2 电器设备安装四、线路铺设4.1 线路规划4.2 线路铺设五、调试与验收5.1 设备调试5.2 验收确认总结:家庭电器工程施工工艺流程主要包括施工前准备、施工环境准备、设备安装、线路铺设以及调试与验收五个方面。
室内装饰电气施工工序

室内装饰电气施工工序一、前期准备工作室内装饰电气施工是室内装修中至关重要的一部分,下面将介绍室内装饰电气施工的工序及步骤。
首先,在进行任何施工前,需要对施工现场进行周密的安全检查。
确保没有明火和易燃物品,并清理好施工区域,以确保施工过程中的安全。
二、线路敷设在准备工作完成后,需开始进行线路敷设工作。
具体步骤如下:1.确定电线走向根据室内布局图和用电需求,确定各个电器设备的位置以及电线线路的走向。
这将有助于后续的电线敷设和布线。
2.铺设开槽管道根据电线走向,在墙壁上进行开槽,并铺设合适大小的PVC电缆管道。
确保管道的位置和角度与设计图纸一致。
3.敷设电线将已经准备好的电线从电缆管道中穿过,并根据线路规划进行合理的敷设。
4.连接插座和开关根据设计图纸和需求,安装插座和开关,并将电线连接至相应位置。
需要确保电线的连接牢固可靠,不出现松动或接触不良的情况。
5.接地处理在室内装饰电气施工中,接地是非常重要的一个步骤。
确保每个插座和开关都进行正确的接地处理,以保障用电的安全性。
三、配电箱安装配电箱是室内装饰电气施工中的重要组成部分,负责对电力进行分配和控制。
在安装配电箱前,需要进行以下工序:1.选择合适的位置确定配电箱的安装位置,通常会放置在易于操作和维护的地方,也需要满足安全和美观的要求。
2.铺设电缆将电缆从线路中引出并连接至配电箱,确保连接牢固。
3.连接电源将电源线连接至配电箱,确保电源供应稳定。
4.安装开关和保护装置将开关和保护装置安装在配电箱上,确保电力分配和控制的安全可靠。
四、灯具安装灯具是室内装饰电气施工中的重要组成部分,不仅提供照明功能,还可以起到美化室内环境的作用。
在进行灯具安装时,需要遵循以下步骤:1.确定灯具位置根据设计图纸和照明需求,确定各个灯具的位置和数量。
2.安装吊顶灯安装吊顶灯时,首先需要确定吊顶的安装位置,并进行吊顶的加固和预留开关孔。
3.安装壁灯和射灯根据设计要求,安装壁灯和射灯,并连接电源线。
家装水、电、木、瓦、油工施工工艺及标准

一、水电施工工艺及标准:1、室内电路布置:横平坚直,2.5M以下、0.3M以上的墙体无横线路,电线搭头锡焊放置阻燃圆三通。
室内开关设置高度为:1.2M处、室内插座设置高度为:0.3M以下,线路必须按其功能分组控制[插座、照明、厨、卫、空调、弱电(有限电视、小区宽带互联网、电话、报警线路、生命救护线路等)]2、室内水路布置:横平坚直,必须走吊顶的必须用膨胀钩固定在天棚上、热熔连接,冷、热水管平行布置。
二、泥水施工工艺及标准:1、地(墙)面找平层:设置水平线、设立相对标高、根据相对标高进行地(墙)面找平。
2、地(墙)面贴砖:根据找平层进行放线、干(湿)贴砖、调缝、固定、填缝、清洁、保护。
3、防水层:清理基层,二布三油或新型防水涂料。
三、吊顶施工工艺及标准:1、轻钢龙骨、纸面石膏板吊顶:轻钢龙骨木工板基层、面板饰面、校平、造形、固定、刷防火漆、封纸面石膏板、调节板缝、黑自攻螺丝固定。
2、铝扣板吊顶:烤漆龙骨木工板基层、面板饰面、校平、固定、封铝扣板、调节板缝。
四、油漆施工工艺及标准:1、木器饰漆:(1)、清水漆施工工艺:a、一般施工工艺:基层打磨平整、上两遍底漆、打磨、上一遍面漆、打磨再上面漆无流痕平整为止、校正。
b、高级施工工艺:打磨平整、上两遍底漆、擦色(底着色、面着色或同时着色)两底两面、校正。
(2)、混水漆施工工艺:a、一般施工工艺:原子底灰一遍、底灰两遍打磨平整、上两遍底漆、打磨、上一遍面漆、打磨再上一遍面漆无流痕为止。
b、高级施工工艺:原子底灰两遍、漆灰三遍打磨五遍、混水漆三底两面、皮纹漆及裂纹漆。
2、墙面乳胶漆施工工艺:勘查、腻子找平三至五遍、补缝、打磨二遍以上平整为止、上底漆两遍罩面漆两遍。
家装电路工程施工工艺(3篇)

第1篇一、施工准备1. 设计方案:根据业主需求,设计合理的电路布局,包括电源、照明、插座、开关等。
2. 材料准备:根据设计方案,选购合适的电线、电缆、PVC管、接线端子、接线盒、开关、插座等材料。
3. 工具准备:准备电钻、切割机、剥线钳、压线钳、万用表等施工工具。
二、施工流程1. 弹线定位:根据设计方案,确定线路终端插座、开关、面板的位置,并在墙面标画出准确的位置和尺寸。
2. 开槽:使用切割机沿弹线位置开槽,槽宽约10mm,深度约15mm。
3. 埋设暗盒及敷设PVC电线管:将PVC电线管穿入槽内,固定在墙面上,确保管子平直、无弯曲。
将接线盒、开关、插座等安装到墙面上,并连接好。
4. 穿线:将电线穿过PVC电线管,同一回路电线应穿入同一根管内,但管内总根数不应超过8根,电线总截面积(包括绝缘外皮)不应超过管内截面积的40%。
5. 接线:将电线头剥皮,连接到相应的接线端子上,确保接线牢固、可靠。
6. 检查:检查电路布线是否合理,线路是否存在短路、漏电等问题。
7. 完成电路布线图,提交公司备案。
三、施工要点1. 设计布线时,执行强电走上,弱电在下,横平竖直,避免交叉,美观实用的原则。
2. 开槽深度应一致,一般是PVC管直径10MM。
3. 电源线配线时,所用导线截面积应满足用电设备的最大输出功率。
一般情况,照明1.5平方,空调挂机及插座2.5平方,柜机4.0平方,进户线10.0平方。
4. 暗线敷设必须配阻燃PVC管。
插座用SG20管,照明用SG16管。
当管线长度超过15m或有两个直角弯时,应增设拉线盒。
天棚上的灯具位设拉线盒固定。
5. PVC管应用管卡固定。
PVC管接头均用配套接头,用PVC胶水粘牢,弯头均用弹簧弯曲。
暗盒、拉线盒与PVC管用锣接固定。
6. 电源线与通讯线不得穿入同一根管内。
7. 电源线及插座与电视线及插座的水平间距应符合规范要求。
四、质量要求1. 配电系统的器件极数、参数及性能指标与设计图纸一致。

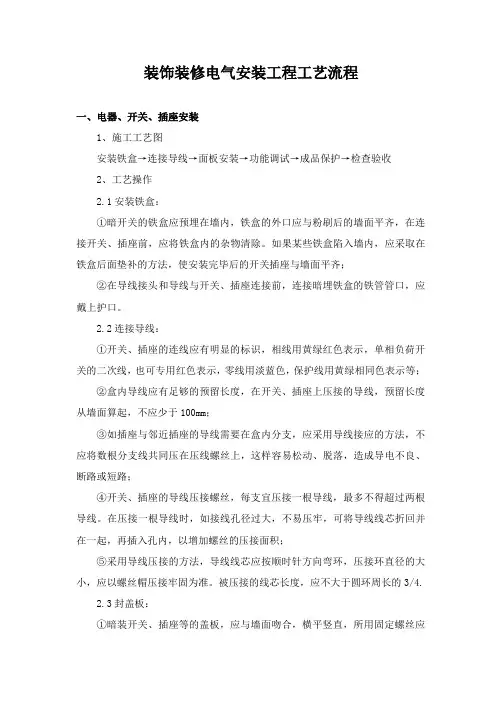

装饰装修电气安装工程工艺流程

装饰装修电气安装工程工艺流程一、电器、开关、插座安装1、施工工艺图安装铁盒→连接导线→面板安装→功能调试→成品保护→检查验收2、工艺操作2.1安装铁盒:①暗开关的铁盒应预埋在墙内,铁盒的外口应与粉刷后的墙面平齐,在连接开关、插座前,应将铁盒内的杂物清除。
如果某些铁盒陷入墙内,应采取在铁盒后面垫补的方法,使安装完毕后的开关插座与墙面平齐;②在导线接头和导线与开关、插座连接前,连接暗埋铁盒的铁管管口,应戴上护口。
2.2连接导线:①开关、插座的连线应有明显的标识,相线用黄绿红色表示,单相负荷开关的二次线,也可专用红色表示,零线用淡蓝色,保护线用黄绿相同色表示等;②盒内导线应有足够的预留长度,在开关、插座上压接的导线,预留长度从墙面算起,不应少于100mm;③如插座与邻近插座的导线需要在盒内分支,应采用导线接应的方法,不应将数根分支线共同压在压线螺丝上,这样容易松动、脱落,造成导电不良、断路或短路;④开关、插座的导线压接螺丝,每支宜压接一根导线,最多不得超过两根导线。
在压接一根导线时,如接线孔径过大,不易压牢,可将导线线芯折回并在一起,再插入孔内,以增加螺丝的压接面积;⑤采用导线压接的方法,导线线芯应按顺时针方向弯环,压接环直径的大小,应以螺丝帽压接牢固为准。
被压接的线芯长度,应不大于圆环周长的3/4.2.3封盖板:①暗装开关、插座等的盖板,应与墙面吻合,横平竖直,所用固定螺丝应尽量采用镀镍或镀锌螺丝;②同一建筑内的开关、插座方向应统一。
开关、插座的位置允许偏差为正负20cm。
并应安装牢固。
在同一房间内,开关板、插座板等的颜色应一致,确保美观。
二、灯具安装1、施工工艺流程:检查灯具→组装灯具→安装灯具→通电试运行→成品保护→检查验收2、技术措施:2.1灯具检查:灯具的型号、规格必须符合设计要求和国家标准的规定。
灯内配线严禁外露,灯具配件齐全,无机械损伤、变形、油漆剥落、灯罩破裂、灯箱歪翘等现象。
所有灯具应有产品合格证。
电路工程施工工艺(3篇)
第1篇一、施工准备1. 熟悉图纸:施工前,施工人员应仔细阅读设计图纸,了解工程要求、施工范围和施工方法。
2. 材料准备:根据设计要求,准备所需的电气设备、电线电缆、接线盒、插座、开关等材料。
3. 施工工具:准备电工工具,如剥线钳、螺丝刀、电焊机、电钻等。
二、施工步骤1. 拆除旧线路:如需改造原有电路,首先拆除旧线路,注意保护电缆、导线等。
2. 检查线路:检查原线路是否合格,如不合格,则建议全部重布。
3. 安装配电箱:在住户总电源处安装漏电保护开关,每户设置分户配电箱,配电箱内设漏电开关,并分数路出线。
4. 开槽布线:按照设计图纸,在墙上开线槽,深度不得超过40mm。
不得在预制板、现浇板、梁、柱上开槽。
5. 穿管布线:所有线路必须穿管,线管及配件必须使用合格产品,并保留产品合格证。
线管内导线截面积不得大于管内径面积的40%。
6. 连接线路:将电线电缆连接到接线盒、插座、开关等电气设备上,确保连接牢固、可靠。
7. 漏电保护:导线间和导线对地间的绝缘电阻应大于0.5MΩ,阻燃管内接地线的接地电阻小于10MΩ。
8. 通电试验:线路布完后,进行通电试验,检查电路是否正常工作。
9. 隐埋管路:PVC管埋入墙体,在线路布完并通电检查合格后方能暗埋,管壁距最终抹灰面应不小于5mm。
10. 固定管路:线管施工必须固定牢固,确保线路安全。
11. 完成施工:检查电路施工质量,确保满足设计要求。
三、施工注意事项1. 施工过程中,注意安全,遵守电气安装规范。
2. 严格按设计图纸施工,确保工程质量。
3. 选用合格材料,确保线路安全、可靠。
4. 施工过程中,注意保护原有设施,避免损坏。
5. 施工完成后,进行通电试验,确保电路正常工作。
总之,电路工程施工工艺是一项细致、严谨的工作,施工人员应严格按照规范进行操作,确保电力系统的安全、可靠和稳定运行。
第2篇一、施工准备1. 施工图纸:严格按照设计图纸进行施工,确保施工质量。
2. 材料设备:选用符合国家标准、厂家合格证齐全的电线、电缆、开关、插座、灯具等材料。
家装水电改造施工流程工艺(含详细讲解)
家装水电改造施工流程工艺(含详细讲解)范本一:家装水电改造施工流程工艺正文:1.前期准备1.1 测量与规划1.1.1 对房屋进行准确的尺寸测量,并制定改造规划图。
1.1.2 根据改造需求,确定水电改造的范围和目标。
1.2 材料采购1.2.1 根据规划图,确定所需材料的种类和数量。
1.2.2 选择质量可靠的建材供应商,并进行采购。
2.拆除旧水电设施2.1 切断水电源2.2 拆除旧电线和插座2.3 拆除旧水管和排水管道2.4 清除旧的墙面和地面装饰材料3.布线和安装电缆3.1 根据改造规划图,制定电线布线方案。
3.2 预先预留好电线的管道和孔洞。
3.3 根据布线方案,进行电线的固定和连接。
3.4 安装插座和开关。
4.排水管道改造4.1 根据改造规划图,确定新的排水系统。
4.2 打开地面,铺设新的排水管道。
4.3 连接新的下水道,并进行测试。
4.4 封住地面,修复地面装饰材料。
5.水管改造5.1 根据改造规划图,确定新的供水系统。
5.2 铺设新的水管,连接到家庭自来水管道。
5.3 安装新的水龙头和其他水器具。
5.4 进行水压测试和漏水检查。
6.封顶和墙面装饰6.1 完善各项水电工程后,封顶处理。
6.2 进行墙面的抹灰处理。
6.3 进行墙面装饰,如壁纸、瓷砖等。
7.清洁和验收7.1 清洁施工区域,清除施工垃圾。
7.2 进行水电改造工程的最终检查,确保施工质量达到要求。
7.3 进行相关部门的验收,如电力部门、消防部门等。
附件:附件1:改造规划图附件2:建材清单附件3:施工现场照片法律名词及注释:1.水电改造:指对房屋的水电设施进行更新和改进的过程。
2.施工质量:指水电改造工程的技术指标和施工过程符合相关法律法规和建筑标准的程度。
3.验收:指相关部门对水电改造工程进行检查和审核,确认其符合相关法规和标准的过程。
范本二:家装水电改造施工流程工艺正文:1.准备阶段1.1 拟定水电改造计划1.1.1 对房屋的水电设施进行评估,确定需要改造的部分。
室内装修安装电工工艺流程及质量要求
室内装修安装电工工艺流程及质量要求室内装修安装电工工艺流程及质量要求一、工艺流程1. 确定电缆线路的走向和位置,绘制电气布线图。
2. 安装电线槽,包括挖槽、定位、修边、安装。
3. 安装接线盒、开关箱、进线箱等电器附件,确定位置、固定方式。
4. 进行电线布线,注意电线颜色标识和截面面积匹配,线管与接线盒、插座的连接要牢固,线头要进行压接。
5. 进行接地线的布设和连接,接地线与设备框架、进线电缆、电气设备的接地要求相连。
6. 进行接线盒的接线,注意对接线盒内的电接点进行处理,钢丝或铜线的连接方法要牢固。
7. 进行插座、电灯等配电设备及相关开关的安装,插座上、下孔之间、插座后面及插座与线槽之间的间隙不应超过2mm。
8. 进行电气设备的调试和验收,检查线路接头处是否正常通电情况等。
二、质量要求1. 全面贯彻安全第一、质量第一的原则,严格遵守《建筑工程质量管理条例》和有关电气安全规范的规定。
2. 工程的材料必须达到国家标准,并经质量检验合格,不得使用过期或劣质材料。
3. 电工人员必须具备相关的专业技能和资格证书,熟知电气工程的安全规范和操作技能。
4. 布线设计方案必须合理、实用,保证线缆接线的可靠性、安全性。
5. 每个接线盒都必须进行严格的内部接线检查,包括表面检查和电气检测,确保开关的功能正常、可靠。
6. 所有配电设备必须按照规范要求进行接地,确保人生命财产安全。
7. 所有电线应进行标识、分类并妥善保管,避免损坏和交叉连接。
8. 完成后必须进行验收,对布线的倒错、短路、漏电等方面检查,确保安全使用。
9. 保持工地整洁,保护室内工程和配电设备,杜绝以次充好、短路等低级错误,为用户提供安心、放心、舒适的电气环境。
装修电气工程施工工艺
一、电管敷设--管线预留、墙面开槽管线安装要求
1、混凝土结构墙严禁开槽,管线必须采用预埋方式。 2、砌体墙上开槽:为减小开槽导致墙体结构安全的破坏程度,必须采用专用 工具,严禁胡乱剔凿。 3、开槽尺寸要求:宽度比管的外径大10mm左右,槽深不小于管外径15mm。 4、暗配电管固定牢固,固定点间距不大于1000mm。 5、多根电线管墙面暗敷,要求管间分开留有间距并固定牢固。线槽恢复时应 抹灰外挂钢丝网,防止墙面裂缝。
三、开关插座接线要求及电线、电缆敷设
1、插座的接线分色及对应位置:单项两孔插座,面对插座的右孔或上孔与相线连接, 左孔或下孔与零线连接;单孔三项插座面对插座的右孔与相线连接,左孔与零线连接。 (左零右相) 2、当接插有触电危险家用电器的电源时,采用能断开电源的带开关插座,开关断开 相线;洗衣机插座、厨台插座应采用带开关插座。卫生间开关插座使用防溅盒防护。 3、开关、插座盒内的导线应留有一定的余量,一般以控不应超过管内截面积的40%;导线在管内不得有 接头和扭结,接头应设在接线盒(箱)内。 5、多相供电时,同一建筑物、构筑物的电线绝缘层颜色选择应一致,即保护地线 (PE线)--黄绿相间色、零线—淡蓝色、A相—黄色、B相—绿色、C相—红色。
二、室内开关、插座预埋及面板安装
5、卫生间、未封闭阳台位置开关插座必须安装防溅盒。 6、开关、插座面板安装高度允许偏差:并列安装的高差不大于0.5mm;同一 房间的高差不大于5mm。开关水平位置:距门开启方向的门框边水平位置控 制在0.15m~0.2m范围内。 7、面板应紧贴墙面,四周无缝隙,安装牢固,表面无损坏、整洁无污染。 8、厨房、卫生间灯及排气扇开关应设于房间外侧;浴霸控制开关设在房间内 侧;当厨房外有工作阳台时,阳台灯开关设在厨房内侧。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2) 电箱总负载、分路负载与设计计算电流应匹配: ( 1) 电流计算:
A、 额定电流:额定电流是指用电设备、设施正常运行所需要的用电量。
名称 彩色电视
收录机 唱碟机
功放 家庭影院
功率( W ) 130-240 12-13 12-10 800
250不含电视机
日用电器功率查对参考表
名称 家用算机
咖啡壶 饮水器 粉碎机 榨汁机
相同。木地板周遍敷设明管并排不得超过
2 根,大于 2 根应开槽,以免影响地板牢固。
(6) 敷 管、穿引线:
为保证穿线的顺利电管敷设后,都应先穿引线,引线可用(
16#钢丝、铁丝) ,长段管路
宜采用钢度大的钢丝,引线可以在配管同时将其穿入,也可在配管后穿入。
(注:上海
建筑安装工程质量控制实用手侧,第 2.3.2 条第四款规定严禁将导线先穿入管内敷设。
2、按装或拆除临时用电系统应由电工完成。
3、临时施工用电,所有线路多应在漏电保护之中,开关箱中应装设漏电保护器,进入开 关箱的电源线不得用插销连接。
4、临时用电线路的架设应避开水源和潮湿及易燃、易爆物品堆放的场地。
5、暂停施工时应切断电源。
6、所有电线表皮应无破裂,施工现场严禁带电导线裸露,插头开关应完整无缺,严禁用 导线直接插入插座孔内。
(7) 穿 导线,线盒内接线拼头,作导线间绝缘测试:
穿线就是安设计图纸的规定将一定规格、一定数量的绝缘导线穿进管子中。对于多根难
穿的导线可以加入滑石粉, 一端送一端拉, 拉、送速度一致, 以使所穿的导线保持挺直,
而不产生弯曲。各回路导线中断部分,应先作并头,再用兆欧表(摇表)作各导线间绝
缘测试,每个测试值不应小于 0.5 兆欧。 (8)做箱、管、盒保护:为免除箱、管、盒污染、堵塞,配电箱可用三夹板或硬纸板 遮挡,管、盒可用纸团堵塞,或用 100*100 的纸片封盖。
第一章 施工前准备工作
SGZ-19
一、 施工人员培训:现场施工人员必须持证上岗,公司除社会培训外,还将对在公施工中 不能完全胜任的工人再进行培训教育, 对施工现场常出现的通病, 及新工艺、 新技术,
公司将另外安排培训。
二、施工现场管理,施工现场应符合下列规定;
1、施工现场用电应在户表以后设定临时施工用电系统。
卡或其他支持件) ,在实际画线过程中如遇到管龙井、烟道砼柱、砼梁施工有困难或与
标准、规范有冲的地方应及时与设计师联系进行变更后再施工,
放线宜走直线、 射线,
尽量减少拐弯。 (5) 凿 槽打洞,埋设支架和紧固件: 暗敷管线埋设要求线管凹进原墙面
1.5mm ,两头离终点
100mm 处,中间水平间距
1000mm,垂直 1200mm 加木榫用铁丝、或铜丝固定。明管应用管卡固定,间距与暗管
上海市住宅装饰装修验收标准〈 后方可进入下道工序。
DB/30-2003 ( 3.15 )〉规定隐蔽电气线路应在验收合格
泥木、涂状基本完工后,水电进入安装部分。在不影响工程效果的情况下水电安装可以 穿插进行台班作业。
2、安装部分 ( 1) 清 管、清盒: 进入安装阶段首先应把配电箱、电线盒、电管内的垃圾清理干净。
(沪建
第二章 强 电
一、 施工流程
1 隐蔽部分 (1) 熟 悉图纸,明确设计要求:
施工员、 电工首先应了解、 知道该装饰工程配电箱的进线是 380V 还是 220V 用电(插入
电工基础:相电压与线电压一文) ,总进线的直径规格,上海市低压用电规定:进户线 380V 不得小于 6mm2,220V 不得小于 10mm2。各分支回路用线不小于 2.5mm2。了解该 工程有几个回路,熟悉各回路连接哪些设备极其设备的用处和设计要求。如果该工程
是依据图纸准备好该工程所需要的材料,如配电箱、总负载开关、漏电保护开关、各回
路负载开关,各种规格直径的导线,明暗电线盒、开关面板等。
(3) 根 据图纸进行现场定位:
在施工现场各房间内确定灯具、开关、插座、配电箱等安装位置。
(4) 画 出管线走向路径,定出固定点位置: 根据设计图纸与现场实际情况, 在现场画出线走向路径, 并在线路上定出固定点位置 (管
( 2) 接 线拼头,做导线与导线,导线与电器设备连接: 把同一回路、同相位的导线在开关、线盒内并头连接,各相位的导线与电器设备作对号 连接。
( 3) 检 查(正确与否,是否遗漏)作导线间绝缘测试: 电气安装工程全部完成后,电工应对全部工程进行检查,各回路管线敷设、管内穿线是 否准确,有无遗漏。开关、面板等设备的相位是否正确,有无遗漏。 ( 4) 作 送电测试,漏电测试: 每个电器设备作开启、关闭三次试验,各回路作合闸三次试验。打开全部用电设施,作 满负荷 30 分钟的灯具、设备试验。用 30 毫安相位测试仪对每一回路作漏电测试,每一 回路漏电跳闸动作必须正常。
7、不准用电话线、音响线等弱电导线充作电源线使用。
8、各类电动工具要保管好,经常清洗,严禁带病运转。
9、严禁使用不合格的电炉,热得快等,严禁使用铁壳手枪钻。
10、施工现场照明必须用开关控制,不得用导线裸露搭勾连接。
11、电工有权拒绝执行违反电气安全规程的指令,有权制止违反用电安全的行为。 施 87 第 458 号)
380V 用电必须知道 A 、B 、C、怎样平均负载于各回路。看图时要熟悉有关的技术资料, 和施工验收规范,如照明平面图中开关的高度在图上没有标出,施工者可以依据施工及
验收规范进行安装,一般开关高度距地 1.3m 距门框 0.15~0.20M 。
(2) 根 据图纸准备机具,准备材料:
准备机具是依据图纸需要施工所用的机器, 如打洞机、 冲击钻、 切割机等。 准备材料年,
( 5) 现 场整理,文件整理: 工作完毕后要把现场工具整理好,场地清理干净。画好线路草图,填写好各类表格、文 件,交部门竣工备用。 二、配电箱
1、配电箱 1)配电箱型号与设计相同,回路数相同必要时留有备用回路位置: 3.15 标准规定:空调电源插座、厨房电源插座、卫生间电源插座、其它电源插座及照明 电源均应设计单独贿回路。
功率( W ) 250
600-1500 600 300
220-450
名称 脱排油烟机
消毒柜 吸尘器 电烫斗
灯具
功率( W ) 150-240 600-900 100-1300 300-1000
