水利工程单位工程验收
水利水电工程单位工程验收实施细则

水利水电工程单位工程验收实施细则一、验收范围:1.施工质量验收:对施工过程中的土建、钢结构、设备安装、电气等工程质量进行检查和评估,确保施工符合国家相关标准和设计要求;2.技术标准验收:对工程建设中所采用的技术标准、规范和管理制度进行核查,确保工程符合相关技术标准;3.设计要求验收:对水利水电工程的设计方案、图纸和计算资料进行核查,确保设计方案符合国家规定的设计要求。
二、验收程序:1.提交验收申请:施工单位在完成工程施工后,向监理单位提交工程验收申请,并提供必要的施工记录资料、质量检验报告和相关证明文件等;2.验收前准备工作:监理单位对施工单位提交的资料进行审查,并组织现场勘察;3.验收会议:由监理单位主持召集验收会议,邀请设计单位、施工单位及其他相关人员参加。
会议内容包括验收范围、验收标准、验收程序等;4.现场验收:验收会议决定各方在现场进行验收工作。
包括对施工质量、技术标准和设计要求进行检查和评估;5.验收结论:根据现场验收结果,验收会议形成验收结论并记录在验收报告中。
结论可以是验收合格、验收待定或验收不合格;6.处理不合格问题:如果发现工程存在不合格现象,监理单位将编制整改措施,并要求施工单位进行整改;7.验收合格:在整改措施整改完毕后,监理单位进行再次验收。
如果满足验收标准和要求,颁发工程验收合格证书。
三、验收标准:1.施工质量标准:包括土建工程的各项质量指标,如混凝土强度、平整度、尺寸偏差等;钢结构工程的焊缝质量、连接质量等;设备安装的牢固度、安全可靠性等;电气设备的接线质量、接地标准等;2.技术标准:包括施工过程中所采用的技术标准、规范和管理制度等;3.设计要求:包括对设计方案、图纸和计算资料等的核查,确保工程符合设计要求。
四、验收报告:工程施工验收的最终结果将以验收报告的形式记录下来,验收报告是对工程施工过程和结果的总结和评估。
验收报告应具备以下内容:1.工程概况:包括工程名称、施工单位、设计单位、项目位置、工程规模等;2.验收过程:包括验收的步骤、方法和依据等;3.验收结果:包括验收合格、验收待定或验收不合格等结果;4.验收结论:对验收结果进行总结和评估,并列出存在的问题和需要整改的要求;5.签署和盖章:由验收会议的相关人员签署并盖上单位的公章。

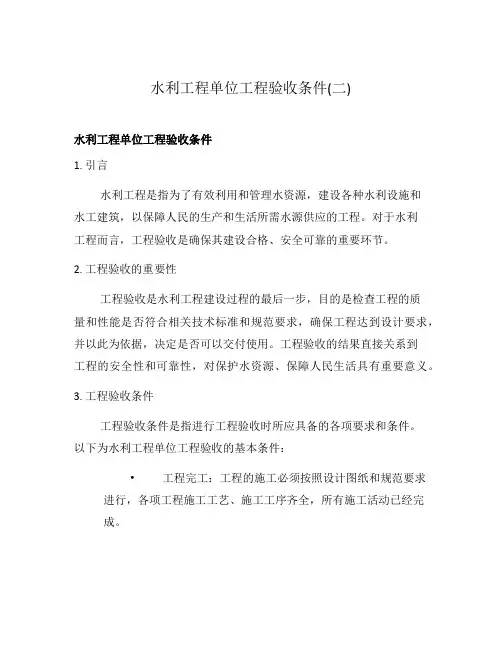

水利工程单位工程验收条件(二)

水利工程单位工程验收条件(二)水利工程单位工程验收条件1. 引言水利工程是指为了有效利用和管理水资源,建设各种水利设施和水工建筑,以保障人民的生产和生活所需水源供应的工程。
对于水利工程而言,工程验收是确保其建设合格、安全可靠的重要环节。
2. 工程验收的重要性工程验收是水利工程建设过程的最后一步,目的是检查工程的质量和性能是否符合相关技术标准和规范要求,确保工程达到设计要求,并以此为依据,决定是否可以交付使用。
工程验收的结果直接关系到工程的安全性和可靠性,对保护水资源、保障人民生活具有重要意义。
3. 工程验收条件工程验收条件是指进行工程验收时所应具备的各项要求和条件。
以下为水利工程单位工程验收的基本条件:•工程完工:工程的施工必须按照设计图纸和规范要求进行,各项工程施工工艺、施工工序齐全,所有施工活动已经完成。
•施工成果符合设计要求:工程所采用的材料、设备、工艺等符合技术标准和规范要求,并能够满足工程设计的功能和性能要求。
•工程质量符合要求:工程的各项质量指标检测结果符合相关技术标准和规范要求,工程结构稳定可靠、工程质量达到设计要求。
•工程安全:工程建设符合相关安全规定和要求,工程施工过程中未发生重大安全事故,工程本身的风险控制措施有效。
•管理组织健全:工程的施工组织、管理措施健全,施工过程中各项管理工作有序进行,重要环节有专门的监督人员进行监控和检查。
•工程竣工图纸齐全:工程的竣工图纸、验收资料、技术档案等相关文件齐全,能够对工程建设的全过程进行完整的记录和归档。
4. 工程验收程序根据以上工程验收条件,水利工程单位工程验收一般按照以下程序进行:•准备阶段:施工单位进行工程交资,并组织编制工程竣工资料。
•验收申请:施工单位向有关部门提出工程验收申请,并提交相关资料。
•现场勘查:有关部门对工程进行现场勘查,检查工程质量和安全情况。
•技术评审:有关技术人员对工程进行技术评审,判断工程施工质量和设计要求符合情况。
水利工程完工验收制度

水利工程完工验收制度一、总则为规范水利工程的验收工作,保障水利工程建设质量,提高水利设施的利用效率,特制定本制度。
二、验收单位水利工程的验收单位为水利行政主管部门。
三、验收范围1.各类水利工程的建设工程验收范围。
2.各类水利工程的完工验收的验收内容。
3.其他相关的水利设施的工程验收。
四、验收内容1.水利工程的工程结构、设备、材料、工艺等方面的设计是否符合水库、渠道、泵站及取水工程设计文件要求。
2.水利工程质量是否符合国家规定的相关标准,验收时应参照国家规定。
五、验收程序1.由建设单位提出水利工程竣工验收申请书,同时提交水利工程验收必须的相关资料。
2.验收单位接到验收申请书及相关资料,组织人员对水利工程进行现场审核。
3.验收组对水利工程工程结构、设备、材料、工艺等方面的设计是否符合相关标准进行检查、测试。
4.验收组向建设单位出具验收意见,建议竣工验收或者不合格后期整改,整改合格后方可竣工验收。
六、验收标准1.水力工程验收标准为中国国家标准。
2.建设单位应按照国家标准和验收标准要求做好水利工程设计、施工、监理工作。
七、验收后的责任1.若水利工程验收合格,则由验收单位向建设单位颁发《水利工程竣工验收合格证书》。
2.若水利工程验收不合格,应出具不合格意见书,建议整改后再次进行验收。
八、验收的阶段水利工程竣工验收应分为三个阶段进行:1.项目建设手续齐全,基本工程项目完工,符合相关规定,方可进入第一次验收。
2.完成各项水利工程设备安装、联动调试,使其正常运作并完成相关工作,符合相关规定方可进入二次验收。
3.项目全面完成,无事故无投诉无纠纷后,可进行最后一次验收。
九、验收的终结1.水利工程项目无事故、无投诉、无纠纷、无质量问题等,经验收合格后,验收组出具检验意见书。
2.验收组出具《水利工程竣工验收合格证书》,项目验收工作正式结束。
十、效果评估1.建设单位应对水利工程的运行效果进行评估。
效果良好者,出具评估报告,效果不良,应进行整改。
水利工程单位工程验收报告

水利工程单位工程验收报告一、前言水利工程单位工程验收报告是对水利工程建设项目进行全面评估和验收的一项重要工作。
本次验收报告旨在对该水利工程项目的建设情况、技术指标、安全性能等进行评估和总结,为项目建设提供参考和改进意见。
二、工程概况该水利工程项目位于XX市XX区,总投资XX万元,主要包括XX 主要工程和XX附属工程。
项目建设周期为XX个月,分为XX个阶段进行施工。
本项目的建设目标是提供可靠的水源供应、防洪和灌溉功能,为当地农田灌溉和城市生活供水提供保障。
三、工程建设情况1. 工程进展本工程自XX年XX月开始建设,经过XX个月的努力,目前已经完成了工程的XX%。
主要工程包括XX,其中XX已经完成XX%,XX 已经完成XX%。
2. 技术指标达标情况根据设计要求,本工程的技术指标包括XX,现进行逐项评估:(1) XX指标:已经达到设计要求,并经过实测验证,符合相关标准;(2) XX指标:经过抽样测试,结果显示符合设计要求,但还需进一步完善;(3) XX指标:由于XX原因,尚未达到设计要求,需进行调整和改进。
3. 安全性能评估本工程的安全性能是保障工程可持续运行的重要因素,现进行安全性能评估:(1) 防洪安全性:经过XX次洪水模拟试验,工程的防洪能力可以满足设计要求,不存在安全隐患;(2) 抗震安全性:工程的抗震性能经过专家评估,满足抗震设防标准,不存在安全风险;(3) 运维安全性:工程设备和管道的安装、维护和保养符合相关规范和要求,不存在安全隐患。
四、工程质量评估1. 施工质量本工程的施工质量是工程验收的重要指标之一,经过现场勘查和抽样测试,评估结果如下:(1) 结构工程:经过专业检测,结构工程的质量达到设计要求,符合相关标准;(2) 土建工程:土建工程的质量经过抽样测试,结果显示符合设计要求,但还需加强地基处理;(3) 安装工程:安装工程的质量经过专业评估,符合相关规范和标准。
2. 材料质量本工程所使用的材料是保证工程质量的重要环节,经过材料抽样测试和厂家出具的质量证明,评估结果如下:(1) 混凝土:混凝土的强度和耐久性满足设计要求,符合相关标准;(2) 钢材:钢材的化学成分和力学性能经过抽样测试,结果显示符合设计要求;(3) 其他材料:其他材料的质量经过专业评估,符合相关规范和标准。
水利工程单位工程验收条件(一)

水利工程单位工程验收条件(一)水利工程单位工程验收条件1. 引言水利工程的建设和运营是保障社会生产和人民生活的重要基础设施,为了确保水利工程的质量和安全,对其进行验收是必不可少的环节。
本文将介绍水利工程单位工程的验收条件和要求。
2. 验收条件水利工程单位工程的验收条件主要包括以下几个方面:工程设计•工程设计应符合国家和地方相关规范和标准,包括但不限于水利工程设计规范、建筑设计规范等。
•工程设计应满足项目的需求和功能,并考虑到相关安全和环保因素。
工程施工•工程施工应按照合同要求进行,并符合施工图纸和技术规范的要求。
•施工过程中应采取必要的安全措施,保障施工人员的安全。
工程质量•工程质量应符合相关验收标准和规范,包括但不限于水利工程质量验收规程等。
•工程材料应符合国家和地方相关标准和规范,材料的选择和使用应符合设计要求。
工程安全•工程应符合相关的安全验收标准和规范,包括但不限于工程安全验收规程等。
•工程结构的稳定性应经过专业评估和验收,确保在正常使用和突发情况下的安全性。
工程验收资料•工程验收应提供完整的验收资料,包括但不限于工程竣工图纸、验收报告、技术资料等。
•验收资料应详尽、准确,反映出工程的全过程和各项指标的达标情况。
3. 结论水利工程单位工程的验收条件是确保工程质量和安全的重要保障。
工程设计、施工、质量、安全等方面都要符合相关的标准和规范,同时提供完整的验收资料。
只有在满足这些条件的情况下,水利工程单位工程的验收才能顺利进行,从而保障水利工程的质量和安全。
以上是针对水利工程单位工程验收条件的相关介绍,希望能对相关人员有所帮助。
水利工程单位工程验收资料清单全

水利工程单位工程验收资料清单1单位工程验收条件1.1所有分部工程已完成并验收合格;1.2分部工程遗留问题已处理完毕并通过验收,未处理的遗留问题不影响单位工程质量评定并有参建各方的处理意见;1.3满足合同有关单位工程验收约定的条件。
2单位工程验收应提供的资料清单2.1《单位工程验收鉴定书》(初稿);2.2拟验工程清单、未完工程量清单、未完工程的建设安排及完成时间;《单位工程施工质量评定表》(自评手续完善);2.3工程建设管理工作报告(建设单位);2.4工程代建管理工作报告(代建单位);2.5工程建设监理工作报告(监理机构);2.6工程设计工作报告(设计单位);2.7工程施工管理工作报告(施工单位)o2.8检测工作报告(检测单位)3单位工程验收备查档案资料清单3.1前期工作文件及批复文件(建设单位);3.2主管部门文件(建设单位);3.3招标投标文件(建设单位);3.4合同文件(建设单位);3.5工程项目划分备案资料(建设单位);3.6单元工程质量评定资料(施工单位);3.7分部工程质量评定备案资料(建设单位);3.8工程外观质量评定备案资料(建设单位);3.9工程质量管理有关文件(参建单位,如开工审批资料.技术方案、技术交底.试验报告.施工日志等);3.10工程安全管理有关文件(参建单位,如安全管理体系、安全交底.安全会议等);3.11工程施工质量检验文件(施工单位,如重要隐蔽验收记录、关键部位验收记录.开仓记录.开箱记录.测量放线记录.检测试验报告.合格证.出厂质量证明文件等);3.12工程监理资料(监理单位,如监理抽检记录.平行检测报告.跟踪检测记录•旁站记录.监理日志等);3.13施工图设计文件(设计单位)工程设计变更资料(设计单位,如有);3.14质量缺陷备案表(监理机构,如有);3.15安全、质量事故资料(建设单位,如有);3.16征地移民有关文件(承担单位);3.17工程建设使用的技术标准及建设标准强制性条文(参建单位);3.18重要会议记录等(参建单位)。
水利工程施工质量验收的工程竣工验收标准

严格控制材料质量
对进场的原材料、构配件和设备等应 进行严格的质量检验和控制,确保其 质量符合设计要求和相关标准。
强化质量意识
加强质量意识教育,提高全体施工人 员的质量意识和责任心,确保每个环 节的施工质量都得到有效控制。
提高验收人员的专业素质和技能水平 ,确保他们能够准确判断工程质量的 优劣。
强化质量监管力度
加大对水利工程施工质量的监管力度 ,对不符合质量要求的工程进行整改 或重建。
改进措施
完善验收流程
优化验收流程,确保每个环节都有明确的 责任人和验收标准,避免出现漏检或重复
检查的情况。
引入第三方评估机构
与专业的第三方评估机构合作,对水利工 程进行验收,确保评估结果的客观性和公
04 水利工程验收质 量评估
评估依据
国家相关法律法规
如《水利水电建设工程验收规程》、《水利水电 工程施工质量检验与评定规程》等。
合同文件
包括施工合同、设计文件、施工图纸、工程量清 单等。
ABCD
行业标准与规范
如《水利水电工程施工质量检验标准》、《水利 水电工程验收规范》等。
工程实际情况
考虑到工程的具体情况,如地理环境、水文气象 、施工条件等。
评估方法
观察法
通过实地观察水利工程的外观、结构、运行状况等,判断工程质量是 否符合要求。
检测法
利用专业的检测工具和设备,对水利工程的各项性能指标进行检测, 如混凝土强度、电气设备绝缘等。
验收资料审查法
对施工过程中的质量记录、检验报告、验收申请等进行审查,确保工 程质量符合要求。
(专业版)水利工程验收方法

(专业版)水利工程验收方法一、验收方法概述水利工程验收是保证水利工程质量、安全、进度和投资控制的重要环节。
为了确保水利工程的顺利验收,应根据工程特点、规模、建设内容等因素,科学合理地选择验收方法。
水利工程验收方法主要包括:实地查验、资料审查、监测数据分析、第三方检测、专家评审等。
以下详细介绍这几种验收方法。
二、实地查验1. 查验内容:主要包括工程外观、结构、功能、设备运行状况等。
查验内容:主要包括工程外观、结构、功能、设备运行状况等。
2. 查验方式:目测、手触、仪器检测等。
查验方式:目测、手触、仪器检测等。
3. 查验要点:查验要点:- 工程外观应符合设计要求,无明显裂缝、沉降等现象;- 结构安全可靠,承载能力满足使用要求;- 设备运行正常,性能指标达到设计要求;- 工程环境、景观、生态等方面符合相关要求。
三、资料审查1. 审查内容:主要包括工程设计文件、施工记录、验收资料、检测报告等。
审查内容:主要包括工程设计文件、施工记录、验收资料、检测报告等。
2. 审查方式:查阅、核对、分析等。
审查方式:查阅、核对、分析等。
3. 审查要点:审查要点:- 设计文件是否齐全、符合规范;- 施工记录是否真实、完整;- 验收资料是否完备,结论合理;- 检测报告是否符合国家标准,数据真实可靠。
四、监测数据分析1. 监测内容:主要包括工程变形、应力、水质、环境等方面。
监测内容:主要包括工程变形、应力、水质、环境等方面。
2. 分析方法:对比分析、趋势分析、因果分析等。
分析方法:对比分析、趋势分析、因果分析等。
3. 分析要点:分析要点:- 监测数据是否符合设计预测值;- 工程是否存在潜在风险;- 工程运行状况是否正常,功能是否满足要求。
五、第三方检测1. 检测内容:主要包括材料、设备、工程质量等方面。
检测内容:主要包括材料、设备、工程质量等方面。
2. 检测机构:具有相应资质的第三方检测机构。
检测机构:具有相应资质的第三方检测机构。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水利工程单位工程验收
1.单位工程验收应由项目法人主持。
验收工作组由项目法人、勘测、设计、监理、施工、主要设备制造(供应)商、运行管理等单位的代表组成。
必要时,可邀请上述单位以外的专家参加。
2. 单位工程验收工作组成员应具有中级及其以上技术职称或相应执业资格,每个单位代表人数不宜超过3名。
3.单位工程完工并具备验收条件时,施工单位应向项目法人提出验收申请报告。
项目法人应在收到验收申请报告之日起10个工作日内决定是否同意进行验收。
4.项目法人组织单位工程验收时,应提前通知质量和安全监督机构。
主要建筑物单位工程验收应通知法人验收监督管理机关。
法人验收监督管理机关可视情决定是否列席验收会议,质量和安全监督机构应派员列席验收会议。
5.单位工程验收应具备以下条件:
1 所有分部工程已完建并验收合格;
2 分部工程验收遗留问题已处理完毕并通过验收,未处理的遗留问题不影响单位工程质量评定并有处理意见;
3 合同约定的其他条件。
6.单位工程验收应包括以下主要内容:
1 检查工程是否按批准的设计内容完成;
2 评定工程施工质量等级;。
