高杆灯拆除迁移施工方案1
超高路灯杆拆除施工方案

超高路灯杆拆除施工方案一、前言超高路灯杆是城市道路照明系统中的重要设施,但随着城市发展和维护需求的变化,一些超高路灯杆需要被拆除或更换。
超高路灯杆的拆除施工需要严格遵守安全规范和操作流程,以确保施工过程中不会造成人员伤害和设施损坏。
本文档将介绍超高路灯杆拆除施工方案,以指导相关工作人员进行安全高效的施工。
二、施工前准备在进行超高路灯杆拆除施工之前,需要进行以下准备工作:1.资料收集:收集有关超高路灯杆的相关资料,包括路灯杆的高度、结构和材质等信息,以便制定合适的拆除方案。
2.环境评估:评估施工现场的环境条件,包括交通状况、周边建筑物和地下管线等,确保施工过程中不会对周围环境造成影响和危险。
3.安全设施设置:根据拆除工作的特殊要求,设置必要的安全设施,如临时围栏、施工路标和警示牌等,以提醒周围行人和车辆注意安全。
4.施工队伍组建:组建专业的施工队伍,包括各类工人和技术人员,确保他们具备相关的技能和经验。
三、拆除方案制定根据前期准备工作的结果,制定合适的超高路灯杆拆除方案。
拆除方案应包括以下要点:1.工具和设备准备:根据路灯杆的高度和结构,选择合适的工具和设备,如高空作业平台、吊车和锯具等。
2.拆除顺序:确定拆除的顺序,一般应从顶部开始逐层拆除,以确保施工过程中的稳定性和安全性。
3.拆除方法:根据路灯杆的材质和结构,选择合适的拆除方法。
常用的拆除方法包括切割、分段和钻孔等。
4.安全措施:制定详细的安全措施,包括人员的防护措施、设备的稳固措施和现场监控措施等,以确保施工过程中不会发生事故。
四、施工流程根据制定的拆除方案,执行以下施工流程:1.准备工作:在施工现场进行必要的准备工作,包括设立临时围栏、设置施工路标和警示牌,以及检查工具和设备的安全性。
2.高空作业平台搭建:搭建合适的高空作业平台,确保平台的稳固性和安全性。
3.开始拆除:根据拆除顺序开始逐层拆除路灯杆,每一步都需严格按照拆除方案执行。
4.定期检查:在拆除过程中,定期检查施工现场的安全状况和工具设备的运行状态,及时采取补救措施。

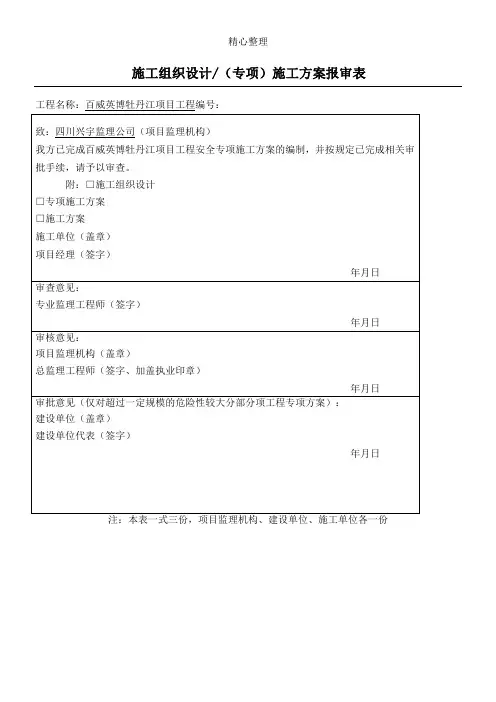

高杆灯拆除方法

2、5机械伤害危险因素的消减、对策措施
(1)施工机械的操作人员应经过培训,考试合格,并持有操作资质合格证。
(2)工作前,操作人员应检查施工机械设备的清洁、紧固、润滑、保护接地等情况,确认合格方可启动。
(3)患有疾病有碍安全的人员,不得驾驶和操作施工机械。
(四)危险源分析及对策措施
1、危险源分析、评价
依据百威安全管理体系及公司危险源评价与控制程序的要求,在项目施工前由主管、各专业技术人员、施工班组长、富有经验的班组成员等组成危险源风险评价小组,对项目活动中风险因素采用定量评价法进行评价分析。制定风险削减和控制措施后才可施工。
在分析评价危险因素的过程中,应重点考虑起重机械超载作业、违章指挥和施工人员、物品高空坠落等重大危险源。
年月日
审核意见:
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章)
年月日
审批意见(仅对超过一定规模的危险性较大分部分项工程专项方案):
建设单位(盖章)
建设单位代表(签字)
年月日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份
高杆灯设施迁移
高杆灯专项施工方案
编制人:
审核人:
批准人:
江苏时代建设工程有限公司
3.3安全管理目标
严格按照健康、安全管理体系标准规范运作,恪守业主的各项规定,确保施工、交通、消防安全零事故。确保现场无污染,树立环境形象工程。
(三)主要施工技术方案、工艺流程
1、技术方案及工艺流程综述
鉴于所拆除的设备设施中高杆灯体量大,高度约为30米,重量约4吨,因此拆除工作量大、施工难度高、危险源控制及防范措施要求严。基于此本项目拆除以高杆灯拆除为施工主线。
路灯迁改施工方案简单

路灯迁改施工方案简单路灯迁改是指对现有路灯进行改变位置或调整布局的工程操作。
路灯迁改施工方案的制订要结合实际情况,合理安排工期和资源,确保工程的顺利进行。
下面以一个简单的路灯迁改工程为例,给出一个施工方案,详细说明了每个步骤的操作流程和注意事项。
一、工程概况本次路灯迁改工程包括A、B两条主干道上共20盏路灯的迁移,由于道路扩建项目的需要,需要将这些路灯的位置进行调整,以适应新的交通流量和道路宽度要求。
二、施工前准备1.开展道路勘测工作,确定路灯迁移的具体位置和布局。
2.清理工作区域,确保施工区域的安全和整洁。
3.准备所需的施工工具、设备和材料,包括梯子、起重机械、电缆等。
三、施工步骤1.制定施工路线和工期计划,并将其报送至相关部门进行审批。
等待审批通过后,安排施工队伍进场。
2.首先对要迁移的路灯进行拆除。
使用梯子和起重机械将路灯从原有位置上卸下,并进行标记和记录。
拆除的过程中要注意安全操作,确保人身和设备的安全。
3.根据现场勘测的结果,确定拆除位置和移动位置之间最佳的布线方案,并在新位置上进行灯柱的基础浇筑。
4.安装新的灯柱和灯具。
将新的灯柱安装到基础上,并进行固定和调整。
将原有的路灯灯具移至新的灯柱上,并进行线路的连接和测试。
5.进行灯光照明测试。
测试路灯的照明效果和角度是否符合要求,调整灯柱的方向和角度,确保道路能够得到良好的照明效果。
6.进行线路接地和安全检测。
确保迁移后路灯的电气连接良好,进行线路接地和绝缘测试,保证路灯的正常运行和使用安全。
7.对迁移后的路灯进行清洁工作。
清理路灯灯具和灯柱表面的灰尘和污垢,使其整洁明亮。
四、施工注意事项1.施工期间要遵守交通规则,设置警示标志和临时交通指示标志,确保施工区域的交通秩序。
2.施工队伍要严格按照操作规范进行施工,注意安全操作,避免发生人员伤害和设备损坏的事故。
3.施工过程中要保持与相关部门的沟通和协调,确保施工进度和质量符合要求。
4.施工完毕后,要及时与相关部门进行接验和验收,确保工程的质量和标准。
城市高杆灯拆除方案

高杆灯拆除方案一、拆除原因目前哈尔乌素露天煤矿队部办公楼和维修中心车间办公楼工程都已进入基础工程的施工阶段,而施工场区内有六盏高度为 30m 的高杆灯。
其中一盏位于维修中心车间办公楼基坑内,影响维修中心车间办公楼基础的施工;其余五盏与建筑物垂直距离约 30m在塔吊的工作范围内(塔吊的工作半径为 50m),对塔吊的正常施工带来巨大的安全隐患。
高杆灯在施工场区的具体位置见《高杆灯平面布置图》二、施工准备1、机具及人员的配备根据施工场区内的实际状况,结合高杆灯的吊装高度,决定选用 50T 汽吊一台,25T 汽吊一台,灯杆运输车 2 台,挖掘机 1 台,20T 吊装带两条;高空作业人员 2 名,高杆灯灯架升降操作工 1 名,吊车指挥工 1 名,气焊工 2 名,辅助工 5 名,聘请高杆灯厂家专业人员1 名,现场安全监督人员2 名。
2、移除施工场区内影响吊车就位和灯杆倒伏方向的障碍物,并在灯杆倒伏方向的地面上铺设方木,间距为 3m。
3、在现场所拆除灯杆周围 40m 内设置隔离区,安排 2 名安全监督人员不得时非施工人员入内。
三、拆除方案及操作要点1、 50T 汽吊选好位置就位以后,两名高空作业人员进入吊笼用 25T 汽吊吊送到高杆灯顶部,用吊装带将灯杆顶部与 50T 汽吊挂钩捆绑牢固。
2、灯杆顶部用吊装带与吊车挂钩捆绑牢固以后,25T 汽吊再缓慢下降将两名高空作业人员安全送至地面。
3、 50T 汽吊大臂缓慢加力,完全控制住高杆灯顶部后,将固定灯杆底部的螺母全部卸除。
然后气焊工开始割除灯杆底座与基础连接的 18 根 M36 螺栓,先割除灯杆倒伏反方向一侧的 9 根。
这时,吊车开始缓慢加力使灯杆向灯杆倒伏方向倾斜。
然后再依次对称的割除灯杆倒伏方向的 8 根螺栓,割除螺栓的同时吊车逐步加力加大灯杆向倒伏方向的倾覆度,直至灯杆平稳平放至地面。
4、为防止灯杆在倒伏过程灯杆底部发生滑移,留取一根螺栓不进行割除,靠这根螺栓来稳定灯杆底部,利用灯杆的倾覆力将该根螺栓扳弯。
升降式高杆灯拆卸移位方案

升降式高杆灯拆卸移位方案□高邮市国德照明器材厂一、方案概述本次方案中共涉及2组20米升降式高杆灯的拆卸移位,其中一组为拆卸,另一组为拆卸后移位,为了保证施工质量和安全,我公司特制定本实施方案,供业主参考。
二、安全问题1、施工人员必须戴安全帽进场施工。
2、所用吊装机械必须是安全可靠的,不可野蛮施工。
3、拆卸后,原地脚出的输电线必须要切断电源。
三、拆卸过程第一,人工操作部分1、拨动电器板右边的钮子开关到断开,此时灯头部分电源切断。
2、将空气开关合闸,注意试跳,再将时控钟下的右边钮子开关拨到电动机,插上电动机的控制电缆。
使万能转换开关拨到“脱钩”,转动电动机降下灯盘。
3、将空气开关分闸,此时电动机部分电源切断。
4、施工员系安全带进入灯盘拆卸灯具。
5、拆卸主电缆、副钢丝绳及灯盘。
6、施工员将拆卸后的部件移至安全区域。
第二,机械操作部分1、吊装机械进入现场。
2、将尼龙吊装带或钢丝绳系于灯杆下部,高于电器门及灯盘落脚,注意不能系于落脚下部。
启动吊装机械用吊钩钩住吊装带(钢丝绳),慢慢升至灯杆顶部三分之一处,吊装机械臂开始受力。
3、施工员拧开全部地脚螺母,并撤至安全区域。
4、吊装机械提起灯杆,并慢慢放倒至地面。
四、移位过程在灯杆中部系吊装带或钢丝绳,使用吊装机械协助移至业主所需位置。
五、安装过程1、在灯杆顶部三分之一系尼龙吊装带,使用吊装机械慢慢提起灯杆。
2、施工员戴安全帽协助吊装机械将灯杆法兰盘上螺丝孔对准基础预埋件上的螺栓,并按照现场环境要求选择电器门的方向,吊装机械慢慢降下灯杆至法兰盘与地脚基础基本吻合。
3、施工员将所有地脚螺母全部拧上,吊装机械协助施工员校正灯杆,施工员使用垫片进行灯杆校正至合适位置后,拧紧所有螺栓。
4、施工员拼接灯盘置于灯盘落脚上,系安全带于灯盘上连接主电缆、副钢丝绳,并将挂钩圈固定于灯盘内径上。
5、施工员安装投光灯具,并用护套线连接主电缆和灯具。
6、在空气开关分闸的情况下,将电源接上空气开关,用电器盘上面的铜线别接上灯头部分的电源线,切记此时不要将铜线别接在四只铜罗丝上。
灯饰工程拆除施工方案(3篇)

第1篇一、工程概况本工程为某建筑物灯饰工程拆除施工,旨在对原有灯饰进行安全、有序的拆除,为新灯饰安装创造条件。
拆除工程范围包括建筑物内外所有灯具、灯具支架、线路等。
二、施工准备1. 施工人员:组织专业施工队伍,对施工人员进行技术交底和安全教育,确保施工人员具备相应的技能和安全意识。
2. 施工材料:准备必要的拆除工具、防护用品、清洁用品等。
3. 施工设备:检查并准备必要的起重设备、电动工具、安全防护设施等。
4. 施工方案:制定详细的施工方案,明确施工流程、安全措施、质量标准等。
三、施工流程1. 施工前期准备:组织施工人员、材料、设备,明确施工区域,设置警示标志,确保安全。
2. 灯具拆除:按照从上到下、从外到内的顺序,逐一对灯具进行拆除。
拆除过程中,注意保护线路,避免损坏。
3. 灯具支架拆除:拆除灯具支架时,注意观察支架固定情况,确保拆除过程安全。
4. 线路拆除:拆除线路时,注意检查线路连接情况,确保线路完好,避免损坏。
5. 清理现场:拆除过程中产生的垃圾、废弃物及时清理,保持现场整洁。
6. 施工验收:拆除工程完成后,进行现场验收,确保拆除质量符合要求。
四、安全措施1. 施工人员:施工人员必须穿戴防护用品,如安全帽、防护眼镜、防尘口罩等。
2. 施工现场:设置警示标志,提醒人员注意安全,防止意外事故发生。
3. 高空作业:严格按照高空作业规范进行,确保施工人员安全。
4. 起重设备:使用起重设备时,严格按照操作规程进行,确保设备安全运行。
5. 线路保护:拆除线路时,注意保护线路,避免损坏。
6. 施工垃圾:及时清理施工垃圾,保持现场整洁。
五、质量标准1. 灯具拆除:确保灯具拆除过程中,无损坏、无遗漏。
2. 线路拆除:确保线路拆除过程中,无损坏、无遗漏。
3. 施工现场:保持现场整洁,无安全隐患。
4. 施工验收:拆除工程完成后,验收合格,满足设计要求。
六、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按时完成。
30米高杆灯施工方案

高杆灯施工方案第一章工程概况一、工程概况:第二章工程完整的施工1.1工程内容划分1.1 设备订货。
合同签订后即组织高杆灯、配电箱、电缆等设备、材料的订货。
1.2 土建施工。
主要为高杆灯基础、预埋件安装等土建施工,土建施工根据设备、材料等到货进度有序进行。
1.3高杆灯及配电箱的安装、调试。
在完成设备的现场验收后,在土建情况达到安装要求的条件下,开始设备的安装工作,并逐步的进行设备的交接试验、调试等工作,直到满足送电要求为止。
1.4电缆沟的挖掘及电缆管敷设、电缆敷设、电缆终端头制作安装,完成电缆的试验及连接,直到满足送电要求为止。
1.5 送电试运行。
安装完毕后,组织相关部门对工程进行竣工验收。
验收合格后,整个工程送电试运行,并对竣工资料进行移交。
至此,整个工程安装完成,进入保修阶段。
1.2各分部工程施工安排总体施工工艺流程图2.1高杆灯施工方案总体选择根据现场实际地质条件,高杆灯基础土方采用人工配合挖机施工方案,基础下层采用土模,上层则用木模。
基础顶标高为该处路面高+10CM值,根据现场维护情况和施工工期安排,结合我单位施工技术水平和现有设备、人员情况,可以满足全面开展。
2.2高杆灯的施工方案2.2.1高杆灯施工工艺施工工艺流程图2.3高杆灯基础开挖①测量定位根据甲方、监理工程师审批后的控制点进行现场指定坐标基础位置,测出地面标高。
基础定位后经复核无误,进行施工。
②基础土方开挖依据现场情况采用人工或挖土机对基坑的大概深、长、宽度土方进行开挖,而后人工按图示尺寸修边到设计标高。
③基坑报检根据监理程序要求,将填报隐蔽工程基础开挖资料,具体检测内容参见相关验收规范标准。
④钢筋、预埋件安装及高杆灯接地装置安装根据规范要求安装钢筋:骨架尺寸、间距、垂直度、保护层设置、预埋件位置及加固等严格执行验收规范标准。
基础坑按设计图纸要求尺寸开挖后,在其边上均匀分布打入 2 根L50长2.5米镀锌角钢做接地极,采用50*5镀锌扁钢将接地极连接,并将一端引致基础顶面,扁钢端部开孔,与地脚螺栓连接,接地电阻应4欧姆,如达不到要求应增加接地极数量。
高杆灯拆除方案

施工组织设计/(专项)施工案报审表工程名称:百威英博项目工程编号:注:本表一式三份,项目监理机构、建设单位、施工单位各一份高杆灯设施迁移高杆灯专项施工案编制人:审核人:批准人:时代建设工程有限公司2017年07月26日(一)编制说明1、编制依据:市交通建设危险性较大工程安全专项施工案编制及论证审查管理办法《大型设备吊装工程施工工艺标准》SH/T3515-2003环保(GB/T24001)体系职业健康安全(GB/T28001-2001)2、编制目的2、1确保本工程ES管理针和管理目标的全面实现。
做到以人为本、健康至上、安全第一。
力求无事故、无伤害、无损失、无污染。
2、2本拆除专项案强化了危险源的分析评价和控制,有针对性的制定了应急预案。
使整个拆除尤其是高杆灯拆除作业过程有案可循,有措施可依,作业更加谨化、科学化、安全化,能够最大限度的防止安全事故的发生。
3、适用围旧厂区高杆灯迁移(二)工程概况1、工程简介根据瓶箱堆场生产需要,对旧厂区高杆灯拆除搬迁。
2、现场施工条件2、1鉴于本项目施工期间历经球季,施工自然环境不利于拆除工作安全。
2、2本项目位于旧厂区,道路车辆通行困难,施工交通安全工作尤为重要。
2、3考虑到本项目拆除的设备设施需要重新利用,因此在拆除、运输过程中应采取有效的防护措施,确保设备设施不受损坏、破损。
3. 施工指导思想及管理目标3.1施工指导思想坚持服务的思想,精心策划,合理安排,科学组织,格控制,统揽全局、突出重点、加强过程控制,把质量、安全和工期关,满足业主的一切要求,确保本工程按期、优质交付。
3.2 工期控制目标计划施工日期:2017年7月25日计划完工日期:2017年7月28 日上述工期为有效工作时间,具体施工时间须根据业主生产安排情况,及时协调、及时调整。
3.3 安全管理目标格按照健康、安全管理体系标准规运作,恪守业主的各项规定,确保施工、交通、消防安全零事故。
确保现场无污染,树立环境形象工程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
一、编制依据:
二、施工准备:
三、安全交底:
四、技术交底:
五、施工流程:
六、风险分析:
七、控制措施:
编制依据:
由于AP停车场四台高杆灯(为0DNAP003ES, 0DNAP005ES ~0DNAP007ES号灯)在AJ厂房的施工现场范围内,故需将0DNAP003ES, 0DNAP005ES ~0DNAP007ES号高杆灯进行拆除,迁移,保证现场的正常施工,为了安全、有效的做好本项工作,特制订了此施工方案。
方案编制依据:
1、《宁德停车场照明接地布置图》(AB0AP091001DEDY43DD,A版)。
2、《电气装置安装工程质量检验及评定规程》(DLT5161.1172002)。
3、高杆灯厂家的有关说明书及技术资料。
施工分为两大步骤:
1、拆除高杆灯;
2、迁移高杆灯。
一、施工准备:
1、施工工具准备
a、25吨吊车一辆
b、27米DN 18钢丝绳一根,专用5吨吊带2根,10吨吊带3根,DN30mm U
型卡环5副,钢丝卡10副。
c、50#专用扳手三把
d、常用电器拆除的工具若干
e、1.5米以上木垫块若干
f、角磨机一台,炮锤两台
g、警示带一卷
h、警示围栏若干
2、施工人员准备
a、作业班长 1人
b、技术负责人 1人
c、安全员 1人
d、电工 2人
e、杂工 2人
f、吊车司机、指挥各1人
二、安全交底:
①、吊装时一定要在吊装半径外牵设警示带。
②、起吊时工作人员应站在危险区外。
③、吊带捆绑时一定要牢固可靠,并要加用保险钢丝绳,防止在吊装时滑动。
④、拆除灯具时,如果超过安全高度以外(高度大于2米),必须戴安全带。
⑤、施工现场所有工作人员必须一切行动听指挥,服从统一管理。
三、技术交底:
①.每道工序完成后,必须经过检验合格后方可进行下一道工序。
②.工作中的工艺要求必须按照《电气装置安装工程质量检验及评定规程》进行。
③.拆除时保护好灯具,避免损坏。
④.各零部件的连接螺杆应紧固牢靠。
⑤.拆除灯线后将灯线排列美观整齐。
⑥.施工前应检查现场环境、排除施工隐患;施工完成后要工完料尽,做好文明施工。
五、施工流程:
拆除迁移高杆灯
①、高杆灯高度25米,重量2.9吨。
②、断开电源,降下高杆灯灯盘。
③、做好隔离措施,用验电笔验电,确保不带电,拆除电源(从源头拆除),
拆除灯头总共9个。
④、用炮锤爆开混凝土基础,以高杆灯底座为中心以1.5米为半径爆开。
⑤、爆开深度30cm,用人工清场。
⑥、使用25吨吊车一辆,专用5吨吊带2根,10吨吊带3根,DN30mm U 型卡环5副,DN 18mm钢丝保险绳22米,钢丝卡10副。
⑦、吊装:从底灯杆门子处系一根DN 18钢丝绳至吊车吊点处做保险绳,以防止吊点上滑,用5吨吊带两根下端用U型卡连接两个起吊孔,上端用U 型卡连接三根10吨吊带,在灯杆下端用连接在一起的吊带做一个十字结,吊车大吊钩钩住吊带上端,小吊钩钩住十字结,大小钩慢慢配合升至20米左右的地方至吊带拉紧。
(见附图1)
⑧、松动拆除螺母,切割连接地线。
⑨、在确保吊具周围环境安全的情况下慢慢吊起,在高杆灯离开地面后转移方向后慢慢将灯杆放下来,用若干木垫块支撑。
⑩、拆除吊装完毕,检查高杆灯零配件是否齐全,将高杆灯运到业主指定
点,安全平稳卸车,并做好防护措施。
六、风险分析:
①、高风险的高空作业防止坠落事件。
②、高空作业携带的工具,维修配件防止落物伤人。
③、拆除灯具,电工作业防止触电事件。
④、作业区来往车辆较多,防止交通事故.
⑤、吊装作业防止高空坠落物对人的损伤.
⑥、狂风暴雨恶劣天气
七、控制措施:
①、作业人员佩戴安全带。
②、作业人员携带的工具,材料放入工具包,地面人员站在安全区域
内。
③、作业人员在拆除灯具时进行断电作业。
④、设置安全警示标志,建立安全作业控制区。
⑤、吊装作业时人员撤离出作业区域,站到安全区域内。
⑥、恶劣天气立即停止作业。
⑦、将灯杆倾倒半径(灯杆高25米,安全半径控制在28米)隔离控
制,设警示带,起吊时工作人员应站在危险区外,确保施工安全。
高杆灯拆除迁移安装安全交底
1、作业区来往车辆较多,防止交通事故。
监护人员必需建立作业控制区
2、安装灯具防止触电事件。
停送电人员必需听从现场负责人指挥停送电,检修灯具时必须先停电,后检修,不得违章作业
3、高空作业防止坠落事件,作业人员必需系好安全带,佩戴安全帽。
4、高空作业携带的工具,维修配件防止落物伤人。
作业人员不得向下抛物(工具耗材等)。
作业工具和应放在工具包内。
5、吊装时一定要在吊装半径外牵设警示带,起吊时工作人员应站在危险区外。
6、恶劣天气立即停止作业。
负责人:
施工人员:
安全员:。
