工程公司办公楼装修工程施工技术、安全措施Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly.编制:___________________日期:___________________工程公司办公楼装修工程施工技术、安全措施温馨提示:该文件为本公司员工进行生产和各项管理工作共同的技术依据,通过对具体的工作环节进行规范、约束,以确保生产、管理活动的正常、有序、优质进行。
本文档可根据实际情况进行修改和使用。
一、工程概况1. 施工合同2.项目施工图纸3. 现行施工验收规范、规程和标准, 当地有关建筑技术、质量和安全的规定。
4. 根据本工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析, 结合本公司施工管理、技术、设备、生产能力及类似工程施工经验。
1.1工程简介工程公司办公楼改造装修工程, 地址位于山西省孝义市建设街321号, 建设单位为山西汾西建设有限责任公司工程公司。
本工程建筑面积5600㎡, 砖混结构, 地下1层, 地上5层。
工程内容包括办公楼地下一层(不装潢)、1-5层改造装修工程。
工程质量要求符合国家标准及山西省地方标准, 质量等级标准为优良。
本工程包括:1.地面:办公室铺设木地板, 走廊铺设地板砖2.墙面:办公室墙面乳胶漆, 走廊墙面刮白涂乳胶漆, 铝朔板墙裙。
3.吊顶:大厅、走廊暗龙骨吊顶4.门窗:套装门、窗套更换5.采暖:采暖管道更换, 暖气套安装6.线路:电线、电话线、网线重新走线。
7.电器:灯具, 插座, 开关拆旧换新。
1.2编制原则1. 施工合同2.项目施工图纸3. 现行施工验收规范、规程和标准, 当地有关建筑技术、质量和安全的规定。
办公楼装修改造工程施工方案(技术标工程施工设计方案)

办公楼改造工程施工方案第一章工程概况2第一节总体简介2第二节本工程装修改造概况2第三节工程难点2第二章施工总体部署3第一节工程目标3第二节施工组织机构设置3第三节施工部署7第四节施工协调8第五节施工进度计划安排9第六节施工资源配置9第三章施工准备10第一节进场准备10第二节技术准备10第三节材料准备11第四节施工现场临时用电11第五节临时用水布置11第六节施工机具配置11第四章主要施工方法与技术措施12第一节拆除工程施工方案12第二节外脚手架施工方案15第三节装饰工程施工方案16第四节水、电、电梯、钢结构工程施工方案21 第五章主要施工管理措施22第一节质量管理措施22第二节技术保证措施27第三节工期进度保证措施29第四节安全保障措施30第五节成品保护措施32第六节临电管理措施34第七节降低成本措施35第八节材料管理措施35第九节对外施队伍管理措施36第十节文明施工管理措施36第十一节消防保卫措施39第十二节环境保护措施41第十三节现场环境卫生管理措施43第一章项目概述第一节概述第二节、本工程的改造概况本工程为六层砖混结构,总建筑面积3000平方米,檐高22.35米,东西长36.85米,南北宽12.1米,1 ~ 5层高3.0米,6层高4.8米改造能力包括:1.原外墙首层为水刷石,2-6层干粘石统一改为外墙涂料。
2.拆除原建筑东侧室外钢楼梯,增设电梯。
钢结构用于连接原建筑结构的柱和梁。
3.原铝合金外窗全部改为塑钢窗。
4.原楼层布局做了部分调整。
楼梯两边的房间全部改成了卫生间,六层有隔墙的会议室改成了小会议室和办公室。
5.吊顶改为轻钢龙骨石膏板吊顶,地面铺600*600玻化砖,墙面刷乳胶漆,门、门套刷调和油。
第三节工程难点第二章施工总体部署第一节项目目标1.1.质量目标:符合性。
分项工程一次验收合格率100%。
部分项目一次检验优良率达到95%以上。
为了保证目标的实现,需要建立本项目的质量保证体系和质量控制过程,以保证必要的经济投入。
装饰装修施工技术方案及技术措施范本

装饰装修施工技术方案及技术措施装修对于房屋建筑来说是非常重要的一部分,是使房屋变得更加宜居、美观的过程。
然而,装修过程中存在着施工技术方案及技术措施等问题,这些问题需要细心考虑,以确保装修质量和安全。
本文将针对这些问题进行分析,并介绍一些装饰装修施工的技术措施。
施工技术方案1.施工方案的确定首先,施工方案的确定是装饰装修的重要环节之一。
在确认施工方案时,需考虑诸多变数因素,如环境、形态、空间结构、施工期、施工资料、材料来源等多个因素。
确定方案须进行全面评估,并对各种情况进行预测。
选用科学、实用、经济、优美的方案,以确保工程质量并提高效益。
2.基础工程施工基础工程施工是装修的重要环节。
在实施基础工程时,应注意技术性、经济性和安全性三方面的要求。
在设计方案中应综合考虑地基类型、荷载、地基状况、地质情况、环境要求等,从而合理设计出适宜的地基定标桩深度以符合工程质量要求。
3.生产计划及质量控制生产计划能保证各项工作正常有序进行。
生产计划应十分明确,对各个工作前后进行列出,具体应包括施工图纸、施工工艺流程、施工进度、施工要求等。
此外,配备一定数量的施工人员,保证施工中的完善质量和进度计划的执行,确保施工质量和效益的同时,调整工程进度。
同时,应建立质量管理制度,加强施工现场监管,达到优良建筑质量。
技术措施1.材料检验、验收材料检验、验收是保障装修质量的必须措施。
要严格筛选材料来源,确保材料符合有关的安全规范,质量合格,AK值在规定范围内。
材料采购时要注意哪些化学物质成份有磨损、有辐射等,在施工前进行检测,确定是否符合地方规定和标准,以合理应用材料,以减少施工异常情况。
2.施工安全措施安全管理是施工过程中的重要部分。
在装饰装修施工中,必须要做好安全措施。
在施工过程中要注意安全,严禁高空作业,及时现场安全检查,以确保施工人员能够安全地工作,同时减少施工事故发生。
3.材料保护措施材料是装修工程中的重要部分。
在材料保护方面,需要考虑防水、防火、防霉等措施。
办公楼装修装饰工程关键施工技术工艺

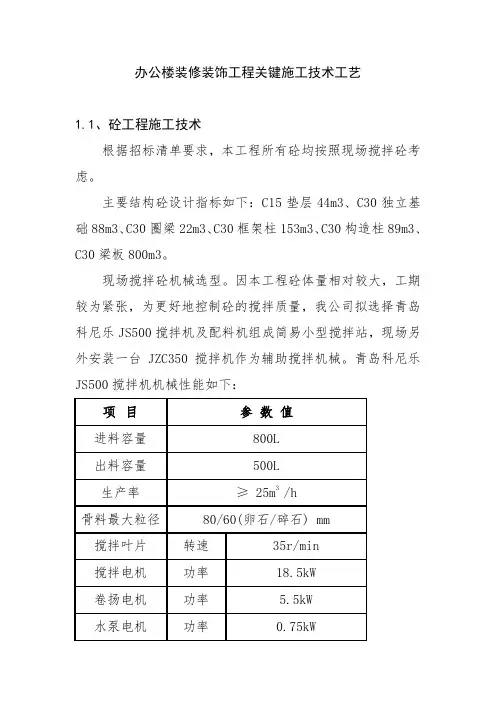

办公楼装修装饰工程关键施工技术工艺1.1、砼工程施工技术根据招标清单要求,本工程所有砼均按照现场搅拌砼考虑。
主要结构砼设计指标如下:C15垫层44m3、C30独立基础88m3、C30圈梁22m3、C30框架柱153m3、C30构造柱89m3、C30梁板800m3。
现场搅拌砼机械选型。
因本工程砼体量相对较大,工期较为紧张,为更好地控制砼的搅拌质量,我公司拟选择青岛科尼乐JS500搅拌机及配料机组成简易小型搅拌站,现场另外安装一台JZC350搅拌机作为辅助搅拌机械。
青岛科尼乐JS500搅拌机机械性能如下:水泥选择。
根据市场考察,拟选择市场反响较好,质量较稳定的沂州水泥。
水泥进场时应对其品种、级别、包装或散装仓号、出厂日期等进行检查,并应对其强度、安定性及其他必要的性能指标进行复验,其质量必须符合现行国家标准《硅酸盐水泥、普通硅酸盐水泥》GB 175等的规定。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应进行复验,并按复验结果使用。
沙石选择。
砂含泥量必须小于3%,在运输、装卸和堆放过程中,应防止离析和混入杂质,并应按产地、种类和规格分别堆放。
碎石中的针片颗粒含量应小于15%。
冬季施工尤其要检查沙石中不的混入冻结块。
工器具准备。
砼施工需要准备的工器具包括:铁锨、小推车、振动棒、提光机、胶皮管、装载机、台秤、试模、料斗等。
现场搅拌砼工艺。
搅拌装料顺序为石子→水泥→砂。
每盘装料数量不得超过搅拌筒标准容量的10%。
在每次用搅拌机拌合第一罐混凝土前,应先开动搅拌机空车运转,运转正常后,再加料搅拌。
拌第一罐混凝土时,宜按配合比多加入10%的水泥、水、细骨料的用量;或减少10%的粗骨料用量,使富裕的砂浆布满鼓筒内壁及搅拌叶片,防止第一罐混凝土拌合物中的砂浆偏少。
在每次用搅拌机开拌之始,应注意监视与检测开拌初始的前二、三罐混凝土拌合物的和易性。
如不符合要求时,应立即分析情况并处理,直至拌合物的和易性符合要求,方可持续生产。
办公楼内部装修工程技术标(文字部分)

目录第一章编制说明 (1)第一节编制依据 (1)第二节工程概况 (1)第三节承包范围 (1)第四节主要施工内容 (1)第五节工程管理目标与承诺 (2)第六节工程特点、重点与难点描述 (3)第二章施工组织部署 (6)第一节施工组织部署 (6)第二节项目组织管理机构 (6)第三节施工计划、工期管理及施工顺序划分 (6)第四节施工准备工作计划 (7)第三章施工进度计划 (11)第一节施工进度计划控制与管理 (11)第二节施工进度计划表(详见附件6-表1、表2) (11)第三节施工进度计划保证措施 (11)第四章主要分部(项)工程施工方法 (13)第一节加气混凝土砌块隔墙施工要点 (13)第二节轻钢龙骨石膏罩面板隔墙施工要点 (14)第三节内墙抹灰工程施工要点 (16)第四节地面铺石材施工要点 (17)第五节复合木地板地面施工要点 (17)第六节地面砖铺贴施工要点 (18)第七节地面铺地毯操作要点 (19)第八节石材铺贴施工要点 (20)第九节裱糊壁纸(布)施工要点 (21)第十节抹灰面乳胶漆施工要点 (22)第十一节轻钢龙骨石膏板吊顶施工要点: (24)第十二节轻钢龙骨矿棉板吊顶施工要点 (24)第十三节聚合物防水工程施工要点 (25)第五章建筑电气分部工程施工方法 (25)第一节管路敷设 (26)第二节配电箱(盘)安装 (26)第三节管内穿线 (27)第四节线路检查、绝缘测试 (28)第五节开关、插座、灯具安装 (29)第六节建筑物照明通电试运行 (30)第六章给排水分部工程施工方法 (30)第一节给水管道安装 (31)第二节排水管道安装 (32)第三节支架制作与安装 (32)第四节卫生器具安装 (33)第五节管道系统吹扫和清洗 (33)第七章弱电系统综合布线施工方法 (34)第一节施工要求 (34)第二节施工内容 (34)第三节线缆敷线施工条件与操作要点 (34)第四节安装档案 (35)第八章工程质量保证措施 (36)第一节质量管理目标 (36)第二节质量管理方法 (36)第三节工程质量控制措施 (36)第九章施工安全保证措施 (39)第一节安全生产管理 (40)第二节安全生产保障措施 (40)第十章文明施工及环保措施 (41)第一节文明工地管理措施 (41)第二节环境保护管理措施 (42)第十一章成品保护措施 (44)第一节成品保护方法 (44)第二节成品保护措施 (44)第十二章施工协调配合措施 (46)第一节与甲方、监理的协调 (46)第二节与设计单位密切配合 (47)第三节与合作单位之间的协调 (47)第十三章工程保修与回访制度 (47)第一节工程保修制度 (47)第二节定期回访制度 (47)第十四章附件 (48)附件1:项目管理机构人员情况表; (48)附件2:劳动力计划; (48)附件3:拟投入本工程的主要施工机具设备计划表; (48)附件4:拟配备本工程的主要试验及检测仪器设备计划表; (48)附件5:施工平面布置图(图1、图2); (48)附件6:施工进度计划表(表1、表2); (48)附件7:临时设施用地表 (48)第一章编制说明第一节编制依据1.本工程施工招标文件、招标图纸、答疑文件。
办公楼改造装修施工方案及技术措施

第一章施工方案及技术措施1、编制说明我公司在经过认真研究XXXXX支队XXXXX勤务办公楼改造装修采购项目的招标文件、图纸、技术规范以及对现场实地认真勘察的基础上,以科学严谨的态度编写了本施工组织设计。
本施工组设计将为本工程施工的纲领性文件,用以指导本工程的施工与管理,确保各项管理目标的实现,体现业主至上、用户第一的企业精神。
1.1本施工组织的任务本施工组织设计的根本任务,是根据XXXXX支队XXXXX勤务办公楼改造装修采购项目的设计方案和全套工程量清单及工料规范要求,从人力、物力、空间等诸要素着手,在组织劳动力、专业协调、空间布置、材料供应和时间排列等方面,进行科学、合理地部署。
从而达到设计上的精益求精,时间上严格控制工期,质量上精度高,经济上达到合理开支、节约成本。
1.2 编制依据(1)XXXXX支队XXXXX勤务办公楼改造装修采购项目的施工谈判文件;(2)建设单位提供的“XXXXX支队XXXXX勤务办公楼改造装修采购项目”的工程量清单;(3)施工现场的具体情况;(4)国家及省市现行的有关工程设计、施工的政策、标准、施工验收规范及工程质量实施细则;(5)本公司企业标准和质量保证体系;(6)本公司现有的施工力量、技术装备、施工经验及施工管理能力;(7)本公司合作技术力量和行业资源、专业厂商、材料供应商;(8)本公司在其他类似工程施工中总结的经验;(9)其他参考资料。
1.3编制原则(1)科学部署,统筹安排,保证重点,照顾一般。
(2)强化组织指挥,加强管理,保证质量,保证安全,保证工期,保护环境,确保创优。
(3)合理组织、平行、交叉、流水作业,力求均衡生产。
(4)加强防止灾害措施,保证工程和人身机械安全。
(5)优化资源配置,实行动态管理。
(6)精打细算,降低工程成本。
(7)节约用水,节约用电。
(8)协调各方关系,搞好文明施工。
2、工程概况2.1项目名称:XXXXX支队XXXXX勤务办公楼改造装修采购项目2.2建筑地址:XXXXX支队2.3施工范围:具体见XXXXX支队XXXXX勤务办公楼改造装修采购项目工程量清单2.4计划工期:自合同签订之日起30日内3、项目管理班子配备3.1项目班子组织管理机构按项目法施工,成立项目经理部,实行项目经理责任制。
办公楼装修工程施工工艺技术方案

办公楼装修工程施工工艺技术方案办公楼的装修工程施工工艺技术方案,对于办公楼的装修具有重要的意义,可以保证装修工程的顺利进行,并且可以提升办公环境的舒适度和美观度。
下面是一份关于办公楼装修工程施工工艺技术方案的例子,供参考。
一、设计方案1.办公楼装修工程施工工艺技术方案的设计应符合国家相关法规和标准,设计图纸应明确表述各装修材料的选用及施工要求。
2.办公楼装修设计要考虑整体风格与每个部分的实际用途相结合,营造美观、实用的办公环境。
3.设计过程中需充分考虑施工的可行性和安全性,并与施工方进行充分沟通和协商,确保设计方案的可行性。
二、施工工艺1.施工前期准备:施工前应进行场地勘测,制定详细的施工计划和施工进度表,并提前采购装修材料,并进行材料验收和质量检查。
2.墙面处理工艺:根据设计方案,对墙体进行修补、找平,并进行防水和防潮处理,以确保墙面的平整度和稳固性。
3.地面处理工艺:根据设计方案,对地面进行找平、铺设地板、地毯或瓷砖,并进行防潮处理和防滑处理,以确保地面的平整度和安全性。
4.门窗安装工艺:根据设计方案,进行门窗的安装和调试,确保门窗的开关灵活,密封性能良好。
5.局部装饰工艺:如吊顶、隔断、装饰柜等局部装饰工艺,在施工过程中要严格按照设计方案进行施工,并进行必要的防火、防潮和防锈处理。
6.基础设施安装工艺:如电气、水暖、通风等基础设施的安装工艺,要按照设计方案进行布置和安装,并保证其安全和绿色环保。
7.装饰装修工艺:如涂料刷漆、墙纸粘贴等装饰装修工艺,在施工过程中要注意质量和效果,确保装饰效果的美观和耐用。
三、质量控制1.配合监理进行验收:施工工艺技术方案的实施过程中,需密切配合监理的工作,并根据监理的要求进行检查和整改。
2.正确使用施工材料:严格按照设计方案使用施工材料,并注意材料的质量,杜绝使用劣质材料。
3.定期进行工地查验:定期对施工工地进行查验,发现问题及时整改,确保施工工艺的质量和工程的安全性。
办公楼装修工程施工技术方案

办公楼装修工程施工技术方案办公楼装修工程施工技术方案一、基本要求1.装修工程施工时,室内粗装修随砌体由下往上逐层施工,外墙装饰为一次由上往下施工完成。
2.组织专业的施工班组,分别承担各分项装饰工程,实行定任务、定质量、定标准、定时间。
分包到组,实行优质超产重奖,劣质重罚。
保证质量,保证工期。
3.材料供应:订货前取样品交设计、建筑单位审定后方可进货,对易产生色差、规格差的材料应选择同一厂家同一批产品。
材料的垂直运输,室内外装修主要用井字架解决。
水平运输以人工手推车在室内楼面上进行。
4.各层装修顺序为:结构验收→顶棚抹灰→墙面抹灰→门窗框安装→门窗框边填缝→门窗框边抹灰→楼地面找平层→楼地面面层→顶棚、墙面基层浆→门窗扇安装→顶棚、墙面最后一道面层.二、抹灰工程1.一般规定(1)抹灰工程的砂浆等级应符合设计要求。
抹灰工程所用的砂浆配比,材料品种,应按设计要求选用。
(2)抹灰砂浆的配合比和稠度等,应经检查合格后,方可在砂浆中掺用外加剂时,其掺入量应由试验确定。
(3)外墙抹灰工程施工前,应安装好门窗、阳台栏杆和预埋铁件等,并将墙上的施工孔洞用膨胀砂浆堵塞密实。
外墙窗台、窗眉、雨篷、阳台,压顶和突出腰线等,上面应做流水坡度,下面应做滴水线或滴水槽,滴水槽的深度和宽度均不应小于10mm,并整齐一致。
(4)室内墙面、柱面和门洞的阳角,宜用1:2.5水泥砂浆做护角,其高度不应低于1.8m,每侧宽度不小于50mm。
(5)水泥砂浆的抹灰层应在湿润的条件下养护。
(6)一般抹灰按质量要求分为普通、中级和高级三级。
本工程按高级抹灰施工要求:阴阳角找方,设置标筋,分层赶平。
修整,表面压光。
(7)厨厕、浴室天面等凡有坡水需要的地面抹灰应做成倾向出水口的坡水坡度。
(8)凡面层灰浆要压光的,最后一次压光,应在灰浆初凝后(即经过铁抹子压磨而灰浆表层不会变成糊状)及时进行。
抹灰用砂宜用中砂,使用前应过筛,不宜采用特细砂。
(9)抹灰用石灰膏,用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛过筛,并贮存在沉淀池中。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
办公室室内装修工程施工组织技术指导文件一、工程概况、工程名称:...公司办公室室内装修工程施工组织技术指导文件、工程地点:...、工程承包方:青岛荣轩装饰工程有限公司。
、施工部署:依据本工程施工内容特点,采用如下施工顺序:拆除工程→强弱电线路铺设→地面大理石铺装工程→石膏板墙体隔断工程→矿棉板吊顶工程→墙面乳胶漆工程→高隔间安装工程→免漆门安装工程→面板插座、灯具安装。
、建筑规模:约㎡。
、施工工期:天二、施工工艺及技术要求(一)拆除工程根据设计要求拆除原布局结构。
、轻钢龙骨石膏板隔断及免漆门拆除,免漆门扇拆除后保留。
、轻钢龙骨石膏板吊顶及原有灯具线路拆除,灯具拆除后保留。
拆除后所产生垃圾必须及时装袋处理,地面做好清理卫生工作,装袋垃圾运至物业指定的垃圾堆放处,便于其外运清理。
(二)强弱电线路铺设工程(暂定)强弱电施工所需材料全部由甲方提供,乙方负责施工。
、强电插座线路铺装,采用地面开槽,埋装镀锌铁管穿线铺装。
整层施工部分分为几大区域(具体分布甲乙双方协调设计),各区域采用主线贯穿,分线并联方式布线。
接线处地面开槽安装底盒连接,主线可采用4 mm²国标铜芯导线,分线采用2.5 mm²国标铜芯导线。
如有大功率耗电设备另行设计线路荷载,各区域主线分设空气开关漏电保护,便于电路管理及分流。
主工程施工完毕办公家具进场后,再做插座及排插安装。
、强电照明线路铺装,采用顶面布线,吊装镀锌铁管穿线铺装。
整层施工部分分为几大区域(具体分布甲乙双方协调设计),各区域采用主线贯穿,分线并联方式布线。
接线处安装底盒连接,主线可采用4 mm²国标铜芯导线,分线采用2.5 mm²国标铜芯导线。
如有大功率耗电设备另行设计线路荷载,各区域主线分设空气开关漏电保护,便于电路管理及分流。
各个区域按照布局不同分设开关面板,开关线路墙面隐藏埋管铺设,高隔间位置采用明线槽穿线安装。
吊顶工程完毕后安装灯具。
乳胶漆施工完毕后安装开关面板。
、网线及电话线线路铺设,采用地面走线,阻燃穿线管明管铺装,铺装完毕之后做地面大理石铺装隐藏其内。
整层施工部分分为几大区域(具体分布甲乙双方协调设计),从弱电井位置铺设主线至各区域交换机位置,主线采用双线并行,一条为主线路,一条为备用线路,以免后期线路问题影响使用,以备不时。
分线路从各区域交换机位置亦采用阻燃穿线管明管铺设方式分别铺设至各工作位,线路两端预留-1.5m做水晶头。
、音响及监控线路铺设,采用顶面走线,吊装阻燃穿线管铺装,从主控机房位置直接铺设至各所需位置。
(三)地面大理石铺装工程、材料要求:大理石的品种、规格、质量应符合设计和施工规范要求。
水泥:以上普通硅酸盐水泥,并备适量擦缝用白水泥。
砂:中砂、粗砂。
矿物颜料(擦缝用)。
、石材进场后应侧立堆放在室内,侧立堆放,底下应加垫木方。
详细核对品种、规格、数量、质量等是否符合设计要求。
有裂纹、缺棱掉角的不得使用。
水电设备管线等均已完成后再做大理石铺装。
、工艺流程:()、基层处理→弹线→试拼→编号→刷水泥浆结合层→铺砂浆→铺大理石→灌缝()、准备工作:以施工图和加工单为依据,熟悉了解各部位尺寸和做法,弄清洞口、边角等部位的关系。
基层处理:将地面垫层上的杂物清理干净,用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。
()、弹线:在房间的主要部位用棉线拉互相垂直的十字线,用以检查和控制大理石板块的位置,并根据平水线,找出面层的标高在墙面上弹好线。
()、试拼:在正式铺设之前,对每一房间的大理石板块应按图案、颜色、纹理试拼,试拼后按两个方向编号排列,然后按编号码放整齐。
在房间内的两个相互垂直的方向,铺两条干砂,其宽度不大于板块,厚度不小于,根据试拼石材的编号及施工大样图,结合房间实际尺寸,把大理石板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等部位的相对位置。
()、刷水泥浆结合层。
在铺砂浆之前再次将混凝土垫层清扫干净,然后撒水湿润,刷一层素水泥浆(水灰比为左右,随刷随铺砂浆)。
()、扑砂浆:根据水平线,定出地面找平层厚度,拉十字控制线,铺找平层水泥砂浆(找平层一般采用:的干硬性水泥砂浆,,砂浆从里往门口摊铺,铺好后用大杠刮平,再用抹子拍实找平,找平层厚度宜高出大理石底面标高水平线;()、铺大理石块:从里往外沿控制线进行铺设,先进行试铺,对好纵横缝,用橡皮锤敲击木垫板,振实砂浆至铺设高度后,将大理石掀起移至一旁,检查砂浆上表面与板块之间是否吻合,然后正式镶铺,先在水泥砂浆找平层上满浇一层水灰比为的素水泥浆结合层,再铺大理石板,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块向两侧和后退方向顺序镶铺。
()、擦缝:小时后进行灌浆擦缝,灌浆小时后,用丝绵蘸原稀水泥浆擦缝,与板面擦平,同时将板面上的水泥浆擦干净。
、质量标准:()、保证项目:大理石的品种、规格、质量符合设计要求、面层与基层结合必须牢固、无空鼓。
()、大理石表面洁净,图案清晰,光亮、光滑、色泽一致、接缝均匀、周边顺直,板块无裂纹、掉角和缺楞等现象。
()、允许偏差:表面平整度≤,缝格平直≤,接缝高度≤,缝隙间宽度不大于 .⒌成品保护:()、存放大理石不得雨淋、水泡、长期日晒,摆放要采取立放,光面相对,板块背面应支垫木条,下面应垫木方。
()、项目建设周期中应随铺随擦净,揩净布应用软布和干布。
()、铺完的房间应临时封闭小时,不得上人。
()、铺完的房间再进行其它作业施工时应在地面覆盖板加以保护。
(四)石膏板墙体隔断工程、材料及配件:轻钢龙骨主件:75mm竖向主龙骨、横向贯穿龙骨、沿顶龙骨、沿地龙骨。
轻钢骨架配件:支撑卡、卡托、角托、连接件、固定件、附墙龙骨等。
紧固材料:射钉、膨胀螺栓、镀锌自攻螺丝、木螺丝和粘结嵌缝料等。
**9mm纸面石膏板。
、工艺流程放线→安装沿顶龙骨和沿地龙骨→竖向龙骨分档→安装竖向龙骨→安装横向龙骨卡档→安装石膏板→板面接缝处理→面层施工()、放线:根据设计施工图,放出隔墙位置线、门窗洞口边框线,并放好顶龙骨位置边线。
()、安装沿顶龙骨和沿地龙骨:按已放好的隔墙位置线,按线安装顶龙骨和地龙骨,用射钉或膨胀螺栓固定于主体上,其射钉钉距为。
()、竖龙骨分档:根据隔墙放线门洞口位置,在安装顶地龙骨后,按石膏板的规格板宽,分档规格尺寸为,不足模数的分档应避开门洞框边第一块罩面板位置,使破边石膏罩面板不在靠洞框处。
()、安装龙骨:按分档位置安装竖龙骨,竖龙骨上下两端插入沿顶龙骨及沿地龙骨,调整垂直及定位准确后固定。
靠墙、柱边龙骨用射钉或木螺丝与墙、柱固定,钉距为.()、安装横向贯穿卡挡龙骨:根据设计要求,隔墙高度大于时应加横向卡档龙骨。
()、安装石膏罩面板:①、检查龙骨安装质量、门洞口框是否符合设计及构造要求,龙骨间距是否符合石膏板宽度的模数。
②、安装一侧的纸面石膏板,从门口处开始,无门洞口的墙体由墙的一端开始,石膏板一般用自攻螺钉固定,板边钉距为,板中间距为,螺钉距石膏板边缘的距离不得小于,也不得大于,自攻螺钉固定时,纸面石膏板必须与龙骨紧靠。
③、安装墙体内电管、电盒等设备。
④、安装墙体另一侧纸面石膏板:安装方法同第一侧纸面石膏板,其接缝应与第一侧面板错开。
()、接缝做法:①、刮嵌缝腻子:刮嵌缝腻子前先将接缝内浮土清除干净,用小刮刀把腻子嵌入板缝,与板面填实刮平。
②、粘贴接缝带:待嵌缝腻子凝固原形即行粘贴接缝带,先在接缝上薄刮一层白乳胶,厚度为,宽度为接缝带宽,随即粘贴接结带,用中刮刀从上而下一个方向刮平压实,赶出胶腻子与接结带之间的气泡。
拉结带粘贴后,立即在上面再刮一层比拉结带宽左右厚度约的中层腻子,使拉结带埋入这层腻子中。
、成品保护()、轻钢龙骨隔墙施工中,工种间应保证已装项目不受损坏,墙内电管及设备不得碰动错位及损伤。
()、轻钢骨架及纸面石膏板入场,存放使用过程中应妥善保管,保证不变形,不受潮不污染、无损坏。
()、施工部位已安装的门窗、地面、墙面、窗台等应注意保护、防止损坏。
()、已安装完的墙体不得碰撞,保持墙面不受损坏和污染。
(五)矿棉板吊顶工程、工艺流程:弹线安装吊杆→安装龙骨及配件→安装面板。
、施工步骤:()测量放线:依据顶棚设计标高,沿墙柱面四周弹线,作为顶棚安装的标准线。
()吊杆安装:吊杆可用钢筋制作,安装时先将长短适宜的钢筋一端和套丝杆搭接焊好,搭接焊缝长度不小于,吊杆端头螺纹外露长度不应小于,另一端头与*角铁焊好,角铁上开孔眼以安装膨胀螺丝。
根据大样图确定吊点位置弹线,并复验吊点间距,吊点间距为到。
在吊点处,可用Φ冲击钻将吊点对应的楼板底面钻孔洞,将安装有吊杆的膨胀螺栓固定于吊点处。
()龙骨安装:安装基层龙骨时,应将基层龙骨用吊挂件连接在吊杆上,拧紧螺丝卡牢。
基层龙骨接长可用接杆体连接。
基层龙骨安装后进行调平,并应考虑顶棚的起拱高度不少于房间短向跨度的分之一。
将通过配送的卡钩将配送的主龙骨固定在基层龙骨上,将配送的次龙骨直接卡在主龙骨的扣孔中。
()矿棉板安装:待龙骨均安装好并验收合格之后,开始安装矿棉板,安装时应戴手套,保持矿棉板的干净清洁。
(六)墙面乳胶漆工程、施工工艺:()、清理:要将基体表面起皮、松动处清楚干净,然后将表面扫净。
()、修理:用腻子将磕碰及坑洼、缝隙找平,干燥后用砂纸将凸出处磨掉,把浮土扫净。
()、批刮腻子:批刮遍数可由基体表面平整度决定,一般情况为遍,对于石膏板基层,可直接批刮腻子。
对于木基层的第遍应采用批刮石膏粉腻子,第~遍批刮腻子粉。
披挂时一抹紧接一抹,接头不显槎,最后收头要干净利落,第二遍批刮方向应与的一边垂直,干燥后用细砂纸磨平磨光。
()滚涂乳胶漆:为增加遮盖力,提高滚涂效果,先将乳胶漆按相应比例的的清水稀释。
滚涂用软毛辊,将蘸涂料的软毛辊按形滚动,把涂料大致滚在被装饰面上,在左右平稳回来滚动,使涂料均匀散开,最后用软毛辊按一定方向滚一遍。
、质量要求:涂料涂饰工程应涂饰均匀、粘结牢固,不得漏涂、透底、起皮和掉粉。
(七)安装工程、高隔间安装要求:()、所用材料的品种、规格、性能、图案和颜色应符合设计要求。
玻璃板隔墙应使用安全钢化玻璃。
()、玻璃板隔墙的安装必须牢固,玻璃板隔墙须采用胶垫安装固定。
()、玻璃隔墙表面应色泽一致、平整洁净、清晰美观。
接缝应横平竖直,玻璃应无裂痕、缺损和划痕。
嵌缝应密实平整、均匀顺直、深浅一致。
、免漆门安装要求:()、对由加工厂供应的门扇进场前应该核对型号,检查数量及门框和扇的加工质量。
加工质量包括缝子大小、接缝平整、几何尺寸正确及门平整等。
其他材料:合页、插销、门锁、门吸等各种小五金齐备。
()、门套和扇在安装前检查无窜角、翘扭、弯曲、劈裂。
()、留置门洞口时,其尺寸大小要结合装饰、装修做法,留出足够的装饰、装修所需的厚度。
