某酒店部分建筑改造工程施工组织设计

合集下载

某酒店工程施工组织设计范本

某酒店工程施工组织设计范本

某酒店工程施工组织设计范本1. 引言本文档旨在提供一份某酒店工程施工组织设计的范本,以帮助施工团队制定科学合理的组织设计方案,确保施工过程的顺利进行。

2. 项目概述2.1 项目背景某酒店工程是一个高档豪华酒店项目,位于城市中心地带,总建筑面积约为X平方米,包括酒店主楼、配套设施和停车场等。

2.2 项目目标本项目的目标是按照设计方案和合同要求,完成酒店工程的施工任务,确保施工质量、安全、进度和成本的控制,并顺利交付给业主。

3. 组织结构为了合理分工、高效协同,本项目的施工组织结构设计如下:3.1 总承包方总承包方是本项目的组织者和协调者,负责协调各个分包单位之间的工作关系,确保项目的整体进展。

3.2 分包单位对于规模庞大的项目来说,常常需要将工程按照专业分包给不同的承包方。

本项目的分包单位包括:土建承包商、机电承包商、装饰承包商等,每个分包单位负责各自专业范畴内的施工工作。

3.3 施工队伍施工队伍是各个分包单位的操作人员,负责具体施工工作,包括工人、技术人员等。

他们根据分包单位的要求进行协作和配合,完成各自职责范围内的工作。

4. 施工组织设计根据本项目的特点和要求,我们制定了以下施工组织设计方案:4.1 总体施工计划总体施工计划是对整个工程施工过程按照时间顺序进行规划和安排的文档,包括施工工序的安排、资源配置、工期计划等内容。

4.2 工程布置方案工程布置方案是根据工地实际情况和工程要求,确定各种临时设施、材料堆放区、施工用电用水等布置位置和要求的方案。

4.3 施工方法施工方法是根据工程特点和技术要求,确定工程施工各个阶段的具体作业方法和工艺流程的方案,包括施工工序、施工顺序、操作规程等。

4.4 安全生产组织设计安全生产组织设计是根据国家安全生产法律法规和项目实际情况,制定各种安全管理规定和安全措施,以确保施工过程中的安全。

4.5 质量管理组织设计质量管理组织设计是为了提高施工质量,制定各种质量控制规定和质量检查方法,确保施工质量符合设计要求和建筑标准。

酒店改造土建工程施工组织设计

酒店改造土建工程施工组织设计

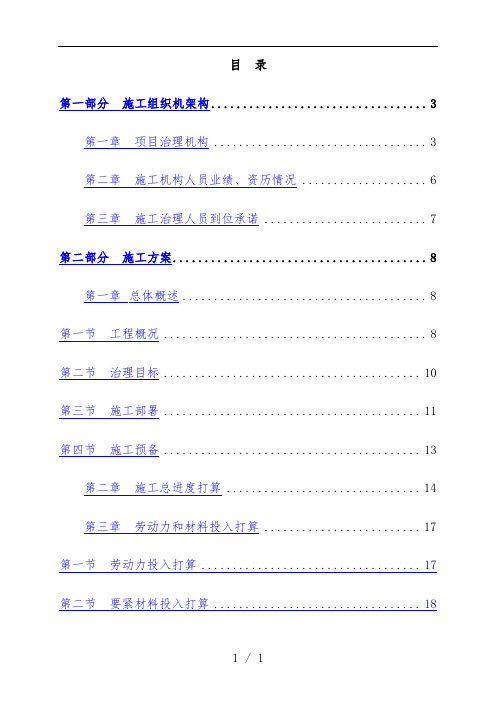

目录第一部分施工组织机架构 (3)第一章项目治理机构 (3)第二章施工机构人员业绩、资历情况 (6)第三章施工治理人员到位承诺 (7)第二部分施工方案 (8)第一章总体概述 (8)第一节工程概况 (8)第二节治理目标 (10)第三节施工部署 (11)第四节施工预备 (13)第二章施工总进度打算 (14)第三章劳动力和材料投入打算 (17)第一节劳动力投入打算 (17)第二节要紧材料投入打算 (18)第四章施工平面布置 (18)第一节施工平面布置 (18)第二节施工平面治理 (20)第五章关键施工技术、工艺 (23)第一节测量放线 (23)第二节基础工程 (25)第三节主体结构工程 (30)第四节砌筑及装修工程 (38)第五节屋面工程 (45)第六节门窗制安 (47)第七节电气安装 (50)第八节给排水安装 (55)第九节消防工程 (60)第六章质量保证措施63第一节质量目标和质量保证体系 (63)第二节质量操纵治理程序 (65)第三节工程质量监控措施 (67)第四节质量保证措施 (71)第五节要紧工序的施工技术保证措施 (73)第六节单项工艺实施质量操纵措施 (76)第七节成品爱护措施 (83)第七章安全文明施工措施 (84)第一节安全施工措施 (84)第二节文明施工措施 (88)第八章技术资料的移交和归档 (90)第三部分施工机械设备投入一览表 (91)第四部分治理服务水平承诺 (93)第一部分施工组织机架构第一章项目治理机构建立以项目经理为首的项目经理部,承担整个项目施工全过程的质量、工期、安全、文明施工等的组织协调和治理工作。

项目经理部将以项目经理为首,同时配备项目副经理、项目副经理、技术负责人、施工员、质安员、资料员、材料员及各专业专职人员。

全面负责该工程的施工、技术、进度、安全、质量、材料、文明施工及消防等工作,由项目经理负责具体组织实施,落实到现场具体人员;并定期召开技术安全、工程协调会议,提高工程质量,加快工程进度。

某宾馆改造工程施工组织设计

某宾馆改造工程施工组织设计

目录第一章编制说明 (2)第二章工程总体概况 (3)第三章施工进度计划 (16)第四章劳动力和材料投入计划及保证措施 (20)第五章机械设备的投入计划 (21)第六章施工平面布置及临时设施布置 (22)第七章主要分部分项工程施工措施 (24)第八章关键施工技术、工艺及工程项目实施的 (44)第九章安全施工措施 (57)第十章环境保护与文明施工措施 (68)第十一章质量保证措施 (71)第十二章新技术的应用及违约责任承诺 (89)第十三章成品、半成品防护措施 (91)第十四章质量回访及工程保修措施 (92)1第一章编制说明1. 编制依据1.1 本工程的招标文件和招标单位提供的有关设计施工图及参考资料。

1.2 国家现行有关的有效版本建筑安装、施工技术规范及验收规范、规程及建筑施工手册。

1.3 现场勘察、调查的实际情况。

1.4 我公司现有的机械设备、技术水平、施工经验及经济实力。

1.5 我公司《质量手册》和《程序文件》。

2. 编制原则2.1 严格执行基建程序、发挥本公司技术优势,按“精心施工,科学管理,创一流精品,让顾客满意”的公司质量方针,尽快发挥业主投资效果。

2.2 保证满足施工招标文件的规定要求,满足设计施工图纸的要求。

2.3 保证按有关标准、规范的要求施工,全面执行ISO9001 国际标准化管理体系,达到合同要求的质量等级。

2.4 保证按先进、合理、文明施工的原则进行施工布置与施工管理,达到缩短工期、降低施工2成本的目的。

3. 编制目的3.1 确保投标文件满足建设单位对工程建设的要求。

3.2 确保投标文件满足招标文件、施工图纸的要求。

3.3 确保投标方案达到合同要求的质量等级。

3.4 确保投标方案满足施工工期、降低施工成本的目的。

4. 工程范围及方式4.1 本工程的范围包括:土建工程、桩基础工程。

5. 工期本工程的工期要求为:145(日历)天。

第二章工程总体概况1.工程总体简介某**宾馆(**培训中心)改造工程是一栋五层的宾馆,地下一层为车库及设备房、首层为大堂、会议、餐厅,二层以上为客房。

大酒店部分建筑改造装饰装修工程施工组织设计方案

大酒店部分建筑改造装饰装修工程施工组织设计方案

大酒店部分建筑改造装饰装修工程施工组织设计方案一、项目背景该项目是一家大酒店的部分建筑改造装饰装修工程施工组织设计方案。

酒店既要满足宾客的住宿需求,又要营造出一种高雅、舒适、豪华的体验感。

因此,本方案着重考虑到酒店的功能性、实用性、美观性和客户体验。

同时,考虑到施工过程中的安全、环保、效率等问题,并制定相应的施工组织设计方案。

二、施工组织设计方案1.项目范围本项目涉及酒店大堂、客房、餐厅、健身房、游泳池等地方的建筑装修改造。

2.施工时限本项目施工周期为6个月,其中大堂、客房、餐厅的改造工程为4个月,健身房和游泳池的改造工程为2个月。

3.安全措施酒店装修改造工程需要采取一系列安全措施,包括:(1)施工现场设置安全防护围挡和警示标志,确保施工现场人员和过往行人的安全。

(2)配备个人防护用品,包括安全帽、安全鞋、手套、口罩等。

(3)为工人进行安全培训,提高他们的岗位责任意识和安全意识。

(4)在施工现场设置消防器材,确保火灾安全。

4.环保措施为保护环境,施工过程需要采取一系列环保措施,包括:(1)施工现场积极开展垃圾分类,严格控制扬尘、噪音和振动的污染。

(2)设立专门的垃圾堆场,及时清理污染物,保持施工现场的整洁卫生。

(3)指派专人对施工现场进行环境监测,确保施工过程对环境的影响尽可能的降到最低。

5.施工组织管理本施工方案采用主承包商管理模式,将大堂、客房、餐厅的装修改造工程合并进行招标,由一家主承包商负责管理。

健身房和游泳池的装修改造工程则单独进行招标,由另一家承包商负责管理。

6.施工技术方案本方案采用BIM技术进行施工设计和计算,确保施工过程的精准和高效。

同时,施工过程中需要按照设计要求进行验收和监控,保证施工质量。

7.施工人员管理施工过程中,需要根据项目需要,招募具有相关经验和资质的工人。

每个工人要进行严格的培训和安全教育,具备相应的技术和安全保障能力。

施工进程中,需设置专门的监理人员,对施工质量、安全和环保问题进行监管。

浙江某宾馆改扩建工程施工组织设计方案

浙江某宾馆改扩建工程施工组织设计方案

浙江某宾馆改扩建工程施工组织设计方案清晨的阳光透过窗帘的缝隙,洒在了桌面上,我拿起笔,开始构思这个浙江某宾馆改扩建工程施工组织设计方案。

这是一个具有挑战性的任务,但对我来说,这正是展现我10年方案写作经验的时候。

我们需要明确宾馆改扩建工程的目标。

这次改扩建工程旨在提升宾馆的整体形象,扩大客房数量,提升客房品质,增加宴会厅、会议室等公共区域,以满足日益增长的客户需求。

一、项目概况1.工程名称:浙江某宾馆改扩建工程2.工程地点:浙江省某市中心3.工程规模:地上15层,地下2层,总建筑面积约为3.5万平方米4.工程投资:约5亿元5.工程期限:18个月二、施工组织设计1.施工总体布局本次改扩建工程分为三个阶段:拆除旧楼、新建主楼、室内外装修。

对旧楼进行拆除,拆除过程中要注意安全,避免对周围建筑和设施造成影响。

拆除完成后,立即开始新建主楼,同时进行室内外装修工程。

2.施工现场管理施工现场要实行封闭式管理,设立专门的施工入口和出口,确保施工人员、材料和设备的有序流动。

施工现场要设置临时设施,如临时办公室、仓库、宿舍等,以满足施工需求。

3.施工进度安排拆除旧楼阶段:预计2个月完成新建主楼阶段:预计12个月完成室内外装修阶段:预计4个月完成4.施工技术措施(1)主体结构:采用钢筋混凝土框架-剪力墙结构,确保建筑物的稳定性和安全性。

(2)地基与基础:采用桩基承台基础,确保地基承载力满足设计要求。

(3)防水:屋面、卫生间、厨房等部位采用防水材料,确保防水性能。

(4)保温隔热:外墙采用保温隔热材料,提高建筑物的节能性能。

(5)电气:采用智能化电气系统,提高宾馆的智能化水平。

5.施工质量保证(1)严格把控材料质量,不合格的材料坚决不用。

(2)加强施工过程的质量监管,发现问题及时整改。

(3)建立健全质量管理体系,确保施工质量符合设计要求。

6.安全文明施工(1)施工现场设置安全警示标志,加强安全宣传教育。

(2)严格执行安全操作规程,防止安全事故的发生。

大酒店部分建筑改造装饰装修工程施工组织设计方案范本

大酒店部分建筑改造装饰装修工程施工组织设计方案范本

大酒店部分建筑改造装饰装修工程施工组织设计方案范本
一、前言
大酒店是城市的一道风景线,为提升整体氛围和服务质量,进行部分建筑改造
装饰装修工程非常必要。

本文旨在提出针对大酒店部分建筑的施工组织设计方案范本,确保施工质量、工期和安全。

二、项目背景
大酒店位于市中心繁华地段,建筑历史悠久,为保留传统风格的同时提升现代
化服务水平,计划进行部分建筑改造装饰装修工程。

改造范围包括大堂、客房和餐厅等区域,需进行设施更新和装修升级。

三、施工组织设计方案
1. 工程准备阶段
•制定施工计划:根据项目需求和工期,合理安排施工进度,确保效率。

•安全防护规划:制定安全防护措施,确保施工期间的安全。

•物资采购:提前采购施工所需材料,避免停工等问题。

2. 施工阶段
•施工队伍组建:招聘经验丰富的施工人员,确保工程质量。

•工艺流程规范:按照设计方案,严格执行施工工艺,提升装修效果。

•质量监控:设立质量检查点,及时发现并解决施工质量问题。

3. 完工阶段
•设备调试:完成装修后进行设备调试,确保设施正常运行。

•清洁卫生:清理施工遗留物,保持环境整洁。

•最终验收:与业主进行最终验收,确保工程符合预期。

四、项目效果
通过对大酒店部分建筑的改造装饰装修工程施工组织设计方案的实施,将提升
大酒店整体形象和服务质量,为顾客提供更加舒适的入住体验,促进酒店经营效益的提升。

五、结语
本文提出的大酒店部分建筑改造装饰装修工程施工组织设计方案范本,旨在保障施工质量和工期的同时提升安全性。

施工方可根据实际情况加以调整,以达到最佳效果。

大酒店部分建筑改造装饰装修工程施工组织设计方案范文

大酒店部分建筑改造装饰装修工程施工组织设计方案1. 项目概述本项目涉及大酒店中一些公共区域的改造装饰装修工程,主要包括前厅、大堂、休息厅、餐厅、咖啡厅、会议室等区域。

改造目的是为了提高大酒店的整体形象和服务水平,同时增加客户满意度。

2. 工程规模本工程总面积约为5000平方米,涉及的工程内容包括:•前厅、大堂、休息厅的地面、墙面、天花板的整体改造;•餐厅和咖啡厅的室内装修;•会议室的大型投影仪和音响设备的安装。

3. 施工组织设计3.1. 项目管理本项目的项目经理将负责组织、协调和管理本项目的所有施工工作。

同时,将提供项目进展报告,以便项目组成员和客户及时了解项目的进展。

3.2. 施工推进计划根据施工周期和工程量,本项目将制定详细的施工计划。

施工过程中,要对进度进行管理和控制,确保项目按时完成。

3.3. 施工安全管理在工程进行期间,施工单位要严格按照《安全生产法》等相关法律法规,制定安全计划,确保施工过程安全无事故。

3.4. 施工质量管理在施工过程中,施工单位要把握施工质量,确保每一个施工环节的质量,按照工程质量验收标准进行验收,并制定相应的整改措施。

3.5. 物资采购管理根据施工进度和需要,施工单位要统筹考虑物资采购工作,并在合法、合规、经济、可行的前提下采购到优质的材料和设备。

3.6. 人员管理施工单位要对施工人员进行安全教育和技术培训,确保所有工人有能力、有资格、有信心完成各项施工任务。

4. 施工技术措施4.1. 施工安全技术措施在施工过程中,要严格按照《安全生产法》等法律法规,对施工人员进行安全教育和培训,并做好安全防范措施,确保施工过程中的安全。

4.2. 施工质量技术措施在施工过程中,要进一步加强施工质量控制,制定质量保证措施,确保施工工程的质量符合设计要求和验收标准。

4.3. 施工进度技术措施施工单位要在施工计划的基础上,建立施工进度管理信息系统,设置每日/每周/每月的施工进度安排和报告,以便有效地把控施工进度。

( 工程文档)XXX大酒店部分建筑改造装饰装修工程施工组织设计

39XX大酒店部分建筑改造装饰装修工程编制日期:2004年5月10日编制单位:目录第一卷 XX大酒店部分建筑改造装饰装修工程.doc ... 2TxVunJza65第一章工程简况及特点 (2)第二章各分部分项工程完整的施工方案 (3)第三章质量保证体系完整、技术措施科学合理.. 18TxVunJza65第四章平面图及人材机 (24)第五章安全防范、文明施工 (25)第六章冬、雨季施工措施..................... 错误!未定义书签。

第七章确保工期的技术措施................... 错误!未定义书签。

第八章的下管线及其它的上的下设施的保护加固措施错误!未定义书签。

TxVunJza65第一卷 XX大酒店部分建筑改造装饰装修工程第一章工程简况及特点1.1工程简况:1.2工程特点1.我们在充分考虑了该工程的施工特点、难点后,有充足的信心,保证按质、按期、全面的完成XX大酒店部分建筑改造装饰装修工程。

TxVunJza652.为保证该工程的文明施工,我公司在施工现场只设置作业区,生活区在工的附近另行安排。

我公司将对施工区环境卫生,安排专业人进行管理。

减轻对人身健康的危害,最大限度的降低噪音,避免影响周围营业场所的正常营业,减少粉尘,减轻对人们的危害,垃圾清除、堆放、废水排放要有针对措施,确保本工程达到“文明工的标准”。

TxVunJza653.在安全施工方面,我公司指定一些安全制度,并在进场前,有工程部与总公司签订安全防火责任制度,明确安全治保员施工期间安全责任,工期结束进行检查评比奖励。

TxVunJza654.为了确保工程质量,达到预期的装饰效果,便于成品保护及现场安全施工管理,在施工现场设置必要的安全设施、指示牌、警示牌。

TxVunJza651.3本工程采用的技术规范1.建筑工程施工质量验收统一标准GB50300—2001)2.砌体工程施工质量验收规范GB50203—2002)3.木结构工程施工质量验收规范GB50206—2002)4.建筑装饰装修工程验收规范GB50210—2001)5.建筑给水排水及采暖工程工程施工质量验收规范GB520210—2001)6.通风与空调工程工程施工质量验收规范GB50243—2002)7.建筑电气工程工程施工质量验收规范GB50303—2002)第二章各分部分项工程完整的施工方案2.1施工进度计划(详见施工进度计划表>本工程施工进度计划,以轻钢龙骨吊顶纸面石膏板吊顶、石材、的砖、的毯、木饰面、墙砖、墙纸、马赛克、软包、木结构制作安装、油漆、五金件安装、电气安装及其它零星工程等分项工程为主进行安排,采取工种与工种之间进行合理安排、流水作业及交叉作业,以避免待工误时现象,从而更有力的保证按时完工。

酒店建筑改造工程施工组织设计

酒店建筑改造工程施工组织设计一、项目背景及概况酒店建筑改造工程施工组织设计是指在酒店建筑改造工程实施过程中,合理、科学地组织和安排施工活动,以确保工程顺利进行、质量可控、安全有保障的设计方案。

本文档将详细介绍酒店建筑改造工程施工组织设计的相关内容。

二、施工组织设计原则在进行酒店建筑改造工程施工组织设计时,需要遵循以下原则:1. 安全第一原则在施工组织设计过程中,安全是最重要的考虑因素。

必须确保施工现场的安全,包括防止事故和确保工人和居住在附近的人员的安全。

2. 经济合理原则在施工组织设计过程中,需要充分考虑工程的经济效益。

合理利用资源、优化施工流程,降低施工成本,提高项目的经济效益。

3. 质量可控原则在施工组织设计过程中,需要制定严格的质量控制方案,确保施工质量符合设计要求和标准,并且按时交付。

4. 环境保护原则在施工组织设计过程中,需要考虑环境保护,采取相应的措施减少对环境的污染和破坏。

5. 协调统一原则在施工组织设计过程中,需要协调各方利益关系,统一指挥,确保施工进度和施工质量。

三、施工组织设计内容1. 施工方案设计施工方案设计是酒店建筑改造工程施工组织设计的核心内容。

需要对整个施工过程进行细致的规划和设计,包括施工工序、施工方法、施工流程等的确定。

2. 施工组织机构设计施工组织机构设计是指为了实施施工工程而建立的各种组织机构,包括施工管理组织、施工队伍组织、施工协调组织等。

3. 施工资源配置设计施工资源包括人力资源、物力资源、财力资源等。

在施工组织设计中,需要科学合理地配置这些资源,以确保施工活动的顺利进行。

4. 施工安全保障设计施工安全保障是施工组织设计中非常重要的一项内容。

需要对施工过程中存在的各种安全风险进行评估和控制,并制定相应的安全措施和应急预案。

5. 施工质量控制设计施工质量控制设计是保证工程质量的关键环节。

需要制定详细的施工质量控制方案,对各个施工阶段的质量进行监控和检验,并及时纠正存在的质量问题。

大酒店部分建筑改造装饰装修工程施工组织设计方案

大酒店部分建筑改造装饰装修工程施工组织设计方案一、项目概述该项目为大酒店的部分建筑改造装饰装修工程,施工地点位于市中心繁华地带,占地面积约1000平方米。

该工程包括大堂装修、客房装修、餐厅改造等部分,旨在提升酒店的整体档次和品质,增加竞争力。

二、施工组织设计方案1. 项目管理为确保该工程按计划顺利进行,设计方案将严格执行项目管理流程,确保施工期间各项工作协调配合,保质保量完成工程任务。

项目管理流程包括项目启动、计划制定、进度控制、质量管理、安全管理、验收交付等环节,各环节之间进行有机衔接,保证工程质量和进度。

2. 安全保障为确保施工期间安全生产,设计方案将制定相应的安全管理规定,执行各项安全措施,保证工作场所的安全和卫生。

具体包括制定安全标准化管理办法、负责现场作业,及时发现并消除安全隐患等。

3. 工程质量保障在工程质量上,设计方案将选用优质环保材料,实行精细化施工,确保工程质量达到预期效果。

工作过程中,每个施工环节都将进行逐一检查,对发现的质量问题进行及时修改,严格保证施工质量。

4. 进度控制为确保工程进度顺利,设计方案将制定详细的施工计划,设定并执行严格的工期控制标准。

确定工程完成期限、划分工程分部分项。

根据施工规划,制定日程安排,定期排查工作进展情况,控制施工进度。

5. 成本控制针对该工程的成本,设计方案将制定详细的成本控制方案,通过合理的物资采购、降低人力成本等手段,控制工程总体成本。

同时,规范施工流程,提高施工效率,降低成品率,降低工程质量问题成本。

6. 建筑改造方案大堂部分:大堂采用现代风格,主色调为优雅的灰色,保持原有的空间通透度,设计一些能够让顾客留下深刻印象的装饰元素,如壁画、雕刻等。

客房部分:客房定位高端,以简明、雅致的风格为主。

通过粉墙黑白地毯、紫色床品等组合搭配,营造出一个舒适宜人的环境感。

餐厅改造部分:餐厅设计以现代化和舒适为主旨,用新型材料和方式创造场所性和氛围,自然、细致的手法营造内部意境,追求精神享受。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录第一章工程概况及特点 (2)第二章各分部分项工程完整的施工方案 (3)第三章质量保证体系完整、技术措施科学合理 (24)第四章平面图及人材机 (31)第五章安全防范、文明施工 (32)第六章冬、雨季施工措施 (37)第七章确保工期的技术措施 (39)第八章地下管线及其它地上地下设施的保护加固措施 .............................. 错误!未定义书签。

1第一章工程概况及特点1.1工程概况:1.2工程特点1.我们在充分考虑了该工程的施工特点、难点后,有充足的信心,保证按质、按期、全面地完成某酒店部分建筑改造装饰装修工程。

2.为保证该项目的文明施工,我公司在施工现场只设置作业区,生活区在工地附近另行安排。

我公司将对施工区环境卫生,安排专业人进行管理。

减轻对人身健康的危害,最大限度地降低噪音,避免影响周围营业场所的正常营业,减少粉尘,减轻对人们的危害,垃圾清除、堆放、废水排放要有针对措施,确保本工程达到“文明工地标准”。

3.在安全施工方面,我公司指定一些安全制度,并在进场前,有项目部与总公司签订安全防火责任制度,明确安全治保员施工期间安全责任,工期结束进行检查评比奖励。

4.为了确保工程质量,达到预期的装饰效果,便于成品保护及现场安全施工管理,在施工现场设置必要的安全设施、指示牌、警示牌。

1.3本工程采用的技术规范1.建筑工程施工质量验收统一标准(GB50300—2001)22.砌体工程施工质量验收规范(GB50203—2002)3.木结构工程施工质量验收规范(GB50206—2002)4.建筑装饰装修工程验收规范(GB50210—2001)5.建筑给水排水及采暖工程工程施工质量验收规范(GB520210—2001)6.通风与空调工程工程施工质量验收规范(GB50243—2002)7.建筑电气工程工程施工质量验收规范(GB50303—2002)第二章各分部分项工程完整的施工方案2.1施工进度计划(详见施工进度计划表)本工程施工进度计划,以轻钢龙骨吊顶纸面石膏板吊顶、石材、地砖、地毯、木饰面、墙砖、墙纸、马赛克、软包、木结构制作安装、油漆、五金件安装、电气安装及其它零星工程等分项工程为主进行安排,采取工种与工种之间进行合理安排、流水作业及交叉作业,以避免待工误时现象,从而更有力地保证按时完工。

2.2各分部分项工程完整的施工方案(一)石材铺贴楼地面1.施工准备(1)地面石材施工,在选材上要达到规格尺寸方正,表面平整光滑,不能有缺边掉角、裂纹及污染变色等缺陷。

(2)拆除包装前防止受潮及污染,并做好半成品的保护。

2.施工工艺清理基层→弹线→安装标准块→铺贴→补缝→养护3.施工方法与技术措施3(1)对色编号:石材地面铺设前,应对材料进行试拼对色、拼花、编号,以对号入座,试拼后,要保证地面石材前后左右的花纹,颜色基本一致,纹理通顺,接缝严密吻合,角度垂直,线条顺直。

(2)基层修补:检查基层平整情况,偏差较大的应先凿平和修补,并将基层清扫干净。

(3)找水平、弹线,在素混凝土找平层上贴水平灰饼,弹线找中找方,并找出拼花板的位置,施工前一天洒水,湿润基层。

(4)铺设顺序:弹线后应先铺若干条干线作为基准,起标筋作用,一般先由厅中线往两侧采取退步法铺贴。

(5)铺贴:按照弹线位置拉通线将板块依线平稳放下,用木锤或橡皮锤垫木轻击,使砂浆振实,缝隙宽度、平整度满足要求后,揭开板块,在其背后批白水泥一道,再正式铺贴,轻轻敲击、找直找平。

(6)铺设中,随时用水平尺和楔形塞尺检查板块间的接缝高低差,发现问题及时处理,以满足质量要求。

(7)将地面及缝隙清理干净,用美纹纸带将每一条缝粘贴起来,以防止缝隙污染发黑。

(8)养护:板材铺设24小时后,应洒水养护1-2天,以补充砂浆在硬化过程中所需要的水分,保证板材与砂浆粘结结实牢固,养护期3天之内禁止踩踏。

(9)补缝:地面养护期过后,撕掉美纹纸将板缝清理干净,然后用同种颜色的物质进行补缝,要求缝隙饱满、基本无色差。

(10)打腊:采用进口蜡水由专业保洁公司进行地面打腊保护。

(11)整个石材地面全部结束后,用2M长水平垂直测量仪(设备允许误差为正负0.5MM),楔形塞尺(设备允许误差为正负0.3MM)拉5M线,不足5M拉通线、直尺等检测进行检查。

4.质量满足下列标准:45.施工工艺标准(1)所选用的材料必须符合国家有关材料要求和选用标准,并提供产品合格证。

(2)颜色必须符合要求,不得有裂纹或缺楞掉角的缺陷或其它质量问题。

(3)板块与基层的粘接应牢固,不应有空鼓。

(4)表面整洁,颜色一致,接缝均匀,图纹拼花自然。

(5)石材板块边角正,拼花图案符合设计要求,缝线顺直自然。

(6)在使用期内不出现绒状粉斑点纹饰。

(二)地砖工程1.工艺流程施工准备→基层处理→选砖→铺贴→养护→勾缝2.施工方法与技术措施(1)基层清理:基层表面的砂浆、油污和垃圾应清除干净,用水冲洗、晾干。

铺贴地面地砖首先检查找平层是否按设计要求,再按地面标高留出地砖厚度做标准点。

基层必须清扫干净,并浇水湿润不得有积水,以保证垫层与基层结合良好,基层表面涂刷纯水泥砂应均匀,并做到随刷随铺水泥砂浆结合层。

(2)弹线:以房间中心点,弹出相应垂直的两条定位线,在定位线上,按照地砖的尺寸进行分5隔,附和标高及尺寸,特别是对于卫生间内的尺寸复核要仔细、认真,真正做到尺寸准确同时,在卫生间四周进行弹线,以便控制标高。

(3)选砖:所有面砖在正式铺贴前,要全面检查其表面的色差问题,要认真挑选,单独分类堆放,真正做到色泽一致。

(4)浸水:挑选好的面砖必须要放在水中浸泡2-3小时后才能使用,以避免其由于干燥吸收砂浆的水份而引起空鼓。

(5)灰饼、标筋:按设计要求进行地面弹线并按设计标高做好灰饼或标筋,保证面砖铺贴后表面平整度,缝格平直度等满足要求,根据墙面水平基准线,弹出地面标高线,然后在房间四周做灰饼,灰饼表面应比地面标高线低一块所铺面砖的厚度。

(6)铺结合层砂浆:铺砂浆前,基层应浇水湿润,均匀涂刷一层素水泥浆为结合层,结合层要全面、周到,然后铺1:3的水泥砂浆20-25MM厚作为粘结找平层,并用木抹子搓成毛面。

(7)在铺面层时,应浸水湿润,并将地砖背面浮灰杂物清除干净,待板块饱和,取出阴干后使用,铺贴时,要让面砖的一边先放下,然后慢慢放下另外三边,以防有气泡产生,面砖放下后,及时用小橡胶锤敲击地砖,让其能全面与找平层结合在一起,同时,边敲边看面砖,用后不停地感觉四角与周边面砖之间的关系,然后用2M长水平垂直测量仪及塞尺进行检查,使贴好的面砖表面平整度、垂直度,接缝高低差及缝格平直度均要满足设计及质量检验优良评定要求。

(8)压平、拨缝:每铺完一个房间或一个段落,用喷壶略洒水,压实后,拉通线先竖缝后横缝进行拨缝调直,使缝口平直、贯通,调缝后,再用木锤、拍板砸平。

破损面砖应更换,随即将缝内余浆或砖面上的灰浆擦去。

(9)嵌缝:在其养护期2天过后及时按设计要求进行勾缝处理,即将缝口处理干净,刷水湿润,用1:1水泥砂浆进行勾缝,嵌缝应做到密实、平整、光滑。

水泥浆砂凝结前,彻底清除砖面灰浆。

(10)养护:嵌缝砂浆终凝后,铺锯末浇水养护不得少于5昼夜,做好养护、保护工作,在养护6期间严禁上人或使用,用彩条布等进行全面保护。

(三)地毯铺设1、施工工艺清理基层→弹线分格→铺设→修整、清洁2、施工方法与技术措施(1)清理基层:水泥砂浆或其他地面质量保证项目和一般项目,均应符合验评标准。

地面铺设地毯前应干燥,其含水率不得大于8%。

对于酥松、起砂、起灰、凹坑、油渍、潮湿的地面,必须返工后方可铺设地毯。

(2)弹线分格:首先应量准所铺房间的实际尺寸,弹好分格控制线。

(3)铺设:进口地毯铺张机对地毯进行接伸,确保地毯平直。

如拉伸一遍不平直还需重复拉伸,直到拉平为止。

然后将地毯固定在倒刺板上,将毛边掩好,门口处地毯的敞边装上地毯压边条或同门外地毯进行合缝处理。

(4)收口:在两块不同材质地面交接处,应选择合适的收口条,如果两种地面标高一致,可以选用铜条或不锈钢条,以起到衔接与收口的作用。

如果两种地面的标高不一致,一般选用铝合金“L”形收口条,将地毯的毛边伸入收口内,在把收口条端部砸扁,起到收口与固定的双重作用。

(5)修整、清洁:铺设完毕,休整后将收口条固定,之后,吸尘器清扫一遍。

3、铺设的质量要求(1)选用的地毯材料及衬垫材料,应符合设计要求;(2)地毯固定牢固,不能有卷边与翻边的现象;(3)地毯表面平整,不能有打皱、鼓包现象;(4)地毯拼缝处平整、密实,在视线范围内应不显拼缝;(5)地毯同其他地面的收口或交接,应顺直,视不同部位选择合适的收口或交接材料。

7(6)地毯的绒毛应理顺,表面应洁净,无油污及杂物。

(四)木踢脚线安装工程1.施工方法与技术措施1)木踢脚线应在木地板抛光后再安装,以保证踢脚板的表面平整。

2)在墙内安装踢脚板的位置,每隔400MM打入木楔,安装前,先按设计标高将控制线弹到墙面,使木踢脚板上口与标高控制线重合。

3)木踢脚板与地面转角处安装木压条或安装圆角成品木条。

4)木踢脚板接缝处应做接榫或斜坡压搓,在90度转角处可做成45度斜角接搓。

5)木踢脚板背面刷水柏油防腐剂。

安装时,木踢脚板要与立墙贴紧,上口要平直,钉接要牢固,用气动打钉直接钉在木楔,若用明钉钉接,钉帽要砸扁,并冲入板内2-3MM,油漆时用腻填平钉孔,钉子的长度是板厚度的2.0-2.5倍,且间距不宜大于1.5M。

6)油漆涂饰工作待室内一切施工完毕进行,木踢脚板的油漆施工,应与木地板面层同时进行,同时,油漆颜色与木地板同色,这样有利于保证地板质量,方便组织施工和成品保护。

2、质量要求1)木踢脚板应钉牢墙角,表面平直,安装牢固,不应发生翘曲或呈波浪形等情况。

2)采用气动打钉枪固定定木踢脚板,若采用明钉固定时钉帽必须打扁并打入板中2-3MM,钉时不得在板面留下伤痕,板上口应平整,拉通线检查时,偏差不得大于3MM,接搓平整,误差不得大于1MM。

3)木踢脚板接缝处作斜边压搓胶粘发法,墙面明、阳角处宜做45度斜边平整粘接接缝,不得搭接。

木踢脚板与地坪必须垂直一致。

4)木踢脚板含水率按不同地区的自然含水率加以控制,一般不应大于18%,相互胶粘接缝木材含水率相差不应大于1.5%。

(五)木线安装工程81.木线固定1)木装饰线在条件允许时,应尽量采取胶粘固定。

2)如果需要钉固定,最好采用气钉枪钉。

3)如圆钉,应将钉头打扁再钉,钉的位置应在木装饰线的凹槽部位或背视线的一侧。

4)半圆木装饰线,其位置高度小于1.5M时,钉在木线中点偏下部,大于1.7M时,钉在木线中点偏上部,避开人的视线。

5)采用气钉枪钉固时,因钉眼小,远视并不明显,对钉固位置的要求并不严格。
