建筑工程施工日志记录标准内容和方法

合集下载

施工日志的内容及要求

施工日志的内容及要求

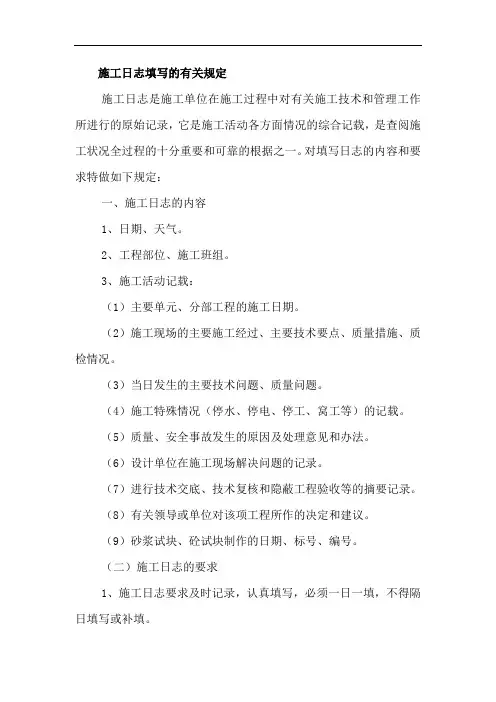

施工日志填写的有关规定
施工日志是施工单位在施工过程中对有关施工技术和管理工作所进行的原始记录,它是施工活动各方面情况的综合记载,是查阅施工状况全过程的十分重要和可靠的根据之一。

对填写日志的内容和要求特做如下规定:
一、施工日志的内容
1、日期、天气。

2、工程部位、施工班组。

3、施工活动记载:
(1)主要单元、分部工程的施工日期。

(2)施工现场的主要施工经过、主要技术要点、质量措施、质检情况。

(3)当日发生的主要技术问题、质量问题。

(4)施工特殊情况(停水、停电、停工、窝工等)的记载。

(5)质量、安全事故发生的原因及处理意见和办法。

(6)设计单位在施工现场解决问题的记录。

(7)进行技术交底、技术复核和隐蔽工程验收等的摘要记录。

(8)有关领导或单位对该项工程所作的决定和建议。

(9)砂浆试块、砼试块制作的日期、标号、编号。

(二)施工日志的要求
1、施工日志要求及时记录,认真填写,必须一日一填,不得隔日填写或补填。

2、施工日志填写时字迹要工整,所记录的事项和数据应准确、真实,必要时应附有简图、计算公式、计算结果等。

3、施工日志从工程开始施工至工程竣工止,由单位工程施工负责人逐日进行记录,要求记录的内容必须连续和完整;并进行编页、编号,不得缺页、撕页、重抄、重写,应妥善保存。

4、监理部对施工日志进行检查、指导、监督。

5、施工日志应以单位工程为记录对象。

工程施工日志完整(3篇)

工程施工日志完整(3篇)

第1篇日期:2021年5月20日天气:晴一、工程概况1. 工程名称:XX住宅小区建设项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积约12万平方米,建筑面积约18万平方米4. 施工单位:XX建筑工程有限公司二、施工进度1. 基础工程:已完成土方开挖、基础垫层施工,正在进行基础钢筋绑扎及模板安装。

2. 结构工程:已完成主体结构一层浇筑,正在进行二层钢筋绑扎及模板安装。

3. 装饰装修工程:已完成地下室装修,正在进行一层公共区域装修。

4. 安装工程:已完成给排水、电气、通风等管道预埋,正在进行电气、通风管道安装。

三、施工内容1. 基础工程:(1)土方开挖:已完成场地平整,满足基础施工要求。

(2)基础垫层:采用C15混凝土垫层,厚度150mm,强度等级达到设计要求。

(3)基础钢筋绑扎:按设计要求进行钢筋绑扎,确保钢筋间距、保护层厚度符合规范。

2. 结构工程:(1)主体结构一层浇筑:混凝土强度达到设计要求,满足结构安全。

(2)二层钢筋绑扎及模板安装:按设计要求进行钢筋绑扎,确保钢筋间距、保护层厚度符合规范。

3. 装饰装修工程:(1)地下室装修:已完成墙面、地面装修,满足使用要求。

(2)一层公共区域装修:已完成墙面、地面装修,正在进行吊顶及门窗安装。

4. 安装工程:(1)给排水管道预埋:按设计要求进行管道预埋,确保管道布局合理、安全。

(2)电气管道预埋:按设计要求进行管道预埋,确保电气线路布局合理、安全。

(3)通风管道安装:按设计要求进行通风管道安装,确保通风效果良好。

四、施工问题及处理措施1. 基础工程:(1)问题:部分基础垫层出现蜂窝麻面现象。

(2)处理措施:加强施工人员技术培训,提高施工质量;对出现问题的区域进行返工处理。

2. 结构工程:(1)问题:部分钢筋绑扎不规范。

(2)处理措施:加强现场监督检查,确保钢筋绑扎质量;对不规范的部分进行返工处理。

五、明日工作计划1. 基础工程:继续进行基础钢筋绑扎及模板安装。

施工日志填写的内容及注意事项

施工日志填写的内容及注意事项

施工日志填写的内容及注意事项一、施工安全日志填写的内容(1)基本内容包括日期、星期、天气。

(2)施工内容包括施工的分项名称、层段位置、工作班组、工作人数及进度情况。

(3)主要记事包括:1)巡检(发现安全事故隐患、违章指挥、违章操作等)情况。

2)设施用品进场记录(数量、产地、标号、牌号、合格证份数等)。

3)设施验收情况。

4)设备设施、施工用电、“三宝、四口”防护情况。

5)违章操作、事故隐患(或未遂事故)发生的原因、处理意见和处理方法。

6)其他特殊情况。

(4)下列信息应在施工安全日志中予以记录:1)现场管理人员违章指挥、作业人员违规施工、机械设备违规操作,以及高空作业、深基坑施工、临时用电的检查情况。

2)作业人员劳动防护用品使用、施工现场安全设施、安全警示标志设置、危险物品使用的检查情况。

3)安全隐患的处理、复查情况,重点、难点问题的汇报情况。

4)对违规违章的相关作业人员、现场管理人员的处罚情况。

5)施工现场落实上级要求的情况。

6)责任制落实情况和安全技术、安全培训教育及执行情况。

7)与施工生产安全相关的其他情况。

8)上岗时发现的违纪情况、每日安全检查中发现的隐患及落实整改的情况。

9)上级安全检查的内容和落实整改的情况。

10)本人参加的各项安全活动情况。

11)义务消防活动和消防设施维护、保养情况。

二、施工安全日志的填写要求及注意事项(1)施工安全日志是施工安全记录,由施工现场安全员根据查看、测量、调查了解的结果按照单位工程进行填写。

(2)施工安全日志填写应抓住事情的关键内容,例如?发生了什么事;事情的严重程度;何时发生的;谁干的;谁带领谁干的;谁说的;说了什么;谁决定的;决定了什么;在什么地方(或部位)发生的,要求做什么。

要求做多少;要求何时完成;要求谁来完成;怎么做;已经做了多少;做的合格不合格,等等,只有围绕这些关键内容进行描述,才能记述清楚,才具备可追溯性。

(3)施工安全日志记述要详简得当,该记的事情一定不要漏掉,事情的要点一定要表述清楚,不能写成“大事记”。

施工日志标准范文

施工日志标准范文

施工日志标准范文

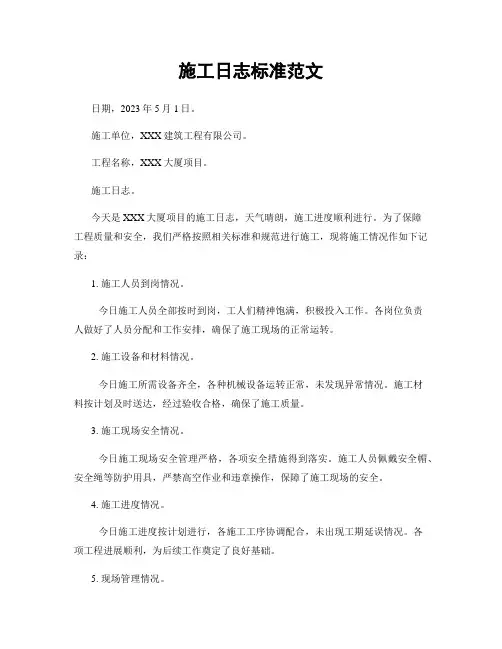

日期,2023年5月1日。

施工单位,XXX建筑工程有限公司。

工程名称,XXX大厦项目。

施工日志。

今天是XXX大厦项目的施工日志,天气晴朗,施工进度顺利进行。

为了保障
工程质量和安全,我们严格按照相关标准和规范进行施工,现将施工情况作如下记录:
1. 施工人员到岗情况。

今日施工人员全部按时到岗,工人们精神饱满,积极投入工作。

各岗位负责
人做好了人员分配和工作安排,确保了施工现场的正常运转。

2. 施工设备和材料情况。

今日施工所需设备齐全,各种机械设备运转正常,未发现异常情况。

施工材
料按计划及时送达,经过验收合格,确保了施工质量。

3. 施工现场安全情况。

今日施工现场安全管理严格,各项安全措施得到落实。

施工人员佩戴安全帽、安全绳等防护用具,严禁高空作业和违章操作,保障了施工现场的安全。

4. 施工进度情况。

今日施工进度按计划进行,各施工工序协调配合,未出现工期延误情况。


项工程进展顺利,为后续工作奠定了良好基础。

5. 现场管理情况。

今日施工现场管理有序,各项管理措施得到有效执行。

施工现场整洁无积土,各项施工记录和资料齐全,为工程验收提供了有力保障。

总结,今日施工工作按照标准和规范进行,各项工作有序推进,取得了良好的
效果。

我们将继续保持施工质量和安全,确保工程顺利完成。

施工单位,XXX建筑工程有限公司。

日期,2023年5月1日。

以上就是今天的施工日志,希望对大家有所帮助。

建筑工程施工日志和安全日志填写方法

建筑工程施工日志和安全日志填写方法

施工日志和安全日志填写要求一、施工日志用途:1、竣工验收资料文件2、竣工结算审计文件二、施工日志主要内容主要内容为:日期、天气、气温、工程名称、施工部位、施工内容、应用的主要工艺(直螺纹、电渣压力焊等);人员、材料、机械到场及运行情况;材料消耗记录、施工进展情况记录;施工是否正常;外界环境、地质变化情况;有无意外停工;有无质量问题存在;施工安全情况;监理到场及对工程认证和签字情况;有无上级或监理指令及整改情况等, 记录人员要签字。

三、如何记好施工日志第一、要弄懂填写施工日志的要求:1、施工日志应按单位工程填写。

2、记录时间:从开工到竣工验收时止。

3、逐日记载不许中断。

4、按时、真实、详细记录,中途发生人员变动,应当办理交接手续, 保持施工日记的连续性、完整性。

施工日记应由栋号工长记录。

第二、要清楚施工日志应记录的内容。

施工日志的内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容。

、基本内容:1、日期、星期、气象、温度。

温度可记为 XXC — XX C,气象按上午 和下午分别记录。

2、施工部位。

施工部位应将分部、分项工程名称和轴线、楼层等写清 楚。

(地下车库应该与施工资料轴线划分保持一致);3、出勤人数,出勤人数一定要分工种记录。

二、工作内容:有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。

(慎填) 4、建设单位、监理单位对工程施工提出的技术、质量要求、意见及米纳实施情况。

三、检验内容: 1、隐蔽工程验收情况。

应写明隐蔽的内容、楼层、轴线、分项工程、验收人员、验收结论等。

2、试块制作情况。

应写明试块名称、楼层、轴线、试块组数。

3、材料进场、送检情况。

应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送检后的检验结果。

(根据材料进场资料进行补充);四、检查内容: 1、质量检查情况:当日砼浇注及成型、钢筋安装及焊接、砖砌体、模板安拆、抹灰、屋面工程、楼地面工程、装饰工程等的质量检查和处理1、 当日施工内容及实际完成情况。

施工日志填写要求及范例

施工日志填写要求及范例

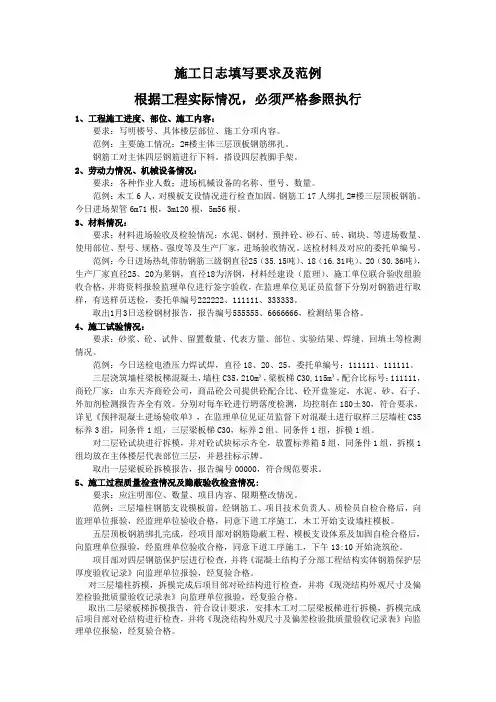

施工日志填写要求及范例根据工程实际情况,必须严格参照执行1、工程施工进度、部位、施工内容:要求:写明楼号、具体楼层部位、施工分项内容。

范例:主要施工情况:2#楼主体三层顶板钢筋绑扎。

钢筋工对主体四层钢筋进行下料。

搭设四层教脚手架。

2、劳动力情况、机械设备情况:要求:各种作业人数;进场机械设备的名称、型号、数量。

范例:木工6人,对模板支设情况进行检查加固。

钢筋工17人绑扎2#楼三层顶板钢筋。

今日进场架管6m71根,3m120根,5m56根。

3、材料情况:要求:材料进场验收及检验情况:水泥、钢材、预拌砼、砂石、砖、砌块、等进场数量、使用部位、型号、规格、强度等及生产厂家,进场验收情况。

送检材料及对应的委托单编号。

范例:今日进场热轧带肋钢筋三级钢直径25(35.15吨)、18(16.31吨)、20(30.36吨),生产厂家直径25、20为莱钢,直径18为济钢,材料经建设(监理)、施工单位联合验收组验收合格,并将资料报验监理单位进行签字验收,在监理单位见证员监督下分别对钢筋进行取样,有送样员送检,委托单编号222222、111111、333333。

取出1月3日送检钢材报告,报告编号555555、6666666,检测结果合格。

4、施工试验情况:要求:砂浆、砼、试件、留置数量、代表方量、部位、实验结果、焊缝、回填土等检测情况。

范例:今日送检电渣压力焊试焊,直径18、20、25,委托单编号:111111、111111。

三层浇筑墙柱梁板梯混凝土,墙柱C35,210m³,梁板梯C30,115m³,配合比标号:111111,商砼厂家:山东天齐商砼公司,商品砼公司提供砼配合比、砼开盘鉴定,水泥、砂、石子、外加剂检测报告齐全有效。

分别对每车砼进行坍落度检测,均控制在180±30,符合要求,详见《预拌混凝土进场验收单》,在监理单位见证员监督下对混凝土进行取样三层墙柱C35标养3组,同条件1组,三层梁板梯C30,标养2组、同条件1组,拆模1组。

建筑工程施工安全日志范文

建筑工程施工安全日志范文

建筑工程施工安全日志范文日期:具体年月日天气:晴、雨、阴等温度:最高温度最低温度一、施工基本情况今日施工的项目为具体项目名称,施工地点位于详细地址。

现场施工人员共计X人,包括钢筋工X人、木工X人、架子工X人、混凝土工X人等。

施工内容主要为简要描述当日的主要施工任务,如基础钢筋绑扎、模板安装等。

二、安全管理情况1、安全教育早上施工前,对全体施工人员进行了 15 分钟的班前安全教育,强调了施工现场的安全注意事项,如佩戴安全帽、系好安全带、遵守操作规程等。

对新入场的X名工人进行了入场安全教育,并签订了安全承诺书。

2、安全检查上午,安全管理人员对施工现场进行了全面的安全检查,重点检查了临时用电、脚手架、垂直运输设备等。

检查发现,部分配电箱存在一闸多机的现象,已要求电工立即整改。

脚手架上的脚手板有个别松动,已安排架子工进行加固。

3、安全防护施工现场的“四口五临边”防护设施基本完好,个别防护栏杆有损坏的情况,已及时修复。

作业人员均能正确佩戴安全帽,但有少数工人未系好安全帽带,已当场纠正。

4、安全标识施工现场的安全标识齐全、醒目,能够起到良好的警示作用。

三、施工机械及设备情况1、塔吊塔吊运行正常,操作人员持证上岗,严格按照操作规程进行作业。

对塔吊的基础、塔身、起重臂等进行了检查,未发现异常情况。

2、施工电梯施工电梯的限速器、安全钳等安全装置灵敏有效,运行平稳。

对施工电梯的吊笼、导轨架等进行了检查,发现有一处导轨架的连接螺栓有松动,已通知维修人员进行紧固。

3、钢筋加工机械钢筋切断机、弯曲机等设备运转正常,防护装置完好。

4、木工机械木工圆盘锯的锯片防护罩完好,操作人员在作业时能保持安全距离。

四、消防及文明施工情况1、消防施工现场的消防器材配备齐全,灭火器均在有效期内。

对易燃易爆物品的存放和使用进行了检查,未发现违规现象。

2、文明施工施工现场的材料堆放整齐,道路畅通,无积水和垃圾。

对施工现场的扬尘进行了控制,采取了洒水降尘措施。

施工日志填写技巧详解

施工日志填写技巧详解

施工日志填写技巧详解施工日志是在工程项目实施过程中记录施工情况的一种文件。

它不仅是一项管理工作的要求,也是项目管理中的重要环节。

正确填写施工日志可以提高施工管理的效率,保障施工质量。

本文将为大家详细介绍施工日志的填写技巧,希望能对大家有所帮助。

一、施工日志的基本结构施工日志通常包括项目信息、施工情况、质量、安全、进度等方面的内容。

在填写施工日志时,需要注意以下几点:1. 项目信息:包括工程名称、施工地点、施工单位、监理单位等基本信息。

这些信息通常在日志的顶部以居中的形式呈现。

2. 施工情况:详细记录当天的施工内容,包括施工人员、施工设备、施工材料等。

这一部分可采用表格的形式呈现,条理清晰,方便查看。

3. 质量控制:记录施工质量的各项指标,如工艺要求、检测结果等。

这一部分需要重点关注,以保障施工质量的达标。

4. 安全管理:记录施工中的安全情况和安全措施的执行情况。

安全是施工过程中最重要的环节,及时记录并解决安全问题,有助于预防事故的发生。

5. 进度管理:记录工程项目的进度情况,如施工进度、材料供应等。

这一部分可采用甘特图等形式进行呈现,直观明了。

二、施工日志的填写要点1.准确详细:施工日志要求准确、详细地记录施工情况。

具体到施工人员的姓名、施工材料的名称与数量、施工设备的型号等。

避免出现模糊、笼统的表述,以免给后期的管理和分析带来困扰。

2.连续记录:施工日志应该按照时间顺序持续记录,不得有间断。

每天的施工情况都应有所记载,以便监理和管理层能够追踪工程的变化。

3.客观真实:施工日志应客观真实地反映当天的施工情况。

不得有夸大或隐瞒事实的情况发生。

只有真实的记录才能为后期的管理提供准确的依据。

4.规范用语:填写施工日志时应使用规范、统一的语言。

尽量避免使用口语化、随意的表述方式,以免造成歧义。

5.签名确认:每日施工日志填写完成后,应由施工人员和监理人员共同签名确认。

签名表示对施工情况的认可和审核,并且能够为后期的工作交接提供依据。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑工程施工日志记录标准内容和方法
第一、填写施工日记的要求:
1、施工日记应按单位工程填写。

2、记录时间:从开工到竣工验收时止。

3、逐日记载不许中断。

4、按时、真实、详细记录,中途发生人员变动,应当办理交接手续,保持施工日记的连续性、完整性。

施工日记应由栋号工长记录。

第二、施工日记应记录的内容。

施工日记的内容可分为五类:基本内容、工作内容、检验内容、检查内容、其他内容。

一、填写基本内容:
1、日期、星期、气象、平均温度。

平均温度可记为20℃—32℃,气象按上午和下午分别记录。

2、施工部位。

施工部位应将分部、分项工程名称和轴线、楼层等写清楚。

3、出勤人数、操作负责人。

出勤人数一定要分工种记录,并记录工人的总人数。

二、记录工作内容:
1、当日施工内容及实际完成情况。

2、施工现场有关会议的主要内容。

3、有关领导、主管部门或各种检查组对工程施工技术、质量、安全方面的检查意见和决定。

4、建设单位、监理单位对工程施工提出的技术、质量要求、意见及采纳实施情况。

三、记录检验内容:
1、隐蔽工程验收情况。

应写明隐蔽的内容、楼层、轴线、分项工程、验收人员、验收结论等。

2、试块制作情况。

应写明试块名称、楼层、轴线、试块组数。

3、材料进场、送检情况。

应写明批号、数量、生产厂家以及进场材料的验收情况,以后补上送检后的检验结果。

四、记录检查内容:
1、质量检查情况:当日砼浇注及成型、钢筋安装及焊接、砖砌体、模板安拆、抹灰、屋面工程、楼地面工程、装饰工程等的质量检查和处理记录;砼养护记录,砂浆、砼外加剂掺用量;质量事故原因及处理方法,质量事故处理后的效果验证。

2、安全检查情况及安全隐患处理(纠正)情况。

3、其他检查情况,如文明施工及场容场貌管理情况等。

五、记载其他内容
1、设计变更、技术核定通知及执行情况。

2、施工任务交底、技术交底、安全技术交底情况。

3、停电、停水、停工情况。

4、施工机械故障及处理情况。

5、冬雨季施工准备及措施执行情况。

6、施工中涉及到的特殊措施和施工方法、新技术、新材料的推广使用情况。

第三、在填写过程中应注意一些细节。

1、书写时一定要字迹工整、清晰,最好用仿宋体或正楷字书写。

2、当日的主要施工内容一定要与施工部位相对应。

3、养护记录要详细,应包括养护部位、养护方法、养护次数、养护人员、养护结果等。

4、焊接记录也要详细记录,应包括焊接部位、焊接方式(电弧焊、电渣压力焊、搭接双面焊、搭接单面焊等)、焊接电流、焊条(剂)牌号及规格、焊接人员、焊接数量、检查结果、检查人员等。

5、其他检查记录一定要具体详细,不能泛泛而谈。

检查记录记得很详细还可代替
施工记录。

6、停水、停电一定要记录清楚起止时间,停水、停电时正在进行什么工作,是否造成损失。
