11层框剪结构施工组织设计
地上十一层地下一层框剪结构建筑施工组织设计

第一章编制说明及编制依据一、本施工组织设计编制对象为******建设工程。

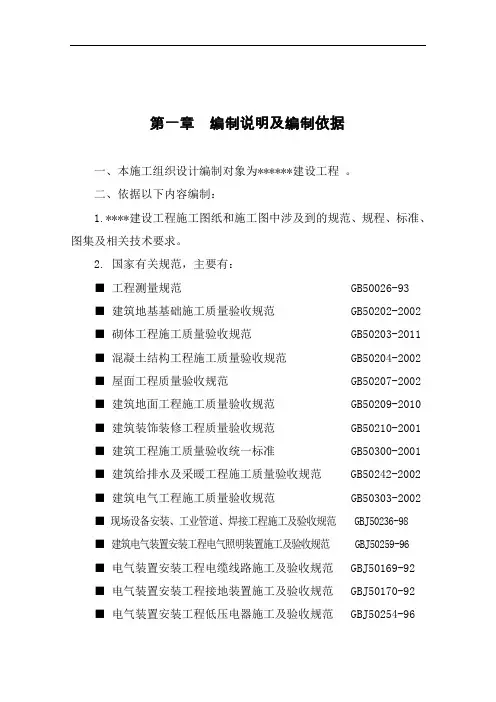

二、依据以下内容编制:1.****建设工程施工图纸和施工图中涉及到的规范、规程、标准、图集及相关技术要求。
2. 国家有关规范,主要有:■工程测量规范 GB50026-93■建筑地基基础施工质量验收规范 GB50202-2002 ■砌体工程施工质量验收规范 GB50203-2011 ■混凝土结构工程施工质量验收规范 GB50204-2002 ■屋面工程质量验收规范 GB50207-2002 ■建筑地面工程施工质量验收规范 GB50209-2010 ■建筑装饰装修工程质量验收规范 GB50210-2001 ■建筑工程施工质量验收统一标准 GB50300-2001 ■建筑给排水及采暖工程施工质量验收规范 GB50242-2002 ■建筑电气工程施工质量验收规范 GB50303-2002 ■现场设备安装、工业管道、焊接工程施工及验收规范 GBJ50236-98■建筑电气装置安装工程电气照明装置施工及验收规范 GBJ50259-96■电气装置安装工程电缆线路施工及验收规范 GBJ50169-92 ■电气装置安装工程接地装置施工及验收规范 GBJ50170-92 ■电气装置安装工程低压电器施工及验收规范 GBJ50254-96■电气装置安装工程1KV及以下配线施工及验收规范 GBJ50258-96■砌体工程现场检测技术标准 GB/T50315-2000 ■建筑工程文件归档整理规范 GB50328-2001■钢筋焊接及验收规范 JGJ18-2003■砌筑砂浆配合比设计规程 JGJ/T98-2002■建筑基坑支护技术规程 JGJ120-99■砼模板用胶合板 GB/T17656-99■建筑施工安全检查标准 JGJ59-2011■建设工程施工现场供用电安全规范 GB50194-93■施工现场临时用电安全技术规范 JGJ46-2005■建筑机械使用安全技术规程 JGJ33-2001■建筑施工扣件式钢管脚手架安全技术规范 JGJ130-2011■建筑施工高处作业安全技术规范 JGJ80-913. 建设厅关于建筑施工安全管理的文件及规定。
某小区11层剪力墙结构住宅楼工程施工组织设计

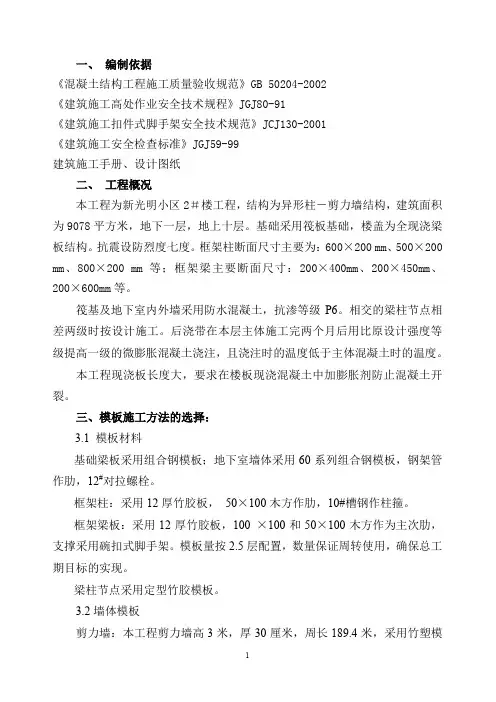

一、编制依据《混凝土结构工程施工质量验收规范》GB 50204-2002《建筑施工高处作业安全技术规程》JGJ80-91《建筑施工扣件式脚手架安全技术规范》JCJ130-2001《建筑施工安全检查标准》JGJ59-99建筑施工手册、设计图纸二、工程概况本工程为新光明小区2#楼工程,结构为异形柱-剪力墙结构,建筑面积为9078平方米,地下一层,地上十层。
基础采用筏板基础,楼盖为全现浇梁板结构。
抗震设防烈度七度。
框架柱断面尺寸主要为:600×200 mm、500×200 mm、800×200 mm等;框架梁主要断面尺寸:200×400mm、200×450mm、200×600mm等。
筏基及地下室内外墙采用防水混凝土,抗渗等级P6。
相交的梁柱节点相差两级时按设计施工。
后浇带在本层主体施工完两个月后用比原设计强度等级提高一级的微膨胀混凝土浇注,且浇注时的温度低于主体混凝土时的温度。
本工程现浇板长度大,要求在楼板现浇混凝土中加膨胀剂防止混凝土开裂。
三、模板施工方法的选择:3.1 模板材料基础梁板采用组合钢模板;地下室墙体采用60系列组合钢模板,钢架管作肋,12#对拉螺栓。
框架柱:采用12厚竹胶板,50×100木方作肋,10#槽钢作柱箍。
框架梁板:采用12厚竹胶板,100 ×100和50×100木方作为主次肋,支撑采用碗扣式脚手架。
模板量按2.5层配置,数量保证周转使用,确保总工期目标的实现。
梁柱节点采用定型竹胶模板。
3.2墙体模板剪力墙:本工程剪力墙高3米,厚30厘米,周长189.4米,采用竹塑模板(1220×2440×10),竹塑模板加内楞50×100方木肋,间距250(轴距),外楞采用2φ48钢管(3厚),间距500 ,对拉螺栓采用M16间距500×800。
3.3梁板模板:本工程框架梁和顶板模板采用12㎜厚竹胶模板,先支设梁底模板,控制好标高,梁侧帮模板根据梁的高度而定,顶板竹胶模板次肋采用50×100木楞,间距300mm,主肋采用100×100木楞,与碗扣式脚手架立杆间距相对应;模板主、次肋选取优质松木,楼板支承采用碗扣式脚手架支承体系。
11层框剪结构住宅楼模板工程施工方案

碧桂园·凤凰首府一期(88、89#、16-25#楼及地下车库一)工程模板工程施工方案编制单位:编制时间:目录第一章工程概况 4 第二章模板设计及验算 4 第一节模板设计 5 第二节模板受力验算 6 第三章模板施工 14模板施工质量通病防治 21模板安全文明施工 23第一章、工程概况一、编制依据(一)泸州南岸花城17、18#楼施工合同(二)审查通过的施工图纸(三)《建筑工程施工质量验收统一标准》(四)施工组织设计二、工程概况该工程相关单位为:工程名称:南岸花城一期17、18#楼工程建设单位:设计单位:勘察单位:施工单位:监理单位:工程地址:城南大道与江南路交汇处建筑层数:地下一层,地上十一层;建筑高度;36.0米,室内外高差0.3米,消防计算高度36.3米;建筑结构形式:框剪结构,建筑结构类别为二类,设计使用年限:50年,抗震设防烈度为6度;防火设计的建筑分类为二类;其耐火等级为一级。
建筑物的耐火等级为二级。
二)、结构概况本工程结构类型:框剪结构。
基础形式:17#楼为柱下独立基础及墙下条形基础和部分机械成孔灌注桩基础,18#楼基础为柱下独立基础及墙下条形基础。
地基基础设计等级为乙级,基础结构安全等级为二级。
桩基安全等级为二级。
桩端持力层为中等风化泥岩,泥岩单轴抗压强度为标准值 frk=4.9Mpa;桩身砼为C25,基础梁及承台砼强度等级为C30,基础梁及承台下设120厚C20砼垫层。
柱下条形基础与墙下条形基础持力层为中风化泥岩层,地基持力层特征值 fak=900kpa,独基、条基砼均为C30,地梁砼均为C30,垫层砼为C20,百度为120mm ,地梁保护层厚度为25 mm ,独基钢筋保护层厚度为40 mm 。
框架柱、剪力墙、框架梁,楼板混凝土强度等级详见各楼层标高表。
钢筋采用HPB300、HRB400E。
外围及厨厕四周采用MU5.0的烧结空心砖(水平孔),厚190 mm,内墙采用MU3.5的烧结空心砖(水平孔),厚190 mm,内部100厚隔墙采用MU5.0的烧结多孔砖(竖向孔),厚90 mm;地面以下与土壤接触的墙体,采用MU5.0的烧结多孔砖(竖向孔),厚190 mm,其孔洞用M10水泥砂浆预先灌实。
11层剪力墙结构施工组织设计

阜阳第十一中学公租房工程(项目名称)施工招标投标文件项目编号:投标人:烟建集团有限公司法定代表人或其委托代理人:本项目拟任项目经理:年月目录第一卷编制依据 (6)第二卷工程概况 (6)2.1工程简介 (7)2.2建筑设计概况 (7)2.3结构设计概况 (8)2.4水暖专业设计概况 (8)2.5电气专业设计概况 (8)第三卷本工程施工重点、难点和对策 (9)3.1施工重点、难点: (9)3.2施工重点、难点对策: (9)第四卷施工部署 (10)4.1工程目标: (10)4.2施工项目经理部的建立 (10)4.3施工顺序及施工阶段 (11)4.4工程项目划分 (12)4.5 工程的穿插与协调 (13)4.6施工现场平面布置 (14)第五卷主要分部分项工程、施工技术方案 (15)5.1施工测量: (15)5.1.1施工测量的准备工作: (15)5.1.2建筑物定位放线: (15)5.1.3结构施工测量: (16)5.1.4装修工程施工测量: (16)5.1.5电梯安装施工测量: (17)5.2钢筋工程: (17)5.2.1钢筋 (17)5.2.2钢筋接头、钢筋锚固、搭接长度: (17)5.2.3地下室墙体钢筋的绑扎: (18)5.2.4顶板钢筋绑扎 (18)5.2.5主体钢筋的绑扎 (18)5.2.6钢筋保护层的要求: (20)5.2.7质量要求: (20)5.3模板工程 (20)5.3.1模板体系 (20)5.3.2支、拆模工艺流程: (21)5.3.3支模质量要求: (21)5.3.4技术措施: (22)5.3.5模板拆除: (22)5.4混凝土工程: (22)5.4.1底板混凝土: (22)5.4.2剪力墙混凝土施工: (23)5.4.3楼板混凝土施工: (23)5.4.4施工缝的留置要求: (23)5.4.5混凝土试块的留置 (23)5.4.6质量验收标准; (24)5.5防水工程: (24)5.5.1施工要求: (24)5.5.2地下室防水: (24)5.5.3屋面防水施工: (24)5.5.4室内有防水要求的部位防水施工: (25)5.6土方回填: (25)5.7脚手架工程: (25)5.7.1双排脚手架的构造: (26)5.7.2外脚手架的验算: (26)5.8砌筑工程 (28)5.8.1施工准备: (28)5.8.2施工工艺: (28)5.9楼地面工程: (29)5.9.1地砖楼(地)面: (29)5.9.2水泥地面: (29)5.9.3细石混凝土地面: (30)5.10外装修工程: (30)5.10.1外墙面砖: (30)5.10.2 干挂石材........................................... 错误!未定义书签。
11层剪力墙结构施工组织设计

汇邦·上东城北区一期A标段施工组织设计编制单位:陕西华油建筑工程有限公司编制日期:2010年8月9日目录第一卷编制依据 (6)第二卷工程概况 (6)2.1工程简介 (6)2.2建筑设计概况 (6)2.3结构设计概况 (7)2.4水暖专业设计概况 (7)2.5电气专业设计概况 (8)第三卷本工程施工重点、难点和对策 (8)3.1施工重点、难点: (8)3.2施工重点、难点对策: (8)第四卷施工部署 (9)4.1工程目标: (9)4.2施工项目经理部的建立 (10)4.3施工顺序及施工阶段 (11)4.4工程项目划分 (12)4.5 工程的穿插与协调 (13)4.6施工现场平面布置 (14)第五卷主要分部分项工程、施工技术方案 (14)5.1施工测量: (14)5.1.1施工测量的准备工作: (14)5.1.2建筑物定位放线: (15)5.1.3结构施工测量: (15)5.1.4装修工程施工测量: (16)5.1.5电梯安装施工测量: (17)5.2钢筋工程: (17)5.2.1钢筋 (17)5.2.2钢筋接头、钢筋锚固、搭接长度: (17)5.2.3地下室墙体钢筋的绑扎: (18)5.2.4顶板钢筋绑扎 (18)5.2.5主体钢筋的绑扎 (19)5.2.6钢筋保护层的要求: (20)5.2.7质量要求: (20)5.3模板工程 (21)5.3.1模板体系 (21)5.3.2支、拆模工艺流程: (22)5.3.3支模质量要求: (22)5.3.4技术措施: (22)5.3.5模板拆除: (23)5.4混凝土工程: (23)5.4.1底板混凝土: (23)5.4.2剪力墙混凝土施工: (24)5.4.3楼板混凝土施工: (24)5.4.4施工缝的留置要求: (24)5.4.5混凝土试块的留置 (25)5.4.6质量验收标准; (25)5.5防水工程: (25)5.5.1施工要求: (25)5.5.2地下室防水: (26)5.5.3屋面防水施工: (26)5.5.4室内有防水要求的部位防水施工: (27)5.6土方回填: (27)5.7脚手架工程: (27)5.7.1双排脚手架的构造: (27)5.7.2外脚手架的验算: (28)5.8砌筑工程 (30)5.8.1施工准备: (30)5.8.2施工工艺: (30)5.9楼地面工程: (31)5.9.1地砖楼(地)面: (31)5.9.2水泥地面: (31)5.9.3细石混凝土地面: (32)5.10外装修工程: (32)5.10.1外墙面砖: (32)5.10.2 干挂石材 (33)5.11 内装修工程: (33)5.11.1内墙抹灰: (33)5.11.2 墙顶刮腻子及涂料粉刷: (34)5.12门窗工程: (34)5.12.1窗安装 (34)5.12.2门安装: (35)5.13电气工程: (35)5.13.1电气工程施工范围: (35)5.13.2电源引入及配电系统: (36)5.13.3穿墙套管的做法如下: (36)5.13.4钢管敷设: (36)5.13.5管内穿线: (37)5.13.6电缆敷设: (38)5.13.7配电箱(柜)安装: (38)5.13.8开关、插座安装: (38)5.13.9防雷接地及保护接地系统: (39)5.13.10灯具安装: (39)5.13.11消防系统: (40)5.13.12智能布线系统: (40)5.14水暖工程: (40)5.14.1劳动力配备: (40)5.14.2施工方法: (40)5.14.4施工技术措施: (42)5.14.5施工要点: (44)第六卷施工进度计划 (45)6.1总工期控制 (45)6.2主要分部工程工期安排 (45)第七卷工期保证及措施 (45)7.1工期目标: (45)7.2工期保证措施: (45)第八卷季节施工措施 (46)8.1雨期施工措施 (46)8.2冬季施工 (47)8.2.1混凝土工程: (47)8.2.2装修工程: (47)8.2.3水暖工程: (47)第九卷主要材料用量计划 (48)第十卷主要机具设备配备 (49)10.1设备配置说明 (49)10.2本工程所采用的主要机械设备表 (49)10.3拟投入本工程的试验和检测、测量仪器设备表: (50)第十一卷质量保证及措施 (51)11.1质量目标: (51)11.2质量保证体系 (51)11.3组织保证措施 (52)11.4质量管理制度 (53)11.4.1技术交底制度 (53)11.4.2工序交接检制度 (53)11.4.3隐蔽工程签证检查制度 (53)11.4.4施工测量复核制度 (53)11.4.5施工过程的质量三检制 (53)11.4.6严格执行材料半成品、成品采购及验收制度 (53)11.4.7仪器设备的标定制度 (54)11.4.8质量奖惩制度 (54)11.4.9坚持持证上岗制度 (54)11.4.10实行质量否决制度 (54)11.4.11做好施工中的协作配合工作 (54)11.5技术保证措施 (54)11.5.1技术资料管理: (54)11.5.2工程测量 (55)11.5.3钢筋工程 (55)11.5.4模板工程: (55)11.5.5混凝土工程: (56)11.5.6防水工程: (57)11.5.7水暖工程: (57)11.5.9运用新技术、新工艺,确保工程质量 (58)第十二卷安全技术措施和保证制度 (58)12.1安全生产目标 (58)12.2安全生产保证体系 (58)12.3安全生产教育 (59)12.4安全技术措施和保证制度 (59)12.5工程安全措施 (60)12.5.1结构工程 (60)12.5.2“四口及临边”防护: (60)12.5.3机械安全: (61)12.5.4脚手架的材料要求: (61)12.5.5装饰装修工程 (61)第十三卷文明施工及环保措施 (61)13.1文明施工措施 (61)13.2环境保护措施 (62)13.3消防保卫措施 (63)第十四卷降低造价技术措施 (63)14.1技术措施: (63)14.2管理措施 (64)第十五卷成品保护措施 (64)第一卷编制依据1.1西安建筑科技大学建筑设计研究院设计的汇邦·上东城12#楼、13#楼结构、建筑、水暖、电气图纸:1.2 汇邦·上东城北区施工招标文件1.3国家及当地颁布的有关设计规范、规程和标准。
11层框剪结构施工组织设计

***目录第一章编制说明 (3)1.1指导思想 (3)1.2本施工组织设计的编制依据 (3)1.3编制原则 (4)1.4编制目的 (4)第二章工程概况52.1工程概况: (5)第三章工程实施目标 (5)3.1合同履行目标 (5)3.2质量目标 (5)3.3工期目标 (5)3.4安全目标 (5)3.5环境保护及文明施工目标 (5)3.6服务承诺目标 (6)第四章施工准备 (6)4.1技术准备 (6)4.2临建设施及临时水、电准备 (6)4.3施工通讯准备 (7)第五章项目经理班子配备情况 (7)5.1项目组织机构设置 (7)5.2工程项目专业配置 (7)5.3项目经理的管理权限 (8)5.4职能部门管理职责 (8)5.5项目部主要管理人员表 (8)5.6项目部组织机构图 (9)第六章主要施工方案 (10)6.1施工顺序及施工流向安排 (10)6.2施工测量方法 (11)6.3土方施工方法 (12)6.4钢筋工程施工方法 (13)6.5模板工程施工方法 (18)6.6混凝土工程施工方法 (23)***6.7砌体工程施工方法 (27)6.8外脚手架施工 (33)6.9装饰工程施工方法 (40)6.10油漆施工 (44)6.11楼、地面工程施工方法 (44)6.12门窗工程 (46)6.13屋面、地下防水工程施工方法 (47)6.14电气安装工程施工方法 (51)6.15管道安装工程施工方法 (55)6.16电气工程 (61)6.17地下管线及其它地下地上设施的保护加固措施 (63)第七章施工总体进度及劳动力计划 (63)7.1施工总体进度 (63)7.2劳动力计划 (63)7.3劳动力需用计划 (63)第八章施工进度计划及保证进度的组织措施 (64)8.1控制性施工进度计划 (64)8.3组织措施 (64)8.4应用新技术、新工艺、新设备、新材料的保证措施 (65)第九章保证工程质量的技术组织措施 (66)9.1影响工程质量的因素: (66)9.2工程质量管理保证体系 (66)9.3质量目标 (67)9.4关键工序的质量控制 (67)9.5材料取样计划试验、检验与计量 (69)9.6质量通病的控制措施 (72)9.7本工程施工的各重点、难点及其处理措施 (79)9.8工程质量通病专项治理 (80)第十章保证安全文明施工的组织措施 (82)10.1方针目标 (82)10.2建立安全管理组织及安全保证体系 (82)10.3安全管理措施 (83)10.4已具备的安全设施及准备配置的安全设施 (84)10.5安全保证设施 (85)10.6临时用电管理 (86)10.7大中型施工机械管理 (87)10.8安全施工责任目标奖惩办法 (90)第十一章农忙及冬雨季节施工技术措施 (90)1***11.1农忙季节的施工措施 (90)11.2雨季施工措施 (91)11.3冬期施工措施 (92)11.4高温天气下施工技术措施 (95)第十二章防扰民措施 (96)12.1夜间施工措施 (96)12.2限制光污染措施 (96)12.3废弃物管理 (96)第十三章施工总平面布置图 (96)13.1主要施工机械位置 (96)13.2建筑材料、半成品的堆放 (97)13.3临时供电、供水网的位置 (97)第十四章拟投入本工程主要施工机械 (97)14.1拟投入主要机械设备、机具计划(表中按每栋楼计划) (97)14.2施工机械的使用及管理 (98)第十五章防止环境污染措施 (98)15.1施工现场封闭措施 (98)15.2防噪音措施 (99)15.3防污染及环境保护措施 (99)15.4材料、设备选用 (100)第十六章工程的回访保修与服务承诺 (100)16.1工程竣工验收回访 (100)16.2竣工后服务承诺 (100)附图:1、施工现场平面布置图2、施工进度计划网路图2。
住宅小区框剪结构11#12#住宅楼工程施工组织设计

第一章工程概况住宅小区项目是由房地产集团公司开发,总建筑面积达35万平方米,由花园洋房、多层公寓、小高层和高层四大建筑形态构成。
项目采用国际流行规划理念,和现代新古典主义设计风格,彰显欧洲建筑风韵。
住宅小区还考虑规划了6万平米的地下、半地下车库,可容纳1360余辆轿车,而且这些地下车库都与业主的住宅相通,实现了相对的人车分流,为业主创造安全、宽阔、舒适的空间。
住宅小区以1.30的低容积率,18.8%的低建筑密度,创造了近70%的景观绿地面积,构成了四大欧式主题景观,一个优雅、生态式的园林景观画轴即将呈现在市民面前。
同时,住宅小区首家采用国际知名品牌的分户独立供热系统,这种欧式供暖系统,先进、安全、方便、美观、卫生、节约、效果好,能够同时解决采暖与供热;住宅小区配备高档会所式服务中心、集中商业、高规格幼儿园等公共设施,统一配套太阳能、天然气,我们还将在一线城市和发达地区聘请品牌物业团队,以先进的方式对小区进行优质的管理和服务。
一、基础工程基础形式为柱下条形基础。
底板及基础梁为C30。
基础墙采用M5.0承重淤泥烧结节能砖M5.0水泥砂浆砌筑。
二、主体结构本工程主体结构为异性框架剪力墙结构。
框架柱及剪力墙:标高1.950以下为:C30;1.950以上为C25;框架梁:标高1.950以下为:C30;1.950以上为C25; 楼板、楼梯:标高1.950以下为:C30;1.950以上为C25。
地面以上外墙采用M5.0非承重淤泥烧结节能砖M5.0混合砂浆砌筑。
女儿墙采用MU5.0淤泥烧结砖M7.5混合砂浆砌筑。
三、屋面工程屋面为柔性防水平屋面、刚性防水平屋面和平瓦屋面,挤塑聚苯板保温厚度为40。
刚性防水屋面细石砼厚度为50,内配¢4@150双向钢筋。
四、装饰工程1、内墙内墙为15厚1:3水泥砂浆打底(表面拉毛),储藏室及公共部分为水泥砂浆粉刷,白水泥腻子两遍,外刷内墙涂料。
2、外墙外墙为涂料、面砖、文化石墙面。
公寓楼AB框剪结构11层施工组织设计

第一章工程总体概述及工程特点一、工程概况1、工程名称:公寓楼A、公寓楼B2、建设单位:山西青云集团有限公司3、设计单位:介休市设计研究院4、地质勘查单位:5、监理单位:山西省勘探设计研究院监理公司6、施工单位:晋中建设集团第二建筑工程有限公司7、工程地点:介休市南桥头村青云通用航空基地公寓楼A一栋、B为三栋11层剪力墙结构,总建筑面积27179.59㎡。
本工程耐火等级为二级,屋面防水一级,抗震设防烈度为八度。
二、地质概况本工程根据地质勘查报告揭示土层依次为:粉质粘土、粉土、粉质粘土、粉土、粉细砂、粉质粘土。
第二章施工组织及方针目标本工程位于介休市南桥头村山西青云集团通用航空产业基地南,是山西青云集团通用航空产业基地高度最高建筑,各级领导都非常重视,该工程施工质量的优劣、施工速度的快慢、安全文明施工的好坏,将直接影响到我公司的社会声誉,因此需要高速低耗地圆满建成。
在人力上,将选派我公司具有丰富高层施工经验的优秀项目班子,该项目班子是个中青年结合的具有极强的施工组织能力的优秀集体。
他们对高层建筑具有较丰富的施工经验,他们的施工组织能力,技术水平和与各分包单位的协作能力都受到了各单位的好评,这次也一定能把优质、高速地建成该工程工程。
在物力上,公司将优先供应和串换现场需要的各种材料、机械、运输车辆、塔吊并保证机械正常运转。
在财力上,保证工程正常施工。
2.1 方针目标管理2.1.1质量目标本工程的质量目标是确保工程质量达到合格。
公司领导和有关职能部门及项目经理部的全体人员,对本工程的施工质量,必须高度重视,在总结以前所做的高层建筑施工经验的基础上,坚持“质量第一、信誉至上”的原则,运用科学的管理方法,制定严格的质量控制措施,大力采用新技术、新工艺和新材料,做到精心组织、精心操作、精心施工。
2.1.2工期目标本工程施工要求工期为从 2014 年3 月15 日至2014 年12 月日即 291 天。
我公司本着用户第一的精神,在施工中精心组织,科学管理,争取在工期内圆满完成施工任务,为建设单位提交一份满意的产品。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
精品文档值得收藏
知识传递快乐目录
第一章编制说明 (4)
1.1指导思想 (4)
1.2本施工组织设计的编制依据 (4)
1.3编制原则 (5)
1.4编制目的 (5)
第二章工程概况6
2.1工程概况: (6)
第三章工程实施目标 (7)
3.1合同履行目标 (7)
3.2质量目标 (7)
3.3工期目标 (7)
3.4安全目标 (7)
3.5环境保护及文明施工目标 (7)
3.6服务承诺目标 (8)
第四章施工准备 (8)
4.1技术准备 (8)
4.2临建设施及临时水、电准备 (8)
4.3施工通讯准备 (9)
第五章项目经理班子配备情况 (9)
5.1项目组织机构设置 (9)
5.2工程项目专业配置 (9)
5.3项目经理的管理权限 (9)
5.4职能部门管理职责 (10)
5.5项目部主要管理人员表 (10)
5.6项目部组织机构图 (11)
第六章主要施工方案 (12)
6.1施工顺序及施工流向安排 (12)
6.2施工测量方法 (13)
6.3土方施工方法 (14)
6.4钢筋工程施工方法 (15)
6.5模板工程施工方法 (20)
6.6混凝土工程施工方法 (24)
精品文档值得收藏
6.7砌体工程施工方法 (28)
6.8外脚手架施工 (35)
6.9装饰工程施工方法 (42)
6.10油漆施工 (46)
6.11楼、地面工程施工方法 (46)
6.12门窗工程 (48)
6.13屋面、地下防水工程施工方法 (49)
6.14电气安装工程施工方法 (53)
6.15管道安装工程施工方法 (57)
6.16电气工程 (63)
6.17地下管线及其它地下地上设施的保护加固措施 (65)
第七章施工总体进度及劳动力计划 (65)
7.1施工总体进度 (65)
7.2劳动力计划 (65)
7.3劳动力需用计划 (65)
第八章施工进度计划及保证进度的组织措施 (66)
8.1控制性施工进度计划 (66)
8.3组织措施 (66)
8.4应用新技术、新工艺、新设备、新材料的保证措施 (67)
第九章保证工程质量的技术组织措施 (68)
9.1影响工程质量的因素: (68)
9.2工程质量管理保证体系 (68)
9.3质量目标 (69)
9.4关键工序的质量控制 (69)
9.5材料取样计划试验、检验与计量 (71)
9.6质量通病的控制措施 (74)
9.7本工程施工的各重点、难点及其处理措施 (81)
9.8工程质量通病专项治理 (82)
第十章保证安全文明施工的组织措施 (84)
10.1方针目标 (84)
10.2建立安全管理组织及安全保证体系 (84)
10.3安全管理措施 (85)
10.4已具备的安全设施及准备配置的安全设施 (86)
10.5安全保证设施 (87)
10.6临时用电管理 (88)
10.7大中型施工机械管理 (89)
10.8安全施工责任目标奖惩办法 (92)
第十一章农忙及冬雨季节施工技术措施 (92)
知识传递快乐
精品文档值得收藏
11.1农忙季节的施工措施 (92)
11.2雨季施工措施 (93)
11.3冬期施工措施 (94)
11.4高温天气下施工技术措施 (97)
第十二章防扰民措施 (98)
12.1夜间施工措施 (98)
12.2限制光污染措施 (98)
12.3废弃物管理 (98)
第十三章施工总平面布置图 (98)
13.1主要施工机械位置 (98)
13.2建筑材料、半成品的堆放 (99)
13.3临时供电、供水网的位置 (99)
第十四章拟投入本工程主要施工机械 (99)
14.1拟投入主要机械设备、机具计划(表中按每栋楼计划) (99)
14.2施工机械的使用及管理 (100)
第十五章防止环境污染措施 (100)
15.1施工现场封闭措施 (100)
15.2防噪音措施 (101)
15.3防污染及环境保护措施 (101)
15.4材料、设备选用 (102)
第十六章工程的回访保修与服务承诺 (102)
16.1工程竣工验收回访 (102)
16.2竣工后服务承诺 (102)
附图:
1、施工现场平面布置图
2、施工进度计划网路图
