水磨石地面施工质量的控制QC-精选.
[QC]水磨石地面施工质量控制 [详细]
![[QC]水磨石地面施工质量控制 [详细]](https://img.taocdn.com/s3/m/f9ebbb36d4d8d15abf234e9a.png)
水磨石地面施工质量控制中匠园林建设有限公司永康实验学校食堂工程QC小组一、课题概况1、工程概况:本工程为永康市实验学校食堂建设项目工程,主体结构为框架结构,基础形式为桩基础,地下一层,地上五层,层高3.3-4.5米;建筑高度为20XXm,建筑面积9647.3平方米,其中地上7869.88平方米,地下1968.82平方米。
工程采用大面积水磨石地面,水磨石施工总面积:3520XX M²,占总面积的36.5%。
2、小组概况:项目部成立了以项目经理吕旬禄为组长的现场攻关型 QC 小组,专门针对水磨石地面的施工全程进行调研,确保水磨石地面的施工质量,满足使用要求。
小组由多年经验的精英工程师和年富力强思维活跃的骨干工程师组成,小组成员名单及基本情况如下表:QC 活动小组简介QC 小组活动课题: 水磨石地面施工质量控制安全第一安全。
4、课题目标4.1确定目标通过对样板施工质量的检查,提高水磨石地面的合格率,一次性验收合格率100%。
4.2目标可行性分析物资及材料优势长期合作的材料供应商与经过考察的可信赖的材料供应商我公司有类似施工经验公司总部可提供必要的技术支持公司及项目提供资金作人小组成员施工技术及为活动经费管理水平较高,部分其力成员有丰富的活动经目标可行资验,曾经在过往工程业主及监理大他合作,有团队合作的优源力支持及配合基础和优势优势势专业质检机构指导劳务工人为长期与我司合作的队伍,熟悉我公司的管理流程和方法新购金刚磨石机5台,其台秤、水平仪及橡皮他混凝土机械检修完毕锤等检测实验仪器配套齐全施工及检测设备优势235、小组活动计划二、PDCA 循环过程1、现状调查按照公司样板施工先行的指导思想,在现场大面积施工前,我们挑选了一间大约20XX的小型房间做施工样板。
QC 小组会同设计、业主、监理单位有关人员检查了“水磨石地面”样板施工质量,经过大家的讨论和分析,得出存在以下主要质量问题的结论:质量缺陷情况调查统计表(1)质量缺陷情况排列图(1)从以上频率排列图,可以看到占质量缺陷比例最大的是表面砂眼、掉石,降低了此缺陷的发生,质量的合格率就得到了很大的提高;其次占缺陷比例较高的质量问题有石粒显现不均、铜条不顺直、表面不平等,提高水磨石地面的成品合格率主要从这几方面问题的解决入手。
水磨石地面施工质量的控制措施与技巧探究

水磨石地面施工质量的控制措施与技巧探究摘要:本文将详细介绍水磨石地面施工质量不佳的原因,针对施工质量问题,采取完善的质量控制措施,并提出科学选择水泥、合理搭配泥浆比例、铺设水泥石料及改进水磨石地面质量四项改善施工质量的工艺技巧。
基于水磨石自身特性,地面水磨石工程较多,施工人员需不断改进施工工艺,加强工程质量,从而保障地面平整,促进此类工程的整体发展。
关键词:水磨石地面;施工质量;调配泥浆比前言:由石英石、玻璃与碎石混合而成的混凝制品为水磨石,其主要包含有机磨石与无机磨石,水磨石的特征为无异味、耐污损、耐老化,且不发火等,经处理后其洁净度、硬度与耐磨性较好,因而在建筑工程中,其应用较为广泛。
但在实际施工过程中,受多种因素影响,其质量并不稳定,因此,技术人员经分析与研究后,采用先进的施工工艺,使水磨石较好地应用在此类工程中。
1 水磨石地面施工质量不稳定的原因造成水磨石地面施工质量不稳定的原因较多,其一,由于水磨石石子的分布并不均匀而引发施工质量,其原因在于石子的批号发生改变,且搅拌过程不均匀。
若水磨石磨光时间较短,也会因其强度太高而难以分辨分格条,从而引起分布问题。
其二,水磨石平整度差也会影响工程质量,在安装分格条的过程中,若不拉紧水平拉线,会影响分格条的水平度。
当水磨石浆料的配制不例不平衡时,由于干稀程度不同,在凝结时通过收缩变形也会产生平整度差值。
同时,若工作人员使用磨石机的方法不对,或速度掌控不佳而增加操作时间,会改变水磨石的平整度。
其三,水磨石在抛光上蜡的过程中,因光泽度不均匀也会降低工程质量。
造成光泽度不均的原因较多,如抹蜡不匀,会影响局部蜡层的厚度,形成光泽视觉差。
在抹蜡前,如果未将及时清理基层,其表面会附着较多的杂物与浮灰,进而改变视觉效果。
此外,若事先将拖布与抹布清洁干净,上蜡以后,其杂质会与蜡混合,降低光泽效果。
2 完善水磨石地面施工质量的控制措施2.1 改善水磨石的均匀度首先,完善水磨石地面施工的整体质量,施工人员应改进水磨石的均匀度,在石料的选择上需采用同一颜色、同一规格与同一批号,进而料场后应立即筛选,将带有石粉或小颗粒的石料去除,保障石料的尺寸始终处在15mm间。
装配式建筑施工过程中的水磨石地面施工技术与质量控制

装配式建筑施工过程中的水磨石地面施工技术与质量控制随着现代建筑技术的不断发展,装配式建筑作为一种快速、高效、环保的施工方式,在各地得到了广泛应用。
而在装配式建筑的施工过程中,水磨石地面作为一种常见的装饰材料,其施工技术和质量控制显得尤为重要。
本文将从材料准备、基层处理、水磨石表面处理以及质量控制等方面,对装配式建筑施工过程中水磨石地面的关键技术进行探讨。
一、材料准备在进行水磨石地面施工之前,首先需要准备好必要的材料。
主要材料包括水泥、细河沙、大理石粉等。
其中,水泥应选择符合国家标准的普通硅酸盐水泥,并进行必要的试验检测。
细河沙应具有均匀颗粒大小和干净无杂质的特点,以确保最终地面平整度和美观度。
大理石粉则需要选择质量较好、颜色符合设计要求的产品。
此外,还需要按照设计方案准备相应配纹的颜料。
在选材时,要确保颜料不褪色、不变形,并与冲调剂充分搅拌混合。
二、基层处理水磨石地面施工的关键步骤之一是基层处理。
首先,在进行前期施工之前,需要对地面的平整度和强度进行检测评估,以确定是否需要进行必要的修补和加固处理。
然后,对地面进行清洁处理,将其清除干净并确保无尘、无杂质。
最后,在地面上涂敷一层底漆,用于增强地面与水泥砂浆的粘结力,并提高装饰层的附着力。
三、水磨石表面处理水磨石地面表面处理直接影响到装配式建筑施工完成后的视觉效果和品质感。
在进行表面处理时,可以选择抛光或喷砂等方式。
1. 抛光:通过使用不同颗粒大小的金刚砂片逐渐打磨水泥基础层表面,使其达到所需光滑度和亮度。
在抛光过程中,需要注意控制打磨的角度、力度和速度,以避免地面出现划痕或不均匀的情况。
2. 喷砂:喷砂是采用高压风机将石英砂、金刚砂等硬质颗粒喷到水泥基础层表面,使其产生质感和纹理效果。
在进行喷砂处理时,需要根据设计要求进行喷射时间和压力的控制,以达到所需的视觉效果。
四、质量控制在装配式建筑施工过程中,对水磨石地面施工质量进行有效的控制是保证工程质量的重要环节。
水磨石施工质量进度控制措施

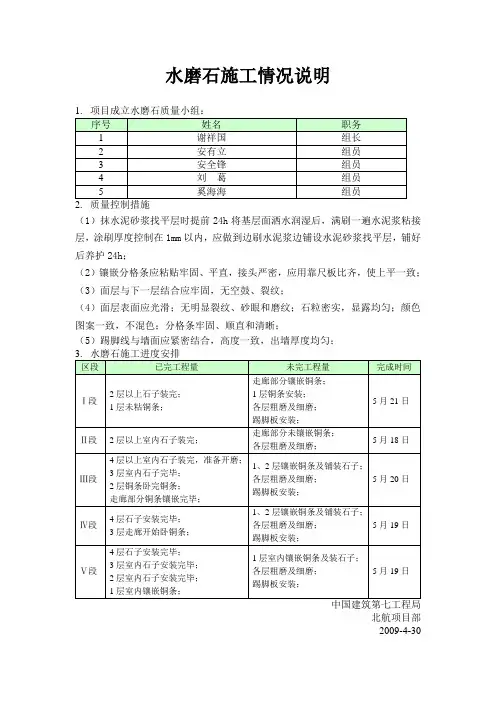

水磨石施工情况说明
(1)抹水泥砂浆找平层时提前24h将基层面洒水润湿后,满刷一遍水泥浆粘接层,涂刷厚度控制在1mm以内,应做到边刷水泥浆边铺设水泥砂浆找平层,铺好后养护24h;
(2)镶嵌分格条应粘贴牢固、平直,接头严密,应用靠尺板比齐,使上平一致;(3)面层与下一层结合应牢固,无空鼓、裂纹;
(4)面层表面应光滑;无明显裂纹、砂眼和磨纹;石粒密实,显露均匀;颜色图案一致,不混色;分格条牢固、顺直和清晰;
(5)踢脚线与墙面应紧密结合,高度一致,出墙厚度均匀;
北航项目部
2009-4-30。
水磨石地面施工质量的控制QC剖析

水磨石地面施工质量的控制QC剖析引言水磨石地面是一种高档别致的装修地面材料,它的表面光滑平整,耐磨,防滑,防渗透,防腐蚀,防静电,易清洁等特点,使其成为近年来市场上最受欢迎的地面材料之一。
而要保证水磨石地面的施工质量,就需要进行严格的QC(Quality Control)管理,本文将由此展开探讨。
QC管理的基本要素QC(Quality Control)管理是现代建筑施工质量管理的基本要素。
QC管理是为了保证建筑施工的质量,控制施工工程质量,确保安全质量标准得到满足。
QC管理不仅是施工企业的管理工作,也是监理机构和业主单位对施工质量的监管,需要三方共同参与,建立质量检验档案并进行记录。
常见的质量检验工具包括知识技能、质量标准、工作程序、监控和管理方法、质量问题分析、监理等。
水磨石地面施工过程中应注意的QC管理要点1.施工前的QC管理在施工前,按照质量管理标准,确定材料、进度、工艺、施工要求等,并对施工现场进行预验收,确保施工前的准备工作得到充分的安排和组织。
此外,要建立施工质量验收档案,对施工过程进行备案并准备成档,以便后续查证。
2.施工中的QC管理在施工过程中,要对材料和工艺进行严格把关,确保施工工艺与设计要求相符合,并对各项热处理、冷处理工艺和密封度进行检测,保证水磨石地面的高质量施工。
同时,对施工现场进行检查,监控施工效果,并对施工人员进行技术培养、业务知识传授等,以提高工人的技能和知识水平。
3.施工后的QC管理施工后,要对水磨石地面进行检查,确认质量是否满足要求,并记录和贮存施工后的各项资料,建立完善的施工档案,以备查证。
水磨石地面施工中常见问题及其改进方法1.浇注不均匀浇注不均匀可能会导致施工后的地面出现颜色和质感不一致的情况,给后期的使用造成困扰。
这种情况需要在施工开始前制定严格的施工计划,并确保每个工人都能熟练掌握控制施工过程。
2.基础太弱基础太弱,地面易出现裂缝,影响使用寿命和美观度。
现浇水磨石楼地面工程质量控制要点分析及防范措施

现浇水磨石楼地面工程质量控制要点分析及防范措施一、监理控制重点1、抓好材料质量,优选水泥。
(1)尽可能以一个批号的白水泥或普通水泥制作同一地面( 包括抹浆、修补用 ) ,力求颜色一致。
(2)精选石粒:水磨石面层应采用质地密实、磨面光亮但硬度不高的大理石、白云石,不宜采用方解石或硬度较高的花岗岩、玄武岩、辉绿岩等。
精选各种石粒并按不同的品种、规格、颜色分别存放,绝不互相混杂。
(3)细选颜料:颜料性能因出厂不同、批号不同,色光难以完全一致,因此在使用时,每一单项工程都按样板选用同批号颜料,以求得色光和着色力一致。
2、配合好水泥石粒浆。
水磨石面层的水泥石粒浆的配合比,要体现设计的装饰意图,并根据给定的石粒进行配合比设计计算。
水磨石的基本花色确定之后,方可进行石粒与石粒之间,石粒与色粉之间的调配。
应采用同色配合、相似色配合、对比色配合和极色配合等方法,使地面色彩既协调一致。
3、掌握好配合比。
(1)石粒间的比例。
水磨石面层中使用两种或两种以上的石粒,一般应以一种色调的石粒为主,其它色调的石粒为辅。
另外,还要注意石粒粒径大小的搭配,即要求较好颗粒级配,使其紧密度不低于60%,这样,才能具有较好的装饰效果。
(2)彩色水泥粉与石粒间的比例。
彩色水泥粉与石粒间的比例是否恰当,可通过搅拌后用肉眼观察 ( 要求塌落度为 2 至 3 厘米 ) 。
彩色水泥浆太少,未能填满石粒的空隙,易把石粒磨掉,影响工程质量;彩色水泥浆太多,石粒不易挤紧,则会增加研磨时的困难。
恰当的用量是彩色水泥浆正好把石粒间隙填满,或低于石粒表面0.5 至 1 毫米。
4、水灰比。
水磨石面层彩色石粒浆的用水量过多,会降低水磨石的强度和耐磨性,且多余水分挥发后,在表面留下许多微小气孔。
恰当的用水量是使石粒浆的塌落度达到6厘米为宜。
即水的重量约占干料( 水泥、颜料、石粒) 总重的11%至 12%,或占色粉重的38%至 42%。
5、精心施工。
(1)铺水泥砂浆找平层。
美术水磨石地面施工技术及质量控制的研究

美术水磨石地面施工技术及质量控制的研究美术水磨石地面是一种优雅、高档的地面装饰材料,具有独特的质感和美观的色泽,广泛应用于高档建筑的室内地面装饰。
美术水磨石地面的施工技术和质量控制对于最终的效果至关重要,本文主要对美术水磨石地面的施工技术和质量控制进行研究和探讨。
一、美术水磨石地面施工技术1. 基层处理:美术水磨石地面的基层处理非常重要,基层的平整度和稳固性直接影响到美术水磨石地面的质量和使用寿命。
在进行基层处理时,首先要清理掉基层表面的杂物和灰尘,然后进行找平和修补工作,确保基层平整、牢固。
2. 材料配比:美术水磨石地面的配比要求比较严格,通常是按照一定比例混合水磨石材料、水泥、颜料和助剂等。
在配比过程中,需要严格按照标准进行配比,确保每种材料的比例和质量符合要求。
3. 施工工艺:美术水磨石地面的施工工艺包括底漆处理、中涂处理和面漆处理等多个环节。
在进行施工工艺时,需要严格按照规范进行操作,控制每一个环节的施工质量,保证每一道工艺环节的质量。
4. 养护管理:美术水磨石地面施工完成后,还需要进行养护管理,保证地面的质量和美观。
养护管理包括保护地面免受外力损坏、适时进行清洁和保养,确保地面长期保持良好的质量和美观。
二、美术水磨石地面质量控制1. 施工质量检验:在美术水磨石地面施工过程中,需要对每一个环节进行质量检验,确保每一个工序的质量符合要求。
施工质量检验包括基层处理质量、材料配比质量、施工工艺质量等多个方面。
2. 施工过程管理:在美术水磨石地面施工过程中,需要严格管理每一个施工工序,确保施工过程的质量。
施工过程管理包括对施工人员的培训和管理、施工现场的管理和卫生等方面。
3. 质量验收标准:在美术水磨石地面施工完成后,需要进行质量验收,确保地面的质量符合要求。
质量验收包括地面的平整度、色泽、光泽等多个方面的检查,并严格按照验收标准进行评定。
4. 质量保证措施:在美术水磨石地面施工过程中,需要制定一系列质量保证措施,确保施工的质量和效果。
现浇水磨石地面质量控制的技术措施

水磨石地面质量的技术措施水磨石地面由于其强度高,表面平整光滑,易于保洁,且造价低廉,因此广泛应用于工业与民用建筑中,但如果使用材料不当,施工方法不规范,就容易产生裂缝、砂眼多、光亮度差、分格条明显不清、颜色深浅不一等常见的问题,针对这些问题采取下列措施;(1) 采用新型研磨材料,提高磨面光洁度水磨石表面光洁度好坏,主要原因在于研磨上,即磨石块的细度要符合要求,最后一遍的磨石细度要细,但硬度不宜过高。
因此采用强度适当、吸水、耐磨性好的磨石,施工地面不但光洁度好,无划痕,无污染,而且效率明显提高。
(2) 改进操作工艺,消除地坪砂眼产生地坪砂眼的主要原因在于水泥石渣稠度过大,滚压不实,补救措施不当。
因此采取如下措施:严格控制水泥石渣浆的稠度,增加筒碾轧遍数和抹压遍数,使气泡排队,表面出浆;粗磨和中磨连续进行,磨足找平后及时将磨浆冲刷干净,特别是砂眼中的磨浆,应用压力水喷嘴和棕刷从室内向室外赶着冲刷,冲刷干净后,随后干撒一层同色水泥,并进行反复揉搓,直至砂眼堵实,以养护后进行精磨,使初磨后出现的砂眼得到弥补,基本上消除了面层砂眼。
(3) 排好施工顺序,克服混色现象对于彩色水磨石地面,为了解决容易出现混色的现象,采取以下措施:在施工顺序上合理编排,在一定范围内,先集中单种颜色施工,一种颜色的石渣浆铺设后及时清理,包括对各种拌和工具的清洗,然后再进行另一种颜色的施工,以此类推,保证各道色浆的纯洁性。
(4) 采取计量分包制,解决分布不均为了增大石渣的密度,通常在石渣浆面层另加一定数量的大粒石粒,为了保证其分布均匀,采取以下措施:先将大粒石渣筛洗凉干,分粒径及色别装袋;按要求及分格面积将石渣进行计量分包;待石渣浆装满框格,压实、搓平后,每格一包,随即进行干撒,并用滚筒纵横碾轧,直至表面出浆后再沿分格条两侧及交叉区干撒少量石渣,二次抹压出浆后,次水进行养护。
这样能达到石渣均匀分布的效果。
(5) 采取控制措施,保证分格条显露为了保证分格条显露,采取如下措施:严格控制分格条本身的规格,使之宽窄一致;粘接分格条时,应保证其纵横顺直和上部平整,尤其交叉处连接要严密平整;距交叉点5cm内不贴灰浆,采且座浆的办法固定分格条;分格条上部面层石渣浆的铺设研磨余量应保持一致,分格条的粘贴应符合要求,同时也应考虑地面下结构型式,达到统筹兼顾,合理布置。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水磨石地面施工质量的控制黑龙江省三建建筑工程有限责任公司科技创新大厦工程 QC 小组一、课题概况1、工程概况:哈尔滨工业大学科技创新大厦位于香坊区和兴路95号。
总建筑面积: 101014m2,地上建筑面积82444m2,地下建筑面积18569 m2。
建筑耐火等级:本工程建筑防火设计分类为一类科研楼,建筑物耐火等级为一级,各层均设有火灾自动报警和自动灭火系统。
抗震烈度:6度抗震设防烈度。
人防:本工程地下平时主要功能为停车场及设备用房;战时局部为甲类二等人员掩蔽所。
工程性质:地上:主要功能为科研实验用房;地下:和平时期主要功能为停车场及设备用房;战时局部为甲类二等人员掩蔽所,工程采用大面积水磨石地面,水磨石施工总面积:81047M²,占总面积的80.2%。
2、小组概况:项目部成立了以项目经理于斌为组长的现场攻关型QC小组,专门针对水磨石地面的施工全程进行调研,确保水磨石地面的施工质量,满足使用要求。
小组由施工经验长达十多年的精英工程师和年富力强思维活跃的骨干工程师组成,小组成员名单及基本情况如下表:QC 活动小组简介3、选题理由4、课题目标4.1质量现状质量现状通过对样板施工质量的检查。
4.2确定目标通过对样板施工质量的检查,提高水磨石地面的合格率,一次性验收合格率100%。
4.3目标可行性分析5、小组活动计划word.二、PDCA 循环过程1、现状调查按照我司样板施工先行的指导思想,在现场大面积施工前,我们挑选了一间大约20M2的小型房间做施工样板。
QC小组会同设计、业主、监理单位有关人员检查了“水磨石地面”样板施工质量,经过大家的讨论和分析,得出存在以下主要质量问题的结论:序号项目频数累计频数频率(%)累计频率(%)1 表面平整度差2 2 12.5 12.52 表面砂眼、掉石9 11 56.3 68.83 石粒显现不均匀 2 13 12.5 81.34 铜分格条不顺直 2 15 12.5 93.85 基层空鼓 1 16 6.2 100根据上述调查统计表制成频率排列图,做出如下频率排列图:质量缺陷情况排列图(1)从以上频率排列图,可以看到占质量缺陷比例最大的是表面砂眼、掉石,降低了此缺陷的发生,质量的合格率就得到了很大的提高;其次占缺陷比例较高的质量问题有石粒显现不均、铜条不顺直、表面不平等,提高水磨石地面的成品合格率主要从这几方面问题的解决入手。
2、原因分析QC 小组针对以上主要缺陷进行了因果分析,并利用因果分析图进行了总结:机人设备故障率高管理水平差保养不好培训少工人操作水平低检修不够施工技能差管理经验少操作不熟练设备运行不平稳技能培训少管理人员素质低操作经验少设备工效低投入的设备老化施工工人素质低责任心不强设备难以操作质量意识淡薄原材料不合格铜条布置设计不合理幕墙工程交叉施工的影响石屑颗粒过大检测方法不合理铜分格条加固措施不合理混合料配制不正确检测结果偏差大室内框架柱位置对施工的影响水泥掺入量不正确检测工具精度差料法环水磨石外观质量缺陷因果分析图水磨石地面质量合格率低word.3、要因分析针对因果分析图中的 17项末端因素,QC 小组进行了要因确认,分析结果如下:通过要因确认表,可以看出影响水磨石地面质量的主要原因:石子颗粒过大工人质量意识差影响水磨石地面质量的主要原因4、制定对策针对以上要因,制定一下对策表:序号要因对策目标措施时间场所负责人1 石子颗粒过大严格控制石屑筛选将石子颗粒直径控制在 4~12MM之间,同时保证筛选的石屑色泽一致1.明确石屑筛选方法和程序;2.保证石筛的准确性,及时更换施工中损坏的石筛;3.质量员施工过程控制2015 年 7月~2016年6月技术部施工现场于斌曾凡丰李楠楠周凯王龙2 水泥掺入量不合理合理计算水泥的掺入量,正确掺入水泥量控制水泥的掺入量,保证地面不裂缝、不空鼓1.准确计算水泥掺入量;2.试验检验;3.施工过程控制2015 年 7月~2016年6月1.技术部2.施工现场曾凡丰李楠楠周凯陈曦3 铜分格条加固措施不合理调整加固方式,做好现场成品保护工作保证铜分格条顺直贯通1.编制铜分格条安装加固及维护方案;2.加强施工过程中成品保护工作2015 年 7月~2016年6月1.技术部2.施工现场曾凡丰李楠楠周凯王龙4 工人质量意识差建立一套科学的管理系统,从根源上解决生产出现的问题工作细致化到无法再细化1. 对关键的点及操作流程,实行标准化操作的管理模式;2. 提升团队质量意识,团队建设首先是带头人要有这种团队精神意识2015 年 7月~2016年6月1.技术部2.施工现场曾凡丰李楠楠周凯王龙5、对策实施铜分格条加固措施不当水泥掺入量不合理【实施一】:明确石子筛选方法和程序;保证石筛的准确性,及时更换施工中损坏的石筛;质量员施工过程控制。
1)筛网选择孔径4mm和12mm的不锈钢网筛对石屑进行筛选,先以孔径12mm网筛初筛,再以孔径4mm网筛复筛,得到颗粒直径在4~12MM之间的石屑。
2)筛选前对不锈钢网筛孔径进行检验是否为标准孔径满足本工程施工需要。
3)对于施工中损坏的不锈钢网筛应及时更换,避免不符合要求的石子被选用。
4)施工前对施工人员进行详细交底。
5)质量员在筛选过程中进行监督控制与试验员随时抽检筛选后的石子,确保投入使用的石屑满足要求。
6)石子筛选除保证颗粒大小要求外,还要保证筛选出的石子色泽一致。
实施结果:通过以上措施的实施,筛选出来的石子直径被控制在一个合理的范围内,和其他原料拌和时易拌和且混合均匀,地面进行打磨时,掉石现象极少出现,石粒显现均匀,地面平整色泽一致美观,达到了本小组活动目标。
【实施二】:结合现场实施情况和设计要求,准确计算水泥的掺入量,严格控制拌合时下料过程,对拌合出来的混合料进行现场检查及验收,面层施工时精细打磨。
1)技术人员根据已有资料和现场样板调查情况,仔细对比,准确计算水泥的掺入量,水泥的掺入量与石子比(重量比)控制到约为1:3的合理比例。
2)对施工人员进行交底,掌握混合料称重、配料及拌合的方法,要求对每一罐原材料进行称重配料。
3)白水泥、细石等原材料进场必须送检,原材合格后方能投入使用。
4)质检员实时跟踪,严格控制下料比及拌合程序,确保混合料下料准确拌合均匀。
5)试验员随时抽检试验。
6)铺料时进行跟踪检查,及时调整。
实施结果:设定了合理了配合比,以及各步骤施工时实时跟踪监控,完成后的地面观感大大提高,表面检测合格率达100%,达到了本小组活动目标。
【实施三】:铜分格条用白水泥砂浆满粘固定于基层表面,后续施工时安排专人进行保纠正。
1)铜条固定前,应拉设分格网线,沿网线安装铜分格条,铜条下铺满白水泥砂浆保证铜条与基层粘接牢靠,且铜条接口处要紧密连接。
2)施工面铜分格条安装完毕后,应安排专人进行保护,待固定铜分格条的白水泥砂浆达到一定强度后再进行下一道工序施工。
对在后续工序施工时被破坏或位移的铜条要即时更换或回复。
3)面层打磨时,注意控制打磨机不要打磨过度而损伤铜分格条。
4)面层施工完毕后,对地面表面进行检查,如仍有铜分格条不贯通的部位,要进行切割补设,补设的铜条必须与原铜条连接紧密,并确保其导电性。
实施结果:通过以上办法的实施,完成后的地面,铜条笔直顺畅、显现清晰、美观大方,实现了本小组活动目标。
【实施四】:工人进场施工前,我公司现场管理人员对其进行详细的技术交底和工程质量教育,宣讲本QC小组质量监控重点并在工程施工前接受再培训1)施工质量管理以数字为基础,对关键点及操作流程,实行标准化操作的管理模式。
2)在工程项目管理层及所有员工之间开展质量意识教育,作为直接操纵工程质量的管理人员,他们的引导将直接影响工程质量。
实施结果:提高了全体员工的质量意识及管理人员对质量和质量工作的认识和理解,有效的提高了质量管理行为,提高了员工的质量管理意识,从而提升质量管理水平。
6、效果检查及效益6.1工程质量所有楼层水磨石地面施工完毕后,我们通过对地面质量进行了综合检查评定,按《建筑地面工程施工质量验收规范》(GB50209-2010)要求每层随机选择300㎡进行抽查。
序号检查项目每批检查点数不合格点平均频数评定评定标准1 表面平整度差全面0.4 合格GB50209-2010《建筑地面工程施工质量验收规范》2 表面砂眼、掉石全面0.8 合格3 石粒显现不均匀全面 1.3 合格4 铜分格条不顺直全面0.1 合格5 基层空鼓全面0.2 合格(2)水磨石地面成品6.2数据分析为方便同样板间统计的缺陷情况进行比较,我们以20平方米面积为一个单位计算出的平均缺陷数量再与样板间统计缺陷数量进行比较,结果显示地面质量缺陷较之前样板情况得到明显改善,一个计算单位的缺陷情况统计如下表:序号项目平均频数累计频数频率(%)累计频率(%)1 表面平整度差0.0340.03415152 表面砂眼、掉石0.06 0.094 26.55 41.553 石粒显现不均匀0.106 0.2 46.9 88.454 铜分格条不顺直0.006 0.206 2.65 91.15 基层空鼓0.02 0.226 8.9 100序号项目频数频率(%)实施前实施后实施前实施后1 表面平整度差2 0.034 12.5 152 表面砂眼、掉石9 0.06 56.3 26.553 石粒显现不均匀 2 0.106 12.5 46.94 铜分格条不顺直 2 0.006 12.5 2.655 基层空鼓 1 0.02 6.2 8.9a) 从抽检统计看各检验批次检查均合格,一次验收合格率为100%,达到了本QC小组设定的质量目标;b) 可以看到相同施工面积各种缺陷发生的频数大大减少,表明我们所采取的措施对施工质量的改善起到了极大的作用;6.3社会效益通过本次活动,我们得到了业主、监理、设计院和质检站的好评和信任,赢得了社会的好评。
6.4其它效益通过QC活动,运用全面质量管理这一科学的方法,人人参与质量管理中来,培养和锻炼了人才,提高了小组成员的团队精神。
小组自我评价雷达图如下:QC工具运用技巧小组自评雷达图7、巩固措施通过这次QC小组活动,我项目人员对水磨石地面施工技术的一次深刻的学习、实践及攻关,总结了一定经验,为将来类似工程施工奠定了良好的基础,并将整个活动过程中的活动情况、技术、经验及相关数据整理齐全,编写了《水磨石地面施工工法》,并获得了公司技术部门的认同,并准备向公司申报《水磨石地面施工工法》。
8、总结及下一步打算本次QC小组活动在公司领导的大力支持下顺利展开,小组成员们深刻的了解到团队合作的重要性,也进一步加强了小组与各班组之间的交流与沟通,相互学习。
小组活动期间,大家各自发挥自己的特长,在自己擅长的领域献计献策,主动发现问题及解决问题。
