火力发电厂电气系统调试培训讲学

合集下载

火电机组基建调试培训讲稿

火电机组基建调试培训讲稿

火电机组基建调试培训讲稿一、火电由基建到投产的全程1、土建施工阶段2、设备安装阶段3、单体调试阶段4、分系统调试阶段5、整套启动调试阶段6、系统试运转阶段7、投产移交二、调试阶段的划分单体调试阶段分系统调试阶段整套启动调试阶段三、各调试阶段所要完成的内容1、单体调试设备现场安装完成后的独立调试,既设备安装后只对设备本身进行调试,不包括设备以外的外系统,也称做单体调试。

设备在制造过程要进行许多过程试验,完成制造过程后,在出厂前要进行一系列的调试试验,此类试验称为出厂试验。

出厂后要经过运输到达现场,再经过一系列安装过程,有些大型设备还必须解体后才能运输,到达现场后再进行装配,比如,发电机的定子、转子、出线盒、其他附件等;变压器的本体、附件、变压器油;开关本体、操作机构箱等;有些二次设备的屏柜与插件也需要分开单独运输。

上述各个环节有可能导致设备的物理特性或电气特性发生改变,因此设备在完成安装后要进行一系列的调试试验,检验设备的物理特性或电气特性,然后与出厂试验数据相互比较,判断是否发生变化。

设备的单体调试阶段既是完成此项任务的一个重要阶段。

下表所列的是电气设备安装工程中,电气设备要进行的试验内容。

2、分系统调试分系统调试,既设备与设备连接后,对相对独立的某个系统进行调试,分系统调试大部分是二次系统设备的调试由于分系统调试阶段设备的一次系统还没有带电,因此PT、CT的二次回路中没有电压、电流,所以要由试验设备来模拟。

一般采用二次同流方法。

分系统调试包括一下内容:①、PT二次接线正确性检查②、CT二次接线正确性检查③、开关控制回路、信号状态正确性检查④、DCS系统、NCS系统回路联调⑤、保护整定值通电检查、校核⑥、保护带开关传动试验⑦、同期系统调试(静态检查)⑧、远动、通讯系统联调3、整套启动调试整套启动调试,既在所有分系统全部调试完成,机组具备了启动条件,完成将机组启动并网。

分系统调试阶段所做的试验,都是在一次设备不带电情况下,利用试验电源来模拟的一次或二次电流、电压,这些模拟的信号并不能完全检查出电流、电压互感器一次与二次之间的变比及极性的正确性,只有利用机组的一次系统产生的电流,才能完整地检查回路接线的正确性。

火力发电厂电气系统调试知识讲解

火力发电厂电气系统调试知识讲解

一调试概述1.调试概念及内容火电厂电气调试工作的主要任务是:当电气设备的安装工作结束以后,按照国家有关的规范和规程、制造厂家技术要求,逐项进行各个设备调整试验,以检验安装质量及设备质量是否符合有关技术要求,并得出是否适宜投入正常运行的结论。

电气调试的主要内容是:对电厂全部电气设备,包括一次和二次设备,在安装过程中及安装结束后的调整试验;通电检查所有设备的相互作用和相互关系;按照生产工艺的要求对电气设备进行空载和带负荷下的调整试验;调整设备使其在正常工况下和过度工况下都能正常工作;核对继电保护整定值;审核校对图纸;编写厂用电受电方案、复杂设备及装置的调试方案、重要设备的试验方案及系统启动方案;参加分部实验的技术指导;负责整套启动过程中的电气调试工作和过关运行的技术指导。

为使调试工作能够顺利进行,调试人员事前应研究图纸资料、设备制造厂家的出厂试验报告和相关技术资料,了解现场设备的布置情况,熟悉有关的电气系统接线等。

除此以外,还要根据有关规范和规程的规定,制定设备的调试方案,即调试项目和调试计划。

其中调试项目包括:不同设备的不同的试验项目和规范要求,并在可能的情况下列出具体的试验方法、关键的试验步骤、详细的试验接线以及有关的安全措施等。

调试计划则包括:全厂调试工作的整体工作量,具体时间安排,人员安排,所需实验设备、工机具以及相关的辅助材料等。

全厂电气设备的单体调整和试验;配合机械设备的分部试运行;还有全厂总的系统调试是火电厂整体启动不可分割的三个重要环节。

在每个环节当中,电气调试则总是调试启动的先锋,没有全厂厂用电的安全运行,全厂的分部试运行就无从谈起,更没有可靠的系统调试运行。

因此,火电厂厂用电调试组织的好坏与否,将是直接影响全厂系统调试的关键。

2.调试工作的组织形式1)按专业分仪表调校组(负责现场安装的仪表的校验和调整,试验用0.5级仪表的校验和调整)。

高压试验组(负责电气设备的绝缘试验和特性试验等工作)继电保护组(负责继电保护的校验和整定工作)二次调试组(负责校对图纸、查对接线、回路通电试验及操作试验等工作)2)按系统分厂用电机组;变压器组;发电机组等。

火电厂电气培训资料讲述

火电厂电气培训资料讲述

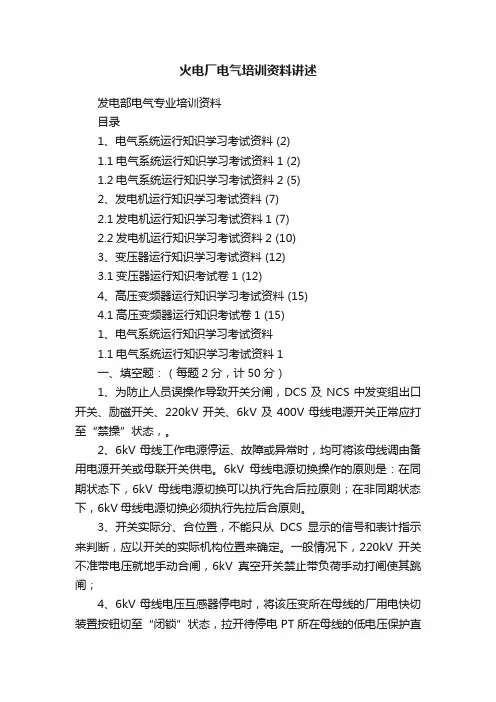

火电厂电气培训资料讲述发电部电气专业培训资料目录1、电气系统运行知识学习考试资料 (2)1.1电气系统运行知识学习考试资料1 (2)1.2电气系统运行知识学习考试资料2 (5)2、发电机运行知识学习考试资料 (7)2.1发电机运行知识学习考试资料1 (7)2.2发电机运行知识学习考试资料2 (10)3、变压器运行知识学习考试资料 (12)3.1变压器运行知识考试卷1 (12)4、高压变频器运行知识学习考试资料 (15)4.1高压变频器运行知识考试卷1 (15)1、电气系统运行知识学习考试资料1.1电气系统运行知识学习考试资料1一、填空题:(每题2分,计50分)1、为防止人员误操作导致开关分闸,DCS及NCS中发变组出口开关、励磁开关、220kV开关、6kV及400V母线电源开关正常应打至“禁操”状态,。

2、6kV母线工作电源停运、故障或异常时,均可将该母线调由备用电源开关或母联开关供电。

6kV母线电源切换操作的原则是:在同期状态下,6kV母线电源切换可以执行先合后拉原则;在非同期状态下,6kV母线电源切换必须执行先拉后合原则。

3、开关实际分、合位置,不能只从DCS显示的信号和表计指示来判断,应以开关的实际机构位置来确定。

一般情况下,220kV开关不准带电压就地手动合闸,6kV真空开关禁止带负荷手动打闸使其跳闸;4、6kV母线电压互感器停电时,将该压变所在母线的厂用电快切装置按钮切至“闭锁”状态,拉开待停电PT所在母线的低电压保护直流开关,拉开待停电PT低压交流开关,将待停电PT插车拉至试验或检修位置。

送电时顺序与此相反。

5、发变组解列停机后作热备用者,应投入误上电(突加电压)保护压板,退出关闭主汽门保护压板,拉开220kV隔离开关和拉开隔离开关动力电源,将6kV工作电源开关转冷备用(拉至试验位置),作冷备用或停用者,应将压变拉至检修位置,并拉开压变低压小开关。

6、220KV母线电压曲线是:低谷时段(0:00~8:00)额定电压229KV;上限232KV;下限226KV;高峰时段(8:00~24:00)额定电压230KV;上限233KV;下限227KV。

2024版火力发电厂安全培训教育讲座一

2024版火力发电厂安全培训教育讲座一

01火力发电厂安全生产概述Chapter01高温高压设备多,易发生烫伤、爆炸等事故。

020304燃料具有易燃易爆特性,存在火灾、爆炸等风险。

粉尘、噪音、有毒有害气体等职业危害因素较多。

设备运行复杂,操作不当可能导致设备损坏或人身伤害。

火力发电厂生产特点及风险安全生产法律法规与标准企业应建立安全生产责任体系,明确各级管理人员和员工的安全生产职责。

企业应设立安全生产管理机构,配备专职安全管理人员。

企业应定期开展安全生产检查、评估、整改等工作,确保安全生产责任制得到有效落实。

企业安全生产责任体系企业应制定安全操作规程和应急预案,规范员工的操作行为。

企业应鼓励员工积极参与安全生产管理和改进工作,营造良好的安全文化氛围。

企业应加强对员工的安全教育和培训,提高员工的安全意识和技能水平。

员工安全意识与行为培养02火力发电厂设备安全知识Chapter010204锅炉设备安全操作与维护严格遵守锅炉操作规程,确保锅炉稳定运行。

定期检查锅炉水位、压力、温度等参数,及时调整。

对锅炉进行定期排污,防止水垢和杂质对锅炉的损害。

定期对锅炉进行内部检查,及时发现并处理磨损、腐蚀等问题。

03汽轮机设备安全操作与维护01020304辅助设备包括给水泵、循环水泵、风机等,应确保其稳定期对辅助设备进行检查和维护,及时处理故障。

03火力发电厂作业环境安全要求Chapter厂区环境安全布局与设施厂区应合理规划,布局合理,道路畅通,符合消防安全要求。

设施完善,包括消防设施、应急照明、安全标识等,应定期检查、保养,确保其完好有效。

厂区内的建筑物、构筑物应符合安全要求,无严重损坏、裂缝、倾斜等现象。

作业场所应设置相应的安全防护设施,如防护栏杆、安全网、防护罩等。

对于高温、高压、高辐射等危险作业场所,应采取特殊的防护措施,确保作业人员的安全。

作业人员应配备符合国家标准的劳动防护用品,并正确佩戴、使用。

作业场所安全防护措施危险源辨识与风险控制定期对火力发电厂内的危险源进行辨识和评估,确定其危险程度和可能造成的后果。

火电厂 电气专业培训资料

火电厂 电气专业培训资料

三、名词解释断路器失灵保护:当系统发生故障,故障元件的保护动作而其断路器操作失灵拒绝掉闸时,通过故障元件的保护作用于本变电站相邻断路器掉闸,有条件的还可以利用通道,使远端有关断路器同时掉闸的接线称为断路器失灵保护。

三不放过:发生事故应立即进行调查分析。

调查分析事故必须实事求是,尊重科学,严肃认真,要做到事故原因不清楚不放过、,事故责任者和应受教育者没受到教育不放过,没有采取防范措施不放过。

励磁涌流:变压器励磁涌流是变压器全电压充电时在其绕组中产生的暂态电流。

真空:当容器中的压力低于大气压力时,把低于大气压力的部分叫做真空。

重合闸后加速:当线路发生故障后,保护有选择地动作切除故障,重合闸进行一次重合以恢复供电,若重合于永久性故障时,保护装置即不带时限无选择性的动作断开断路器,这种方式称为重合闸后加速。

异步振荡:发电机因某种原因受到较大的扰动,其功角在0—360°之间周期性地变化,发电机与电网失去同步运行的状态。

在异步振荡时,发电机一会工作在发电机状态,一会工作在电动机状态。

汽机速度变动率:汽轮机由满负荷到空负荷时转速的变化量与额定转速比,称为汽轮机的速度变动率。

发电厂最低技术出力:火电机组本身技术条件允许的最小生产能力,是指三大主力设备(锅炉、汽机、发电机)能够连续安全稳定运行的最低负荷。

电力系统稳定运行:当电力系统受到扰动后,能够自动恢复到原来的运行状态,或凭借控制设备的作用过度到新的稳定状态运行,即所谓电力系统稳定运行。

自动重合闸:将因故障跳开后的断路器按需要自动投入的一种自动装置。

动力系统:通常把发电企业的动力设施、设备和发电、输电、变电、配电、用电设备及相应的辅助系统组成的电能热能生产、输送、分配、使用的统一整体称为动力系统。

电力系统:把由发电、输电、变电、配电、用电设备及相应的辅助系统组成的电能生产、输送、分配、使用的统一整体称为电力系统。

电力网:把由输电、变电、配电设备及相应的辅助系统组成的联系发电与用电的统一整体称为电力网。

热电厂电气系统逻辑专题培训 .pptx

热电厂电气系统逻辑专题培训 .pptx
701-3 分闸条件 : 需满足701-1刀闸在合闸位置或满足701-2 刀闸在合闸位置,在满足以上条件同时还 需满足701开关在分闸位置
110KV系统的逻辑闭锁
701 合闸条件 : Байду номын сангаас以直接合闸
701 分闸条件 : 可以直接分闸
110KV系统的逻辑闭锁
701-1D 合闸条件 : 需同时满足701-1、701-2、701-3刀
701-1 分闸条件 : 需同时满足701-2、701-3、701刀闸开关 在分闸位置或同时满足7201-1、7201-2、 7201、701-3、701-2、701刀闸开关在合 闸位置
110KV系统的逻辑闭锁
701-3 合闸条件 : 需满足701-1刀闸在合闸位置或满足701-2 刀闸在合闸位置,在满足以上条件同时还 需同时满足701、701-1D、701-2D、7013D开关接地刀闸在分闸位置
110KV系统的逻辑闭锁
701-1 合闸条件 : 需同时满足701-2、701-3、701刀闸开关 在分闸位置或同时满足7201-1、7201-2、 7201、701-3、701-2、701刀闸开关在合 闸位置,在满足以上条件同时还需同时满 足72I-D、701-1D、701-2D接地刀闸在分 闸位置
谢谢观看
3、-2刀闸与-1D接地刀闸之间的三工位闭锁、 电气闭锁,-1刀闸检修时运行人员加装机 械闭锁
4、-3刀闸与-2D接地刀闸之间的电气闭锁、 三工位闭锁;
-1刀闸与-1D接地刀闸之间的机械闭锁
1、为防止110KV-1D 接地刀闸在合位时-1 刀闸误合,发生恶性 误操作,所以对-1刀 闸加装了机械闭锁;
闸在分闸位置
701-1D 分闸条件 : 可以直接分闸

发 电 厂 电 气 培 训 讲 义

发 电 厂 电 气 培 训 讲 义

发电厂电气培训讲义二〇一二年四月十七日目录第一部分:发电厂电气系统1)电气工程概况2)电气主接线及运行方式(包括电源同期点的设置)3)电气低压系统接线(含低压备自投)4)220V直流系统5)电气二次测控保护系统6)电气行业管理规范(安规、运规、检规)第二部分:发电厂主要电气设备1)发电机及其附属设备2)升压变压器及其附属设备3)110KV GIS组合电器及其附属设备4)10KV开关柜及10KV变频器5)干式变压器6)380V低压开关柜7)电气微机保护8)220V直流系统9)UPS不间断电源第三部分:发电厂电气车间组织机构1)生产组织2)岗位职责3)职业资格4)技能考核第一讲:发电厂电气系统一、课时安排:第一课时1)授课内容:本课时主讲:1发电厂电气工程概况2发电厂电气主接线。

2)教学目标:通过讲解,使学员了解我厂电气工程系统,对发电厂电气系统有一个整体的概念。

为正确运行初步打好基础。

第二课时:1) 授课内容:本科主讲:1、复述上一课内容,讲解习题2发电厂电气低压配电系统。

2)教学目标:通过讲解,使学员了解我厂电气工程系统,对发电厂电气系统有一个整体的概念。

为正确运行初步打好基础。

第三课时(选修课)1)授课内容:本课时主讲:电气行业管理规范,包括电气安全规程、运行规程及检修规程。

2)教学目标:结合实例进行讲解,要求学生懂得电气生产的安全知识、运行操作技能及学会正确办理电气运行操作票及电气检修工作票,并懂得电气调度的一些基本常识。

二、课程内容:第一课时:1.电气工程概况:榆林市煤炭科技开发有限公司煤气发电厂工程项目已经榆林市发改委、榆林市环保局及榆林市供电局立项批准,该工程采用2X15MW直接空冷、凝汽汽轮发电机组配2×75t/h煤气锅炉。

发电机组额定容量为18.75MVA,发电机最大连续出力15MW,额定功率因数为0.8。

发电机出线电压采用10.5 kV,设10 kV发电机母线,2台15MW发电机组分别接至10 kV I、II 段母线,一回焦化厂负荷线接至10 kV备用段母线,每段母线上各接有一台20000kVA的121±2X2.5%/10.5 kV 的主变压器升压至110 kV,110 kV系统采用单母线分段接线,出线一回接入110kV系统。

发电公司电气运行专项培训

发电公司电气运行专项培训

22. 智能电网
23. 新能源发电技术
21. 噪声控制和降噪技术
团队合作与领导力
了解团队合作与领导力在电气运行中的重要性。培养有效沟通技巧,并学习团队建设和管理制度,为电气运行 团队的成功做好准备。
1
26. 有效沟通技巧
27. 团队建设与领导力
2
3
28. 管理制度和流程
发电公司电气运行专项培训
继续深入学习与实践电气运行知识。学习升级换代和技术发展趋势,为电气运行的未来做好准备。
1 29. 升级换代和技术发展趋势
2 30. 未来电气运行发展规划
发电公司电气运行专项培 训
欢迎参加发电公司电气运行专项培训!本培训将涵盖电气运行的各个方面, 从基础概述到新技术,助您成为电气运知识:电源系统、保护、输电线路、变电站、发电机及控制系统、变压器及调节系统,为 深入学习与实践打下基础。
1
1. 电源系统和保护
2. 输电线路和变电站
2
3
3. 发电机及控制系统
4. 变压器及调节系统
4
安全操作与维护
确保电力系统的安全运行。学习安全操作规范、设备维护保养、故障排除技术,并掌握综合调试和优化技巧, 提高电气设备的效率和可靠性。
5. 安全操作规范
6. 电气设备维护保养
7. 故障排除技术
8. 综合调试和优化
智能电网与新能源
探索智能电网和新能源发电技术,了解其在电力系统中的应用。学习噪声控制和降噪技术,理解未来电气运行 发展规划。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一调试概述1.调试概念及内容火电厂电气调试工作的主要任务是:当电气设备的安装工作结束以后,按照国家有关的规范和规程、制造厂家技术要求,逐项进行各个设备调整试验,以检验安装质量及设备质量是否符合有关技术要求,并得出是否适宜投入正常运行的结论。

电气调试的主要内容是:对电厂全部电气设备,包括一次和二次设备,在安装过程中及安装结束后的调整试验;通电检查所有设备的相互作用和相互关系;按照生产工艺的要求对电气设备进行空载和带负荷下的调整试验;调整设备使其在正常工况下和过度工况下都能正常工作;核对继电保护整定值;审核校对图纸;编写厂用电受电方案、复杂设备及装置的调试方案、重要设备的试验方案及系统启动方案;参加分部实验的技术指导;负责整套启动过程中的电气调试工作和过关运行的技术指导。

为使调试工作能够顺利进行,调试人员事前应研究图纸资料、设备制造厂家的出厂试验报告和相关技术资料,了解现场设备的布置情况,熟悉有关的电气系统接线等。

除此以外,还要根据有关规范和规程的规定,制定设备的调试方案,即调试项目和调试计划。

其中调试项目包括:不同设备的不同的试验项目和规范要求,并在可能的情况下列出具体的试验方法、关键的试验步骤、详细的试验接线以及有关的安全措施等。

调试计划则包括:全厂调试工作的整体工作量,具体时间安排,人员安排,所需实验设备、工机具以及相关的辅助材料等。

全厂电气设备的单体调整和试验;配合机械设备的分部试运行;还有全厂总的系统调试是火电厂整体启动不可分割的三个重要环节。

在每个环节当中,电气调试则总是调试启动的先锋,没有全厂厂用电的安全运行,全厂的分部试运行就无从谈起,更没有可靠的系统调试运行。

因此,火电厂厂用电调试组织的好坏与否,将是直接影响全厂系统调试的关键。

2.调试工作的组织形式1)按专业分仪表调校组(负责现场安装的仪表的校验和调整,试验用0.5级仪表的校验和调整)。

高压试验组(负责电气设备的绝缘试验和特性试验等工作)继电保护组(负责继电保护的校验和整定工作)二次调试组(负责校对图纸、查对接线、回路通电试验及操作试验等工作)2)按系统分厂用电机组;变压器组;发电机组等。

每个组的工作任务均包括:仪表、高压、继电保护、二次调试等的调试工作。

但是以上两种方式并不是一成不变的,往往根据调试人员的水平、工期的长短等而有所改变,目的是更好地完成全厂的电气调试任务。

对于调试人员的培训,可按"多能一专"的原则进行。

3)调试工作的安全工作电气调试工作大多是带电工作,因此要特别注意人身和设备的安全。

具体的要求如下:①电气调试人员要定期学习水利电力部颁发的《电业安全工作规程》。

②学习急救触电人员的方法。

③认真执行试验方案,并学习反事故措施。

④电气工作必须有二人及以上人员共同配合工作。

⑤调试人员使用的工具必须绝缘良好,且工作人员穿戴相应的绝缘用品。

⑥任何回路、设备未经调试不得送电投入运行,并在相应回路挂明显的标识牌。

⑦实验设备的容量、仪表的量程必须事先考虑合适。

⑧高压试验应设隔离带,接地线连接可靠。

试验结束后需要放电的应充分放电。

⑨二次调试要避免互感器二次侧电流回路开路和电压回路短路,在各个回路事先绝缘合格的情况下才能通电试验。

二电气设备试验1.电气设备的绝缘试验设备绝缘试验的目的,是检验电气设备长期在额定电压下运行时的绝缘性能的可靠程度,以及在承受短时的过电压时,不至于发生有害的局部放电或造成设备的绝缘损坏。

绝缘试验大致可分为绝缘特性试验和绝缘强度试验。

绝缘特性试验可分为:1)绝缘电阻试验;2)介质损耗角正切值试验;3)变压器绝缘含水量测试。

其目的,是初步衡量设备的绝缘状况的好坏程度。

绝缘强度试验可分为:1)直流耐压试验;2)交流耐压试验;3)冲击电压试验。

其目的,是检验设备的绝缘对于工频电压,雷电冲击波电压,操作冲击波电压等,是否具有规定水平以上的绝缘程度。

交流耐压试验是发电机、变压器、高压断路器等高压设备绝缘试验中一项关键性试验,是对被试物施加一个高于运行中可能遇到的过电压数值的交流电压,并经历一段时间,以检验设备的绝缘水平。

由于交流耐压试验的试验电压一般比运行电压高出很多,对绝缘不良的被试物来说,是一种破坏性试验,因此进行此试验前,应首先进行绝缘电阻和吸收比测量,进行直流泄漏和直流耐压试验等,初步检查设备绝缘情况。

若发现绝缘受潮或有缺陷时,应进行干燥和缺陷处理后,再进行交流耐压试验。

交流工频耐压试验的典型接线如图1所示。

当试验电压较高时,可用两台试验变压器串联接线,如图2所示。

试验变压器的容量可根据以下两个原则选择:a)试验变压器高压侧电压应不低于被试物的最高额定电压;b)额定电流应不低于被试物的最大电容电流。

电容电流可根据下式进行估算:I=2πfCxU×10-6 (A)式中:I----试验时被试物的电容电流A;Cx----被试物本身的对地电容μF;U----试验电压V;f----试验电源频率HZ。

试验变压器的容量S,可按照下式计算:S≥2πfCxU2×10-9 (KV A)2.继电保护装置调试试验1)继电保护配置机组在继电保护总体配置时,着重考虑最大限度地保证机组安全和最大限度地缩小故障破坏范围,尽可能避免不必要的突然停机,对某些异常工况采用自动处理,特别是要避免保护装置的错误动作和拒绝动作。

因此,保护装置在调试过程中,要求做到保护装置动作的准确性、可靠性和灵活性。

中小型火电厂的继电保护配置主要可分为三部分。

①距离保护装置、自动重合闸装置、线路纵差保护装置等,用于输电线路保护;②差动保护装置、功率方向保护装置、转子接地保护装置、低周减载装置、过电流保护装置等,用于发电机-变压器-断路器等设备的保护。

③纵联差动保护装置、电流速断和过电流保护、低电压保护、反时限过电流等,用于厂用电和厂用电动机保护。

2)差动保护装置调试差动保护装置是发电机-变压器组用于内部故障时,切除外部电源而经常采用的主要保护装置。

针对现场安装和调试情况,对差动回路的接线和装置调试,应着重注意以下几个问题:①差动回路中电流互感器的变比配合电流互感器的配合,应满足当正常运行或外部短路时,电源侧二次电流与负荷侧二次电流应相等或近似相等。

它们的近似关系如下:n2=k 2/k 1·K·n1式中:K---变压器变比;n1 、n2---高低压电流互感器变比;k 1 、k 2---高低压侧电流互感器接线系数(星形接线等于1,三角形接线等于1.732)。

②差动保护中的相位补偿一般电力变压器多为Y/△-11组接线,即低压侧电流相位比高压侧超前300。

因此,差动回路各侧的电流互感器接线应当补偿变压器组别造成的相位差。

一般△侧接线的低压侧电流互感器采用Y形接线,而Y形接线的高压侧电流互感器采用△形接线,取IA=Ia-Ib、IB=Ib-Ic、IC=Ic-Ia ,则相位正好得到补偿。

其接线和向量图如图3。

③差动保护的极性关系差动回路的电流互感器的接线极性应满足当内部故障时,各侧打开互感器的二次电流经中线形成回路,或者各侧电流互感器的二次电流变成同方向,叠加后的总的二次电流,应大于任何一侧的二次电流,且全部流经差动继电保护装置。

正常运行或外部故障时,各侧电流互感器的二次电流按相别自成环流,中线上只有不平衡电流,或者电源侧与负荷侧电流互感器二次电流相位相差180°。

示意图如图4。

④差动保护的接地点和电动机保护回路调相在差动保护的二次电流回路中,只允许有一个接地点,以防止地电流流入保护装置。

此接地点一般在保护屏端子排上。

对于电动机的差动保护,首先要检查电动机动力电缆相序的正确性。

如果电动机反转,需要进行调相时,中性点的电缆也要随之倒换,否则差动回路的电流互感器的接线将会出现错相问题。

⑤差动保护装置校验时的要求校验差动保护装置,电源要求没有高次谐波干扰的稳压直流电源和工频交流电源;要求测量仪表精度至少在0.5级以上,毫伏电压表要求采用高内阻电压表;测量整组伏安特性时,要求通入继电器的电流应平稳上升,不能来回摆动,通入的电流应达到300安匝以上;当被保护的变压器空载投入或者被保护电动机启动五次以上,差动保护装置不应该发生误动;当被保护设备带上一定满负荷时,流入差动装置的各侧电流的相量六角图应满足要求,用高内阻电压表测量执行元件线圈上的不平衡电压,不应大于150mV。

3.其他电气设备试验项目发电厂电气设备试验很多,如发电机、变压器的其他静态试验和动态试验;电动机动静态试验;高压断路器试验;电流、电压互感器试验;电缆试验;绝缘油试验;电容器、避雷器试验;高压母线试验;接地电阻试验等。

具体的试验要求可以根据《电气装置安装施工电气设备交接试验标准GB50150-91》中相应篇章所要求的项目进行。

三厂用电系统受电1.厂用电受电的方式1)新建电厂厂用电的正式电源要从系统电网送来,经高压变压器送到高压备用段,再由低压备用变压器送往各个低压系统,从而为厂用辅机提供启动电源。

如果升压站工程因故不能按期竣工,而汽机、锅炉的附属设备要进行分部试运行,也可利用合适的临时电源先对新建电厂的厂用电系统进行受电。

2)扩建电厂由于老厂厂用备用电源已经正常运行,可以将厂用备用电源送到新建机组,为扩建电厂厂用辅机提供启动电源。

2.厂用电受电前要完成的工作1)制定受电范围,并明确提出投产范围。

2)所有相关的土建工程已经结束,并经过业主、安装、和土建三方验收合格。

3)所有列入受电范围的一次、二次电气设备,已经全部安装完毕并经过质量检测部门验收合格,由调试单位按照交接验收规范的规定进行电气试验,并提供试验报告。

4)将要受电的设备的继电保护已经按照有关部门提供的整定值整定完毕,并提供相应的试验报告。

5)受电部分和施工部分已经隔离,并挂有明确的带电标识牌。

6)受电程序方案和受电的设备编号、有关图纸、运行规程等都已准备齐全。

7)受电部分的照明、通讯以及消防设施可以正常投入使用,各项安全措施已经制定。

8)各个调试组已经建立,并进行上岗学习。

3.制定系统受电方案对新建火电站来说,系统受电也就是,系统经过升压站从局域电网倒送受电。

它不但为电厂厂用电部分提供电源,而且也是日后发电机向外输电的通道。

制定系统受电方案主要分为系统受电前的调试工作方案和倒送电方案。

1)受电前的调试工作①线路本侧和对侧的联合调试(主要是指线路的高频保护)②线路参数试验(一般由线路施工单位负责进行)③升压站母线差动保护的检查④升压站各个高压设备的试验和调试(主要包括:变压器、高压断路器、电流互感器、电压互感器等设备的调试试验)⑤载波通讯、微波通讯的联合调试(一般由线路施工单位负责进行)⑥有关厂用电系统的一次设备的检查和试验⑦厂用电设备的二次回路调试检查2)系统受电方案①系统受电的一次系统图(标明设备编号、有关接地点等)②开列主要受电设备清单③新建线路首次受电方案④升压站母线及其设备受电方案⑤升压站PT核对相序方案⑥高压厂用变冲击合闸方案⑦对6KV母线充电、并检查核对相序方案⑧对0.4KV母线充电并核对相序方案⑨在一定负荷下检查CT二次回路接线及其相位方案4.厂用点受电时可能出现的异常现象厂用电受电时经常出现的异常现象是由于切合空载母线时母线电容与电压互感器的电感形成铁磁谐振而发生的过电压现象。
