厂房屋面系统维修施工方案说课讲解
屋面工程施工讲义(3篇)

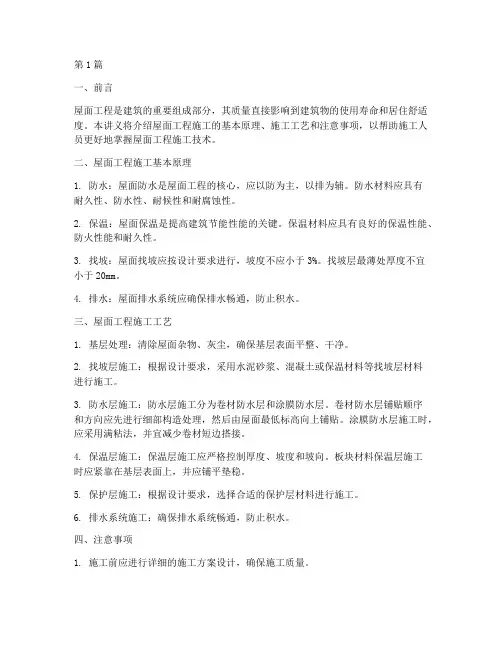

第1篇一、前言屋面工程是建筑的重要组成部分,其质量直接影响到建筑物的使用寿命和居住舒适度。
本讲义将介绍屋面工程施工的基本原理、施工工艺和注意事项,以帮助施工人员更好地掌握屋面工程施工技术。
二、屋面工程施工基本原理1. 防水:屋面防水是屋面工程的核心,应以防为主,以排为辅。
防水材料应具有耐久性、防水性、耐候性和耐腐蚀性。
2. 保温:屋面保温是提高建筑节能性能的关键。
保温材料应具有良好的保温性能、防火性能和耐久性。
3. 找坡:屋面找坡应按设计要求进行,坡度不应小于3%。
找坡层最薄处厚度不宜小于20mm。
4. 排水:屋面排水系统应确保排水畅通,防止积水。
三、屋面工程施工工艺1. 基层处理:清除屋面杂物、灰尘,确保基层表面平整、干净。
2. 找坡层施工:根据设计要求,采用水泥砂浆、混凝土或保温材料等找坡层材料进行施工。
3. 防水层施工:防水层施工分为卷材防水层和涂膜防水层。
卷材防水层铺贴顺序和方向应先进行细部构造处理,然后由屋面最低标高向上铺贴。
涂膜防水层施工时,应采用满粘法,并宜减少卷材短边搭接。
4. 保温层施工:保温层施工应严格控制厚度、坡度和坡向。
板块材料保温层施工时应紧靠在基层表面上,并应铺平垫稳。
5. 保护层施工:根据设计要求,选择合适的保护层材料进行施工。
6. 排水系统施工:确保排水系统畅通,防止积水。
四、注意事项1. 施工前应进行详细的施工方案设计,确保施工质量。
2. 施工过程中应严格按照施工工艺进行操作,确保施工质量。
3. 防水层施工时应注意材料的选择和施工方法,确保防水效果。
4. 保温层施工时应注意保温材料的厚度和施工质量,确保保温效果。
5. 排水系统施工时应注意排水畅通,防止积水。
五、总结屋面工程施工是一项复杂而重要的工作,施工人员应充分了解屋面工程施工的基本原理、施工工艺和注意事项,以确保施工质量,提高建筑物的使用寿命和居住舒适度。
第2篇一、引言屋面工程是建筑工程的重要组成部分,其质量直接关系到建筑物的使用寿命和居住舒适度。
屋面维修工程工程施工方案

屋面维修工程工程施工方案一、工程概述屋面是建筑物的重要部分,直接承受着风雨侵袭和紫外线照射,因此容易出现破损和老化。
为了保障建筑物的安全和持久性,必须定期对屋面进行维修和保养。
本次工程是对某商业办公楼的屋面进行维修工程。
二、工程内容1. 屋面检测:通过设备检测屋面的整体状况,查找存在的问题。
2. 屋面清洁:清除屋面上的垃圾和杂物,确保工作区域干净。
3. 屋面维修:- 修补漏水点:对漏水点进行修复,补漏材料选用耐候性好的聚合物修补材料。
- 更换受损材料:更换受损的屋面材料,如沥青瓦、石英瓦等。
- 补充防水涂层:对屋面进行防水涂层的加固,保证屋面的防水性能。
4. 检测验收:对维修后的屋面进行检测验收,确保工程质量。
三、施工方案1. 施工前准备:- 制定详细的施工计划和方案,包括施工步骤、施工时间、施工人员等。
- 安排施工人员进行相关培训,确保施工人员具有相关的技能和经验。
- 准备所需的工具和材料,包括清洁工具、维修材料、安全设备等。
2. 屋面检测:- 利用专业的设备对屋面进行检测,查找屋面存在的问题。
- 制定修复方案,确定需要进行的维修工作。
3. 屋面清洁:- 进行屋面清洁,清理屋面表面的杂物和灰尘。
- 确保清洁效果,保证维修工作顺利进行。
4. 屋面维修:- 对漏水点进行修复,使用专业的修补材料进行修补。
- 更换受损的材料,确保屋面的完整性。
- 加固防水涂层,保证屋面的防水性能。
5. 检测验收:- 对维修后的屋面进行检测验收,确保工程质量。
- 完成施工报告,记录施工过程和结果。
四、安全措施1. 施工人员必须具有相应的证书和经验,做好施工前的安全培训。
2. 施工现场设置警示标识,确保施工区域清晰可见。
3. 使用安全防护设备,包括安全带、安全帽等,确保施工安全。
4. 施工期间严格遵守相关安全规定,严禁超负荷作业和违章操作。
五、质量控制1. 施工过程中严格按照施工计划和方案进行施工,确保维修工作按时完成。
厂房屋顶修缮工程方案

厂房屋顶修缮工程方案1. 项目背景随着工业化进程的加快,许多工厂的厂房屋顶已经使用了很长时间,存在着老化、腐蚀、漏水等问题。
这些问题不仅影响了厂房的正常生产,还可能存在安全隐患。
因此,对厂房屋顶进行修缮工程至关重要。
2. 工程范围本次厂房屋顶修缮工程主要包括以下内容:- 对厂房屋顶进行全面的检测和评估,找出存在的问题及危害因素;- 修缮老化、腐蚀的部分,包括更换损坏的屋顶材料、补漏、加强结构支撑等;- 进行防水、防腐处理,确保屋顶的长期使用安全;- 对修缮后的屋顶进行质量检验和验收,确保达到设计要求。
3. 施工方案(1)检测评估首先,我们将对厂房屋顶进行全面的检测和评估。
主要包括通过目视检查、探伤检测等手段,找出屋顶存在的问题,例如老化、腐蚀、漏水等。
并对问题进行分类、定级和评估,确定整体施工方案。
(2)材料准备根据检测评估结果,我们将选择适用的优质材料,严格按照设计要求选用合适的屋顶防水材料、防腐材料、绝缘材料等,并对材料进行质量把关,确保施工质量。
(3)工艺流程在施工过程中,我们将采用科学严谨的工艺流程,包括:- 排水设计:设计合理的屋顶排水系统,确保雨水及时排除;- 清理表面:对原有屋顶表面进行清理,去除老化、腐蚀的材料;- 补漏处理:对有漏水现象的部分进行维修,填补漏洞,修复裂缝;- 防水处理:施工防水层,确保屋顶的防水性能;- 防腐处理:对屋顶进行防腐处理,延长屋顶的使用寿命;- 结构加固:对屋顶结构进行加固,确保承重能力;- 质量验收:对修缮后的屋顶进行质量验收,确保达到设计要求。
4. 安全措施在施工过程中,我们将严格执行各项安全规定,保障施工人员的安全。
例如:- 对施工现场进行规范化管理,确保施工场地整洁、有序;- 采取防坠落、防滑等安全措施,减少施工中的意外事件;- 指定专人负责安全管理,组织施工人员进行安全培训,提高施工人员的安全意识。
5. 环保措施在施工过程中,我们将严格遵守环保法规,确保无污染、无废弃物排放。

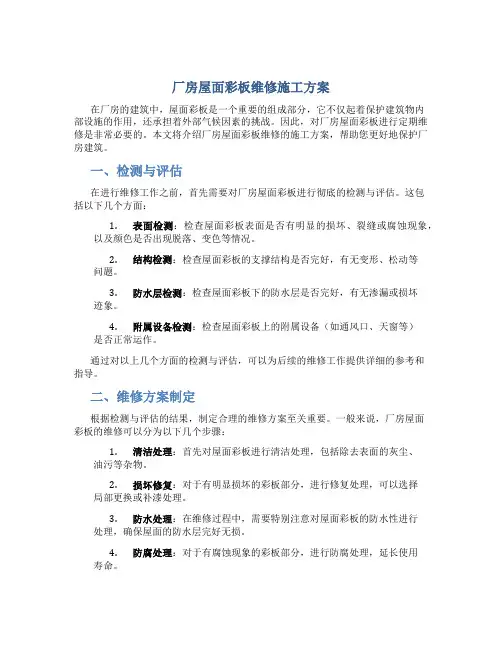

厂房屋面彩板维修施工方案

厂房屋面彩板维修施工方案在厂房的建筑中,屋面彩板是一个重要的组成部分,它不仅起着保护建筑物内部设施的作用,还承担着外部气候因素的挑战。
因此,对厂房屋面彩板进行定期维修是非常必要的。
本文将介绍厂房屋面彩板维修的施工方案,帮助您更好地保护厂房建筑。
一、检测与评估在进行维修工作之前,首先需要对厂房屋面彩板进行彻底的检测与评估。
这包括以下几个方面:1.表面检测:检查屋面彩板表面是否有明显的损坏、裂缝或腐蚀现象,以及颜色是否出现脱落、变色等情况。
2.结构检测:检查屋面彩板的支撑结构是否完好,有无变形、松动等问题。
3.防水层检测:检查屋面彩板下的防水层是否完好,有无渗漏或损坏迹象。
4.附属设备检测:检查屋面彩板上的附属设备(如通风口、天窗等)是否正常运作。
通过对以上几个方面的检测与评估,可以为后续的维修工作提供详细的参考和指导。
二、维修方案制定根据检测与评估的结果,制定合理的维修方案至关重要。
一般来说,厂房屋面彩板的维修可以分为以下几个步骤:1.清洁处理:首先对屋面彩板进行清洁处理,包括除去表面的灰尘、油污等杂物。
2.损坏修复:对于有明显损坏的彩板部分,进行修复处理,可以选择局部更换或补漆处理。
3.防水处理:在维修过程中,需要特别注意对屋面彩板的防水性进行处理,确保屋面的防水层完好无损。
4.防腐处理:对于有腐蚀现象的彩板部分,进行防腐处理,延长使用寿命。
5.涂装处理:最后对彩板进行涂装处理,提高其耐候性和美观度。
三、施工流程在实际施工中,需要按照以下步骤进行:1.准备工作:准备所需的维修材料和工具,确保施工过程顺利进行。
2.清洁处理:对屋面彩板进行清洁处理,使维修效果更好。
3.损坏修复:根据需要进行局部更换或补漆处理。
4.防水处理:对屋面彩板的防水性进行处理,确保防水层完好。
5.防腐处理:对腐蚀现象进行处理,延长使用寿命。
6.涂装处理:对彩板进行涂装处理,提高耐候性和美观度。
7.清理收尾:清理施工现场,确保无杂物遗留。

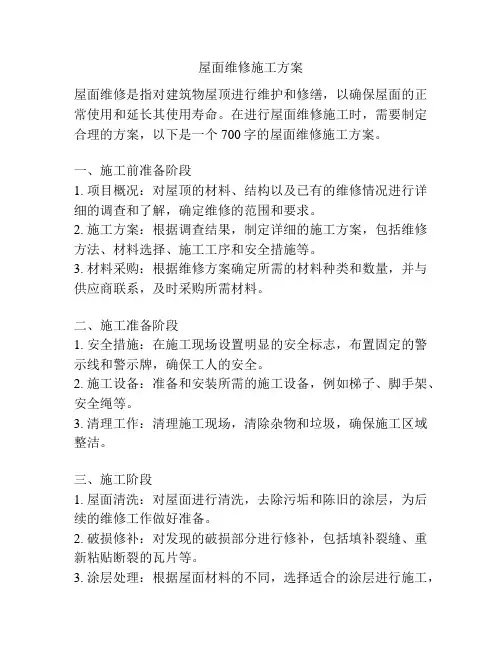

屋面维修施工方案

屋面维修施工方案屋面维修是指对建筑物屋顶进行维护和修缮,以确保屋面的正常使用和延长其使用寿命。
在进行屋面维修施工时,需要制定合理的方案,以下是一个700字的屋面维修施工方案。
一、施工前准备阶段1. 项目概况:对屋顶的材料、结构以及已有的维修情况进行详细的调查和了解,确定维修的范围和要求。
2. 施工方案:根据调查结果,制定详细的施工方案,包括维修方法、材料选择、施工工序和安全措施等。
3. 材料采购:根据维修方案确定所需的材料种类和数量,并与供应商联系,及时采购所需材料。
二、施工准备阶段1. 安全措施:在施工现场设置明显的安全标志,布置固定的警示线和警示牌,确保工人的安全。
2. 施工设备:准备和安装所需的施工设备,例如梯子、脚手架、安全绳等。
3. 清理工作:清理施工现场,清除杂物和垃圾,确保施工区域整洁。
三、施工阶段1. 屋面清洗:对屋面进行清洗,去除污垢和陈旧的涂层,为后续的维修工作做好准备。
2. 破损修补:对发现的破损部分进行修补,包括填补裂缝、重新粘贴断裂的瓦片等。
3. 涂层处理:根据屋面材料的不同,选择适合的涂层进行施工,以增强防水和耐候性能。
4. 排水系统维修:对屋面上的排水系统进行维修,确保雨水能顺利排出。
5. 屋面防水处理:根据屋面的材料和结构,对屋面进行防水处理,以防止漏水和渗漏。
6. 结构加固:对需要加固的部分进行加固处理,以提高屋面的稳定性和安全性。
7. 安全检查:在施工过程中,定期进行安全检查,及时发现和解决施工中的安全隐患。
四、施工完工阶段1. 清理工作:在施工完毕后,清理施工现场,清除杂物和垃圾,使施工区域恢复整洁。
2. 检验验收:对施工质量进行检验和验收,确保维修工作符合相关标准和要求。
3. 缺陷处理:如果发现施工中存在的问题和缺陷,及时进行处理和修复。
4. 资料整理:整理施工相关的资料和文件,以备后续参考和归档。
通过以上的屋面维修施工方案,可以保证施工过程的有序进行和维修质量的高标准达到,从而延长屋面的使用寿命,提高建筑物的安全性和可靠性。
屋面维修工程施工方案

屋面维修工程施工方案一、工程概况本项目为某单位屋面维修工程,主要包括屋面防水、排水系统改造、屋面保温层修复及屋面装饰等工作。
工程地址位于XX市XX区XX路XX号。
屋面面积约为XX平方米,建筑结构为XX结构。
工程质量要求达到国家相关标准,确保屋面维修工程的使用寿命和防水效果。
二、施工目标1. 完成屋面防水、排水系统改造、屋面保温层修复及屋面装饰等施工任务。
2. 确保工程质量达到国家相关标准,提高屋面使用寿命和防水效果。
3. 保障施工安全,减少施工对周边环境的影响。
4. 按时完成施工任务,确保工程进度。
三、施工组织设计1. 施工团队组成本项目组建一支专业、高效的施工团队,包括项目经理、技术负责人、施工员、质检员、安全员等。
施工团队具备丰富的屋面维修工程经验,具备相应的专业技术资格。
2. 施工流程(1)施工准备:现场勘查、制定施工方案、采购施工材料、施工设备准备、施工人员培训。
(2)防水施工:清理屋面、防水层铺设、防水涂料施工、防水层验收。
(3)排水系统改造:排水管道检查、维修或更换、排水系统优化、排水管道验收。
(4)保温层修复:清理保温层、保温材料选购、保温层施工、保温层验收。
(5)屋面装饰:屋面清洁、装饰材料选购、屋面装饰施工、装饰效果验收。
(6)工程验收:施工验收、竣工资料整理、工程移交。
3. 施工技术要求(1)防水层施工:采用先进的防水材料和施工技术,确保防水层质量。
防水层施工应遵循“先高后低、先远后近”的原则,确保防水层无遗漏。
(2)排水系统改造:优化排水管道布局,提高排水能力。
排水管道维修或更换时,应确保管道连接牢固、密封,无渗漏。
(3)保温层修复:选用优质保温材料,确保保温层厚度均匀、密实。
保温层施工应遵循相关规范,确保保温效果。
(4)屋面装饰:根据设计要求,选用合适的装饰材料,确保装饰效果美观、耐用。
屋面装饰施工应遵循相关规范,确保施工质量。
四、施工材料与设备1. 施工材料:选用符合国家标准的防水材料、保温材料、装饰材料等。
工厂屋面修缮方案

工厂屋面修缮方案一、问题分析1.漏水问题:漏水是屋面常见的问题之一,可能是由于屋面防水层破损、屋面排水系统不畅等原因导致的。
漏水问题会给厂房使用带来严重的影响,需要及时修补。
2.老化破损问题:屋面长期受到风吹日晒、雨淋等自然因素的侵蚀,容易出现老化破损的问题。
老化破损不仅影响屋面的美观,还会影响屋面的防水功能。
3.渗漏问题:工厂屋面渗漏的原因可能是排水系统不畅导致的,也可能是屋面结构漏气等原因导致的。
渗漏问题会给厂房使用带来危险,需要及时解决。
4.漏油问题:一些工厂生产过程中可能会产生油污,如果屋面出现漏油的问题,将导致油污滞留在屋面上,不仅影响屋面的美观,还会对屋面材料造成损害。
二、修缮方案针对工厂屋面的问题,制定以下修缮方案:1.漏水问题修缮方案:a.查找漏水原因:通过对屋面进行细致的检查,查找漏水问题的具体原因,例如屋面防水层破损、排水系统问题等。
b.局部修补:对于发现的漏水点,可以采用局部修补的方法进行处理。
首先清理漏水点周围的杂物,然后使用专业的屋面防水修补材料,对漏水点进行修补。
c.整体防水层加固:除局部修补外,对整个屋面的防水层进行加固处理,可以选用聚合物改性沥青防水材料,提高屋面防水性能。
2.老化破损问题修缮方案:a.屋面清洗:首先对老化破损的屋面进行清洗,清除杂物和污垢。
b.屋面涂料修复:使用屋面涂料进行修复,选择具有耐候性和防水性能的涂料,为屋面提供保护,延长屋面使用寿命。
c.屋面维护:定期对屋面进行维护,保持屋面的清洁和整洁,及时修复出现的破损。
3.渗漏问题修缮方案:a.排水系统清理:清理屋面排水系统,保证排水通畅,防止积水引起渗漏问题。
b.气密性测试:通过气密性测试,查找屋面漏气的位置,针对性地进行修补。
c.加强屋面细节处理:在屋面细节处理上进行加强,例如屋面收口处、接缝处等,采用粘结剂进行加固。
4.漏油问题修缮方案:a.清洗油污:先对屋面上的油污进行清洗,使用专业的清洁剂和设备进行清洗,保护屋面材料。
屋面维修工程主要施工方案及方法

第一节屋面维修工程主要施工方案及方法一、卷材屋面及防水工程施工主要内容:排气屋面施工及卷材屋面找平层、保温层、防水层、保护层施工。
一. 节点处理大面积防水层施工前,应先对节点进行处理,这有利于大面积防水层施工质量和整体质量的提高,对提高节点处防水密封性、防水层的适应变形能力是非常有利的。
由于节点处理工序多、用料种类多、用量零星,而且工作面狭小、施工难度大,因此应在大面积防水层施工前进行。
但有些节点,如卷材收头、变形缝等处则要大面积卷材防水层完成后进行。
附加增强层材料的选择可采用与防水层相同材料多做一层或数层,也可采用用其他防水卷材或涂料予以增强。
二. 排气屋面施工当屋面保温层、找平层因施工时含水率过大或遇雨水浸泡不能及时干燥,而又要立即铺设柔性防水层时,必须将屋面做成排汽屋面,以避免因防水层下部水分汽化造成防水层起鼓破坏,避免因保温层含水率过高造成保温性能降低。
如果采用低吸水率(<6%)的保温材料时,就可以不必作排汽屋面。
二. 排气屋面施工排汽屋面可通过在保温层中设置排汽通道实现,其施工要点如下:1.排汽道应纵横贯通,不得堵塞,并应与大气连通的排汽孔相连。
排汽道间距宜为6m纵横设置,屋面面积每36㎡宜设置1个排汽孔。
在保温层中预留槽做排汽道时,其宽度一般为20~40mm;在保温层中埋置打孔细管(塑料管或镀锌钢管)做排汽道时,管径为25mm。
排汽道应与找平层分格缝相重合。
2.为避免排汽孔与基层接触处发生渗漏,应做防水处理,如图所示。
排汽孔做法(一)排汽孔做法(二)3.排汽屋面防水层施工前,应检查排汽道是否被堵塞,并加以清扫。
然后宜在排汽道上粘贴一层隔离纸或塑料薄膜,宽约200mm,在排汽道上对中贴好,完成后才可铺贴防水卷材(或涂刷防水涂料)。
防水层施工时不得刺破隔离纸,以免胶粘剂(或涂料)流入排汽道,造成堵塞或排汽不畅。
排汽屋面还可以利用空铺、条粘、点粘第一层卷材,或第一层为打孔卷材铺贴防水层的方法使其下面形成连通排汽通道,再在一定范围内设置排汽孔。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
厂房屋面系统维修施工方案厂房屋面系统维修施工方案一、工程简介压缩机区域:该区域为76mm岩棉夹层瓦楞板,彩钢厚度0.6mm,延边包边已脱开,屋脊彩钢板、墙面包边及部分屋面板严重腐蚀,已有坠落发生,有些有随时坠落,现已进入多风多雨季节,安全隐患比较大,需维修。
因屋顶无任何劳动保护措施,且屋顶已使用了10年,屋顶腐蚀程度不明,楼层高,维修需搭设脚手架。
配置区:三楼单层彩钢瓦楞板,厚度0.6mm,总130平方,颜色天蓝,腐蚀的很严重,随时风吹落的可能。
腐蚀的很严重屋面不能上人,局部搭设固定脚手架。
卤化框二:四楼单层彩钢瓦楞板,厚度0.6mm,总1100平方,颜色天蓝,腐蚀的很严重,随时风吹落的可能,需全部更换,楞条从新除锈并做防腐,避雷带拆除安装。
彩钢瓦楞板,腐蚀的很严重屋面不能上人,局部搭设固定脚手架。
二、主要工程内容及施工方法压缩机区域:延边包边已脱开,屋脊彩钢板、墙面包边及部分屋面76mm岩棉夹层瓦楞板更换,因更换造成的屋顶避雷带损害,按规范要求恢复。
配置区:单层彩钢瓦楞板需全部更换,钢梁从新除锈并做防腐,避雷带拆除安装。
钢梁除锈后,做防锈油漆底层,面层采用乳化橡胶漆,此油漆粘附性好、耐化学腐蚀、快干性防水性均较好。
采用边拆边盖的原则。
卤化框二:单层彩钢瓦楞板需全部更换,钢梁从新除锈并做防腐,避雷带拆除安装。
钢梁除锈后,做防锈油漆底层,面层采用乳化橡胶漆,此油漆粘附性好、耐化学腐蚀、快干性防水性均较好。
采用边拆边盖的原则。
三、施工方案的确定由于该工程为高空作业,在施工的同时还要满足生产的需求,为确保施工安全,并考虑控制成本增加,缩短施工周期,保质、保量完成施工任务,经研究,制定如下方案:压缩机区域:施工前,在厂房每跨的东西两侧靠墙进行脚手架搭设,以利施工人员上下,更换东西两侧泛水和包边(泛水采用鹰嘴压型泛水),延屋脊敷设生命线,南北两侧登高28米登高车配合使用进行延边包边、泛水,并检查屋面板的腐蚀情况,其中西南角有跳台部分登高车靠近不了需搭设脚手架。
配置区:在二层平台四周搭设活动脚手架,以作施工操作平台。
卤化框二:顶层楼面设备较少,施工平面较多,采用活动脚手架(节约成本)进行钢结构的除锈油漆。
采用边拆边盖的原则。
顶层楼面搭设一条上人通道,以利施工人员上下。
临时设施安装完毕且确认无误后方可进入正常施工。
施工总工期为36天(包括临设),各施工队要在保证安全的前提下,满足施工质量和进度需要,完成施工任务。
四、施工操作工艺拆除方法及措施:根据不同的拆除对象,拆除施工应当采取不同的拆除方法和拆除顺序,但应遵守“先上后下、先非承重结构后承重结构”的基本原则。
(一)人工与机械相结合的方法拆除对象:压缩机房、配置区、框二屋顶拆除拆除方法:人工与机械配合,施工前与业主协商,达成一致再施工。
考虑到下面正常生产,为了防止雨天施工及杂物,影响正常生产,我们采取边拆除边安装的施工顺序进行施工。
我们计划施工一天180㎡左右,并对设备进行保护(建议设备周围搭设脚手架上面铺设木板对设备进行保护),人工拆除时不要聚集在一块,以免屋顶承重不够,发生意外。
拆除屋面板时,要准备好脚手架板,先把屋面板用电锯锯成两段。
需用电源时,要检查电源线、接口是否安全,一定不能漏电。
当把屋面板拆除时,工人应站在脚手架板上,用手枪钻把原有自攻螺丝去掉,工人把屋面板拿到房屋后面。
拆除一块放下去一块,不能堆在屋面上面。
放在屋后空地处,堆在一起,等下班时把废料清理出现场。
(二)拆除措施拆除屋面板时,施工单位必须明确负责人在现场指挥,督促作业人员严格按方案规定施工。
施工现场的所有作业人员必须戴好安全帽,禁止穿汗背心、短裤、拖鞋,严禁酒后上岗作业。
高处作业不得任意向下抛掷拆除的物料,禁止用人力推倒方法进行拆除施工。
使用吊放工具或起重设备,要有专人指挥,机操、指挥和司哨人员必须严格遵守操作规程,不允许超载、斜吊,严禁违章指挥和违章作业。
拆除下来的废旧材料应及时清运出场,严禁在施工现场焚烧废物。
运输过程中严禁发生抛、洒、滴、漏等污染环境的行为。
安装方法及措施:1、材料进场(1)材料进场,厂商应附原厂出厂材质检验证明。
(2)检验成型彩板及檩条的规格、尺寸、厚度。
(3)检验各式收边料规格、尺寸、厚度。
(4)检验零配件(自攻螺丝、垫片、止水胶等)。
(5)彩色钢彩板外观不得有拖拉伤痕、色斑,表面膜层磨损、扭曲、污染、色差、翘角等现象。
(6)材料进场时,应堆放在甲方指定之区域,同时乙方自行负责该部分材料的安全措施,材料应有适当之包装,以免损毁。
2、吊运(1)材料进场设置指定地点前,须分批、分类另放,不能立即使用时应整齐堆放并以帆布或胶布覆盖。
(2)地面堆放材料时,为保持干燥必须铺设枕木(枕木高6公分以上),材料不得接触地面,枕木间距不得大于3公尺。
(3)材料吊运至屋架前,应以钢带捆扎束紧。
3、材料吊上屋架施工要点:(1)放置钢板之屋架,吊放钢板前,须先设置挡板防止钢板滑落。
(2)材料吊运至屋架时,吊杆上系住彩色钢板之垂直系带间距不得大于6公尺,两端须加斜向吊带,以防止滑落。
(每捆重不得大于2吨)。
(3)保持平稳缓缓吊升,吊车作业范围内,非吊装人员不得靠近。
(4)吊升过程中,彩色钢板垂直系带如有松脱,应放下重新调整后再吊升。
(5)彩色钢板缓缓下降,待吊车人员控制定位(檐口挡板)后,依序放下。
(6)材料吊至屋架后,所有皮肋须朝上,板面应朝同一方向(便于安装,除阴肋扣合),并应以尼龙绳固定于钢主架上(不得放置于衍条中央)。
4、檩条的除锈油漆5、彩色钢板铺设及固定彩色钢板铺设顺序,原则上是由上而下,由常年风尾方向起铺。
(1)屋面a、以山墙边做起点,由左而右(或同右而左)依顺序铺设。
b、第一片板安置完毕后,沿板下缘拉准线,每片依准线安装,随时检查不使发生偏离。
c、铺设面以自攻螺丝,沿每一板肋中心固定于衍条上。
(2)收边a、屋面(含雨蓬)收边料搭接处,须以铝拉钉固定及止水胶防水。
b、屋面收边平板自攻螺丝头及铝拉钉头,须以止水胶防水。
c、屋脊盖板及檐口泛水,须铺塞山型发泡PE封口条。
d、收边板施工固定方式,依其现场丈量需做变更时,以确认后制做图为准。
(3)施工原则与自攻螺丝施工方法相同,仅板固定方式改变(以固定座),其固定方法:a、第一排第一个固定座,以自攻螺丝固定于檩条最左边,然后于檩条弹墨线做基准线,接着固定同排固定座。
b、第一块板之肋部对准固定座之肋板,压下卡入检查是否扣合正确。
c、将固定座短臂扣上第一块已铺好之面板阴肋,依前述方法施工,并调整平齐。
d、按上述顺序铺设,最后所剩空中楼阁间小于板宽一半时,仅用固定座短臂固定板片,其余空间以泛水收头。
e、如最后所剩空间大于板宽一半时,则以固定座固定板片,其超出部分裁除。
(4)清理及废料运弃a、铺设钢板区域内,切铁工作及固定螺丝时,所产生金属屑应于每日收工前清理干净。
b、每日收工前需将屋面、地面、天沟上的残屑杂物(如PVC 布、钢带等)清理干净。
c、施工中裁剪之剩余废料,应每日派人收拾集中堆放。
d、完工前所有余废料均需清理运弃。
e、完工后应检查彩色钢板表面,其受污染部分应清洗干净。
(5)注意事项a、彩色钢板切割时,其外露面应朝下,以避免切割时产生的锉屑贴附于涂膜面,引起面屑气化。
b、施工人员在屋面行走时,沿排水方向应踏于板谷,沿檩条方向应踏于檩条上,且须穿软质平底鞋。
c、屋面须做纵向(排立向)搭接时,叠接长度应在15公分以上,止水胶依设计图施作,其搭接位置应该在衍条位置上(墙面叠接长应在10公分以上,搁置于衍条上)。
d、自攻螺丝固定于肋板,其凹陷以自攻螺丝底面与肋板中线齐为原则,±1.5mm合格,其过紧部分应加止水胶防水,其过松部分应重新锁紧。
e、每日收工时,应将留置屋架、地面之彩色钢板材料用尼龙绳或麻绳掼绑牢固。
f、自攻螺丝必须垂直支撑面,迫紧垫圈必须完整。
五、质量保证措施及要求(一)工程项目经理部成立质量领导小组,技术负责人为第一责任人,组成人员,工程技术人员,质量检查人员,各分项工程负责人,建立技术质量保证体系;(二)质量目标,优良工程,工程合格率100%;(三)认真贯彻执行“建筑工程标准强制性文件”,加强质量管理,发现问题及时纠正处理,确保工程质量。
(四)工程用料,施工前必须有合格证,设备到货必须有设备出厂合格证,方能施工;(五)各分项工程施工结束后,必须首先自检,自检合格报专职技术负责人进行检查,合格后向工程监理报验,合格率达到100%。
六、安全技术措施(一)作业现场设专人负责指挥和专人监护。
(二)在厂房两侧按标准搭设脚手架,脚手架要稳固、可靠。
(三)在天车平台上用160和120槽钢搭设施工平台,并在四周设稳固的安全围栏。
(四)按天车大、小车行走方向两侧用钢线设安全绳,作为人员来回移动时挂安全带所用。
(五)用天车吊运物料时,要对天车各传动装置、保护装置。
吊钩、钢绳等进行检查和确认,确认合格后方可进行作业。
(六)起吊作业时,指挥人员指挥语言要简明、清晰,严格禁止一人指挥两台天吊作业。
(七)天车司机在作业时要对现场环境作好了望和确认,并按照指挥人员指挥进行操作,对不确认的指挥要多询问,确认后方可进行操作。
对环境不明、信号不清要坚决不操作,严格执行“十不吊”的规定,做到不蛮干、乱干,坚决制止违章冒险作业。
(八)天车吊运过程中要用安全旗圈定作业范围,非施工人员禁止入内,严禁作业人员在吊装物下行走和逗留。
(九)天车工由甲方人员配合人员操作,我方安排人员在天车操作室进行监护和二次确认。
(十)施工过程中安排专人与甲方生产人员联系,并随时监护作业现场有无生产人员,若甲方须进行生产作业时,我方应停止作业,保证施工作业现场的拆除及安装等施工作业部位无危险隐患后,方可交付甲方。
(十一)在进行高处作业时,作业人员要先在地面穿戴好安全带后方可爬高。
在到达作业地点后首先要将安全带挂到安全、稳固的固定点后方可作业。
(十二)高处作业时要严格执行监护和互保制度。
在每天作业前班组长要安排互保对子协同作业。
(十三)在安装作业时,要经常换人或休息,避免长时间高处作业致使人员疲劳而发生事故。
(十四)在上下层交叉作业时,作业人员一定要对周围环境确认好,确保安全后方可作业。
(十五)每天作业前指派专人按标准程序做好房架相关电气线路、照明等的停送电手续。
(十六)三个施工队伍的施工长是本区域安全工作的第一责任人,要时刻监督和检查作业人员的不安全行为及现场的不安全隐患,发现问题及时安排人员处理,不能处理的及时上报分公司,严格杜绝蛮干和冒险作业。
七、各施工队组织机构及人员配置情况依据本工程特点及我单位的技术装备、劳动力资源状况,在本工程施工中采用项目法施工,组成此项工程的项目经理部,集中技术骨干、管理干部和施工队伍,以网络计划为依据,实施流水作业的施工方法,采取逐级负责的管理方式,充分利用时间和空间资源,科学安排、有序流动、合理搭接,确保工程优质、高效顺利完成。
