屋面工程施工方案本工程屋面分为上人屋面和不上人屋面。

一、大面积施工质量控制要点1、附加层施工:天沟、檐沟、檐口、变形缝和伸出屋面管道周边必须先铺附加层,宽度不得小于20cm(管周边附加层设置尺寸为:管直径+20cm),且必须单独验收。

2、细部做法:女儿墙部位结构施工时要求统一留置凹槽,防水卷材收口压入凹槽;缝口封严不得翘边;泛水高度须大于250mm;高低跨屋面须做变形处理,伸缩缝按规范进行防水施工并加混凝土盖板。

3、闭水试验:保证屋面最高点处的液面深度不低于20mm,当屋面面积或找坡较大时可进行分块闭水;闭水48小时后检查顶层各户,渗漏户数<3户为合格;试验后将水放出,检查屋面有无积水,排水系统是否畅通。

4、排水管直排屋面时,出水口必须设置预制雨簸箕。

5、水落口需采用市面上收口面积最大规格的(不得小于240mm*180mm),水落口防水要伸进不小于50mm并压紧,如下图所示。

6、屋面水平出入口门槛高于成活屋面300mm以上,(要求二次结构施工时门槛一次砌筑高度至少达到500mm以上),保证泛水收头高度满足规范要求,同时通过台阶把卷材收头压实并作密封处理。

7、雨水管:雨水管安装应交由外墙施工单位安装,直接安装在外墙上的雨水管要固定牢固,固定点间距不超过1.2m,每4m设置一个伸缩节,必须保证上下顺直,严禁弯曲,固定点根部必须进行打胶防水处理;安装于外墙明显部位的雨水管。

二、屋面细部施工1、根据建筑物体量大小,其避雷引下线不应少于两根,并应沿着建筑物四周均匀或对称布置,间距不应大于12m。

屋面避雷带优先选用圆钢制作,直径不应小于8mm(采用扁钢时宽度不应小于12mm,厚度不应小于4mm)。

屋面防护栏不得使用铁质材料,用其代替避雷带时整体必须闭合连通,栏杆刷漆的漆膜不得太厚,否则会降低防雷效果。

瓦屋面上安装避雷带时应用专用卡子,并做好密封处理。

并且平屋面避雷固定点做砼墩。

2、避雷带采用焊接连接时,其搭接长度符合下列规定:①扁钢与扁钢搭接为扁钢宽度的2倍,不少于三面施焊;②圆钢与圆钢搭接为圆钢直径的6倍,双面施焊;③圆钢与扁钢搭接为圆钢直径的6倍,双面施焊;④圆钢和扁钢与钢管、角钢互相焊接时,除在接触部位两面施焊外还应增加圆钢搭接件。

屋面工程细节处理的标准做法

屋面工程细节处理的标准做法

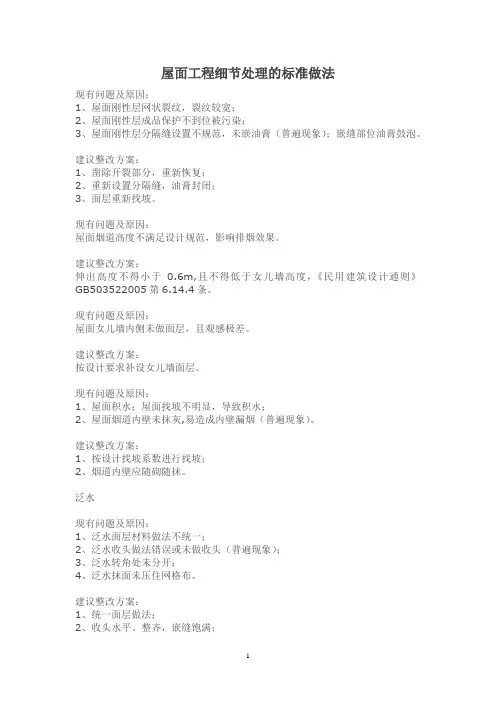

屋面工程细节处理的标准做法现有问题及原因:1、屋面刚性层网状裂纹,裂纹较宽;2、屋面刚性层成品保护不到位被污染;3、屋面刚性层分隔缝设置不规范,未嵌油膏(普遍现象);嵌缝部位油膏鼓泡。

建议整改方案:1、凿除开裂部分,重新恢复;2、重新设置分隔缝,油膏封闭;3、面层重新找坡。

现有问题及原因:屋面烟道高度不满足设计规范,影响排烟效果。

建议整改方案:伸出高度不得小于0.6m,且不得低于女儿墙高度,《民用建筑设计通则》GB503522005第6.14.4条。

现有问题及原因:屋面女儿墙内侧未做面层,且观感极差。

建议整改方案:按设计要求补设女儿墙面层。

现有问题及原因:1、屋面积水;屋面找坡不明显,导致积水;2、屋面烟道内壁未抹灰,易造成内壁漏烟(普遍现象)。

建议整改方案:1、按设计找坡系数进行找坡;2、烟道内壁应随砌随抹。

泛水现有问题及原因:1、泛水面层材料做法不统一;2、泛水收头做法错误或未做收头(普遍现象);3、泛水转角处未分开;4、泛水抹面未压住网格布。

建议整改方案:1、统一面层做法;2、收头水平、整齐,嵌缝饱满;3、泛水转角分开、嵌缝;4、重新抹面。

女儿墙现有问题及原因:1、女儿墙面层做法不一致;2、女儿墙收边观感较差;3、女儿墙整体完成观感质量差。

建议整改方案:1、统一面层做法;2、重新进行收边处理;3、重新抹面。

压顶现有问题及原因:1、女儿墙压顶完成整体效果差,面层开裂;2、压顶收边粗糙,观感质量差;3、压顶高度不一致、找坡不一致;4、与GRC相接处开裂。

建议整改方案:1、重新抹面;2、对边口进行统一处理;3、重新调整压顶高度及找坡。

4、剔除开裂部分,重做。

立管防水现有问题及原因:1、排水通气管与圆台交接处未用油膏封堵;2、基层防水卷材未翻遍,存在漏水隐患(普遍现象);3、管道未居套管中,封堵做法错误(普遍现象);4、排水通气管管身随意开洞走管,野蛮施工,破坏管道使用功能导致臭气排放高度不够,人站在管道周边感觉臭气明显;5、排水通气管高度不足(上人屋面,其高度距屋面完成面应不小于2米)。

屋面工程施工方案简易

屋面工程施工方案简易

屋面工程施工方案简易一、前期准备工作1.1 移除原有屋面覆盖物:在施工前,需要清除原有屋面覆盖物,包括瓦片、沥青卷材、金属板等。

清除原有覆盖物时,需确保不损坏主体结构。

1.2 检查主体结构稳固性:在移除原有屋面覆盖物后,对主体结构进行全面检查,确保其稳固性。

如有损坏或者松动的部分,需要及时修复。

二、材料准备2.1 土建材料:水泥、砂浆、水泥砂浆、保温材料等。

2.2 屋面覆盖材料:防水卷材、保温材料、涂料等。

2.3 施工工具:搅拌机、刷子、滚筒、铲子、量具、龙骨、防水卷材焊接机等。

三、屋面防水施工3.1 防水底层施工:将水泥砂浆铺设到主体结构上,确保平整。

3.2 防水保温层施工:在防水层之上铺设保温材料,并使用铺贴压板进行压实。

3.3 防水卷材铺设:将防水卷材按照施工要求铺设到保温层上,并使用热风枪焊接卷材接口,确保密封。

3.4 防水卷材检查:在铺设完成后,对防水卷材进行全面检查,确保无损坏和漏水现象。

3.5 防水涂料涂刷:在防水卷材完成铺设后,进行防水涂料的涂刷,确保屋面防水性能。

四、屋面保温施工4.1 保温材料铺设:在防水完成后,将保温材料按照施工要求铺设在屋面上。

4.2 保温材料矫正:对保温材料进行矫正,确保平整并将锁扣处封闭。

4.3 保温材料检查:在铺设完成后,对保温材料进行全面检查,确保无漏漏损坏现象。

五、屋面装饰面施工5.1 龙骨安装:在保温材料完成铺设后,安装龙骨,确保其间距均匀。

5.2 装饰面铺设:在龙骨安装完成后,将装饰面按照施工要求铺设到屋面上。

5.3 固定装饰面:使用大小麻钉或者其他固定设备对装饰面进行固定。

5.4 检查装饰面:在铺设完成后,对装饰面进行全面检查,确保无裂缝和损坏。

六、收尾工作6.1 清理现场:在所有施工完成后,对施工现场进行清理,清除多余材料和垃圾。

6.2 安装屋面设备:在装饰面完成后,进行屋面设备的安装,包括通风口、天窗等。

6.3 安全检查:在所有工作完成后,对整个屋面进行安全检查,确保施工质量。

屋面工程施工方法

屋面工程施工方法

屋面工程施工方法本工程分为上人屋面和不上人屋面两种。

上人屋面,它的做法从上至下一次为:1、40厚C20细石砼内配筋ϕ6或冷拔ϕ4Ⅰ级钢双向@150钢筋网片,随捣随抹平压光(分格缝@3000×3000.缝宽10~20内嵌聚硫密封胶)。

2、10厚1:2:9水泥石灰砂浆隔离层。

3、3+3厚双层改性沥青卷材、SBS。

4、刷基层处理剂一遍。

5、20厚1:2.5水泥砂浆找平层(分格缝@3000×3000,缝宽5~20内嵌聚硫密封胶)6、干铺60厚挤塑型聚苯乙烯泡沫塑料板。

7、最薄处30厚LC5.0轻集料陶粒砼找2%坡。

8、1.5厚聚氨脂防水涂料汽层,沿墙高出保温层上表面150。

9、现浇钢筋砼屋面板随浇随原浆抹平,压光。

不上人屋面,它的做法从上至下依次为:1、0.9厚铝镁锰板银灰色碳涂层。

2、双层卷材:3+3厚双层改性沥青卷材、SBS。

3、180厚岩棉板保温层。

4、PVC薄膜隔汽层。

5、100厚岩棉。

6、0.75厚穿孔铝板(板上贴无纺布)。

7、钢网格结构。

8.12.1屋面施工的基本要求1、屋面水落管、排气孔等就位后展开屋面施工。

2、铺设找坡层时,按雨落管最底处30mm厚2%坡度贴灰饼找坡。

施工时只须稍微撒水湿润即可,以达到保温层、找坡层结合牢固、尽量减少顶板与防水层之间含水率的目的。

要求焦渣振捣密实,用大杠刮平,木抹子粗抹一遍。

3、找坡层经实测含水率小于9%(用1平方米卷材在中午盖4小时后,不出现水珠为准)后方可进行找平层施工。

4、找平层按坡度要求贴灰饼,20mm厚1:3水泥砂浆找平层施工时,要随抹随压,一次找光。

5、找平层分格缝间距在不大于6m间调整,分格缝内灌沥青胶。

6、防水找平层在常温下24h后浇水养护10d后开始防水层施工,2厚SBC120聚乙烯丙纶复合卷材防水层。

屋面防水层施工时主要控制以下几点:(1)把好原材料的质量关。

进场的卷材应当有相关的质量证明资料,包括厂家资料、使用说明书、产品合格证、产品检验报告,外观检查合格,现场见证取样送试验室进行复试,复试合格后才能使用。

屋面工程施工方案

屋面工程施工方案

屋面工程施工方案标题:屋面工程施工方案引言概述:屋面工程是建造工程中非常重要的一部份,施工方案的制定直接影响到工程质量和进度。

本文将从材料选择、施工工艺、安全措施、质量控制和验收标准五个方面详细介绍屋面工程施工方案。

一、材料选择1.1 选择合适的屋面材料:根据建造物的用途和环境条件选择适合的屋面材料,如瓦片、金属板、沥青卷材等。

1.2 考虑材料的质量和耐久性:确保选用的材料符合国家标准,具有良好的抗风、抗水、抗腐蚀等性能。

1.3 考虑材料的施工性能:选择易施工、易维护的材料,提高施工效率和工程质量。

二、施工工艺2.1 屋面结构设计:根据建造物的结构和荷载要求设计合理的屋面结构,确保承重能力和稳定性。

2.2 防水层施工:严格按照防水层施工工艺要求进行施工,采取有效的防水措施,确保屋面防水性能。

2.3 屋面保温施工:根据建造物的保温要求选择合适的保温材料,进行有效的保温施工,提高建造物的节能性能。

三、安全措施3.1 安全防护设施:在施工现场设置必要的安全防护设施,如安全网、警示标识等,确保施工人员的安全。

3.2 施工人员培训:对施工人员进行安全培训,提高他们的安全意识和操作技能,减少安全事故的发生。

3.3 定期检查和维护:定期检查屋面工程施工现场的安全状况,及时发现和排除安全隐患,确保施工安全。

四、质量控制4.1 施工质量检验:严格按照施工图纸和规范要求进行施工,对施工质量进行全程检验,确保施工质量符合标准。

4.2 质量管理体系:建立健全的质量管理体系,明确施工过程中的质量控制措施和责任分工,提高施工质量管理水平。

4.3 质量验收标准:制定严格的质量验收标准,对屋面工程的质量进行验收,确保工程质量达到设计要求。

五、验收标准5.1 完成验收:在屋面工程施工完成后,进行全面的质量验收,对施工质量进行评估和检查。

5.2 整改措施:如发现施工质量存在问题,及时制定整改措施,确保问题得到有效解决。

5.3 最终验收:在整改措施完成后,进行最终验收,确认屋面工程的质量符合验收标准,保证工程质量和安全。

屋面工程施工方案

屋面工程施工方案

屋面工程施工方案一、屋面具体构造做法(1)8厚防滑地砖铺平拍实,缝宽5~8,1:1水泥砂浆填缝。

(2)25厚1:3干硬性水泥砂浆结合层。

(3)0.4厚聚乙烯膜一层。

(4)1.5+1.5厚高分子反应粘防水卷材(底层为双面粘)。

(5)40厚C20细石混凝土找平层,内配双向ф4@100钢筋网片。

(6)100厚挤塑聚苯板。

(7)LC5.0轻骨料混凝土找2%坡,最薄处为30厚,随打随抹。

(8)20厚1:2.5水泥砂浆找平层(9)钢筋混凝土屋面板二、找平层施工1、施工准备(1)材料要求本项施工采用20厚1:2.5水泥砂浆找平层,水泥强度等级不低于32.5级的普通硅酸盐水泥。

砂宜用中砂,含泥量不大于3%,不含有机杂质,级配良好。

(2)主要机具砂浆搅拌机或混凝土搅拌机、运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁等。

(3)作业条件找平层施工前,基层就进行检查验收,并办理验收手续。

各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。

根据设计要求的标高、坡度,找好规矩并弹线。

施工找平平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润、刷素水泥浆等。

找平层的基层应干燥、平整,表面不得有冰层或积雪。

2、找平层施工要点(1)工艺流程基层清理→管根封堵→标高坡度弹线→洒水湿润→施工找平层(水泥砂浆)→养护→验收(2)基层清理:将结构层上表面的松散杂物清扫干净,突出基层表面的灰渣等粘结杂物要铲平,且不得影响找平层的有效厚度。

(3)管根封堵:大面积做好找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根处理好。

(4)抹水泥砂浆找平层的做法:1)洒水湿润抹水泥砂浆找平层前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,使防水层施工后窝住水气,导致防水层产生空鼓。

所以洒水达到基层和找平层能牢固结合为度。

建筑工程屋面工程施工方案

建筑工程屋面工程施工方案

建筑工程屋面工程施工方案一、施工概述本工程属于建筑工程屋面工程范畴,施工内容主要包括屋面防水、保温、隔热、防腐、屋面绿化等工程。

建筑结构主要由梁、柱、板构成,屋面部分采用轻型钢结构,顶部覆盖保温层和防水层,最终铺设绿化层。

施工期限预计为3个月。

二、施工组织1. 施工组织结构本工程由总包单位负责承包和管理,施工现场设主要负责人、项目经理、技术员、安全员、质量员等。

2. 施工准备施工前,需对施工现场进行勘测并提供勘察报告。

同时需准备好所需的施工机械和设备,保证施工的正常进行。

三、工料准备1. 主要材料屋面工程所需的主要材料有防水卷材、保温板、隔热材料、涂料、土工布等材料。

在采购材料时,要确保材料的质量,并符合国家相关标准。

2. 主要设备屋面工程施工需要的主要设备有吊篮、脚手架、幕墙架、混凝土搅拌机、起重机等。

四、施工工艺1. 屋面防水工程首先进行屋面防水工程。

根据设计要求,铺设防水卷材,并对接缝进行熔接处理,确保防水层的完整性。

同时在防水层上铺设保护层,以免受到外力损坏。

2. 屋面保温工程在进行防水工程后,进行屋面保温工程。

首先,在防水层上铺设保温板,在板上再加设隔热材料,以提高屋面的保温性能。

3. 屋面绿化工程最后,进行屋面绿化工程。

在保温材料上铺设土工布,然后种植绿化植物,形成绿色屋顶。

五、工程实施1. 安全施工施工现场需设立安全警示标志,确保工人施工时穿戴安全帽和防护服。

同时,在高空作业时要做好固定和安全绳索。

2. 质量控制在施工过程中,需严格按照设计要求操作,如:防水层熔接接缝处不能有漏接漏熔;保温板需平整牢固等。

3. 施工环保施工现场要保持清洁,垃圾及时清理并进行分类处理。

同时,施工过程中需做好噪音、粉尘、废水的治理工作,保护环境。

4. 施工进度控制施工任务按时间节点分解,制定合理的施工计划,并严格按计划执行,确保施工进度符合要求。

六、施工结束1. 斫清收尾所有施工设备和材料要进行统一归类、分类存放,施工现场要进行清理收拾。

建筑构造统一做法表

建筑构造统一做法表

一、道路做法路1:广场砖车行路面(515厚)(适用于车行道,消防环路)1、铺广场砖,水泥沙浆勾缝2、撒素水泥面,洒适量清水3、25厚1:3干硬性水泥结合层4、180厚C25混凝土(分块捣制,随打随抹平,每6米设缝,热沥青浇缝)5、300厚级配砂垫层碾实6、路基碾压密实≧98%路2:绿地(适用于室外绿地)1、50厚成品草皮2、200厚植被土3、素土夯实压实系数≧94%路3:绿地式停车场(320厚)(适用于停车场)1、砌块缝隙中填植被土种植草皮2、铺砌100厚C25混凝土预制块3、C20细石砼边砌边填4、200厚级配砂垫层碾实5、路基碾压密实≧98%二、地面做法地1:混凝土地面(180厚)地2:大理石(花岗石)地面(200厚)1、铺20厚大理石(花岗石),稀水泥浆擦缝2、撒素水泥面,洒适量清水3、30厚1:4干硬性水泥砂浆结合层4、刷素水泥浆一道5、10厚聚合物水泥防水砂浆6、100厚C15素砼垫层7、素土夯实压实系数≧0.94(石材安装前应做防碱背涂处理)地3:混凝土地面(320厚)(适用于停车库)1、120厚C20混凝土随打随抹平,上撒1:1水泥砂浆压实赶光,(每6米分格浇注)(面涂固化剂或环氧树脂)2、200厚级配砂石垫层碾实3、素土夯实压实系数≧94%三、楼面做法楼1:细石混凝土楼面(40厚)适用于受机械冲击磨损的楼面)1、40厚C20细石砼随打随抹平2、素水泥浆结合层一道3、结构楼板楼2:地砖楼面(30厚)1、8~10厚铺地砖楼面,干水泥擦缝2、撒素水泥面,洒适量清水3、20厚1:4干硬性水泥砂浆结合层4、刷素水泥浆一道5、结构楼板楼3:地砖防水楼面(60厚)(适用于厨,厕等用水房间)1、8~10厚铺防滑地砖楼面,干水泥擦缝2、撒素水泥面,洒适量清水3、20厚1:4干硬性水泥砂浆结合层4、刷素水泥一道5、1.0厚聚合物水泥基防水涂膜6、1:2.5水泥砂浆找坡最低处15厚(1:2.4细石砼向地漏找坡最低处30厚,适量大面积卫生间)7、刷氯丁胶稀释液一道8、1:2.5水泥砂浆表面平整、补缺、四周抹小八字角9、结构楼板楼4:大理石(花岗石)楼面(50厚)1、铺20厚大理石(花岗石)稀水泥浆擦缝2、撒素水泥面,洒适量清水3、30厚1:4干硬性水泥砂浆结合层4、刷素水泥浆一道5、结构楼板(石材安装前做防碱背涂处理)楼5:下部为架空层的楼面(外保温)1、20厚1:2.5水泥砂浆找平2、钢筋砼楼板3、15厚1:2.5水泥砂浆找平层4、80厚聚苯板加压粘牢,板面清理平整5、1.5厚聚合物抹面胶浆粘贴耐碱玻璃纤维网布满贴,于加强的部位6、3~5厚聚合物抹面胶浆粘贴耐碱玻璃纤维网布满贴,并用抹刀将耐碱玻璃纤维网布压入抹面胶浆7、基层整修平整,刮腻子找平8、乳胶漆面层四、外墙做法凡外墙不同材料交界处均应在找平层中附加300宽金属网(K、D值以墙体为砂加气砼砌块墙时计算)(非承重砌块抹面砂浆应用专用配套砂浆)外1、聚苯板保温外墙面(外墙外保温)1、15厚1:2.5水泥砂浆(200厚钢筋混凝土墙)或专用配套砂浆(200厚加气混凝土墙)将墙体基层找平2、10厚胶粘剂刮于板背面3、80厚聚苯板加压粘牢,板面清理平整4、1.5厚聚合物抹面胶浆粘贴耐碱玻璃纤维网布满贴于加强的部位5、3~5厚聚合物抹面胶浆粘贴耐碱玻璃纤维网布满贴,并用抹刀将耐碱玻璃纤维网布压入抹面胶浆中6、基层整修平整,刮腻子7、喷涂氟碳漆类涂料8、详图构造见88J2-9外2:干挂大理石墙面(适用于较高标准的永久性建筑)1、15厚1:2.5水泥砂浆(200厚钢筋混凝土墙)或专用配套砂浆(200厚加气混凝土墙)将墙体基层找平2、预制铁件红丹打底防锈3、10厚胶粘剂刮于板背面4、80厚聚苯板加压粘牢,板面清理平整5、胶粉颗粒嵌缝6、1.5厚聚合物抹面胶浆粘贴耐碱玻璃纤维布满贴,于加强的部位7、3~5厚聚合物抹面胶浆粘贴耐碱玻璃纤维网布满贴,并用抹刀将耐碱玻璃纤维网布压入抹面胶浆中8、钢架及配件与预埋铁件焊接9、干挂25厚大理石(花岗石),耐候胶嵌缝五、内墙做法内1:乳胶漆墙面(25厚)1、乳胶漆面层2、墙面满刮腻子找平3、8厚1:2.5水泥砂浆找平层4、12厚1:3水泥砂浆打底内2、贴面砖防水墙面(30厚)(适用于卫生间、公共厨房)1、贴5厚釉面砖,白水泥擦缝2、聚合物水泥砂浆5厚结合层3、聚合物水泥基防水涂膜1.0厚4、8厚1:2.5水泥砂浆找平层5、12厚1:3水泥砂浆打底内3:湿挂大理石(花岗石)墙面(50厚)1、稀水泥浆擦缝2、由板背面预留穿孔穿18#铜丝与双向钢筋网固定,安装25厚花岗石(大理石)板3、钢筋缝隙用1:2.5水泥砂浆边挂边填实4、电焊φ6双向钢筋网,间距按板材尺寸,并与预埋钢筋焊接5、钻孔预埋φ6钢筋长150,双向间距按板材尺寸六、顶棚做法棚1:乳胶漆顶棚(15厚)1、刷乳胶漆三道2、满刮腻子找平3、5厚1:2.5水泥砂浆罩面4、5厚1:3水泥砂浆打底5、刷素水泥浆一道(内掺水重5%的108胶)棚2:轻钢龙骨石膏板吊顶1、刷涂料(乳胶漆)2、棚面刮腻子找平3、9厚纸面石膏板自攻螺丝拧牢4、轻钢龙骨(上人吊顶须验算龙骨断面)5、φ8钢筋吊顶,双向吊点中距900,与角钢焊接6、φ12膨胀螺丝栓固定36×4角钢长40棚3:轻钢龙骨铝扣板吊顶1、挂0.8~1厚铝板2、轻钢龙骨(上人吊顶须验算龙骨断面)3、φ8钢筋吊顶,双向吊点中距900,与角钢焊接4、φ12膨胀螺丝栓固定36×4角钢长40七、屋面做法屋1:Ⅱ级防水(15年)有隔热层上人平屋面(倒置式)1、卧铺10厚缸地砖面层,干水泥扫缝,每3M×6M留10宽缝,填1:3石灰砂浆;其结合层为1:3干硬性水泥砂浆25厚2、40厚C25配筋细石砼(掺减水剂双向配φ4@150,每6米设缝,密封胶嵌缝)3、65厚挤塑泡沫保温隔热板4、3+3厚双层SBS改性沥青卷材5、基层处理机:氯丁胶稀释液6、20厚1:3水泥砂浆找平层,砂浆中掺聚丙烯或锦纶-6纤维7、屋面板结构找坡(或1:8水泥膨胀珍珠岩建筑找坡,最薄处30厚)注:防水材料均应采用不含焦油型屋2:有隔热层不上人平屋面(倒置式)1、卧铺10厚缸地砖面层,干水泥扫缝2、20厚1:2.5水泥砂浆保护层3、65厚挤塑泡沫保温隔热板4、3+3厚双层SBS改性沥青卷材5、基础处理剂:氯丁胶稀释液6、1:3水泥砂浆找坡找平层(最薄处15厚)注:防水材料均应采用不含焦油型屋4:飘板(适用于室外飘板、钢筋混凝土雨篷)1、8厚聚合物水泥砂浆(压入一层耐碱玻璃纤维格布)2、板上、下、侧面均采用聚合物砂浆粘贴30厚挤塑聚苯板【参《建筑构造通用图集》(墙身-外墙外保温)88J2-9第18页】八、踢脚做法踢1、瓷砖踢脚(100高)1、贴8~10厚专用瓷砖踢脚板,白水泥擦缝2、水泥胶结合层3、12厚1:2.5水泥砂浆找平层4、刷素水泥浆一道踢2、大理石(花岗石)踢脚(100高)1、稀水泥浆擦缝2、安装20厚大理石(花岗石)板3、20厚1:2水泥砂浆灌缝4、刷素水泥浆一道九、散水做法散1、水泥砂浆散水(散水宽800)1、1:2.5水泥砂浆15厚抹平2、40厚C15混凝土,与墙体连接处,转折处及每6米设缝,密封胶嵌缝3、100厚C10素砼垫层4、素土夯实,向外找坡4%十、坡道台阶做法坡1、水泥防滑坡道(台阶)1、20厚1:2水泥砂浆抹面,15宽金刚砂防滑条,中距80,凸出坡面2、100厚C25混凝土,每6米设缝,密封胶嵌缝3、200厚级配砂石垫层4、素土碾压密实坡2:广场砖、地砖、大理石、花岗石坡道(台阶)1、铺广场砖(或地砖、大理石、花岗石),水泥砂浆勾缝或水泥浆擦缝2、撒素水泥面,洒适量清水3、30厚1:4干硬性水泥砂浆结合层(转弯处由外径向内径找坡)4、素水泥浆结合层一遍5、100厚C15砼6、300厚三七灰土7、素土夯实(坡度按单项工程设计)坡3:广场砖、地砖、大理石、花岗石坡道(台阶)1、铺广场砖(或地砖、大理石、花岗石),水泥砂浆勾缝或水泥浆擦缝2、撒素水泥面,洒适量清水3、30厚1:4干硬性水泥砂浆结合层(转弯处由外径向内径找坡)4、结构板坡4:混凝土坡道1、50厚C20细石砼面层,表面压出防滑条(转弯处由外径向内径找坡)2、结构板十一、地下室做法地防1:结构自防水+涂料防水(外防水)墙身防水:(外防外涂)(总厚度92+砼墙厚)2、钢筋砼结构自防水,抗渗顶级P8,砼厚度≧4003、刷基层处理剂一道4、涂刷BJ707防水层六道5、50厚聚苯板保护层,用聚醋酸乙烯胶粘剂点粘6、回填土分层夯实地板防水:(外防外涂)(总厚度184+底板厚)1、2、钢筋砼结构自防水,抗湿等级P8,砼厚度≧3003、40厚C20细石砼保护层4、铺塑料反射膜5、1.5厚高分子卷材6、刷基层处理剂一道7、100厚C15砼垫层,原浆压平8、素土夯实,压实系数≧0.94注:防水材料均应采用不含焦油型顶板:(临时部分)(总厚度300+砂垫层+底板厚)1、铺广场砖,水泥砂浆勾缝2、撒素水泥面,洒适量清水3、25厚1:3干硬性水泥砂浆结合层4、180厚C25混凝土(分块捣制,随打随抹平,每6米设缝,热沥青浇缝)5、级配砂垫层碾实(厚度计算依据室内设计标高)6、65厚聚苯板(容重为25kg/m3 )7、大于1mm厚高分子带胎基防水材料防水层8、粘结剂涂刷9、钢筋砼结构层注:防水材料应采用不含焦油型十二、水池做法地板及内侧壁(总厚度:55+池壁(底板)厚)内侧壁1、水泥素浆贴白色瓷砖,瓷砖缝隙涂901防藻、防霉涂料2、10厚聚合物水泥砂浆防水层3、20厚聚合物水泥砂浆防水层4、钢筋砼池壁(底板)自防水,抗渗等级P8壁厚详结施图外侧壁外侧壁1、防霉乳胶漆面层2、墙面满刮腻子找平3、8厚1:2.5水泥砂浆打底4、12厚1:3水泥砂浆打底5、钢筋砼池壁自防水,抗渗等级P8,壁厚详结施图顶板面(总厚度:42+砼板厚)1、20厚1:2水泥砂浆随手抹光2、2厚聚氨酯防水涂料(非焦油型)3、20厚1:2水泥砂浆找平4、钢筋砼板十三、油漆漆1:金属面调和漆1、除锈2、防锈漆或富锌漆一道3、刮腻子、磨光4、调和漆二道十四、饰面层二次装修定的毛坯地面、楼面及内墙面做法毛坯楼1:(20厚)1、钢筋砼楼板、原浆搓麻毛坯楼2:(防水),41厚)1、20厚1:2水泥砂浆找平2、BJ707六道3、刷氯丁胶稀释液一道4、20厚1:2水泥砂浆找平找坡层(最薄处20厚)5、钢筋砼楼板毛坯楼3:(防水)1、50厚C15素砼2、1:6水泥膨胀珍珠岩填充找坡层,坡度为2%披向地漏3、铺塑料反射膜4、BJ707六道5、刷氯丁胶稀释液一道6、20厚1:2水泥砂浆找平7、钢筋砼楼板毛坯墙1:(20厚)1、8厚1:2水泥砂浆抹光2、12厚1:2.5水泥砂浆打底找平3、墙体毛坯墙2:(防水,21厚)1、1:2水泥砂浆1800以下压平,以上搓麻(卫生间1800mm一下做BJ707三道,表面喷砂)2、墙体毛坯棚1:1、刷素水泥浆一道(内掺水重5%的108胶)2、钢筋砼楼板毛坯棚2:1、白色乳胶漆二道(不得抹灰)2、1:2水泥砂浆修补平整光滑3、钢筋砼楼板装修做法表:1、酒店、公寓毛坯交付地面按专业图要求满铺40(水泥膨胀珍珠岩)+20(水泥砂浆)保护层、商业广场沿地专业管道铺设后加砼保护带。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

一、屋面工程
1、保温上人(非上人)平屋面(上人露台屋面同此做法)
(1)、面层按设计;
(2)、50mm厚C30细石砼(内配Φb4@150mm双向,置于上部),表面压光,分格缝宽20mm,纵横间距≤3m,缝内嵌填沥青油膏,分格缝处钢筋断开,加补偿性UEA。

(3)、泡沫混凝土找坡层,最薄处30mm,平均厚度大于等于60MM;
注:在屋面女儿墙内侧落水口、出屋面管道和烟道等部位400MM宽范围内用C20细石砼做找坡。

(4)、铺无纺聚酯纤维布一层(细石砼找坡部位不铺);
(5)、挤塑聚苯板保温层(容重不小于32kg/m3、抗压强度≥250Kpa),挤塑板厚度按单体建筑节能设计;确定防火等级:不小于B2级。

(6)、 3mm厚SBS卷材防水层,女儿墙上翻部位用带砂SBS防水卷材;
注:
①、出屋面管道、女儿墙、烟道和墙体或柱子根部与屋面板交接阴角处按规范要求设置卷材加强层—上下各加强250mm宽;
②、屋面女儿墙、露台防水层必须上翻,屋面与女儿墙或者房间外墙交接处防水层上翻高度为800mm(露台防水层上翻高度为600mm),屋面女儿墙为栏杆或栏板高度小于等于600mm时防水层翻到栏板压顶下口。

(7)、在屋面女儿墙内侧、出屋面管道和烟道等部位四周先浇筑高度超出完成面10CM、宽度8CMC20细石砼防水反坎,并在其根部做成直径不小于160MM的圆弧形砼挡水(包括落水口)。

(8)、钢筋砼屋面板随捣随抹光。

备注:对于下部为房间或阳台的空调位包括屋顶机房平屋面做法参照以上屋面做法。

3、保温斜屋面
(1)、屋面瓦(屋脊处上三排(底瓦和脊瓦)、檐口处下三排(封头瓦、山墙收
边瓦)和斜沟处(天沟瓦)底瓦采取钢钉固定,钢钉长度不小于5cm,屋脊和沿口处屋面瓦采用1:2水泥砂浆坐浆固定、沿口瓦凸出沿口不小于30MM;屋面坡度大于等于30度时采用铜丝固定);
注:1、出屋面管道和烟道等部位四周瓦屋面上部浇筑高度超出瓦屋面10CM、宽8CM的细石砼反坎(接口处做成圆弧型挡水),并在其表面做2mm厚的二布三油聚氨脂防水层(包括太阳能集热器砼支墩部位),防水层上翻高度不小于300mm;
2、屋面刚性砼保护层的钢筋网片必须与基层结构进行有效固定。

(2)、屋面底瓦设置30*40MM优质防腐木质挂瓦条,;
(3)、50mm厚C30细石砼(内配Φb4@150mm双向,置于上部)刚性保护层;(4)、挤塑聚苯板保温层(容重不小于32kg/m3、抗压强度≥250Kpa),挤塑板厚度按单体节能设计;确定防火等级:不小于B2级。

(5)、3mm厚SBS改性沥青卷材防水层;
注:①、屋面女儿墙、高低屋面外墙与屋面交接处防水层必须上翻,上翻高度为高出屋面800mm,屋面女儿墙为栏杆或栏板高度小于等于600mm时防水层翻到栏板压顶下口,外墙部位防水层上口按标准图集设置外挑钢筋砼线条压顶;
②、3mm厚SBS卷材防水层与出屋面外墙、屋脊、斜沟、出屋面管道、烟道、落水口等部位交接处设防水卷材附加层沿其上下各加250mm宽,外墙部位压入墙面钢筋砼线条底;
(6)、20mm厚1:3水泥砂浆找平;
(7)、钢筋砼屋面板随捣随拉细毛。

注:在屋面女儿墙内侧落水口、出屋面管道和烟道等部位四周根部做成直径不小于100MM的圆弧形C20细石砼挡水;
4、非保温斜屋面(单元门入户屋面、消防楼梯和屋顶机房斜屋面同此做法)(1)、屋面瓦(屋脊处上三排(底瓦和脊瓦)、檐口处下三排(封头瓦、山墙收边瓦)和斜沟处(天沟瓦)底瓦采取钢钉固定,钢钉长度不小于5cm,屋脊和沿口处屋面瓦采用1:2水泥砂浆坐浆固定、沿口瓦凸出沿口不小于30MM;屋面坡度大于等于30度时采用铜丝固定);
注:1、出屋面管道和烟道等部位四周瓦屋面上部浇筑高度超出瓦屋面10CM、宽8CM的细石砼反坎(接口处做成圆弧型挡水),并在其表面做2mm厚的二布三油
聚氨脂防水层(包括太阳能集热器砼支墩部位),防水层上翻高度不小于300mm;
2、屋面刚性砼保护层的钢筋网片必须与基层结构进行有效固定。

(2)、屋面底瓦设置30*40MM优质防腐木质挂瓦条,;
(3)、50mm厚C30细石砼(内配Φb4@150mm双向,置于上部)刚性保护层;(4)、挤塑聚苯板保温层(容重不小于32kg/m3、抗压强度≥250Kpa),挤塑板厚度按单体节能设计;确定防火等级:不小于B2级。

(5)、3mm厚SBS改性沥青卷材防水层;
注:①、屋面女儿墙、高低屋面外墙与屋面交接处防水层必须上翻,上翻高度为高出屋面800mm,屋面女儿墙为栏杆或栏板高度小于等于600mm时防水层翻到栏板压顶下口,外墙部位防水层上口按标准图集设置外挑钢筋砼线条压顶;
②、3mm厚SBS卷材防水层与出屋面外墙、屋脊、斜沟、出屋面管道、烟道、落水口等部位交接处设防水卷材附加层沿其上下各加250mm宽,外墙部位压入墙面钢筋砼线条底。

(5)、20mm厚1:3水泥砂浆找平;
(6)、钢筋砼屋面板随捣随拉细毛。

5、雨蓬、空调板(挑檐同此做法)、空中院馆和水表井(带水龙头和落水口)楼板:
(1)、穿过楼板的管根处后浇30mm厚周边50MM宽的C20细石砼保护层,地漏四周250mm宽范围内均刷1.2mm厚“JS I型”防水涂料(三遍成活);
注:空中院馆和水表井(带水龙头和落水口)楼板部位,靠外墙保温阴角处做R=60MM的C20细石砼挡水,做1.2mm厚“JS I型”防水涂料(三遍成活)靠墙处上翻300mm高。

(2)、最薄处15mm厚1:2水泥砂浆按2%找坡抹光(掺5%防水剂),靠外墙保温阴角处做R=60mm的细石砼挡水,此处外墙保温留空50mm,玻纤网挂到底,先用外墙防水砂浆抹平后再抹抗裂砂浆;注:空中院馆为30mm厚C20细石砼找平层。

(3)、钢筋砼雨蓬、空调板、空中院馆和水表井(带水龙头和落水口)楼板。
